DESCRIPTION

Projektmanagement. Graph und Netzplan CPM, Berechnungen MPM, Algorithmen, PM-Software PERT-Methode Stochastische Netzpläne Kosten- und Kapazitätsplanung. Projektmanagement - Charakterisierung. Projekt ist charakterisiert durch: relative Neuartigkeit, gewisse Einmaligkeit

1 / 65

Download Presentation

Projektmanagement

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Projektmanagement Graph und Netzplan CPM, Berechnungen MPM, Algorithmen, PM-Software PERT-Methode Stochastische Netzpläne Kosten- und Kapazitätsplanung

  2. Projektmanagement - Charakterisierung Projekt ist charakterisiert durch: • relative Neuartigkeit, gewisse Einmaligkeit • zeitliche Befristung • Komplexität • definierter Beginn • definiertes Ende • Projektmanagement ist die verantwortliche Leitung der Planung, Organisation, Einführung und Kontrolle solcher Vorhaben

  3. Bereiche des Projektmanagements • Planung: • Zielvorstellungen operationalisieren • Aufgabenkomplex in Teilaufgaben zerlegen • Interdependenzen bestimmen • Bedarf an Zeit, Kosten, etc. ermitteln • Delegation unter Vorgabe von Sollwerten • Steuerung: • organisat. Maßnahmen bei Abweichungen • Koordination der Arbeitsgruppen • Kontrolle: • Soll-Ist-Vergleichskontrolle • Qualitätskontrolle am Ende

  4. Managementtechniken Führungsstil Informationsgewinnung Netzplantechnik by objectives by delegation by exception autoritär kooperativ Prognose Aufwandschätzung Zeit-, Kapazitätsplanung Kostenplanung Zeitüberwachung Projektmanagement - Techniken

  5. Projektzeitplanung - Strukturanalyse Die Aufgabe, die Abhängigkeiten zwischen den einzelnen Teilvorgängen zu untersuchen; d.h. für jeden Vorgang sind folgende Fragen zu beantworten: • Ist dieser Vorgang in Teilvorgänge zu unterteilen • Welche Vorgänge finden unmittelbar vorher statt? • Welche Vorgänge finden unmittelbar nachher statt? • Welche Vorgänge können gleichzeitig ablaufen?

  6. Erstellung einer DV-Anlage - Zerlegung • Zerlegung in TeilaufgabenA EntwurfB Fertigstellung ZEC Bereitstellung PeripherieD Installation des BSE Prüfung der AnlageF Installation des AnwenderprogrammsG FunktionsprüfungH Anschluß externer GeräteI Endabnahme

  7. Erstellen einer DV-Anlage - Interdependenzen • zeitliche Interdependenzen bestimmenVorgang Dauer Vorgänger----------------------------------------------------------------A Entwurf 10 -B Fertigstellung ZE 5 AC Bereitstellung Pe 2 AD Installation des B 4 AE Prüfung der Anla 4 DF Installation des A 3 DG Funktionsprüfung 2 B, C, EH Anschluß externe 5 CI Endabnahme 1 F, G, H

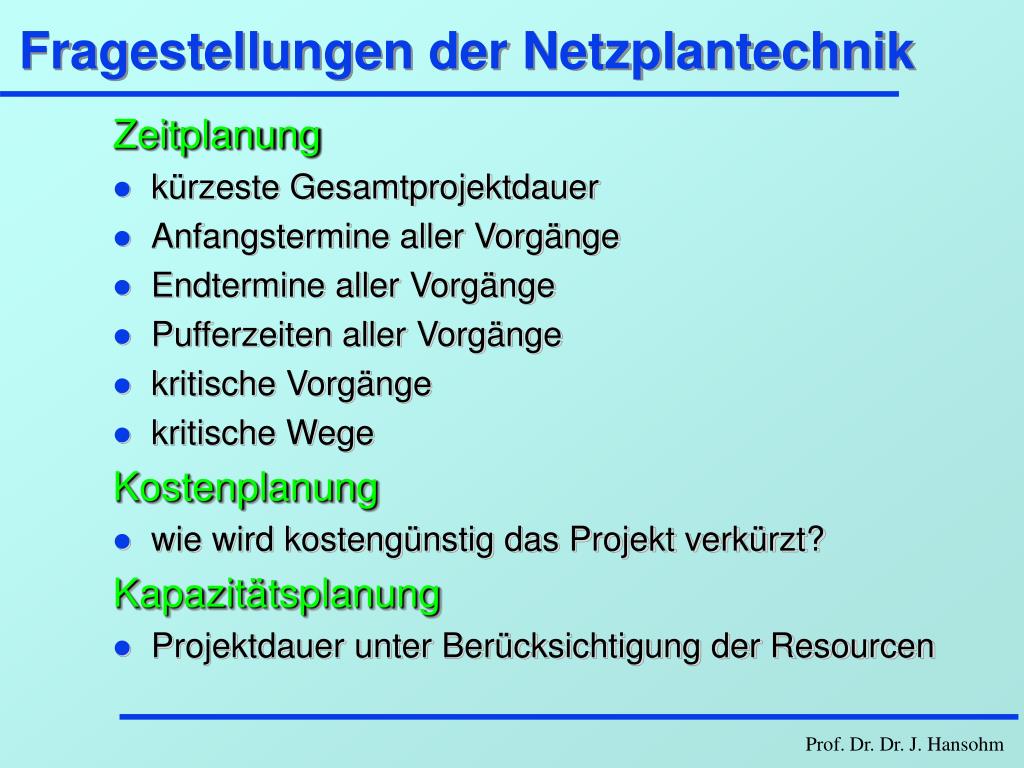

  8. Fragestellungen der Netzplantechnik Zeitplanung • kürzeste Gesamtprojektdauer • Anfangstermine aller Vorgänge • Endtermine aller Vorgänge • Pufferzeiten aller Vorgänge • kritische Vorgänge • kritische Wege Kostenplanung • wie wird kostengünstig das Projekt verkürzt? Kapazitätsplanung • Projektdauer unter Berücksichtigung der Resourcen

  9. Instrument Netzplantechnik • graphisches Modell zur Darstellung der zeitlichen Dependenzen • Graphenmodell mit Pfeilen und Knoten entweder durch • VorgangspfeilnetzplanVorgänge sind durch Pfeile dargestellt(CPM, PERT) oder • VorgangsknotennetzplanVorgänge sind durch Knoten dargestellt(MPM)

  10. Graph Ein Graph (Digraph) ist ein Tupel [P, E] mit einer nichtleeren, endlichen Menge P von Knoten und einer endlichen Menge E von Kanten (Pfeilen), wobei eine Kante (Pfeil) genau zwei Knoten aus P miteinander verbindet; d.h. • P geschnitten mit E ist die leere Menge;d.h. P Ç E= Æ und • es existiert eine Abbildung h: E -> P x P

  11. Stückliste P 3 2 2 1 5 B1 B2 B3 1 2 2 3 3 Knoten E1 E2 E3 E4 Pfeile 5 Bewertung Graph P = Produkt B = Bauteil E = Einzelteil

  12. Transportgraph 4 4 1 Z2 Z3 H 2 5 Z1 P 2 4 10 Produzent-Händler-Graph

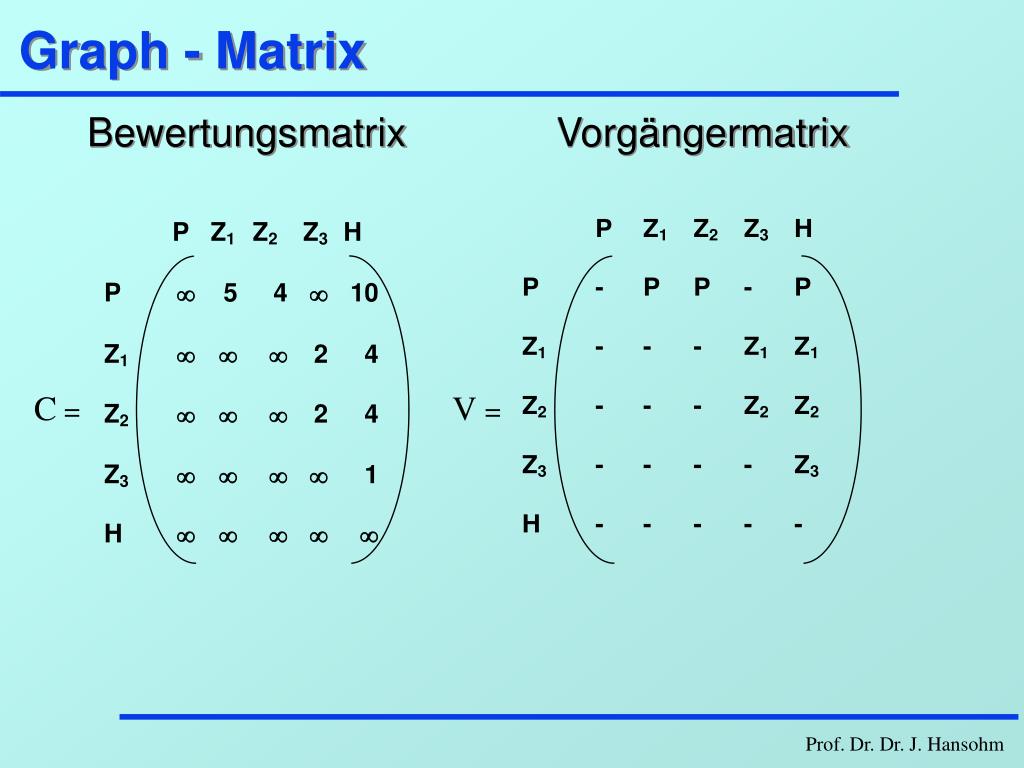

  13. Bewertungsmatrix Vorgängermatrix Graph - Matrix C = V =

  14. Kostenentfernungsmatrix Wegematrix D = W = Kostengünstigster Weg

  15. Eingabe C, V, n (= Anzahl Knoten) Ausgabe D, W D = C; W = V k = 1 .. n i = 1 .. n j = 1 .. n dik + dkj < dij ? N J dij = dik + dkj wij = wkj Tripel-Algorithmus

  16. Graph und Netzplan Vorgängermenge Nachfolgermenge Quelle Senke schlicht Netzplan V(j) = { i Î P | [i,j] Î E } j Î P N(j) = { i Î P | [j,i] Î E } j Î P Knoten q Î P mit V(q) = Æ Knoten s Î P mit N(s) = Æ keine parallelen Pfeile, keine Schlaufen schlichter Graph mit einer Quelle und einer Senke, bei dem jeder Knoten von der Quelle und von jedem Knoten aus die Senke erreichbar ist

  17. A C 5 7 Ereignis FZ SZ D 11 B 10 Vorgang Dauer Interpretation CPM-Netzplan Vorgang C und D können erst beginnen, wenn Vorgang A und B beendet worden sind

  18. FAZ, SAZ, Puffer und kritischer Weg • FAZij Frühestmöglicher Anfangszeitpunkt von [i,j] • FEZij Frühestmöglicher Endzeitpunkt von [i,j] • SAZij Spätestmöglicher Anfangszeitpunkt von [i,j] • SEZij Spätestmöglicher Endzeitpunkt von [i,j] • Dij Dauer von [i,j] • FZi Frühestmöglicher Zeitpunkt des Eintretens von Ereignis i • SZi Spätestmöglicher Zeitpunkt des Eintretens von Ereignis i • GPij Gesamtpuffer von [i,j] • FPij Freier Puffer von [i,j][i,j] heißt kritisch, wenn GPij = 0 ist. Ein Weg von der Quelle zur Senke bestehend aus lauter kritischen Vorgängen, heißt kritischer Weg.

  19. FAZ, SAZ, Puffer - Beziehungen • FAZij = FZi • FEZij = FZi + Dij = FAZij + Dij • SAZij = SZj - Dij = SEZij - Dij • SEZij = SZj • FZj = max { FZi + Dij | i Î V(j) }erlaubt ein sukzessives Durchrechnen, aus-gehend von Zeitpunkt des Startereignisses j=1 (z.B. FZ1 = 0), der FZj (j>1) • SZi = min { SZj - Dij | j Î N(i) }erlaubt ein sukzessives Durchrechnen, aus-gehend vom errechneten Zeitpunkt des End-ereignisses i=n (SZn = FZn), der SZi (i<n)

  20. 3 F D E 4 3 4 1 2 5 6 7 A B G I 10 1 5 2 C 2 H 0 5 4 i [i,j] FZ SZ Dij EDV-Anlage CPM-Netzplan 3 Aufstellen des Netzplanes 4 Durchrechnen des Netzplanes 5 Interpretation der Ergebnisse

  21. Bewertungsmatrix "EDV-Anlage"

  22. Ergebnis "EDV-Anlage"

  23. Resource I H G F E C D B A 10 20 Zeit Gantt-Diagramm "EDV-Anlage"

  24. A 10 Start-Start-Beziehung B Dauer 12 FAZ SAZ Vorgangsknotennetzplan • Der Vorgang B kann erst nach 12 Zeiteinheiten nach dem Start von Vorgang A • beginnen, die Anzahl der Zeiteinheiten kann hierbei unabhängig von der Dauer • des Vorgangs A gewählt werden. • Die Bewertung kann auch negativ sein, in diesem Falle wandelt sich die Be- • ziehung in eine Beziehung der Form: muß spätestens nach x Zeiteinheiten be- • ginnen • Vorgangsknotennetzplan ist leichter zu zeichnen und benötigt i.a. weniger • Scheinvorgänge

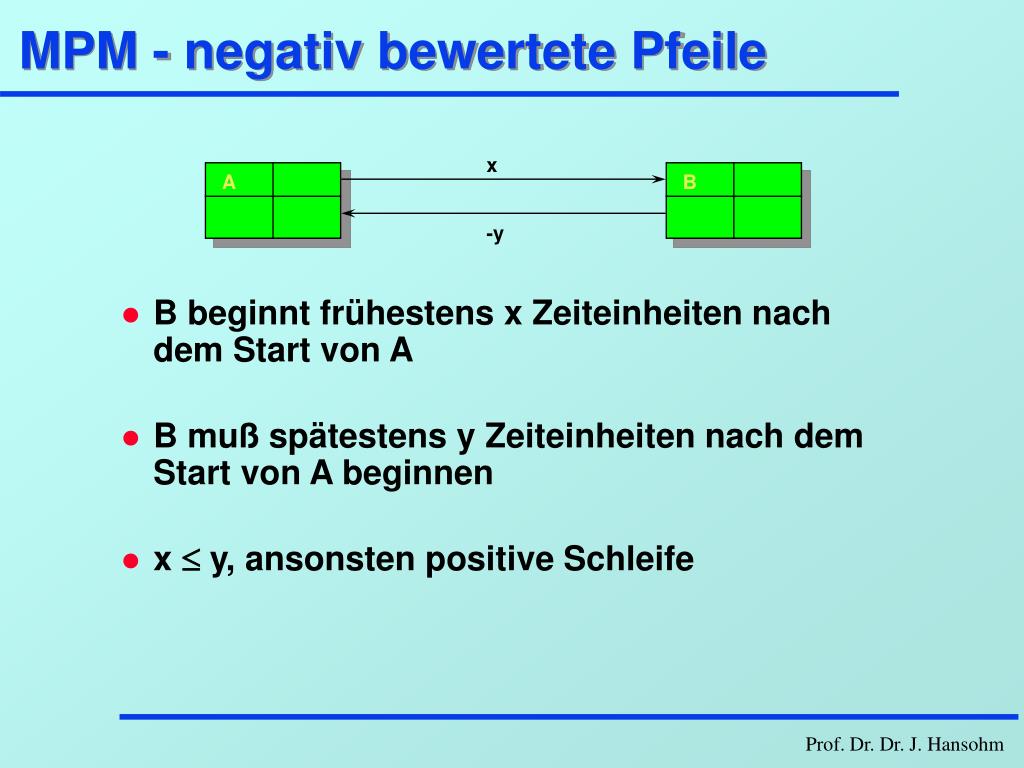

  25. x A B -y MPM - negativ bewertete Pfeile • B beginnt frühestens x Zeiteinheiten nach dem Start von A • B muß spätestens y Zeiteinheiten nach dem Start von A beginnen • x £ y, ansonsten positive Schleife

  26. 0 A B 0 B beginnt gleichzeitig mit Vorgang A 6 A B -6 B beginnt genau 6 Zeiteinheiten nach Start von Vorgang A 10 A B -12 B beginnt 10, 11 oder 12 Zeiteinheiten nach Start von Vorgang A MPM - Beziehungstypen

  27. FAZ(1)=0 FAZ(i) = C(1,i) (i = 2,...,n) (= - ¥ , wenn nicht vorhanden) k = 0 solange FAZ verändert und k <= n FAZ(j) = max { FAZ(j), FAZ(i)+C(i,j) | 1 <= i < j } (j = 1,...,n) FAZ verändert ? nein ja FAZ(j) = max {FAZ(j), FAZ(i)+C(i,j) | j < i <= n } (j = n,...,1) k = k+1 Yen-Algorithmus FAZ

  28. SAZ(n) = FAZ(n) SAZ(i) = FAZ(n) - C(i,n) (i = 1,...,n-1) (= ¥ , wenn nicht vorhanden) solange SAZ verändert SAZ(j) = min { SAZ(j), SAZ(i)-C(j,i) | j < i <= n } (j = n,...,1) SAZ verändert ? nein ja SAZ(j) = min {SAZ(j), SAZ(i)-C(j,i) | 1 <= i < j} (j = 1,...,n) Yen-Algorithmus SAZ

  29. Für den Bau eines Hochhauses muß der Kran vom Werkareal der Baufirma auf den Baugrund transportiert werden. Die einzelnen Kran-Bauteile müssen auf einen LKW verladen werden. Da das Gewicht des LKW die Tragkraft einer auf der Route liegenden Brücke über- steigt, muß diese Brücke für den Transport verstärkt werden. Diese Verstärkung ist nach dem Transport wieder abzubrechen. Der Kran muß auf einem Funda- ment aufgebaut werden, welches zuvor erst noch er- stellt werden muß. Nach dem Zusammenbau des Krans auf dem Baugrund muß dieser von einer öffentlichen In- stanz abgenommen werden. Alle Arbeiten können von der Baufirma selbst übernommen werden, auch die Um- rüstung des LKW für den Transport. Aufgabenstellung "Kranbau"

  30. A 2 B 1 C 4 D 2 E 5 F 3 G 1 H 1 Vorgang C und Vorgang B müssen gleichzeitig enden E 5 F 3 H 1 S 0 C 4 A 2 D 2 Z 0 3 -3 G 1 B 1 Netzplan "Kranbau"

  31. Bewertungsmatrix "Kranbau"

  32. Ergebnis "Kranbau"

  33. EDV-Anlage Beispiel (1)

  34. EDV-Anlage Beispiel (2)

  35. EDV-Anlage Beispiel(3)

  36. EDV-Anlage Kalender

  37. EDV-Anlage Resourcen

  38. EDV-Anlage Resourcenzuteilung

  39. EDV-Anlage Überlast

  40. EDV-Anlage Kapazitätsausgleich

  41. EDV-Anlage Verkürzungsmaßnahmen • Überstunden Vorgang A, B, Cdamit Verkürzung auf 8 Tage, 3 Tage, 1 Tag • Verkürzung durch höhere IntensitätVorgang E auf 3 TageVorgang G auf 1,5 Tage • Projektbeginn vorverlegen (auf 29.5.95) • Endtermin 3. Juli (Montag) Endabnahme mit dem Kunden • Samstags-, Sonntagsarbeit, spezielle Kalender für spezielle Resourcen

  42. EDV-Anlage Endplanung

  43. Deterministisch - Stochastisch • Reihenfolgebeziehungen und Dauern sind fix:CPM, MPM • Reihenfolgebeziehungen sind fix, Dauern sind stochastisch:PERT • Reihenfolgebeziehungen und Dauern sind stochastisch:GERT, STEO

  44. Dichtefunktion a m b Beta-Verteilung a = OD Optimischtische Dauer m = HD Häufigste (wahrscheinlichste Dauer) b = PD Pessimistischer Schätzwert der Vorgangsdauer Erwartete Dauer MD = (OD + 4 HD + PD)/6 Varianz VD = (PD - OD)² / 28 - (4/63) ((OD + PD)/2 - MD)² (ca. gleich: (PD - OD)² / 36)

  45. PERT - Netzplan • Dauern stochastisch • Schätzungen: Optimisch (OD), Pessimistisch (PD) und Häufigst (HD) • Erwartete Dauer: MD=(OD+4*HD+PD)/6 • Varianz: VD=(PD-OD)*(PD-OD)/36 • Annahme: Vorgangsdauern voneinander unabhängig => Rechnung wie bei CPM • Annahme: Gesamtdauer annähernd normal-verteilt (Zentraler Grenzwertsatz) • Beachten von subkritischen Wegen • systematische Unterschätzung der Projektdauer

  46. Projektaufgabe - Hausbau

  47. PERT-Netzplanbeispiel Fragestellungen • Wie groß ist die Wahrscheinlichkeit, daß das Projekt, bzw. ein bestimmter Teilabschnitt innerhalb eines vorgegebenen Zeitraums T abgeschlossen ist? • Vorgehensweise:P(FZn <= T) = F((T- erw. Dauer)/Standardabw.) • P(...) < 1/3 großes Risiko bzgl. Einhaltung • 1/3 <= P(...) < 2/3 normales Risiko • P(...) >= 2/3 relativ große Sicherheit

  48. Kritik an der PERT-Methode (1) • Annahme der Beta-Verteilung:33,3% für MD, 16,7% für Sqrt(VD) maximale Abweich. bei einer unbekannten Verteilung • OD, HD, PD nur sehr ungenau schätzbarWenn: 0,85 OD < a < 1,15 OD 0,85 HD < m < 1,15 HD 0,70 PD < b < 1,45 PDdann: 12,5% für MD, 7,5% für Sqrt(VD) max. A. • In der Praxis:Fehler durch obige Punkte beträgt in der Regel weniger als 10% bei MD und Sqrt(VD)

  49. Kritik an der PERT-Methode (2) • Annahme der Unabhängigkeit der VorgangsdauernPERT unterschätzt die Werte für die erwartete kürzeste Projektdauer, Annahme der Normal-verteilung i. a. nicht gerechtfertigt • Definition des kritischen WegesProblematisch bei mehreren subkritischen Wegen, gut bei "seriell" aufgeb. Netzplänen • Fazit:Fehler durch obige Punkte beträgt in der Regel weniger als 30%

  50. Und-Eingang Deterministischer Ausgang Inklusiv-Oder-Eingang Stochastischer Ausgang Exklusiv-Oder-Eingang GERT - Netzpläne
