An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. ANGKANA Chapter 7 การบริหารค่าใช้จ่ายโครงการ

  2. ANGKANA การบริหารค่าใช้จ่ายโครงการคืออะไร กระบวนการที่ทำให้แน่ใจว่าทีมงานโครงการดำเนินโครงการเสร็จสมบูรณ์ภายใต้วงเงินงบประมาณที่ได้รับการอนุมัติ ซึ่งกระบวนการบริหารค่าใช้จ่ายมี 3 กระบวนการคือ 1. การประมาณการค่าใช้จ่าย (cost estimating) 2. การตั้งงบประมาณค่าใช้จ่าย (cost budgeting) 3. การควบคุมค่าใช้จ่าย (cost control)

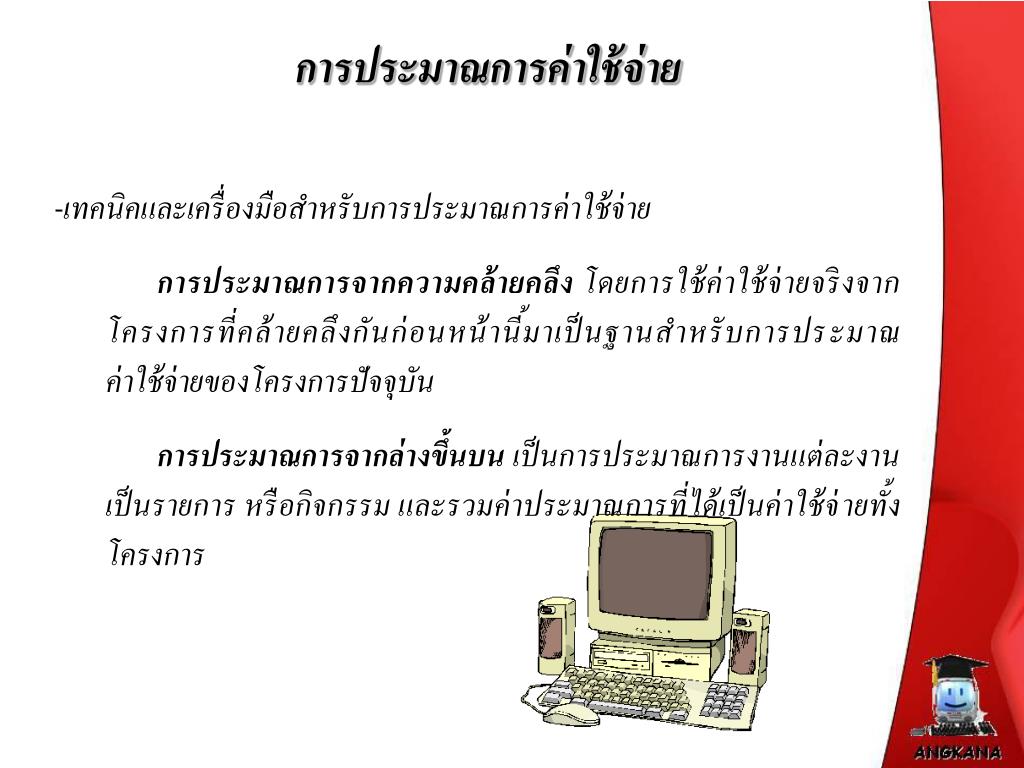

  3. การประมาณการค่าใช้จ่ายการประมาณการค่าใช้จ่าย • เทคนิคและเครื่องมือสำหรับการประมาณการค่าใช้จ่าย • การประมาณการจากความคล้ายคลึง โดยการใช้ค่าใช้จ่ายจริงจากโครงการที่คล้ายคลึงกันก่อนหน้านี้มาเป็นฐานสำหรับการประมาณค่าใช้จ่ายของโครงการปัจจุบัน • การประมาณการจากล่างขึ้นบน เป็นการประมาณการงานแต่ละงานเป็นรายการ หรือกิจกรรม และรวมค่าประมาณการที่ได้เป็นค่าใช้จ่ายทั้งโครงการ

  4. การประมาณการค่าใช้จ่ายการประมาณการค่าใช้จ่าย • เทคนิคและเครื่องมือสำหรับการประมาณการค่าใช้จ่าย • ตัวแบบพาราเมตริก เป็นการใช้ตัวแบบเชิงคณิตศาสตร์เพื่อประมาณการค่าใช้จ่าย ซึ่งอาจประมาณการตามภาษาการโปรแกรมที่โครงการใช้ • เครื่องมือที่เป็นคอมพิวเตอร์

  5. การประมาณการค่าใช้จ่ายการประมาณการค่าใช้จ่าย • การประมาณการขนาดของซอฟต์แวร์ด้วยฟังก์ชันพอยท์ • เป็นวิธีการวัดขนาดของซอฟต์แวร์ โดยผู้จัดการโครงการ, นักวิเคราะห์ระบบจะต้องทำการนับค่าพารามิเตอร์ทั้งหมด 5 พารามิเตอร์

  6. การประมาณการค่าใช้จ่ายการประมาณการค่าใช้จ่าย • การประมาณการขนาดของซอฟต์แวร์ด้วยฟังก์ชันพอยท์

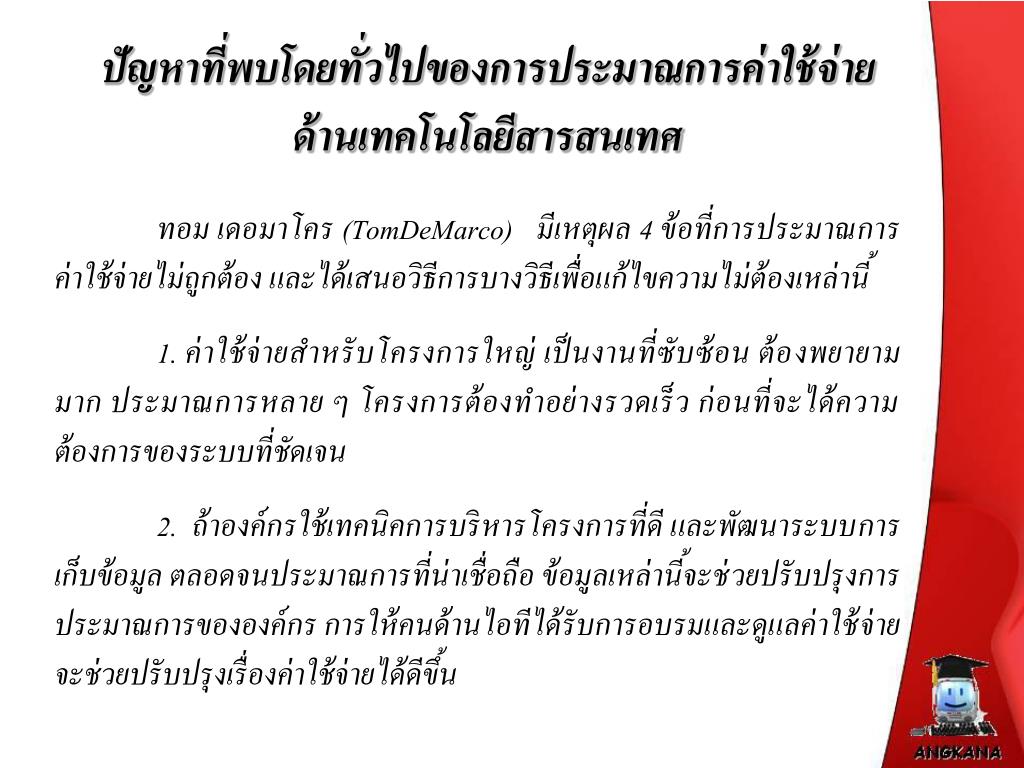

  7. ปัญหาที่พบโดยทั่วไปของการประมาณการค่าใช้จ่าย ด้านเทคโนโลยีสารสนเทศ ทอม เดอมาโคร (TomDeMarco) มีเหตุผล 4 ข้อที่การประมาณการค่าใช้จ่ายไม่ถูกต้อง และได้เสนอวิธีการบางวิธีเพื่อแก้ไขความไม่ต้องเหล่านี้ 1. ค่าใช้จ่ายสำหรับโครงการใหญ่ เป็นงานที่ซับซ้อน ต้องพยายามมาก ประมาณการหลาย ๆ โครงการต้องทำอย่างรวดเร็ว ก่อนที่จะได้ความต้องการของระบบที่ชัดเจน 2. ถ้าองค์กรใช้เทคนิคการบริหารโครงการที่ดี และพัฒนาระบบการเก็บข้อมูล ตลอดจนประมาณการที่น่าเชื่อถือ ข้อมูลเหล่านี้จะช่วยปรับปรุงการประมาณการขององค์กร การให้คนด้านไอทีได้รับการอบรมและดูแลค่าใช้จ่ายจะช่วยปรับปรุงเรื่องค่าใช้จ่ายได้ดีขึ้น

  8. ปัญหาที่พบโดยทั่วไปของการประมาณการค่าใช้จ่าย ด้านเทคโนโลยีสารสนเทศ 3. คนส่วนใหญ่จะประมาณการค่าใช้จ่ายไว้ต่ำ ซึ่งถ้าโครงการขนาดใหญ่ องค์การจะมีค่าใช้จ่ายพิเศษสำหรับการบูรณาการ และการทดสอบ 4. ส่วนใหญ่ค่าประมาณการที่ช่วยให้องค์การชนะการประมูลสัญญาขนาดใหญ่ หรือให้ได้รับเงินสนับสนุนจากองค์การ ดังนั้นผู้บริหารจะต้องการได้ระยะเวลาหรือค่าใช้จ่ายที่น้อยกว่าค่าประมาณการและเวลาที่ถูกต้อง แล้วใช้ทักษะการต่อรอง และความเป็นผู้นำเพื่อยืนยันค่าที่ประมาณการได้

  9. ตัวอย่างการประมาณการค่าใช้จ่ายตัวอย่างการประมาณการค่าใช้จ่าย วิธีการที่ดีที่สุดในการเรียนรู้กระบวนการประมาณการค่าใช้จ่ายคือ การศึกษาจากตัวอย่างการประมาณการค่าใช้จ่าย การประมาณการทุกโครงการไม่เหมือนกัน เพราะแต่ละโครงการมีความแตกต่างกัน - การบริหารโครงการโครงการนี้ได้มีการทำการศึกษารายละเอียด และพิสูจน์แนวความคิดเพื่อแสดงให้เห็นความเป็นไปได้ที่จะพัฒนาฮาร์ดแวร์ และซอฟต์แวร์ที่นักสำรวจต้องการ และเชื่อมโยงอุปกรณ์ใหม่เข้ากับระบบสารสนเทศ - เป้าหมายหลักของโครงการ

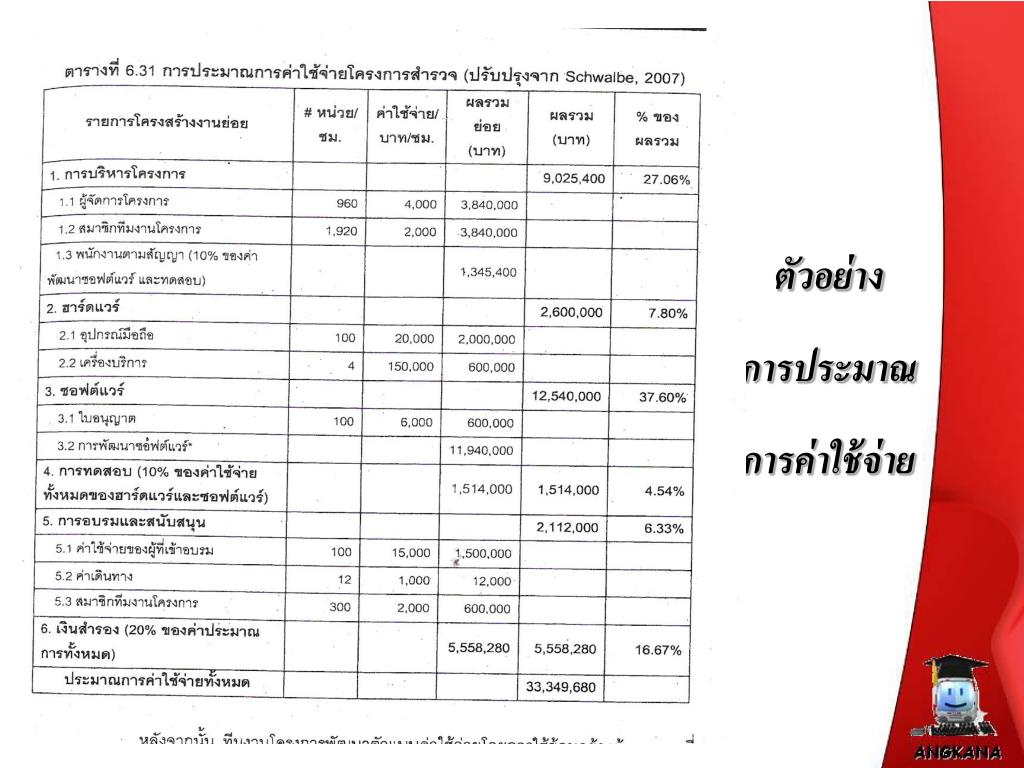

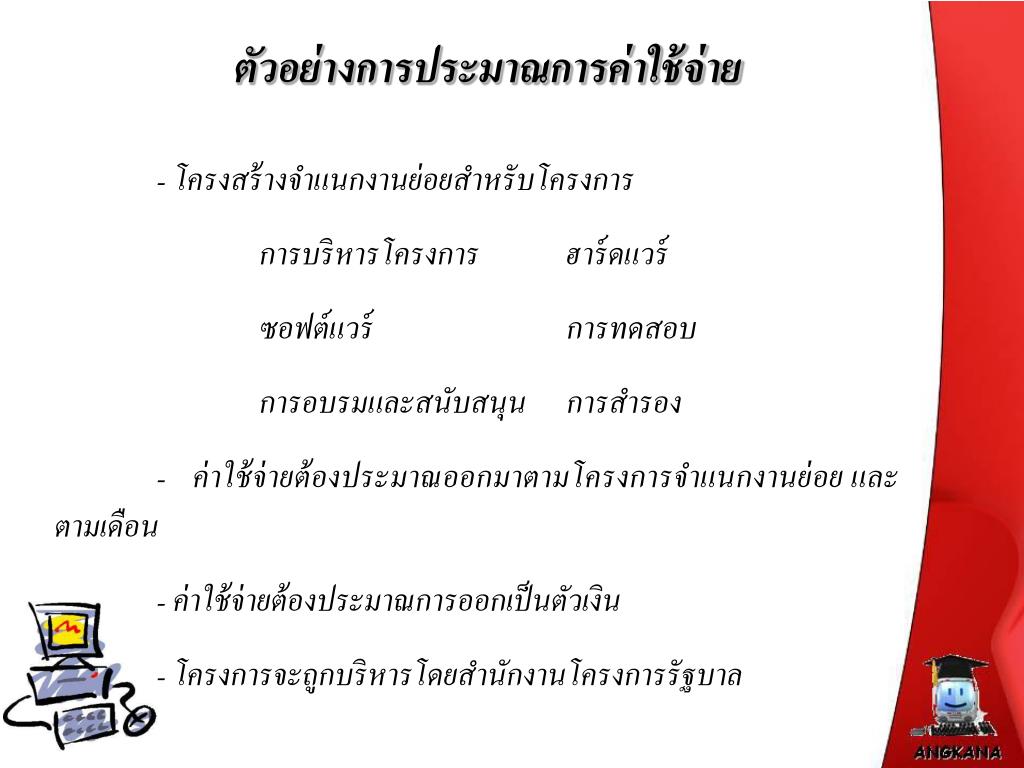

  10. ตัวอย่างการประมาณการค่าใช้จ่ายตัวอย่างการประมาณการค่าใช้จ่าย - โครงสร้างจำแนกงานย่อยสำหรับโครงการ การบริหารโครงการ ฮาร์ดแวร์ ซอฟต์แวร์ การทดสอบ การอบรมและสนับสนุน การสำรอง - ค่าใช้จ่ายต้องประมาณออกมาตามโครงการจำแนกงานย่อย และตามเดือน - ค่าใช้จ่ายต้องประมาณการออกเป็นตัวเงิน - โครงการจะถูกบริหารโดยสำนักงานโครงการรัฐบาล

  11. ตัวอย่างการประมาณการค่าใช้จ่ายตัวอย่างการประมาณการค่าใช้จ่าย - โครงการเกี่ยวข้องกับการซื้ออุปกรณ์มือถือจากบริษัทที่ผลิตอุปกรณ์มือถือต้นแบบ - โครงการต้องมีซอฟต์แวร์ที่มีใบอนุญาต - อุปกรณ์และซอฟต์แวร์ต้องการการทดสอบอย่างยืดยาว - การอบรมจะเป็นการอบรมที่มีผู้สอนในสถานที่ต่าง ๆ - เรื่องความเสี่ยง ต้องมีการสำรองงบประมาณ - ผู้จัดการโครงการต้องพัฒนาตัวแบบที่เป็นคอมพิวเตอร์สำหรับการประมาณการ

  12. ตัวอย่าง การประมาณ การค่าใช้จ่าย

  13. ตัวอย่าง การประมาณ การค่าใช้จ่าย

  14. การทำงบประมาณค่าใช้จ่ายการทำงบประมาณค่าใช้จ่าย เป็นการจัดสรรประมาณการค่าใช้จ่ายให้กับงานแต่ละงานตลอดทั้งโครงการ ซึ่งยึดตามโครงสร้างจำแนกงานย่อยของโครงการ การทำงบประมาณค่าใช้จ่ายทำให้เกิดบรรทัดฐานค่าใช้จ่าย ซึ่งเป็นงบประมาณตามระยะเวลาที่ผู้จัดการโครงการสามารถใช้เพื่อวัด และติดตามประสิทธิภาพ

  15. การควบคุมค่าใช้จ่าย เป็นโครงการที่เกี่ยวข้องกับการติดตามประสิทธิภาพค่าใช้จ่าย การประกันว่าการเปลี่ยนแปลงโครงการที่เหมาะสมเท่านั้นที่จะนำเข้ามาทบทวนบรรทัดฐานค่าใช้จ่าย รวมทั้งการแจ้งผู้มีส่วนได้เสียของโครงการทราบถึงการเปลี่ยนแปลงที่ได้รับอนุมัติ และกระทบต่อค่าใช้จ่าย การบริหารมูลค่าที่ได้รับคือ เทคนิคการวัดผลการดำเนินโครงการที่ใช้ข้อมูลขอบเขตงาน เวลา และค่าใช้จ่าย ผู้จัดการโครงการและทีมงานสามารถทราบว่าโครงการทำงานได้ตรงกับขอบเขต เวลา และค่าใช้จ่ายได้ดีอย่างไร โดยการใส่ข้อมูลจริงแล้วเปรียบเทียบกับบรรทัดฐาน

  16. การควบคุมค่าใช้จ่าย โครงสร้างจำแนกงานย่อยของโครงการ มีพารามิเตอร์ทั้ง 3 ตัวมีดังนี้ 1. ผลงานที่ควรทำได้ตามแผนคิดจากราคางบประมาณ (budgeted cost of work scheduled (BCWS)) หรือมูลค่าที่ได้วางแผนไว้ 2. ค่าใช้จ่ายจิรงของงานที่ได้ทำ (actual cost of work performed (ACWP)) คือค่าใช้จ่ายทางตรงและทางอ้อมที่เกิดขึ้นเพื่อทำกิจกรรมให้สำเร็จในช่วงที่กำหนด

  17. การควบคุมค่าใช้จ่าย โครงสร้างจำแนกงานย่อยของโครงการ มีพารามิเตอร์ทั้ง 3 ตัวมีดังนี้ 3. ผลงานที่ทำได้คิดจากราคางบประมาณ (budgeted cost of work performed (BCWP)) หรือมูลค่าที่ได้รับ (earned value (EV)) คือ การประมาณการมูลค่าของงานที่ได้ทำ โดยคำนวณตามงบประมาณค่าใช้จ่ายของโครงการหรือกิจกรรมที่วางแผนตั้งแต่แรก และอัตราประสิทธิภาพของทีมงานที่กำลังทำงานโครงการหรือกิจกรรม อัตราประสิทธิภาพการทำงาน (rate of performance (RP) คือ สัดส่วนของงานที่เสร็จจริงกับร้อยละของงานที่วางแผนไว้ว่าจะทำเสร็จในช่วงเวลาที่กำหนด

  18. การควบคุมค่าใช้จ่าย ตารางแสดงการคำนวณมูลค่าที่ได้รับจริง

  19. การควบคุมค่าใช้จ่าย ตารางแสดงสรุปสูตรที่ใช้ในการบริหารมูลค่าที่ได้รับ

  20. สรุป การบริหารค่าใช้จ่ายโครงการ คือ จุดอ่อนดั้งเดิมของโครงการเทคโนโลยีสารสนเทศ ผู้จัดการเทคโนโลยีสารสนเทศต้องให้ความสำคัญของการบริหารค่าใช้จ่าย และรับหน้าที่ทำความเข้าใจเกี่ยวกับแนวความคิดพื้นฐานเกี่ยวกับค่าใช้จ่าย การประมาณการค่าใช้จ่าย การทำงบประมาณ และการควบคุมค่าใช้จ่าย

  21. สรุป การตั้งงบประมาณค่าใช้จ่ายเกี่ยวข้องกับการจัดสรรค่าใช้จ่ายให้กับงานแต่ละงาน ผู้จัดการโครงการต้องเข้าใจว่าองค์การเตรียมงบประมาณอย่างไร เพื่อให้กับการประมาณการโครงการไปด้วยกันได้ การควบคุมค่าใช้จ่ายประกอบด้วยการติดตามการใช้จ่ายเงิน การทบทวนการเปลี่ยนแปลง และการแจ้งผู้มีส่วนได้เสียโครงการถึงการเปลี่ยนแปลงที่มีผลต่อค่าใช้จ่าย การบริหารมูลค่าที่ได้รับเป็นวิธีการสำคัญที่ใช้สำหรับการวัดผลการดำเนินโครงการ การบริหารมูลค่าที่ได้รับบูรณาการข้อมูลขอบเขตค่าใช้จ่าย และตารางเวลา
