BIM-baseret planlægning . Af Rolf Büchmann-Slorup Erhvervs Ph.D.-studerende ved MT Højgaard og DTU Management. Disposition. Vi kommer ind på to ting: BIM-baseret planlægning i MTH nu – tilbudssager BIM-baseret planlægning i fremtiden - efter tilbudsagerne. 4D-animation.
E N D
BIM-baseret planlægning Af Rolf Büchmann-Slorup Erhvervs Ph.D.-studerende ved MT Højgaard og DTU Management

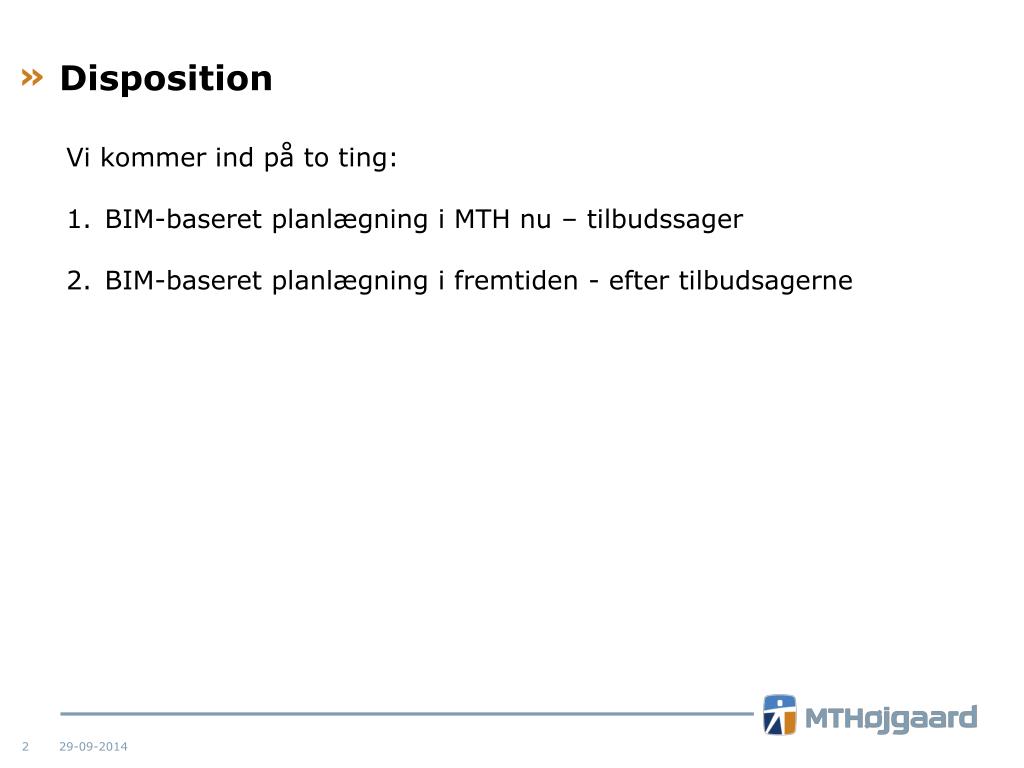

Disposition Vi kommer ind på to ting: BIM-baseret planlægning i MTH nu – tilbudssager BIM-baseret planlægning i fremtiden - efter tilbudsagerne
BIM til planlægning – hvorfor gør vi det på tilbudsprojekterne? • Brugen af BIM til planlægning er nyt for MT Højgaard • Tilbudsprojekterne skal åbne døre • Mulighederne i BIM er ukendt for medarbejderne • Vi starter simpelt, skaber efterspørgsel og lærer undervejs • Detaljeniveauet for information er lavt - 4D-modellerne er derfor nemmere at skabe • Vi har lavet BIM-baseret planlægning på 22 tilbudssager

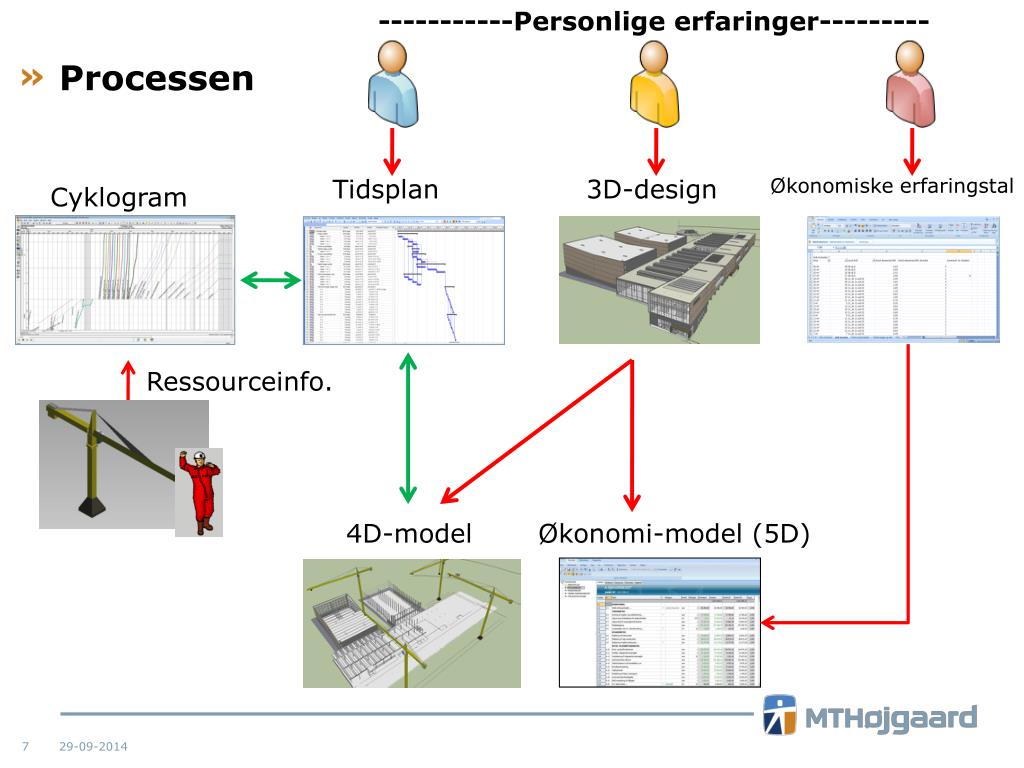

-----------Personlige erfaringer--------- Processen Tidsplan 3D-design Økonomiske erfaringstal Cyklogram Ressourceinfo. 4D-model Økonomi-model (5D)
4D - i flere detaljer Design Tidsplan • Kommunikation og optimering af tidsplanen • Bygbarhedsanalyser • Forbedret byggepladsindretning

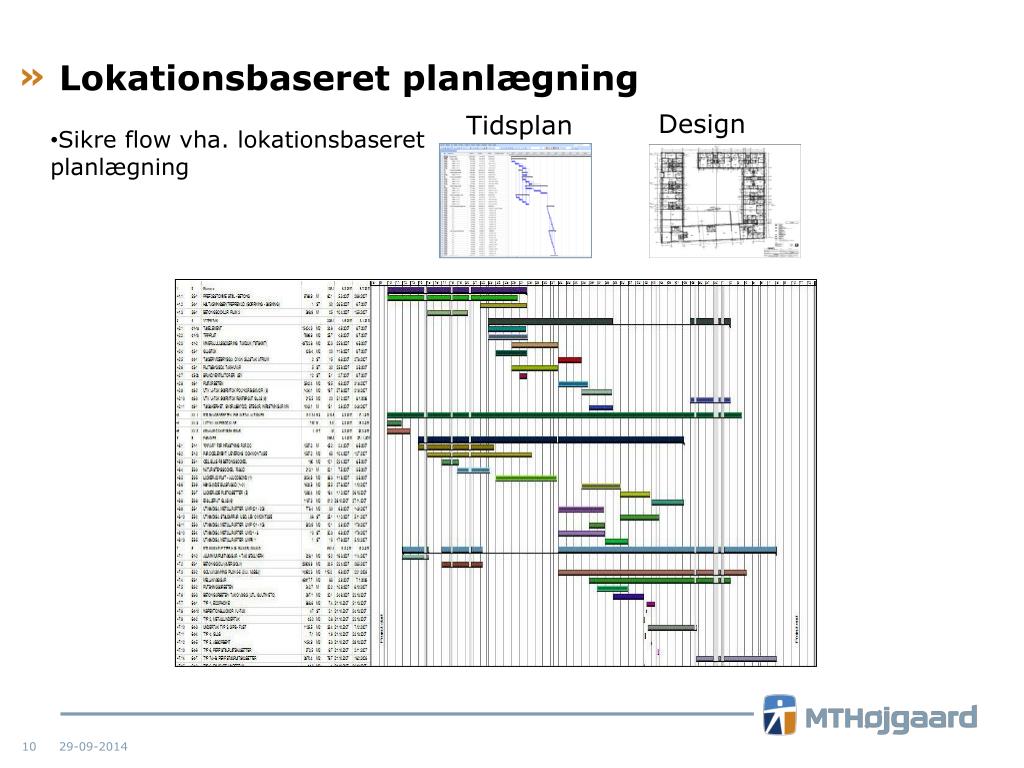

Lokationsbaseret planlægning Design Tidsplan • Sikre flow vha. lokationsbaseret planlægning
Lokationsbaseret planlægning Design Tidsplan • Sikre flow vha. lokationsbaseret planlægning

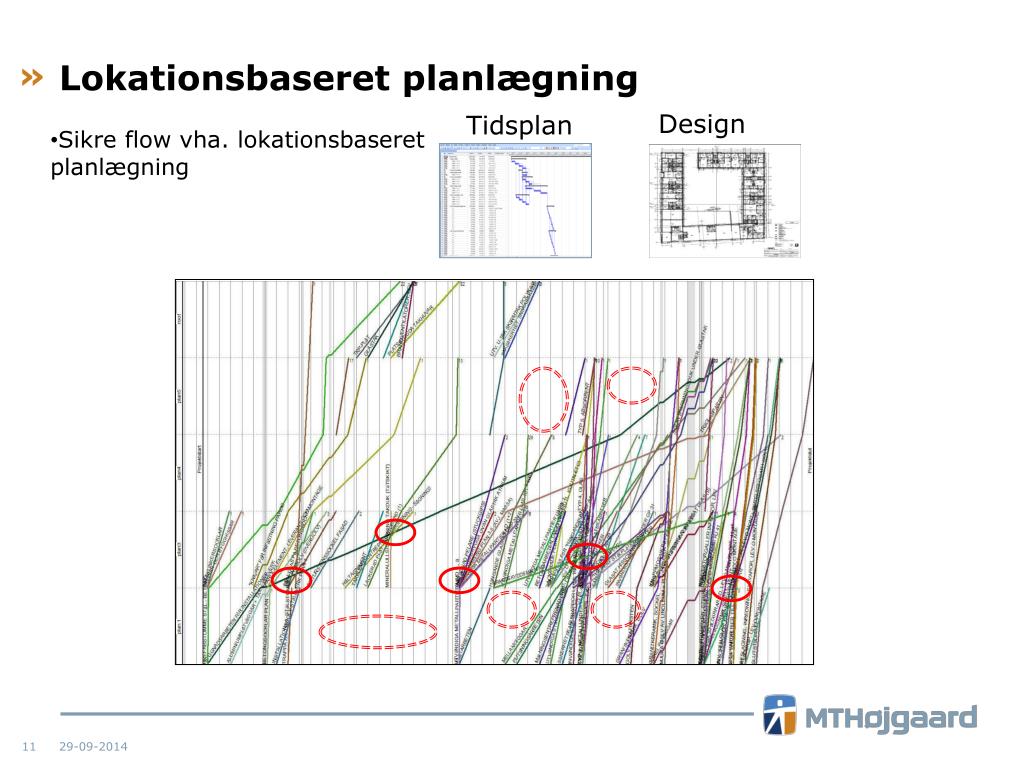

Lokationsbaseret planlægning Design Tidsplan • Sikre flow vha. lokationsbaseret planlægning
Lokationsbaseret planlægning Design Tidsplan • Sikre flow vha. lokationsbaseret planlægning

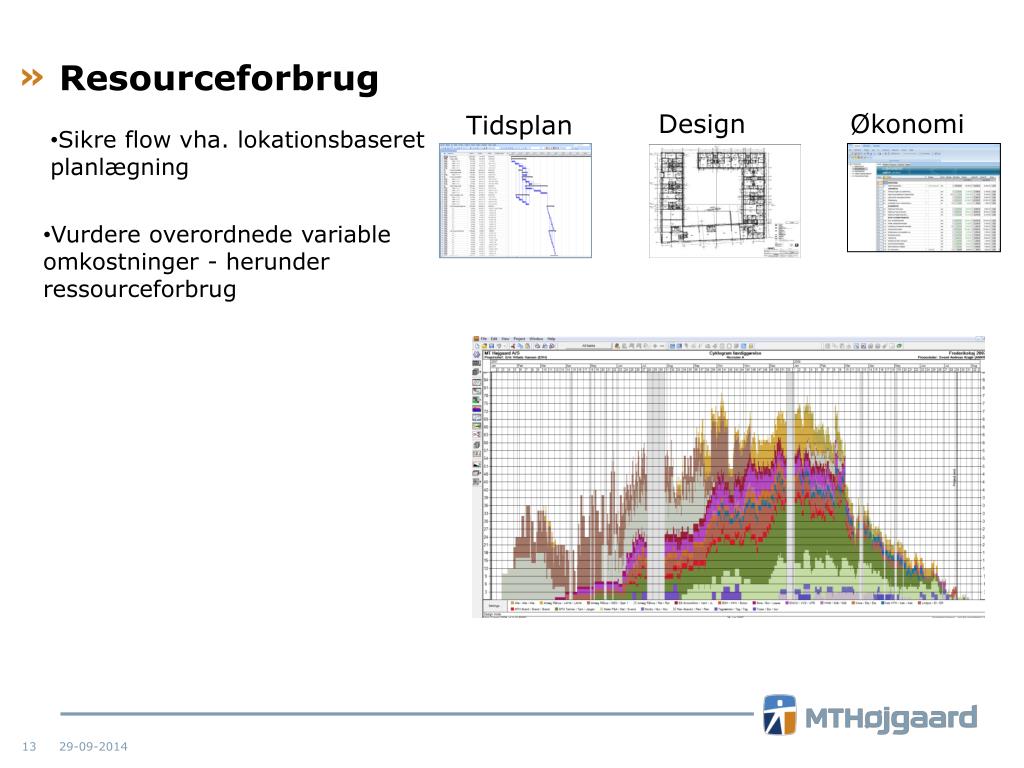

Resourceforbrug Design Økonomi Tidsplan • Sikre flow vha. lokationsbaseret planlægning • Vurdere overordnede variable omkostninger - herunder ressourceforbrug

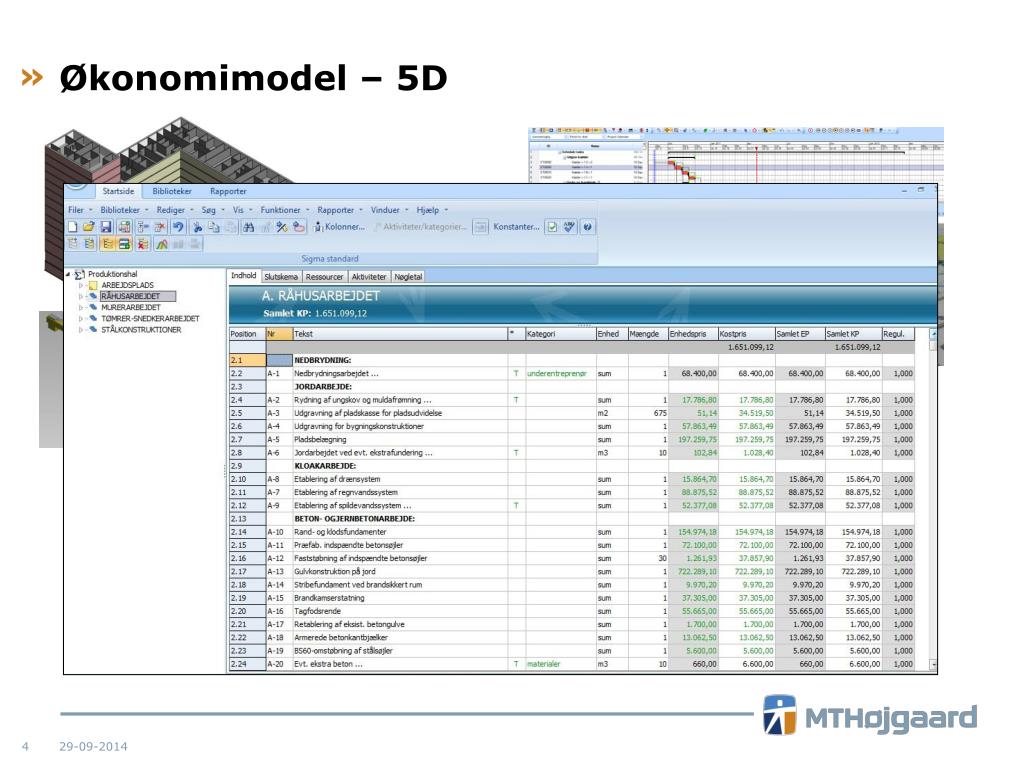

Økonomi • Vi kan nemt linke 3D-modellerne til økonomien. Teknologisk er det ikke svært. • Vi kan nemt lave mængdeudtræk. • Modellerne indeholder pt. ikke nok data og er ikke detaljerede nok. • Vi har pt. ikke store fordele ved kalkulationerne.
Erfaringer – Hvad oplever vi? • Kranpositioner forbedres • Byggepladsen bliver optimeret • Byggesekvensen og tidsplan forbedres • Generel meget positiv indstilling • Meget stor stigning i efterspørgslen
Hvad har vi opnået med tilbudssagerne? ( ) ( ) ?

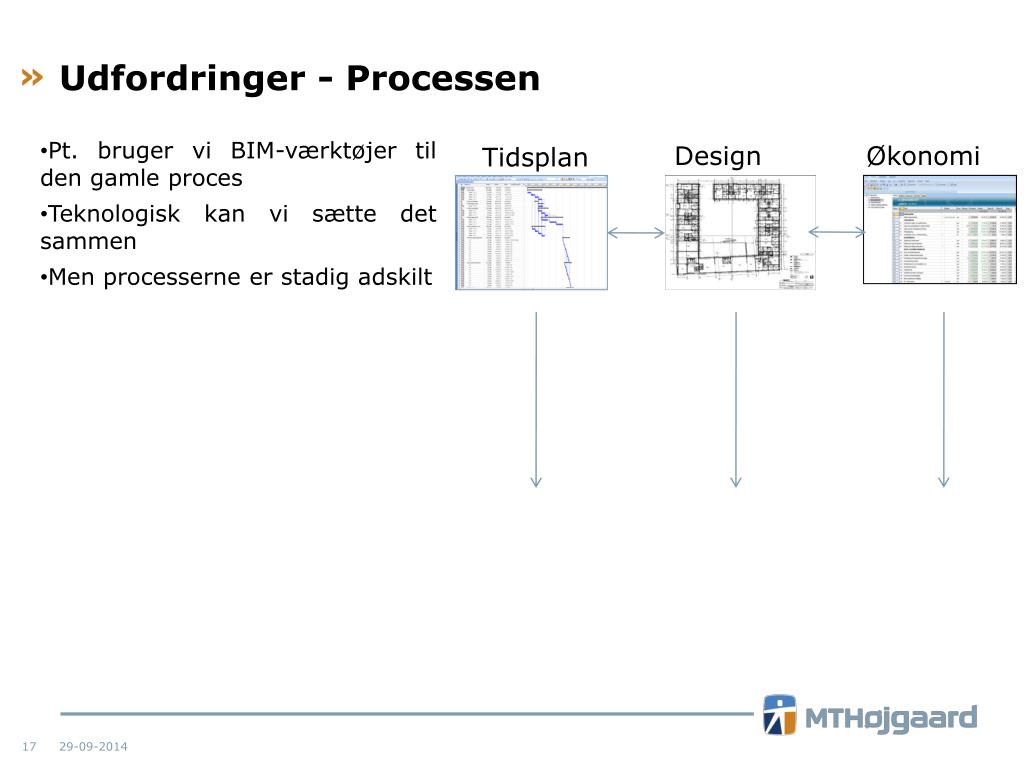

Udfordringer - Processen Design Økonomi • Pt. bruger vi BIM-værktøjer til den gamle proces • Teknologisk kan vi sætte det sammen • Men processerne er stadig adskilt Tidsplan

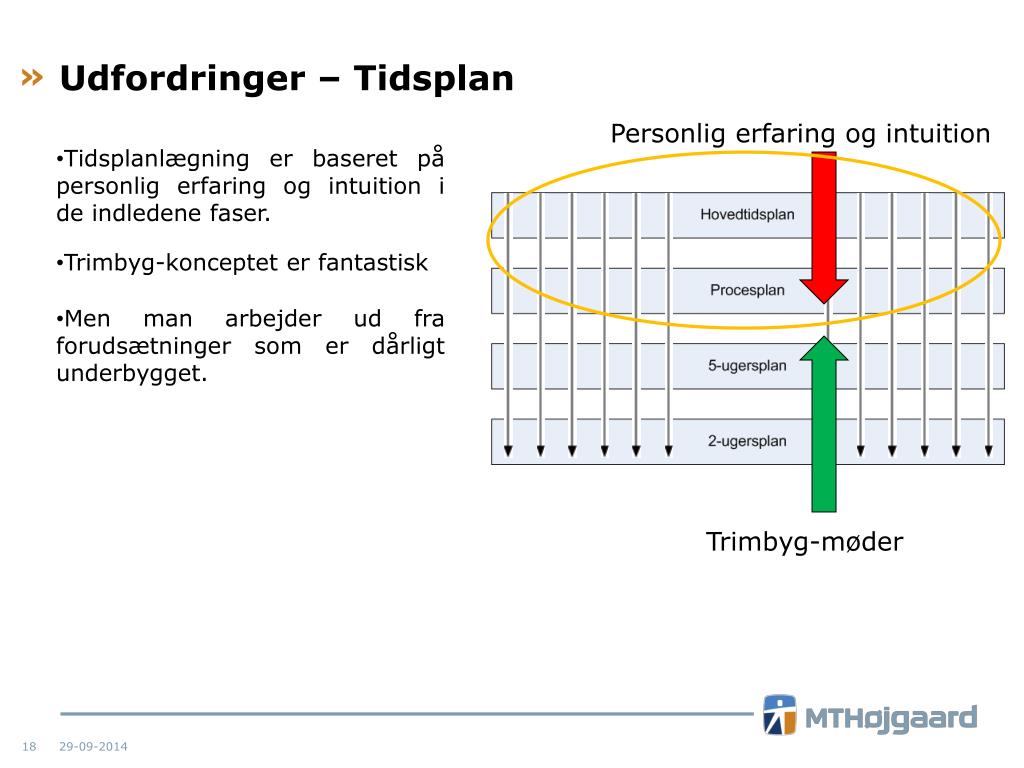

Udfordringer – Tidsplan Personlig erfaring og intuition • Tidsplanlægning er baseret på personlig erfaring og intuition i de indledene faser. • Trimbyg-konceptet er fantastisk • Men man arbejder ud fra forudsætninger som er dårligt underbygget. Trimbyg-møder
-----------Personlige erfaringer--------- Udfordringi processen Tidsplan 3D-design Økonomiske erfaringstal Cyklogram Ressourceinfo. 4D-model Økonomi-model (5D)

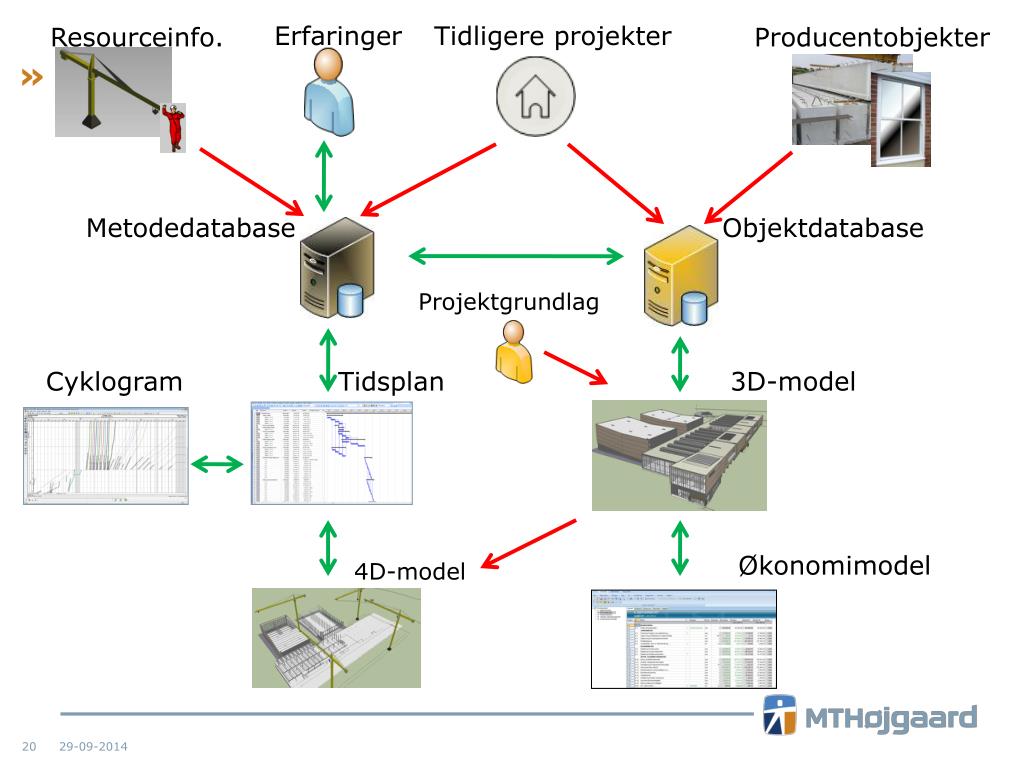

Erfaringer Tidligere projekter Resourceinfo. Producentobjekter Metodedatabase Objektdatabase Projektgrundlag Cyklogram Tidsplan 3D-model Økonomimodel 4D-model
Konklusion på vores fremtidige arbejde • Informationerne lagres i databaser. Så både individet og organisationen kan forbedre sig løbende. • Detaljerede informationer om de variable omkostninger vil fortsat ligge hos underentreprenørerne. • Det er svært at kvantificere investeringen pt. og det er svært at vurdere ændringen i indtjening. ( ) • Informationerne følger objekterne, så designet styrer tidsplan og kalkulation.

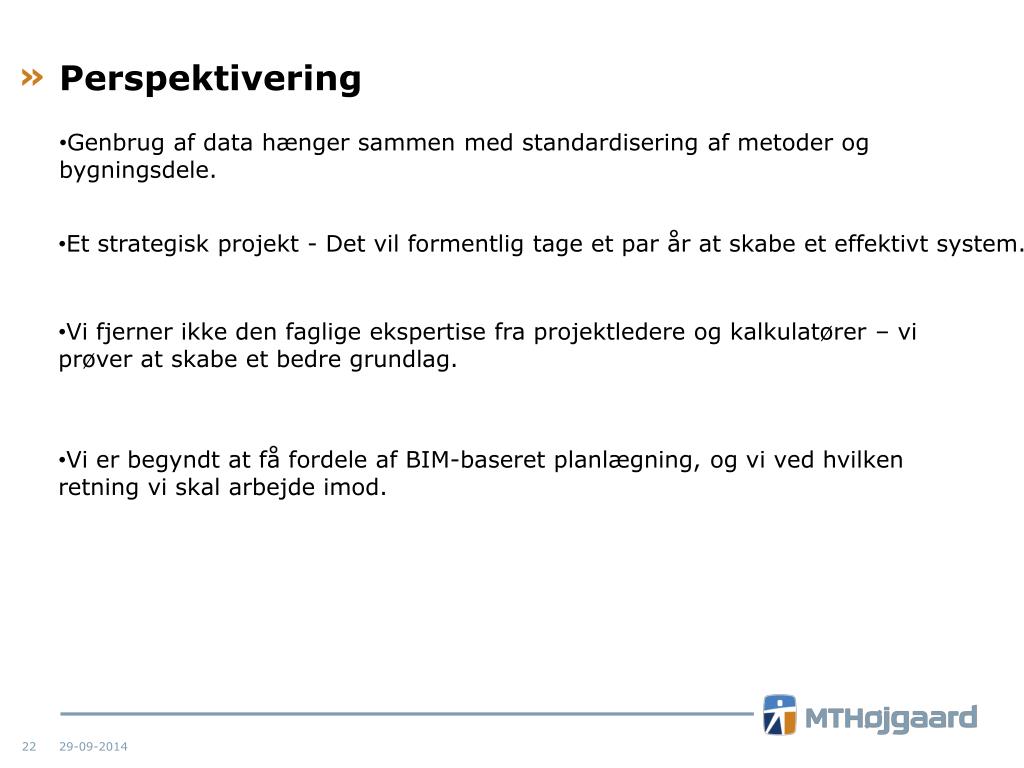

Perspektivering • Et strategisk projekt - Det vil formentlig tage et par år at skabe et effektivt system. • Vi fjerner ikke den faglige ekspertise fra projektledere og kalkulatører – vi prøver at skabe et bedre grundlag. • Vi er begyndt at få fordele af BIM-baseret planlægning, og vi ved hvilken retning vi skal arbejde imod. • Genbrug af data hænger sammen med standardisering af metoder og bygningsdele.
