3.národní seminář k projektu RegMet. 13.11.2003 Growth, 5. rámcový program EK. Program. Co znamená RegMet?. zlepšení komunikace mezi správními orgány Reg ulátory [ v EU ] a národními M et rologickými institucemi. NPL, V. Británie SP, Švédsko JRC IRMM, EK PTB, SRN JV, Norsko
E N D
3.národní seminář k projektu RegMet 13.11.2003 Growth, 5. rámcový program EK
Co znamená RegMet? zlepšení komunikace mezi správními orgányRegulátory [v EU] a národními Metrologickými institucemi
NPL, V. Británie SP, Švédsko JRC IRMM, EK PTB, SRN JV, Norsko CMI, ČR SMU, Slovensko DFM, Dánsko NMi-VSL, Nizozemsko BNM, Francie EOTC, Belgie CEC, EK Účastníci projektu

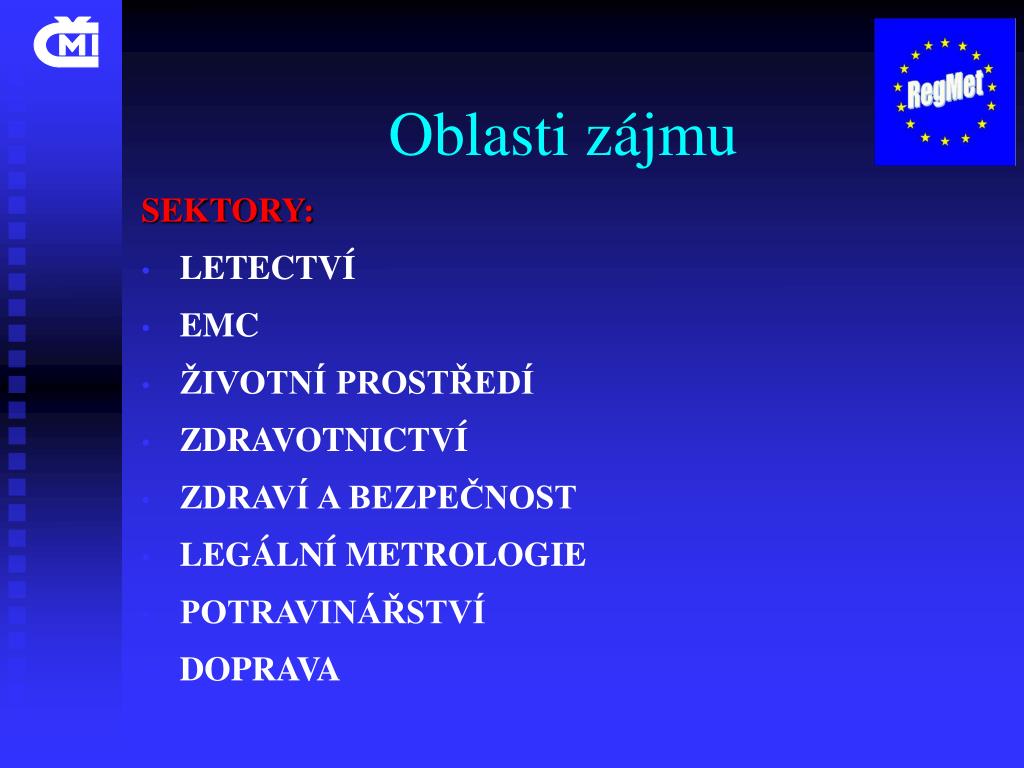

SEKTORY: LETECTVÍ EMC ŽIVOTNÍ PROSTŘEDÍ ZDRAVOTNICTVÍ ZDRAVÍ A BEZPEČNOST LEGÁLNÍ METROLOGIE POTRAVINÁŘSTVÍ DOPRAVA Oblasti zájmu

Prostředky • prostředkem k dosažení cíle je ustavení kontaktů a zvýšení vzájemné informovanosti • metoda - průzkum, analýza stavu • implicitně i zdokonalení metrologického zabezpečení • cílově – lepší praxe legislativy

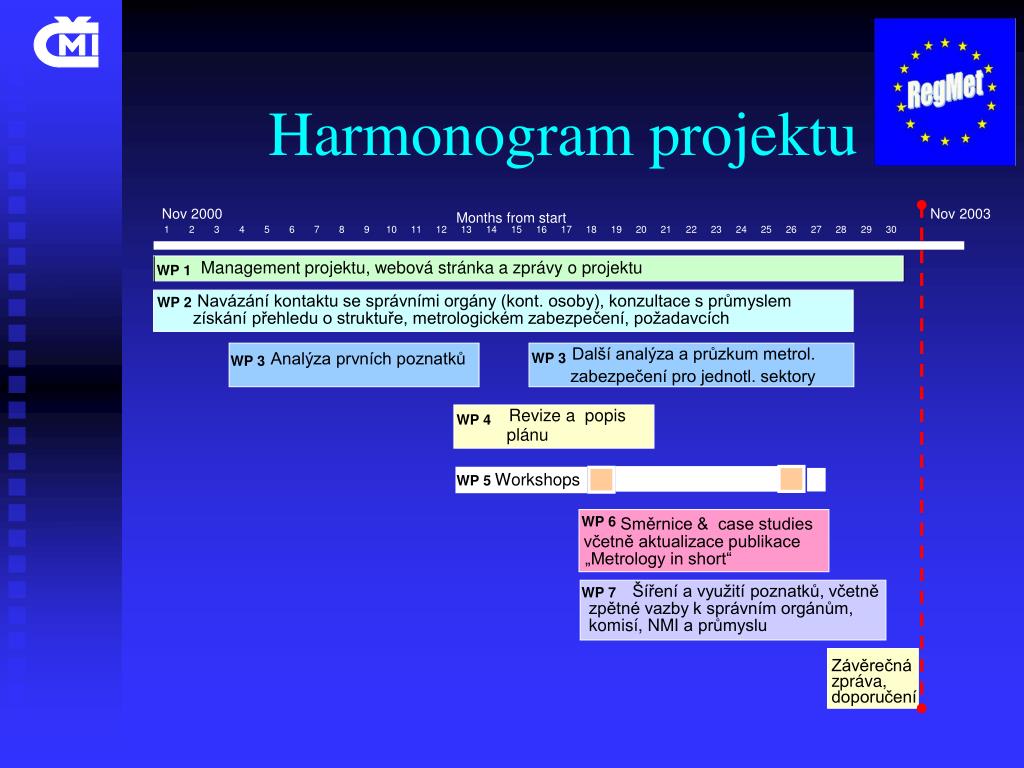

Nov 2000 Nov 2003 Months from start 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 Management projektu, webová stránka a zprávy o projektu WP 1 Navázání kontaktu se správními orgány (kont. osoby), konzultace s průmyslem WP 2 získání přehledu o struktuře, metrologickém zabezpečení, požadavcích Další analýza a průzkum metrol. Analýza prvních poznatků WP 3 WP 3 zabezpečení pro jednotl. sektory Revize a popis WP 4 plánu Workshops WP 5 WP 6 Směrnice & case studies včetně aktualizace publikace „Metrology in short“ Šíření a využití poznatků, včetně WP 7 zpětné vazbyk správním orgánům, komisí, NMIa průmyslu Závěrečná zpráva, doporučení Harmonogram projektu

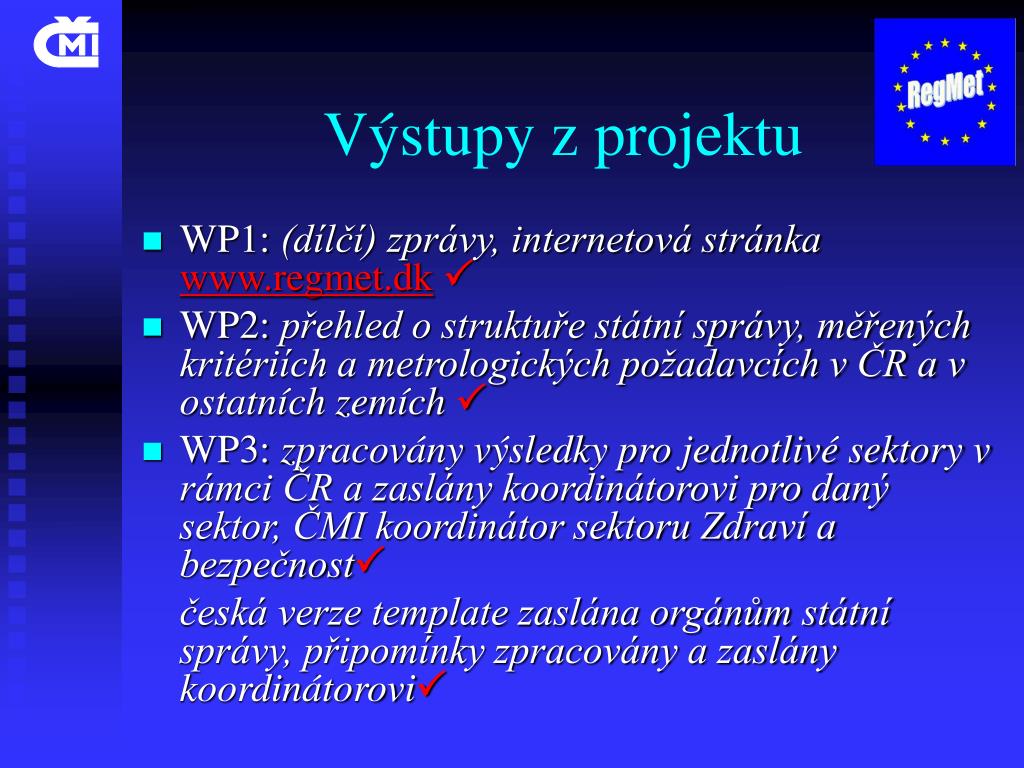

Výstupy z projektu • WP1: (dílčí) zprávy, internetová stránkawww.regmet.dk • WP2: přehled o struktuře státní správy, měřených kritériích a metrologických požadavcích v ČR a v ostatních zemích • WP3: zpracovány výsledky pro jednotlivé sektory v rámci ČR a zaslány koordinátorovi pro daný sektor, ČMI koordinátor sektoru Zdraví a bezpečnost česká verze template zaslána orgánům státní správy, připomínky zpracovány a zaslány koordinátorovi
Výstupy z projektu (2) • WP5: „workshops“ zaměřené na: 1) metrologii, nejistoty, akreditaci, MRA a databázi BIPM, návaznost – IRMM, Geel, Belgie 30.-31. května 2002 2) doporučení pro spránou praxi v legislativě– BIPM, Paříž, Francie 19. září 2003 • WP7: semináře, publikace „metrologie v kostce“, informovanost o metrologii, informacenawww.cmi.cz(),
Výstupy z projektu (3) • WP 8: šíření poznatků získaných z projektu: ČMI bude i nadále spolupracovat s ÚNMZ a poskytne konzultace jiným orgánům státní správy při tvorbě legislativy ČMI vydá českou verzi „template“ a doporučení vzniklé v rámci projektu ČMI bude publikovat „Metrologii v kostce 2“ stránky www.cmi.cz obsahují zvláštní část věnovanou projektu RegMet a budou doplněny o další informace
