CONSTRUÇÃO DOS MODELOS DOS PROCESSOS DE PRODUÇÃO DA ACIARIA COMO ETAPA INICIAL DE UM PROJETO DE SIMULAÇÃO. O Modelo a ser construído é constituído de quatro sub modelos: Pátio de Sucata e Movimentação dos Trolleys; Carregamento do Forno FEA; Forno Panela e Movimentação das Panelas;

koen
Download Presentation

O Modelo a ser construído é constituído de quatro sub modelos:

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

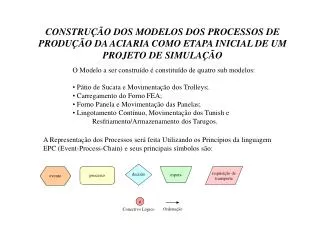

  1. CONSTRUÇÃO DOS MODELOS DOS PROCESSOS DE PRODUÇÃO DA ACIARIA COMO ETAPA INICIAL DE UM PROJETO DE SIMULAÇÃO • O Modelo a ser construído é constituído de quatro sub modelos: • Pátio de Sucata e Movimentação dos Trolleys; • Carregamento do Forno FEA; • Forno Panela e Movimentação das Panelas; • Lingotamento Contínuo, Movimentação dos Tunish e • Resfriamento/Armazenamento dos Tarugos. A Representação dos Processos será feita Utilizando os Princípios da linguagem EPC (Event-Process-Chain) e seus principais símbolos são: decisão evento processo espera requisição de transporte e Ordenação Conectivo Lógico

  2. REPRESENTAÇÃO LÓGICA DOS PROCESSOS DO PÁTIO DE SUCATA E MOVIMENTAÇÃO DOS TROLLEYS Descarregamento de matéria-prima Chegada de matéria -prima Determinar se há tempo de espera do cesto aguardando o trator Requisita ponte p/ descarregar cesto Calcular o tempo da operação de carregamento em função do tipo de aço e ordem do cesto (1º, 2º ou 3º) Trator aguarda requisição Cesto Cheio Aguarda Trator Pedido Feito CONEXÃO 1A Tem Cesto Vazio na Balança ? Cesto Cheio Chegou / Libera Trator Cesto Cheio e Trolley Aguardam Ponte Cesto Cheio e Pesado Trator Chegou Confecção do Cesto Transporte do Cesto cheio Para FEA Transporte do Cesto p/ Estação Trolley (Aciaria) Requisita Trator sim Determinar se há tempo de espera do cesto aguardando a ponte rolante Calcular o tempo de transporte do trator do Pátio de Sucata até a Aciaria, incluindo o tempo de engate e desengate do cesto. A princípio também deve-se determinar a freqüência com que os cestos chegam a aciaria não sim O FEA está esperando por este Cesto ? Pedido aguarda Chegada de Cesto Vazio na Balança Ponte Chega/ Libera Trolley Trator aguarda requisição e Tem Cesto Vazio no Pátio de Cesto e Trolley vazio Esperando ? Trolley Vazio aguarda Cesto vazio não não Determinar se há tempo de espera do Trolley com Cesto Vazio. Transporte do Cesto cheio até Pátio de Cestos sim Chegada de Cestos Vazios e Libera Trator requisita ponte p/ pegar Cesto Vazio no Pátio de Cesto e por no Trolley Trolley c/ Cesto Vazio aguarda Trator Cesto no Pátio de Cesto/ Libera ponte Ponte Aguarda requisição Trolley c/ Cesto Vazio Requisita Trator Trator Chegou Transporte do Trolley c/ Cesto Vazio p/ Balança Trolley Vazio e Cesto Vazio aguardam Ponte Determinar tempo de transporte da do cesto da aciaria para o pátio de sucata Cesto Cheio aguarda FEA no Pátio de Cesto Cesto Vazio no Trolley/ Libera Ponte Ponte Inicia atendim. Transporte do Cesto Vazio do Pátio de Cesto até Trolley Vazio Ponte Aguarda requisição CONEXÃO 2A

  3. REPRESENTAÇÃO LÓGICA DOS PROCESSOS DE CARREGAMENTO DO FORNO FEA Ponte Aguarda requisição CONEXÃO 2A FEA pronto para iniciar nova Corrida Tem Trolley aguardando Cesto Vazio ? Transporte do Cesto vazio direto p/ Trolley Transporte do Cesto vazio p/ Pátio Cestos Cesto Vazio no Pátio/ Libera ponte Cesto Vazio Aguarda Trolley sim não Requisita ponte p/ carregar FEA c/ 1º Cesto da nova Corrida Tempo da operação de transporte até Patio de Cestos Tempo da operação de transporte até Trolley É o último Cesto desta Corrida ? e Requisita ponte p/ carregar FEA c/ próximo Cesto da atual Corrida FEA aguarda ponte sim não CONEXÃO 1A Requisita Ponte p/ Posicionar Panela Refino primário Calcular o tempo da operação de refinamento Ponte Atende requisi. FEA e Panela aguardam ponte O referido Cesto está Pronto ? Transporte do Cesto até FEA Cesto chegou no FEA Descarrega Cesto no FEA Cesto descarregado Fusão feita FUSÃO sim Aço refinado não Calcular o tempo da operação de fusão do aço em função do ordem do cesto (1º, 2º ou 3º) Calcular o tempo da operação de descarregamento em função da massa contida no cesto Tempo da operação de transporte em função do nível de utilização das pontes Ponte Atende requisi. FEA aguarda Cesto Panela está posicionada p/ Vazar ? Manutenção Prevista ? vazamento Requisita Ponte p/ Vazar FEA FEA Vazio/ Panela cheio Ponte Atende requisi. não FEA aguarda Ponte p/ Vazar não sim Posicionamento da Panela p/ Vazar FEA Tempo da operação de vazamento Manutenção do Forno FEA Verificar Tempo da operação de transporte da Panela Cheia até o Forno Panela Panela posicionada aguarda p/ Vazar Panela Posicionado/ Libera Ponte Verificar se Panela fica aguardando o FP por muitas vezes, ou por muito tempo Tem Panela no FP ? Transporte da Panela Cheia p/ espera do FP Panela Cheia Chega na espera do FP sim Panela aguarda na espera por FP Vazio FIM da Manutenção no FEA não Ponte Aguarda requisição Transporte da Panela Cheia direto p/ FP Panela Cheia chega no FP A fusão do último cesto, do refino e do vazamento estão contidos em um tempo único. CONEXÃO 2B

  4. REPRESENTAÇÃO LÓGICA DOS PROCESSOS DE FORNO PANELA E MOVIMENTAÇÃO DAS PANELAS CONEXÃO 2B Panela Cheia na Torre do Lingota SETUP Lingotamento Tunish Vazio / Fim Lingotamento Ponte inicia atendimento / FP Vazio Calcular o tempo de refino em função do tipo de aço Ponte leva Panela p/ Torre Lingotamento FIM SETUP Panela aguarda Ponte no FP Panela aguarda no FP a Torre Lingotamento Panela Posicionada no FP Refino secundário Aço refinado Verificar tempo desta operação de transporte Lingotamento Aguarda Fim da Operação de Lingotamento do Tunish não Posição vaga na Torre Lingotamento Tem Panela Cheia na Torre Requisita Ponte p/ levar Panela p/ Torre Lingo. sim não não sim Tem SETUP no Lingotamento? Tem Panela Cheia a espera do FP ficar Vazio ? sim Posicionamento da Panela no FP Ponte inicia atend. Requisita Ponte p/ pegar Panela na espera e por no Forno Panela (PN) Gira Torre 180º Panela aguarda Ponte não FP aguarda Panela sim Verificar o Tempo de Giro da Torre Calcular o tempo desta operação, incluindo o transporte até o correto posicionamento da panela para começar o refino sim Panela Termina de Vazar no Tunish Tem Panela Cheia no FP esperando Torre ? Requisita Ponte p/ pegar Panela Vazia da Torre e levar p/ Manutenção Ponte Chega/ Torre fica Vazia Torre Girou Panela Vazia na Torre aguarda Ponte não Torre aguarda Panela Cheia CONEXÃO 3B Tem que Trocar Tunish ? Vazamento do Panela no Tunish sim Panela Aguarda requisição Ponte Aguarda requisição Transporte da Panela Vazia p/ Manutenção CONEXÃO 3A não Abertura da Válvula do Panela Válvula Aberta Panela em Manutenção Fim Manutenção Panela Panela na Manutenção/ Libera Ponte Verificar o Tempo transporte até a Manutenção Verificar o Tempo de Manutenção em Função do número de corrida da Panela Verificar o Tempo de Abertura da Válvula necessário para transferir todo o conteúdo da Panela CONEXÃO 4A

  5. 80ºC OK TUNISH REPRESENTAÇÃO LÓGICA DOS PROCESSOS DE TROCA, MOVIMENTAÇÃO, MANUTENÇÃO DOS TUNISHS E ARMAZENAMENTO DE TARUGOS CONEXÃO 3B CONEXÃO 3A Resfriamento Natural dos Tarugos Tarugos Resfriados Tunish Contém todo o Aço da Panela Requisita Ponte p/ Estocar Tarugos Tarugos Aguardam Ponte Tunish Vazio / Fim Lingotamento Tunish Contém Aço ? Tarugos Estocados Aguardam Laminação não Ponte Estoca Tarugos Tunish em Processo de Lingotamento Contínuo Ponte Atende requisi. Tarugos Estocados Tarugos Prontos Lingotamento Aguarda Fim da Operação de Lingotamento do Tunish sim Carro leva Tunish para resfriamento Ponte Aguarda nova Remessa de Tarugos Lingotamento Aguarda Tunish Aquecido Tem Tunish Aquecido ? Tunish Chegou no resfriamento Tunish resfriado Resfriamento do Tunish Transporta Tunish p/ Manutenção Requisita Ponte p/ levar Tunish até Manutenção Ponte Atende requisi. Tunish Aguarda ponte não sim Tunish Chegou na Manutenção/ Libera Ponte Fim Manutenção/ Secagem do Tunish Aquecimento Está Livre ? Tunish Chegou no aquecimento Carro pega novo Tunish do aquecimento e leva p/ Lingotamento Transporta Tunish p/ Aquecimento Tunish Aguarda no Aquecimento próxima troca Requisita Ponte p/ levar Tunish da Manutenção p/ Aquecimento sim CONEXÃO 4A Tunish em Manutenção e Secagem não Novo Tunish no Lingotamento/ Aquecimento Livre Tunish Aquecido Tunish Aguarda na Manutenção Liberação do Aquecimento Tunish está sendo Aquecido Tunish Aguarda Ponte na Manutenção Ponte Atende requisi. TUNISH
