slide1 l.
Download
Skip this Video
Loading SlideShow in 5 Seconds..
Mathématiques CST PowerPoint Presentation
Download Presentation
Mathématiques CST

Loading in 2 Seconds...

play fullscreen
1 / 17

Mathématiques CST - PowerPoint PPT Presentation

  • 112 Views
  • Uploaded on

Mathématiques CST. MODULE 6 L’optimisation de GRAPHES.  Chemin critique. Mathématiques CST - L’optimisation de GRAPHES -. Pour réaliser une tâche (bâtir une maison, faire une recette, construire un avion, etc.) , on doit souvent réaliser plusieurs étapes .

loader
I am the owner, or an agent authorized to act on behalf of the owner, of the copyrighted work described.
capcha
Download Presentation

PowerPoint Slideshow about 'Mathématiques CST' - tawny

An Image/Link below is provided (as is) to download presentation

Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author.While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server.

- - - - - - - - - - - - - - - - - - - - - - - - - - E N D - - - - - - - - - - - - - - - - - - - - - - - - - -
Presentation Transcript
slide1

Mathématiques CST

MODULE 6

L’optimisation de

GRAPHES

slide2

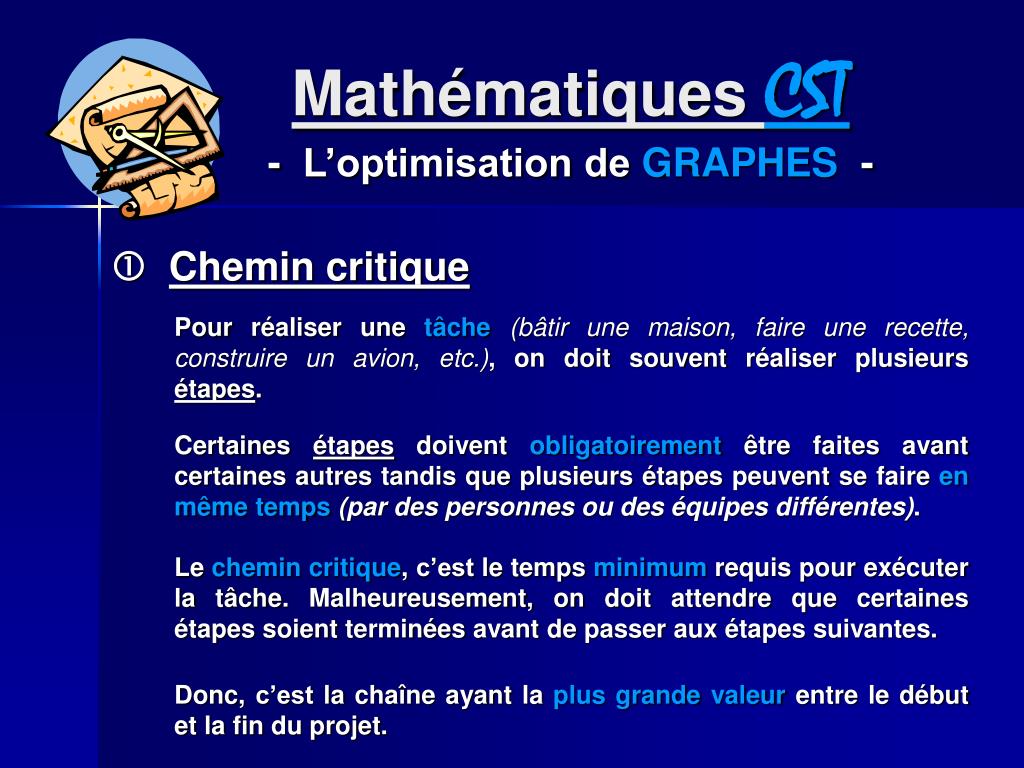

 Chemin critique

Mathématiques CST- L’optimisation de GRAPHES-

Pour réaliser une tâche(bâtir une maison, faire une recette, construire un avion, etc.), on doit souvent réaliser plusieurs étapes.

Certaines étapes doivent obligatoirement être faites avant certaines autres tandis que plusieurs étapes peuvent se faire en même temps(par des personnes ou des équipes différentes).

Le chemin critique, c’est le temps minimum requis pour exécuter la tâche. Malheureusement, on doit attendre que certaines étapes soient terminées avant de passer aux étapes suivantes.

Donc, c’est la chaîne ayant la plus grande valeur entre le début et la fin du projet.

slide3

 Chemin critique

Exemple : Situation où l’on doit repeindre une pièce d’une maison

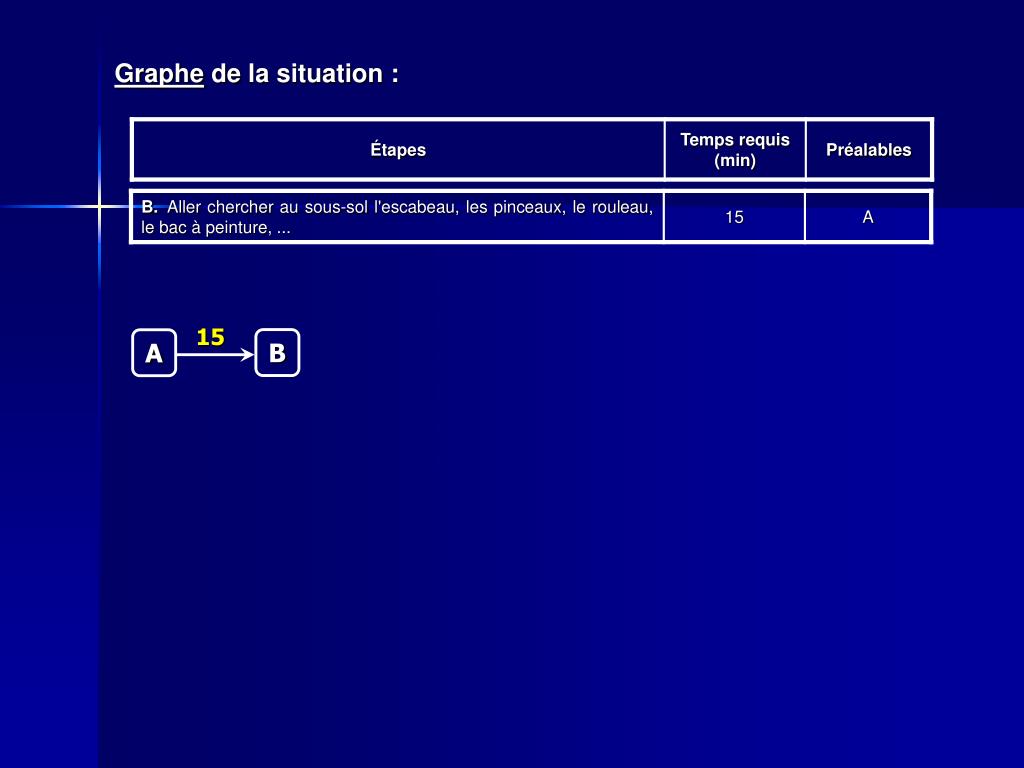

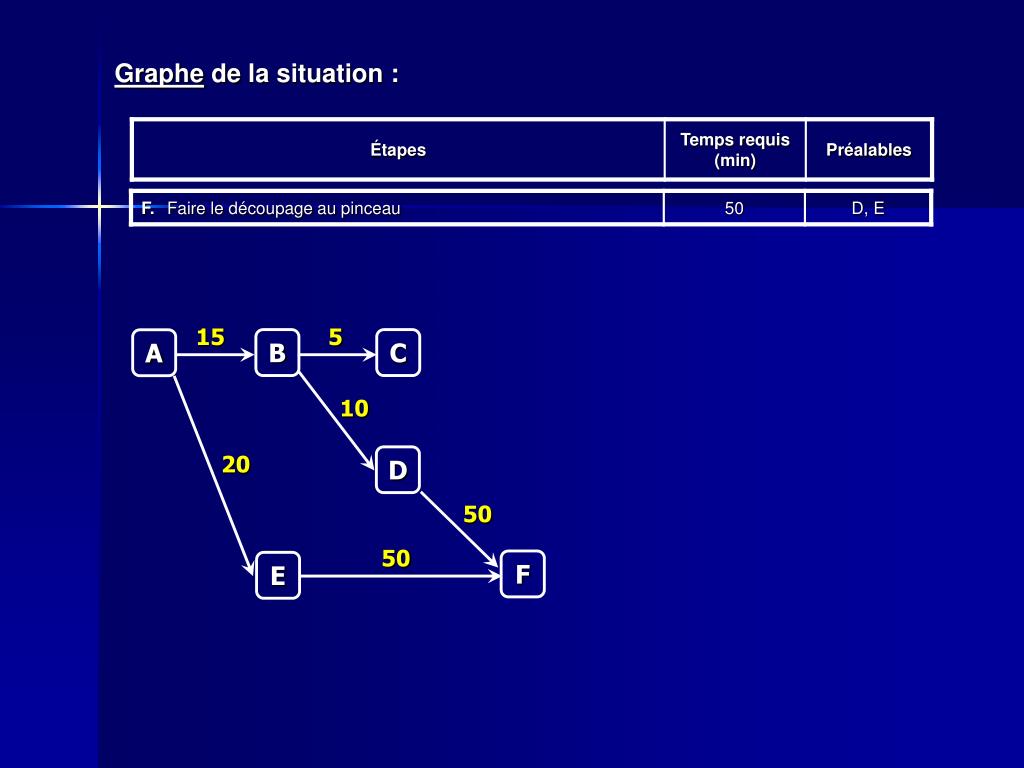

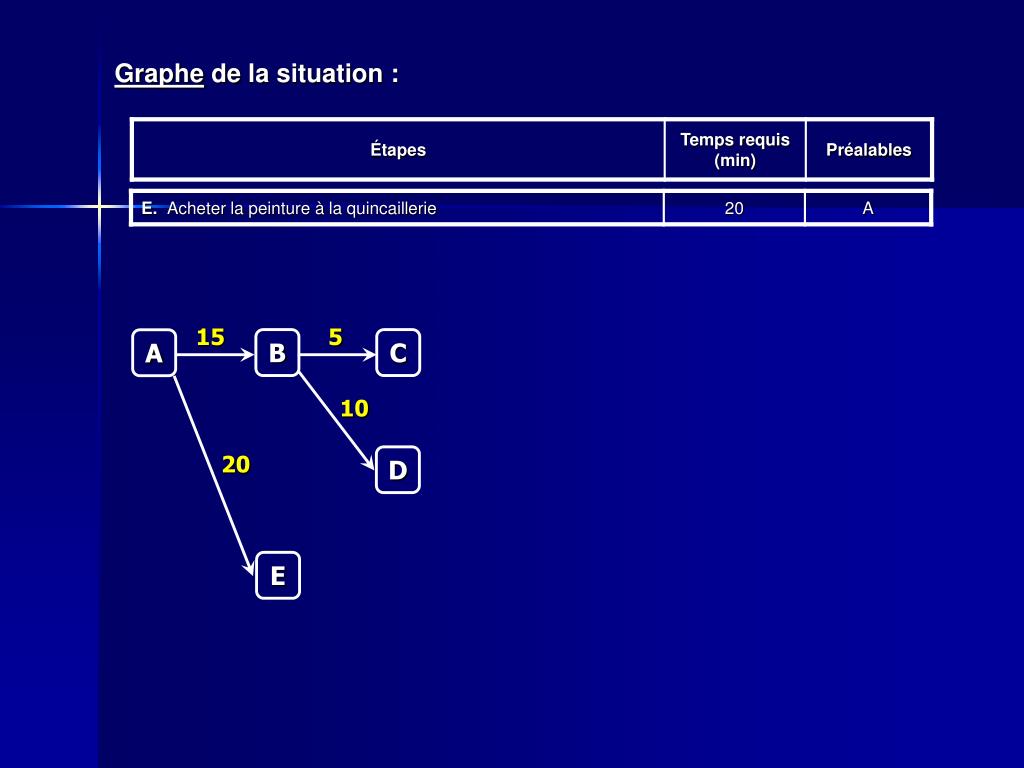

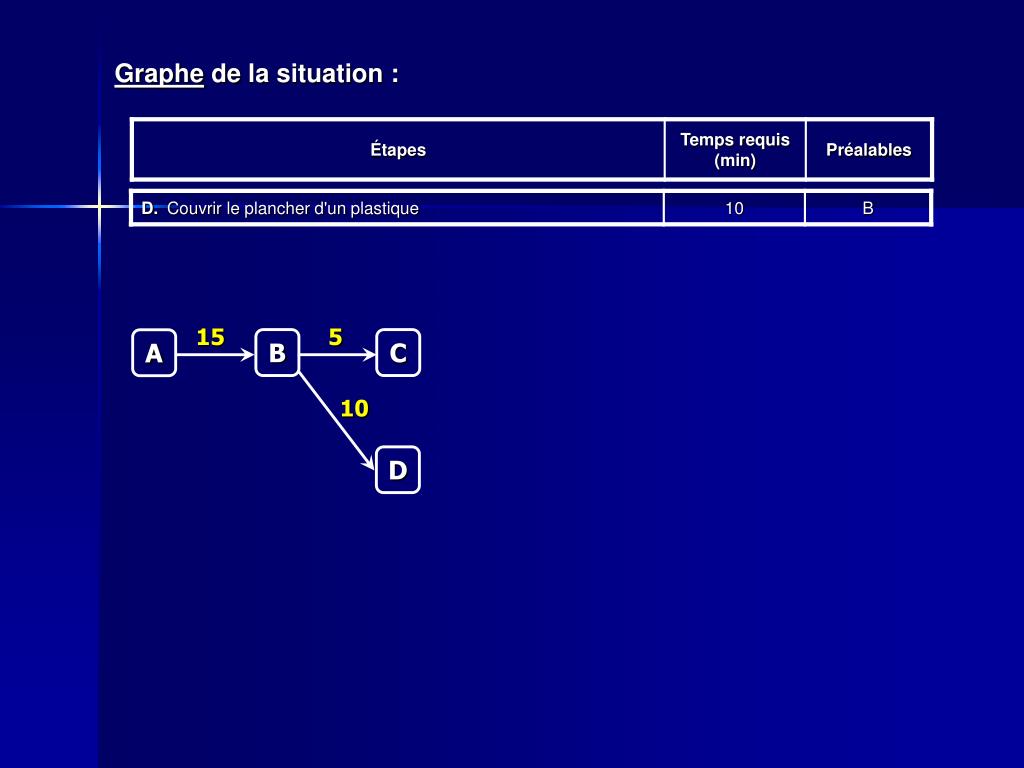

slide9

Graphe de la situation :

15

5

B

C

A

10

20

D

50

50

F

E

slide10

Graphe de la situation :

15

5

B

C

A

30

10

G

30

20

D

30

50

50

F

E

slide11

Graphe de la situation :

15

5

B

C

A

30

5

10

G

H

30

20

D

30

50

50

F

E

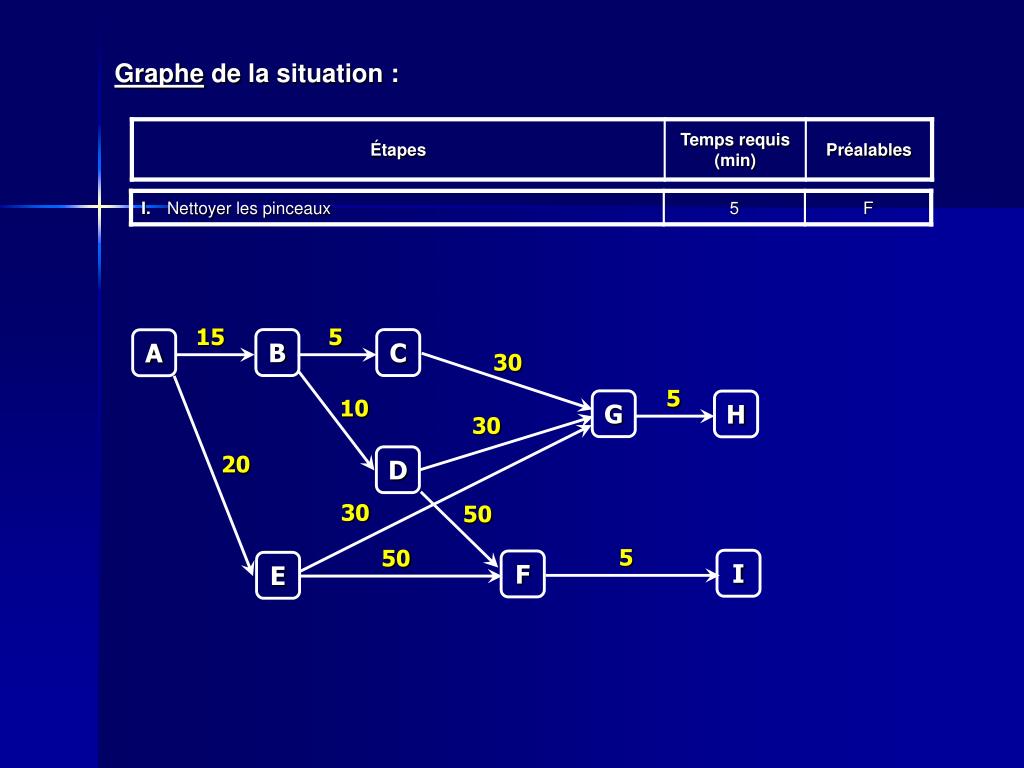

slide12

Graphe de la situation :

15

5

B

C

A

30

5

10

G

H

30

20

D

30

50

5

50

I

F

E

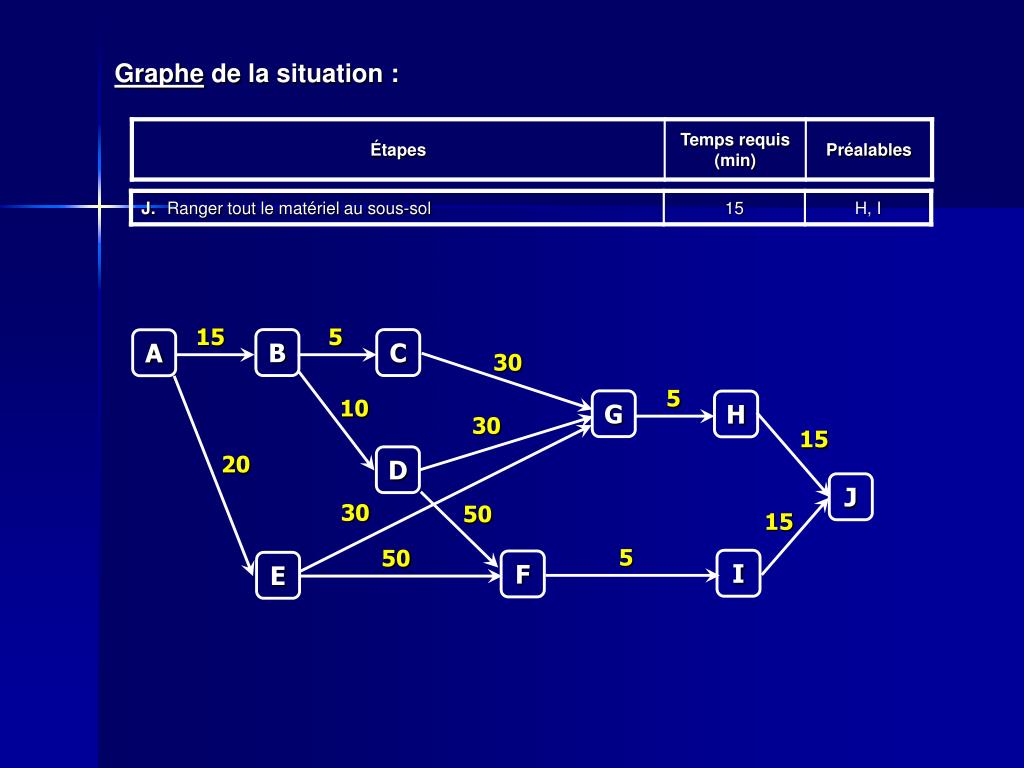

slide13

Graphe de la situation :

15

5

B

C

A

30

5

10

G

H

30

15

20

D

J

30

50

15

5

50

I

F

E

slide14

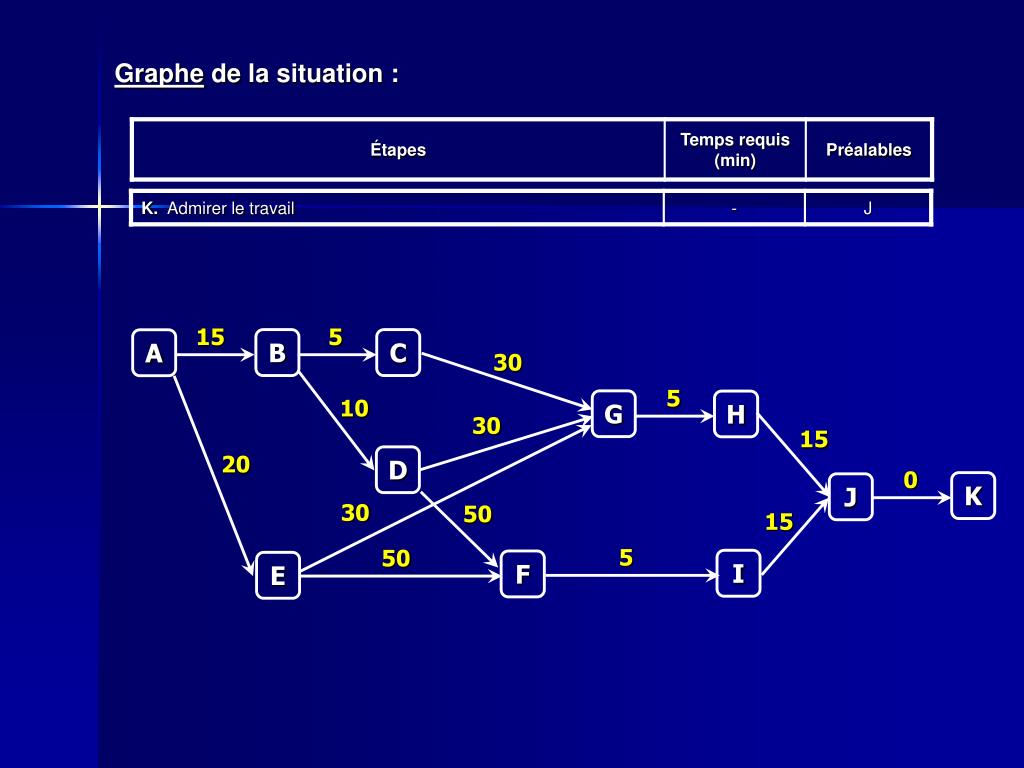

Graphe de la situation :

15

5

B

C

A

30

5

10

G

H

30

15

20

D

0

K

J

30

50

15

5

50

I

F

E

slide15

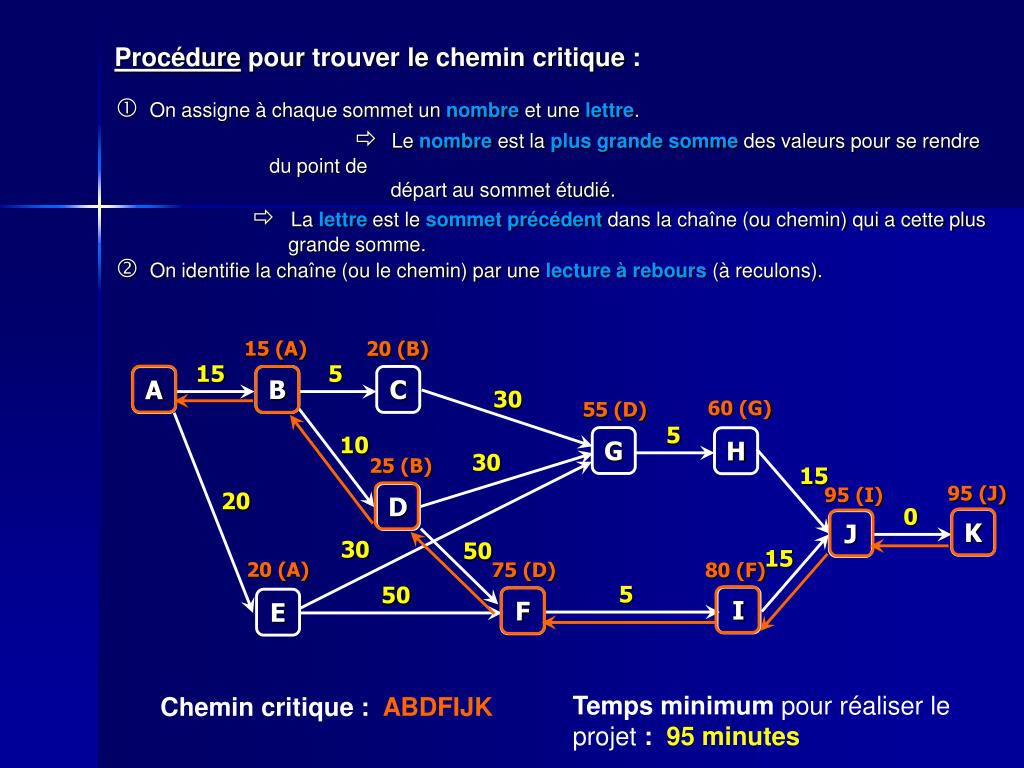

Procédure pour trouver le chemin critique :

  • On assigne à chaque sommet un nombre et une lettre.
        •  Le nombre est la plus grande somme des valeurs pour se rendre du point de
        • départ au sommet étudié.
    • La lettre est le sommet précédent dans la chaîne (ou chemin) qui a cette plus
    • grande somme.

On identifie la chaîne (ou le chemin) par une lecture à rebours (à reculons).

15 (A)

20 (B)

15

5

B

C

A

30

60 (G)

55 (D)

5

10

G

H

30

25 (B)

15

95 (J)

95 (I)

20

D

0

K

J

30

50

15

20 (A)

75 (D)

80 (F)

5

50

I

F

E

Temps minimum pour réaliser le projet : 95 minutes

Chemin critique : ABDFIJK

th orie des graphes

THÉORIE DESGRAPHES

5 (A)

11 (B)

21 (E)

6

10

B

E

G

5

4

6

- Chemin critique -

3 (A)

12 (D)

27 (F)

28 (H)

3

1

9

A

A

C

J

F

H

J

F

H

7

5

Chemin critique : ADFHJ

7 (A)

D

D

th orie des graphes17

THÉORIE DESGRAPHES

4 (A)

17 (F)

22 (E)

2

5

B

G

E

G

B

E

5

4

3

6

7

- Chemin critique -

7 (A)

26 (H)

25 (G)

11 (B)

7

1

2

A

A

C

J

F

H

J

F

H

6

4

3

Chemin critique : ABFEGHJ

6 (A)

D
