Република България Министерство на регионалното развитие. Проекти на АПИ през 2014 г. Инж. Стефан Чайков. Агенция „Пътна инфраструктура“. 201 4 г. Стратегически пътни проекти , които ще бъдат завършени през 2014 г. Около 90 км нова пътна мрежа ще бъде готова през 2014 г.
E N D
Република България Министерство на регионалното развитие Проекти на АПИ през 2014 г. Инж. Стефан Чайков Агенция „Пътна инфраструктура“ 2014 г.
Стратегически пътни проекти, които ще бъдат завършени през 2014 г. • Около 90 км нова пътна мрежа ще бъде готова през 2014 г. • АМ „Марица”, участък Оризово – Харманли – 65,62 км • АМ „Струма”, Лот 4, участък Сандански – Кулата - 14,70 км • АМ „Калотина – София”, Лот 1 „Западна дъга на СОП”, участък 1 – 3 км • Обходен път на Враца – 6,82 км
Стратегически пътни проекти, които ще бъдат завършени през 2014 г.
Стратегически пътни проекти в изпълнение • АМ „Марица” - лот 1 • Проектът е по ОП „Транспорт” • Дължина – 31,4 км • Начало на СМР – октомври 2011 г. • Срок за изпълнение – 2014 г. • Изпълнител на СМР - Кооперативно дружество „Кооператива Муратори & Чементисти - Чи. Ем. Чи. Ди Равенна” • Стойност на договора за строителство – близо 160 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • АМ „Марица” - лот 2 • Проектът е по ОП „Транспорт” • Дължина – 34,22 км • Начало на СМР – юли 2011 г. • Срок за изпълнение – 2014 г. • Изпълнител на СМР – Сдружение "Марица Хайуей” • Стойност на договора за строителство – близо 146,5 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • АМ „Струма” - лот 2 • Проектът е по ОП „Транспорт” • Дължина – 37,48 км • Начало на СМР – 31.07.2013 г. • Срок за изпълнение – март 2015 г. • Изпълнител на СМР – Консорциум „Струма-Лот 2“ • Стойност на договора за проектиране и строителство – близо 359 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • АМ „Струма” - лот 4 • Проектът е по ОП „Транспорт” • Дължина – 14,7 км • Начало на СМР – април 2012 г. • Срок за изпълнение – 2014 г. • Изпълнител на СМР – „АКТОР” АСД • Стойност на договора за строителство – над 67 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • АМ „Калотина-София”, лот 1 • „Западна дъга на СОП” – участък 1 • Проектът е по ОП „Транспорт” • Дължина – 3,009 км • Начало на СМР – август 2012 г. • Срок за изпълнение – юли 2014 г. • Изпълнител на СМР – Обединение „Трейс СОП” ДЗЗД • Стойност на договора за строителство – близо 48 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • Обход на Враца • Проектът е по ОП „Транспорт” • Дължина – 6,82 км • Начало на СМР – април 2013 г. • Срок за изпълнение – юни 2014 г. • Изпълнител на СМР – ДЗЗД „Обход Враца” • Стойност на договора за строителство – 14,6 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • Обход на Монтана • Проектът е по ОП „Транспорт” • Дължина - 12,45 км • Начало на СМР – септември 2013 г. • Срок за изпълнение – началото на 2015 г. • Изпълнител на СМР – ДЗЗД „Обход Монтана” • Стойност на договора за строителство – 46,6 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • Обход на Габрово • Проектът е по ОП „Транспорт” • Дължина – 23,254 км • Начало на СМР – 16.05.2013 г. • Срок за изпълнение – 540 дни • Изпълнител на СМР – Консорциум „ПСВТ" • Стойност на договора за строителство - близо 93 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение • АМ „Хемус” • Белокопитово-Каспичан от км 337+302 до км 342+200 • Проектът се изпълнява по програма „Ново строителство” на АПИ • Дължина - 4,898 км • Начало на СМР – август 2013 г. • Срок за изпълнение – 2015 г. • Изпълнител на СМР – АМ „Черно море” АД • Стойност на договора за строителство – около 65,8 млн. лв. с ДДС
Стратегически пътни проекти в изпълнение Севернаскоростна тангента от км 0+000 до км 16+540 Лот 70 от ОПРР Дължина - 16,54 км Подписан договор за инженеринг – 17.02.2014 г. Проектиране - 4 месеца Начало на СМР – лятото на 2014 г. Срок за изпълнение – до края на 2015 г. • Изпълнител на СМР – Консорциум „ХПВС-ССТ“ • Стойност на договора за инженеринг - близо 180 млн. лв. с ДДС
Проекти по Оперативна програма “Регионално развитие” 2007-2013 г. Оперативна програма "Регионално развитие" 2007-2013 г. Изпълнени проекти Обща дължина - 740 км Обща стойност – около 392,2 млн. лв. с ДДС Проекти в изпълнение Обща дължина – близо 115 км Обща стойност – над 295,5 млн. лв. с ДДС Стартирали тръжни процедури Обща дължина – над 67 км Обща стойност – близо 41,8 млн. лв. с ДДС Предстоящи проекти Обща дължина – над 19 км Обща стойност – над 12,5 млн. лв. с ДДС
Проекти по публична инвестиционна програма “Растеж и устойчиво развитие на регионите”
Проекти по публична инвестиционна програма “Растеж и устойчиво развитие на регионите” • Започва ремонтът на около 270 км второкласни и третокласни пътища. • От бюджета са осигурени 50,1 млн. лв. • Ще се ремонтират участъци от: • път II-35 Плевен – Ловеч, • път II-71 Силистра - Добрич, • път II-54 гара Бяла - Ценово, • път III-552 Трявна - Габрово, • път III-864 Пампорово – Стойките, • път III-822 Самоков - Живково - Ихтиман, • път III-605 Батановци - Пали лула – Гигинци, • път III-1102 Арчар – Извор – Димово – Салаш и др. • Рехабилитация и реконструкция на Златишкия проход /път II-37 Джурово – Етрополе - Златица – Пирдоп/; • Рехабилитация на път II-37, в участъка АМ „Тракия“ – Пазарджик; • Изграждане на отсечка от път II-37 Пазарджик – Пещера – Западен обход на Пазарджик – етап І.
Програма “Транзитни пътища V” Проекти в изпълнение до края на 2014 г. – около 500 км Лот 6 - рехабилитация на път II-79 Бургас – Елхово /86 км/; Лот 12 - рехабилитация на участъци от път І-4 в областите Ловеч, Велико Търново и Търговище /63 км/; Лот 14 - рехабилитация на път II-86 Асеновград - Проглед - Пампорово - Смолян /49 км/; Лот 17 - рехабилитация на път II-16 Мездра - Ребърково - Елисейна - Своге - Нови Искър /82 км/; Лот 18 - рехабилитация на участъци от път II-13 Борован – Кнежа и от път II-81 Йончови ханове – Благово, ново строителство на обход на Берковица /54 км/; Лот 22А – рехабилитация на отсечки от път II-84 Юндола - Разлог и от път II-19 Разлог - Банско - Гоце Делчев - Садово /110 км/. Нови участъци: Лот 4 - рехабилитация на път І-7 Шумен - Велики Преслав - Върбица /27 км/; Лот 5 - рехабилитация на път I-7, в участъка Шумен - Велики Преслав - Върбица /13,73 км/ и път I-7, в участъка Силистра-Шумен /1,58 км/.

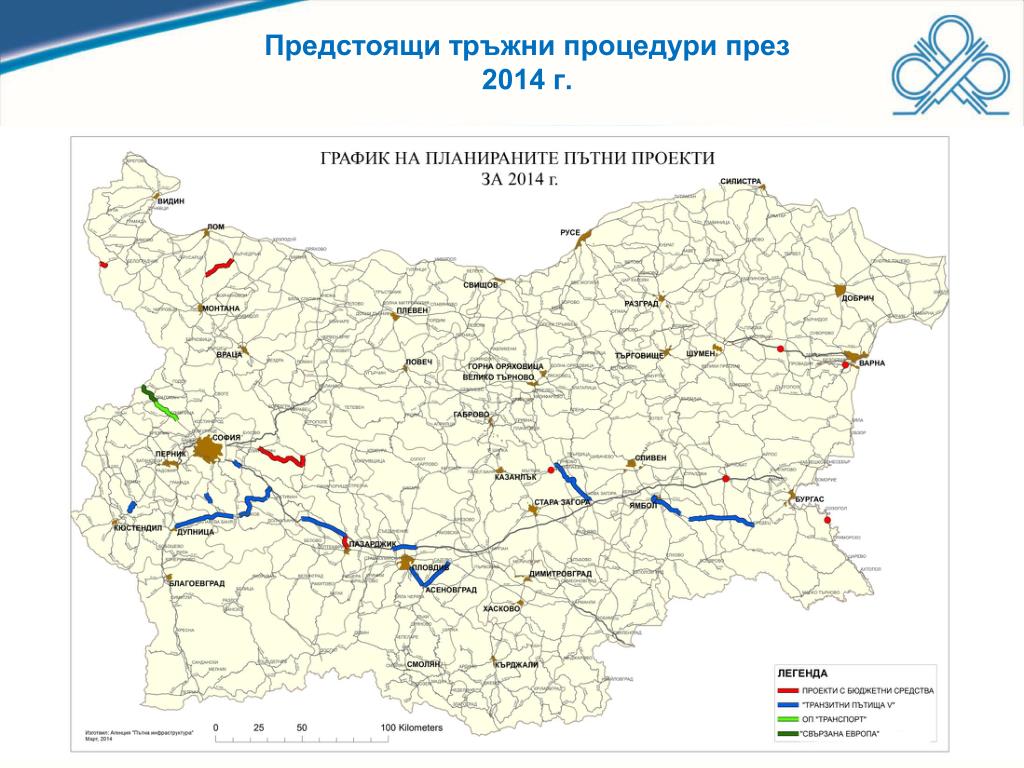

Предстоящи тръжни процедури през 2014 г.
Предстоящи проекти по ОП „Транспорт“ • Тръжни процедури за ново строителство през 2014 г. • АМ „Калотина - София”, лот 1 „Западна дъга на СОП”, участък 2 • Дължина - 6 км, индикативна стойност – 111 млн. лв. с ДДС. • АМ „Калотина - София”, лот 3 „Калотина-СОП” - Обща дължина на трите участъка - 47,5 км, индикативна стойност – 442 млн. лв. • Участък 1 ГКПП „Калотина“ - Драгоман – 14.7 км. Средствата ще бъдат осигурени от новия финансов инструмент на ЕС - „Свързана Европа”. Индикативна стойност – 78 млн. лв. без ДДС; • Участък 2 Драгоман - п.в. „Храбърско” – 16.8 км. Индикативна стойност – 103,6 млн.лв. без ДДС • Участък 3 от п.в. „Храбърско” - Софийски околовръстен път – 15.9 км – след 2015 г.
Програма “Транзитни пътища V” През 2014 г. ще започнат тръжните процедури за рехабилитацията на над 270 км Водещ критерий - икономически най-изгодна оферта, индикативна стойност - 265 млн. лв. с ДДС Стартирали процедури: Лот 27 А - рехабилитация на АМ „Тракия’’ от км 5 до км 10 и от км 63 до км 90 /32 км/; Лот 27 Б - рехабилитация на АМ „Тракия’’ от км 119 до км 133 /14 км/; Лот 15 А – рехабилитация на участък от път III-804 Поповица - Асеновград /20 км/. Предстоящи тръжни процедури за строителство: Лот 2 – рехабилитация на участък от път II-55 Гурково-Нова Загора /35 км/; Лот 7 – рехабилитация на три участъка от път II-53 Ямбол-Средец и обход на Ямбол /64 км/; Лот 15 Б – рехабилитация на участък от път II-86 Пловдив - Асеновград /10 км/; Лот 23 Б - рехабилитация на участъци от път II-62 Дупница - Самоков и от път III-181 Ковачевци - Поповяне и път I-6 Кюстендил- Перник- София /61 км/; Лот 24 – рехабилитация на участъци от път III-822 Самоков - Живково – Ихтиман и от път IІІ-8223 Живково /Ихтиман/ - Веринско - п.в. АМ "Тракия" /36 км/.
Програми на АПИ Стартирали процедури Програма „Ново строителство“ Път III-1102 Арчар – Извор – Димово - Салаш /граница с република Сърбия/ от км 45 до км 50 /5 км/ Пътен възел "Българово" при км 352 на АМ "Тракия“ Предстоящи търгове Програма „Ново строителство“ Път II-99 "Вариант Алепу" II-ри етап от км 20+867 до км 29+327, кръстовище при км 29+108 Аварийна програма Авариен ремонт на надлез над път I-6 по път III-5007 Ветрен – Николаево – Конаре при км 20

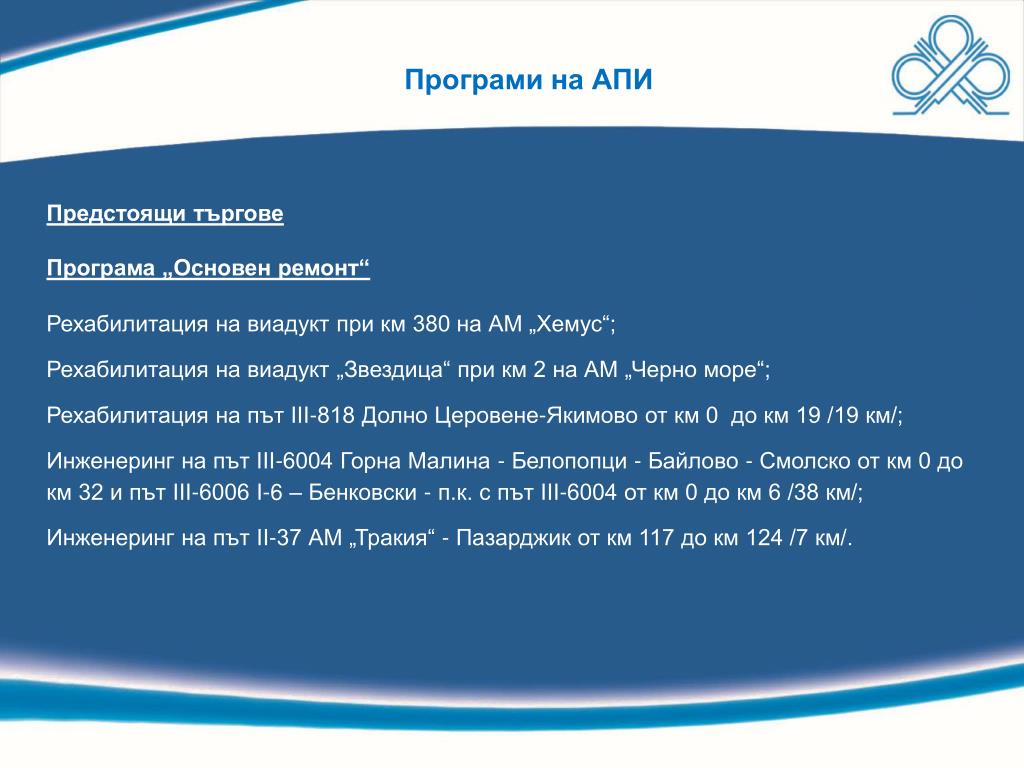

Програми на АПИ Предстоящи търгове Програма „Основен ремонт“ Рехабилитация на виадукт при км 380 на АМ „Хемус“; Рехабилитация на виадукт „Звездица“ при км 2 на АМ „Черно море“; Рехабилитация на път III-818 Долно Церовене-Якимово от км 0 до км 19 /19 км/; Инженеринг на път ІІІ-6004 Горна Малина - Белопопци - Байлово - Смолско от км 0 до км 32 и път ІІІ-6006 І-6 – Бенковски - п.к. с път ІІІ-6004 от км 0 до км 6 /38 км/; Инженеринг на път II-37 АМ „Тракия“ - Пазарджик от км 117 до км 124 /7 км/.
Предстоящи проекти по Оперативна програма “Региони в растеж” 2014 – 2020 г. Предстоящи търгове за рехабилитация през 2015 г. В момента се провежда обществена поръчка за проектирането на близо 700 км пътища. • Път І-8 София – Пловдив /129,6 км/; • Път I-1 “Път ІІ-17 - гара Яна” /45,5 км/; • Път II-82 Костенец - Самоков – София /86,1 км/; • Път I-5 АМ “Тракия” – гр. Хасково /55,5 км/; • Път II-58 Кърджали – Асеновград /50,3 км/; • Път IIІ-864 Пампорово – Стойките /7,2 км/; • Път І-6 Кюстендил - Радомир – Перник – Драгичево – СОП /47 км/; • Път II-81 Костинброд – Берковица – Монтана /57,8 км/; • Път II-53 Поликраище - Елена – Сливен /51,3 км/; • Път II-37 Златица (път I-6) - AM Тракия – Пазарджик – Пещера /70,3 км/; • Път II-49 Търговище – Разград – Кубрат – Тутракан /30,5 км/; • Път II-29 Варна - Добрич - Кардам /29,7 км/; • Път ІІ-44 /о.п.Севлиево - В.Търново/ - Севлиево - Драгановци – Габрово /27,3 км/; • Път ІІІ-904 Старо Оряхово - Долни чифлик – Гроздьово /29,5 км/.
Стратегически проекти до 2020 г. • Път I-1 Видин - Монтана • Дължина - 126 км, индикативна стойност – 978 млн. лв.; • Път I-1 Мездра - Ботевград • Дължина – 32,76 км, индикативна стойност – 285,5 млн. лв.; • Обходен път на Габрово и тунел под връх Шипка • Общо дължина – 10,55 км /дължина на тунела - 3,22 км/, индикативна стойност – 150 млн. лв.
