Tidsplanlægning Netværksanalyse - PERTplanlægning. Opbygning af netværk: Procesdiagram: Hændelse Hændelse Binding List og gruppér aktiviteter Bestem aktiviteternes status forudgående efterfølgende. Tidsplanlægning Aktivitetsoversigt og bindinger - eksempel.
E N D

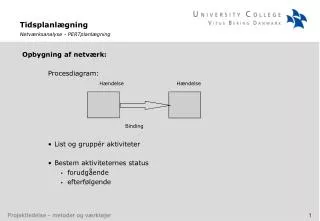

TidsplanlægningNetværksanalyse - PERTplanlægning Opbygning af netværk: Procesdiagram: HændelseHændelse Binding • List og gruppér aktiviteter • Bestem aktiviteternes status • forudgående • efterfølgende
TidsplanlægningPlaner lægges som regel altid baglæns - du har som regel altid en fast leveringstid Bestemmelse af start og slut Tidligste start Tidligst færdig Tf Ts B V Ss Sf Senest færdig Seneste start V = aktivitetens varighed B = aktivitetens betegnelse
AktiviteterVarighed = tidsmæssig udstrækning • Kan være bestemt af • ressourcer • problemer • innovationer • begivenheder • adfærd/procedure • processer • Variation og usikkerhed betyder, at et sandsynligt interval ofte har større interesse end en eksakt værdi. sands opti pessimi
AktiviteterVarighed - estimationsmetoder • Stokastisk estimation • middelvarighed og spredning baseret på 3 estimerede værdier to + 3ts + tp tp - to te = s = 55 • Deterministisk estimation • dekomponering til delaktiviteter • benchmark eller erfaring Sandsynligheden for at færdiggøre til forventet tid er 50%
TidsplanlægningNetværksdiagrammer giver overblik over sammenhæng mellem aktiviteterne Regler for opstilling af procesdiagram • Der må kun være een start- og een stop-aktivitet • Alle aktiviteter skal have forudgående og efterfølgende aktivitet • En aktivitet må først startes, når den forudgående er afsluttet • Hvis der forekommer overlap på to aktiviteter, bør de deles • Aktiviteter må ikke forbindes i ring • Alle aktiviteter navngives eller nummereres • Hvis aktiviteter har tidligste start eller seneste slut, anføres det • Beregning kan foretages fra start til slut eller omvendt
B E G A I C D F H Netværksdiagram - eksempel 1 11 11 15 15 21 0 1 4 6 1 10 11 15 19 19 25 25 30 1 1 1 6 6 9 11 16 16 25 0 5 25 30 5 3 5 9 3 8 8 11 11 16 16 25
TidsplanlægningDu tror, at du som regel kender den kritiske vej - men hvad er så årsagen til, at projekter ofte forsinkes ? Tidsberegning af netværk; beregning fremad • Tidligste slut findes ved at addere varighed til start • Ved addition findes tidligste start for alle aktiviteter idet alle aktiviteter skal være afsluttet => Korteste tidsrum for gennemførelse • Den kæde af aktiviteter der er bestemmende for projektets varighed kaldes: Kritisk vej • Nogle aktiviteter kan forskydes eller forlænges, uden det får betydning for projektets varighed • Det tidsrum en aktivitet kan forskydes kaldes: Slæk: S = Ss - Ts
TidsplanlægningDu kommer som regel ud for at skulle reducere gennemløbstiden Reduktion af netværk: Crash-time analyse: • Bestem for hver aktivitet: • Meromkostninger ved forcering (overarbejde, øgede materialeudg. m.v.) • “Crash-time” ( = minimum varighed) • Bestem kritiske aktiviteter • Reducér kritisk aktivitet med laveste meromkostninger, derefter kritisk aktivitet med næstlaveste meromkostninger o.s.v. indtil én af følgende hændelser indtræffer (iagttag at den kritiske vej ændrer sig!): • Mål for tidsbesparelse er opnået • Ressourcer til forcering er opbrugt
