Project Management SCC : Suthida Chaichomchuen std@kmitnb.ac.th
ความหมาย : Project • Project หมายถึง การดำเนินกิจกรรมตามแผนงานที่ได้จัดทำขึ้น โดยแต่ละกิจกรรมจะมีวันเริ่มต้นและสิ้นสุด เพื่อบรรลุเป้าหมายหรือวัตถุประสงค์ที่กำหนดไว้ ภายใต้ระยะเวลา แหล่งทรัพยากร และงบประมาณที่กำหนดไว้
ความหมาย : Project Management • Project Management หมายถึง กระบวนการในการกำหนด วางแผน ชี้แนะ ติดตาม และควบคุมโครงการพัฒนาระบบให้สามารถดำเนินการได้ตามระยะเวลาและงบประมาณที่กำหนดไว้ได้
Project Manager • เป็นผู้ที่คอยดูแล ให้คำแนะนำ ควบคุม และติดตามผลการดำเนินงานของโครงการ ให้เป็นไปตามแผนงานที่กำหนดขึ้น เพื่อบรรลุวัตถุประสงค์ในการพัฒนาระบบร่วมกัน
หน้าที่ของ Project Manager • กำหนดขอบเขตของโครงการ • วางแผนและจัดตั้งทีมงาน • จัดตารางการดำเนินงาน • กำกับและควบคุมโครงการ
ทักษะของ Project Manager • ความเป็นผู้นำ • การจัดการ • แก้ปัญหาต่าง ๆ ที่เกิดขึ้น • บริหารทีมงาน • การบริหารงานเมื่อเกิดการเปลี่ยนแปลงหรือในสภาวะที่มีความเสี่ยง
Project Management Process แบ่งออกเป็น 4 ระยะ • ระยะการเริ่มต้นโครงการ • ระยะการวางแผนโครงการ • ระยะดำเนินโครงการ • ระยะปิดโครงการ
ระยะที่ 1 : การเริ่มต้นโครงการ • จัดตั้งทีมงานจัดทำโครงการ • จัดทำแผนการในการเริ่มต้นโครงการ • จัดทำกระบวนการบริหารโครงการ • จัดทำสมุดโครงการ
ระยะที่ 2 : การวางแผนโครงการ • แสดงรายละเอียดขอบเขตของโครงการและความเป็นไปได้ • แบ่งกิจกรรมทั้งหมดของโครงการ • ประมาณการใช้แหล่งทรัพยากรและวางแผนการใช้ทรัพยากรนั้น • จัดตารางระยะเวลาดำเนินการในเบื้องต้น • วางแผนการติดต่อสื่อสารกับผู้ที่เกี่ยวข้องในระหว่างการพัฒนาระบบ • จัดทำมาตรฐานในการดำเนินงาน
ระยะที่ 2 : การวางแผนโครงการ • ระบุและประเมินความเสี่ยง • ประมาณการใช้งบประมาณ • จัดทำรายงานแสดงสถานะของงาน (Statement of Work : SOW) • จัดทำ Baseline Project Plan
Baseline Project Plan: BPP • เป็นเอกสารที่แสดงรายละเอียดขอบเขตของโครงการ ต้นทุน กำไร ความเสี่ยง และความต้องการใช้ทรัพยากร
ส่วนประกอบของเอกสาร BPP • ส่วนแนะนำโครงการ • ส่วนรายละเอียดของระบบ • ส่วนรายละเอียดการศึกษาความเป็นไปได้ • ส่วนรายละเอียดการบริหารโครงการ
ระยะที่ 3 : ดำเนินโครงการ • ดำเนินงานในแต่ละกิจกรรมที่วางแผนไว้ • ติดตามผลการปฏิบัติงานของทีมงาน • คอยติดตามการเปลี่ยนแปลง • บำรุงรักษาชุดเอกสารของโครงการ • แจ้งความคืบหน้าในการดำเนินงาน
ระยะที่ 4 : ปิดโครงการ • ปิดโครงการ • ทบทวนการดำเนินงานหลังปิดโครงการ • สิ้นสุดสัญญาในโครงการพัฒนาระบบ
เทคนิคการบริหารโครงการเทคนิคการบริหารโครงการ • Gantt Chart • PERT/CPM Chart
Gantt Chart • พัฒนาขึ้นโดย Henry L. Gantt ในปี 1917 • เป็นกราฟแท่งในแนวนอนซึ่งแสดงขอบเขตของระยะเวลาของกิจกรรมแต่ละขั้นตอน • โดยรายชื่อกิจกรรมจะถูกแสดงไว้ในแนวตั้งทางด้านซ้ายมือ • ระยะเวลาการทำงานจะแสดงในแนวนอนของแผนภาพ
Gantt Chart กิจกรรม 1. รวบรวมความต้องการ 2. ออกแบบรายงาน 3. ออกแบบหน้าจอ 4. ออกแบบฐานข้อมูล 5. จัดทำเอกสาร 6. เขียนโปรแกรม 7. ทดสอบโปรแกรม 8. ติดตั้งโปรแกรม
PERT/CPM Chart • PERT Chart : Project Evaluation and Review Technique Chart • CPM Chart : Critical Path Method
PERT Chart • เป็นแผนภาพแสดงกิจกรรมของโครงการที่เชื่อมโยงกันในลักษณะของเครือข่าย (ข่ายงาน) ทำให้ทราบว่าจะต้องดำเนินกิจกรรมใดให้เสร็จสิ้นก่อนกิจกรรมถัดไป • โดยแต่ละกิจกรรมจะแทนด้วยเส้นลูกศร และเชื่อมโยงกันด้วยวงกลม (เรียกว่า โหนด) เพื่อบอกให้ทราบถึงจุดเริ่มต้นและจุดสิ้นสุดของแต่ละกิจกรรม
PERT Chart • เหมาะสำหรับโครงการใหม่ที่ไม่เคยเกิดขึ้นเลย • การกำหนดเวลากิจกรรมของ PERT Chart จึงเป็นการกำหนดในรูปของความน่าจะเป็น (Probabilistic)
ออกแบบ ฐานข้อมูล จัดทำ เอกสาร 5.5 2 ออกแบบ หน้าจอ 6 รวบรวม ความต้องการ ติดตั้ง โปรแกรม 1 เขียนโปรแกรม 5 1 5 7 2 3 8 5 6 4 6 ออกแบบ รายงาน ทดสอบ โปรแกรม 3 PERT Chart
CPM Chart • เป็นแผนภาพแสดงกิจกรรมของโครงการที่เชื่อมโยงกันในลักษณะเครือข่าย (ข่ายงาน) ทำให้ทราบว่าต้องดำเนินกิจกรรมใดให้เสร็จสิ้นก่อนกิจกรรมถัดไป เช่นเดียวกับ PERT Chart
CPM Chart • เหมาะสำหรับโครงการที่เคยเกิดขึ้นแล้วในอดีต ทำให้มีข้อมูลเพื่อกำหนดระยะเวลาของกิจกรรมได้เป็นที่แน่นอน (Deterministic)
ติดตั้ง โปรแกรม ออกแบบรายงาน จัดทำเอกสาร 6 5.5 1 5 2 8 7 5 4 3 2 1 6 ออกแบบ ฐานข้อมูล 5 3 6 ออกแบบหน้าจอ เขียนโปรแกรม ทดสอบ โปรแกรม CPM Chart
Critical Path : เส้นทางวิกฤต • หมายถึง เส้นทางที่ใช้เวลาในการดำเนินกิจกรรมรวมของโครงการนานที่สุด และกิจกรรมที่อยู่บนเส้นทางวิกฤตจะเรียกว่า กิจกรรมวิกฤต Critical Activity
การหาเส้นทางวิกฤต • เป็นการหาเส้นทางที่ใช้เวลานานที่สุดและเหลือเวลาน้อยที่สุด • ต้องทราบระยะเวลาโดยประมาณของแต่ละกิจกรรม กำหนดได้ 2 วิธี • Deterministic • Statistic
การกำหนดระยะเวลาด้วย Statistic • แยกแยะกิจกรมของโครงการ • กำหนดกิจกรรมที่ต้องดำเนินให้เสร็จสิ้นก่อนดำเนินกิจกรรมต่อไป • กำหนดระยะเวลาทั้งหมด 3 ค่า • เวลาทำกิจกรรมให้เสร็จสิ้นเร็วสุด Optimistic • เวลาทำกิจกรรมให้เสร็จสิ้นช้าสุด Pessimistic • เวลาทำกิจกรรมให้เสร็จสิ้นที่เป็นไปได้มากที่สุด Realistic
การกำหนดระยะเวลาด้วย Statistic • นำค่าทั้ง 3 มาคำนวณหาค่าใช้จริงเพียงค่าเดียว เรียกว่า ค่าระยะเวลาคาดหวัง Expected Time โดยใช้สูตร ET = o + 4r + p 6
การกำหนดระยะเวลาด้วย Statistic • วาดแผนภาพ PERT/CPM จากกิจกรรมและระยะเวลาคาดหวังที่หาได้จากข้อ 1-3 • คำนวณหาเส้นทางวิกฤต
ตัวอย่าง : การคำนวณหาเส้นทางวิกฤต • สมมติว่าบริษัท AAA ต้องการพัฒนาระบบขึ้นมา 1 ระบบ หลังจากการเสนอโครงการได้รับการอนุมัติแล้ว จึงได้วางแผนการดำเนินงานของโครงการดังกล่าว และนำเสนอแผนงานในส่วนของระยะเวลาในการดำเนินงาน พร้อมทั้งแสดงเส้นทางวิกฤต โดยมีขั้นตอนในการคำนวณหาเส้นทางวิกฤต ดังนี้
ขั้นตอนที่ 1 : แยกแยะกิจกรรมของโครงการ 1. รวบรวมความต้องการ 2. ออกแบบรายงาน 3. ออกแบบหน้าจอ 4. ออกแบบฐานข้อมูล 5. จัดทำเอกสาร 6. เขียนโปรแกรม 7. ทดสอบโปรแกรม 8. ติดตั้งโปรแกรม
ขั้นตอนที่ 2 : กำหนดกิจกรรมก่อนหน้า กิจกรรม กิจกรรมก่อนหน้า 1. รวบรวมความต้องการ - 2. ออกแบบรายงาน 1 3. ออกแบบหน้าจอ 1 4. ออกแบบฐานข้อมูล 2, 3 5. จัดทำเอกสาร 4 6. เขียนโปรแกรม 4 7. ทดสอบโปรแกรม 6 8. ติดตั้งโปรแกรม 5, 7
ขั้นตอนที่ 3 : คำนวณหาค่าระยะเวลาคาดหวัง กิจกรรม กิจกรรม กำหนดระยะเวลา ค่าระยะเวลา ก่อนหน้า (สัปดาห์) คาดหวัง o r p ET T1 - 1 5 9 5 T2 1 5 6 7 6 T3 1 3 6 9 6 T4 2, 3 1 2 3 2 T5 4 3 6 7 5.5 T6 4 4 5 6 5 T7 6 1 3 5 3 T8 5, 7 1 1 1 1
1 ET = 5 ขั้นตอนที่ 4 : วาดแผนภาพ PERT/CPM 4.1 วาดเริ่มจากโหนดกิจกรรมที่ 1
1 2 ET = 5 ET = 6 ขั้นตอนที่ 4 4.2 วาดโหนดกิจกรรมที่ 2 ซึ่งมีกิจกรรมที่ 1 ก่อนหน้า

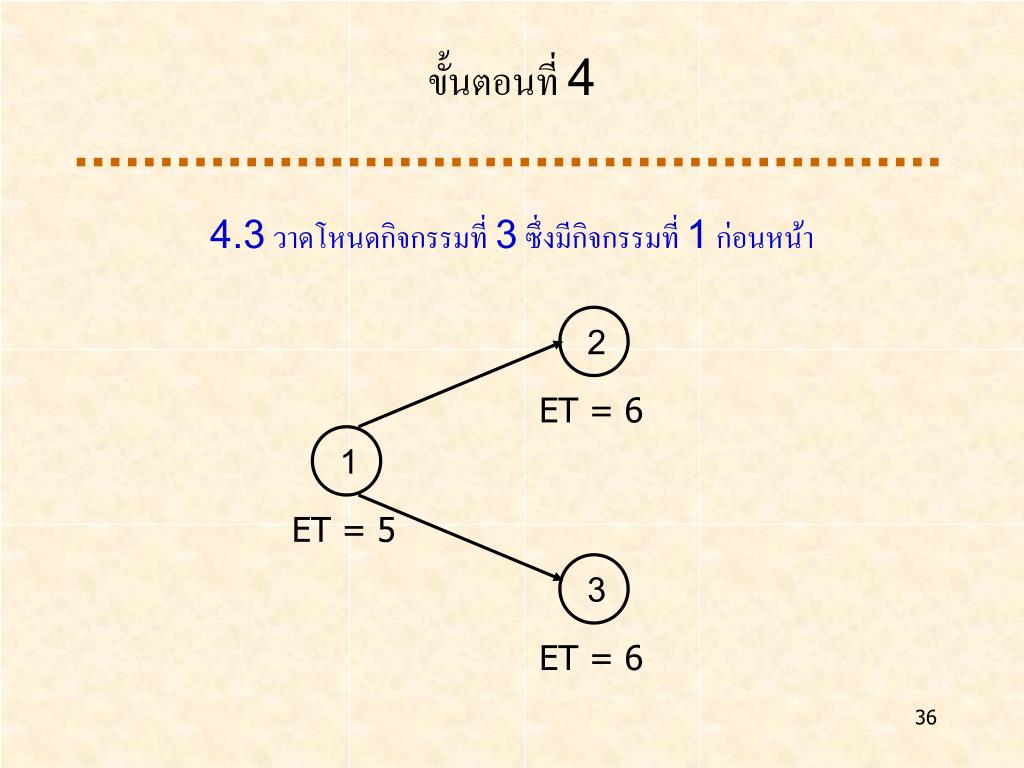

1 2 3 ET = 5 ET = 6 ET = 6 ขั้นตอนที่ 4 4.3 วาดโหนดกิจกรรมที่ 3 ซึ่งมีกิจกรรมที่ 1 ก่อนหน้า
1 2 3 4 ET = 5 ET = 6 ET = 6 ET = 2 ขั้นตอนที่ 4 4.4 วาดโหนดกิจกรรมที่ 4 ซึ่งมีกิจกรรมที่ 2,3 ก่อนหน้า
1 2 3 4 5 ET = 5 ET = 6 ET = 6 ET = 2 ET = 5.5 ขั้นตอนที่ 4 4.5 วาดโหนดกิจกรรมที่ 5 ซึ่งมีกิจกรรมที่ 4 ก่อนหน้า
1 2 3 4 5 6 ET = 5 ET = 6 ET = 6 ET = 2 ET = 5.5 ET = 5 ขั้นตอนที่ 4 4.6 วาดโหนดกิจกรรมที่ 6 ซึ่งมีกิจกรรมที่ 4 ก่อนหน้า
1 2 3 4 5 6 7 ET = 5 ET = 6 ET = 6 ET = 2 ET = 5.5 ET = 5 ET = 3 ขั้นตอนที่ 4 4.7 วาดโหนดกิจกรรมที่ 7 ซึ่งมีกิจกรรมที่ 6 ก่อนหน้า
ET = 1 2 4 3 1 5 6 7 8 ET = 6 ET = 2 ET = 5 ET = 5.5 ET = 5 ET = 3 ET = 6 ขั้นตอนที่ 4 4.8 วาดโหนดกิจกรรมที่ 8 ซึ่งมีกิจกรรมที่ 5,7 ก่อนหน้า
ขั้นตอนที่ 5 : คำนวณหาเส้นทางวิกฤต 5.1 เริ่มหาจากวันแรกสุด (TE) Earliest Expected Completion Time : TE • โดยทำการบวกสะสมค่า ET จากโหนดซ้ายมือไปทางขวาจนถึงโหนดสุดท้ายของแต่ละเส้นทาง
TE = 11 TE = 18.5 TE = 22 2 5 8 ET = 6 TE = 5 ET = 2 ET = 5.5 ET = 1 1 7 6 3 4 ET = 5 TE = 13 ET = 3 ET = 5 ET = 6 TE = 18 TE = 21 TE = 11 ขั้นตอนที่ 5.1 : หาค่า TE
ขั้นตอนที่ 5 : คำนวณหาเส้นทางวิกฤต 5.2 เริ่มหาจากวันสุดท้าย (TL) Latest Expected Completion Time : TL • ค่าเริ่มต้นของ TL จะมีค่าเท่ากับ TE ค่าสุดท้าย จากนั้นให้ทำการลบออกด้วยค่า ET ของแต่ละโหนด เริ่มต้นจากโหนดทางขวามือไปทางซ้ายจนถึงโหนดแรกของแต่ละเส้นทาง
TE = 11 TL = 11 TE = 18.5 TL = 21 TE = 22 TL = 22 2 5 8 TE = 5 TL = 5 ET = 6 ET = 2 ET = 5.5 ET = 1 1 7 6 3 4 ET = 5 TE = 13 TL = 13 ET = 3 ET = 5 ET = 6 TE = 18 TL = 18 TE = 21 TL = 21 TE = 11 TL = 11 ขั้นตอนที่ 5.2 : หาค่า TL

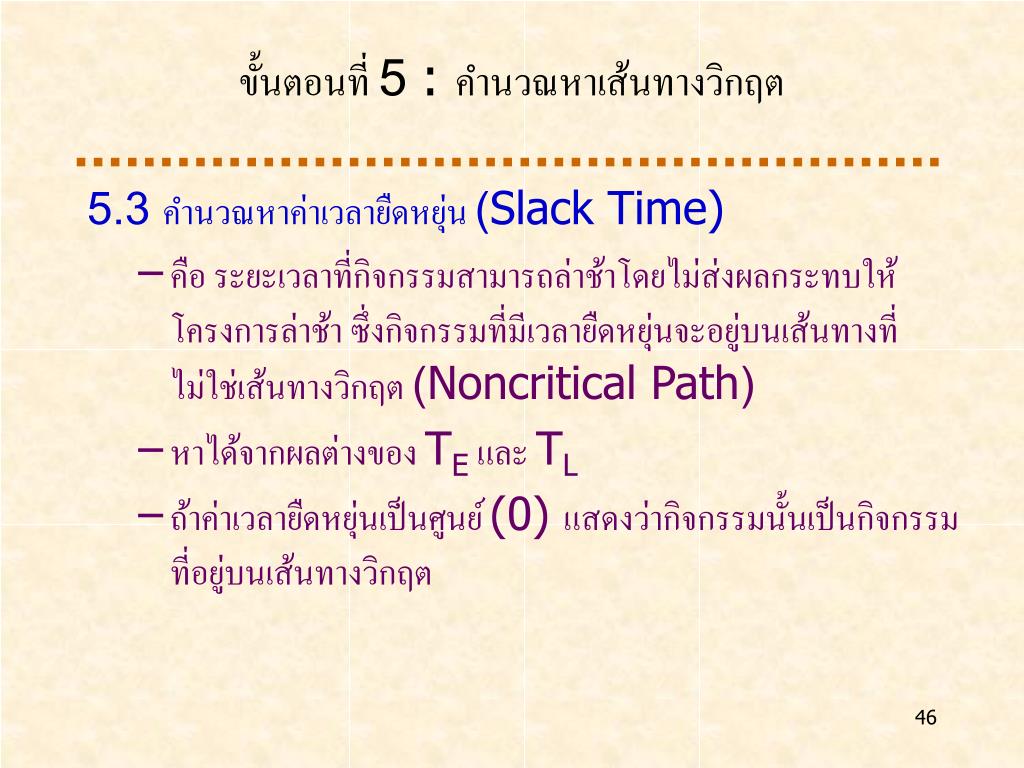

ขั้นตอนที่ 5 : คำนวณหาเส้นทางวิกฤต 5.3 คำนวณหาค่าเวลายืดหยุ่น (Slack Time) • คือ ระยะเวลาที่กิจกรรมสามารถล่าช้าโดยไม่ส่งผลกระทบให้โครงการล่าช้า ซึ่งกิจกรรมที่มีเวลายืดหยุ่นจะอยู่บนเส้นทางที่ไม่ใช่เส้นทางวิกฤต (Noncritical Path) • หาได้จากผลต่างของ TE และ TL • ถ้าค่าเวลายืดหยุ่นเป็นศูนย์ (0) แสดงว่ากิจกรรมนั้นเป็นกิจกรรมที่อยู่บนเส้นทางวิกฤต
ขั้นตอนที่ 5.3 : คำนวณหาค่าเวลายืดหยุ่น กิจกรรม TETL เวลายืดหยุ่น เส้นทางวิกฤต TE - TL 1 5 5 0 วิกฤต 2 11 11 0 วิกฤต 3 11 11 0 วิกฤต 4 13 13 0 วิกฤต 5 18.5 21 2.5 - 6 18 18 0 วิกฤต 7 21 21 0 วิกฤต 8 22 22 0 วิกฤต
Gantt Chart 1. เหมาะสำหรับโครงการ ที่มีขนาดเล็ก 2. สามารถแสดงให้เห็น ถึงกิจกรรมที่ทำใน เวลาเดียวกันได้ 3. แสดงกิจกรรมที่สำคัญ ต่อโครงการได้ (Critical Path) PERT/CPM Chart 1. เหมาะสำหรับโครงการ ที่มีขนาดใหญ่ 2. สามารถแสดงกิจกรรม ที่สำคัญได้ (Critical Path) ทำให้มีการ ควบคุมการใช้ทรัพยากร ได้อย่างคุ้มค่า ข้อแตกต่างระหว่าง Gantt และ PERT/CPM
