Spotkanie Zespołów zadaniowych ds. Wsparcia przedsiębiorczości oraz ds. Wsparcia miast Polski Wschodniejw ramachZespołu roboczego ds. przygotowania Programu Operacyjnego dotyczącego Polski Wschodniej na lata 2014 - 2020Warszawa15 lutego 2013 r.

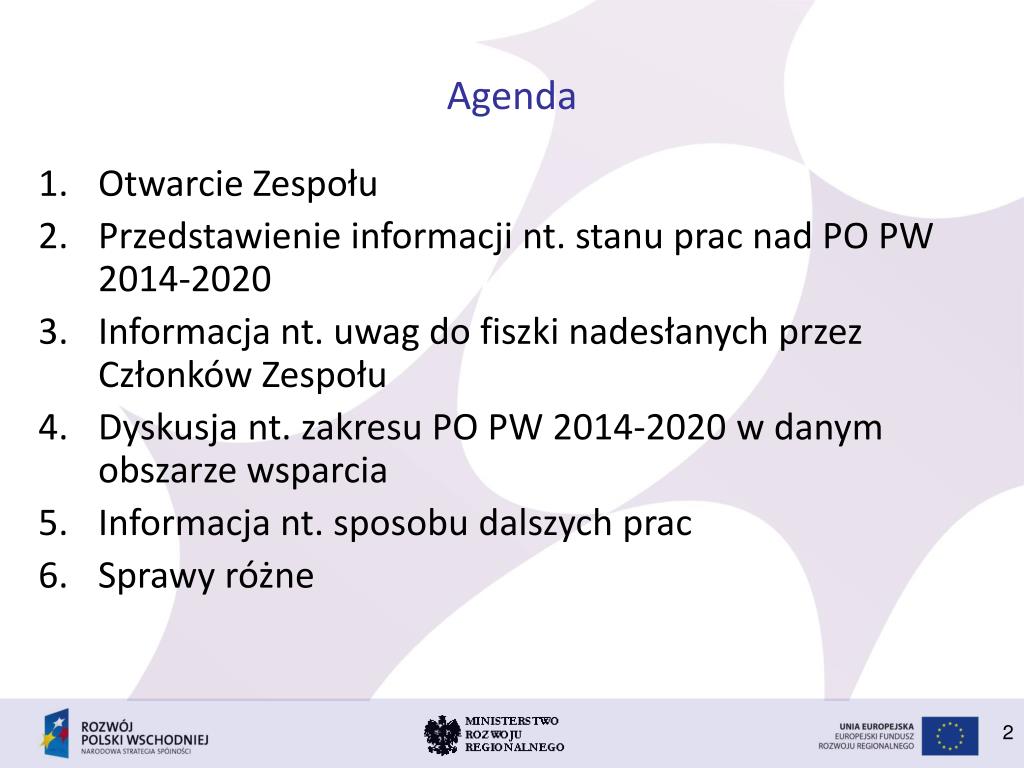

Agenda • Otwarcie Zespołu • Przedstawienie informacji nt. stanu prac nad PO PW 2014-2020 • Informacja nt. uwag do fiszki nadesłanych przez Członków Zespołu • Dyskusja nt. zakresu PO PW 2014-2020 w danym obszarze wsparcia • Informacja nt. sposobu dalszych prac • Sprawy różne

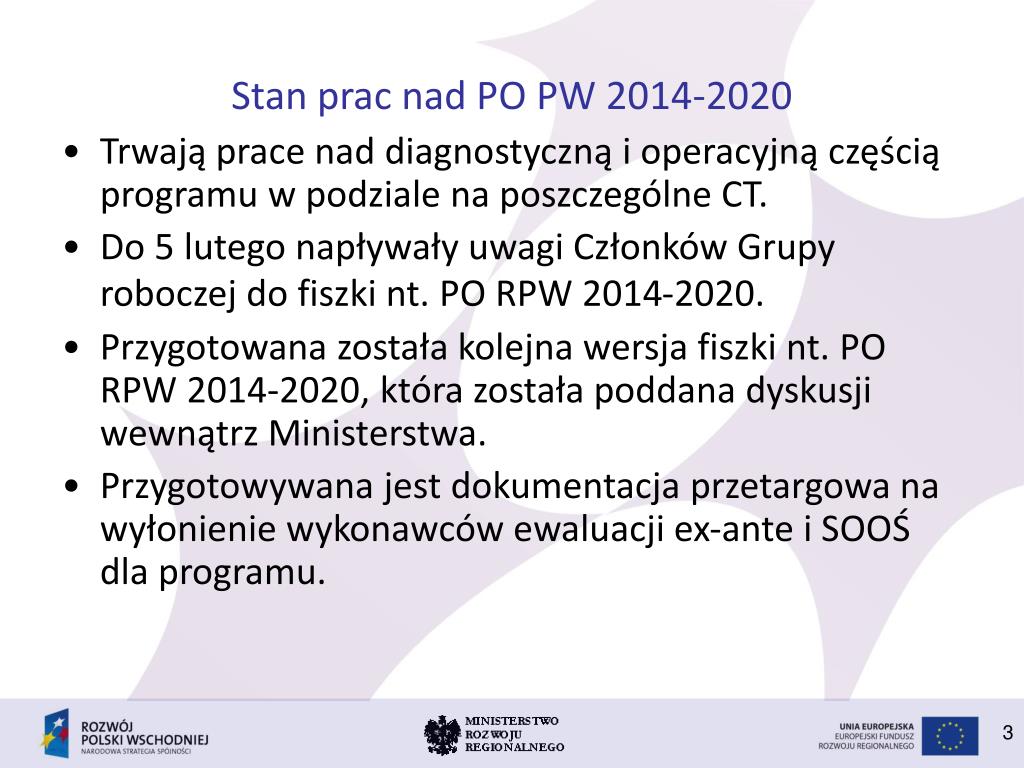

Stan prac nad PO PW 2014-2020 • Trwają prace nad diagnostyczną i operacyjną częścią programu w podziale na poszczególne CT. • Do 5 lutego napływały uwagi Członków Grupy roboczej do fiszki nt. PO RPW 2014-2020. • Przygotowana została kolejna wersja fiszki nt. PO RPW 2014-2020, która została poddana dyskusji wewnątrz Ministerstwa. • Przygotowywana jest dokumentacja przetargowa na wyłonienie wykonawców ewaluacji ex-ante i SOOŚ dla programu.
Powołanie Grupy roboczej • 11 lutego br. – weszło w życieZarządzenie Ministra Rozwoju Regionalnego ws. powołania Grup roboczych dla wsparcia przygotowania programów oraz koordynacji interwencji wramach celów tematycznych. • Zespół zostanie przekształcony w Grupę roboczą. • Adres poczty elektronicznej Sekretariatu Grupy roboczej to: popw@mrr.gov.pl

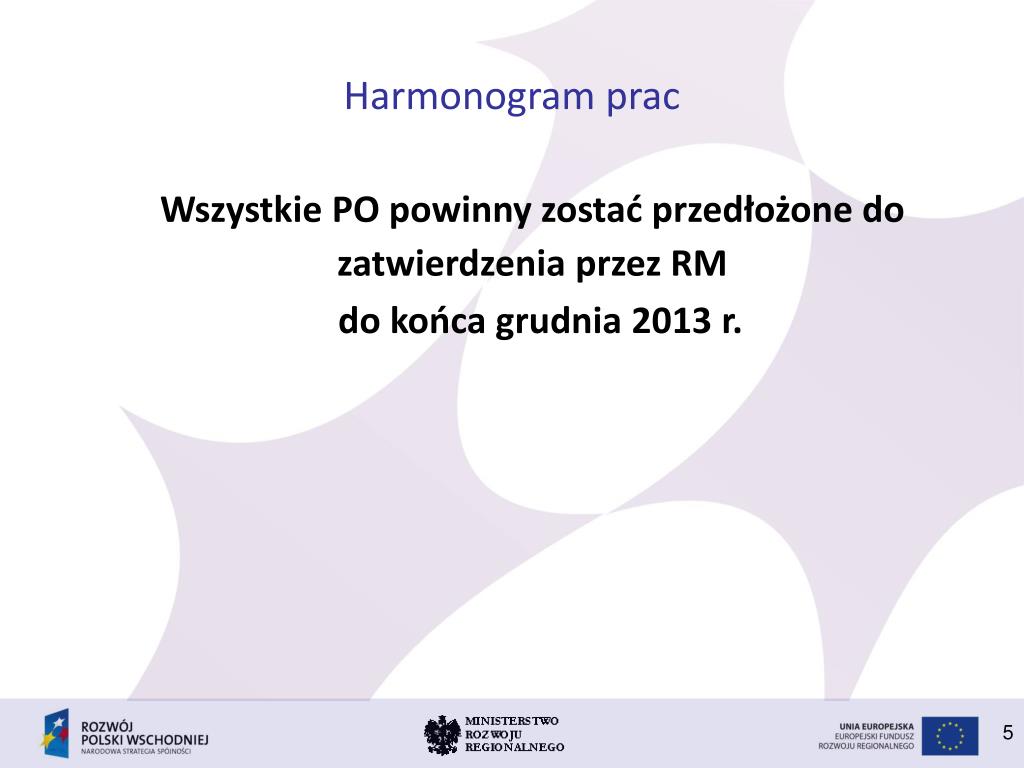

Harmonogram prac Wszystkie PO powinny zostać przedłożone do zatwierdzenia przez RM do końca grudnia 2013 r.

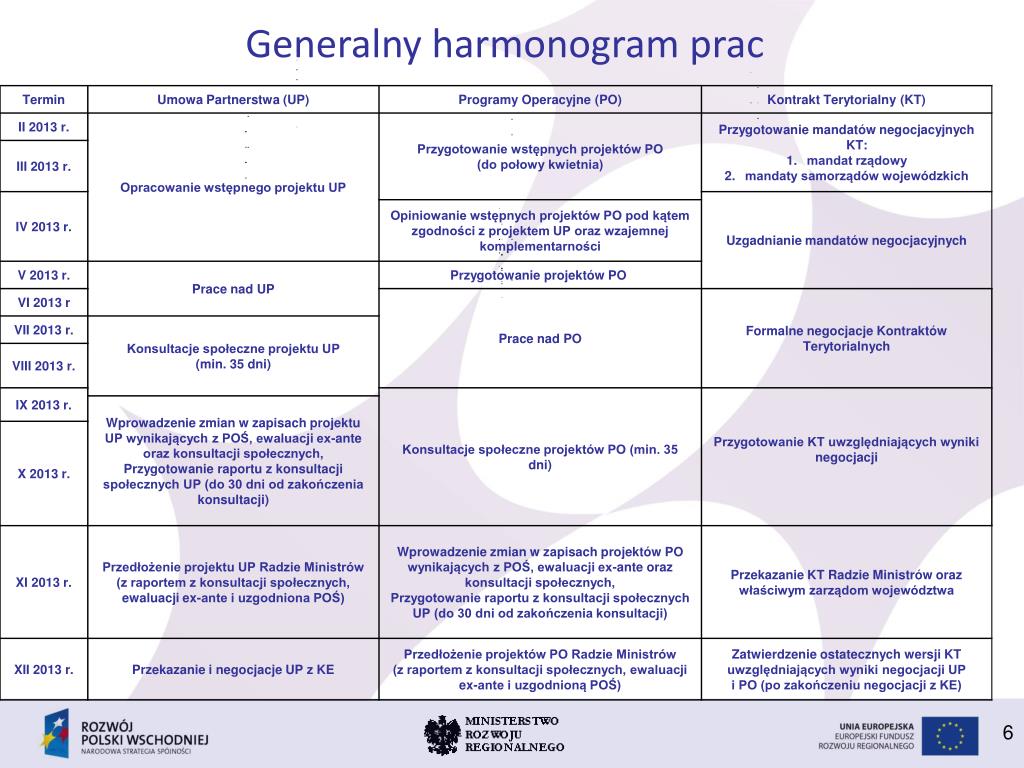

Harmonogram prac nad PO PW • opracowanie konspektu PO PW – do końca lutego, • przekazanie uwag do konspektu PO przez członków Zespołu – do 15 marca, • przygotowanie pierwszej wersji PO PW – do końca marca – najbliższy główny cel, • przygotowanie drugiej wersji PO PW, zawierającej zarys systemu zarządzania i kontroli – do końca kwietnia, • poddanie PO ewaluacji ex-ante – planowane rozpoczęcie prac Wykonawcy w połowie maja (przedmiotem prac ewaluatora będzie druga i kolejne wersje PO PW) • przygotowanie prognozy Strategicznej Oceny Oddziaływania na Środowisko (SOOŚ) - planowane rozpoczęcie prac Wykonawcy w połowie czerwca, • konsultacje społeczne projektu PO PW wraz z przygotowaniem raportu z konsultacji – wrzesień - październik, • przygotowanie ostatecznej wersji PO uwzględniającej ustalenia dot. kontraktów terytorialnych, oceny ex-ante i SOOŚ, w tym konsultacji społecznych – do 15 listopada, • zakończenie procesu legislacyjnego i przyjęcie programu przez RM – do końca roku.

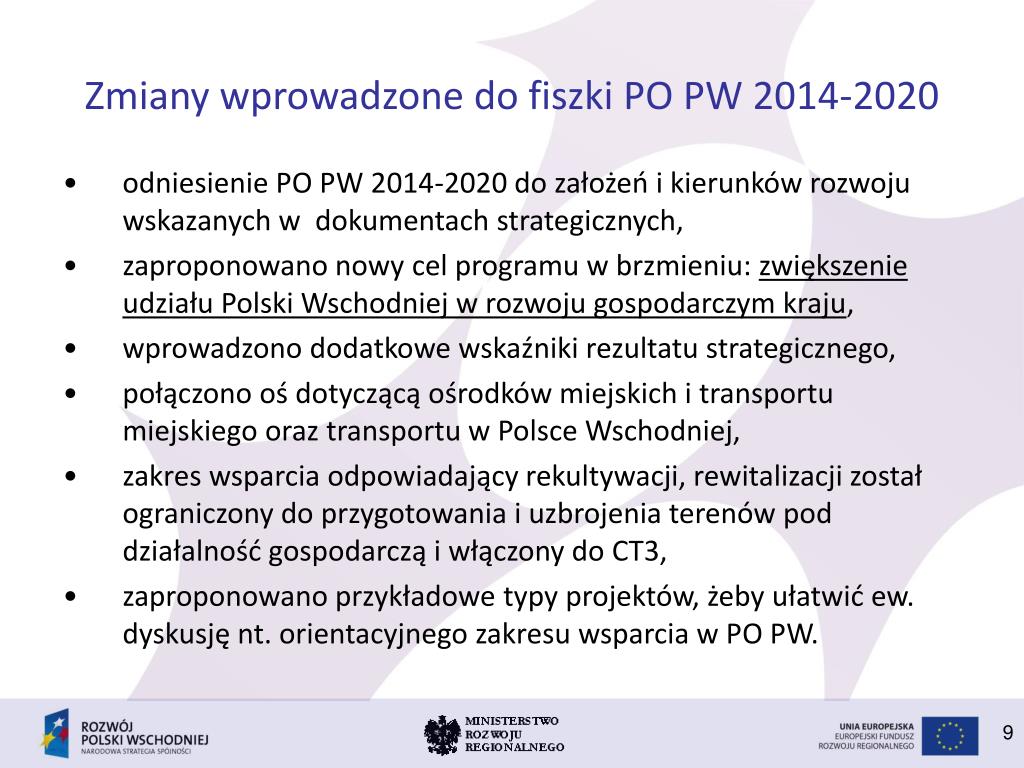

Zmiany wprowadzone do fiszki PO PW 2014-2020 • odniesienie PO PW 2014-2020 do założeń i kierunków rozwoju wskazanych w dokumentach strategicznych, • zaproponowano nowy cel programu w brzmieniu: zwiększenie udziału Polski Wschodniej w rozwoju gospodarczym kraju, • wprowadzono dodatkowe wskaźniki rezultatu strategicznego, • połączono oś dotyczącą ośrodków miejskich i transportu miejskiego oraz transportu w Polsce Wschodniej, • zakres wsparcia odpowiadający rekultywacji, rewitalizacji został ograniczony do przygotowania i uzbrojenia terenów pod działalność gospodarczą i włączony do CT3, • zaproponowano przykładowe typy projektów, żeby ułatwić ew. dyskusję nt. orientacyjnego zakresu wsparcia w PO PW.
Uwagi do fiszki Uwagi dotyczą: • brzmienia celów i zapisów dotyczących obszarów wsparcia o znaczeniu redakcyjnym, • doboru i określenia wskaźników, • konieczności przeanalizowania zasadności i formy wsparcia klastrów i uczelni, • konieczności przedstawienia rzeczywistych potrzeb makroregionu w programie, • konieczności stworzenia przejrzystej linii demarkacyjnej z innymi programami.

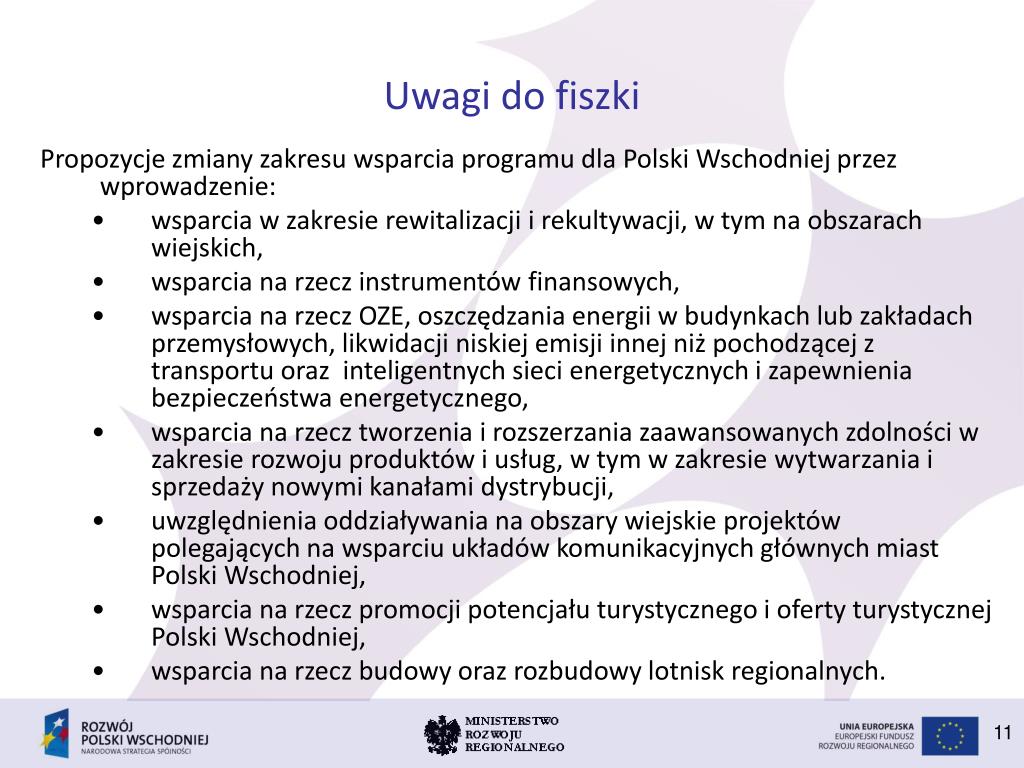

Uwagi do fiszki Propozycje zmiany zakresu wsparcia programu dla Polski Wschodniej przez wprowadzenie: • wsparcia w zakresie rewitalizacji i rekultywacji, w tym na obszarach wiejskich, • wsparcia na rzecz instrumentów finansowych, • wsparcia na rzecz OZE, oszczędzania energii w budynkach lub zakładach przemysłowych, likwidacji niskiej emisji innej niż pochodzącej z transportu oraz inteligentnych sieci energetycznych i zapewnienia bezpieczeństwa energetycznego, • wsparcia na rzecz tworzenia i rozszerzania zaawansowanych zdolności w zakresie rozwoju produktów i usług, w tym w zakresie wytwarzania i sprzedaży nowymi kanałami dystrybucji, • uwzględnienia oddziaływania na obszary wiejskie projektów polegających na wsparciu układów komunikacyjnych głównych miast Polski Wschodniej, • wsparcia na rzecz promocji potencjału turystycznego i oferty turystycznej Polski Wschodniej, • wsparcia na rzecz budowy oraz rozbudowy lotnisk regionalnych.
