斯里兰卡项目党支部 2009 年第二季度工作汇报

斯里兰卡项目党支部 2009 年第二季度工作汇报. 2009/6/25. 第一部分 项目生产情况汇报. 进度汇总:. 产值报告. 第一季度项目部计划完成 8000 万人民币 , 实际完成产值 8326 万元 , 完成计划产值的 104 % 截止本季度项目部累计计划产值 7.45 亿元人民币 , 实际累计完成产值 7.49 亿元人民币 , 完成计划的 100.5%. 下季度计划产值 1.5 亿元. 形象进度 1 :基坑 08 年 10 月底开始陆上开挖,目前累计完成约 270 万方(总量约 1080 万方,不含水上已经开挖的 120 万方).

cain-rose
Download Presentation

斯里兰卡项目党支部 2009 年第二季度工作汇报

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. 斯里兰卡项目党支部 2009年第二季度工作汇报 2009/6/25

  2. 第一部分 项目生产情况汇报

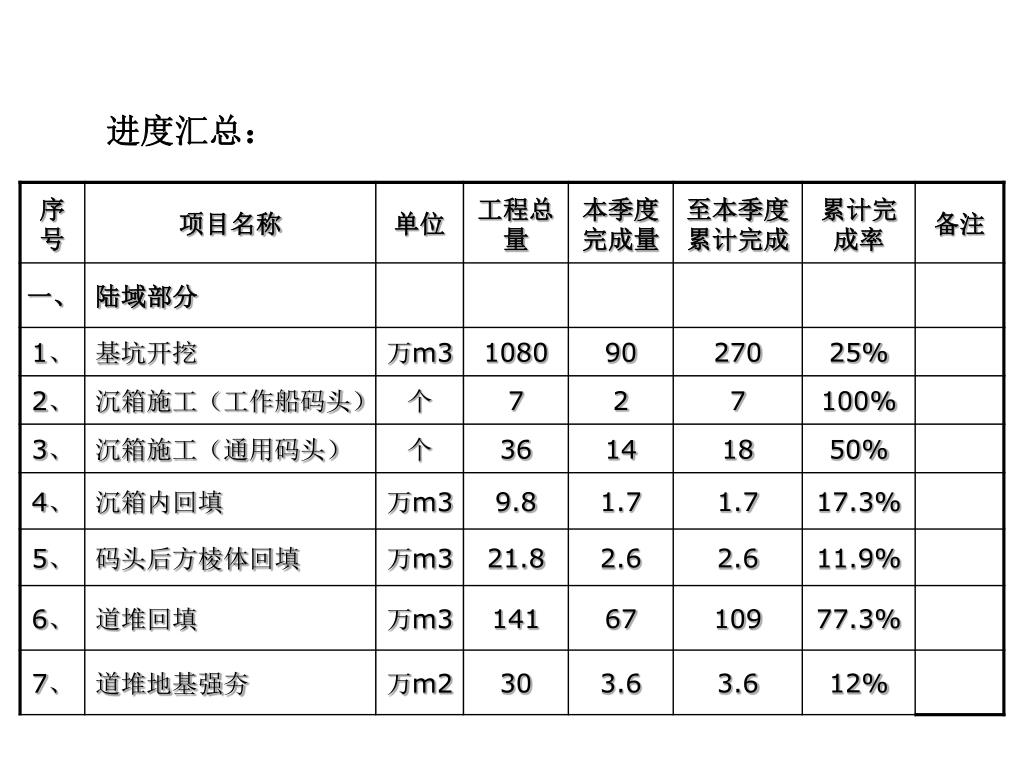

  3. 进度汇总:

  4. 产值报告 第一季度项目部计划完成8000万人民币,实际完成产值8326万元,完成计划产值的104 % 截止本季度项目部累计计划产值7.45 亿元人民币,实际累计完成产值7.49亿元人民币,完成计划的 100.5%. 下季度计划产值 1.5 亿元

  5. 形象进度1:基坑08年10月底开始陆上开挖,目前累计完成约270万方(总量约1080万方,不含水上已经开挖的120万方)形象进度1:基坑08年10月底开始陆上开挖,目前累计完成约270万方(总量约1080万方,不含水上已经开挖的120万方)

  6. 形象进度2:通用码头沉箱砼浇注本季度完成14个,累计完成18个。及时进行箱内、箱后回填,减少边坡暴露时间形象进度2:通用码头沉箱砼浇注本季度完成14个,累计完成18个。及时进行箱内、箱后回填,减少边坡暴露时间

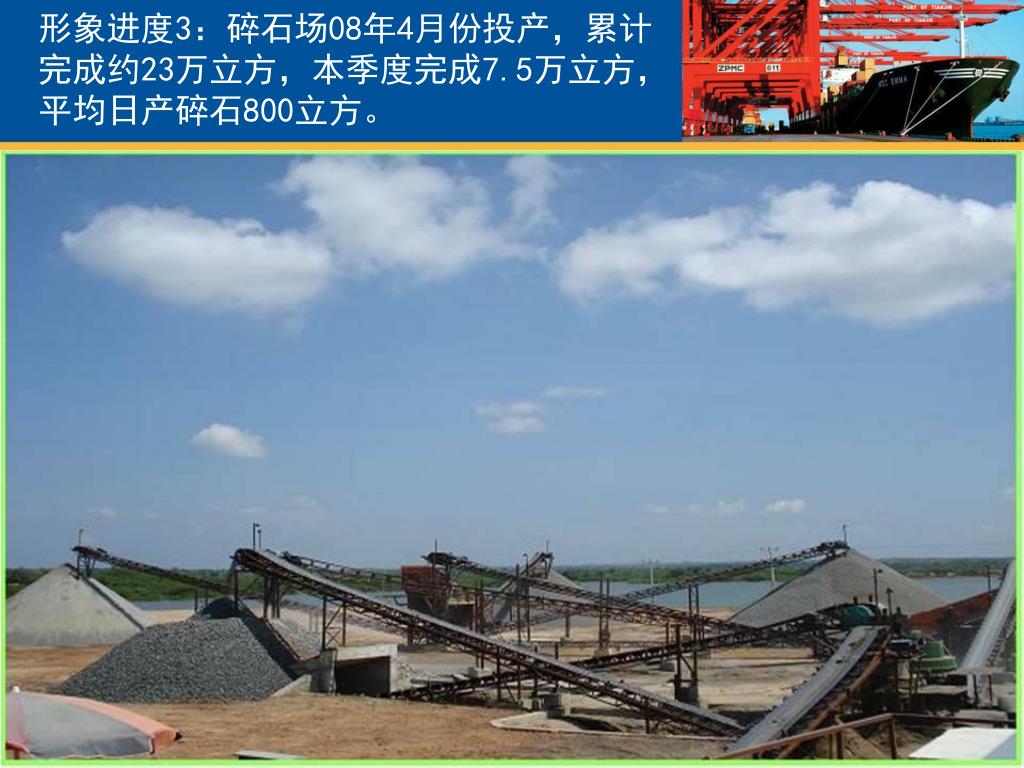

  7. 形象进度3:碎石场08年4月份投产,累计完成约23万立方,本季度完成7.5万立方,平均日产碎石800立方。形象进度3:碎石场08年4月份投产,累计完成约23万立方,本季度完成7.5万立方,平均日产碎石800立方。

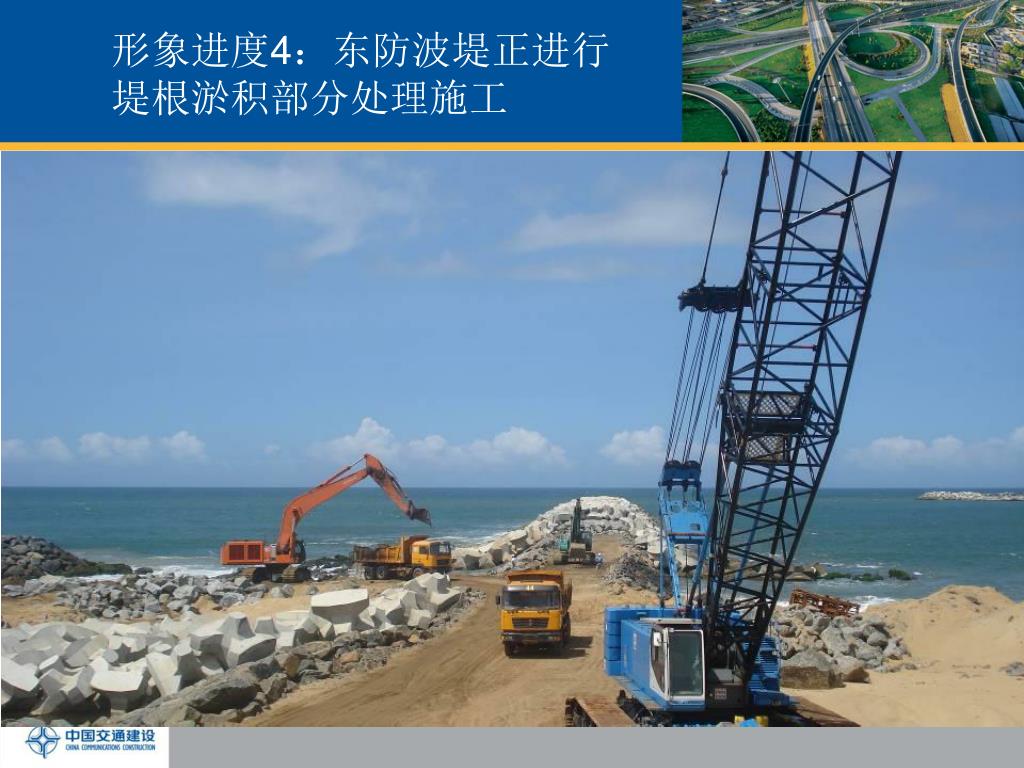

  8. 形象进度4:东防波堤正进行堤根淤积部分处理施工形象进度4:东防波堤正进行堤根淤积部分处理施工

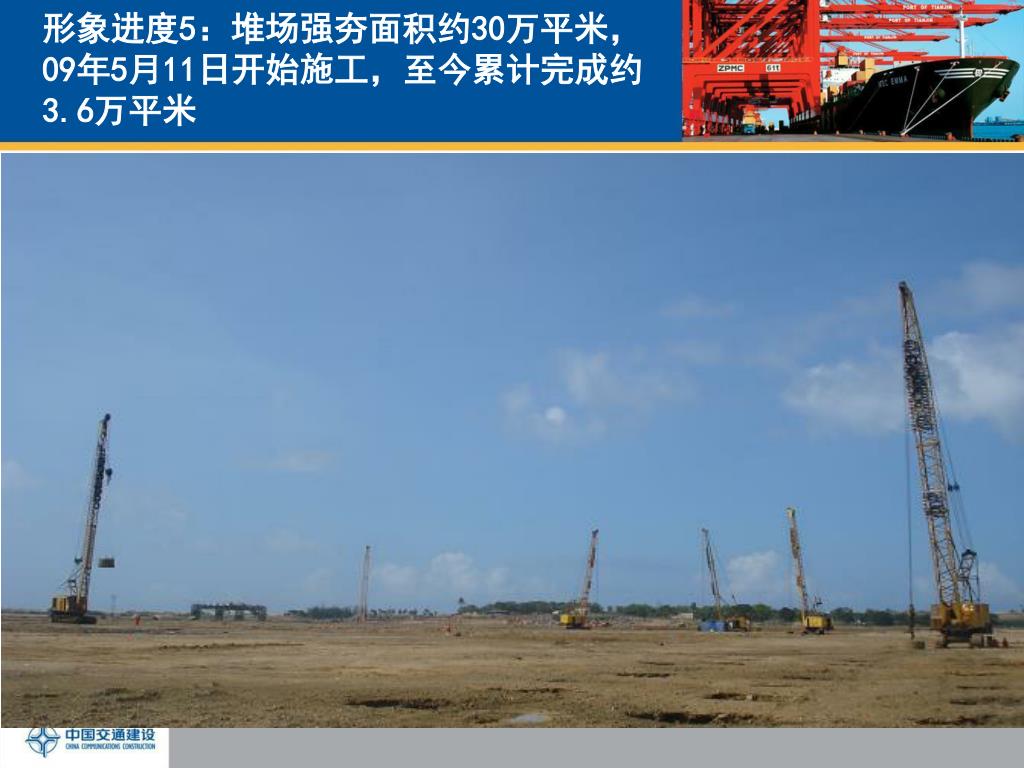

  9. 形象进度5:堆场强夯面积约30万平米,09年5月11日开始施工,至今累计完成约3.6万平米形象进度5:堆场强夯面积约30万平米,09年5月11日开始施工,至今累计完成约3.6万平米

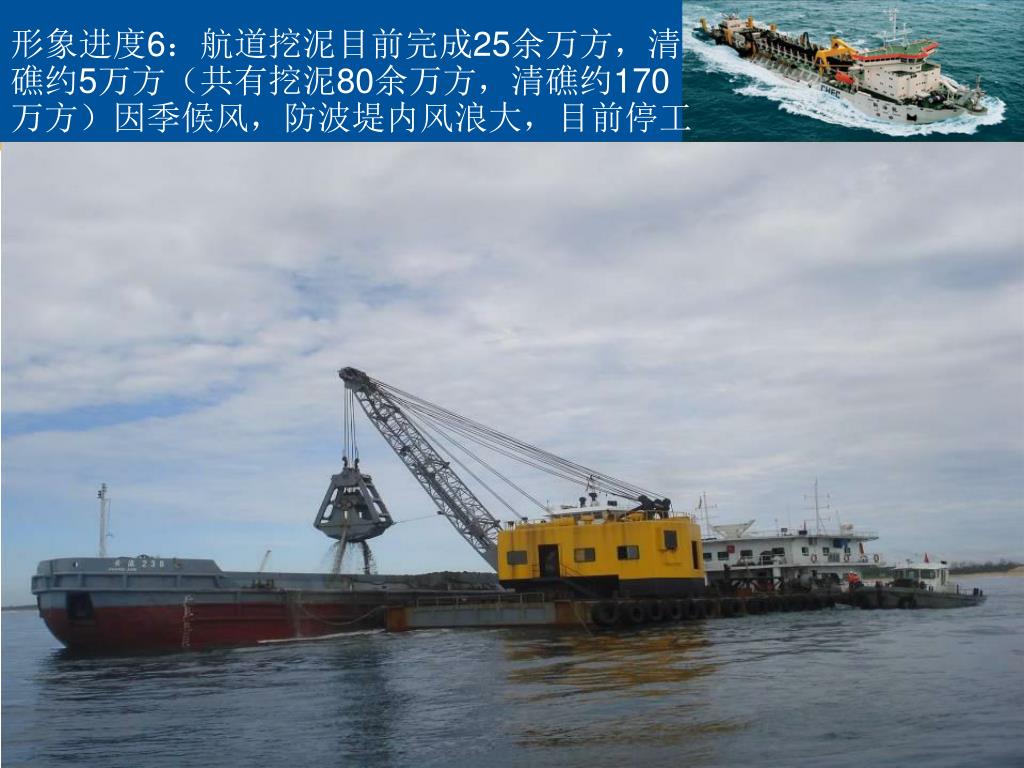

  10. 形象进度6:航道挖泥目前完成25余万方,清礁约5万方(共有挖泥80余万方,清礁约170万方)因季候风,防波堤内风浪大,目前停工形象进度6:航道挖泥目前完成25余万方,清礁约5万方(共有挖泥80余万方,清礁约170万方)因季候风,防波堤内风浪大,目前停工

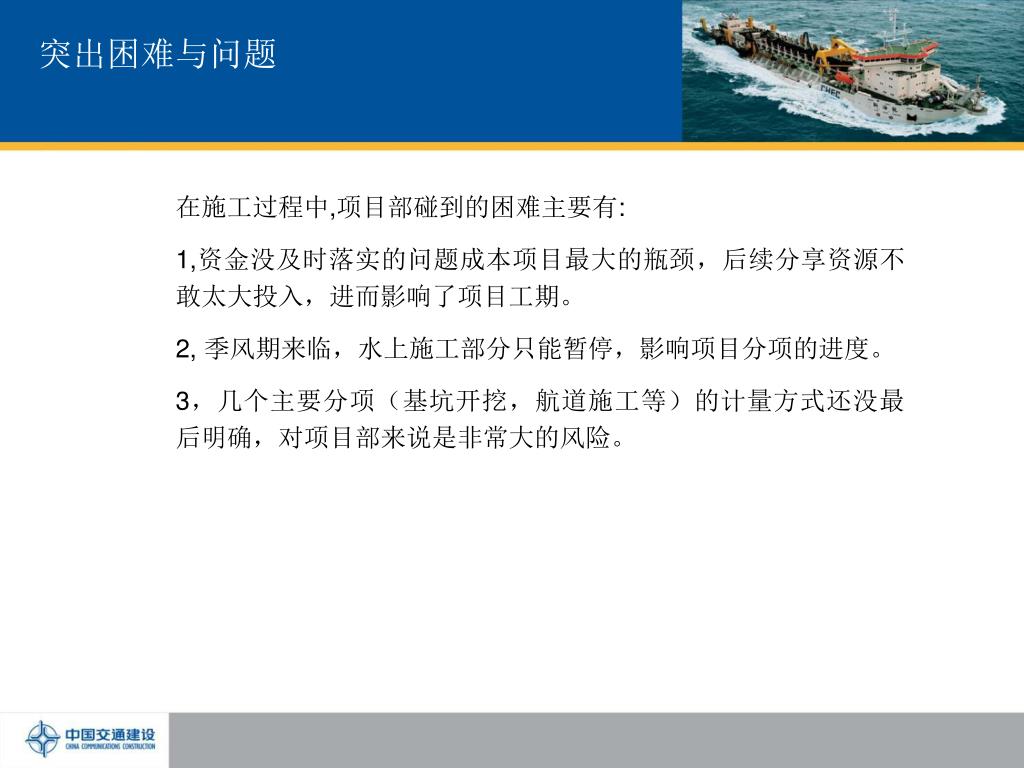

  11. 突出困难与问题 在施工过程中,项目部碰到的困难主要有: 1,资金没及时落实的问题成本项目最大的瓶颈,后续分享资源不敢太大投入,进而影响了项目工期。 2, 季风期来临,水上施工部分只能暂停,影响项目分项的进度。 3,几个主要分项(基坑开挖,航道施工等)的计量方式还没最后明确,对项目部来说是非常大的风险。

  12. 第二部分 党组织管理工作

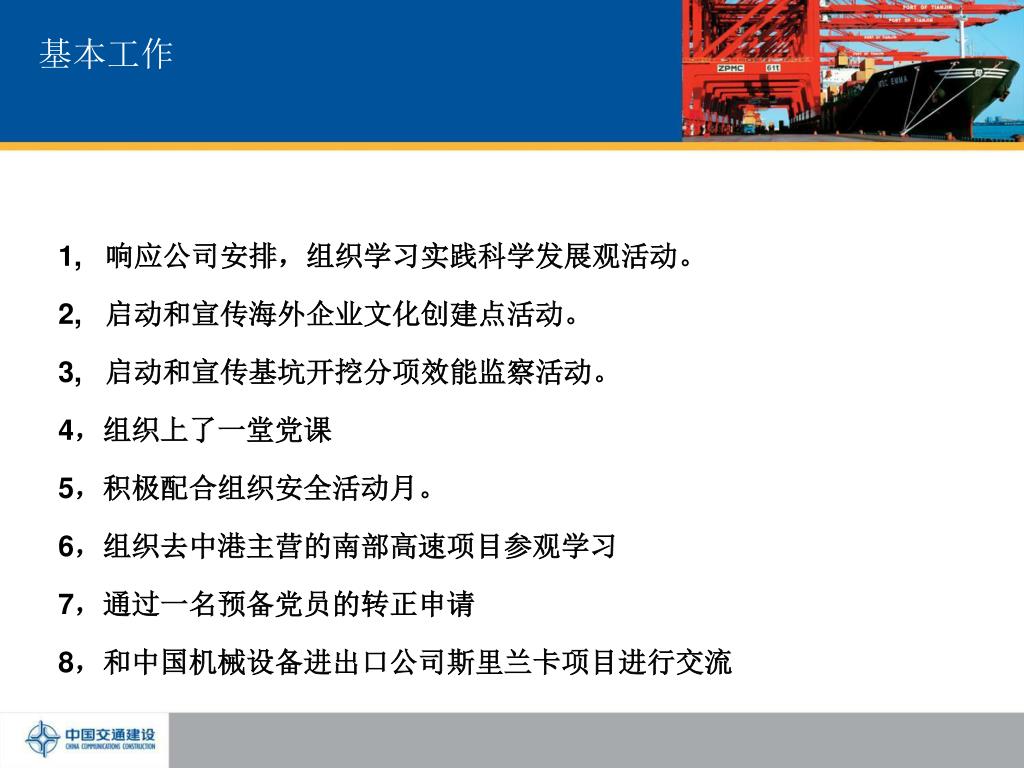

  13. 基本工作 1, 响应公司安排,组织学习实践科学发展观活动。 2, 启动和宣传海外企业文化创建点活动。 3, 启动和宣传基坑开挖分项效能监察活动。 4,组织上了一堂党课 5,积极配合组织安全活动月。 6,组织去中港主营的南部高速项目参观学习 7,通过一名预备党员的转正申请 8,和中国机械设备进出口公司斯里兰卡项目进行交流

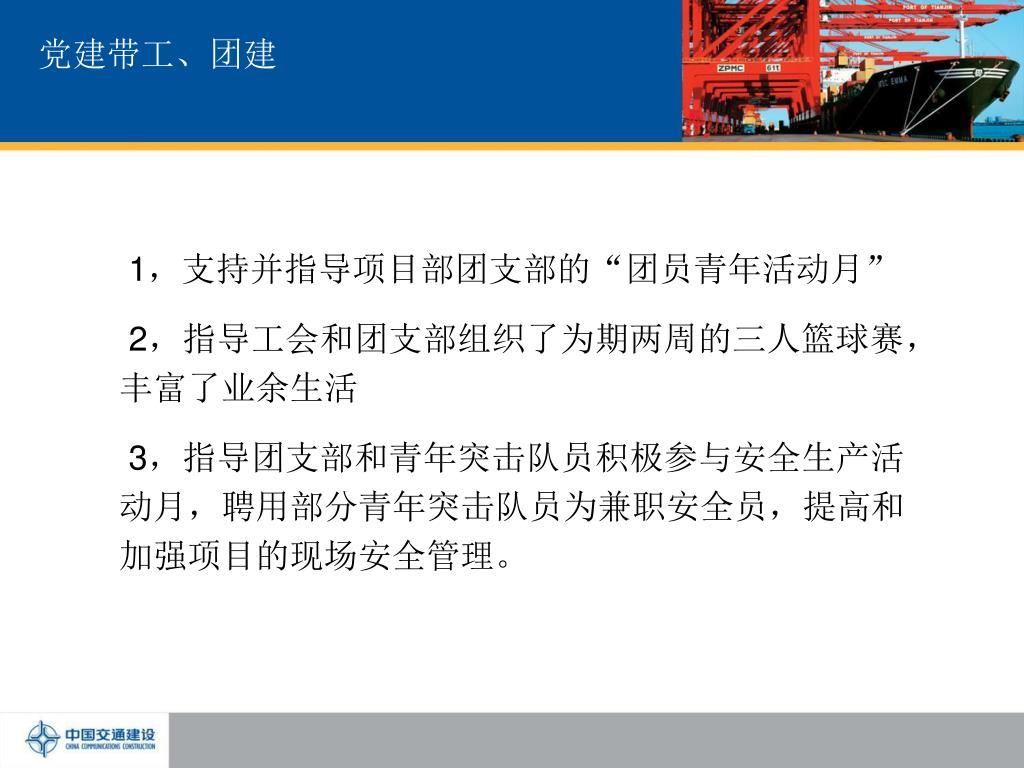

  14. 党建带工、团建 1,支持并指导项目部团支部的“团员青年活动月” 2,指导工会和团支部组织了为期两周的三人篮球赛,丰富了业余生活 3,指导团支部和青年突击队员积极参与安全生产活动月,聘用部分青年突击队员为兼职安全员,提高和加强项目的现场安全管理。

  15. 第三部分 下季度工作计划

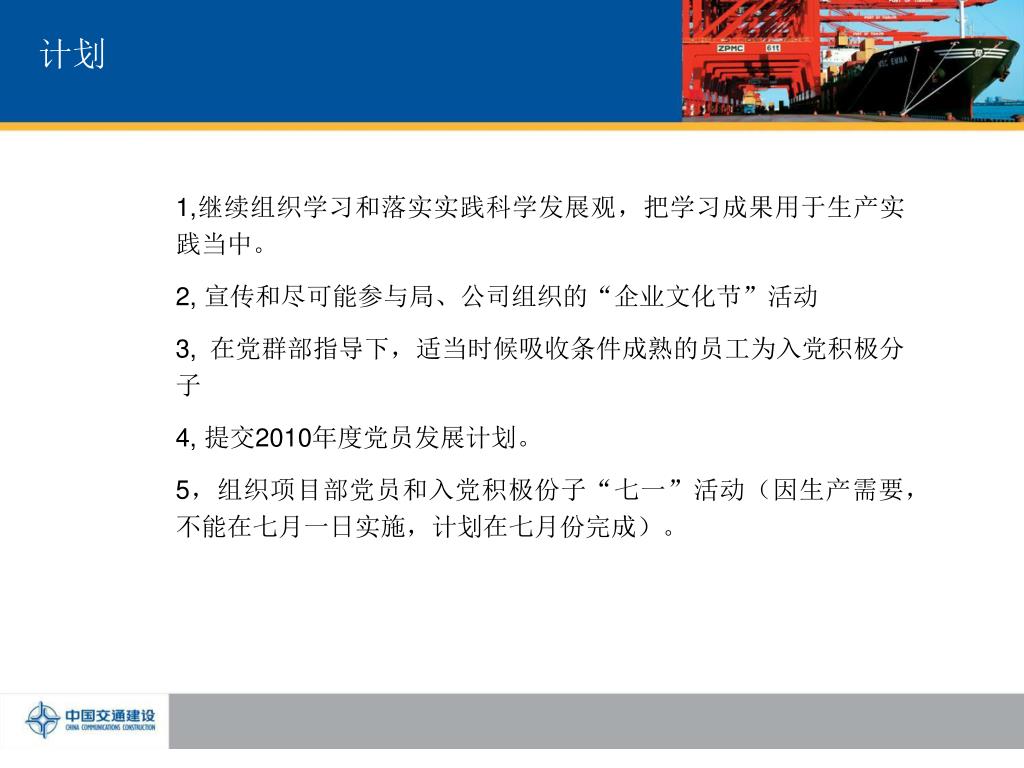

  16. 计划 1,继续组织学习和落实实践科学发展观,把学习成果用于生产实践当中。 2, 宣传和尽可能参与局、公司组织的“企业文化节”活动 3, 在党群部指导下,适当时候吸收条件成熟的员工为入党积极分子 4, 提交2010年度党员发展计划。 5,组织项目部党员和入党积极份子“七一”活动(因生产需要,不能在七月一日实施,计划在七月份完成)。

  17. 第四部分 部分照片

  18. 学习时间科学发展观,共召开党员大会集中学习2次,班子学习1次,支委会3次,专题组织生活会1次,民主评议活动1次。学习时间科学发展观,共召开党员大会集中学习2次,班子学习1次,支委会3次,专题组织生活会1次,民主评议活动1次。

  19. 6月15日,交通部副部长高洪峰在中港孙子宇总经理陪同下视察现场。6月15日,交通部副部长高洪峰在中港孙子宇总经理陪同下视察现场。

  20. 高副部长和部分员工合影留念。

  21. 4月20日,局党委阮副书记在公司曾副书记陪同下到现场视察指导4月20日,局党委阮副书记在公司曾副书记陪同下到现场视察指导

  22. 阮、曾两位书记和员工亲切交谈并宣布启动海外企业文化创建点活动和基坑效能监察活动阮、曾两位书记和员工亲切交谈并宣布启动海外企业文化创建点活动和基坑效能监察活动

  23. 局吕卫清总工和中港赵玉起总工视察工地

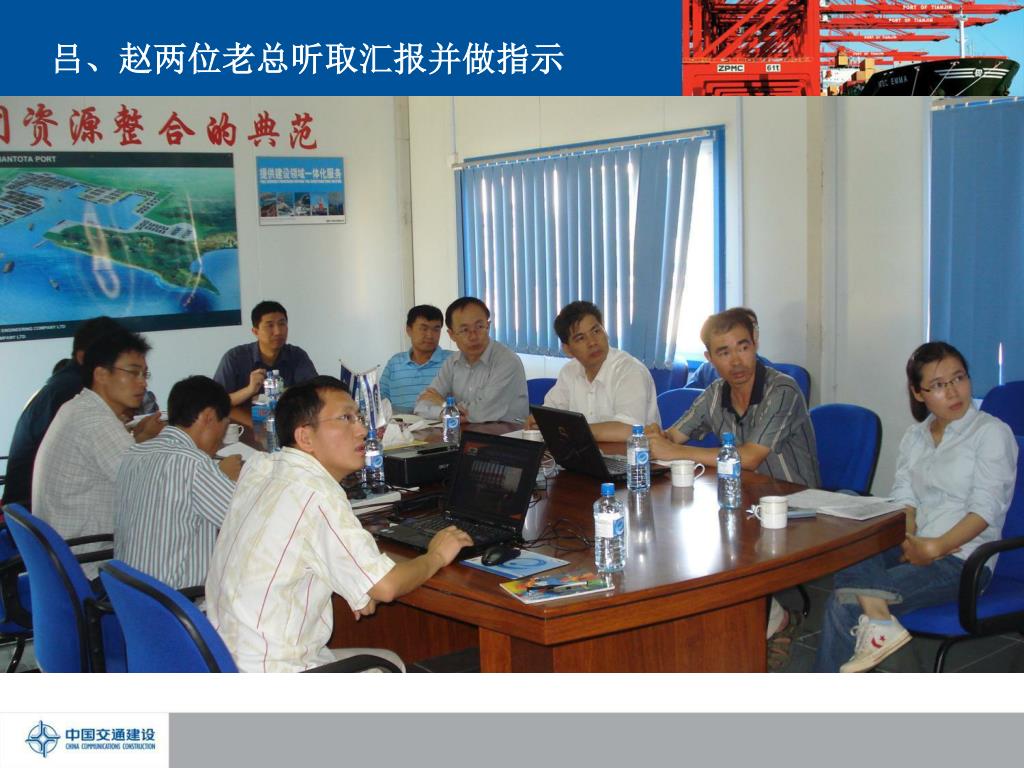

  24. 吕、赵两位老总听取汇报并做指示

  25. 去中港南部高速项目学习参观

  26. 和南部高速项目体育交流

  27. 和中国机械进出口集团斯里兰卡项目部体育交流和中国机械进出口集团斯里兰卡项目部体育交流

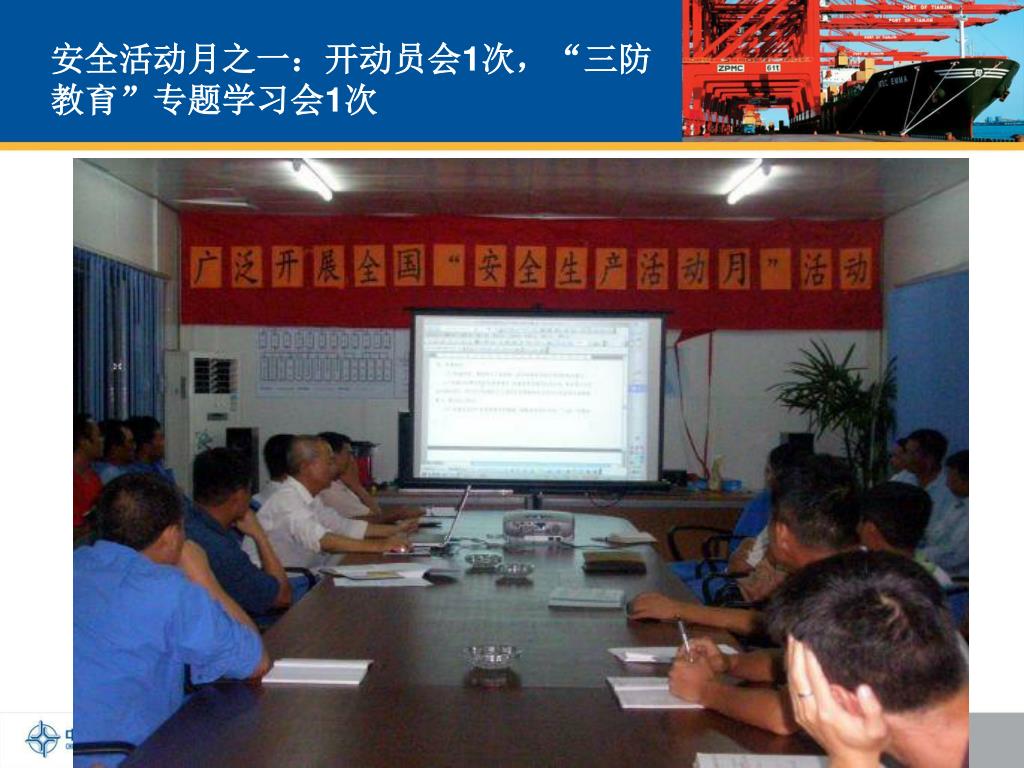

  28. 安全活动月之一:开动员会1次,“三防教育”专题学习会1次安全活动月之一:开动员会1次,“三防教育”专题学习会1次

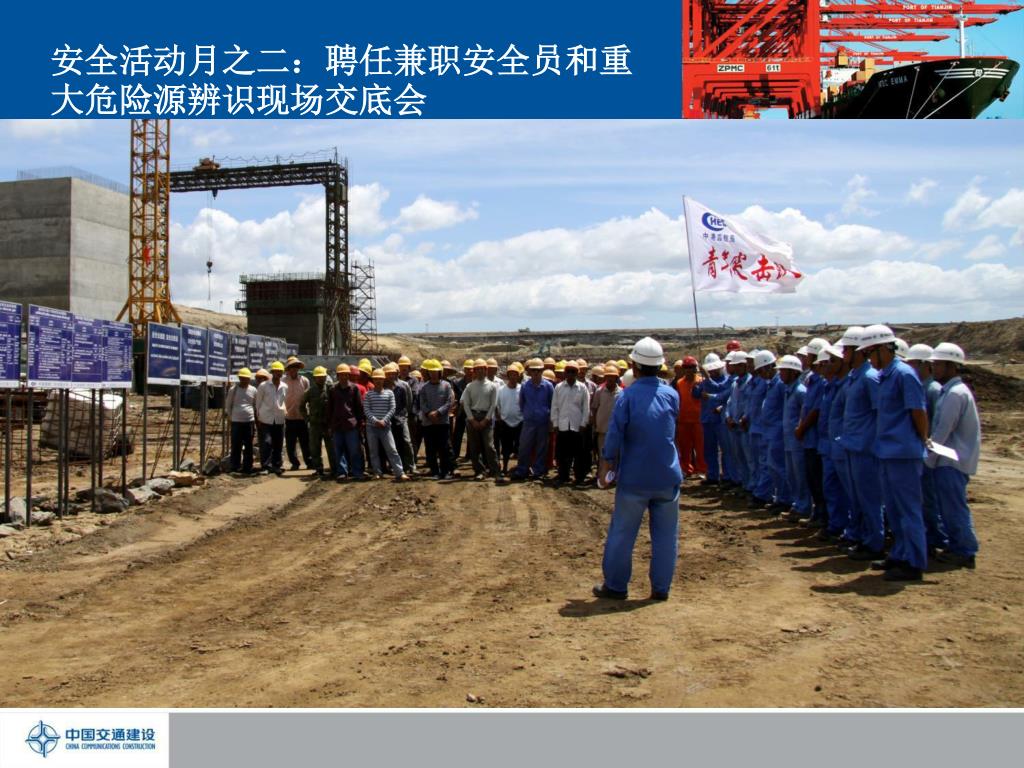

  29. 安全活动月之二:聘任兼职安全员和重大危险源辨识现场交底会安全活动月之二:聘任兼职安全员和重大危险源辨识现场交底会

  30. 安全活动月之三:听取公司安全部吴涛经理专题报告会安全活动月之三:听取公司安全部吴涛经理专题报告会

  31. 安全活动月之四:防风演习

  32. 局督查组一行六人莅临现场指导工作:情况汇报会局督查组一行六人莅临现场指导工作:情况汇报会

  33. 局督查组现场检查

  34. 总结会议

  35. 温馨提示 近期国外媒体对本项目非常关注,说本项目是中国政府在印度洋的军事补给港,政治意义浓厚。虽然中国政府有澄清,但效果甚微。 5月份曾有国内国外媒体利用本项目网站的部分内容和图片作为他们新闻的题材。 为了避免一些不必要的麻烦,我们项目决定近期内暂时不在项目网站刊登与项目施工进度相关的报道和现场照片。只报道项目的一些活动,而且不使用“汉班托塔”四字,只用“斯里兰卡项目”。 建议:请不要把本项目的书记会PPT报告上传公司网站,因可以非常轻易的被别人下载(局吕卫清总工提醒我的,他就是在“百度”输入“汉班托塔”后直接把我的第一季度的报告原文下载了)

  36. 报告完毕 谢谢大家!
