An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. אגף האספקה והאחסנהמגזר רכש בארץכנס ספקים2011

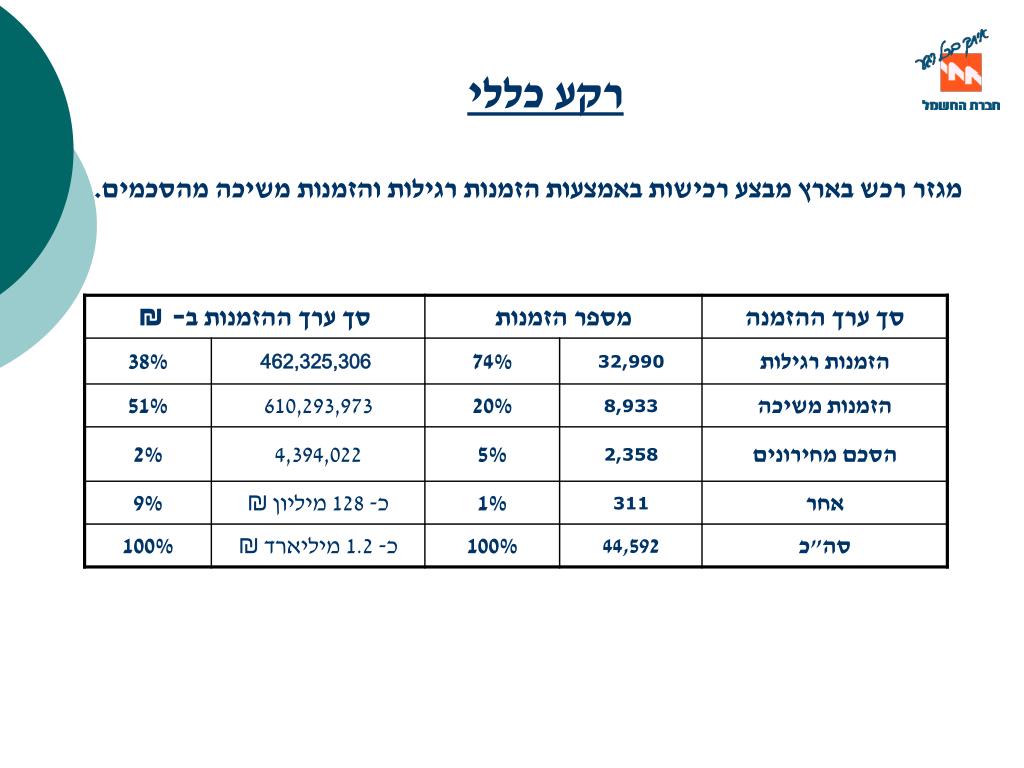

  2. רקע כללי מגזר רכש בארץ מבצע רכישות באמצעות הזמנות רגילות והזמנות משיכה מהסכמים.

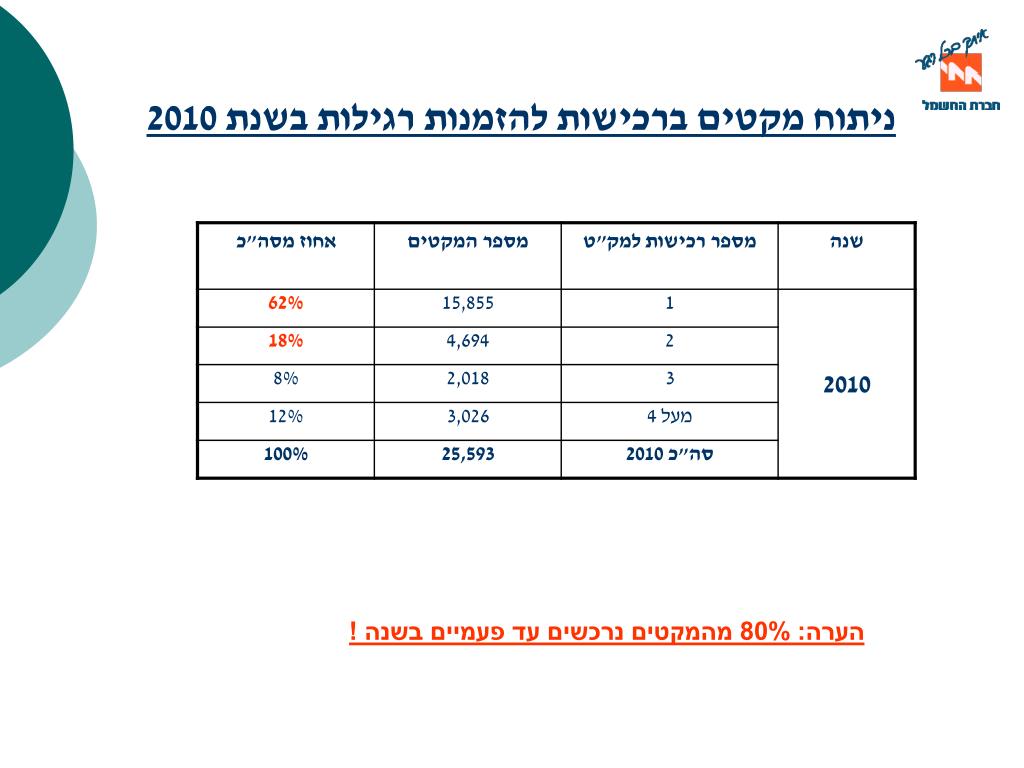

  3. ניתוח מקטים ברכישות להזמנות רגילות בשנת 2010 הערה: 80% מהמקטים נרכשים עד פעמיים בשנה !

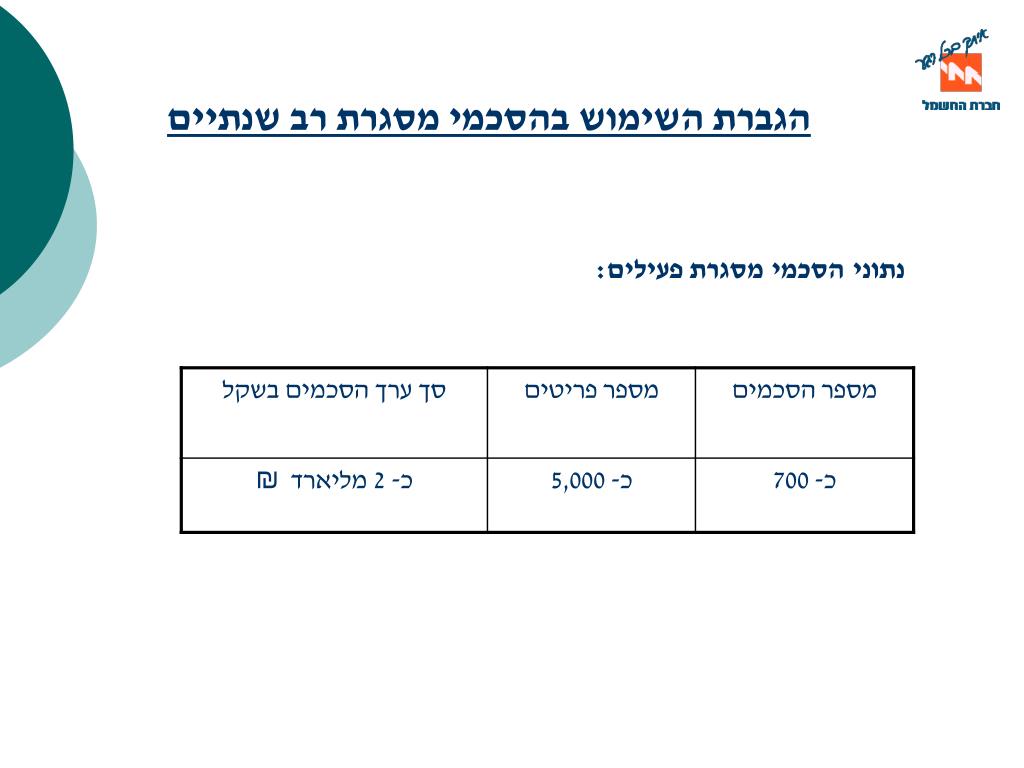

  4. הגברת השימוש בהסכמי מסגרת רב שנתיים נתוניהסכמימסגרת פעילים:

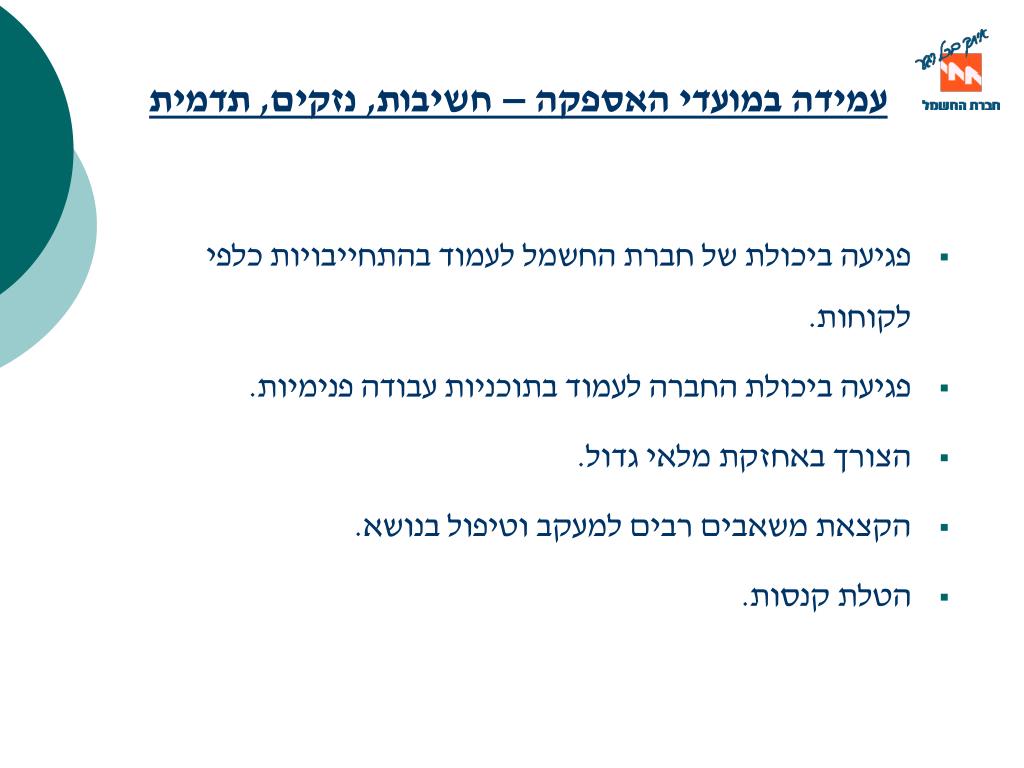

  5. עמידה במועדי האספקה – חשיבות, נזקים, תדמית • פגיעה ביכולת של חברת החשמל לעמוד בהתחייבויות כלפי לקוחות. • פגיעה ביכולת החברה לעמוד בתוכניות עבודה פנימיות. • הצורך באחזקת מלאי גדול. • הקצאת משאבים רבים למעקב וטיפול בנושא. • הטלת קנסות.

  6. איחורים באספקה ואי-התאמות,נתונים כמותיים לשנת 2010 • כ- 20% מההזמנות מסופקות באיחור. • מספר ההזמנות בהן חייבה חח"י את הספקים בגין איחור באספקה הוא 2,047 • סך הערך הכספי של החיובים: 11,550,213 ₪. • מספר אי-התאמות: 450. • עיקר הסיבות לאי ההתאמה: • פגם בייצור – אי התאמה לשרטוט/מפרט. • אספקת מוצר שאינו תואם את ההזמנה. • אספקת מוצר ללא התיעוד הנדרש. • אריזה פגומה.

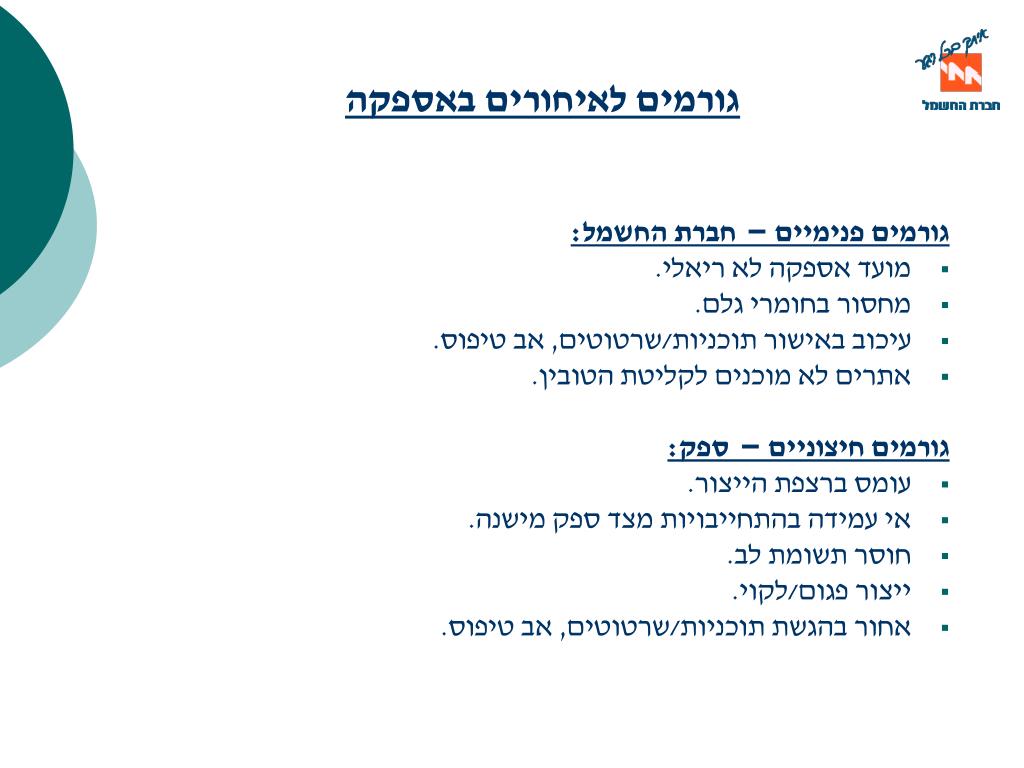

  7. גורמים לאיחורים באספקה גורמים פנימיים – חברת החשמל: • מועד אספקה לא ריאלי. • מחסור בחומרי גלם. • עיכוב באישור תוכניות/שרטוטים, אב טיפוס. • אתרים לא מוכנים לקליטת הטובין. גורמים חיצוניים – ספק: • עומס ברצפת הייצור. • אי עמידה בהתחייבויות מצד ספק מישנה. • חוסר תשומת לב. • ייצור פגום/לקוי. • אחור בהגשת תוכניות/שרטוטים, אב טיפוס.

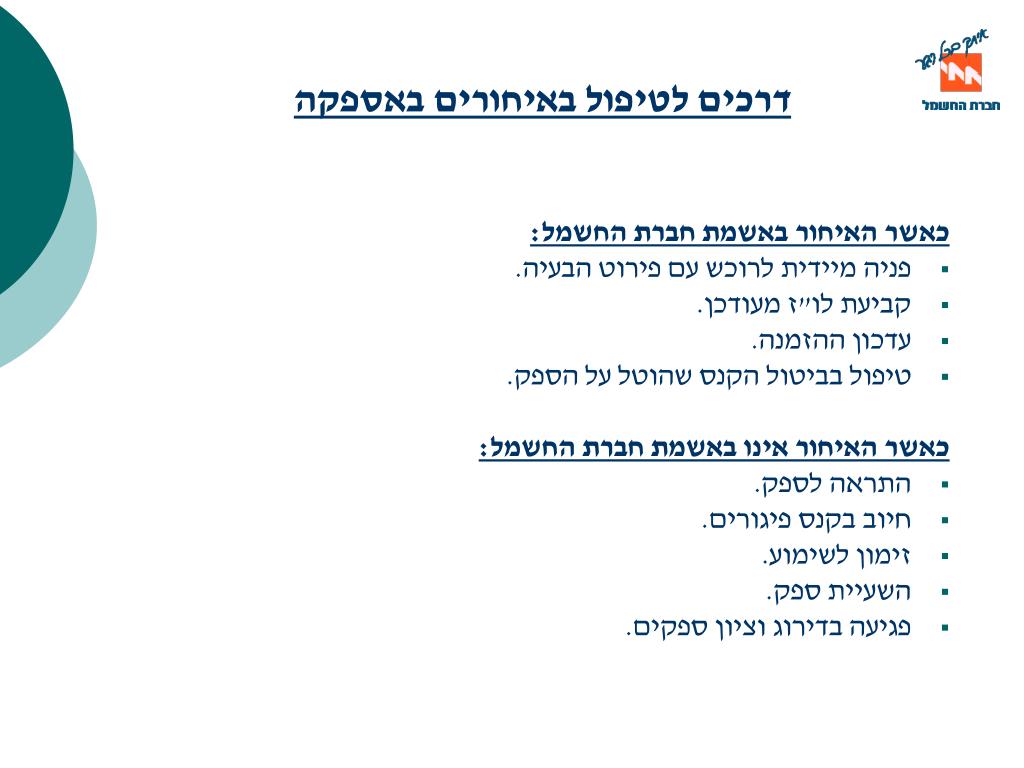

  8. דרכים לטיפול באיחורים באספקה כאשר האיחור באשמת חברת החשמל: • פניה מיידית לרוכש עם פירוט הבעיה. • קביעת לו"ז מעודכן. • עדכון ההזמנה. • טיפול בביטול הקנס שהוטל על הספק. כאשר האיחור אינו באשמת חברת החשמל: • התראה לספק. • חיוב בקנס פיגורים. • זימון לשימוע. • השעיית ספק. • פגיעה בדירוג וציון ספקים.

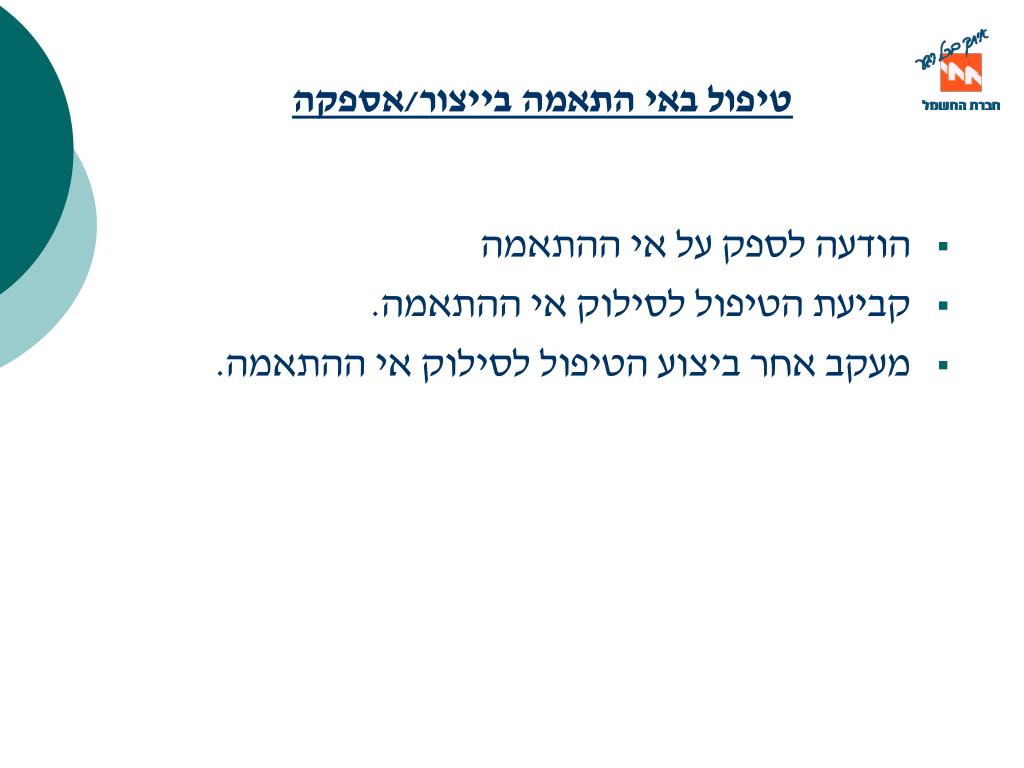

  9. טיפול באי התאמה בייצור/אספקה • הודעה לספק על אי ההתאמה • קביעת הטיפול לסילוק אי ההתאמה. • מעקב אחר ביצוע הטיפול לסילוק אי ההתאמה.
