Réunion d’informations

Réunion d’informations Plan de délestage. Réunion d’informations. Plan de délestage. Réunion d’informations Plan de délestage. Parc de production. Nucléaire 7 unités (4 doel et 3 Tihange) pour un total de 5900 MW Sortie du nucléaire planifiée par la loi pour 2025

Download Presentation

Réunion d’informations

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Réunion d’informations Plan de délestage Réunion d’informations Plan de délestage

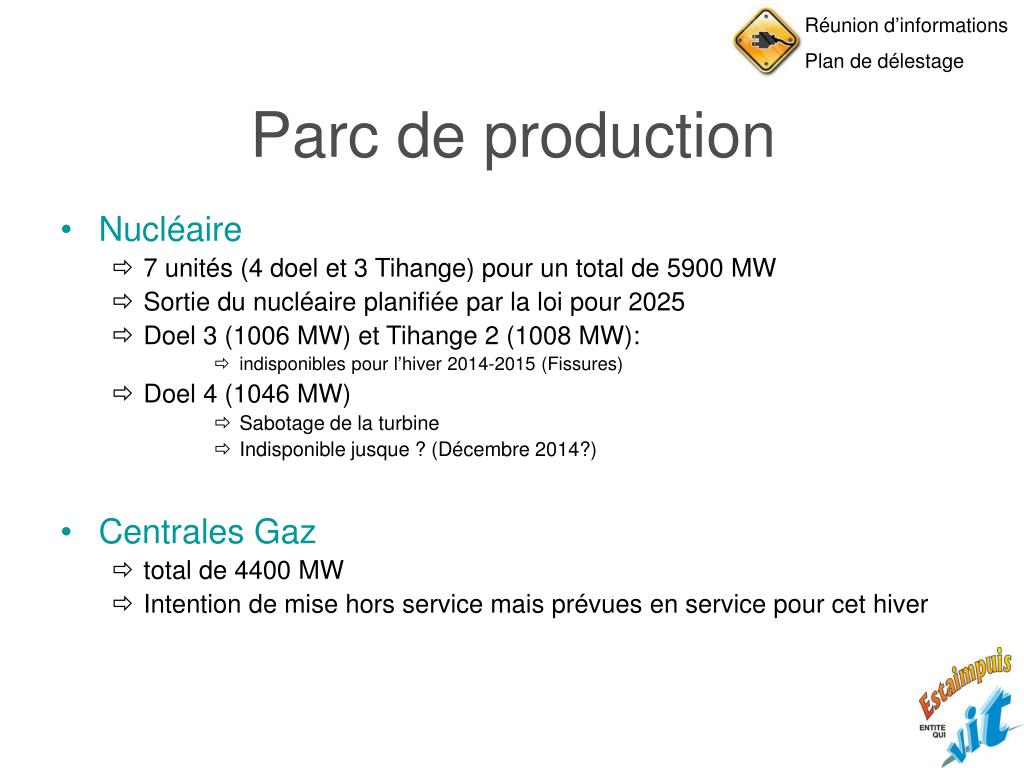

  2. Réunion d’informations Plan de délestage Parc de production • Nucléaire • 7 unités (4 doel et 3 Tihange) pour un total de 5900 MW • Sortie du nucléaire planifiée par la loi pour 2025 • Doel 3 (1006 MW) et Tihange 2 (1008 MW): • indisponibles pour l’hiver 2014-2015 (Fissures) • Doel 4 (1046 MW) • Sabotage de la turbine • Indisponible jusque ? (Décembre 2014?) • Centrales Gaz • total de 4400 MW • Intention de mise hors service mais prévues en service pour cet hiver

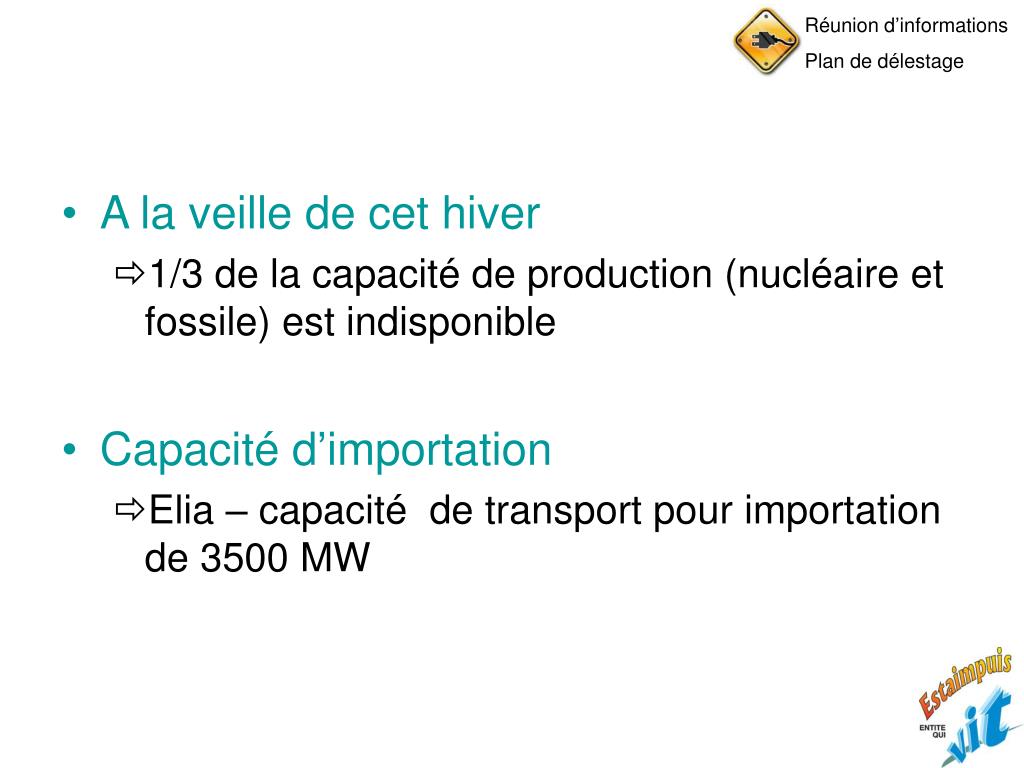

  3. Réunion d’informations Plan de délestage • A la veille de cet hiver • 1/3 de la capacité de production (nucléaire et fossile) est indisponible • Capacité d’importation • Elia – capacité de transport pour importation de 3500 MW

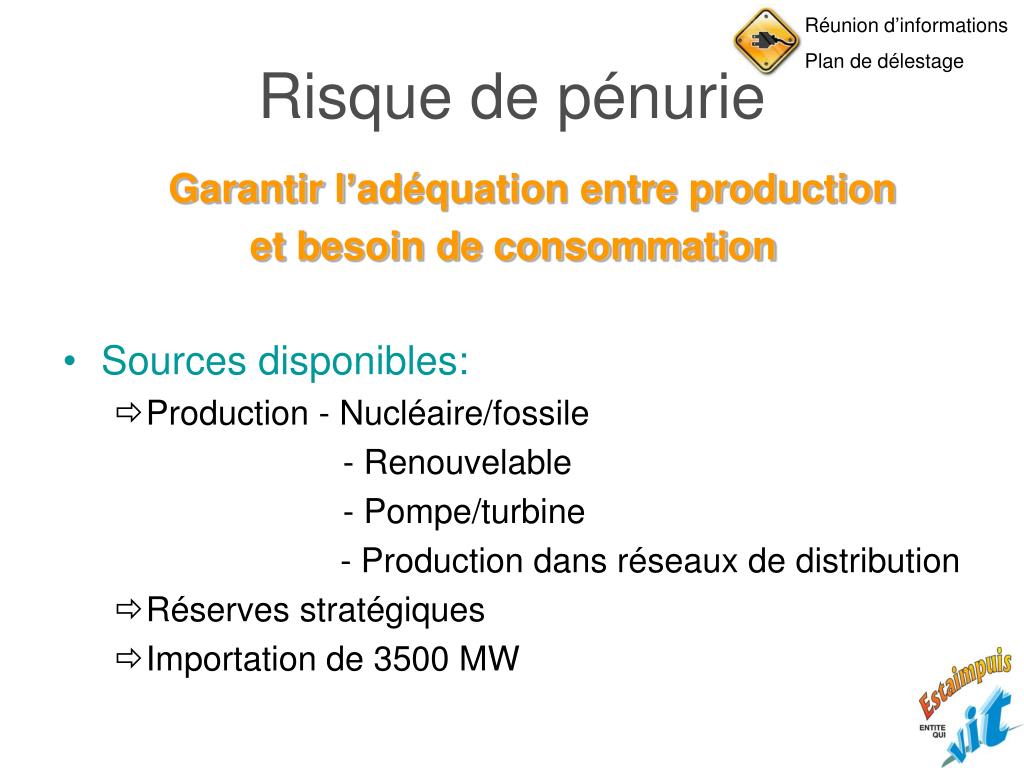

  4. Réunion d’informations Plan de délestage Risque de pénurie Garantir l’adéquation entre production et besoin de consommation • Sources disponibles: • Production - Nucléaire/fossile - Renouvelable - Pompe/turbine - Production dans réseaux de distribution • Réserves stratégiques • Importation de 3500 MW

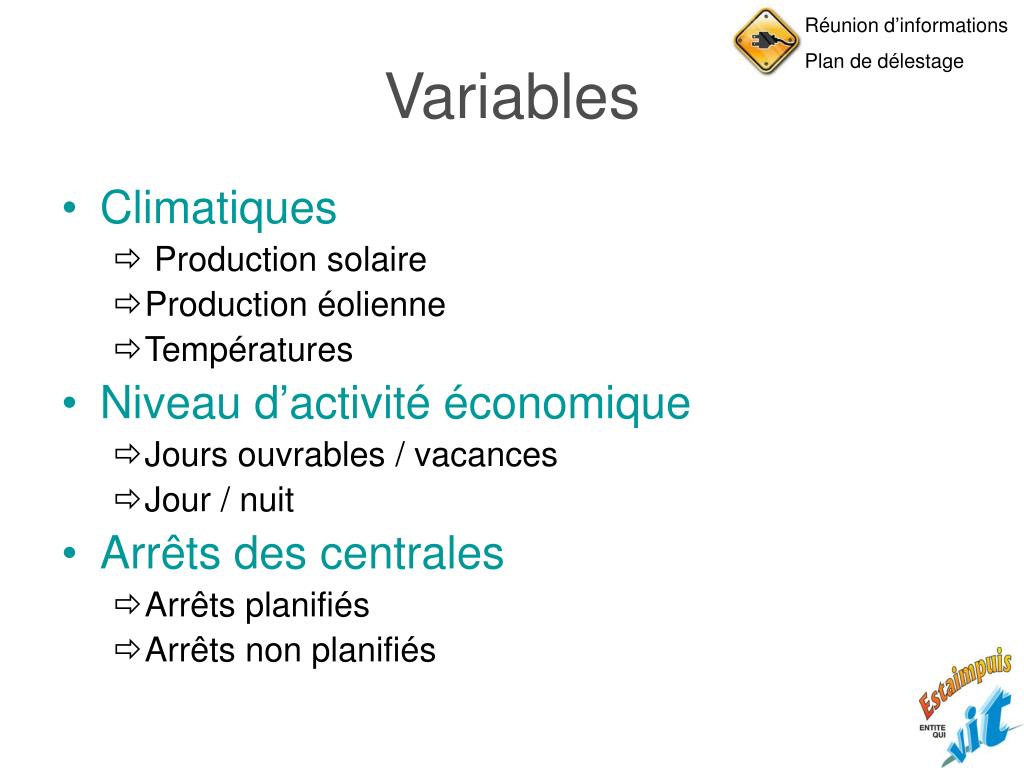

  5. Réunion d’informations Plan de délestage Variables • Climatiques • Production solaire • Production éolienne • Températures • Niveau d’activité économique • Jours ouvrables / vacances • Jour / nuit • Arrêts des centrales • Arrêts planifiés • Arrêts non planifiés

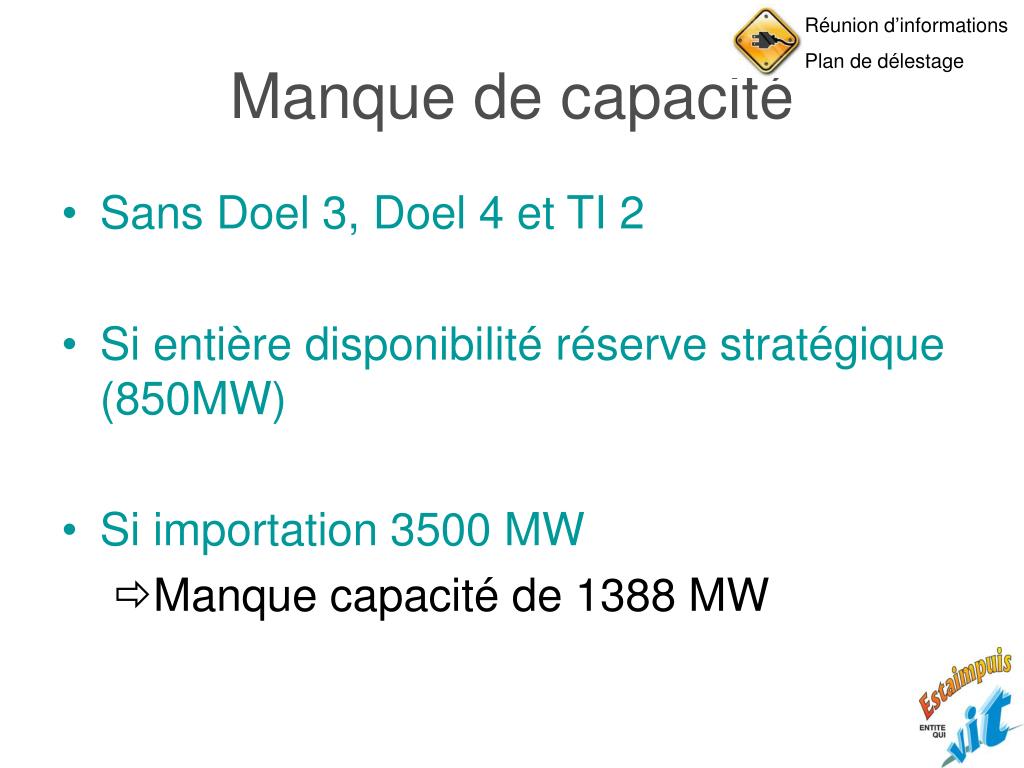

  6. Réunion d’informations Plan de délestage Manque de capacité • Sans Doel 3, Doel 4 et TI 2 • Si entière disponibilité réserve stratégique (850MW) • Si importation 3500 MW • Manque capacité de 1388 MW

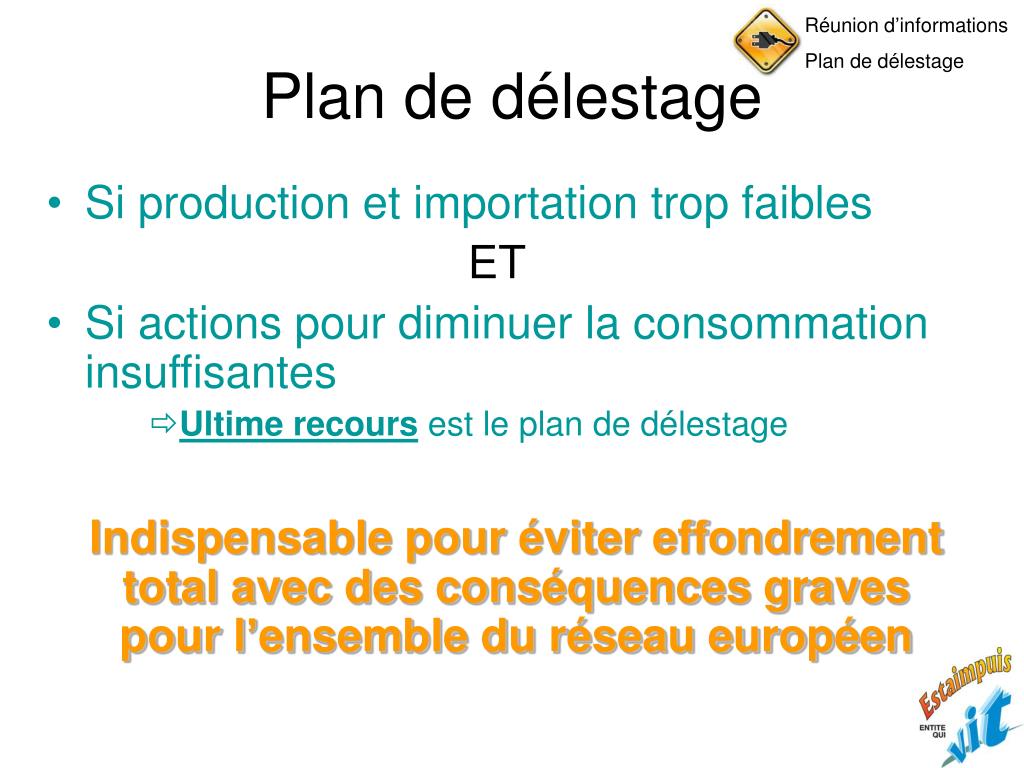

  7. Réunion d’informations Plan de délestage Plan de délestage • Si production et importation trop faibles ET • Si actions pour diminuer la consommation insuffisantes • Ultime recours est le plan de délestage Indispensable pour éviter effondrement total avec des conséquences graves pour l’ensemble du réseau européen

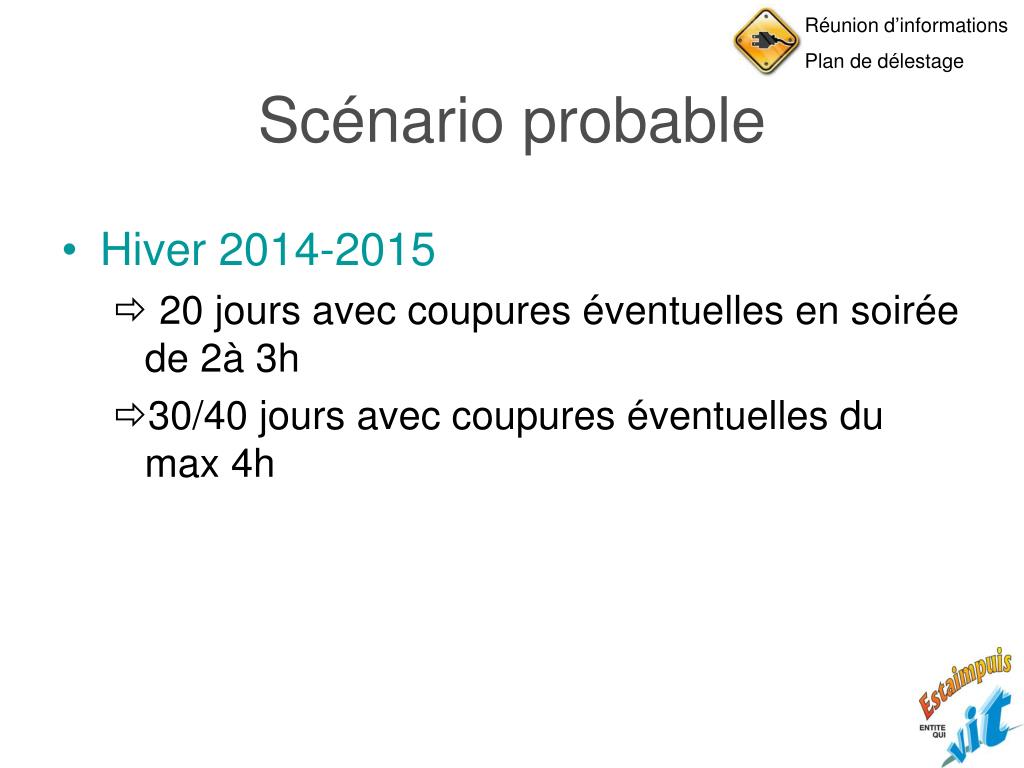

  8. Réunion d’informations Plan de délestage Scénario probable • Hiver 2014-2015 • 20 jours avec coupures éventuelles en soirée de 2à 3h • 30/40 jours avec coupures éventuelles du max 4h

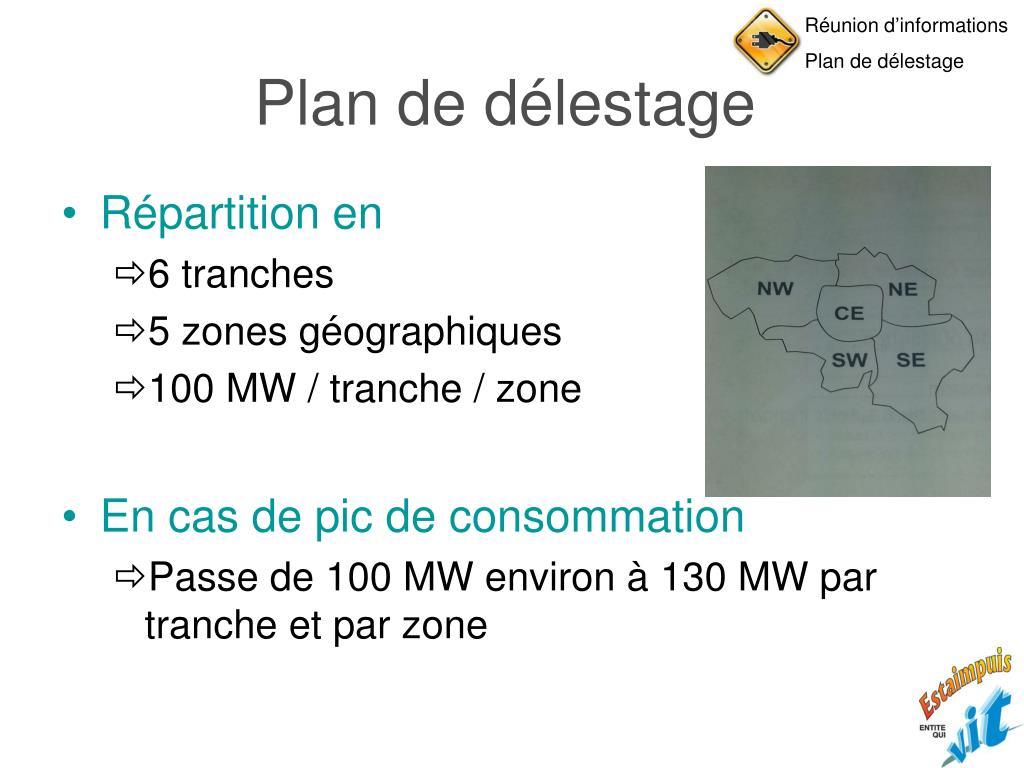

  9. Réunion d’informations Plan de délestage Plan de délestage • Répartition en • 6 tranches • 5 zones géographiques • 100 MW / tranche / zone • En cas de pic de consommation • Passe de 100 MW environ à 130 MW par tranche et par zone

  10. Réunion d’informations Plan de délestage Plan de délestage • Processus de déclenchement du Plan d’Urgence • Le gestionnaire du réseau de transport informe • Les Ministres de l’énergie et de l’économie décident • Les Ministres informent le public via les médias

  11. Réunion d’informations Plan de délestage
