An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

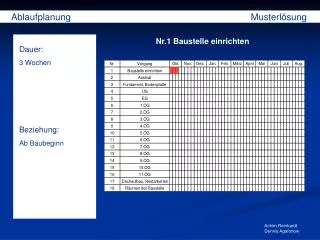

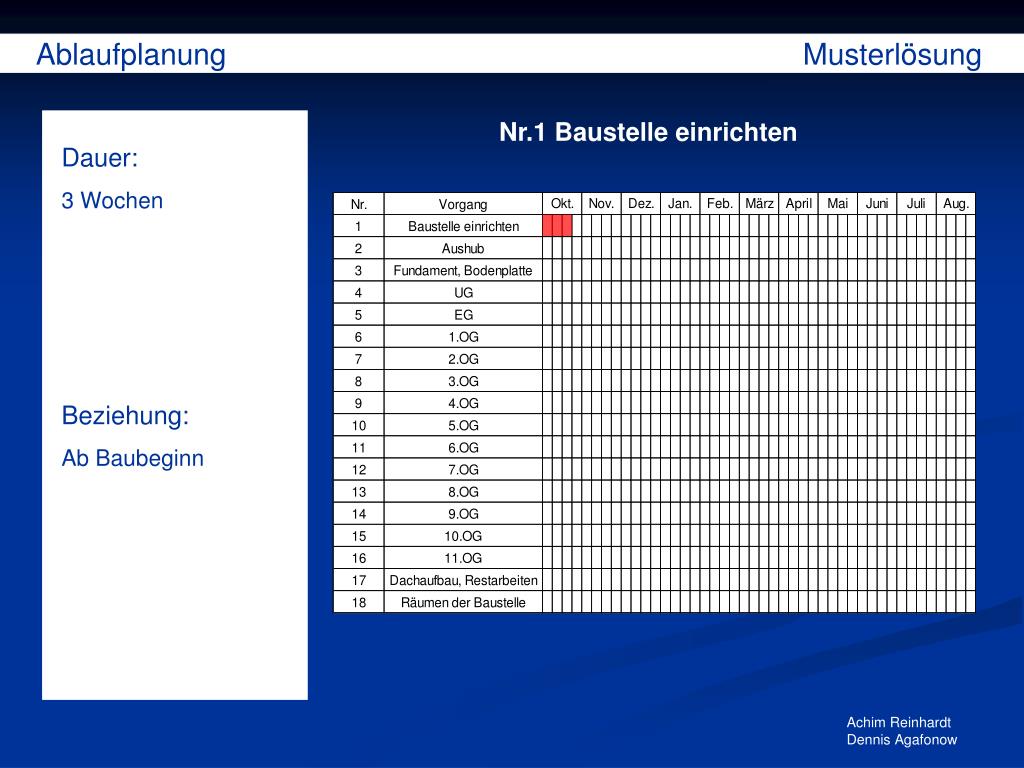

  1. Ablaufplanung Musterlösung Nr.1 Baustelle einrichten Dauer: 3 Wochen Beziehung: Ab Baubeginn Achim Reinhardt Dennis Agafonow

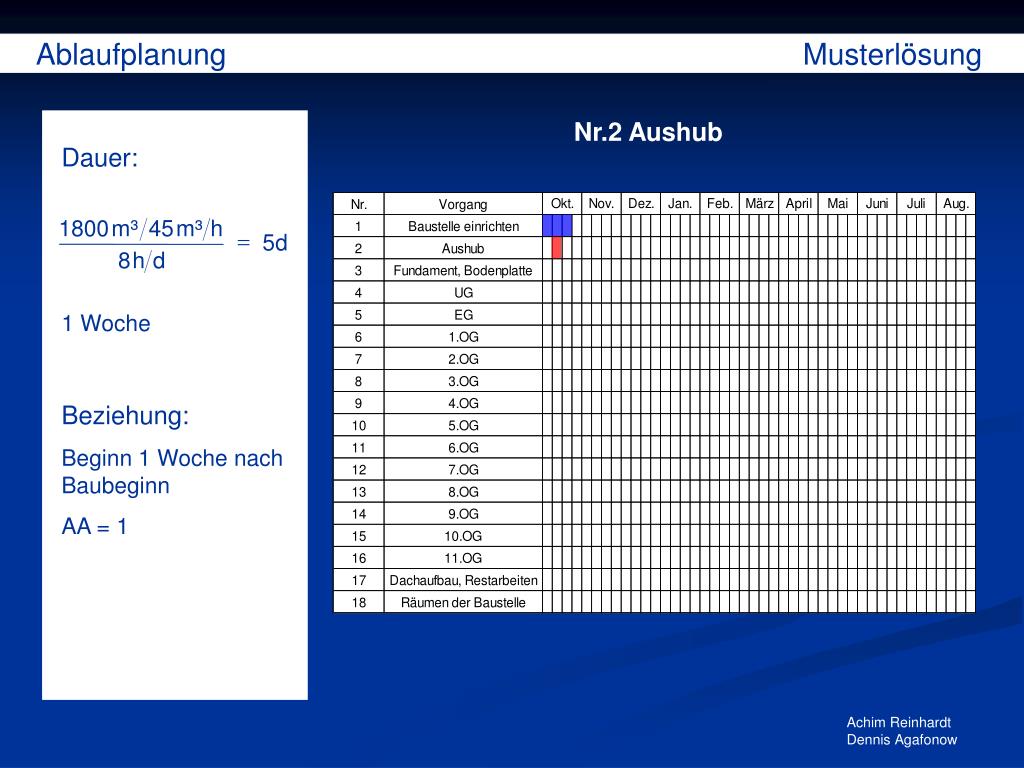

  2. 1800 m ³ 45 m ³ h = 5 d 8 h d Ablaufplanung Musterlösung Nr.2 Aushub Dauer: 1 Woche Beziehung: Beginn 1 Woche nach Baubeginn AA = 1 Achim Reinhardt Dennis Agafonow

  3. Ablaufplanung Musterlösung Nr.3 Fundament,Bodenplatte Dauer: 4 Wochen Beziehung: Beginn nach Ende Aushub EA = 0 Achim Reinhardt Dennis Agafonow

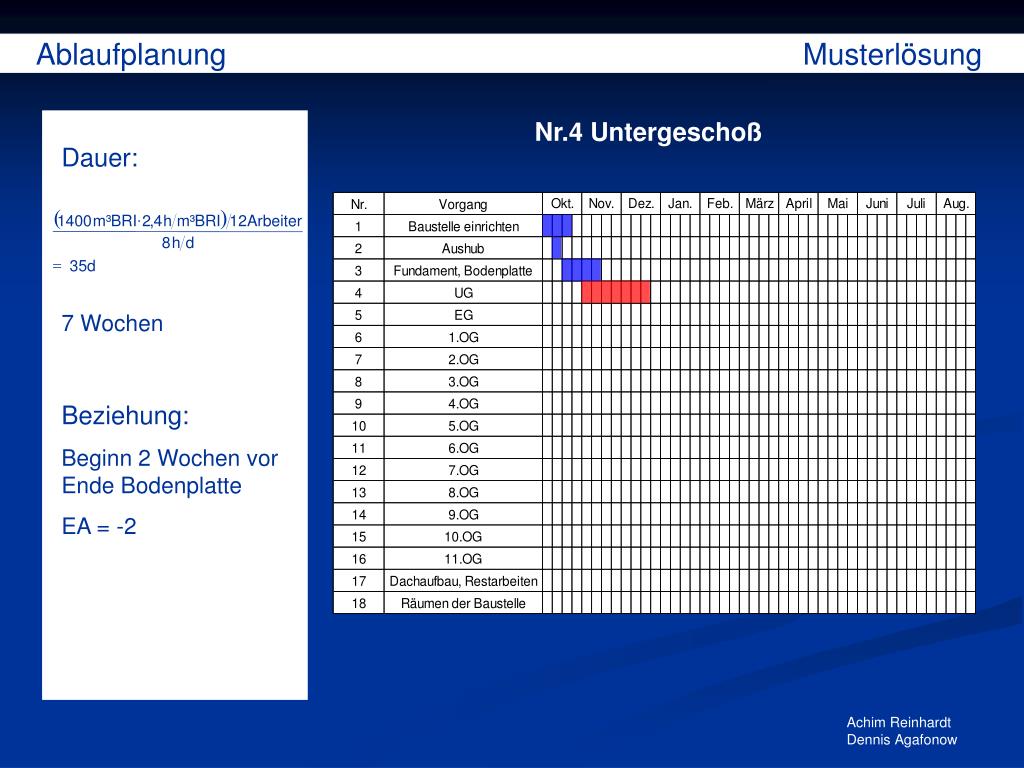

  4. Ablaufplanung Musterlösung Nr.4 Untergeschoß Dauer: 7 Wochen ( ) × 1400 m ³ BRI 2 , 4 h m ³ BRI 12 Arbeiter 8 h d = 35 d Beziehung: Beginn 2 Wochen vor Ende Bodenplatte EA = -2 Achim Reinhardt Dennis Agafonow

  5. Ablaufplanung Musterlösung Winterpause Dauer: 3 Wochen Beziehung: 3 Wochen ab Fertigstellung UG EA = 0 Achim Reinhardt Dennis Agafonow

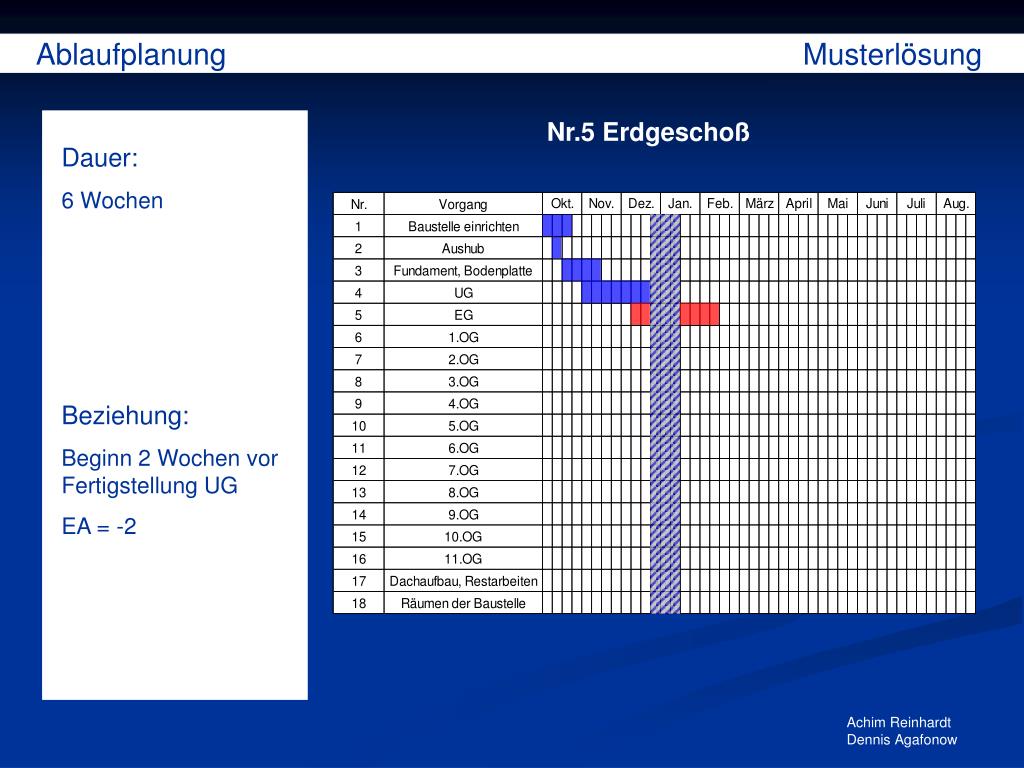

  6. Ablaufplanung Musterlösung Nr.5 Erdgeschoß Dauer: 6 Wochen Beziehung: Beginn 2 Wochen vor Fertigstellung UG EA = -2 Achim Reinhardt Dennis Agafonow

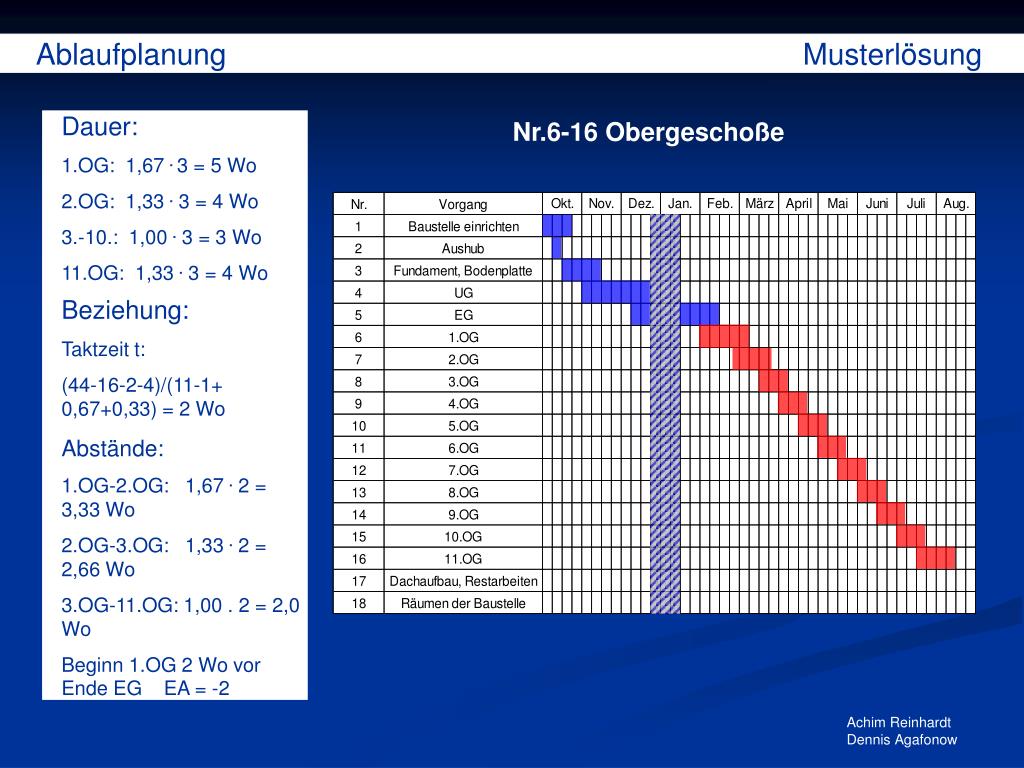

  7. Ablaufplanung Musterlösung Dauer: 1.OG: 1,67 . 3 = 5 Wo 2.OG: 1,33 .3 = 4 Wo 3.-10.: 1,00 .3 = 3 Wo 11.OG: 1,33 .3 = 4 Wo Nr.6-16 Obergeschoße Beziehung: Taktzeit t: (44-16-2-4)/(11-1+ 0,67+0,33) = 2 Wo Abstände: 1.OG-2.OG: 1,67 . 2 = 3,33 Wo 2.OG-3.OG: 1,33 . 2 = 2,66 Wo 3.OG-11.OG: 1,00 . 2 = 2,0 Wo Beginn 1.OG 2 Wo vor Ende EG EA = -2 Achim Reinhardt Dennis Agafonow

  8. Ablaufplanung Musterlösung Nr.17 Dachaufbau, Restarbeiten Dauer: 1 Woche Beziehung: Beginn nach Fertigstellung 11.OG EA = 0 Achim Reinhardt Dennis Agafonow

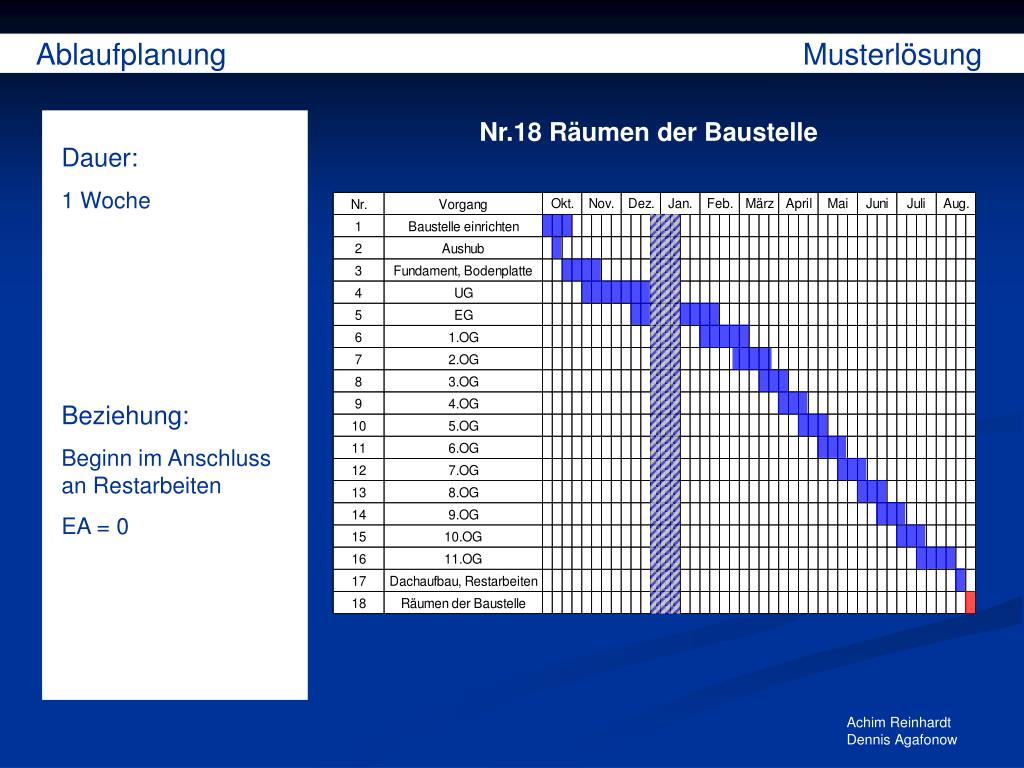

  9. Ablaufplanung Musterlösung Nr.18 Räumen der Baustelle Dauer: 1 Woche Beziehung: Beginn im Anschluss an Restarbeiten EA = 0 Achim Reinhardt Dennis Agafonow
