  1. www.biomasa.org Analiza wariantów modernizacji oraz prezentacja wybranych rozwiązań technicznych w Domu Pomocy Społecznej w Łyszkowicach Łukasz Barchański Ziemowit Pochitonow Kraków, 8 września 2006 r.

  2. Dom Pomocy Społecznej w Łyszkowicach ŁYSZKOWICE • placówka stacjonarna pobytu stałego zapewniająca opiekę osobom niepełnosprawnym • ośrodek obecnie zapewnia całodobową opiekę 130 pensjonariuszom oraz dodatkowo 25 pacjentom w ciągu dnia

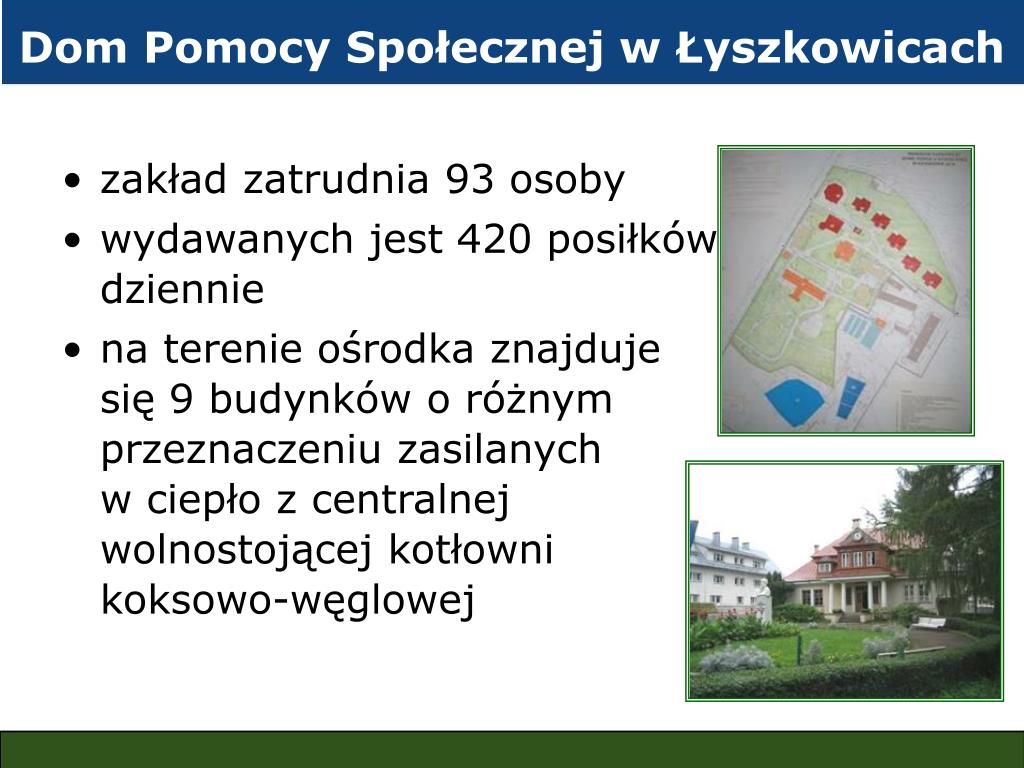

  3. Dom Pomocy Społecznej w Łyszkowicach • zakład zatrudnia 93 osoby • wydawanych jest 420 posiłków dziennie • na terenie ośrodka znajduje się 9 budynków o różnym przeznaczeniu zasilanychw ciepło z centralnej wolnostojącej kotłowni koksowo-węglowej

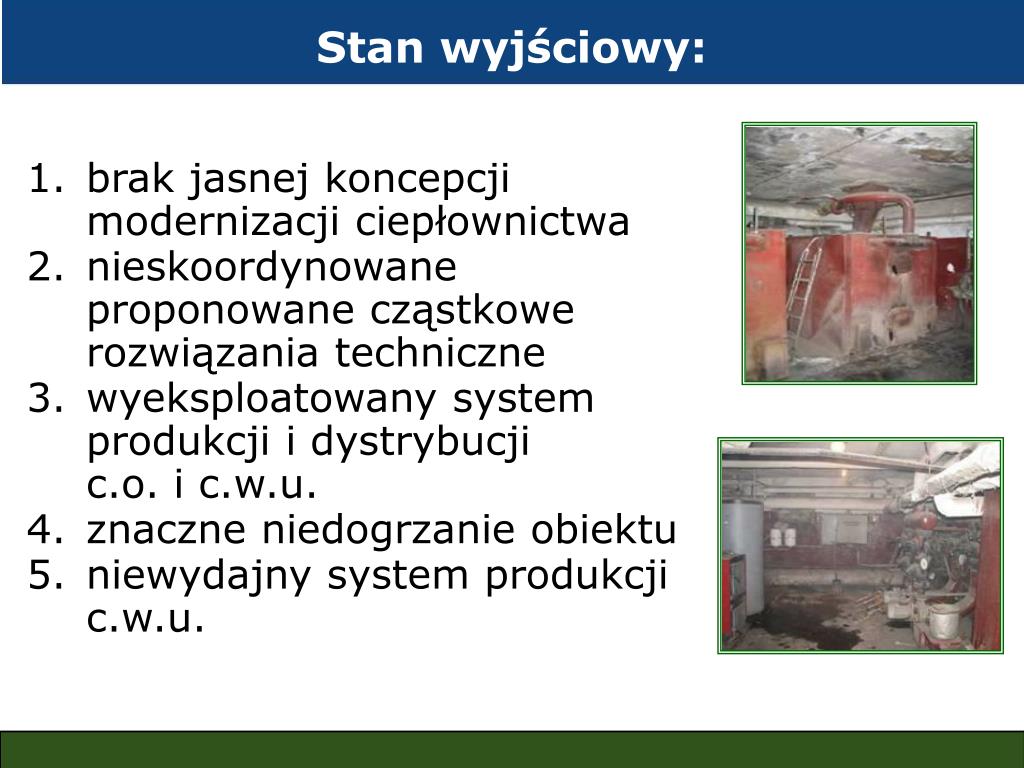

  4. Stan wyjściowy: • brak jasnej koncepcji modernizacji ciepłownictwa • nieskoordynowane proponowane cząstkowe rozwiązania techniczne • wyeksploatowany system produkcji i dystrybucji c.o. i c.w.u. • znaczne niedogrzanie obiektu • niewydajny system produkcji c.w.u.

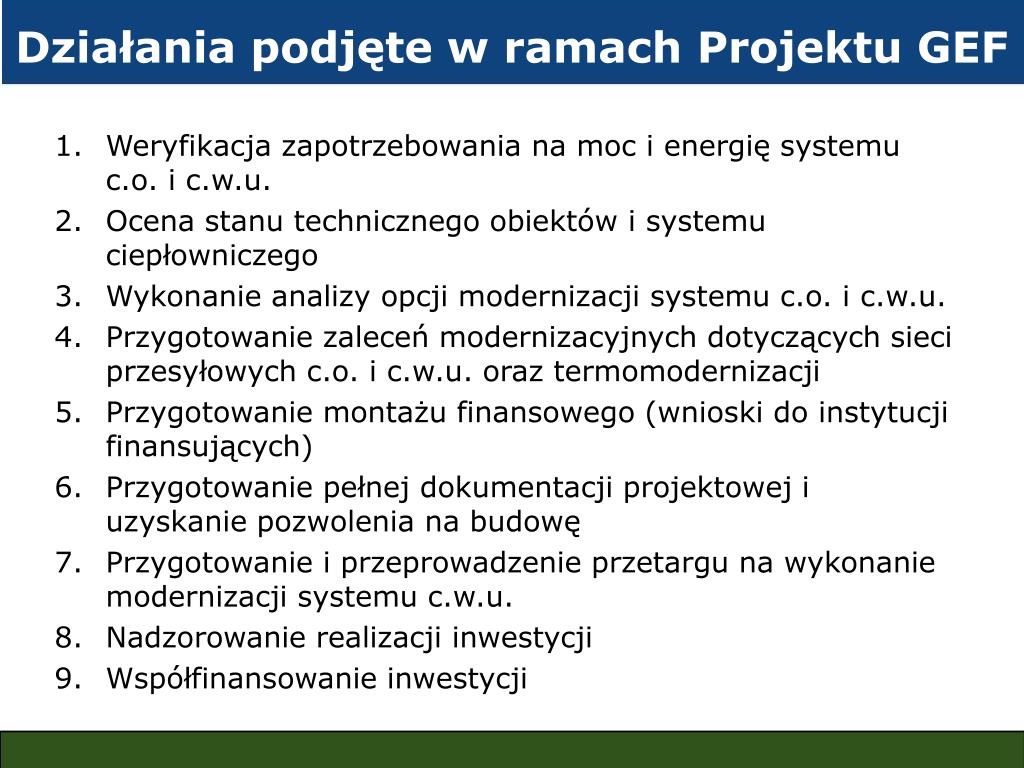

  5. Działania podjęte w ramach Projektu GEF • Weryfikacja zapotrzebowania na moc i energię systemu c.o. i c.w.u. • Ocena stanu technicznego obiektów i systemu ciepłowniczego • Wykonanie analizy opcji modernizacji systemu c.o. i c.w.u. • Przygotowanie zaleceń modernizacyjnych dotyczących sieci przesyłowych c.o. i c.w.u. oraz termomodernizacji • Przygotowanie montażu finansowego (wnioski do instytucji finansujących) • Przygotowanie pełnej dokumentacji projektowej i uzyskanie pozwolenia na budowę • Przygotowanie i przeprowadzenie przetargu na wykonanie modernizacji systemu c.w.u. • Nadzorowanie realizacji inwestycji • Współfinansowanie inwestycji

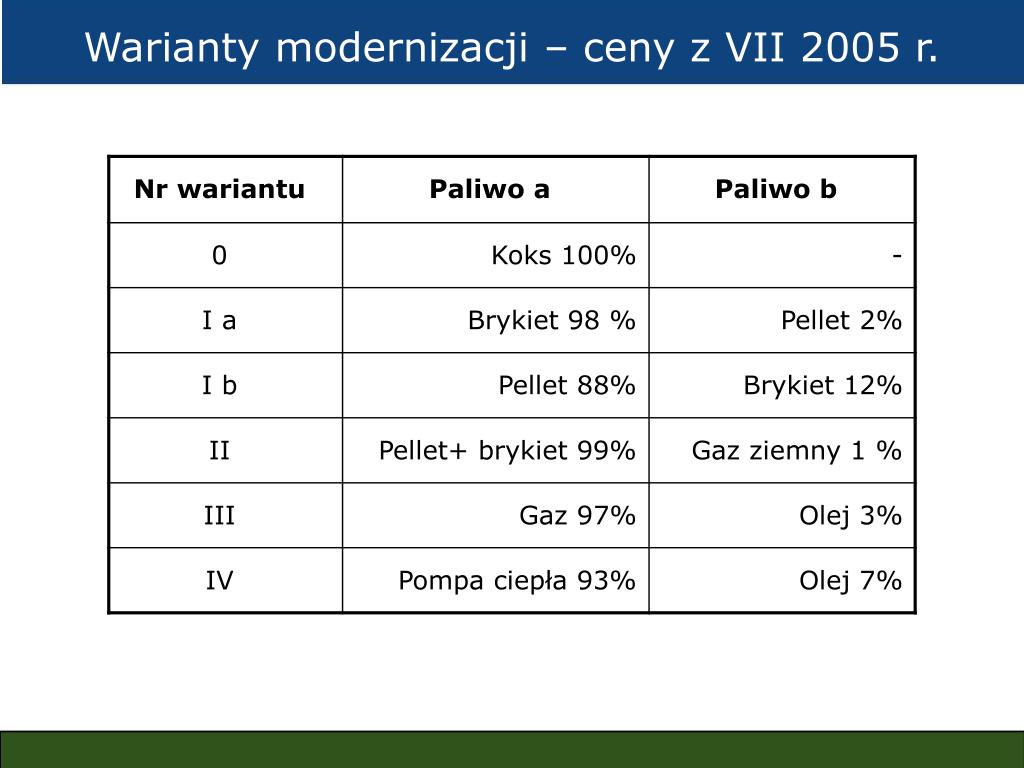

  6. Warianty modernizacji – ceny z VII 2005 r.

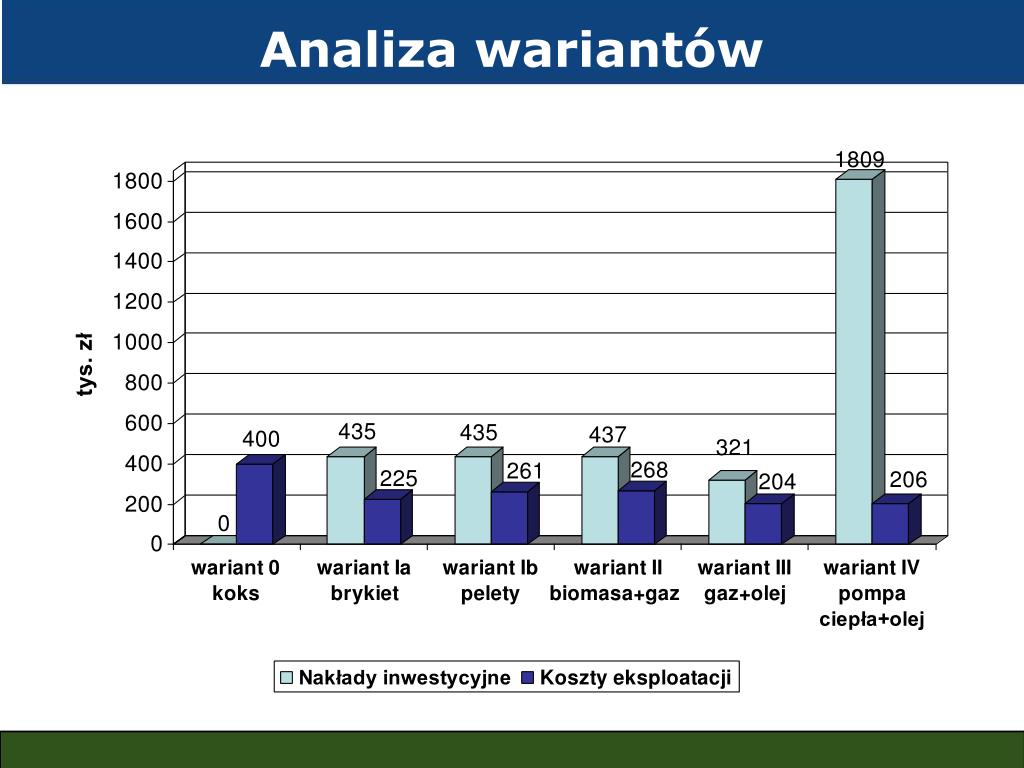

  7. Analiza wariantów modernizacji

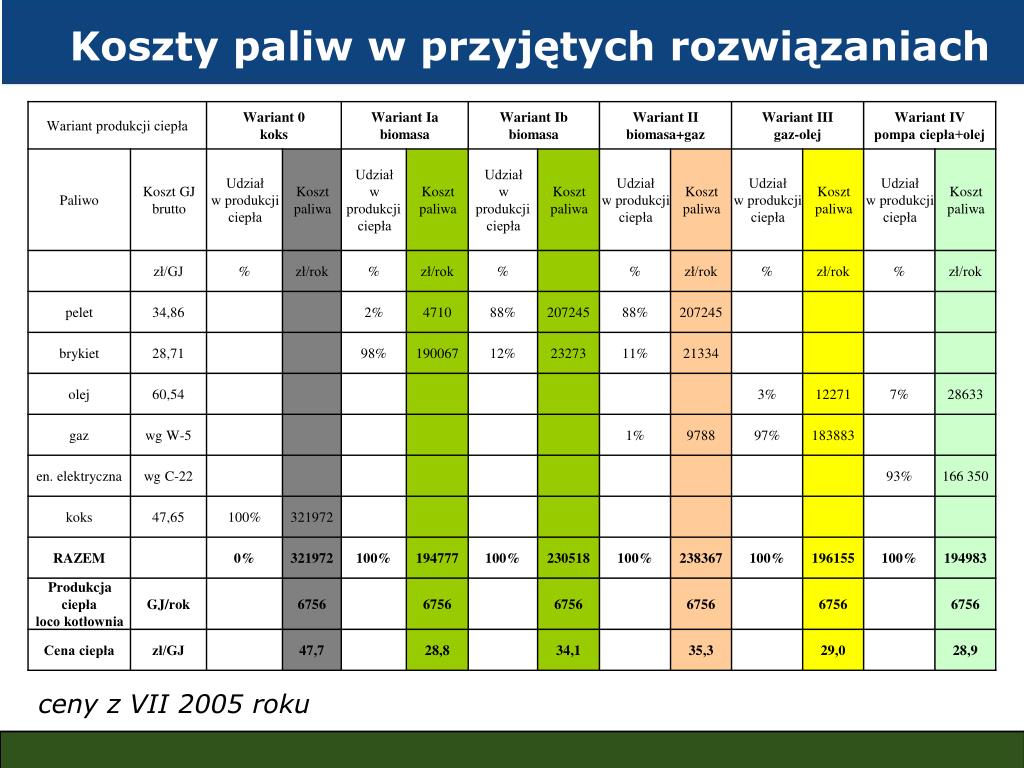

  8. Koszty paliw w przyjętych rozwiązaniach ceny z VII 2005 roku

  9. Porównanie oszczędności eksploatacyjnych

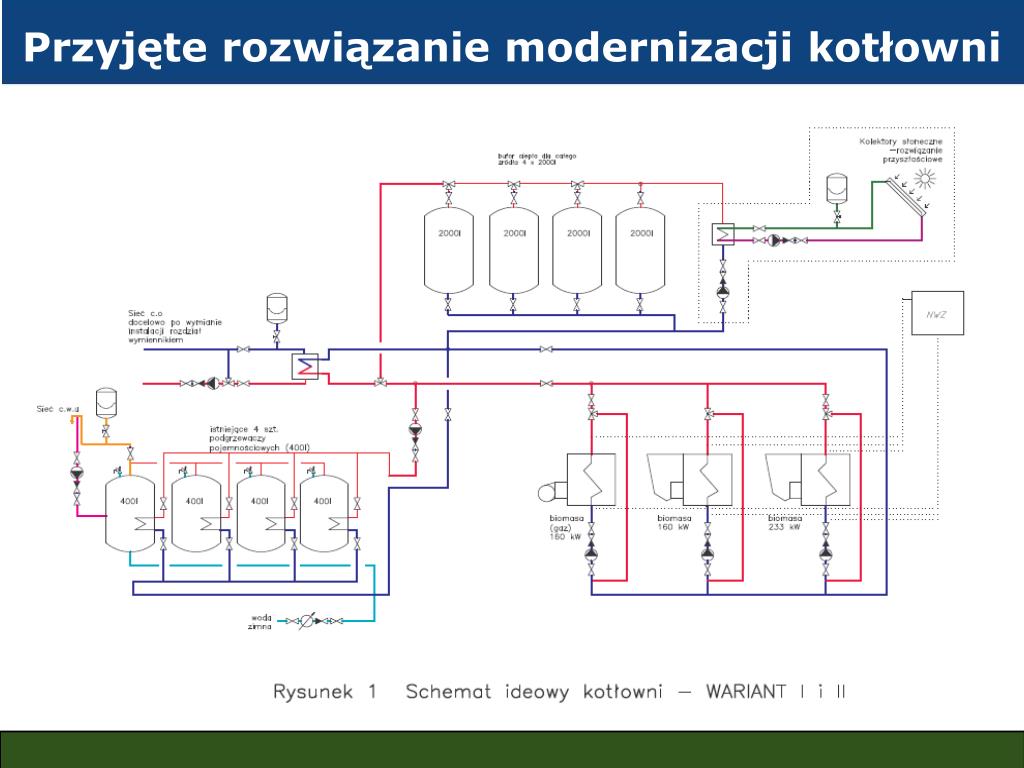

  10. Przyjęte rozwiązanie modernizacji kotłowni

  11. Zakres prac i etapowanie I etap - zakończony: • modernizacja systemu c.w.u. • przygotowanie dokumentacji projektowej • modernizacja kotłowni • wykonanie fragmentu rurociągu c.w.u. II etap – w trakcie: • modernizacja systemu c.o. III etap – 2007 r.: • wymiana sieci c.o. oraz c.w.u. • termomodernizacja obiektów

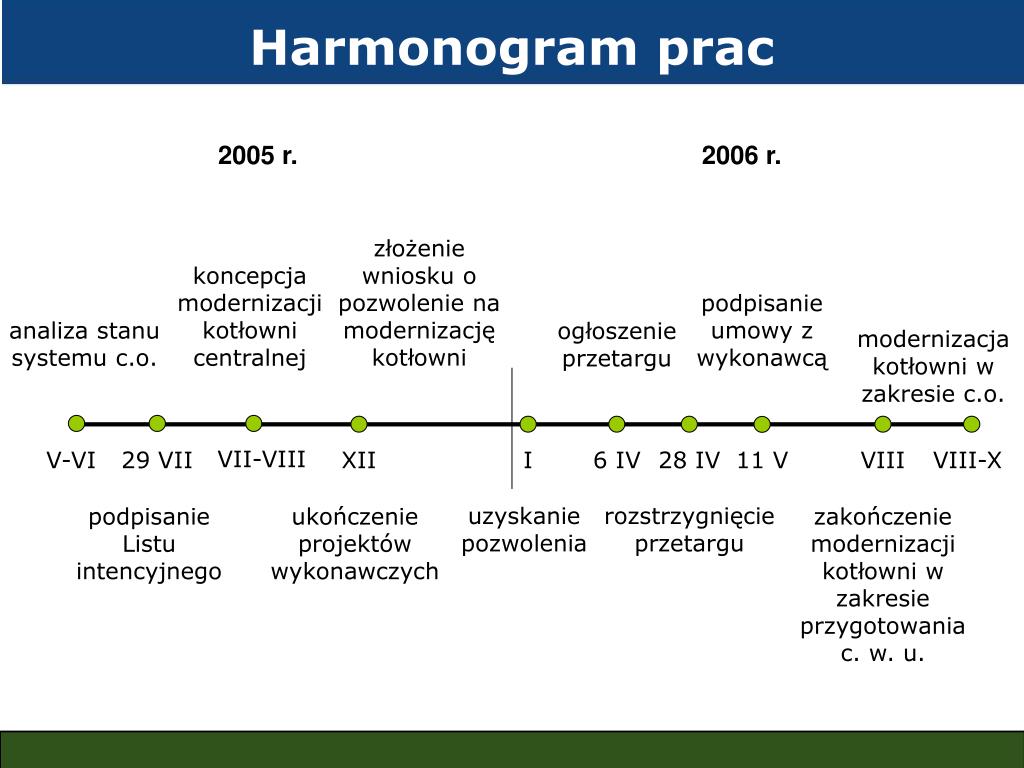

  12. Harmonogram prac 2005 r. 2006 r. złożenie wniosku o pozwolenie na modernizację kotłowni koncepcja modernizacji kotłowni centralnej podpisanie umowy z wykonawcą analiza stanu systemu c.o. ogłoszenie przetargu modernizacja kotłowni w zakresie c.o. VII-VIII V-VI 29 VII XII I 6 IV 28 IV 11 V VIII VIII-X uzyskanie pozwolenia rozstrzygnięcie przetargu podpisanie Listu intencyjnego ukończenie projektów wykonawczych zakończenie modernizacji kotłowni w zakresie przygotowania c. w. u.

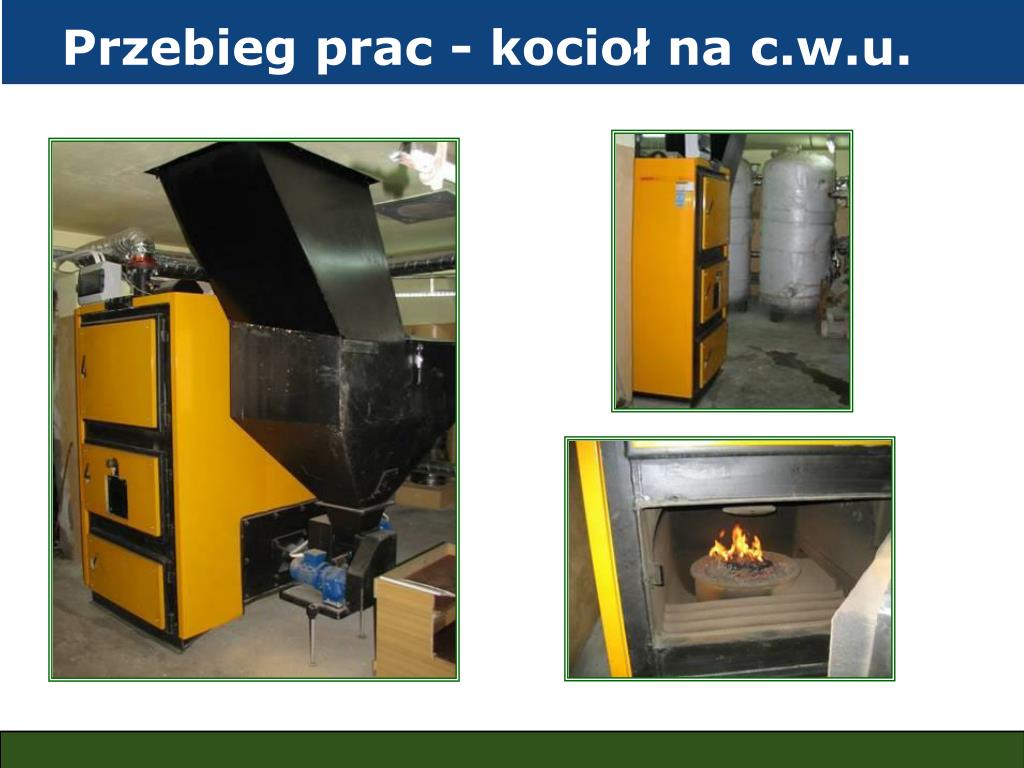

  13. Przebieg prac - kocioł na c.w.u.

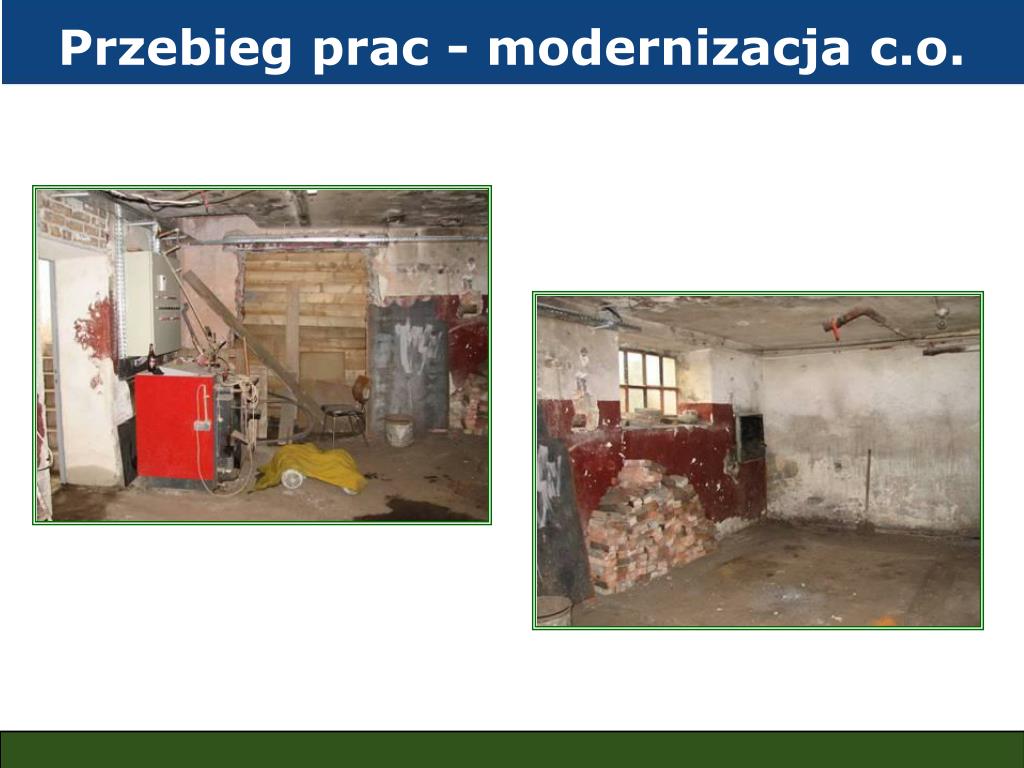

  14. Przebieg prac - modernizacja c.o.

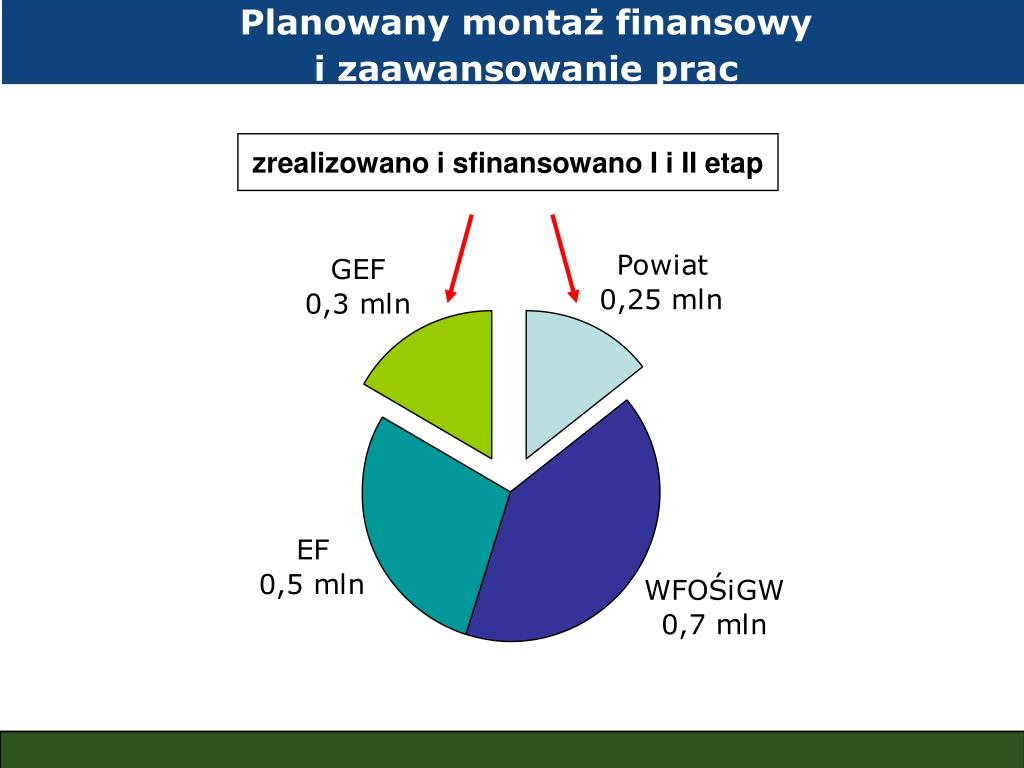

  15. Planowany montaż finansowyi zaawansowanie prac zrealizowano i sfinansowano I i II etap

  16. www.biomasa.org Dziękuję za uwagę.
