Программный комплекс TRIM – инструмент управления основными фондами

Программный комплекс TRIM – инструмент управления основными фондами. Обзор решений и возможностей. НПП СпецТек: вехи истории. Основные направления деятельности НПП СпецТек. Услуги управленческого консалтинга. Наши компетенции. Полный комплекс услуг. Наши преимущества. Наши заказчики.

urvi
Download Presentation

Программный комплекс TRIM – инструмент управления основными фондами

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. Программный комплекс TRIM – инструментуправления основными фондами Обзор решений и возможностей

  2. НПП СпецТек: вехи истории

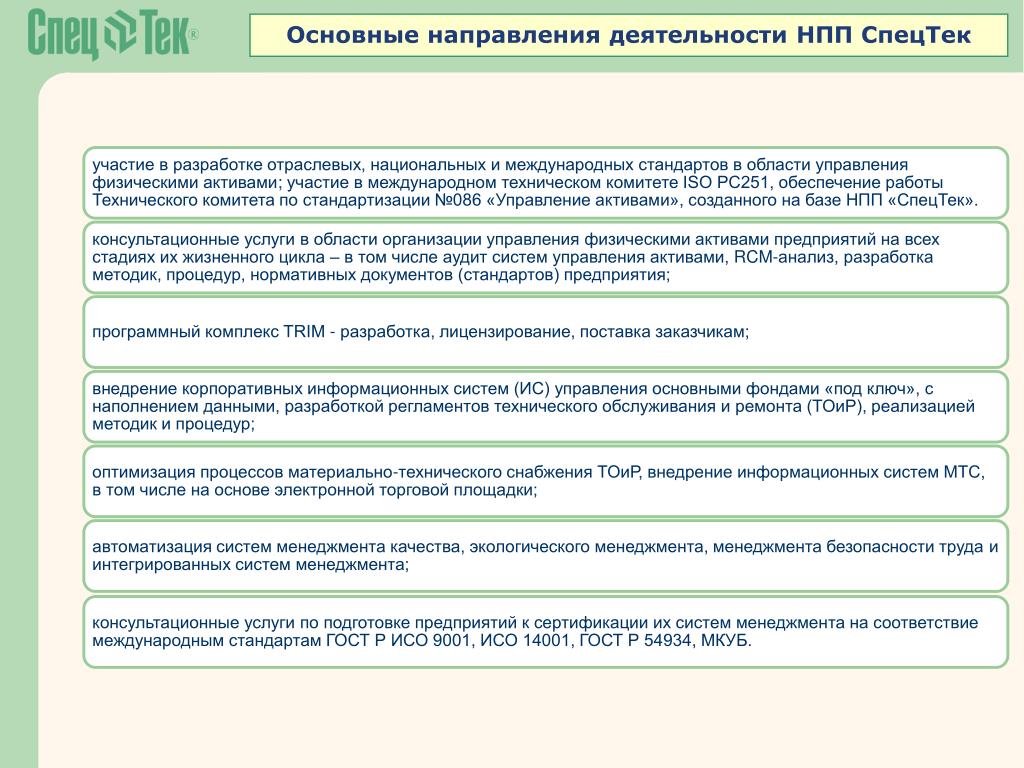

  3. Основные направления деятельности НПП СпецТек

  4. Услуги управленческого консалтинга

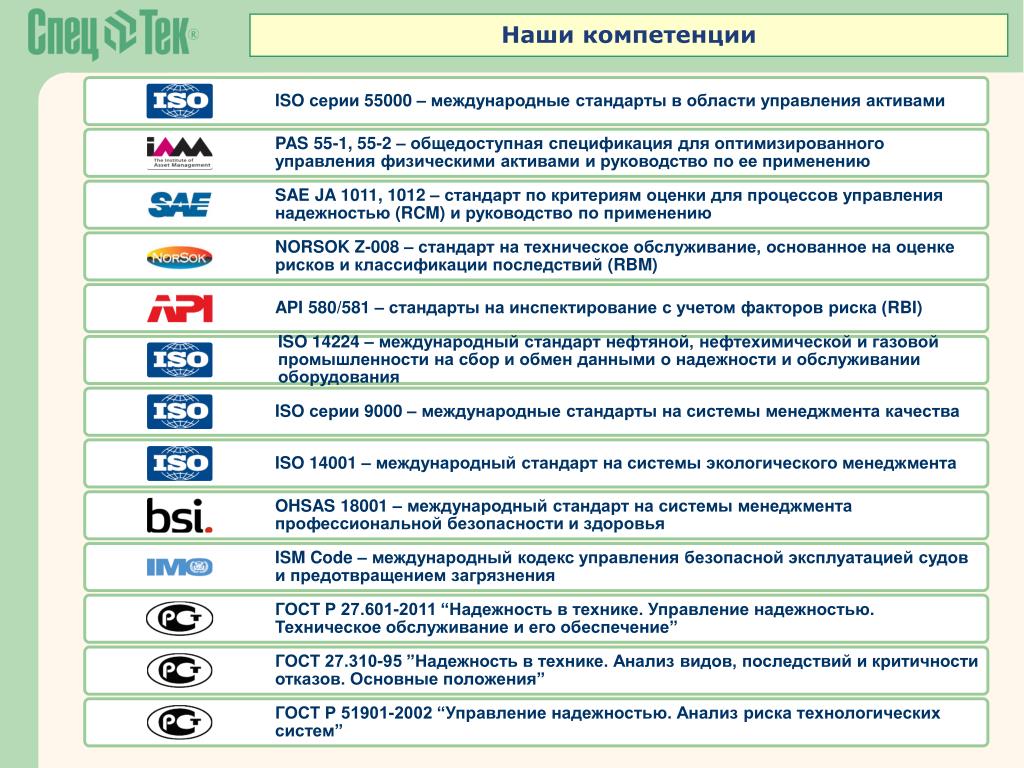

  5. Наши компетенции

  6. Полный комплекс услуг

  7. Наши преимущества

  8. Наши заказчики

  9. Позитивный отклик заказчиков

  10. Масштаб некоторых проектов на основе TRIM

  11. TRIM: прикладные модули и платформа Управление качеством Техобслуживание Диспетчерский журнал Бюджет Оценка состояния Управление отказами Документооборот Персонал Снабжение Каталог WWW-сервер Склад Платформа TRIM Сервер приложений Транспорт Администратор WDB Переводчик Конвертеры к внешним АСУ Настройки МТС Оповещения Репликатор Проверка БД Интерфейс с генератором отчетов

  12. Наши решения: цели использования

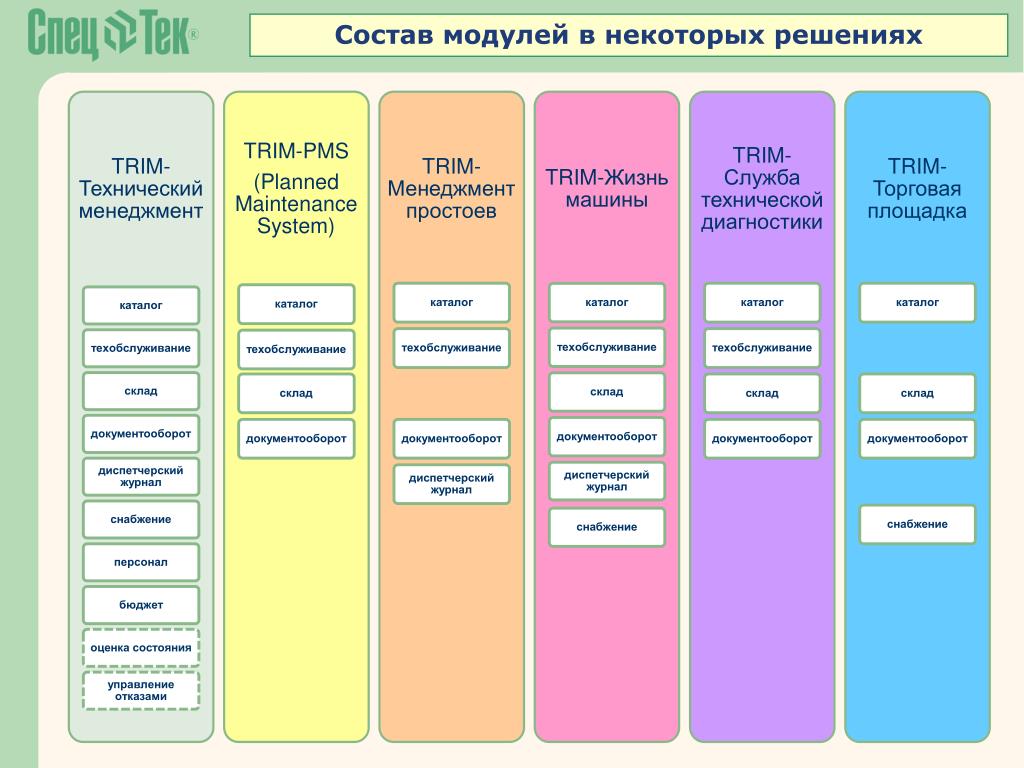

  13. Состав модулей в некоторых решениях

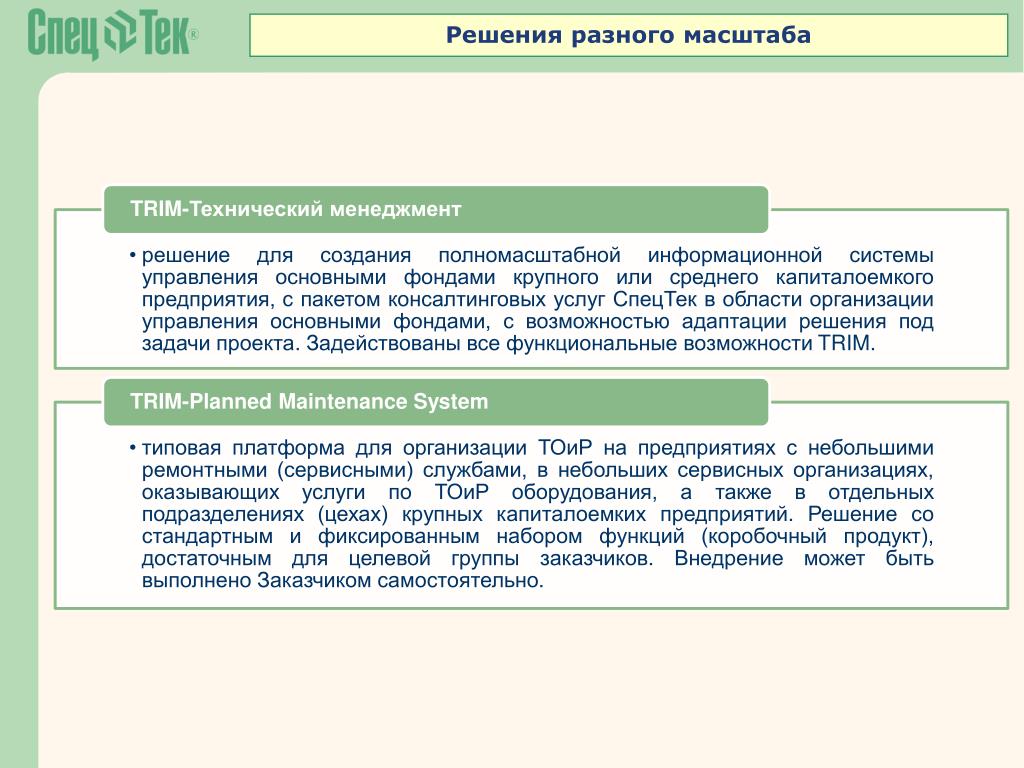

  14. Решения разного масштаба

  15. От простого к сложному

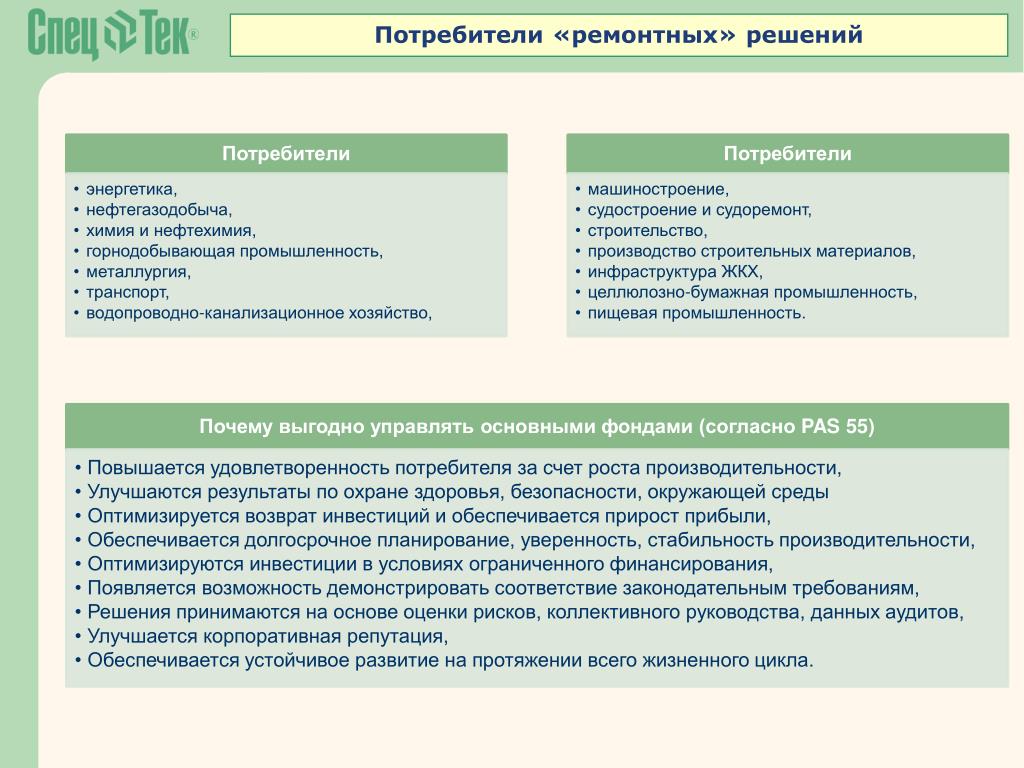

  16. Потребители «ремонтных» решений

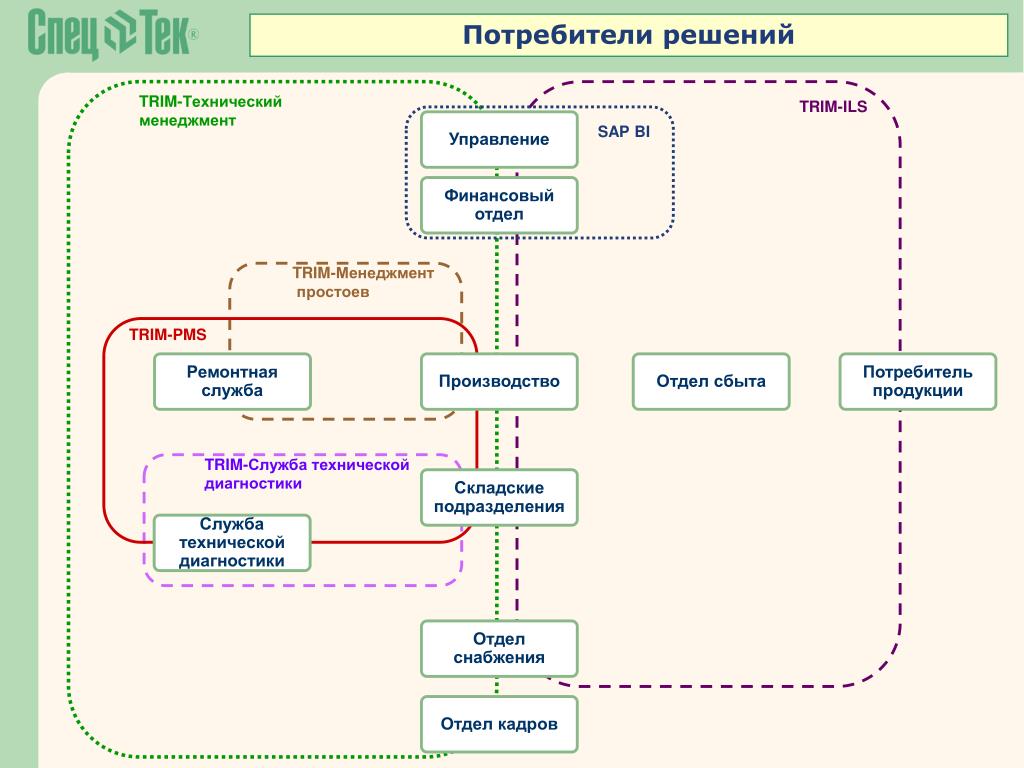

  17. Потребители решений TRIM-Технический менеджмент TRIM-ILS SAP BI Ремонтная служба Финансовый отдел Отдел сбыта Служба технической диагностики Управление Производство Складские подразделения Потребитель продукции Отдел снабжения Отдел кадров TRIM-Менеджмент простоев TRIM-PMS TRIM-Служба технической диагностики

  18. Типовые недостатки в управлении ТОиР

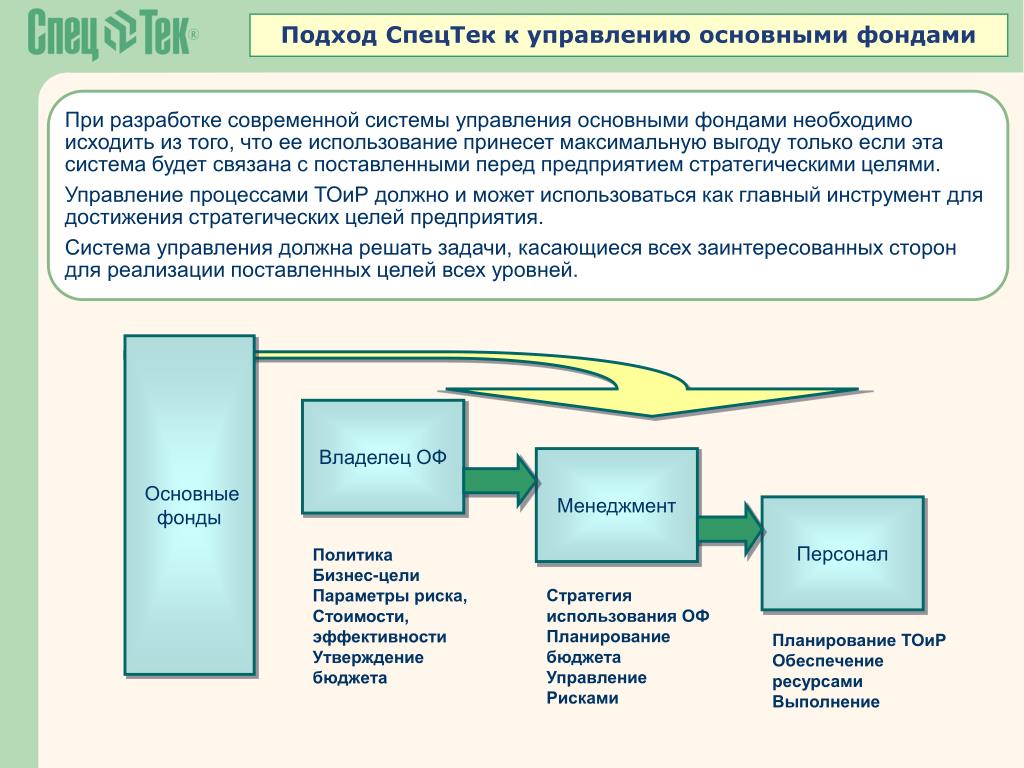

  19. Подход СпецТек к управлению основными фондами Основные фонды Владелец ОФ Менеджмент Персонал Политика Бизнес-цели Параметры риска, Стоимости, эффективности Утверждение бюджета Стратегия использования ОФ Планирование бюджета Управление Рисками Планирование ТОиР Обеспечение ресурсами Выполнение

  20. Цели, стратегии, управление – совершенствование Принятие рисков Развитие По состоянию Эффективность ППР Работоспособность Работа до отказа Выработка Не ремонтировать Экономия Бездействовать Устранять поломки Предупреждать Предсказывать Доверять

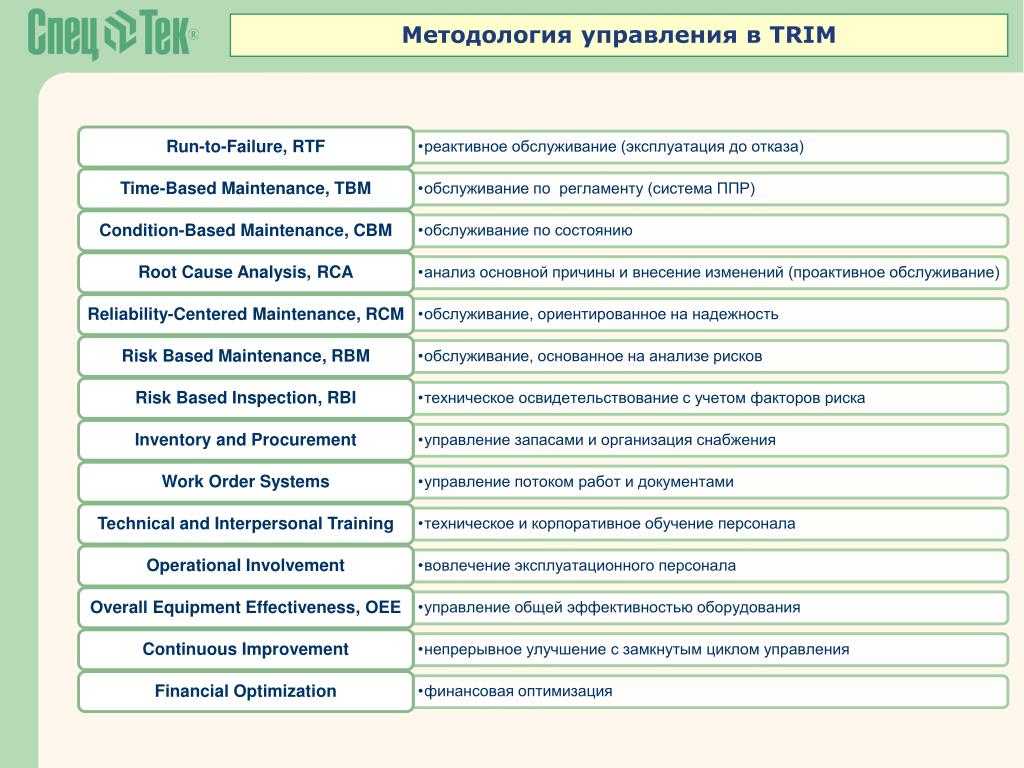

  21. Методология управления в TRIM

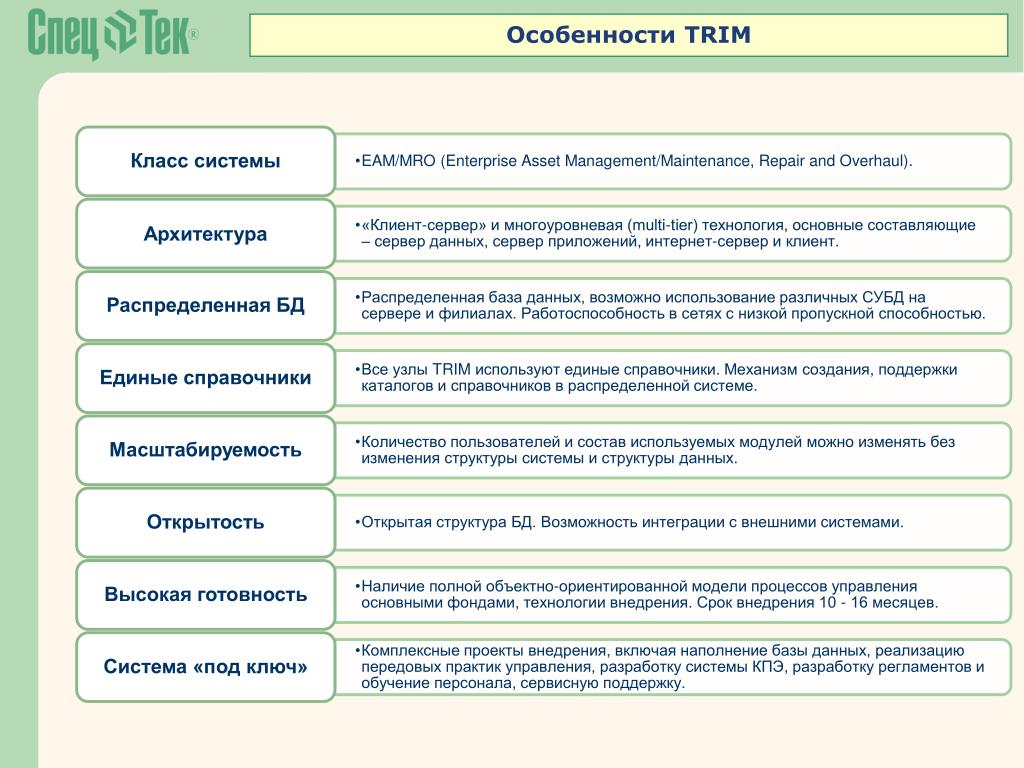

  22. Особенности TRIM

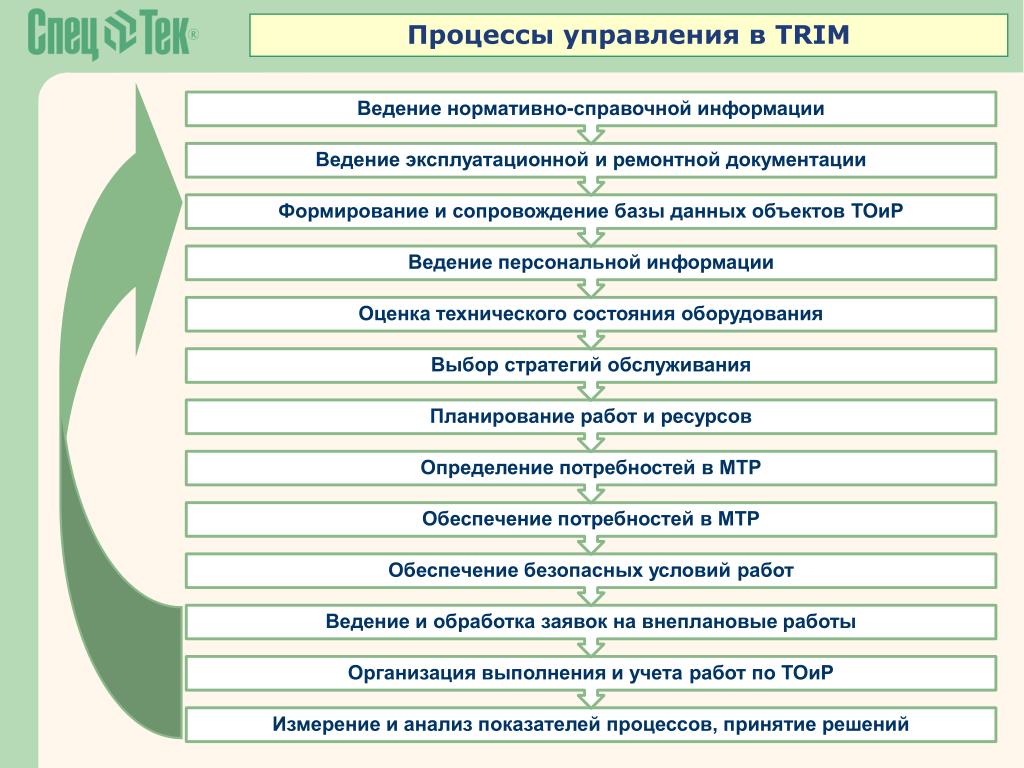

  23. Процессы управления в TRIM

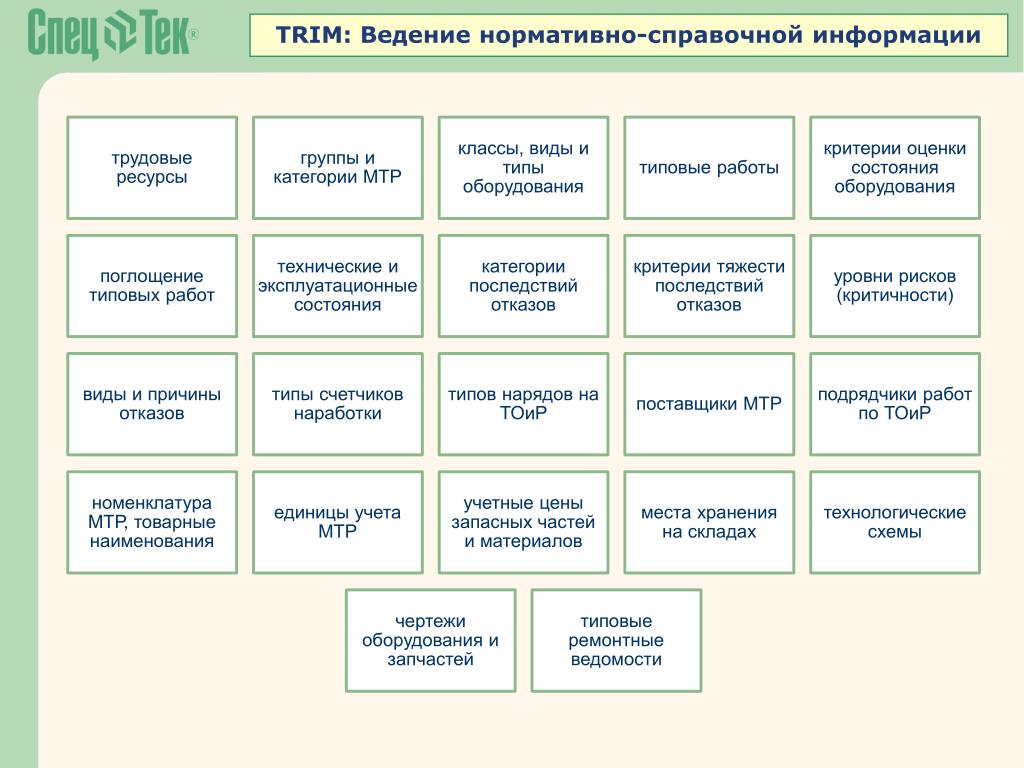

  24. TRIM: Ведение нормативно-справочной информации

  25. Организация учета проводимых работ по ТОиР Класс работы Видыработ Периодические работы, присоединенные к типовому объекту Периодические работы, присоединенные к объекту ТОР Запланированные периодические работы на объекте ТОР Запланированные разовые работы на объекте ТОР Нормы проведения; Нормы расхода МТР. Планируемая периодичность; Планируемый расход МТР; Планируемый исполнитель. Дата проведения; МТР по ВД; Стоимость; Договор, ВД, смета Дата проведения; МТР по ВД; Стоимость; Договор, ВД, смета ТО-1 БелАЗтип Б-75131 ТО-1 Автосамосвал №30 ТО-1 А/С №30 на дату…. Ремонт А/С №30 по итогам диагностики

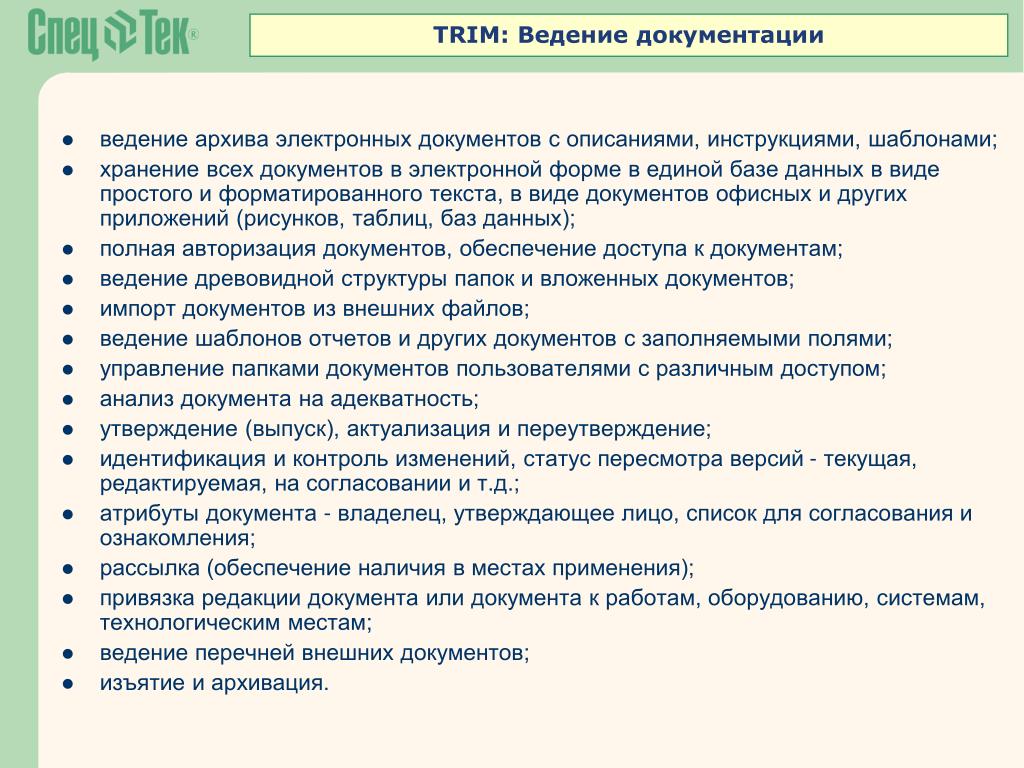

  26. TRIM: Ведение документации • ведение архива электронных документов с описаниями, инструкциями, шаблонами; • хранение всех документов в электронной форме в единой базе данных в виде простого и форматированного текста, в виде документов офисных и других приложений (рисунков, таблиц, баз данных); • полная авторизация документов, обеспечение доступа к документам; • ведение древовидной структуры папок и вложенных документов; • импорт документов из внешних файлов; • ведение шаблонов отчетов и других документов с заполняемыми полями; • управление папками документов пользователями с различным доступом; • анализ документа на адекватность; • утверждение (выпуск), актуализация и переутверждение; • идентификация и контроль изменений, статус пересмотра версий - текущая, редактируемая, на согласовании и т.д.; • атрибуты документа - владелец, утверждающее лицо, список для согласования и ознакомления; • рассылка (обеспечение наличия в местах применения); • привязка редакции документа или документа к работам, оборудованию, системам, технологическим местам; • ведение перечней внешних документов; • изъятие и архивация.

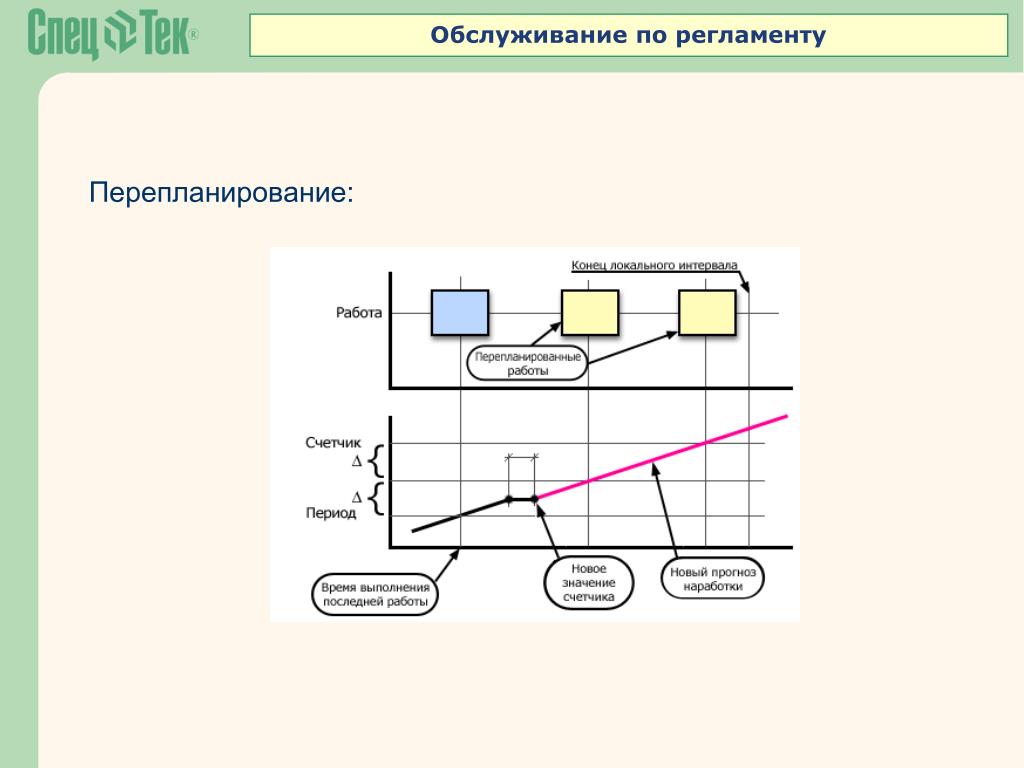

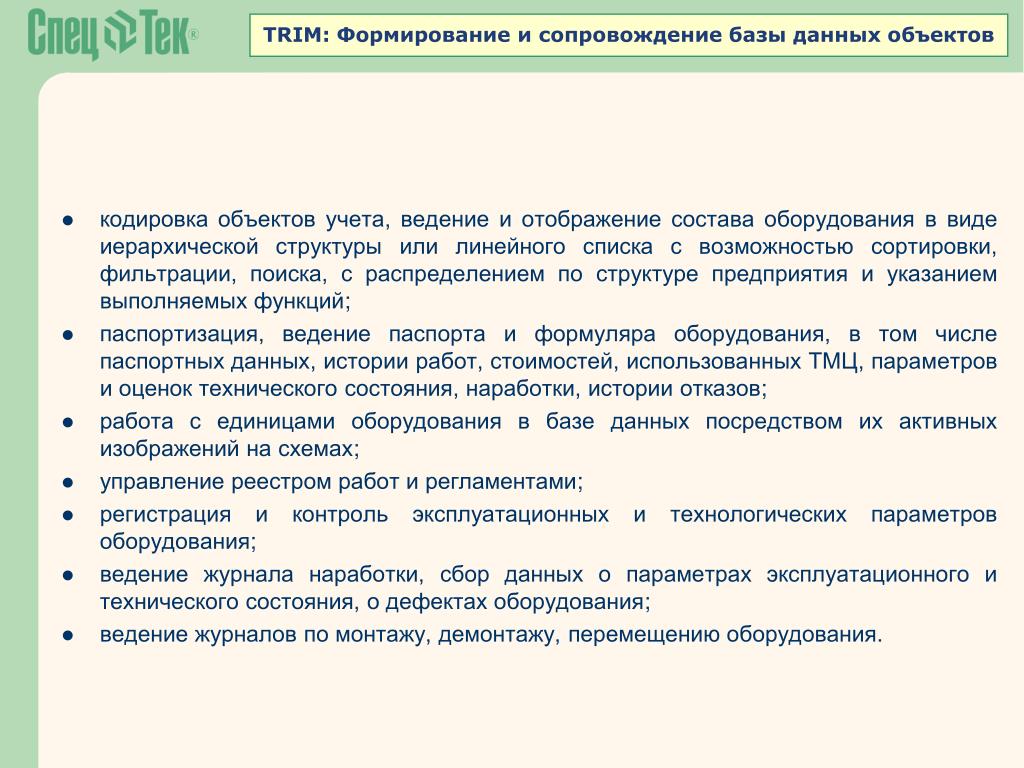

  27. TRIM: Формирование и сопровождение базы данных объектов • кодировка объектов учета, ведение и отображение состава оборудования в виде иерархической структуры или линейного списка с возможностью сортировки, фильтрации, поиска, с распределением по структуре предприятия и указанием выполняемых функций; • паспортизация, ведение паспорта и формуляра оборудования, в том числе паспортных данных, истории работ, стоимостей, использованных ТМЦ, параметров и оценок технического состояния, наработки, истории отказов; • работа с единицами оборудования в базе данных посредством их активных изображений на схемах; • управление реестром работ и регламентами; • регистрация и контроль эксплуатационных и технологических параметров оборудования; • ведение журнала наработки, сбор данных о параметрах эксплуатационного и технического состояния, о дефектах оборудования; • ведение журналов по монтажу, демонтажу, перемещению оборудования.

  28. Каталог типовых объектов ТОиР Реестр объектовТОиР Реестр перемещаемых узлов • основные данные типового объекта, • типовые счетчики наработки, • потенциальные работы по ТОиР с нормативной периодичностью, продолжительностью и материалами, • узлы и запасные части типового объекта. • основные данные как технологического объекта, • основные данные как ОФ, • специфичные данные в зависимости от типа, • счетчики наработки, • контролируемые параметры, • нормативные работы по ТОиР с периодичностью, продолжительностью и материалами исходя из реальных условий использования и установки. • основные данные узла как ОФ, • местонахождение узла (объект ТОиР, где находится узел). TRIM: Организация учета объектов ТОиР ДВС 8РА-185№ 0100018 Шина № 35010038 Автосамосвал №30 Автосамосвал №32 БелАЗ тип Б-75131

  29. TRIM: Оценка технического состояния оборудования • проектирование моделей оценки технического состояния оборудования - определение показателей, характеристик, индексов состояния, связей между ними, алгоритмов их расчета; • формирование видов оборудования и их связей с параметрами, характеристиками, индексами состояния и моделями; • расчет показателей, характеристик, индексов состояния, хранение и анализ истории их изменения; • оценка состояния по расчетным индексам, формирование списков работ для коррекции плана-графика и видов отказов для регистрации; • расчет критичности отказов, расчет интегрального показателя важности с учетом индекса состояния оборудования и критичности отказов; • формирование ранжированного списка оборудования по важности, планирование предупредительных работ.

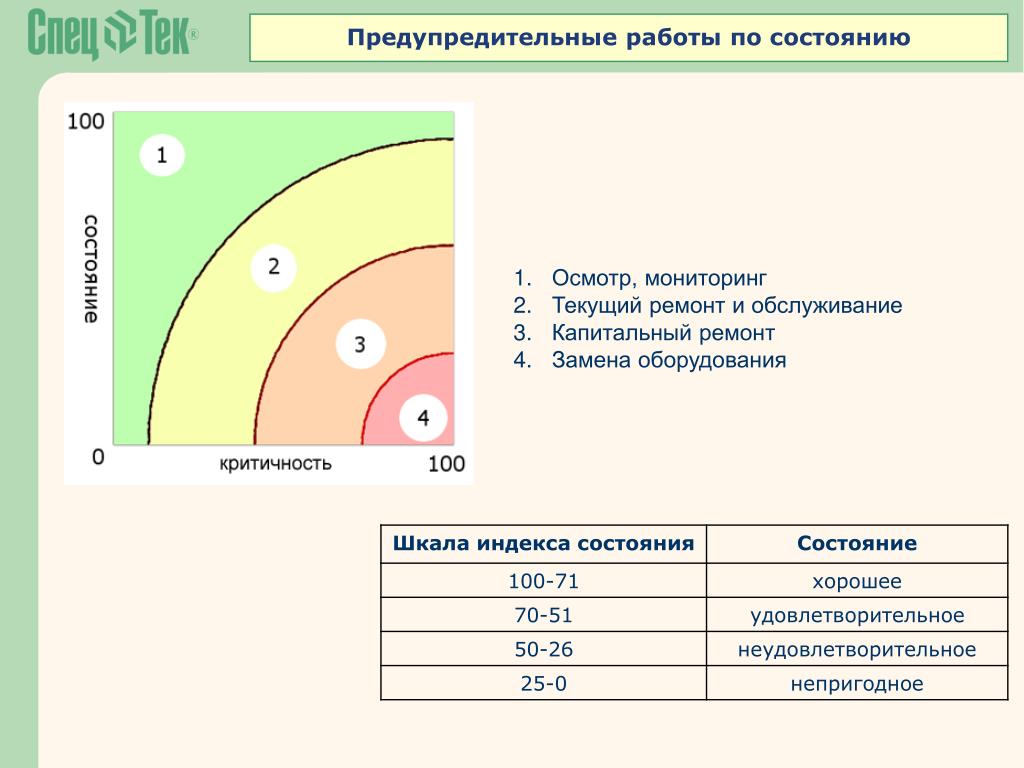

  30. Предупредительные работы по состоянию • Осмотр, мониторинг • Текущий ремонт и обслуживание • Капитальный ремонт • Замена оборудования

  31. TRIM: Выбор стратегий обслуживания • идентификация функций оборудования и их классификация, определение стандартов производительности для функций, описание условий эксплуатации оборудования; • определение функциональных отказов и видов каждого функционального отказа; • расчет или оценка среднего времени между отказами (MTBF), вероятности отказа; • оценка тяжести последствий видов отказов; • оценка риска вида отказа в каждой категории последствий с учетом тяжести его последствий и частоты возникновения; • расчет затрат на предупреждение вида отказа (его последствий), сравнение с риском, выбор эффективного метода предупредительного периодического обслуживания или эффективного однократного воздействия; • формирование типовых программ работ, включающих методы управления всеми видами отказов для типов оборудования; • учет бюджетных ограничений и условий эксплуатации, текущих значений индексов состояний и критичности, формирование долгосрочной программы работ из типовой программы.

  32. Что такое стратегия обслуживания? МЭК 60050 (191):1990-12, п. 191-07-02: стратегия технического обслуживания и ремонта (maintenance philosophy) – система принципов организации и проведения технического обслуживания и ремонта. ГОСТ 15.601-98, п. 8.4: стратегия ТО и ремонта - ТО регламентированное, ТО с периодическим контролем параметров, ТО с непрерывным контролем параметров, ремонт регламентированный, ремонт по техническому состоянию. ОСТ 54–003–025–089, РД ЭО 0069–97: стратегия ТО и ремонта - система правил управления техническим состоянием изделия в процессе ТО и ремонта.

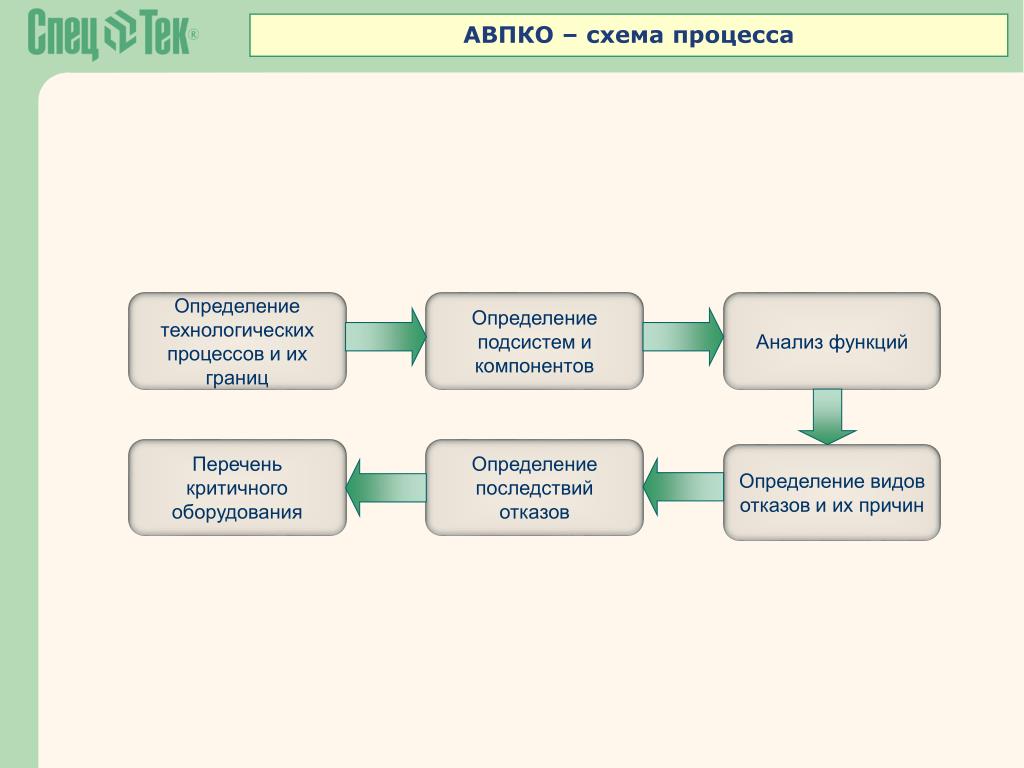

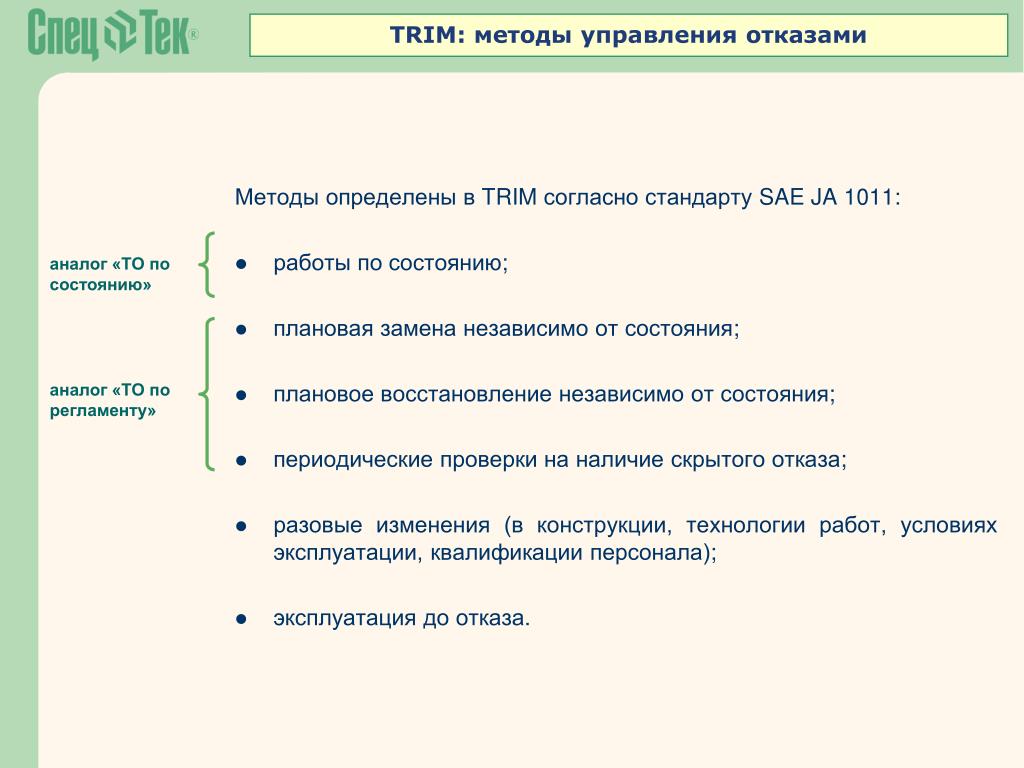

  33. TRIM: методы управления отказами Методы определены в TRIM согласно стандарту SAE JA 1011: • работы по состоянию; • плановая замена независимо от состояния; • плановое восстановление независимо от состояния; • периодические проверки на наличие скрытого отказа; • разовые изменения (в конструкции, технологии работ, условиях эксплуатации, квалификации персонала); • эксплуатация до отказа. аналог «ТО по состоянию» аналог «ТО по регламенту»

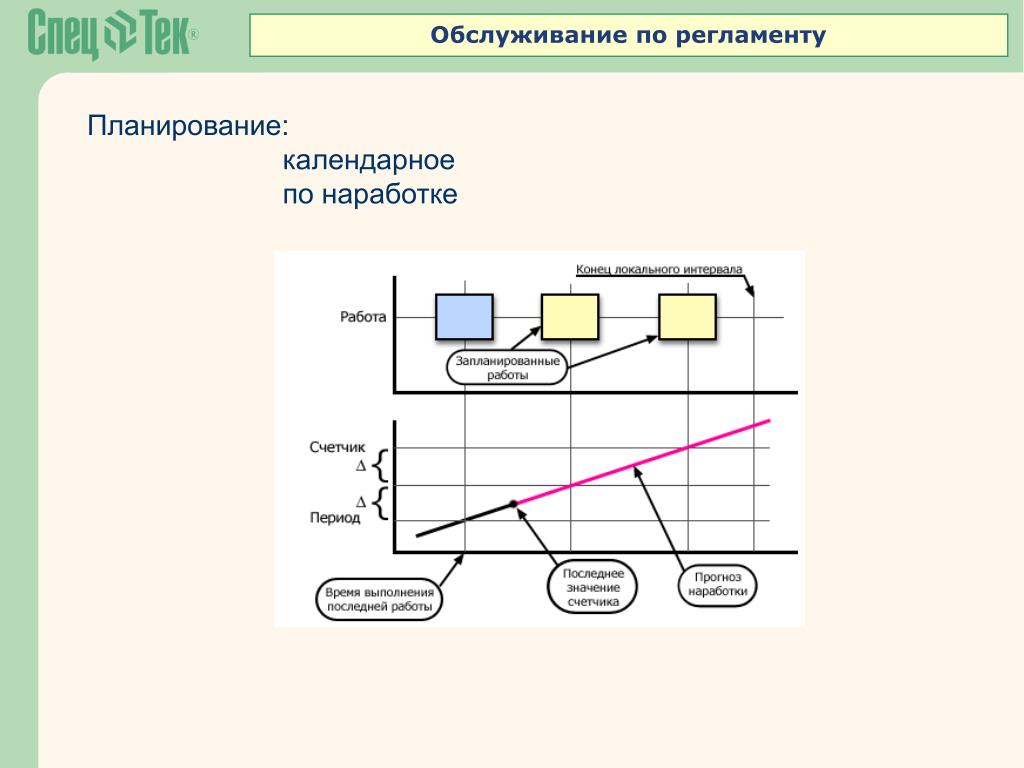

  34. Обслуживание по регламенту Планирование: календарное по наработке

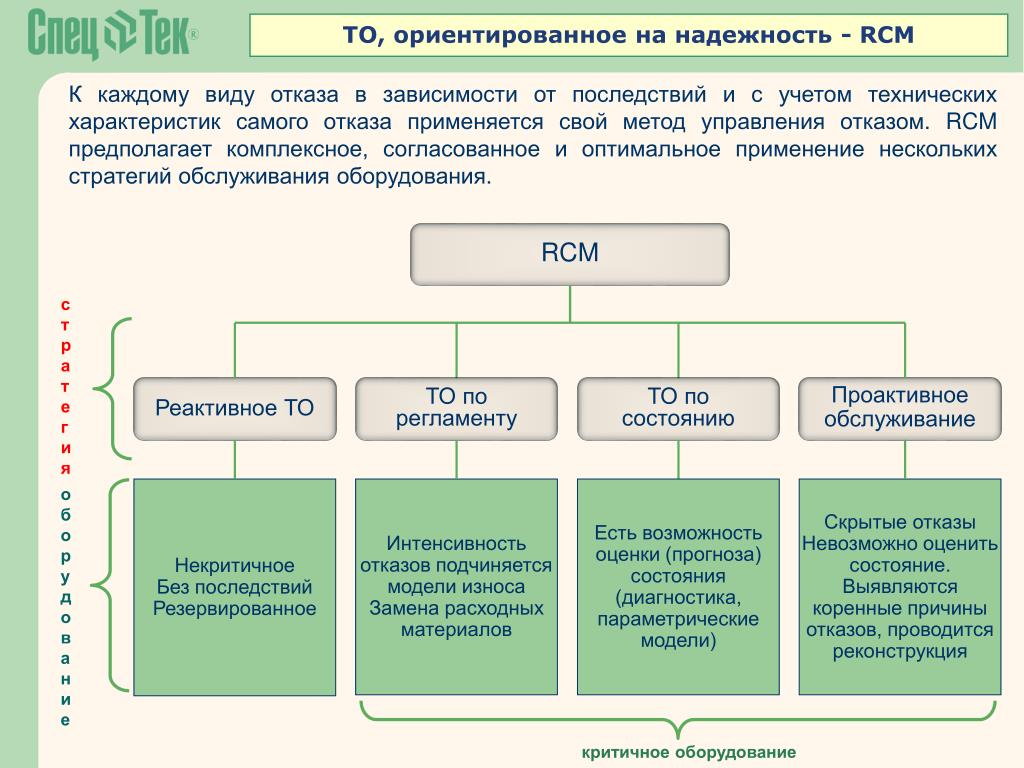

  35. Обслуживание по регламенту Перепланирование:

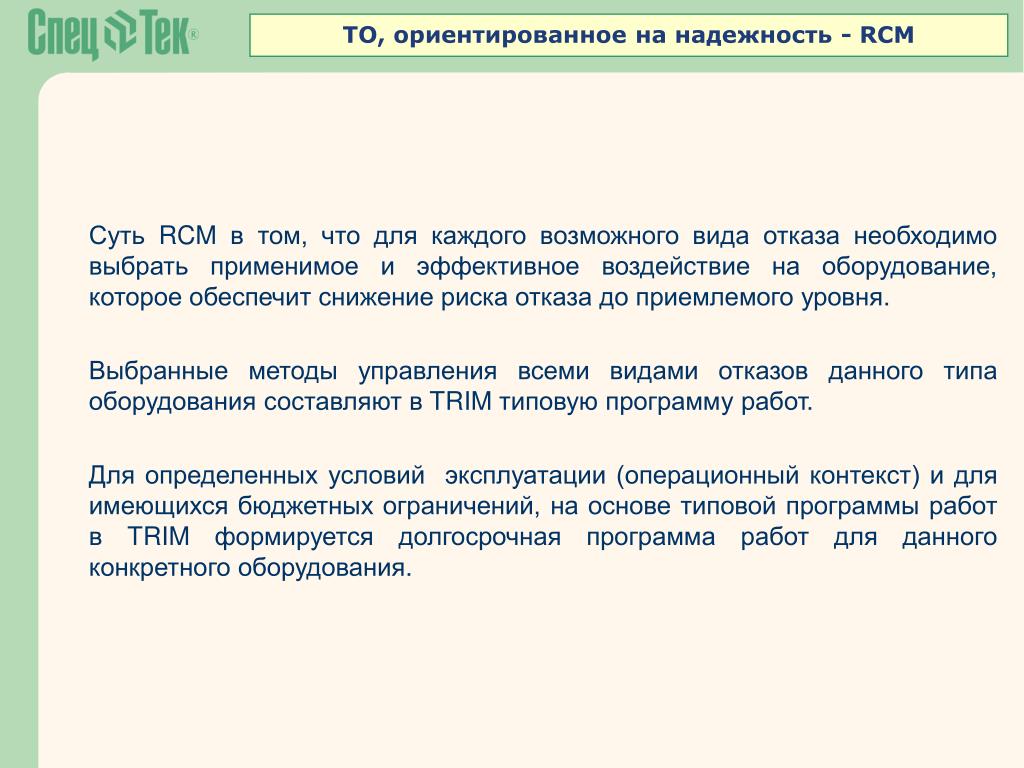

  36. Обслуживание по состоянию Работа Ремонт Контроль 1 месяц 1 месяц 1 месяц Параметр Аварийное Допустимое Номинальное Вводится дефект, определяется объем и дата ремонта При использовании классического метода CBM решение о проведении ТОиР принимается только на основе данных о состоянии оборудования.

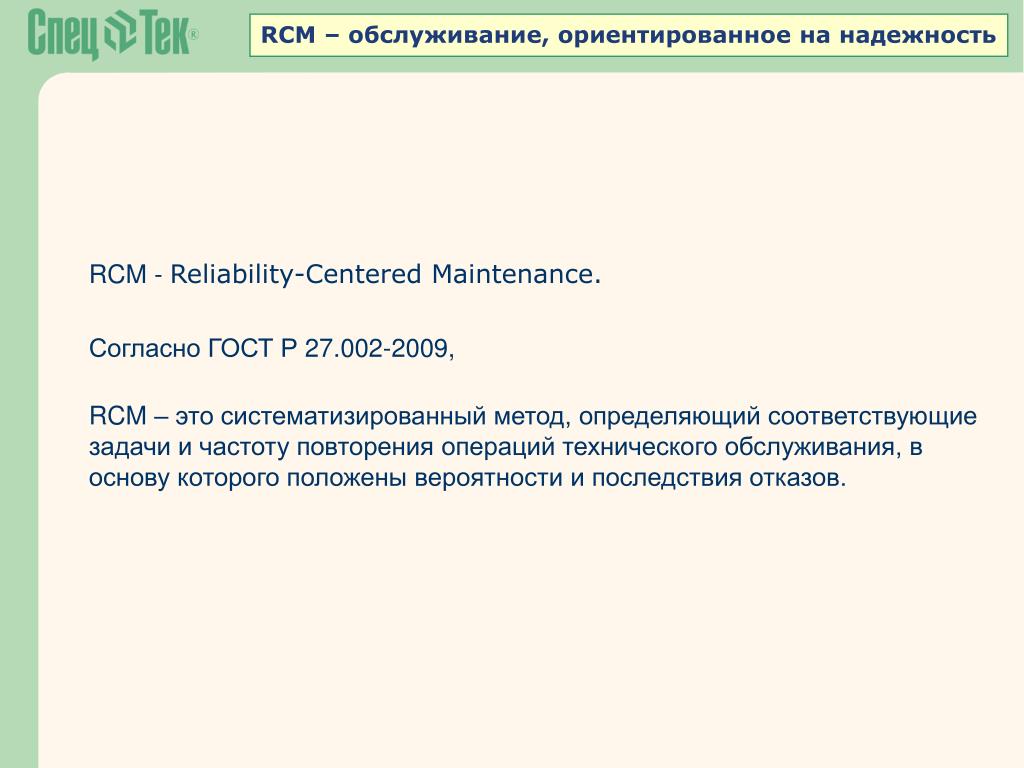

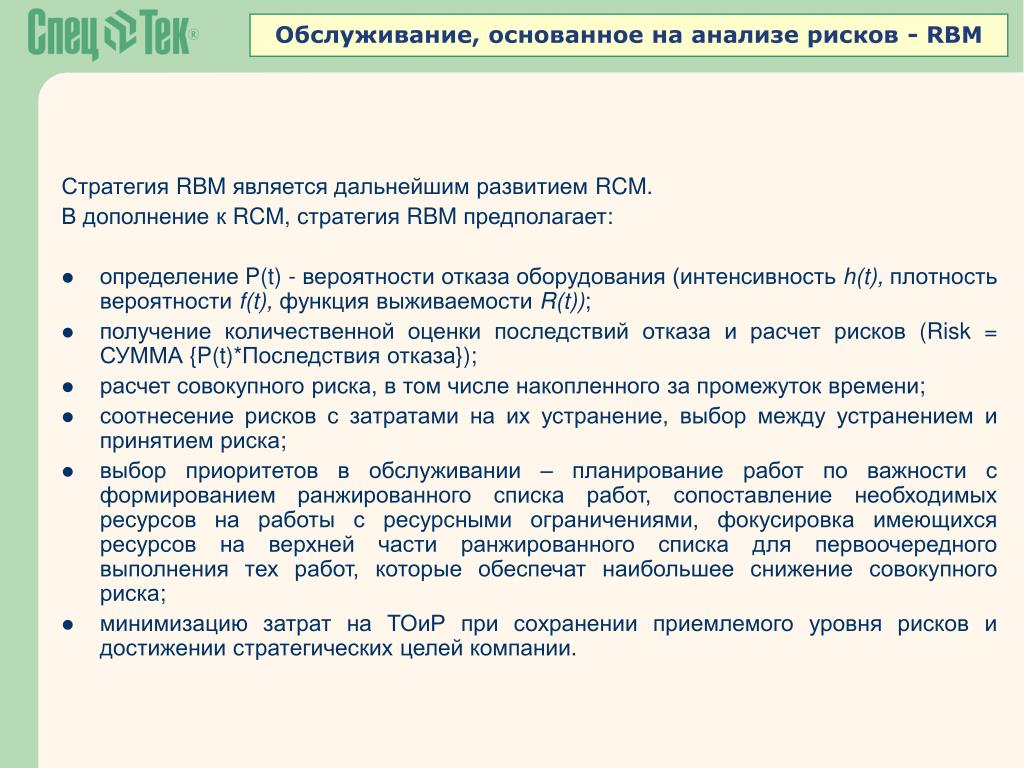

  37. RCM – обслуживание, ориентированное на надежность RCM - Reliability-Centered Maintenance. Согласно ГОСТ Р 27.002-2009, RCM – это систематизированный метод, определяющий соответствующие задачи и частоту повторения операций технического обслуживания, в основу которого положены вероятности и последствия отказов.

  38. RCM – обслуживание, ориентированное на надежность RCM исходит из того, что усилия по предупреждению отказов должны соответствовать вероятности возникновения и тяжести последствий отказов. Стратегия RCMориентирована на предупреждение или смягчение последствийотказов, в конечном счете на предупреждение тех отказов, которые вызывают значимые последствия. Отказы, не влекущие значимых последствий, не требуют мер по их предупреждению.

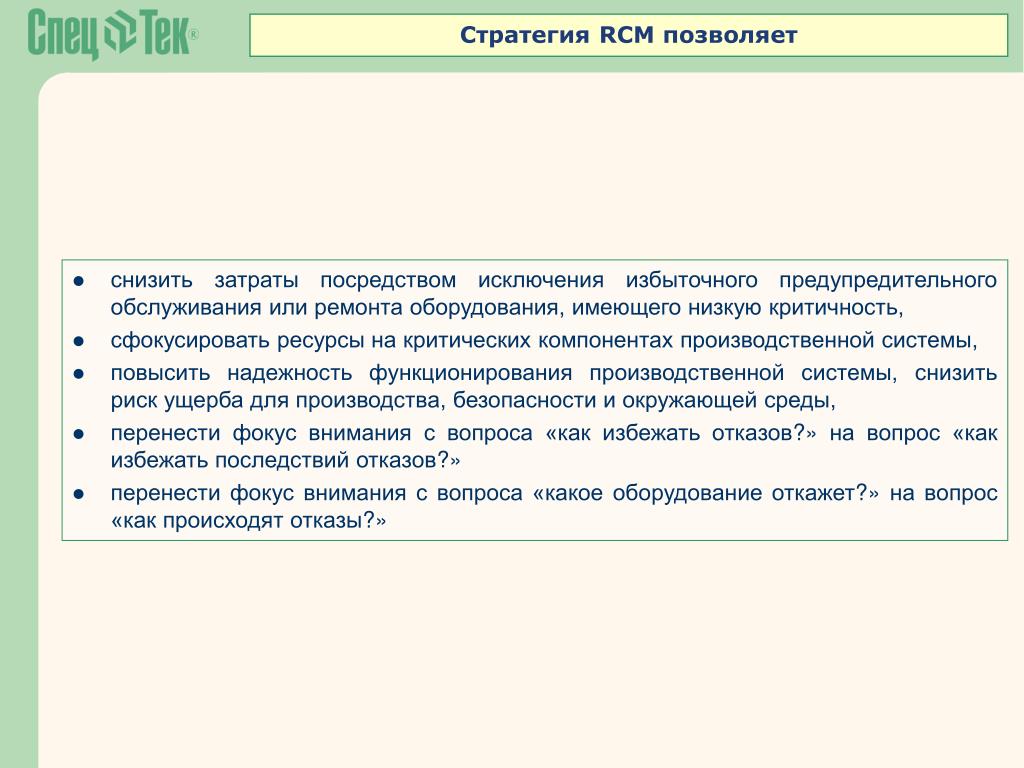

  39. Стратегия RCM позволяет • снизить затраты посредством исключения избыточного предупредительного обслуживания или ремонта оборудования, имеющего низкую критичность, • сфокусировать ресурсы на критических компонентах производственной системы, • повысить надежность функционирования производственной системы, снизить риск ущерба для производства, безопасности и окружающей среды, • перенести фокус внимания с вопроса «какизбежать отказов?»на вопрос «как избежать последствий отказов?» • перенести фокус внимания с вопроса «какое оборудование откажет?» на вопрос «как происходят отказы?»

  40. 7 стандартных этапов RCM-процесса • 1. определяются функции каждой единицы или группы оборудования в данных условиях его эксплуатации, и требования к качеству выполнения этих функций, • 2. выявляются возможные функциональные отказы, состоящие в неспособности оборудования выполнять функции в соответствии с требованиями, • 3. определяются виды функциональных отказов (причины отказа), • 4. определяются последствия, то есть что будет, если отказ произойдет, • 5. оценивается тяжесть последствий отказа, например: • скрытые последствия – отказ напрямую не причиняет ущерб безопасности (например, отказ устройства контроля за безопасными условиями эксплуатации), но вызывает отказы с катастрофическими последствиями, • прямой ущерб безопасности, включая здоровье и жизнь персонала, экологический ущерб и потери оборудования, • эксплуатационные последствия – косвенные экономические потери из-за нарушения процессов производства (снижение объема выработки, ухудшение качества продукции и т.д.), плюс затраты на ремонт, • внеэксплуатационные последствия – нет влияния ни на безопасность, ни на производство, включают только прямые затраты на ремонт, • 6. определяются эффективные и применимые методы предупреждения отказа, • 7. что делать, если нет эффективных и применимых предупредительных мер.

  41. АВПКО – схема процесса Определение технологических процессов и их границ Определение подсистем и компонентов Анализ функций Перечень критичного оборудования Определение последствий отказов Определение видов отказов и их причин

  42. ТО, ориентированное на надежность - RCM Разным видам отказа присущи различные модели интенсивности, и применяемый метод управления отказом должен соответствовать модели его интенсивности. t t Модели (паттерны) интенсивностей отказов t t t t

  43. ТО, ориентированное на надежность - RCM К каждому виду отказа в зависимости от последствий и с учетом технических характеристик самого отказа применяется свой метод управления отказом. RCM предполагает комплексное, согласованное и оптимальное применение нескольких стратегий обслуживания оборудования. RCM стратегия Реактивное ТО ТО по регламенту Проактивное обслуживание ТО по состоянию оборудование Некритичное Без последствий Резервированное Интенсивность отказов подчиняется модели износа Замена расходных материалов Есть возможность оценки (прогноза) состояния (диагностика, параметрические модели) Скрытые отказы Невозможно оценить состояние. Выявляются коренные причины отказов, проводится реконструкция критичное оборудование

  44. ТО, ориентированное на надежность - RCM Суть RCM в том, что для каждого возможного вида отказа необходимо выбрать применимое и эффективное воздействие на оборудование, которое обеспечит снижение риска отказа до приемлемого уровня. Выбранные методы управления всеми видами отказов данного типа оборудования составляют в TRIM типовую программу работ. Для определенных условий  эксплуатации (операционный контекст) и для имеющихся бюджетных ограничений, на основе типовой программы работ в TRIM формируется долгосрочная программа работ для данного конкретного оборудования.

  45. Обслуживание, основанное на анализе рисков - RBM • Стратегия RBM является дальнейшим развитием RCM. • В дополнение к RCM, стратегия RBM предполагает: • определение P(t) - вероятности отказа оборудования (интенсивность h(t), плотность вероятности f(t),функция выживаемости R(t)); • получение количественной оценки последствий отказа и расчет рисков (Risk = СУММА {P(t)*Последствия отказа}); • расчет совокупного риска, в том числе накопленного за промежуток времени; • соотнесение рисков с затратами на их устранение, выбор между устранением и принятием риска; • выбор приоритетов в обслуживании – планирование работ по важности с формированием ранжированного списка работ, сопоставление необходимых ресурсов на работы с ресурсными ограничениями, фокусировка имеющихся ресурсов на верхней части ранжированного списка для первоочередного выполнения тех работ, которые обеспечат наибольшее снижение совокупного риска; • минимизацию затрат на ТОиР при сохранении приемлемого уровня рисков и достижении стратегических целей компании.

  46. Функциональные блоки системы RBM ИС ТОиР TRIM • Централизованное ведение НСИ • Учет объектов ТОиР • Формирование планов-графиков ТОиР • Определение потребностей (бюджет, МТР) • Обеспечение потребностей (МТС) • Подготовка и выполнение программ ТОиР • Учет выполненных работ и их результатов • Анализ данных, расчет индикаторов KPI • Оценка состояния оборудования и планирование по состоянию. • Результаты АВПКО анализа: • Виды отказов • Критичность отказов • Последствия отказов Долгосрочное планирование. Программы ТОиР для отдельных элементов оборудования Среднесрочное планирование (1 год). Ранжированный список работ с учетом влияния на снижение кумулятивного риска и ресурсных ограничений Процессы: АВПКО, имитационного моделирования АВПКО анализ. Менеджмент рисков Модели оценки состояния типов оборудования Имитационное моделирование надежности типов оборудования. Определение параметров надежности элементов оборудования • Имитационное моделирование основных технологических процессов. • Ведение топологии • Моделирование отказов и расчет параметров надежности • Ранжирование по важности

  47. Среднесрочное планирование - RBM Среднесрочное планирование – на год с учётом ограниченности ресурсов, рисков, плана отключений и изменения нагрузок. План отключений TRIM Топология системы Расчет распределения рисков Интенсивности отказов оборудования hi График изменения нагрузки Расчет снижения рисков План-график Список работ на планируемый период: {mi;∆hi} Планирование (TRIM) Доступные ресурсы

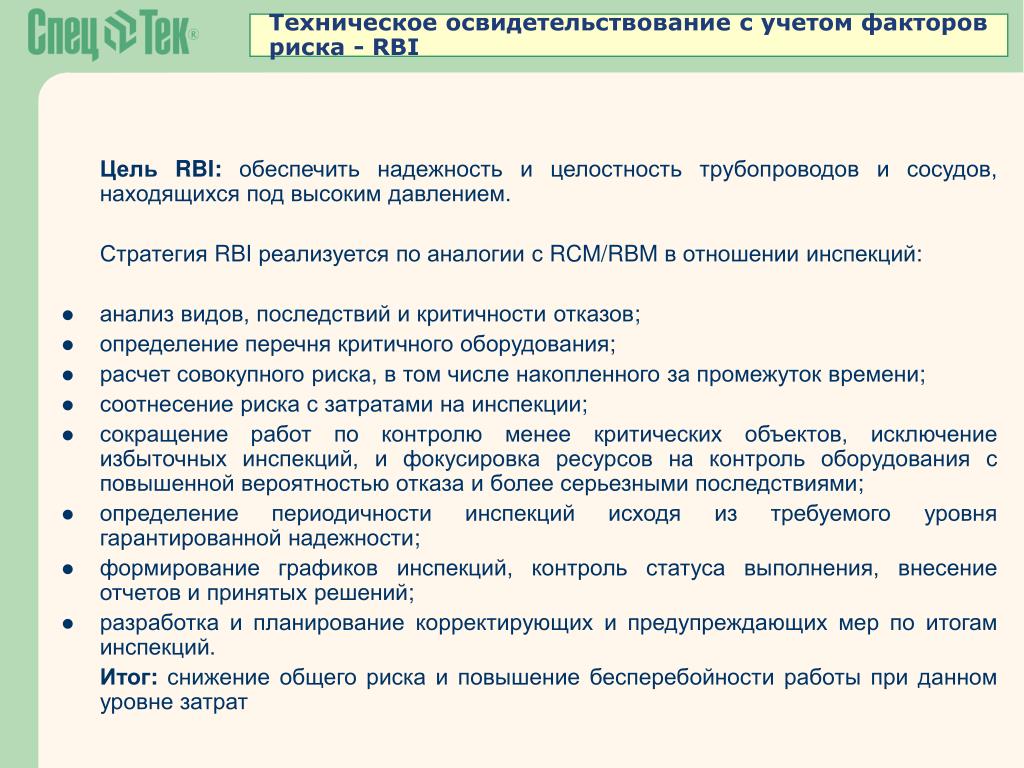

  48. Техническое освидетельствование с учетом факторов риска - RBI • Цель RBI: обеспечить надежность и целостность трубопроводов и сосудов, находящихся под высоким давлением. • Стратегия RBI реализуется по аналогии с RCM/RBM в отношении инспекций: • анализ видов, последствий и критичности отказов; • определение перечня критичного оборудования; • расчет совокупного риска, в том числе накопленного за промежуток времени; • соотнесение риска с затратами на инспекции; • сокращение работ по контролю менее критических объектов, исключение избыточных инспекций, и фокусировка ресурсов на контроль оборудования с повышенной вероятностью отказа и более серьезными последствиями; • определение периодичности инспекций исходя из требуемого уровня гарантированной надежности; • формирование графиков инспекций, контроль статуса выполнения, внесение отчетов и принятых решений; • разработка и планирование корректирующих и предупреждающих мер по итогам инспекций. • Итог: снижение общего риска и повышение бесперебойности работы при данном уровне затрат

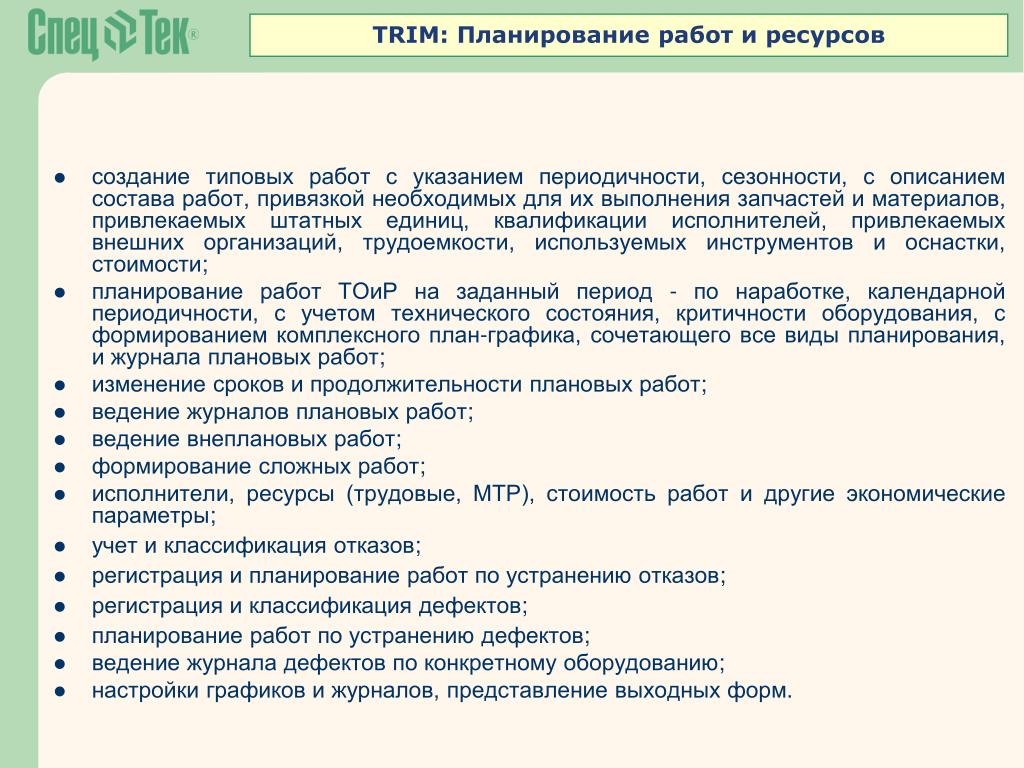

  49. TRIM: Планирование работ и ресурсов • создание типовых работ с указанием периодичности, сезонности, с описанием состава работ, привязкой необходимых для их выполнения запчастей и материалов, привлекаемых штатных единиц, квалификации исполнителей, привлекаемых внешних организаций, трудоемкости, используемых инструментов и оснастки, стоимости; • планирование работ ТОиР на заданный период - по наработке, календарной периодичности, с учетом технического состояния, критичности оборудования, с формированием комплексного план-графика, сочетающего все виды планирования, и журнала плановых работ; • изменение сроков и продолжительности плановых работ; • ведение журналов плановых работ; • ведение внеплановых работ; • формирование сложных работ; • исполнители, ресурсы (трудовые, МТР), стоимость работ и другие экономические параметры; • учет и классификация отказов; • регистрация и планирование работ по устранению отказов; • регистрация и классификация дефектов; • планирование работ по устранению дефектов; • ведение журнала дефектов по конкретному оборудованию; • настройки графиков и журналов, представление выходных форм.

  50. TRIM: Определения потребностей в МТР для работ • прогнозирование запасов МТР, управление минимальными неснижаемыми запасами, просмотр и отображение остатков; • настройка цепочек согласования и утверждения документов МТС, распределение ролей участников системы по работе с документами МТС; • определение плановой потребности в МТР из плана-графика ремонтов и обслуживания, формирование, согласование и утверждение плана закупок МТР исходя из запланированных работ; • формирование заявки на МТР (объем, номенклатура); • передача заявок в управления-кураторы; • формирование сводной заявки на закуп МТР (объем и номенклатура); • передача сводных заявок на МТР в управление материально-технического снабжения; • формирование сводных заявок на МТР в части ТОиР для плана закупа МТР; • формирование прайс-листа УМТС с планируемыми ценами или импорт цен из бухгалтерской системы. Формирование заявок на МТР в ценовом выражении; • обеспечение секвестирования заявок на МТР путем удаления запланированных работ с одновременным удалением потребных МТР (номенклатуры и объема).
