An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Planfeststellungsverfahren Widersprüche der Verfahren von 2001 und 2008

  2. 1998 (KVT 1)allgemeine Infos • Inbetriebnahme: Oktober 2000 • 37 Güterzüge/Tag, Länge 244 – 366 mvorher 25 Güterzüge/Tag ( 12 Züge mehr)(Quelle: Schalltechn. Untersuchung 2001)

  3. 1998 (KVT 1)allgemeine Infos • Anzahl der Ladeeinheiten: 150.000lt. offizieller Angabe BASF/KTL (Quelle:Rheinpfalz, 31.03.2008) • lt. Planfeststellungsverfahren:Startphase: 115.000 LE Endphase: 215.000 LE • Strecke bereits 1991 elektrifiziert

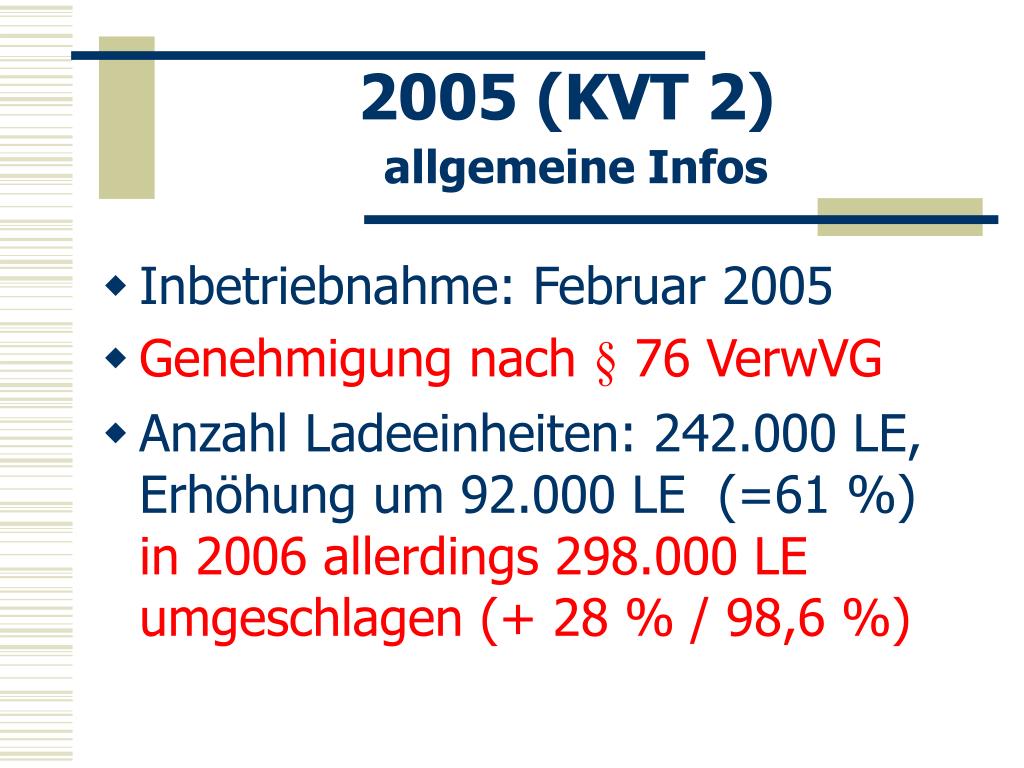

  4. 2005 (KVT 2)allgemeine Infos • Inbetriebnahme: Februar 2005 • Genehmigung nach § 76 VerwVG • Anzahl Ladeeinheiten: 242.000 LE,Erhöhung um 92.000 LE (=61 %) in 2006 allerdings 298.000 LE umgeschlagen (+ 28 % / 98,6 %)

  5. 2005 (KVT 2)allgemeine Infos • Erhöhung der Zugzahlen um 27 von 56 auf 83 Züge, Zuglängen i.M. 620 m • Investitionssumme KVT 1+2: 54,5 Mio €, davon Zuschuß 37,6 Mio € ( = 69 % )

  6. 2010 (KVT 3)allgemeine Infos • Inbetriebnahme: Ende 2010 (geplant) • 113 Züge/Tag, Länge 620 m • Erhöhung der Zugzahlen von 83 um 30 ZügedabeiPersonenzüge von 14 auf 9 reduziert (Quelle: Schalltechn. Untersuchung 2001/2008)

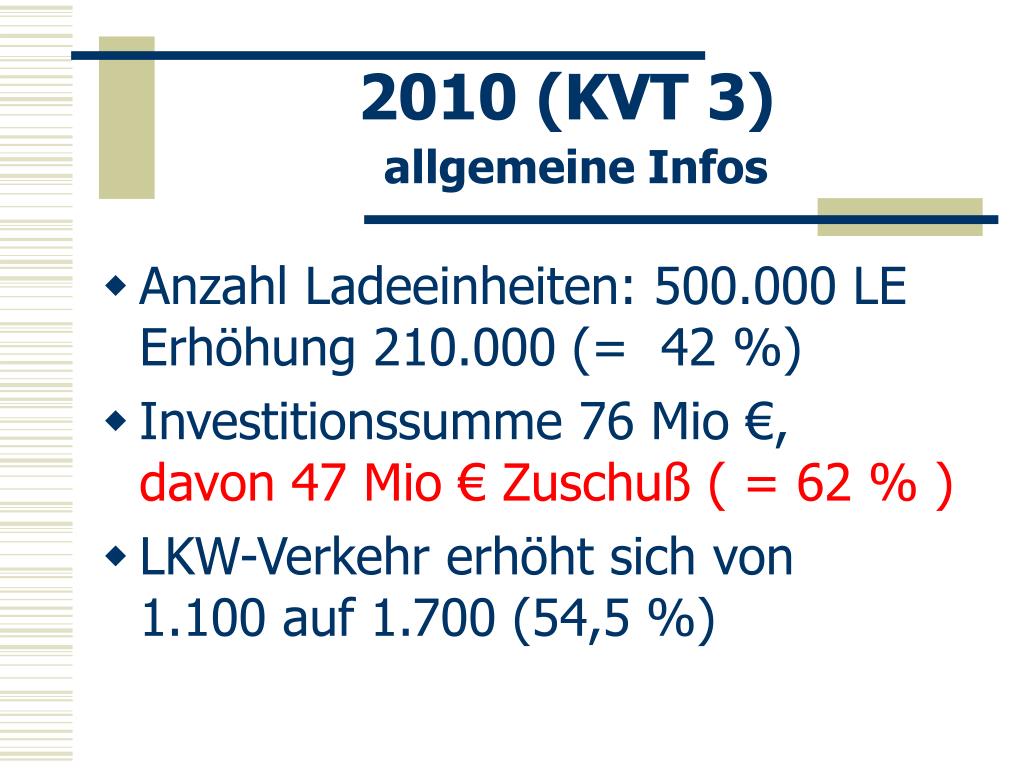

  7. 2010 (KVT 3)allgemeine Infos • Anzahl Ladeeinheiten: 500.000 LEErhöhung 210.000 (= 42 %) • Investitionssumme 76 Mio €, davon 47 Mio € Zuschuß ( = 62 % ) • LKW-Verkehr erhöht sich von 1.100 auf 1.700 (54,5 %)

  8. Erläuterungsbericht 1998 • Gegenstand ist der Neubau des KVT mit Kranbahnanlagen, Fahr-, Lade- und Abstellspuren, schienen- und straßenseitige Anbindungen an werkinterne und öffentliche Systeme • Beschreibung sehr pauschal, nur für Insider

  9. Erläuterungsbericht 1998 • Errichtung des Gefahrgutlagers Y111, Lagerfläche für Leergutcontainer sowie ein Servicebereich mit Gebäude • Inbetriebnahme Modul II ist im Jahr 2000, Modul I entsprechend Auslastung vorgesehen

  10. Umweltverträglichkeitsuntersuchung UVU 1998 - Zugverkehr • Startphase: zusätzlich 8 Zugpaare/TagEndphase: zusätzlich 14 Zugpaare/Tagbei 250 Verkehrstagen/Jahr, was ist mit Rest? • Startphase: 86 Zugfahrten Endphase: 100 Zugfahrten • Ist-Zustand (1997): 60 Züge/Tagdavon 25 GZ, 14 PZ und 21 LZ

  11. Umweltverträglichkeitsuntersuchung UVU1998 - Zugverkehr • Zählung im März 1996:8 Züge (So), 58 Züge (Die, Do, Fr)höchstes Aufkommen zwischen7.00 – 8.00 und 16.00 – 17.00 Uhr • Uns wurde erzählt: aktuell 47, dann 60 Züge (i.M)(Quelle:Schalltechn. Untersuchung 2001)

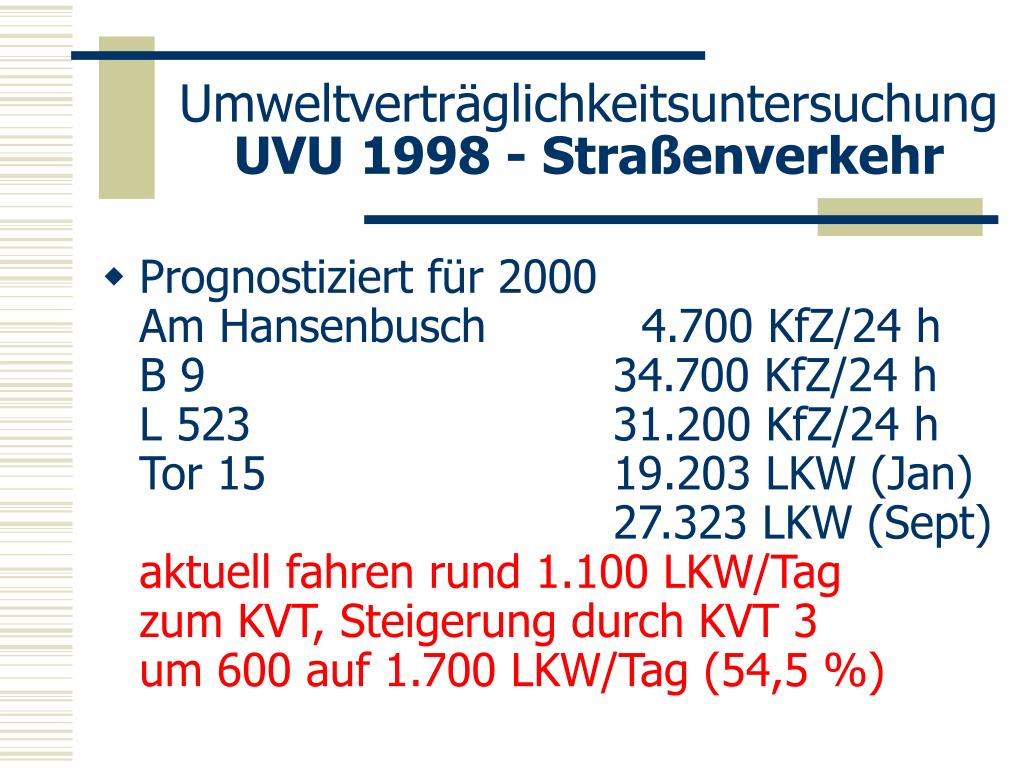

  12. Umweltverträglichkeitsuntersuchung UVU1998 - Straßenverkehr • Prognostiziert für 2000Am Hansenbusch 4.700 KfZ/24 hB 9 34.700 KfZ/24 hL 523 31.200 KfZ/24 hTor 15 19.203 LKW (Jan) 27.323 LKW (Sept)aktuell fahren rund 1.100 LKW/Tag zum KVT, Steigerung durch KVT 3 um 600 auf 1.700 LKW/Tag (54,5 %)

  13. Umweltverträglichkeitsuntersuchung UVU1998 - Straßenverkehr • Einhaltung der Lärm-Beurteilungspegel in Endphase abhängig von der Einhaltung verschiedener Schallschutzmaßnahmen, z.B. Einsatz von nach StVZO als lärmarm geltende LKW für nächtlichen Verkehr • was ist diesbezüglich passiert?

  14. Umweltverträglichkeitsuntersuchung UVU 1998 - Allgemeines • Für Wohnfunktion im direkten Gleisbereich Oppau/Edigheim ist das um ca. 43 % (Startphase) bzw. ca. 66 % (Endphase) erhöhte Zugaufkommen als erhebliche Auswirkung (Wertstufe 4) anzusehen • Stufe 4: erhebliche Umwelteinflüsse, die vermieden oder ausgeglichen werden müssen

  15. Umweltverträglichkeitsuntersuchung UVU 1998 - Allgemeines • Fahrplanstudien haben gezeigt, daß die Startphase (7 Zugpaare) ohne zusätzliche techn. Einrichtungen auskommt. Für die Endphase sind signaltechn. Maßnahmen erforderlich • möglicherweise baulicher Eingriff

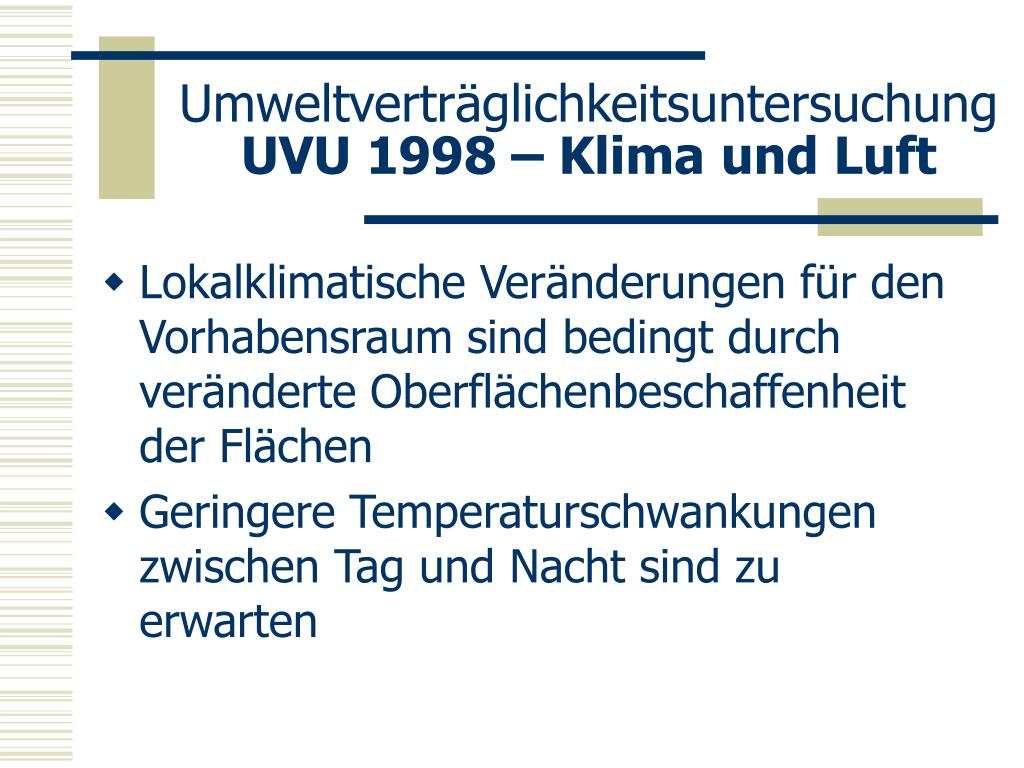

  16. Umweltverträglichkeitsuntersuchung UVU 1998 – Klimaund Luft • Lokalklimatische Veränderungen für den Vorhabensraum sind bedingt durch veränderte Oberflächenbeschaffenheit der Flächen • Geringere Temperaturschwankungen zwischen Tag und Nacht sind zu erwarten

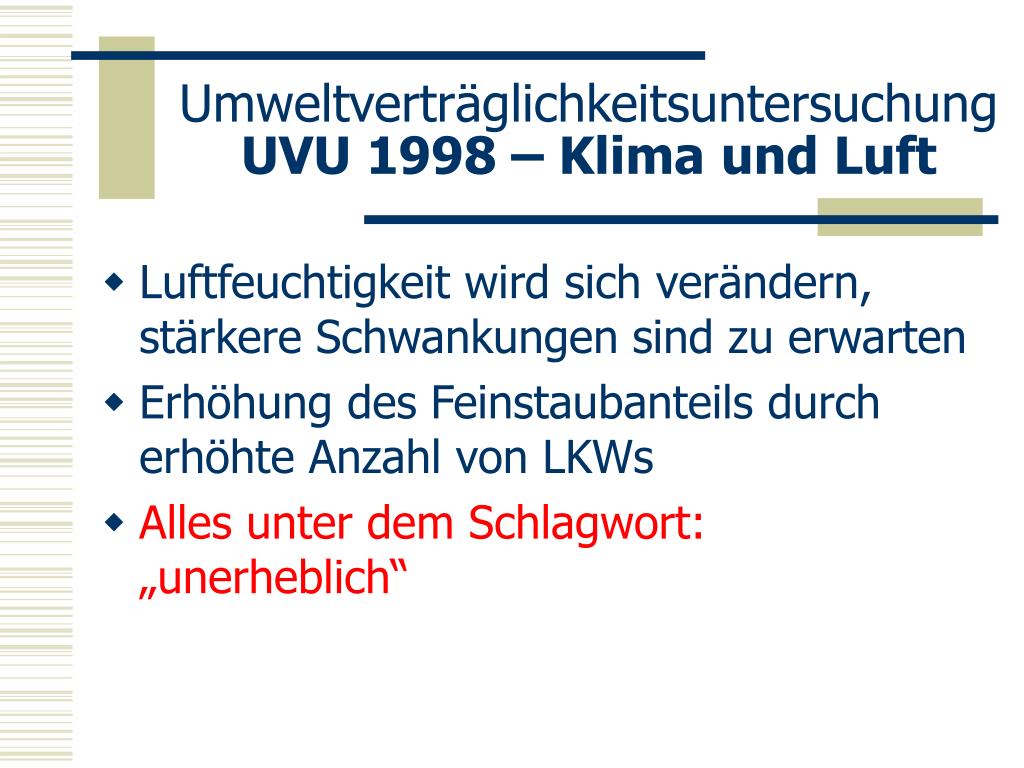

  17. Umweltverträglichkeitsuntersuchung UVU 1998 – Klimaund Luft • Luftfeuchtigkeit wird sich verändern, stärkere Schwankungen sind zu erwarten • Erhöhung des Feinstaubanteils durch erhöhte Anzahl von LKWs • Alles unter dem Schlagwort: „unerheblich“

  18. Stadtratssitzung 13.07.1998 • Die Strecke Oppau/Oggersheim wird erheblich mehrbelastet. In der schalltechnischen Untersuchung sind dazu keine Aussagen getroffen…...es sind weitere Prüfungen vorzunehmen • Was wurde seitens der Stadt unternommen?

  19. Erörterungstermin 29.10.1998 • Vertreter der BASF: DI Rainer Gretter, DI Peter Bossung, sie erklären: • weder an Straße noch ein Schiene wird ein baulicher Eingriff vorgenommen, Mehrbelastung der Straße liegt im Zehntel-Bereich

  20. Erörterungstermin 29.10.1998 • LKW-Zufahrt zum KVT erfolgt nur über Tag (6.00 – 22.00 Uhr) • Fakt ist: KVT ist geöffnet von Sonntag, 22.00 bis Samstag, 13.00 Uhr • Nur 50 % der Züge fahren nachts (d.h. aber, nachts fahren doppelt so viel wie tagsüber)

  21. Erörterungstermin 29.10.1998 • Beim Endausbau möglicherweise heutige Signalsteuerung nicht ausreichend, Änderungen außerhalb Planfeststellungs- verfahren möglich, aber:Steuerungs- anlagen sind wesentl. Änderungen • Südausfahrt aufgrund fehlender Elektrifizierung keine Alternative, im Klartext: man will mit den Gefahrgütern nicht durchs Werk und nicht unterm Rathaus durchfahren

  22. Erörterungstermin 29.10.1998 • Udo Scheuermann: Verlegung des Verkehrs auf die Schiene wird begrüßt, es darf allerdings nicht zu einer Mehrbelastung der Einwohner führen. Es besteht derzeit schon eine erhebliche Belästigung, die entsprechende Schutzmaßnahmen erfordert • BASF: Theoretisch kann alle 10 Minuten ein Zug fahren – wird aber nicht eintreffen(würde 144 Zügen/Tag entsprechen – 113 haben wir demnächst)

  23. Erörterungstermin 29.10.1998 • BASF: „worst case“ wären 100 Zugfahrten gegenüber 60, wird aber nicht eintreten • Erschütterungszunahme ist nicht Gegenstand des Verfahrens – keine wesentlichen Änderungen • Ist-Zustand: viele Häuser haben Risse

  24. Erörterungstermin 29.10.1998 • Betrieb am Samstag lediglich bis 12.00 Uhr, sonntags keine Aktivitäten • Fakt ist: nicht in der Genehmigung festgeschrieben, Betrieb jetzt rund um die Uhr • 52 Einwender wurden mit diesen Aussagen und einer Tasse Kaffee „abgespeist“

  25. Gegenüberstellung der Zugzahlen Anmerkung: Vorgaben zu den Schalltechnischen Untersuchungen stammen von BASF, Zahlen im internet seit 06.02.2009, vorher Schriftverkehr mit BI-KVT

  26. BASF Zugzahlen (internet) 54 66 83 113

  27. Fazit • Die Genehmigungen der verschiedenen Ausbaustufen sind „scheibchenweise“ erfolgt • Die Bevölkerung wurde teilweise mit falschen Informationen gefüttert – so gibt es beispielsweise Diskrepanzen beim Schallschutznachweis und den Zugzahlen

  28. Fazit • KVT 2 wurde ohne Bürgerbeteiligung durchgeführt (§76 VerwVG) • Die Erhöhung der Zugzahlen zwischen KVT 2 und KVT 3 ist schallschutztechnisch nicht bearbeitet

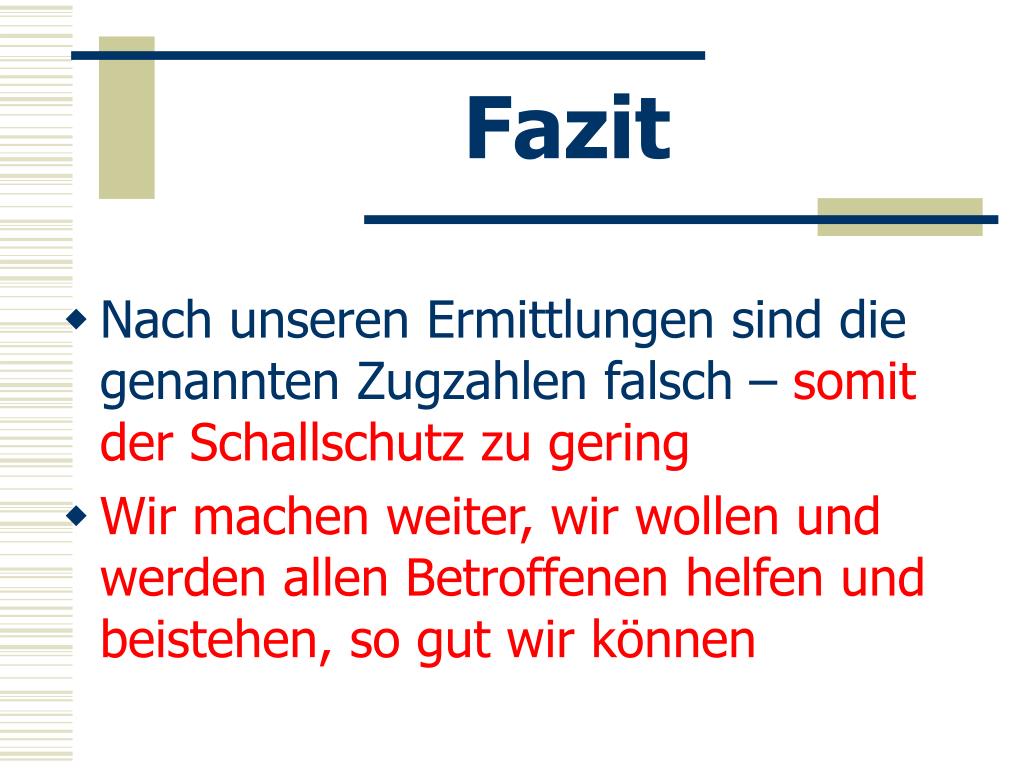

  29. Fazit • Die BASF spricht nur vom aktuellen IST-Stand´will nicht nach hinten schauen – warum nicht? • Der Schallschutz wird als „freiwillige Maßnahme“ verkauft – wir sagen: ist er nicht!Anmerkung: viele Anwohner gehen nach aktuellem Stand „leer“ aus

  30. Fazit • Nach unseren Ermittlungen sind die genannten Zugzahlen falsch – somit der Schallschutz zu gering • Wir machen weiter, wir wollen und werden allen Betroffenen helfen und beistehen, so gut wir können

  31. Ende
