核高基项目封闭开发后续工作安排. 清华大学软件学院 信息系统与工程研究所. 提 纲. 封闭开发成果及遗留问题 后续研发工作 人员管理规定 项目管理规定. 提 纲. 封闭开发成果及遗留问题 后续研发工作 人员管理规定 项目管理规定. 成果及遗留问题. 成果 核心系统 明确了 LaUDMS 架构 底层存储:实现了 Cassandra 上的虚拟文件系统,封装了统一的存储访问接口 文本 检索 : 对 Katta 和 Zookeeper 进行了测试,发现并解决了部分 问题 特征提取:实现了图像特征及文件元数据的提取 高维索引:实现单机版的高维索引系统

loader
I am the owner, or an agent authorized to act on behalf of the owner, of the copyrighted work described.
capcha
Download Presentation

PowerPoint Slideshow about '核高基项目封闭开发后续工作安排' - wesley-wolfe


An Image/Link below is provided (as is) to download presentation

Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author.While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server.


- - - - - - - - - - - - - - - - - - - - - - - - - - E N D - - - - - - - - - - - - - - - - - - - - - - - - - -
Presentation Transcript
slide1

核高基项目封闭开发后续工作安排

清华大学软件学院

信息系统与工程研究所

slide2

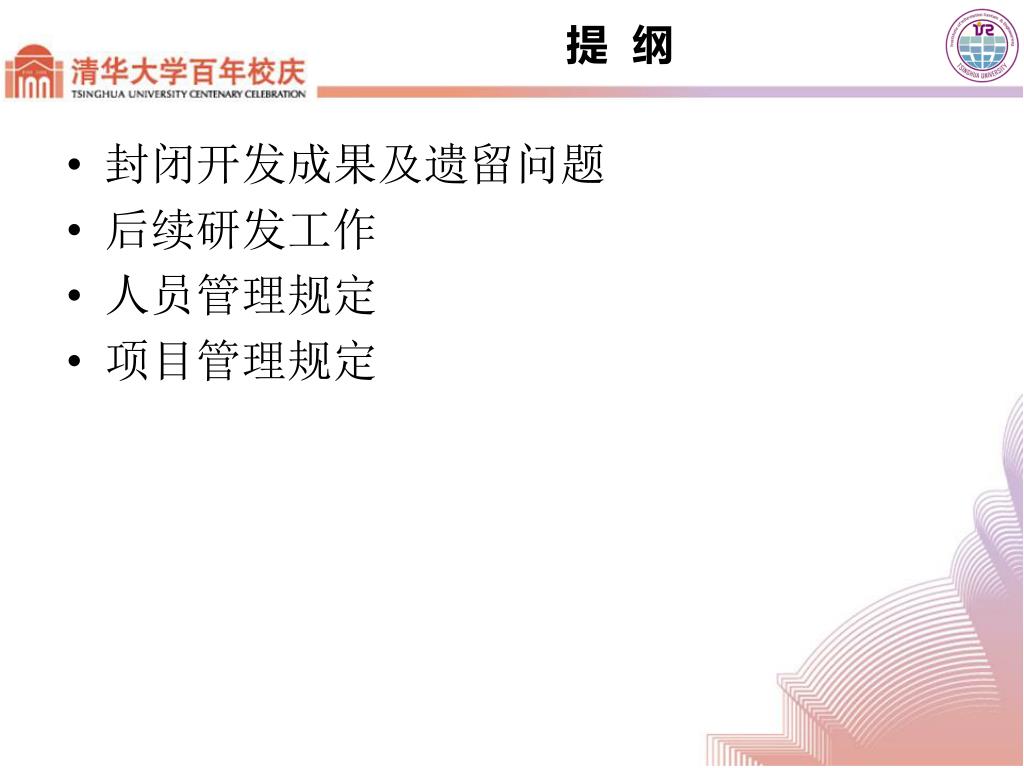

提 纲
  • 封闭开发成果及遗留问题
  • 后续研发工作
  • 人员管理规定
  • 项目管理规定
slide3
提 纲
  • 封闭开发成果及遗留问题
  • 后续研发工作
  • 人员管理规定
  • 项目管理规定
slide4

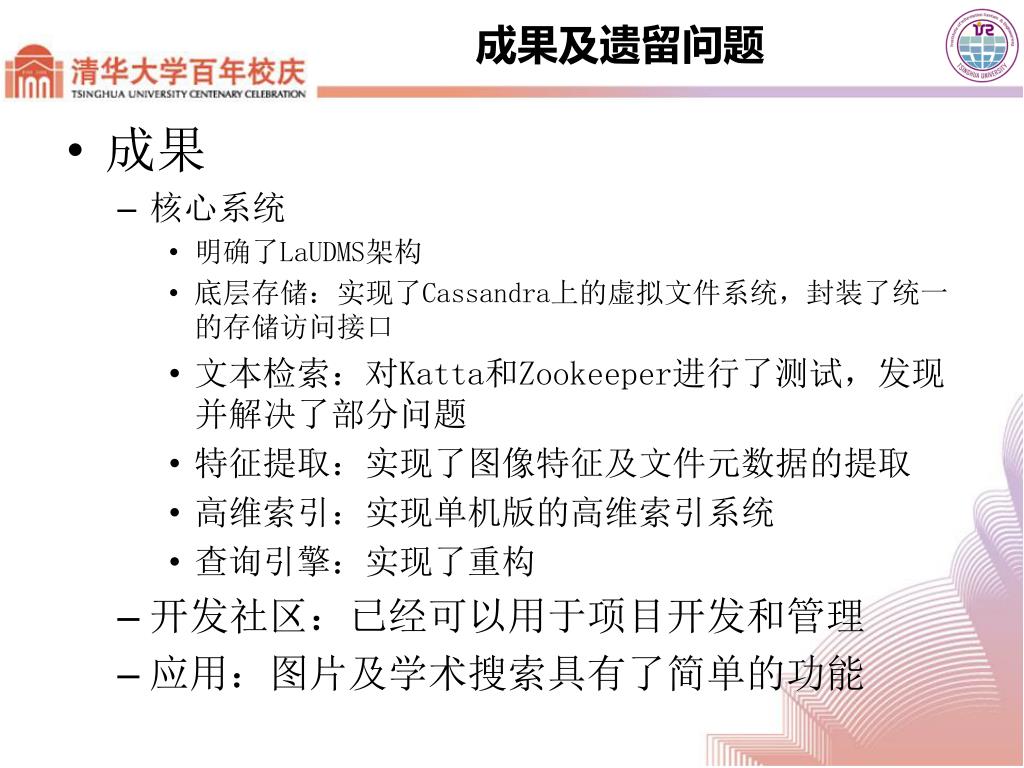

成果及遗留问题
  • 成果
    • 核心系统
      • 明确了LaUDMS架构
      • 底层存储:实现了Cassandra上的虚拟文件系统,封装了统一的存储访问接口
      • 文本检索:对Katta和Zookeeper进行了测试,发现并解决了部分问题
      • 特征提取:实现了图像特征及文件元数据的提取
      • 高维索引:实现单机版的高维索引系统
      • 查询引擎:实现了重构
    • 开发社区:已经可以用于项目开发和管理
    • 应用:图片及学术搜索具有了简单的功能
slide5

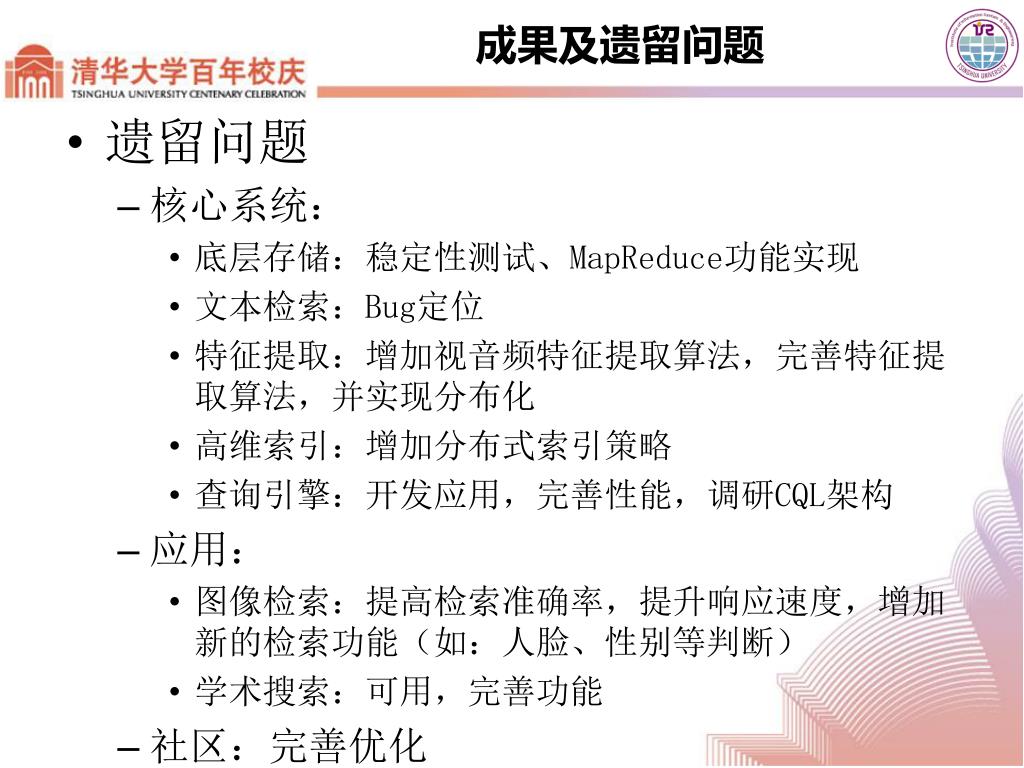

成果及遗留问题
  • 遗留问题
    • 核心系统:
      • 底层存储:稳定性测试、MapReduce功能实现
      • 文本检索:Bug定位
      • 特征提取:增加视音频特征提取算法,完善特征提取算法,并实现分布化
      • 高维索引:增加分布式索引策略
      • 查询引擎:开发应用,完善性能,调研CQL架构
    • 应用:
      • 图像检索:提高检索准确率,提升响应速度,增加新的检索功能(如:人脸、性别等判断)
      • 学术搜索:可用,完善功能
    • 社区:完善优化
slide6
提 纲
  • 封闭开发成果及遗留问题
  • 后续研发工作
  • 人员管理规定
  • 项目管理规定
slide7

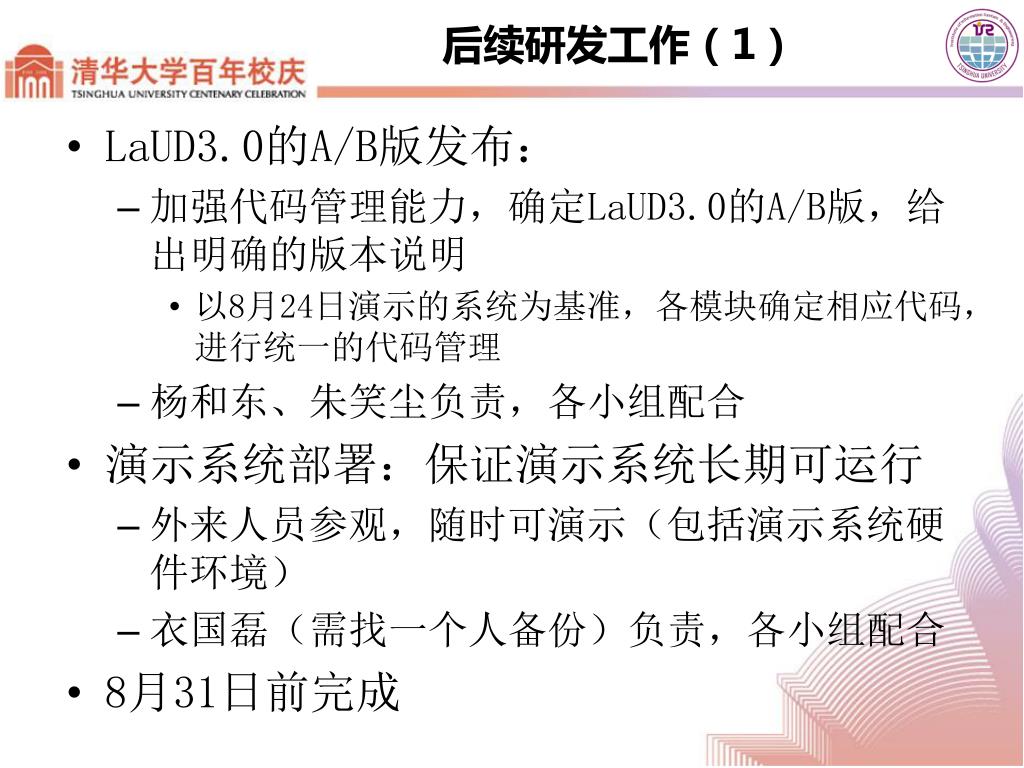

后续研发工作(1)
  • LaUD3.0的A/B版发布:
    • 加强代码管理能力,确定LaUD3.0的A/B版,给出明确的版本说明
      • 以8月24日演示的系统为基准,各模块确定相应代码,进行统一的代码管理
    • 杨和东、朱笑尘负责,各小组配合
  • 演示系统部署:保证演示系统长期可运行
    • 外来人员参观,随时可演示(包括演示系统硬件环境)
    • 衣国磊(需找一个人备份)负责,各小组配合
  • 8月31日前完成
slide8

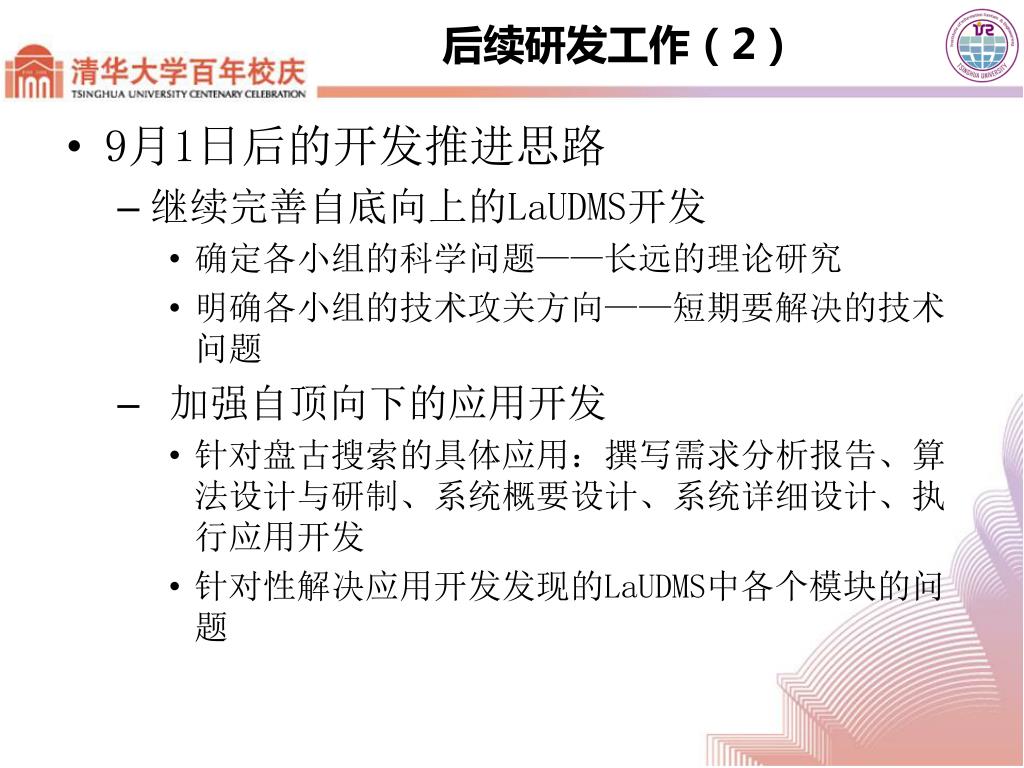

后续研发工作(2)
  • 9月1日后的开发推进思路
    • 继续完善自底向上的LaUDMS开发
      • 确定各小组的科学问题——长远的理论研究
      • 明确各小组的技术攻关方向——短期要解决的技术问题
    • 加强自顶向下的应用开发
      • 针对盘古搜索的具体应用:撰写需求分析报告、算法设计与研制、系统概要设计、系统详细设计、执行应用开发
      • 针对性解决应用开发发现的LaUDMS中各个模块的问题
slide9

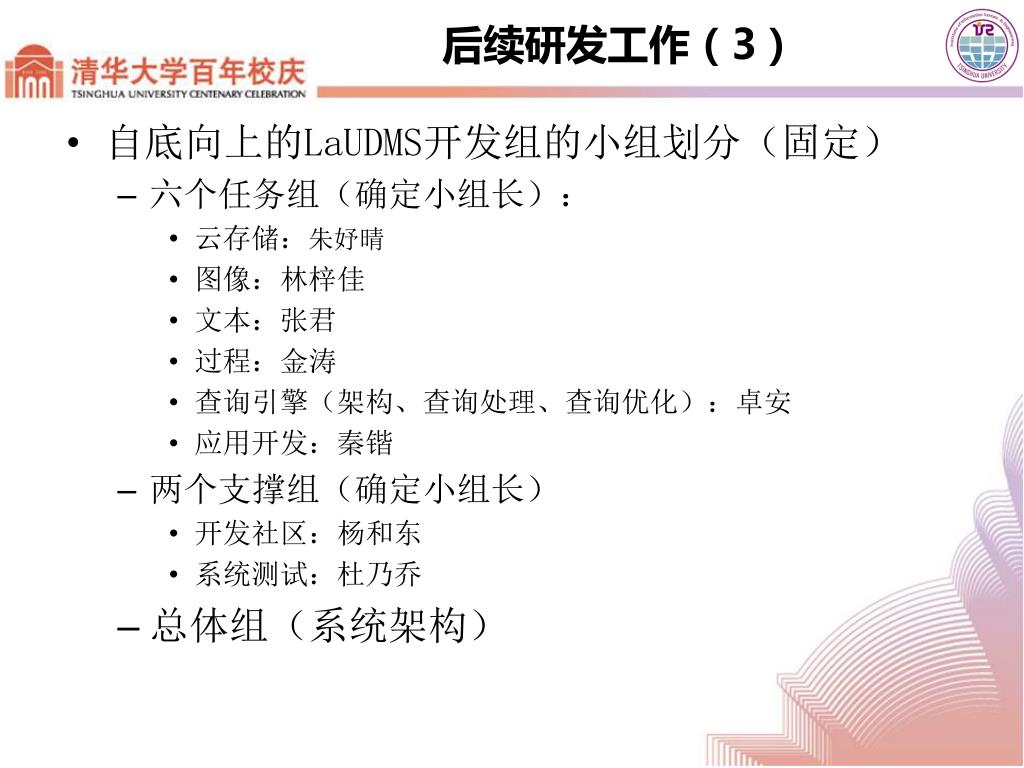

后续研发工作(3)
  • 自底向上的LaUDMS开发组的小组划分(固定)
    • 六个任务组(确定小组长):
      • 云存储:朱妤晴
      • 图像:林梓佳
      • 文本:张君
      • 过程:金涛
      • 查询引擎(架构、查询处理、查询优化):卓安
      • 应用开发:秦锴
    • 两个支撑组(确定小组长)
      • 开发社区:杨和东
      • 系统测试:杜乃乔
    • 总体组(系统架构)
slide10

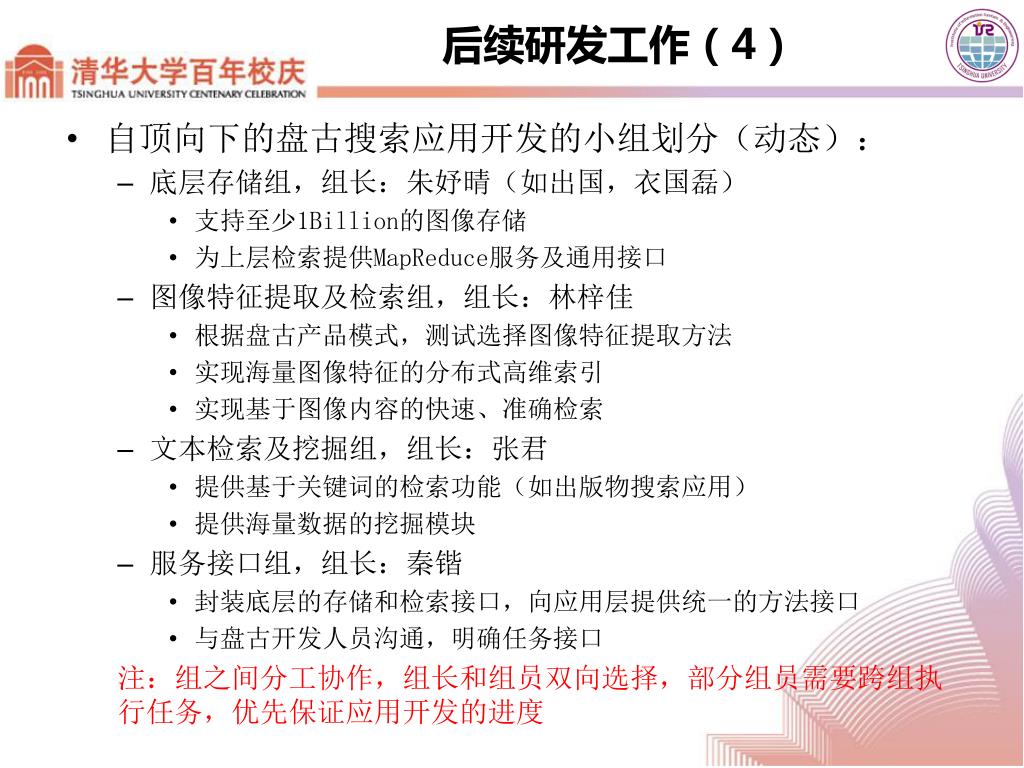

后续研发工作(4)
  • 自顶向下的盘古搜索应用开发的小组划分(动态):
    • 底层存储组,组长:朱妤晴(如出国,衣国磊)
      • 支持至少1Billion的图像存储
      • 为上层检索提供MapReduce服务及通用接口
    • 图像特征提取及检索组,组长:林梓佳
      • 根据盘古产品模式,测试选择图像特征提取方法
      • 实现海量图像特征的分布式高维索引
      • 实现基于图像内容的快速、准确检索
    • 文本检索及挖掘组,组长:张君
      • 提供基于关键词的检索功能(如出版物搜索应用)
      • 提供海量数据的挖掘模块
    • 服务接口组,组长:秦锴
      • 封装底层的存储和检索接口,向应用层提供统一的方法接口
      • 与盘古开发人员沟通,明确任务接口

注:组之间分工协作,组长和组员双向选择,部分组员需要跨组执行任务,优先保证应用开发的进度

slide11

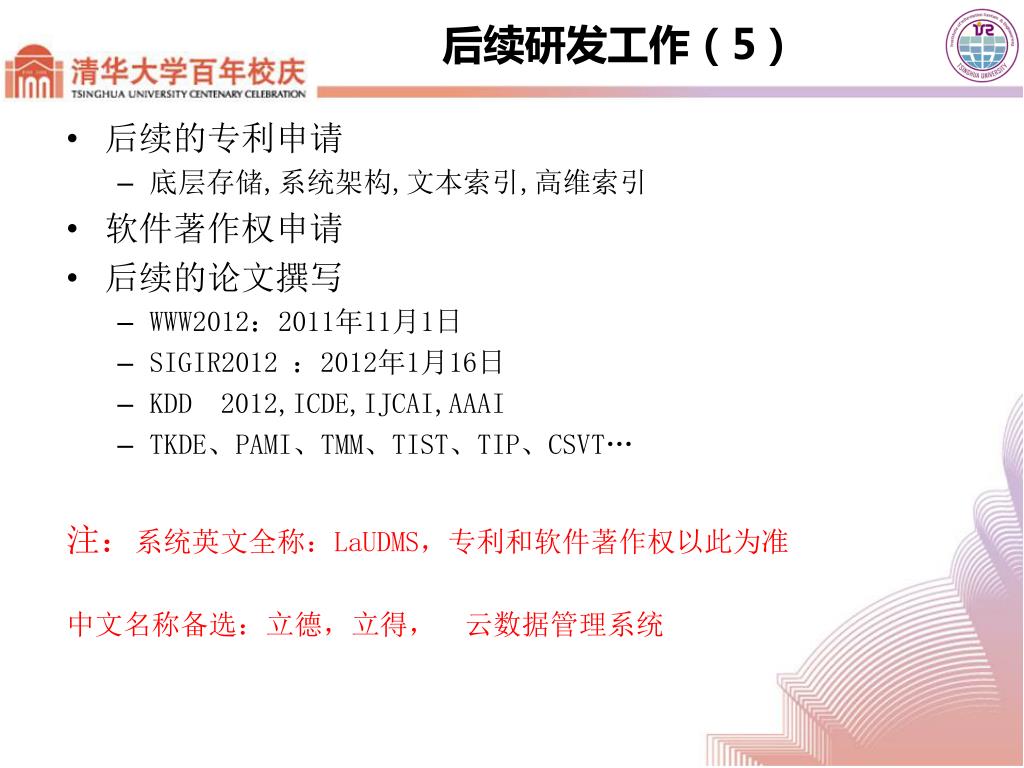

后续研发工作(5)
  • 后续的专利申请
    • 底层存储,系统架构,文本索引,高维索引
  • 软件著作权申请
  • 后续的论文撰写
    • WWW2012:2011年11月1日
    • SIGIR2012 :2012年1月16日
    • KDD 2012,ICDE,IJCAI,AAAI
    • TKDE、PAMI、TMM、TIST、TIP、CSVT…

注:系统英文全称:LaUDMS,专利和软件著作权以此为准

中文名称备选:立德,立得, 云数据管理系统

slide12

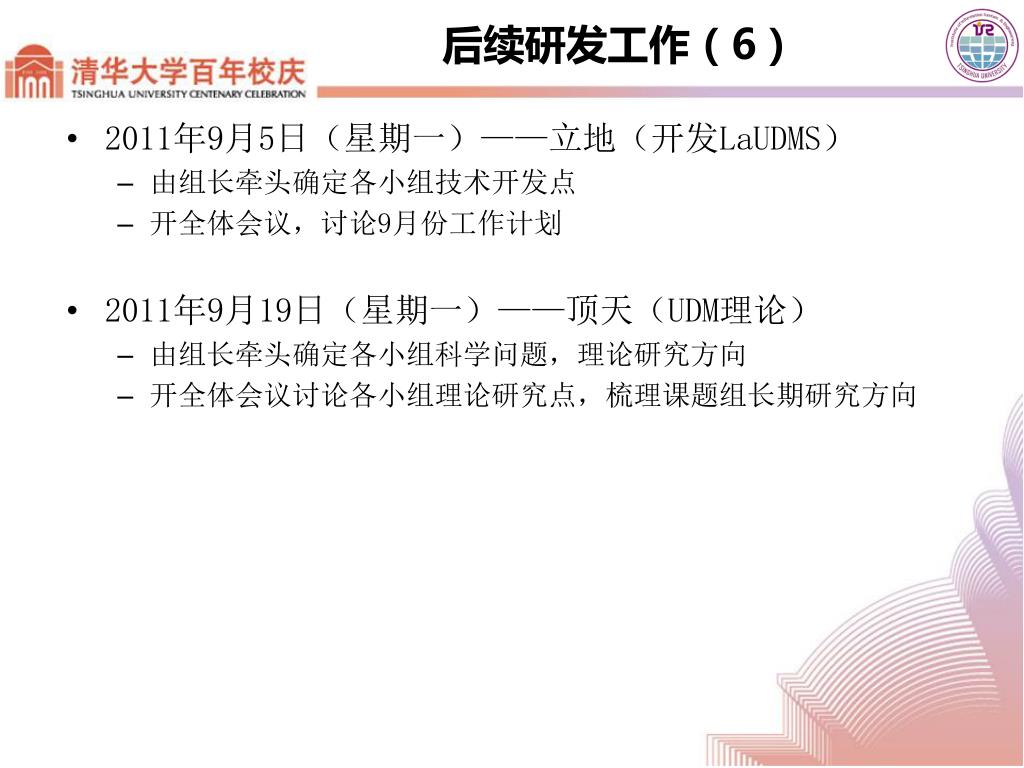

后续研发工作(6)
  • 2011年9月5日(星期一)——立地(开发LaUDMS)
    • 由组长牵头确定各小组技术开发点
    • 开全体会议,讨论9月份工作计划
  • 2011年9月19日(星期一)——顶天(UDM理论)
    • 由组长牵头确定各小组科学问题,理论研究方向
    • 开全体会议讨论各小组理论研究点,梳理课题组长期研究方向
slide13
提 纲
  • 封闭开发成果及遗留问题
  • 后续研发工作
  • 人员管理规定
  • 项目管理规定
slide14

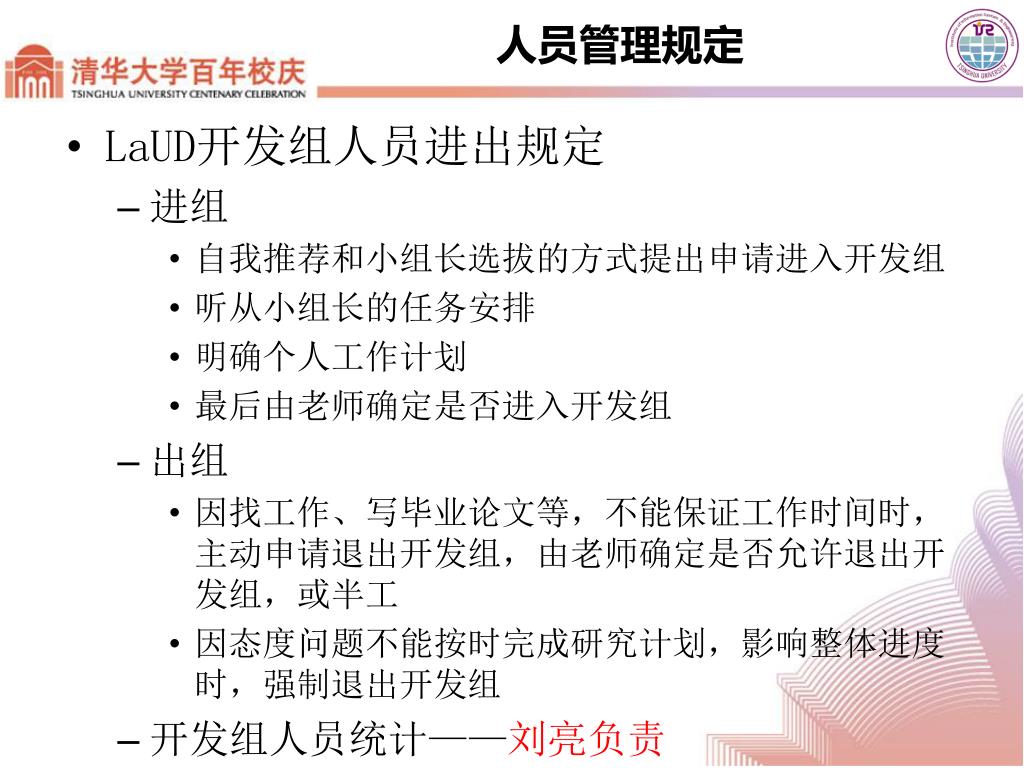

人员管理规定
  • LaUD开发组人员进出规定
    • 进组
      • 自我推荐和小组长选拔的方式提出申请进入开发组
      • 听从小组长的任务安排
      • 明确个人工作计划
      • 最后由老师确定是否进入开发组
    • 出组
      • 因找工作、写毕业论文等,不能保证工作时间时,主动申请退出开发组,由老师确定是否允许退出开发组,或半工
      • 因态度问题不能按时完成研究计划,影响整体进度时,强制退出开发组
    • 开发组人员统计——刘亮负责
slide15
提 纲
  • 封闭开发成果及遗留问题
  • 后续研发工作
  • 人员管理规定
  • 项目管理规定
slide16

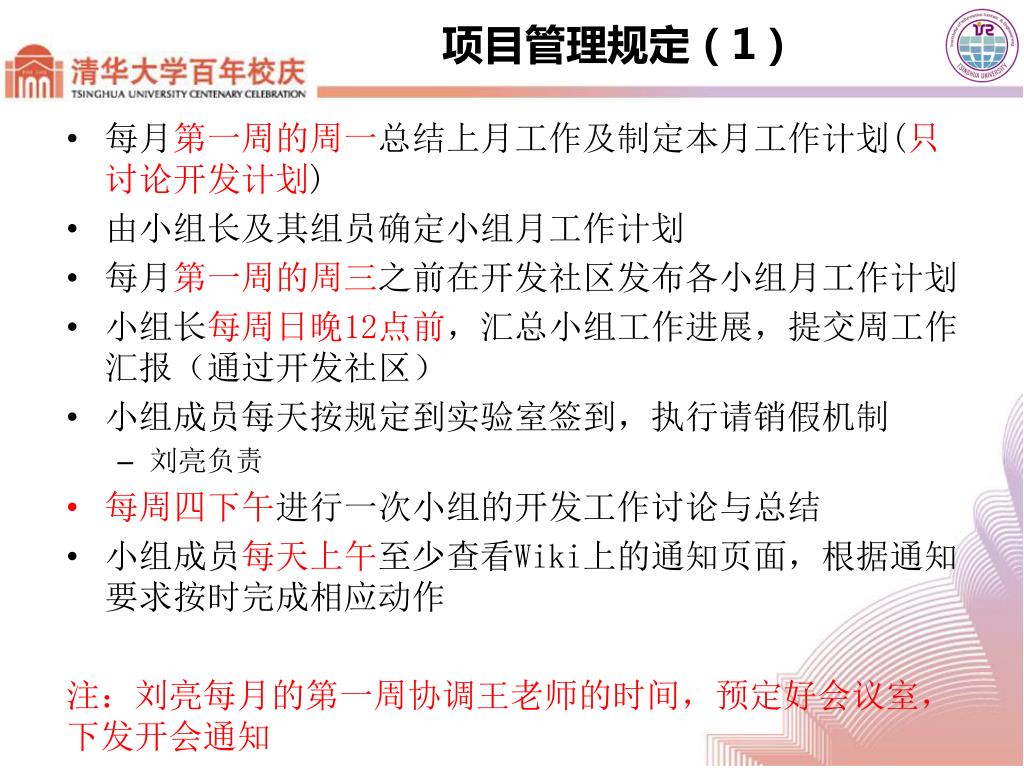

项目管理规定(1)
  • 每月第一周的周一总结上月工作及制定本月工作计划(只讨论开发计划)
  • 由小组长及其组员确定小组月工作计划
  • 每月第一周的周三之前在开发社区发布各小组月工作计划
  • 小组长每周日晚12点前,汇总小组工作进展,提交周工作汇报(通过开发社区)
  • 小组成员每天按规定到实验室签到,执行请销假机制
    • 刘亮负责
  • 每周四下午进行一次小组的开发工作讨论与总结
  • 小组成员每天上午至少查看Wiki上的通知页面,根据通知要求按时完成相应动作

注:刘亮每月的第一周协调王老师的时间,预定好会议室,下发开会通知

slide17

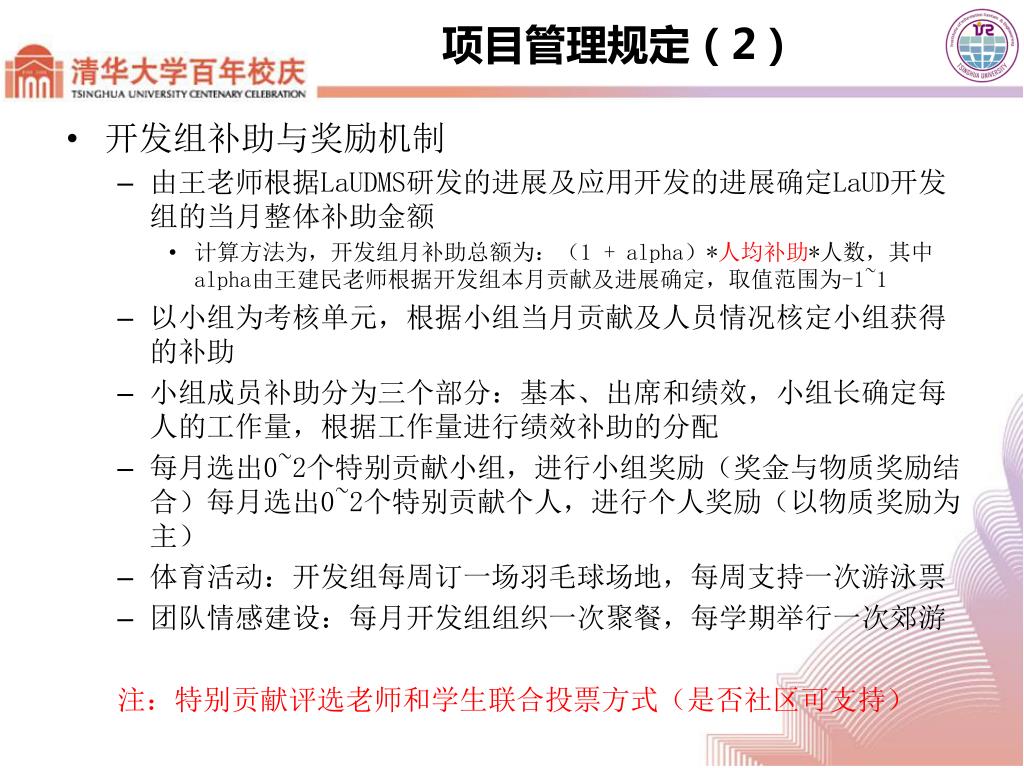

项目管理规定(2)
  • 开发组补助与奖励机制
    • 由王老师根据LaUDMS研发的进展及应用开发的进展确定LaUD开发组的当月整体补助金额
      • 计算方法为,开发组月补助总额为:(1 + alpha)*人均补助*人数,其中alpha由王建民老师根据开发组本月贡献及进展确定,取值范围为-1~1
    • 以小组为考核单元,根据小组当月贡献及人员情况核定小组获得的补助
    • 小组成员补助分为三个部分:基本、出席和绩效,小组长确定每人的工作量,根据工作量进行绩效补助的分配
    • 每月选出0~2个特别贡献小组,进行小组奖励(奖金与物质奖励结合)每月选出0~2个特别贡献个人,进行个人奖励(以物质奖励为主)
    • 体育活动:开发组每周订一场羽毛球场地,每周支持一次游泳票
    • 团队情感建设:每月开发组组织一次聚餐,每学期举行一次郊游

注:特别贡献评选老师和学生联合投票方式(是否社区可支持)

slide18

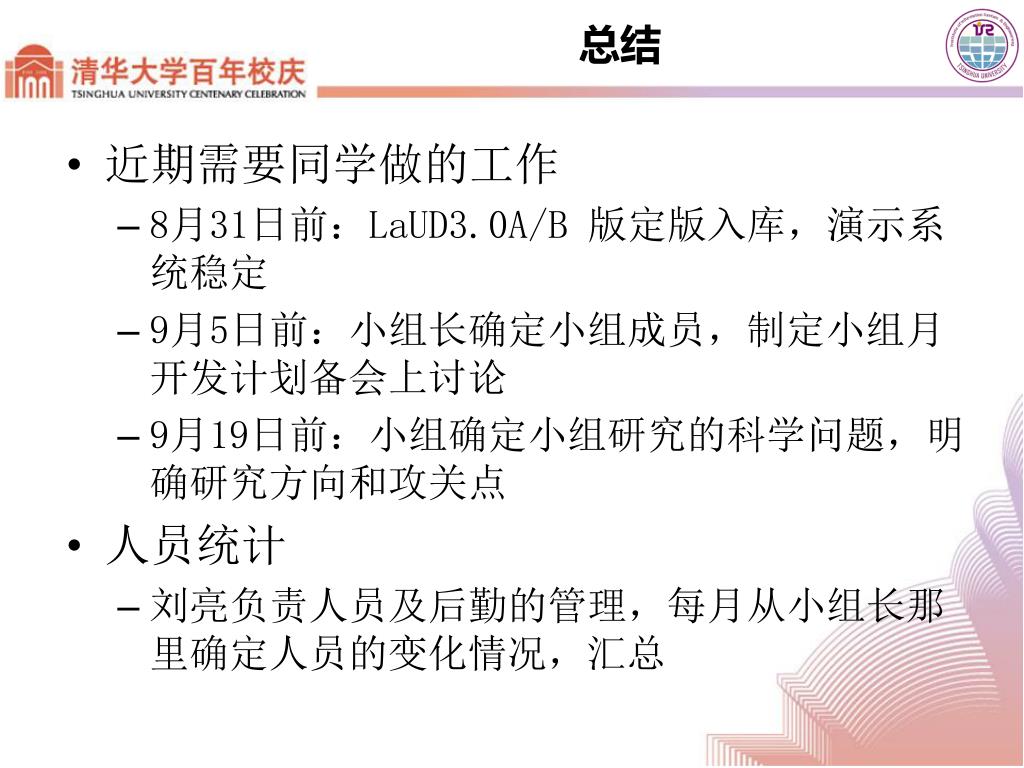

总结
  • 近期需要同学做的工作
    • 8月31日前:LaUD3.0A/B 版定版入库,演示系统稳定
    • 9月5日前:小组长确定小组成员,制定小组月开发计划备会上讨论
    • 9月19日前:小组确定小组研究的科学问题,明确研究方向和攻关点
  • 人员统计
    • 刘亮负责人员及后勤的管理,每月从小组长那里确定人员的变化情况,汇总
