高雄捷運電扶梯工程概述. 高捷專案 林明輝 處長. 前言. 高雄捷運系統紅橘線路網總長 42.7 公里. 紅線 (RL)→ 由小港臨海工業區至橋頭 ( 將延伸至南岡山 ) ,長約 28.3 公里全線設有 23 座車站,約 8.5 公里為高架段 (CR7 ; R17~R23) ,含 8 座車站,其餘為地下段 (CR1~CR6 ; R3~R16) ,含 15 座車站。 橘線 (OL)→ 由中山大學附近至大寮主機廠,長約 14.4 公里,設有 14 座車站,均採地下興建,並設有 1 座主機廠。 紅、橘線均採傳統鋼輪鋼軌式之高運量捷運系統。. 財務.
E N D
高雄捷運電扶梯工程概述 高捷專案 林明輝 處長

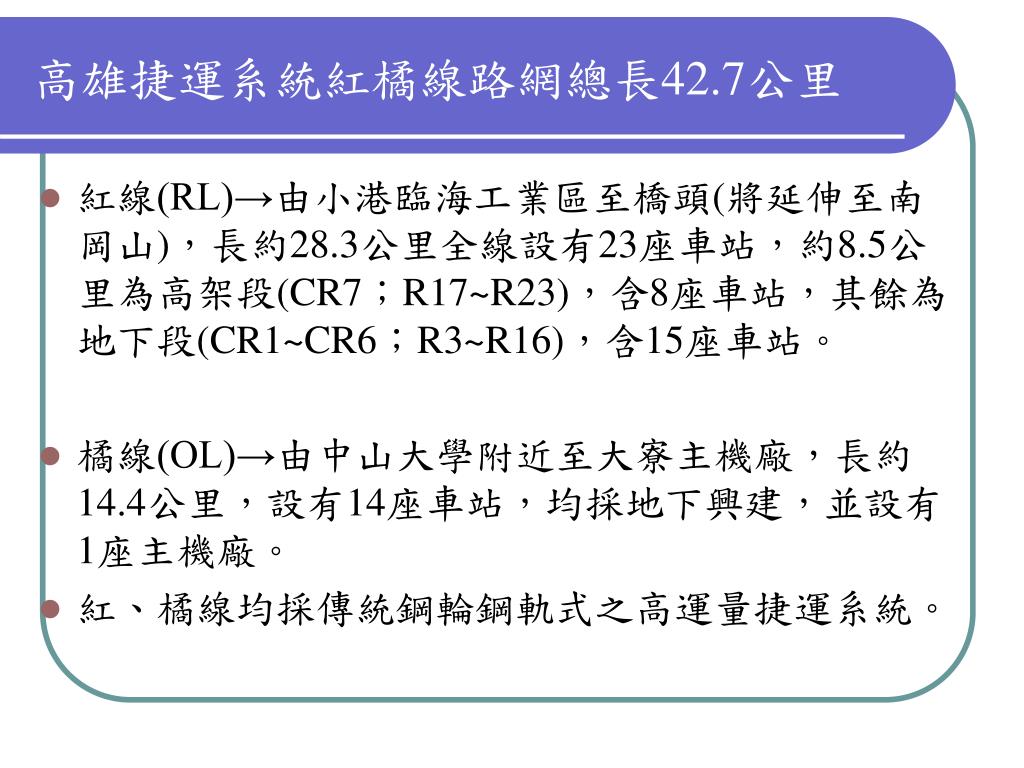

高雄捷運系統紅橘線路網總長42.7公里 • 紅線(RL)→由小港臨海工業區至橋頭(將延伸至南岡山),長約28.3公里全線設有23座車站,約8.5公里為高架段(CR7;R17~R23),含8座車站,其餘為地下段(CR1~CR6;R3~R16),含15座車站。 • 橘線(OL)→由中山大學附近至大寮主機廠,長約14.4公里,設有14座車站,均採地下興建,並設有1座主機廠。 • 紅、橘線均採傳統鋼輪鋼軌式之高運量捷運系統。

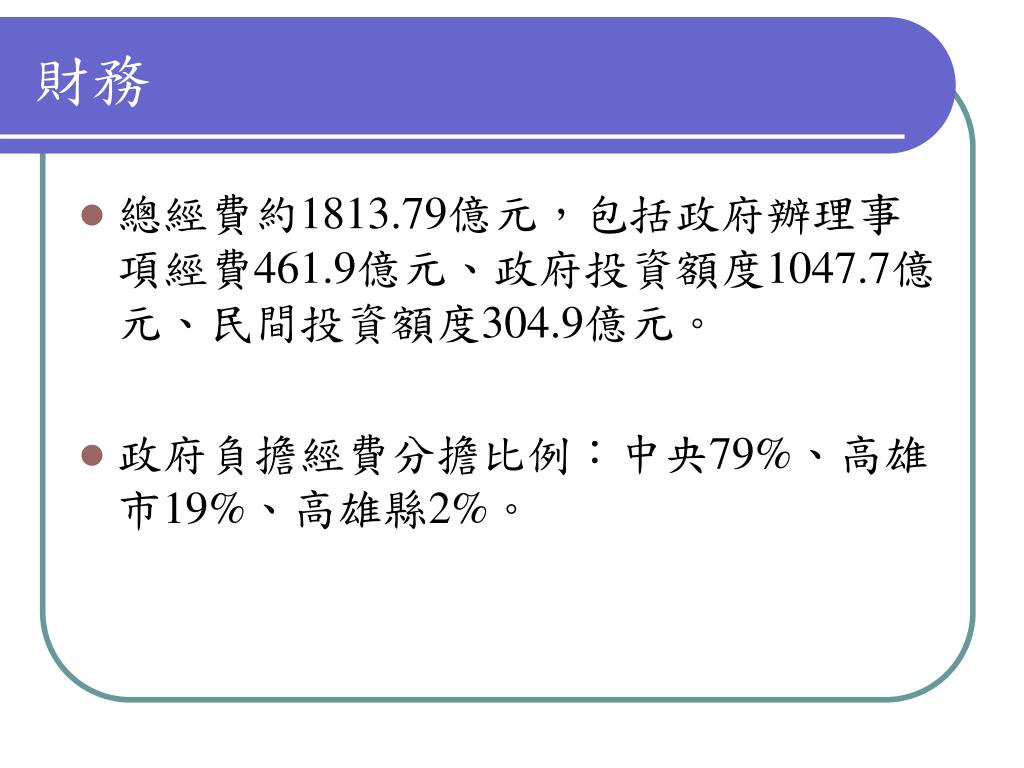

財務 • 總經費約1813.79億元,包括政府辦理事項經費461.9億元、政府投資額度1047.7億元、民間投資額度304.9億元。 • 政府負擔經費分擔比例:中央79%、高雄市19%、高雄縣2%。

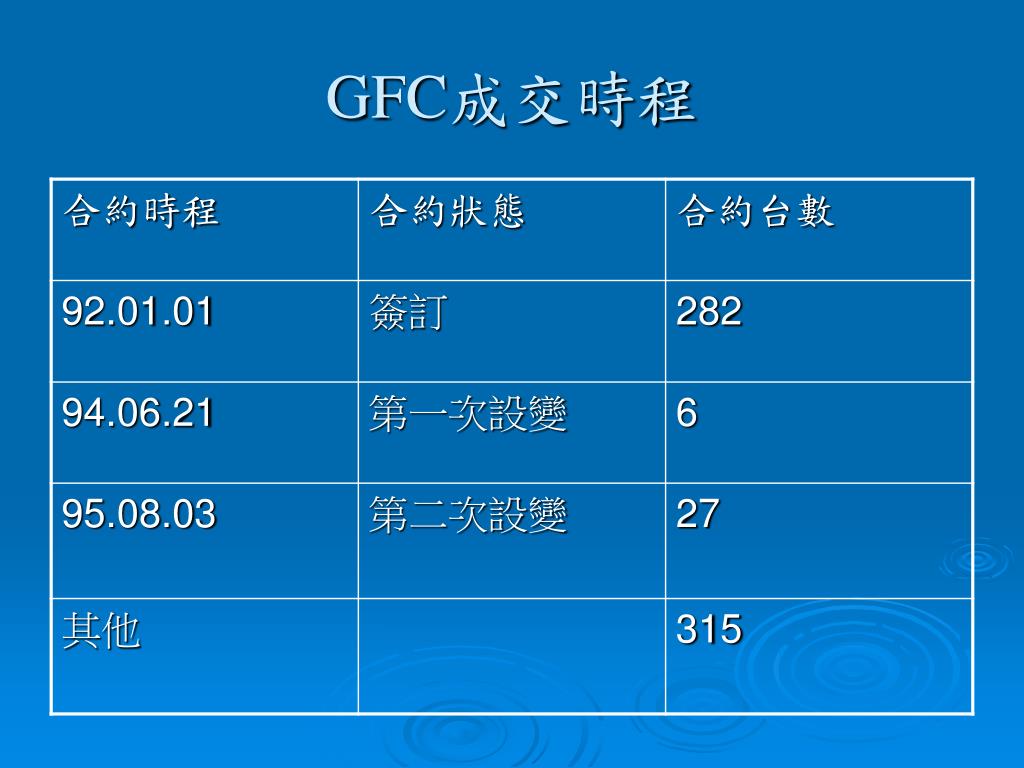

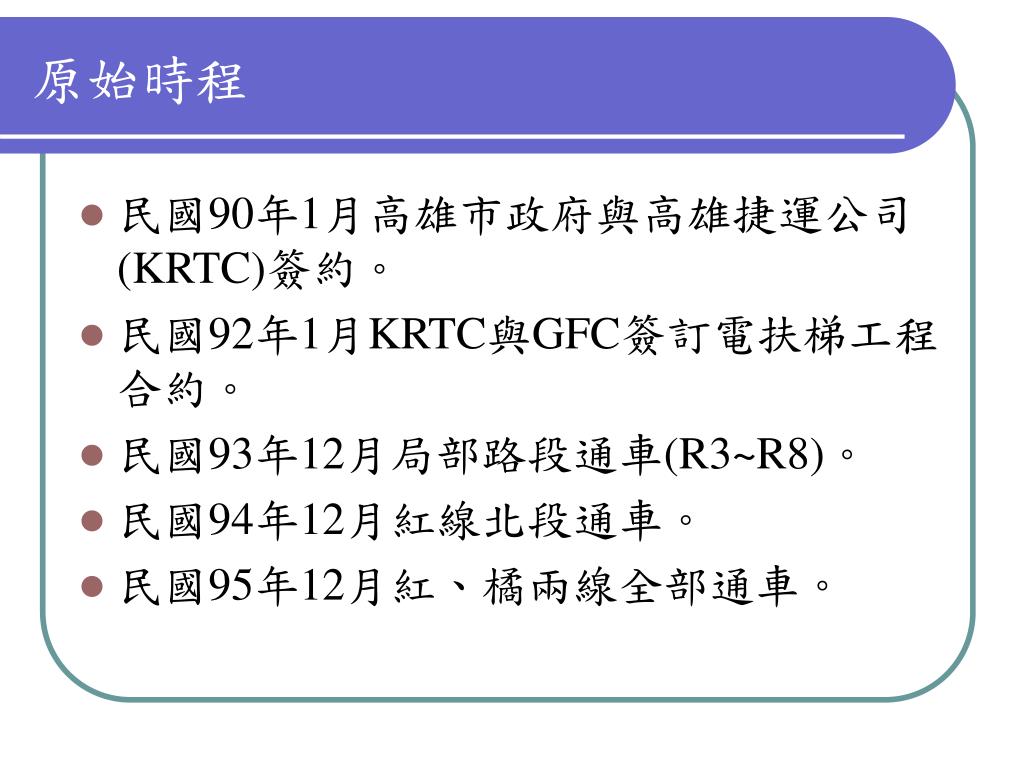

原始時程 • 民國90年1月高雄市政府與高雄捷運公司(KRTC)簽約。 • 民國92年1月KRTC與GFC簽訂電扶梯工程合約。 • 民國93年12月局部路段通車(R3~R8)。 • 民國94年12月紅線北段通車。 • 民國95年12月紅、橘兩線全部通車。

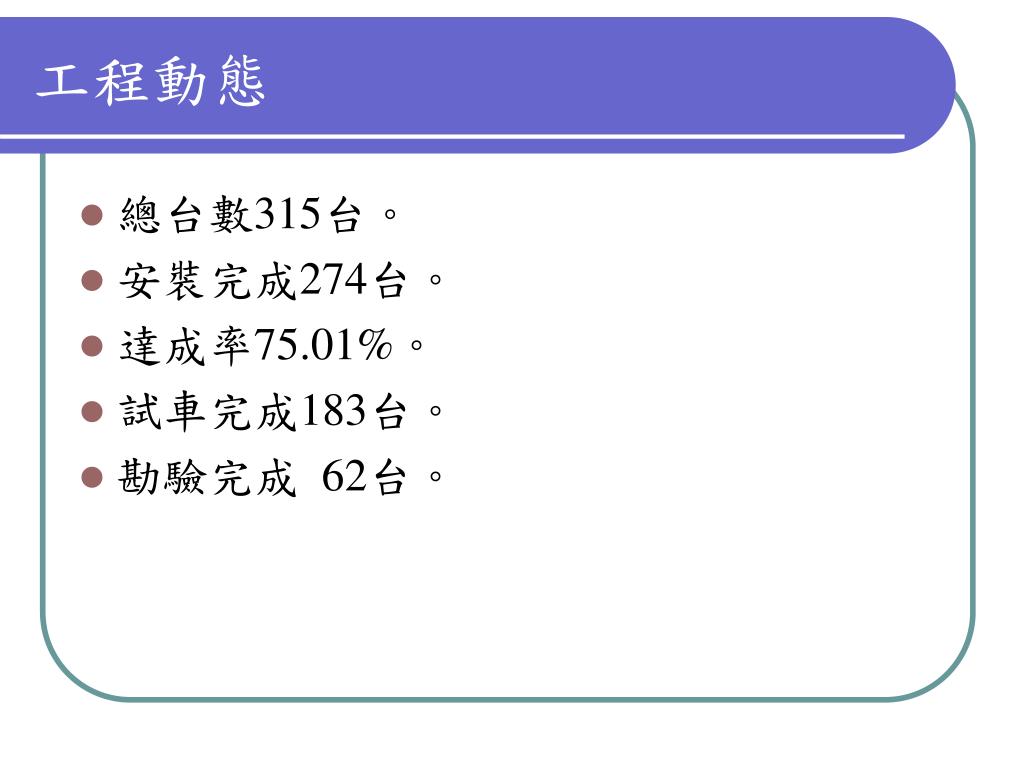

工程動態 • 總台數315台。 • 安裝完成274台。 • 達成率75.01%。 • 試車完成183台。 • 勘驗完成 62台。

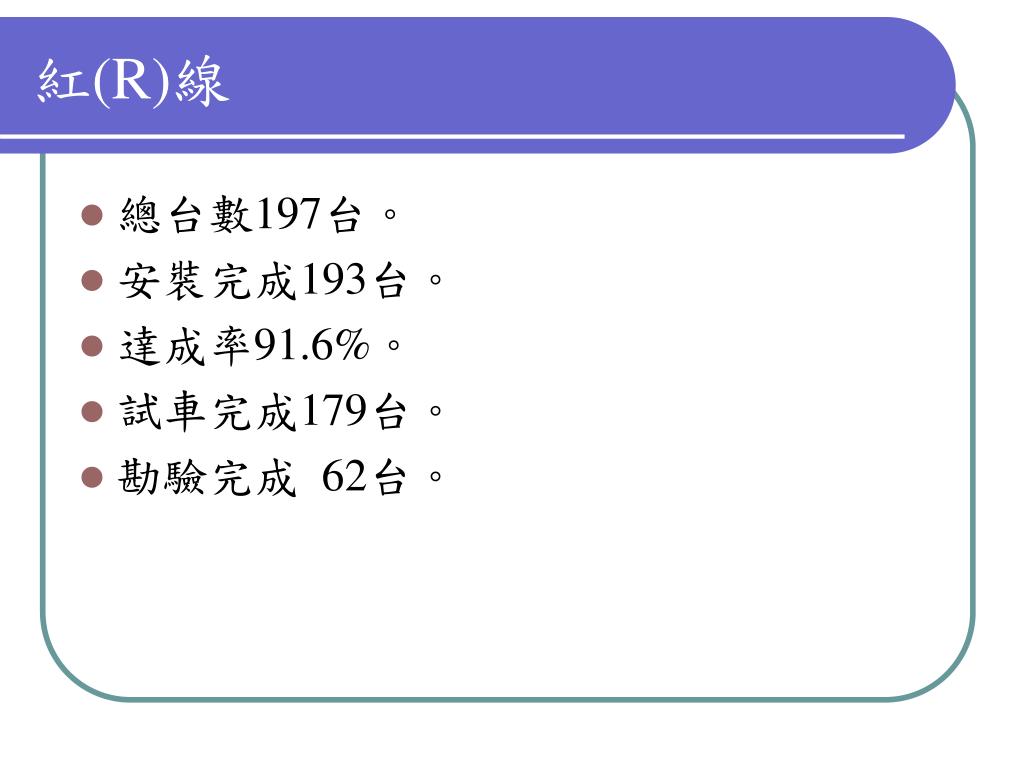

紅(R)線 • 總台數197台。 • 安裝完成193台。 • 達成率91.6%。 • 試車完成179台。 • 勘驗完成 62台。

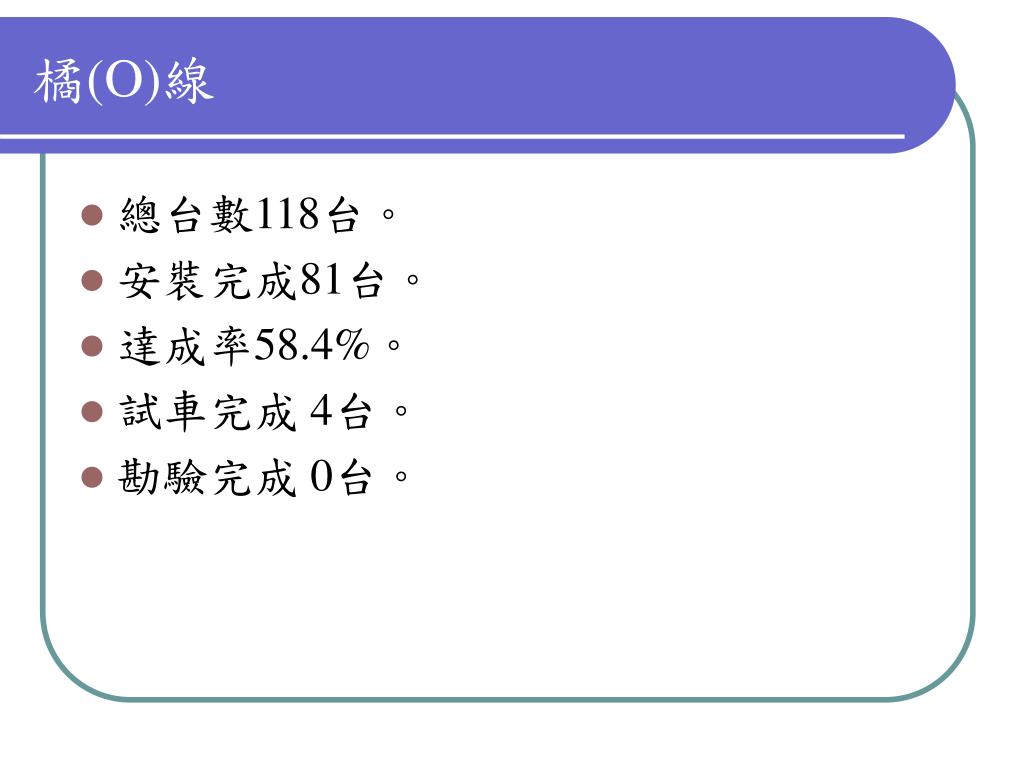

橘(O)線 • 總台數118台。 • 安裝完成81台。 • 達成率58.4%。 • 試車完成 4台。 • 勘驗完成 0台。

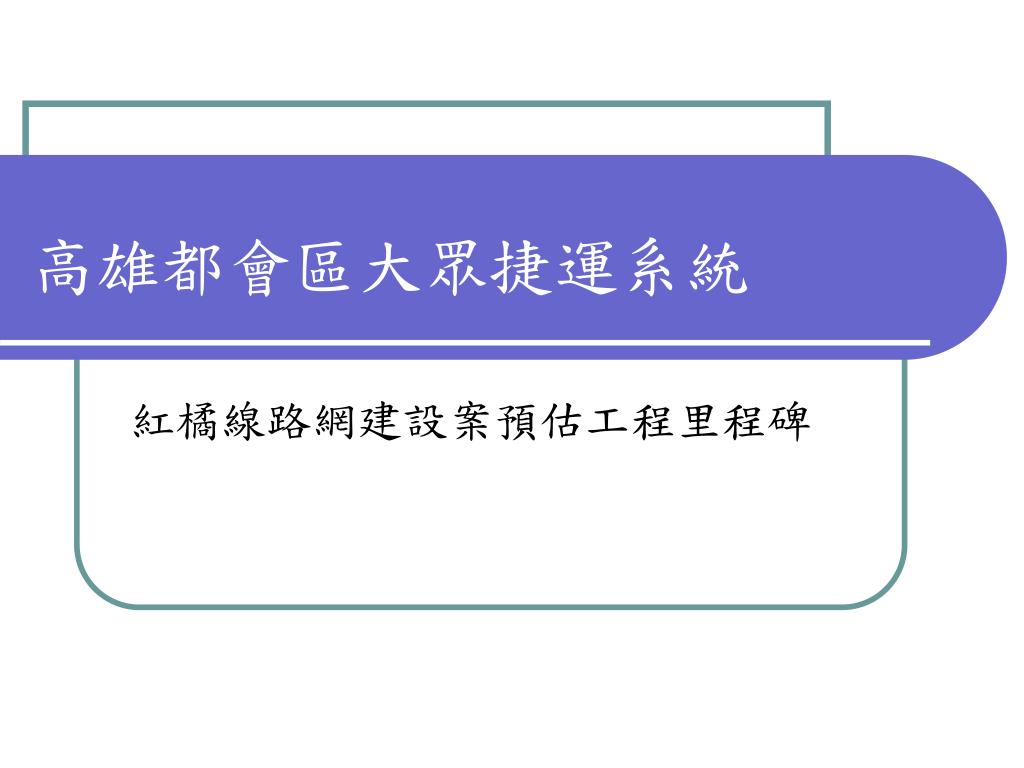

高雄都會區大眾捷運系統 紅橘線路網建設案預估工程里程碑

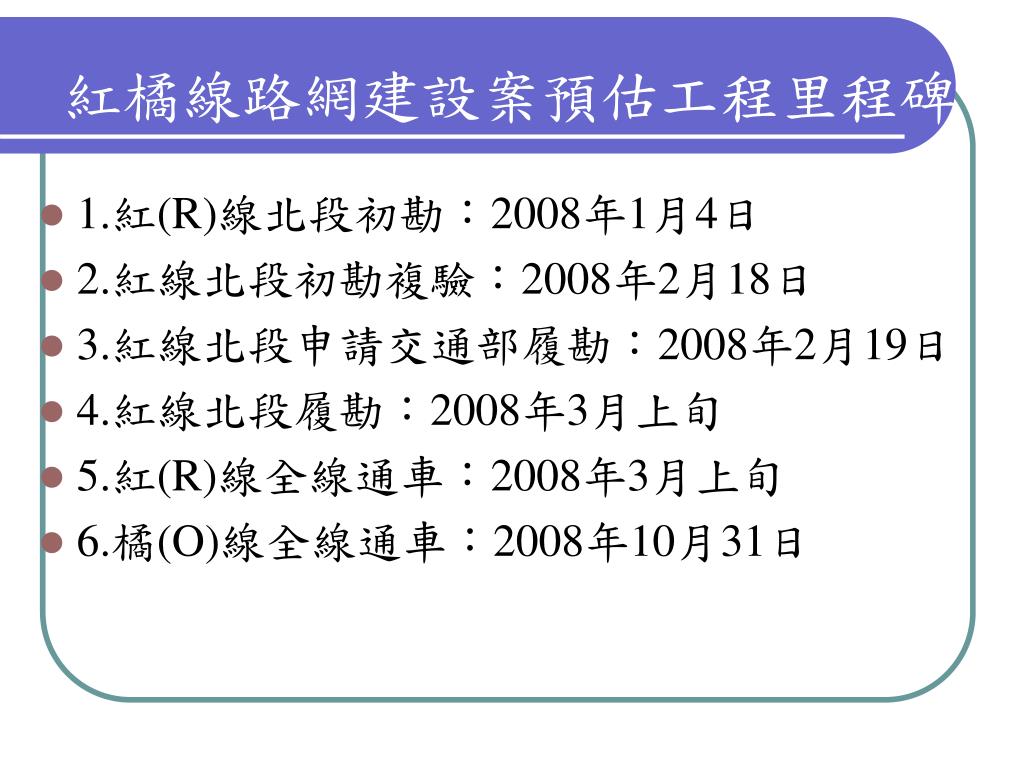

紅橘線路網建設案預估工程里程碑 • 1.紅(R)線北段初勘:2008年1月4日 • 2.紅線北段初勘複驗:2008年2月18日 • 3.紅線北段申請交通部履勘:2008年2月19日 • 4.紅線北段履勘:2008年3月上旬 • 5.紅(R)線全線通車:2008年3月上旬 • 6.橘(O)線全線通車:2008年10月31日
