臺南市政府工務局 記者招待會. 報告人:吳 宗 榮 局長 日 期: 103 年 1 月 20 日. 簡 報 大 綱. 一 . 102 年第 4 季不動產之概況分析. 二 . 騎樓暢通計畫. 三 . 施工查核執行績效. 四 . 全民督工執行績效. 五 .102 年度工程執行情形. 一 . 102 年第 4 季不動產之概況分析 (1/4). 2. 一 . 102 年第 4 季不動產之概況分析 (2/4). 3. 一 . 102 年第 4 季不動產之概況分析 (3/4). 4. 一 . 102 年第 4 季不動產之概況分析 (4/4).
E N D
臺南市政府工務局 記者招待會 報告人:吳 宗 榮 局長 日 期:103年1月20日
簡 報 大 綱 一. 102年第4季不動產之概況分析 二. 騎樓暢通計畫 三.施工查核執行績效 四.全民督工執行績效 五.102年度工程執行情形
一. 102年第4季不動產之概況分析(4/4) 台南市102年大樓申請建照的數量大幅度成長,其中最大的來源多為外地建商來台南推案。其中申請建造執照的起造人地址依照北部(含台北市、新北市)、台南市、高雄市等加以區分,發現102年申請大樓建照的建商以北部居多(4665戶),台南居次(2583戶),高雄建商也不少(1436戶)。 北部建商推案的每戶建坪較小(平均每戶50坪),台南、高雄建商推案的每戶建坪略大(58-61坪),顯現不同地區建商有差異的產品定位策略。 起造人來源地區的核發建照戶數、面積和每戶建坪之分析:
二.騎樓暢通計畫(1/6)-優先示範區 • 違規取締現況: 已公告為25個示範區 (資料來源:研考會,至1月12日止) 東區區公所稽查

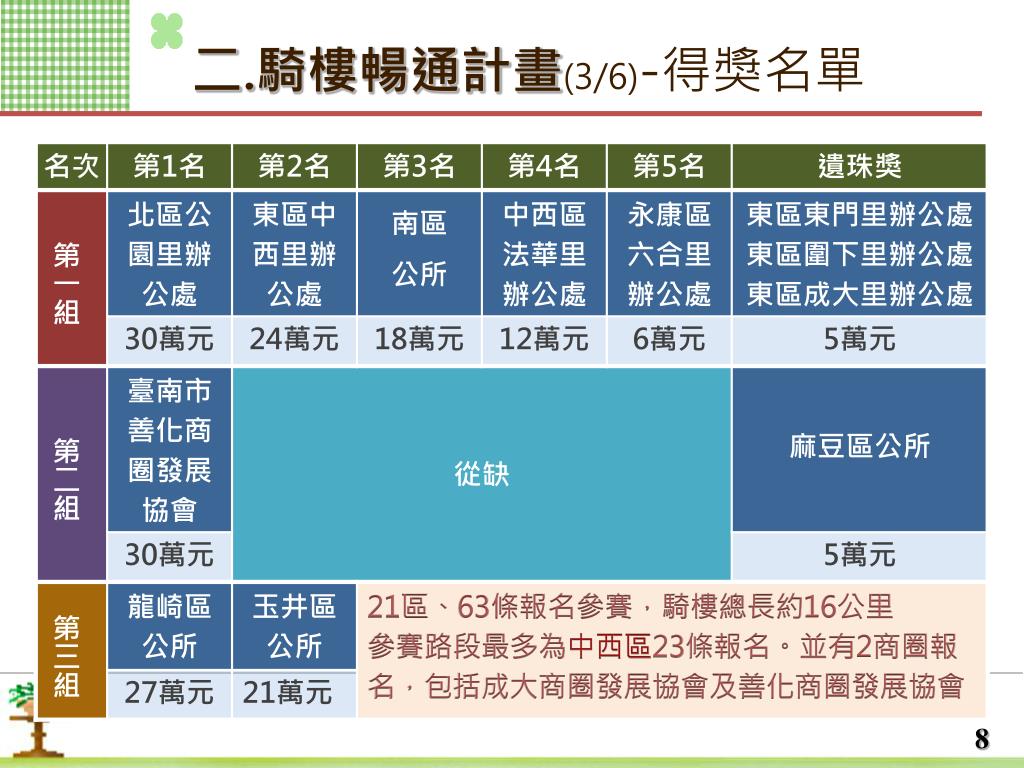

二.騎樓暢通計畫(2/6) 102.12.30府內頒發獎盃 103.01.06市長參獎路段頒發獎金

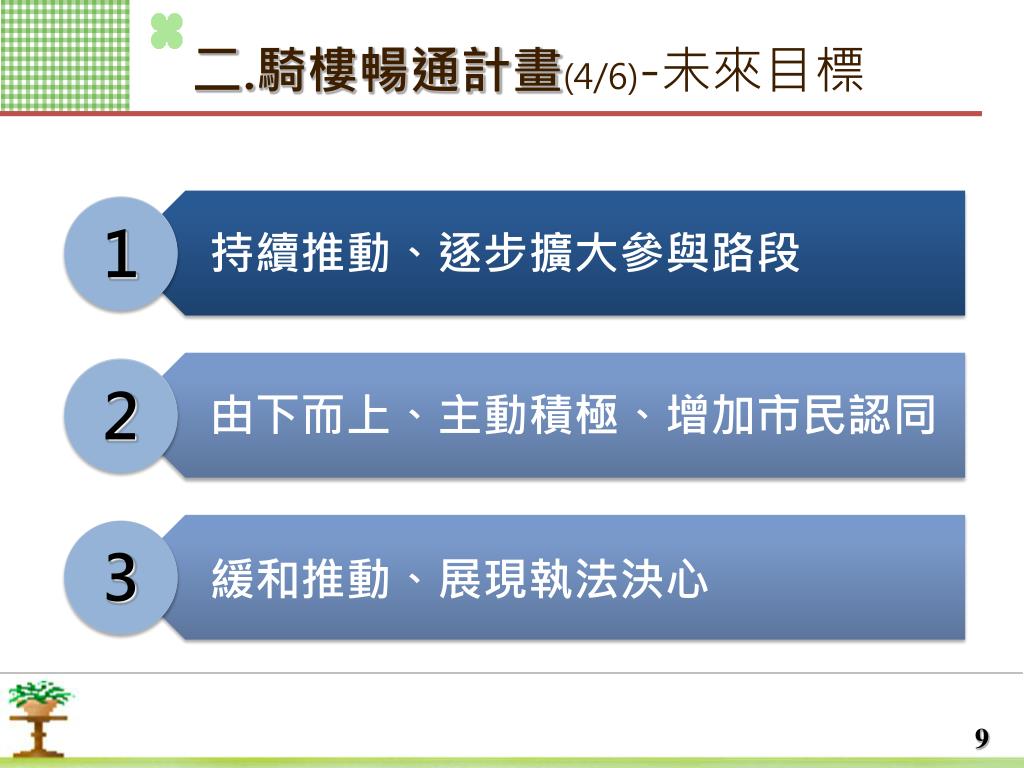

二.騎樓暢通計畫(4/6)-未來目標 1 1 2 2 1 3 3 2 1
二.騎樓暢通計畫(5/6)-執行方針 1 1 2 1 3 1
二.騎樓暢通計畫(6/6) 不達成功、絕不中止
年度執行績效考核 101年度「全國各機關工程施工查核小組執行績效考核」,臺南市榮獲優等(第三名)肯定(歷年最佳) 三.施工查核執行績效(1/6)
全國地方機關平均甲等比例31.52% 本府查核102年平均甲等比例37.69% 三.施工查核執行績效(2/6) • 本府查核結果歷年統計 • 自100年度縣市合併以來查核甲等比例逐年提升 V.S. 13
三.施工查核執行績效(3/6) • 中央部會查核結果 • 102年度本府各機關共接受查核40件 • 甲等比例達40.54%,較101年38.46%提昇2.08% • 無查核丙等案件 101年度 102年度

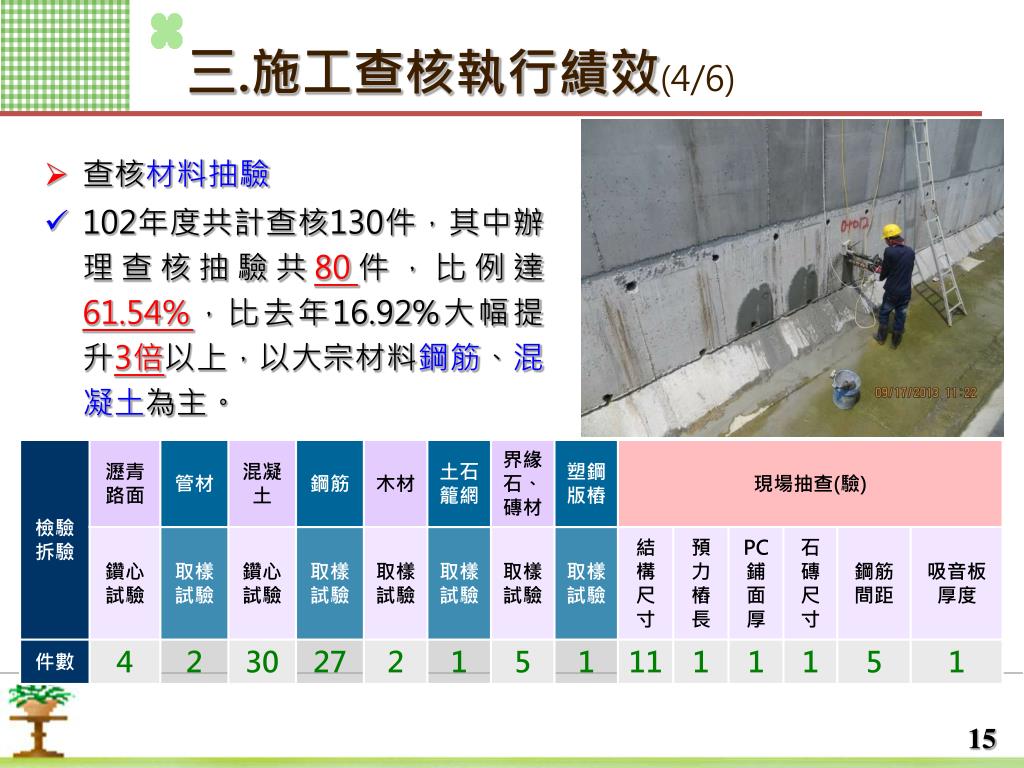

查核材料抽驗 102年度共計查核130件,其中辦理查核抽驗共80件,比例達61.54%,比去年16.92%大幅提升3倍以上,以大宗材料鋼筋、混凝土為主。 三.施工查核執行績效(4/6)
三.施工查核執行績效(5/6) • 公共工程材料試驗 • 推動材料試驗統一作業機制 • 公開評選合格實驗室 • 實驗室主導回歸機關 • 試驗費用由機關付費 • 過程透明化減少弊端 • 電子化新服務好便民 • 納入工務局採購品管科職掌 • 與施工查核業務相輔相成 • 實驗室運作實地訪查督導 • 有效地提升工程材料品質 電子化新服務好便民
三.施工查核執行績效(6/6) 11/26金質獎潛在案件訪查輔導 • 啟動回饋輔導機制 • 『金質獎潛在案件訪查輔導』 • 經查核成績優良或篩選潛在案件主動進行訪查輔導 • 102年度本府有3件工程案件查核分數達85分以上符合推薦門檻 • 103年目標爭取公共工程金質獎 • 『中小型工程訪查輔導』 • 針對區公所辦理之中小型在建工程,與機關、監造及廠商人員進行實地訪查及意見交流,並作政策制度宣導 • 102年共計已訪查24個區公所 09/13小型工程訪查輔導(七股)
四.全民督工執行績效(1/7) • 年度執行績效考核 • 101年度「全民監督公共工程實施方案」績效評核,臺南市榮獲最高榮譽優等肯定(歷年最佳) ▲工程會頒發執行績優主管(辦)機關 ▲市政會議轉頒獲獎
四.全民督工執行績效(2/7) • 年度執行績效考核 *資料來源:行政院公共工程委員會網站
四.全民督工執行績效(3/7) • 通報案件統計 • 102年全國通報總件數較101年減少65.14%,本市通報件數共81件亦較101年減少35.20%,但第3、4季則較第1、2季明顯增加 • 透過102年9月18日第97次各局處協調會,結合本府「 1999線上即時服務系統」有關公共工程陳情案件,主動處理、服務市民
四.全民督工執行績效(4/7) • 通報內容分析 • 全民督工範疇(屬在建公共工程):102年通報件數81件,其中確屬全民督工範疇件數55件 • 通報工程類別:102年通報案件內容,以交通(道路) 、排水、環境(雨、污水下水道)等類型為主,合計約占94%
四.全民督工執行績效(5/7) • 案件處理時效 • 102年平均處理天數為2.49天,101年平均處理天數為4.07天,較101年度下降約38% • 為提升民眾滿意度,積極稽催通報案件之處理且嚴格要求改善後品質,內部管控處理天數於3天內有具體處理結果 平均處理天數比較圖 • 地方政府平均處理時效約5.5天 減 少 38% • 為全國處理時效最快之地方政府
四.全民督工執行績效(6/7) • 通報案件滿意度 • 民眾滿意度根據通報案件之處理時效及處理成效兩項,惟有處理改善得又快又好,才能提升滿意度 • 102年滿意度填報率為44%,較101年填報率21%提升 • 102年通報案件滿意度100%,亦較101年滿意度81%提升 102年度滿意度 填報率42% 滿意度100% 全國最高

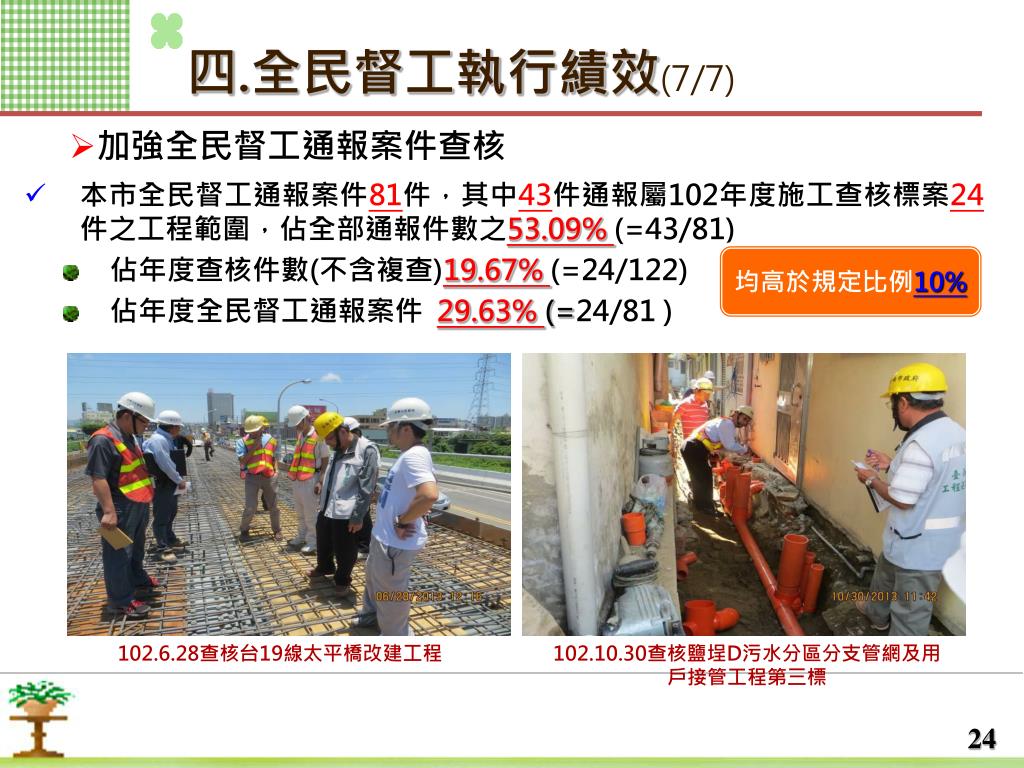

四.全民督工執行績效(7/7) • 加強全民督工通報案件查核 • 本市全民督工通報案件81件,其中43件通報屬102年度施工查核標案24件之工程範圍,佔全部通報件數之53.09% (=43/81) • 佔年度查核件數(不含複查)19.67% (=24/122) • 佔年度全民督工通報案件 29.63% (=24/81 ) 均高於規定比例10% 102.6.28查核台19線太平橋改建工程 102.10.30查核鹽埕D污水分區分支管網及用戶接管工程第三標
五.102年度已完工專案工程辦理情形 已改善完成8個路段,總改善長度8,384.85公尺、改善面積65,841.21平方公尺。

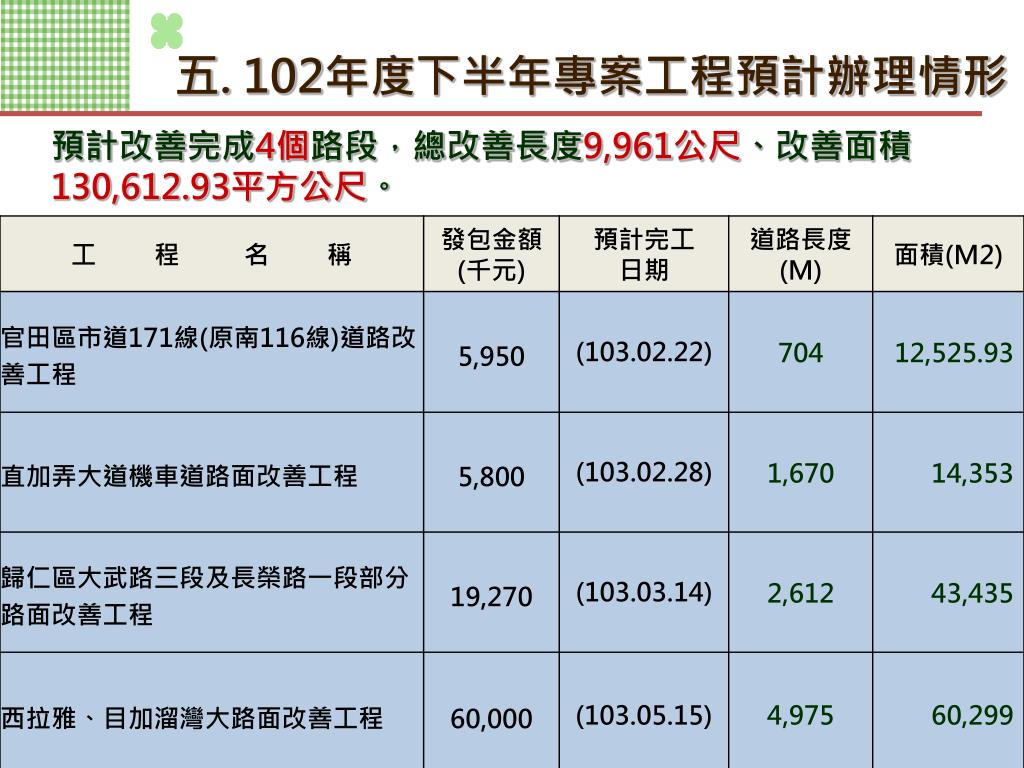

五. 102年度下半年專案工程預計辦理情形 預計改善完成4個路段,總改善長度9,961公尺、改善面積130,612.93平方公尺。
五. 102年度已完工路平專案辦理情形(1/2) 已改善完成10個路段,總改善長度15,118公尺、改善面積232,219.44平方公尺。
五. 102年度已完工路平專案辦理情形(2/2) 已改善完成10個路段,總改善長度15,118公尺、改善面積232,219.44平方公尺。

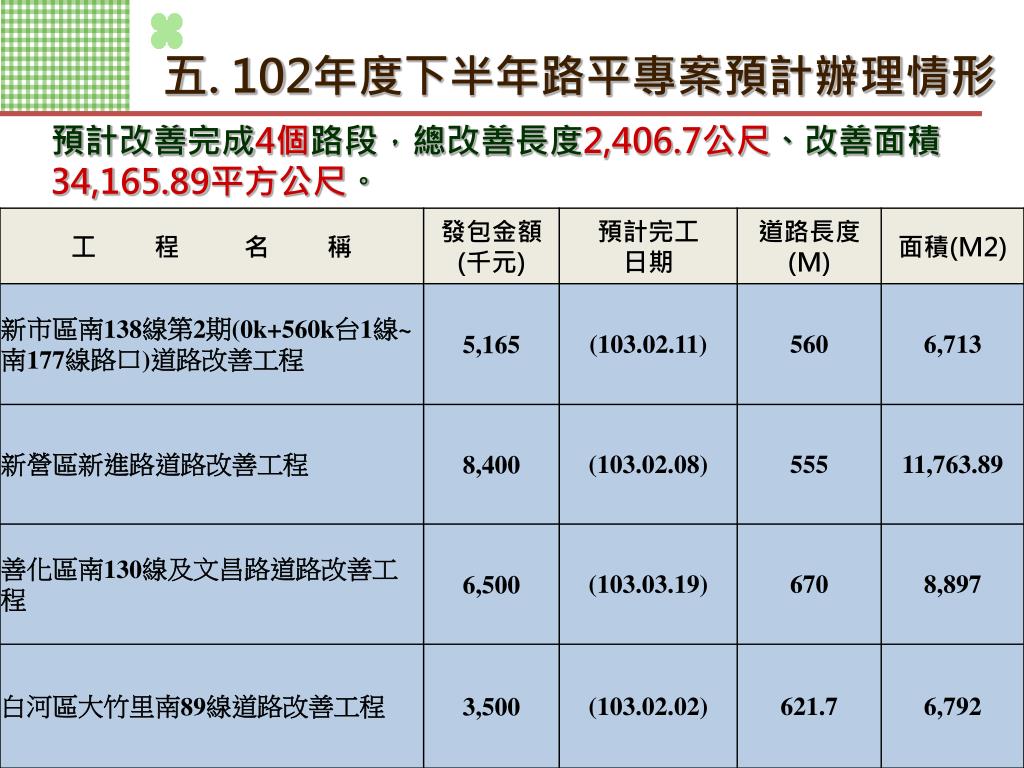

五. 102年度下半年路平專案預計辦理情形 預計改善完成4個路段,總改善長度2,406.7公尺、改善面積34,165.89平方公尺。

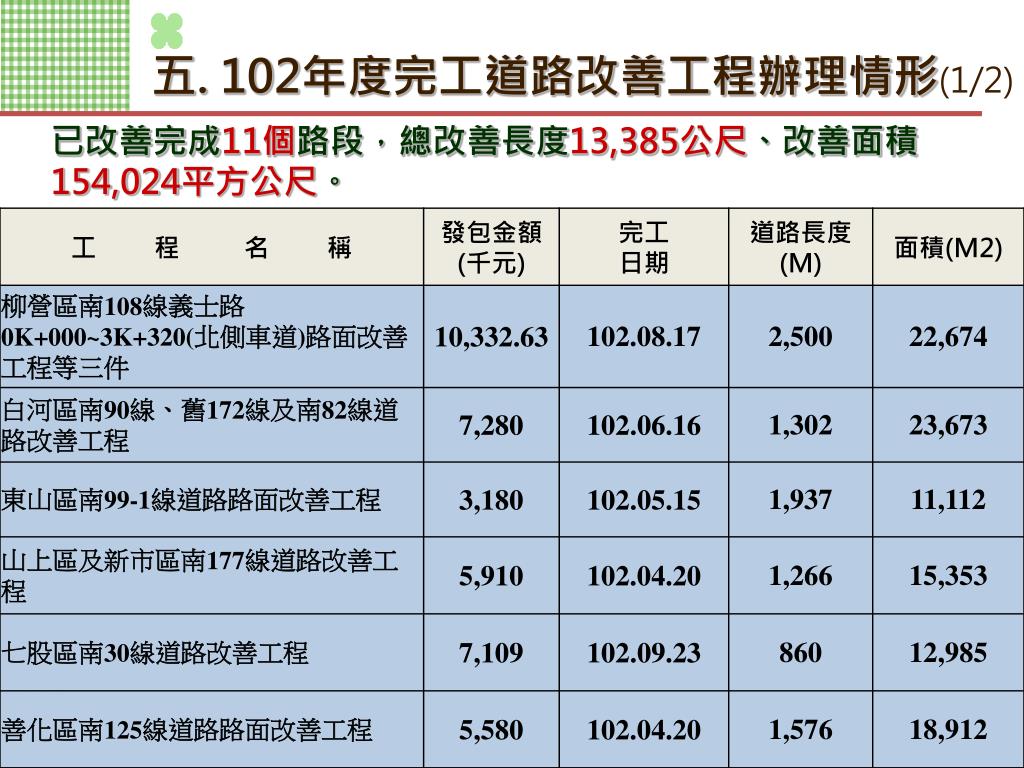

五. 102年度完工道路改善工程辦理情形(1/2) 已改善完成11個路段,總改善長度13,385公尺、改善面積154,024平方公尺。
五. 102年度完工道路改善工程辦理情形(2/2) 已改善完成11個路段,總改善長度13,385公尺、改善面積154,024平方公尺。
五.102年度下半年改善工程預計辦理情形 預計改善完成4個路段,總改善長度2,078公尺、改善面積14,139.5平方公尺。
大台南工務局103年1月20日記者招待會 簡報結束 敬請指教
