บทที่ 4 Defining the Project การระบุของเขตงานโครงการ. Defining the Project.
E N D
บทที่ 4 Defining the Projectการระบุของเขตงานโครงการ
Defining the Project • การจัดทำโครงรางเพื่อเปนฐานขอมูลโครงการ เพื่อใชในการวางแผน ทำกำหนดการ และการควบคุมโครงการ เพื่อใชในทุก phase ของทุกชวงอายุของโครงการ และเพื่อสนองความตองการของผูที่เกี่ยวของทุกคน และเพื่อวัดผลการดำเนินงานใหเปนไปตามแผนกลยุทธของบริษัท- ขอบเขตโครงการ (Scope) – บอกวาอะไรคือสิ่งที่เราคาดหวังวาจะสงมอบใหกับลูกคาเมื่อจบโครงการ - โครงสรางจำแนกงาน (Work breakdown structure : WBS)

5 ขั้นตอน 1) การระบุของเขตงานโครงการ (Defining the project scope) 2) การกำหนดความสำคัญของโครงการ (Priority Matrix) 3) การสรางโครงสรางจำแนกงาน (WBS) แผนภูมิตนไมระบุรายละเอียดกิจกรรมที่ทำใหโครงการสำเร็จ 4) การประสานโครงสรางจำแนกงานใหเขากับองคการ : มอบหมายผูรับผิดชอบ 5) การลงรหัสโครงสรางจำแนกงานเพื่อระบบสารสนเทศ : เพื่อใหงายในการติดตาม

1. การระบุขอบเขตโครงการ (Defining the project scope) • ขอบเขตโครงการ หมายถึง ผลลัพธหรือภารกิจของโครงการในรูปของสินคา/บริการที่ตองสงมอบใหกับลูกคาโครงการ โดยขอบเขตโครงการที่มีความชัดเจนจะมีความสัมพันธกับความสำเร็จของโครงการ • ขอบเขตโครงการตองแสดงในรูปผลลัพธที่เฉพาะเจาะจง จับตองได สามารถวัดได • การระบุขอบเขตโครงการที่ชัดเจนเปนปจจัยหนึ่งแหงความสำเร็จในการบริหารโครงการ ใชวางแผน ติดตามความกาวหนาของโครงการ • ผูจัดการโครงการและลูกคารวมกันพิจารณาขอบเขตโครงการ • ผูจัดการโครงการมีหนาที่ในการตรวจสอบวามีขอตกลงอะไรบางที่ไดทำสัญญาไวกับเจาของโครงการ • ขอบเขตโครงการจะตองทำเปนลายลักษณอักษร เพื่อเขาใจตรงกัน เรียก statements of work (SOW)
ขอบเขตโครงการประกอบดวย (checklist) 1. วัตถุประสงคโครงการ (Project objectives)2. ผลลัพธจากโครงการที่ตองสงมอบ (Deliverables) เปนผลลัพธยอย หรือoutput อยางหนึ่งแตยังไมสุดทาย 3. กำหนดการที่สำคัญ (Milestones) 4. เทคนิคที่จำเปน (Technical requirements) 5. ขอจำกัดตางๆ (Limits & exclusions)6. การทบทวนขอบเขตโครงการกับลูกคา (Reviews with customer)
2. การกำหนดความสำคัญของโครงการ (Establishing Project Priority) • เปนการกำหนดความสำคัญของ Parameter แตละตัวซึ่งมีผลตอคุณภาพของโครงการ ซึ่งอาจตองมีการ trade-offs กัน ไดแก 1) Performance (Scope) 2) Time (Schedule) 3) Cost (Budget)

การจัดลำดับความสำคัญแบงเปน 3 ระดับ คือ 1) Constrain : กำหนดแนนอน เปลี่ยนแปลงไมไดทั้งเวลา , spec. , scope , budget 2) Enhance : ลดได/สงเสริม ถาเปนการเพิ่ม Value ใหโครงการ (Value added) 3) Accept : ยอมใหคลาดเคลื่อนจากที่กำหนดไว Parameter ที่ใชในการจัดลำดับความสำคัญมีความสำคัญไมเทากัน จึงตอง trade-off ตัดสินใจเลือก
ตัวอยาง Project Priority Matrix : การพัฒนา new high-speed modem คงที่ เพิ่มมูลค่า ยอดได้

• การพัฒนา new high-speed modem ซึ่งเวลาในการนำสินคาออกสูตลาดเปนเรื่องที่สำคัญสำหรับการขาย จะไดเปรียบจากทุกๆ โอกาสที่สามารถลดเวลาเพื่อการแขงขัน และการที่จะยอมใหเปนแบบนี้ได cost หรือ budget ตองยอมใหเปนแบบ accept ได ในขณะที่ performance (specification) ตองเปนแบบ standard ที่เชื่อถือได ไมมีการเปลี่ยนแปลง หรืออีกตัวอยางหนึ่งคือ ถาบริษัทที่มีการดำเนินงานคลายๆ กับ Microsoft จะออก product หนึ่งเพื่อเปนผูแรกในตลาด ดังนั้น time สำคัญที่สุด (constrain) และถา budget ถูกกำหนดไวแลว ดังนั้นตัว scope ตองยอมมีการประนีประนอมเพื่อให project เสร็จทันเวลา

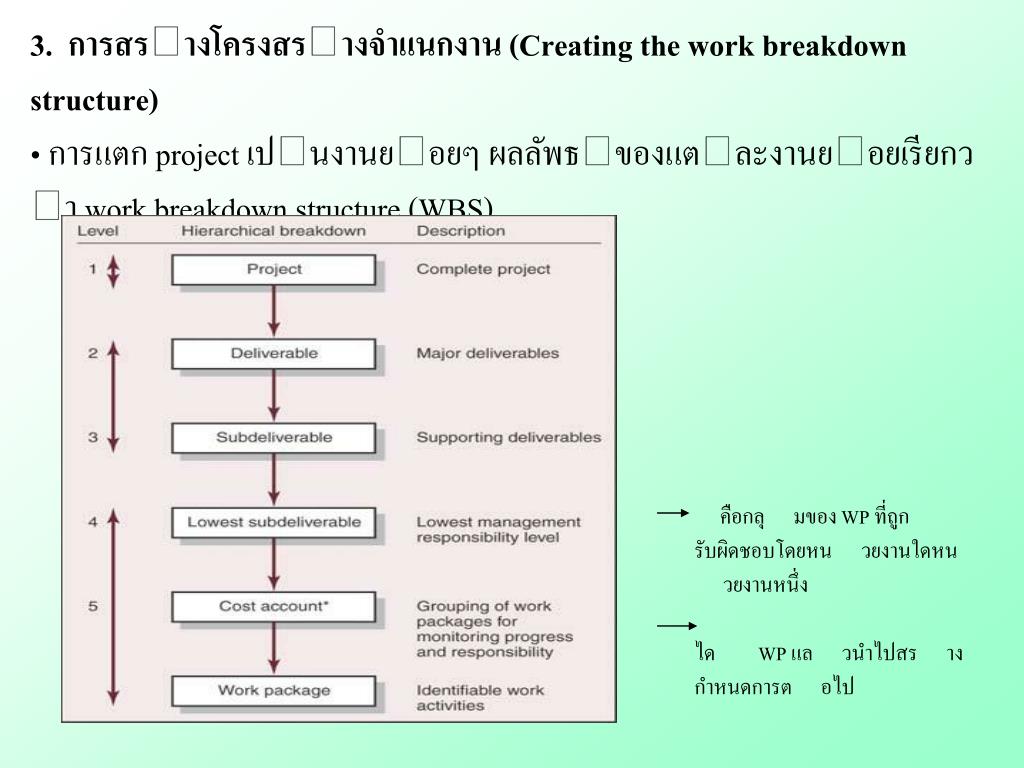

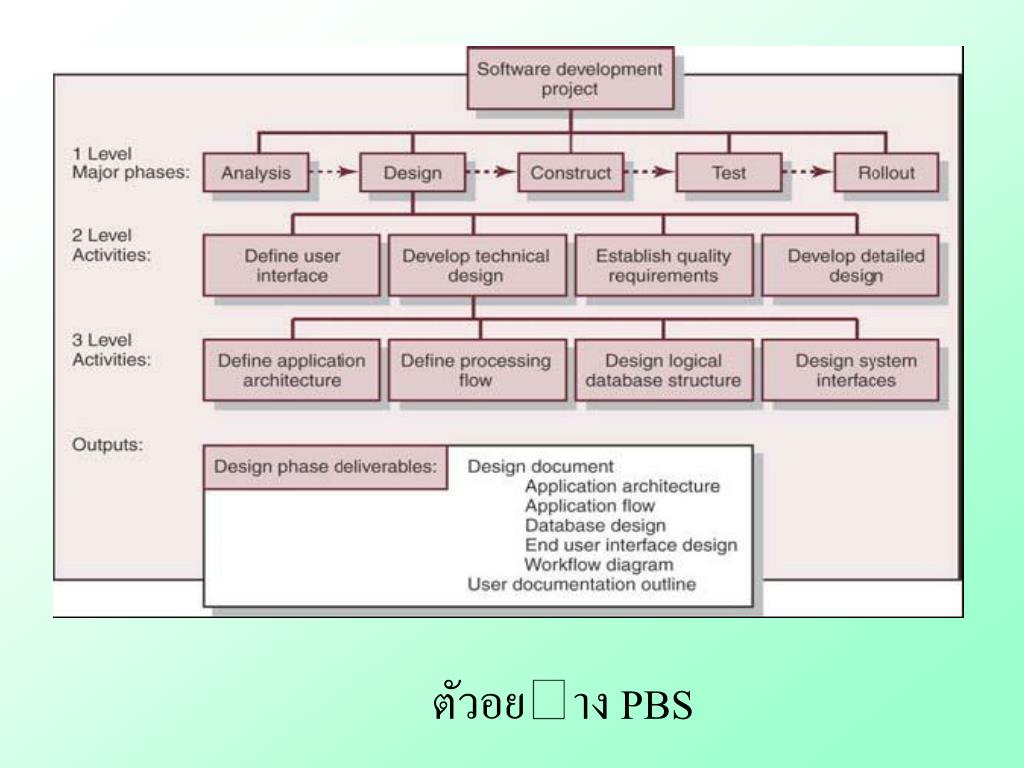

3. การสรางโครงสรางจำแนกงาน (Creating the work breakdown structure) • การแตก project เปนงานยอยๆ ผลลัพธของแตละงานยอยเรียกวา work breakdown structure (WBS) • คือกลุมของ WP ที่ถูกรับผิดชอบโดยหนวยงานใดหนวยงานหนึ่ง • ได WP แลวนำไปสรางกำหนดการตอไป
คือกลุมของ WP ที่ถูกรับผิดชอบโดยหนวยงานใดหนวยงานหนึ่ง • จากรูป เริ่มจาก project (ซึ่งเปน final deliverable) จนสุดทายได work package หลายๆ อัน ซึ่งจะถูกจัดกลุมตามประเภทของงานเพื่อติดตามความคืบหนาของ project ในดานงาน cost และความรับผิดชอบ • Work package เปนงานในชวงเวลาสั้นๆ ที่บอกชวงเวลาเริ่มตนและสิ้นสุด ทรัพยากรที่ใช ตนทุน • แตละ work package คือ control point • Work package manager รับผิดชอบในการดูวา package นั้นจะเสร็จทันเวลาหรือไม อยูในงบประมาณหรือไม

ประโยชนของ WBS - แสดงรายละเอียดองคประกอบของโครงการตามลำดับชั้นของกรอบการทำงาน รวมทั้งแสดงความสัมพันธของแตละองคประกอบ - แสดงชองทางการสื่อสารและชวยในการสรางความเขาใจในงานและการประสานงานระหวางหนวยงานในโครงการ - ชวยในการประเมินคาใชจาย (cost) เวลา (time) และผลการทำงาน (technical performance) ในทุกระดับชั้นในองคกรตลอดอายุของโครงการนั้นๆ ทำใหสามารถวางแผน กำหนดตารางการทำงาน และงบประมาณได โดยสามารถใชเปนกรอบในการติดตามควบคุมคาใชจายและผลงาน รวมทั้งวัดผลการทำงานของแตละหนวยงานไดดวย เมื่อเกิดปญหาจะสามารถรับรูไดอยางรวดเร็ว

- ใหขอมูลแกผูบริหารในแตละระดับ เชน ผูบริหารระดับสูงจะใหความสนใจในผลลัพธสำคัญๆ ของโครงการ ในขณะที่หัวหนางาน (first-line) จะสนใจกับ work package หรือ sub-deliverables เล็กๆ ลงมา - ในการสราง WBS จะมีการมอบหมายความรับผิดชอบใหกับแตละหนวยงาน และคนแตละคน เพื่อให work package บรรลุความสำเร็จ ซึ่งเปนการประสานระหวางงานกับองคกร ใหสอดคลองกัน

การสราง WSB 1) What : กำหนดวามีงานอะไรบาง 2) How long : กำหนดเวลาที่ใชเพื่อใหงาน (work package) แลวเสร็จ 3) Cost : กำหนดงบประมาณตามชวงเวลาตางๆ เพื่อให work package แลวเสร็จ 4) How much : กำหนดทรัพยากรตางๆ ที่จำเปนในการทำให work package แลวเสร็จ 5) Who : กำหนดผูรับผิดชอบแตละหนวยของงาน 6) กำหนดจุดติดตามวัดความกาวหนาของงาน

4. การประสานโครงสรางจำแนกงานใหเขากับองคกร (Integrating the WBS with the organization) • WBS คือการประสานความรับผิดชอบของแตละหนวยงานขององคกรในการทำงาน ผลงานของ process นี้เรียกวา organizational breakdown structure (OBS) ซึ่งจะเปนตัวบอกวาองคกรไดมอบหมายความรับผิดชอบของงานออกไปอยางไร • วัตถุประสงคของ OBS - เพื่อจัดหากรอบงานเพื่อสรุปงานของแตละหนวยงานในองคกร - ระบุหนวยงานในองคกรที่รับผิดชอบ work package - ยึดหนวยงานในองคกรกับ cost control accounts

• จากรูป จุดตัดของ work package และ organizational unit ทำใหเกิด project control point (cost account) ซึ่งรวบรวมงานและความรับผิดชอบ • จุดตัดของ WBS และ OBS เปน set ของ work package ที่จำเปนเพื่อที่จะทำใหเกิด subdeliverable ที่อยูดานบน และหนวยงานที่รับผิดชอบดานซายมือบรรลุผลอยางสมบูรณ เชน circuit board จะมี work package ของแผนก design , production , test , software การควบคุมอาจตรวจสอบไดจาก 2 ทางคือ ผลงาน และความรับผิดชอบ • ใน execution phase ของ project ความคืบหนาถูกติดตามแบบแนวตั้งที่ deliverable (client’s interest) และแนวนอนโดยความรับผิดชอบขององคกร (management’s interest)

Project Rollup • จุดตัดระหวาง WBS กับ OBS แสดงถึงจุดควบคุม (control point) ที่เรียกวา “Cost account” ใชในการติดตามควบคุมงานของแตละ work package โดยในแตละ work package จะมีเวลา งบประมาณ ทรัพยากร ความรับผิดชอบ และ จุดควบคุม

• จุดตัดของ circuit board และ production แสดง 2 work packages ใน cost account มีมูลคา $140 และ $260 มูลคารวม $400 , rollup to circuit board element (ผลรวมของ cost accounts ใต element) เปน $1,000 ใน hard disk element ซึ่งเปน first-level element มี budget $1,660 • ตัวอยาง แผนก design รับผิดชอบ work package ที่เปน circuit board และ read / write head โดยมี cost account อยางละ $300 รวมเปน $600 , manufacturing section มี budget $1,250 ดังนั้น total for the organization delivering ของ hard disk element = total budget ของ all elements rolled up to the hard disk element • หนวยอาจไมตองเปนตัวเงินก็ได อาจเปน resources , labor hours , materials , time หรืออื่นๆ โดย cost account level ตองมีหนวยเดียวกันทั้งโครงสราง

Responsibility Matrix (RM) หรือ Linear responsibility chart • ใชมอบหมายงาน เหมาะกับโครงการเล็กๆ ที่ไมซับซอนมาก (ไมจำเปนตองใช WBS หรือ OBS) • เปนการสรุปงาน (task) ตางๆ ที่ตองทำใหสำเร็จ และผูรับผิดชอบในแตละงานนั้น
