200 likes | 569 Views

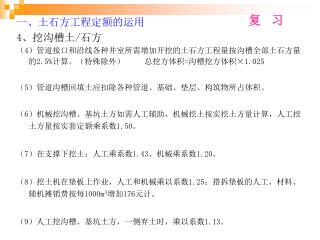

复 习. 一、土石方工程定额的运用 4 、挖沟槽土 / 石方 ( 4 )管道接口和沿线各种井室所需增加开挖的土石方工程量按沟槽全部土石方量的 2.5% 计算。(特殊除外) 总挖方体积 = 沟槽挖方体积 ×1.025 ( 5 )管道沟槽回填土应扣除各种管道、基础、垫层、构筑物所占体积。 ( 6 )机械挖沟槽、基坑土方如需人工辅助,机械挖土按实挖土方量计算,人工挖土方量按实套定额乘系数 1.50 。 ( 7 )在支撑下挖土:人工乘系数 1.43 、机械乘系数 1.20 。
E N D
复 习 一、土石方工程定额的运用 4、挖沟槽土/石方 (4)管道接口和沿线各种井室所需增加开挖的土石方工程量按沟槽全部土石方量的2.5%计算。(特殊除外) 总挖方体积=沟槽挖方体积×1.025 (5)管道沟槽回填土应扣除各种管道、基础、垫层、构筑物所占体积。 (6)机械挖沟槽、基坑土方如需人工辅助,机械挖土按实挖土方量计算,人工挖土方量按实套定额乘系数1.50。 (7)在支撑下挖土:人工乘系数1.43、机械乘系数1.20。 (8)挖土机在垫板上作业,人工和机械乘以系数1.25;搭拆垫板的人工、材料、辅机摊销费按每1000m3增加176元计。 (9)人工挖沟槽、基坑土方,一侧弃土时,乘以系数1.13。
复 习 1 5、挖基坑土方 矩形、圆形基坑土方量计算公式中---每侧工作面宽度的确定 P6每侧工作面宽度表格中:按构筑物确定 6、挖一般土、石方(市政道路工程) V=(F1+F2)/2×L 式中 V----土方量, m3 F1、F2----相邻两个横断面的面积,m2 L----相邻两横断面的距离,m • 利用道路逐桩横断面图计算 • 利用道路工程土方量计算表计算 横截面法
复 习 1 原地面标高比设计路基标高高 道路挖方 道路、排水挖填方量 不得重复计算或漏算 排水挖方 原地面标高比设计路基标高低 原地面至设计路基之间的填方均为道路填方
复 习 7、平整场地 (1)工程量计算---方格网法 各方格网土方量V=底面积×各角点高度(绝对值)的平均值 8、运土、石方 • 人力运土石方上坡坡度>15%,推土机上坡坡度>5%,斜道运距按斜道长度乘定额系数。 • 推土机推土的平均厚度小于30cm时,其台班乘系数1.25
导 入 本次课程主要内容: • 土石方工程定额的运用 • 土石方工程清单计量与计价 • 工程量清单及清单计价的基本知识 • 土石方工程清单计量 • 土石方工程清单计价
一、土石方工程定额运用 8、运土、石方 (4)人力垂直运输土、石方时,垂直深度1m折合水平运距7m。 (5)自卸汽车运土、石方,运距与定额不同时,可内插计算。 【例题】 某道路工程需土方外运,运距是6km,采用8t自卸汽车。试计算确定定 额基价。 【解】 定额中自卸汽车运土运距分别为5km和7km,应采用插入法进行计算。 定额基价=[1-85]+([1-86]-[1-85])÷2 =10663+(13285-10663)÷2 =11974元/1000m3 (6) 人工装土、汽车运土时,汽车运土定额乘以系数1.10 。
二、土石方工程清单计量与计价 (一)工程量清单及清单计价的基本知识 1、工程量清单概念 表现拟建工程的分部分项工程项目、措施项目、其他项目名称和相 应数量的明细清单。 • 项目:齐全(设计图纸、招标要求) • 数量:按统一的工程量计算规则计算 • 清单编制:统一格式 2、工程量清单内容:工程量清单说明、工程量清单表 3、工程量清单格式(P137---P140) 统一由7部分组成
4、工程量清单编制 (1)封面:签字、盖章 (2)招标填表须知:明确币种 (3)总说明:工程概况、范围、招标人采购材料、预留金等 (4)分部分项工程量清单 • 不可调整的闭口清单 • 四统一原则:P141 • 项目编码:12位数 • 前9位数是统一的:《浙江省建设工程工程量清单计价指引》--本书附录后3位数:从001起按顺序编码 • 分成5级:第一级(2位)---分类码 第二级(2位)----章顺序码 第三级(2位)----节顺序码 第四级(3位)----清单项目码 第五级(3位)----具体清单项目码 统一编码 清单编制人自行编码
项目名称:《计价指引》项目名称+项目特征 • 计量单位:清单均采用基本计量单位 • 工程数量:统一按《计价指引》工程量计算规则计算 • 工程数量有效位数规定 • 清单工程量计算规则与定额计算规则 (5)措施项目清单 • 只列项、没有相应工程量 • 可调整的清单 (6)其他项目清单及零星工作项目表 • 没有其他项目、零星工作项目时,仍需提供空白表格 施工组织设计 施工及验收规范
5、工程量清单计价概念 包括编制招标标底、投标报价、合同价款确定、工程结算等 工程量清单投标报价----在施工招标活动中,招标人按规定格式提 供工程量清单,投标人按工程价格的组成、计价规定自主报价。 6、工程量清单计价基本程序(P146) 基本程序与“综合单价法的费用计算程序”表2-3、2-4一致的。 7、工程量清单计价格式(P146) 统一由13部分组成 浙江省补充第14~16部分。
8、工程量清单报价的编制 (1)封面:签字、盖章;工程名称----招标项目名称 (2)编制说明:取费基数、工程类别、人材机价格取定 (3)投标总价表、工程项目总价表、单项/位工程费汇总表 • 工程名称 • 金额 (4)分部分项工程量清单计价表 • 序号、项目编码、项目名称、计量单位、工程数量与“分部分项工程量清单” 完全一致。 • 综合单价:根据“综合单价计算/分析表”填写、应一致。 (5)分部分项工程量清单综合单价计算/分析表 • 一个分部分项清单项目,一张综合单价计算表 • 项目编码、项目名称、计量单位、工程数量与“分部分项工程量清单计价表”一致。 • 综合单价计算确定(计算步骤见P154): 关键是确定清单项目组合工作内容及其工程量
(6)措施项目清单计价表 • 工程名称、措施项目名称按“措施项目清单”填写 • 技术措施项目金额按“措施项目费分析表/计算表(一)”填写 • 组织措施项目金额按“措施项目费计算表(二)”填写 • 投标人可增加措施项目,以“增××”表示,从“01”开始编号 • 不得删除“措施项目清单”中不发生的项目,金额以“0”计 (7)措施项目费分析表/计算表(一) • 用于施工技术措施项目 • 项目编码:以“cs”打头 • 计量单位:“项” • 工程数量:“1” • 一项技术措施,对应一张措施项目费计算表(一) (8)措施项目费计算表(二) • 用于施工组织措施项目 • 计算式:明确计算基数和费率
(9)其他项目清单计价表 • 与“其他项目清单”对应 • 投标人部分—总承包服务费按招标文件要求计算 • 投标人部分--零星工作项目费按“零星工作项目计价表”填写 (10)零星工作项目计价表 • 表中序号、名称、计量单位、数量按“零星工作项目表”填写 • 综合单价:计算确定 (11)主要材料价格表 • 材料编码:浙江省统一分类编码 • 材料名称、规格型号:根据工程实际填写 • 材料单价:投标报价所采用的单价
(二)土石方工程工程量清单(计量) 1、清单项目及工程量计算规则(附录A) 挖一般土方、挖沟槽土方、挖基坑土方、填方、余方弃置、缺方内运 (1)挖沟槽、基坑、一般土方的划分:与定额的划分相同 (2)挖一般土方 • 工程量计算规则:按设计图示开挖线以体积计算 • 计算方法:横截面法、方格网法 (3)挖沟槽土方 • 工程量计算规则:按原地面以下构筑物最大水平投影面积乘以挖土深度以体积计算 构筑物最大水平投影面积=管道垫层宽度×垫层长度(管道长度) • 计算方法:与定额计算方法相同 与定额计算规则相同 与定额计算规则不同 不考虑工作面宽度、放坡(支撑)
本例中挖沟槽土方清单项目有2个组合工作内容:本例中挖沟槽土方清单项目有2个组合工作内容: 1、机械挖沟槽土方 2、人工挖沟槽土方 【例题】以图8-1、8-2为例,计算Y1-Y2段管道沟槽开挖的清单土方量,采用机械在沟槽边挖土,距槽底20cm用人工开挖、土质为三类土。07-2 【解】 Y1处挖深H=6.82-4.695+(0.78-0.5)/2+0.08+0.1=2.445 m Y2处挖深H=6.76-4.72+(0.78-0.5)/2+0.08+0.1=2.360 m Y1-Y2平均挖深=(2.445+2.360)/2=2.403 m 垫层宽度=0.88+0.2=1.08m 垫层长度=20.1m Y1-Y2沟槽挖方清单工程量=1.08×20.1×2.403=52.16m3 Y1-Y2沟槽挖方定额工程量 V=(1.88+0.5×2.403)×2.403×20.1×1.025=152.56m3 按定额计算规则计算其报价工程量
与定额计算规则不同 (4)挖基坑土方 • 工程量计算规则:按原地面以下构筑物最大水平投影面积乘以挖土深度以体积计算 构筑物最大水平投影面积=桥台垫层宽度×桥台垫层长度 • 计算方法:式6-4 (5)填方 道路工程:按设计图示尺寸以体积计算(横截面法/方格网法) 排水/桥梁工程:挖方清单工程量-包括垫层内的构筑物体积+原地 面至设计标高间的体积 道路、排水挖填方 工程量不要重复计算或漏算
P163实例 (6)余方弃置、缺方内运 • 工程量计算规则:挖方清单工程量-填方清单工程量
参考《计价指引》 (三)土石方工程工程量清单计价 关键:分部分项清单项目、技术措施清单项目综合单价计算 确定清单项目组合工作内容 根据工程施工图纸、施工方案 表6-9 计算各组合工作内容的报价工程量 确定人工、材料、机械单价 划分工程类别、确定取费基数及各项费率 P163实例(清单计价) 计算综合单价
技术措施清单 项目综合单价 计算方法 与此相同 4.77 分部分项工程量清单综合单价计算表 工程名称:某市HCDL道路土方工程 计量单位:m3 项目编码:040101001001 工程数量:8707.10 项目名称:挖一般土方(三类土) 综合单价: 人工挖土方(三类土) 1-2 100m3 4.354 3412.84 0.00 0.00 682.57 511.93 0.00 3412.84 机械挖土并装车(三类土) 1-75 1000m3 8.272 1191.17 0.00 25222.49 5282.73 3962.05 0.00 35658.44 自卸车运土,运距1km内 1-83 1000m30.183 0.00 4.28 907.47 181.49 136.12 0.00 1229.36 4604.01 4.28 26129.96 6146.79 4610.10 0.00 41495.14 0.53 0.00 3.00 0.71 0.53 0.00 4.7657
工程量清单计价步骤 1、施工方案确定 2、人材机单价及费率确定 3、清单项目细化分解:确定组合工作内容 4、计算各组合工作内容的报价工程量 5、计算分部分项清单项目综合单价 6、计算分部分项工程量清单项目费=∑(清单工程量×综合单价) 7、计算技术措施清单项目综合单价(措施项目费计算表(一)) 8、计算技术措施清单项目费=∑(清单工程量×综合单价) 9、按费用计算程序计算组织措施项目清单费、其他项目清单费、规 费、税金 10、合计得到工程造价
