DESCRIPTION

PM Techniken. Controlling mit Earned Value Anaysis (EVA). Earned Value Analyse Kennzahlen I. Earned Value Analyse Kennzahlen II. Earned Value Analyse Bau einer Mauer. Tag 2 5m Mauer wegen schweren Regens 500 ,- Kosten. Tag 3 20m Mauer 1500,- Kosten. Tag 1 10m Mauer

1 / 8

Download Presentation

PM Techniken

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. PM Techniken • Controlling mit Earned Value Anaysis (EVA)

  2. PM - Techniques Earned Value AnalyseKennzahlen I

  3. PM - Techniques Earned Value Analyse Kennzahlen II

  4. PM - Techniques Earned Value AnalyseBaueinerMauer • Tag 2 • 5m MauerwegenschwerenRegens • 500,- Kosten • Tag 3 • 20m Mauer • 1500,- Kosten • Tag 1 • 10m Mauer • 1000,- Kosten • Plan: • Jeder Seite der Mauer (10m) kostet€ 1000,- • Jeder Seite der Mauer soll in einem Tag gebaut werden.

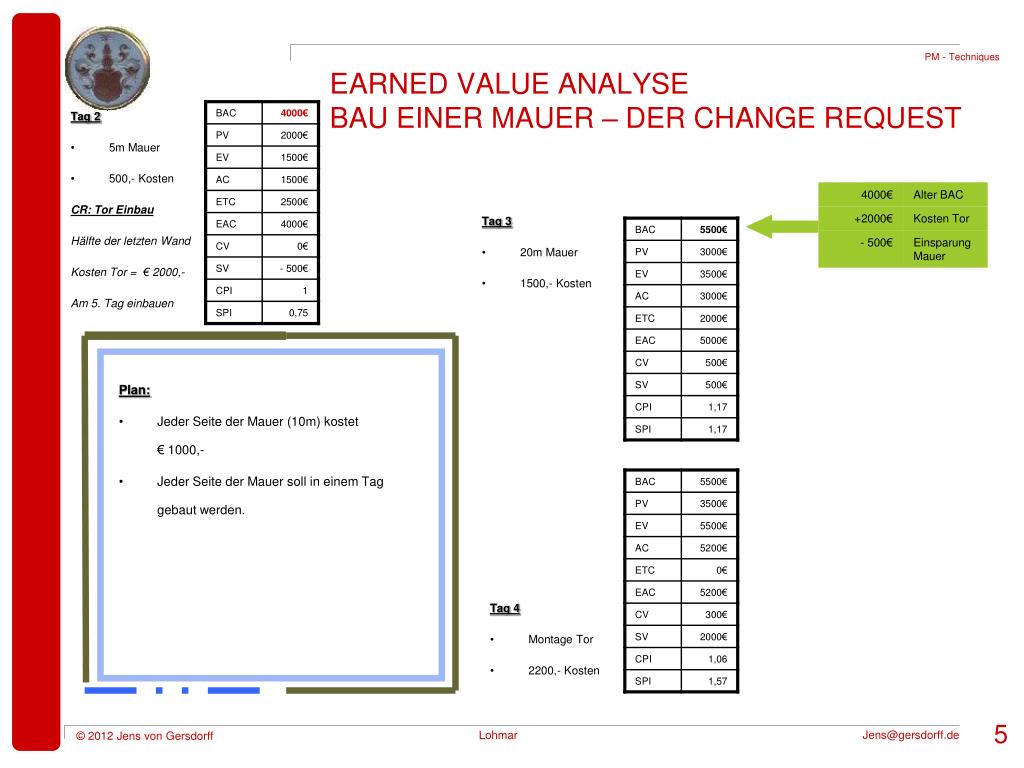

  5. PM - Techniques Earned Value AnalyseBaueinerMauer – Derchange request • Tag 2 • 5m Mauer • 500,- Kosten • CR: Tor Einbau • Hälfte der letzten Wand • Kosten Tor = € 2000,- • Am 5. Tag einbauen • Tag 3 • 20m Mauer • 1500,- Kosten • Plan: • Jeder Seite der Mauer (10m) kostet€ 1000,- • Jeder Seite der Mauer soll in einem Tag gebaut werden. • Tag 4 • Montage Tor • 2200,- Kosten

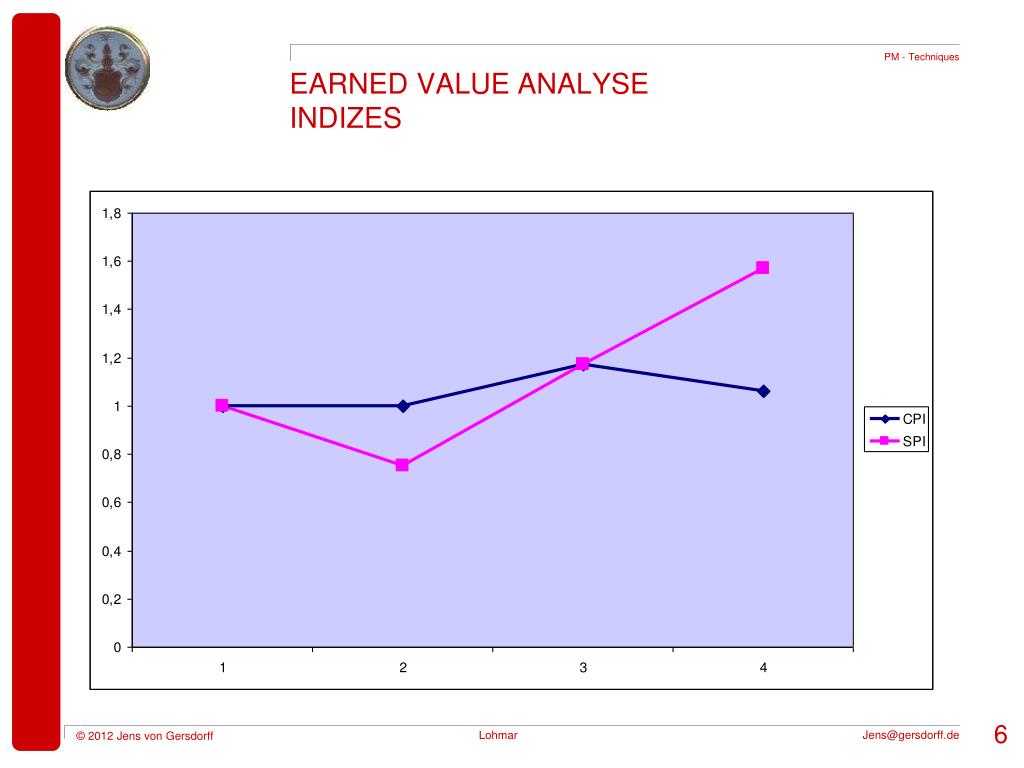

  6. PM - Techniques Earned Value AnalyseIndizes

  7. PM - Techniques PM - Prozesse

  8. PM Techniken • Vielen Dank für Ihre Aufmerksamkeit • <Ort>, <tt.MM.jjjj> • Vorname Name • jens@gersdorff.de
