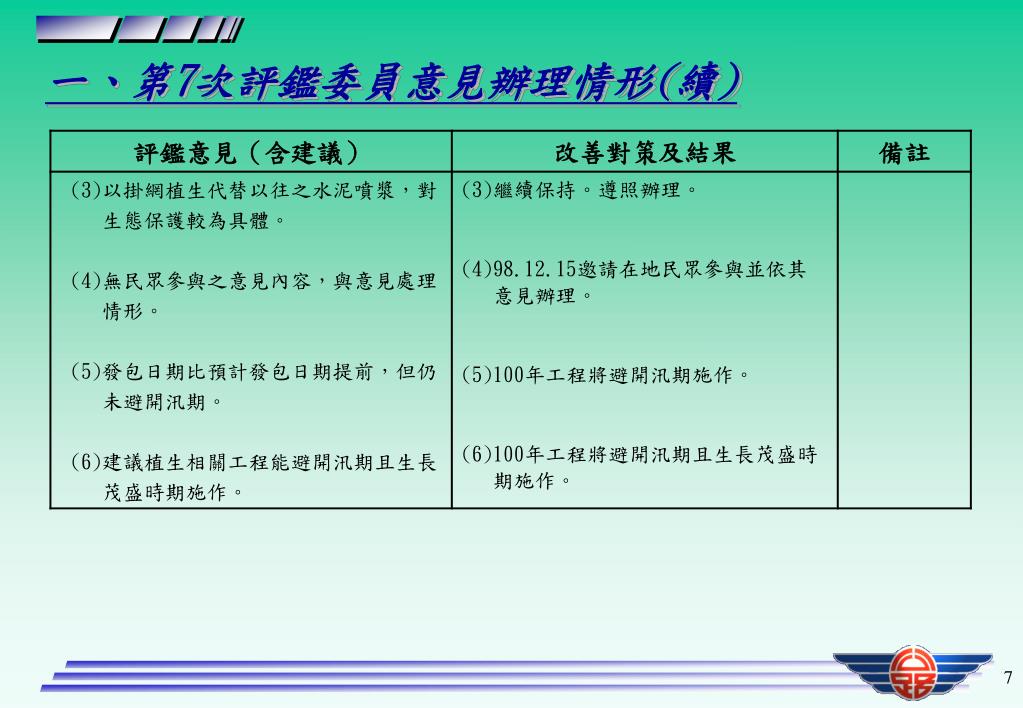

石門水庫及其集水區整治計畫 -- 水庫集水區保育 第 8 次評鑑簡報. 交通部公路總局 ( 桃園縣政府及新竹縣政府 ). 中 華 民 國 100 年 01 月 13 日至 01 月 14 日. 簡 報 大 綱. 一、第 7 次評鑑委員意見辦理情形 二、執行成果 ( 含第 2 階段及整體成果 ) 三、 遭遇問題 四、解決對策 五、 後續建議事項. 一、第 7 次評鑑委員意見辦理情形. 一、第 7 次評鑑委員意見辦理情形 ( 續 ). 一、第 7 次評鑑委員意見辦理情形 ( 續 ). 一、第 7 次評鑑委員意見辦理情形 ( 續 ).
E N D
石門水庫及其集水區整治計畫 --水庫集水區保育 第8次評鑑簡報 交通部公路總局 (桃園縣政府及新竹縣政府) 中 華 民 國 100年01月13日至01月14日

簡 報 大 綱 • 一、第7次評鑑委員意見辦理情形 • 二、執行成果(含第2階段及整體成果) • 三、遭遇問題 • 四、解決對策 • 五、後續建議事項
二、執行成果(含第2階段及整體成果) • 經費執行情形

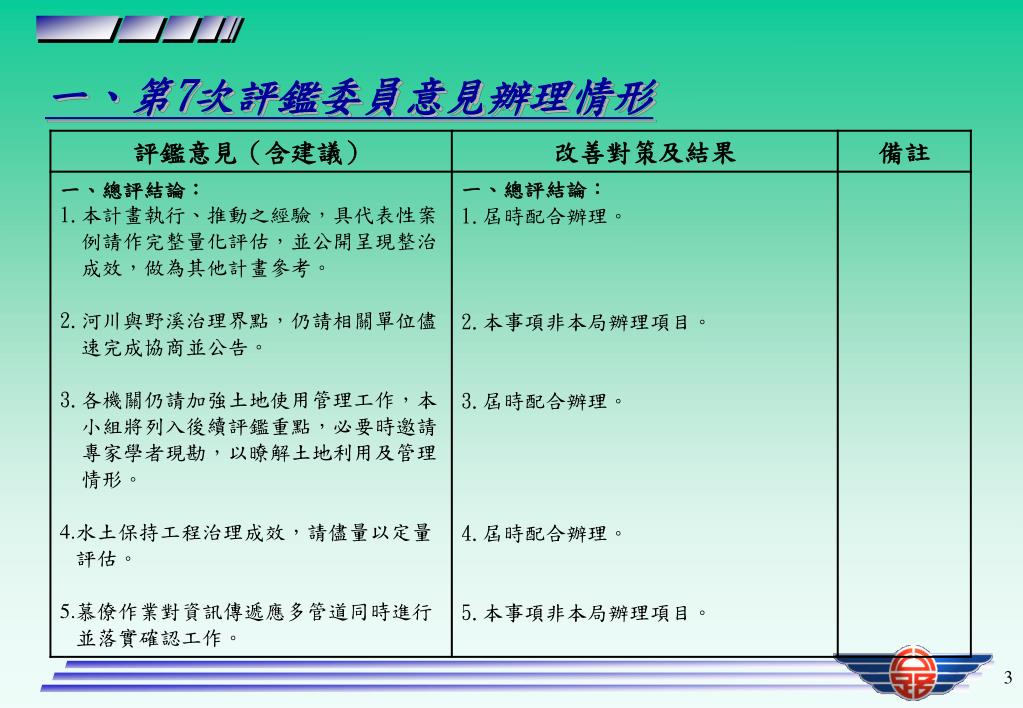

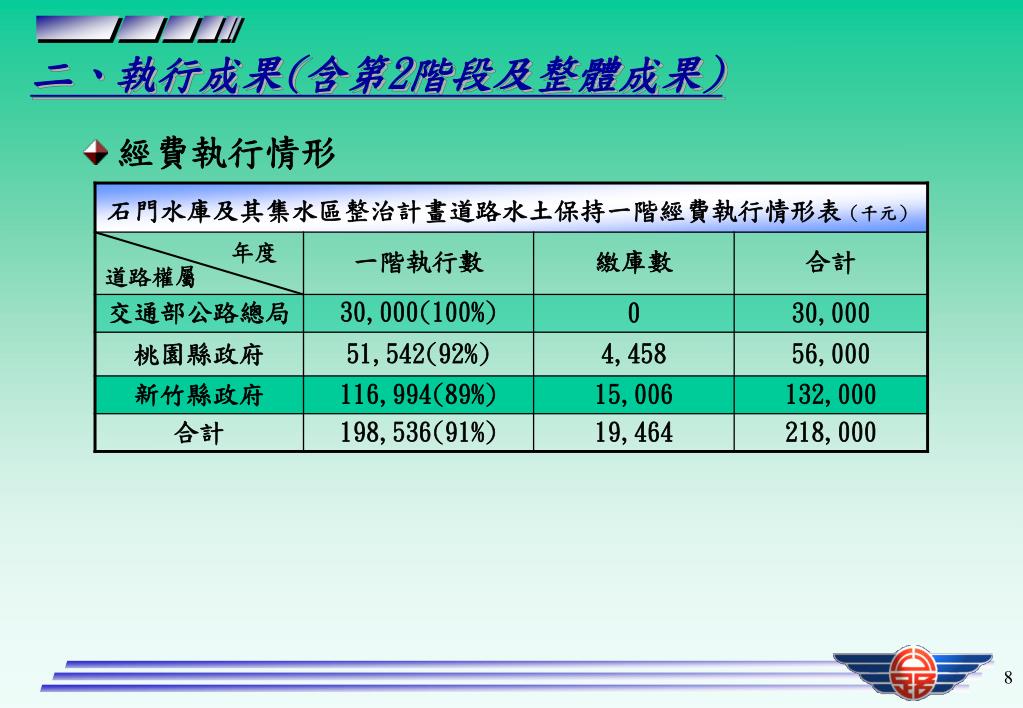

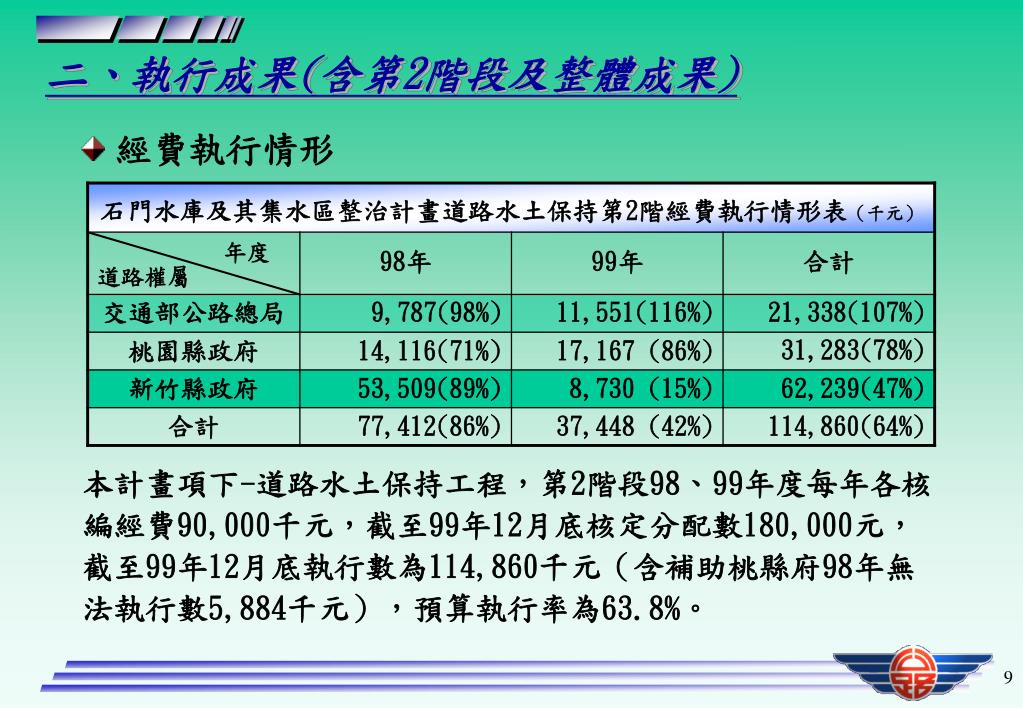

二、執行成果(含第2階段及整體成果) • 經費執行情形 本計畫項下-道路水土保持工程,第2階段98、99年度每年各核編經費90,000千元,截至99年12月底核定分配數180,000元,截至99年12月底執行數為114,860千元(含補助桃縣府98年無法執行數5,884千元),預算執行率為63.8%。

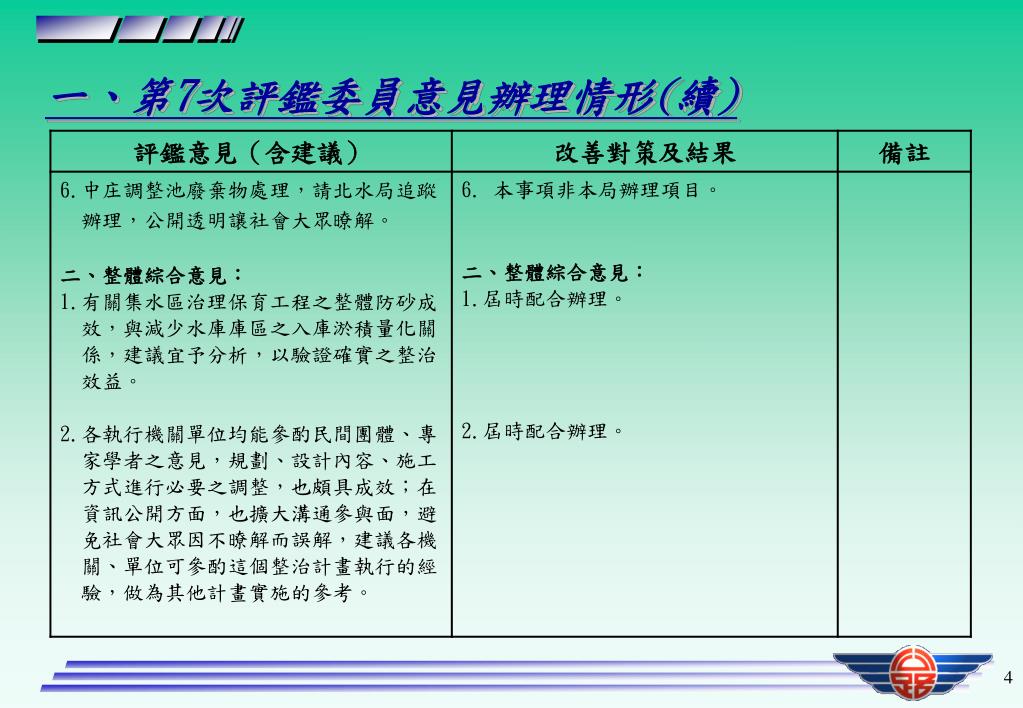

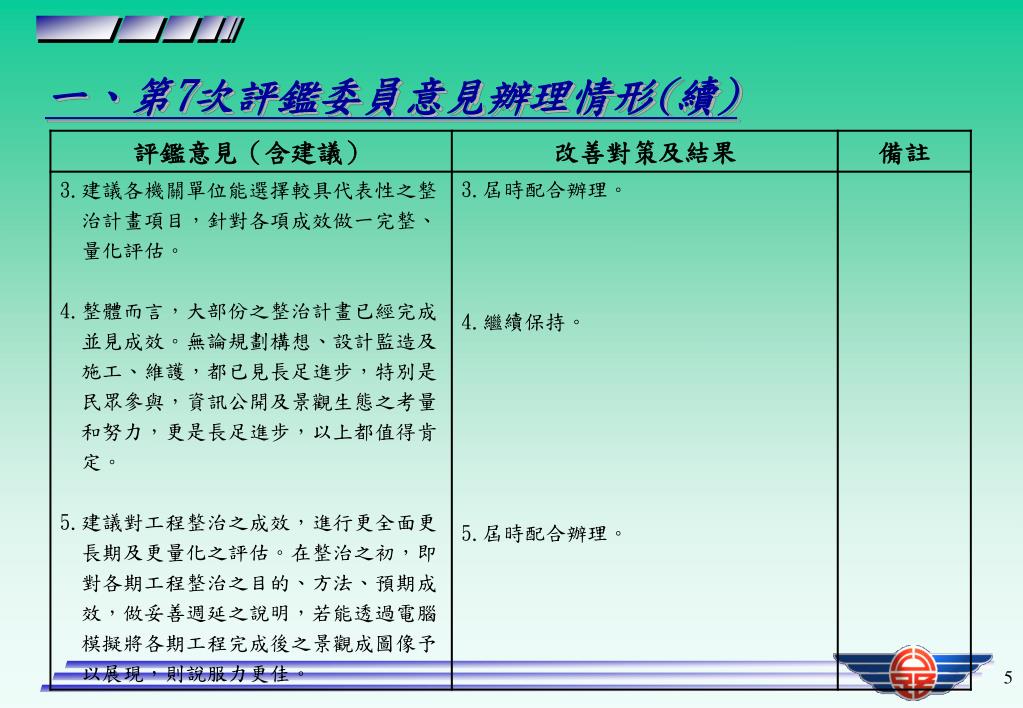

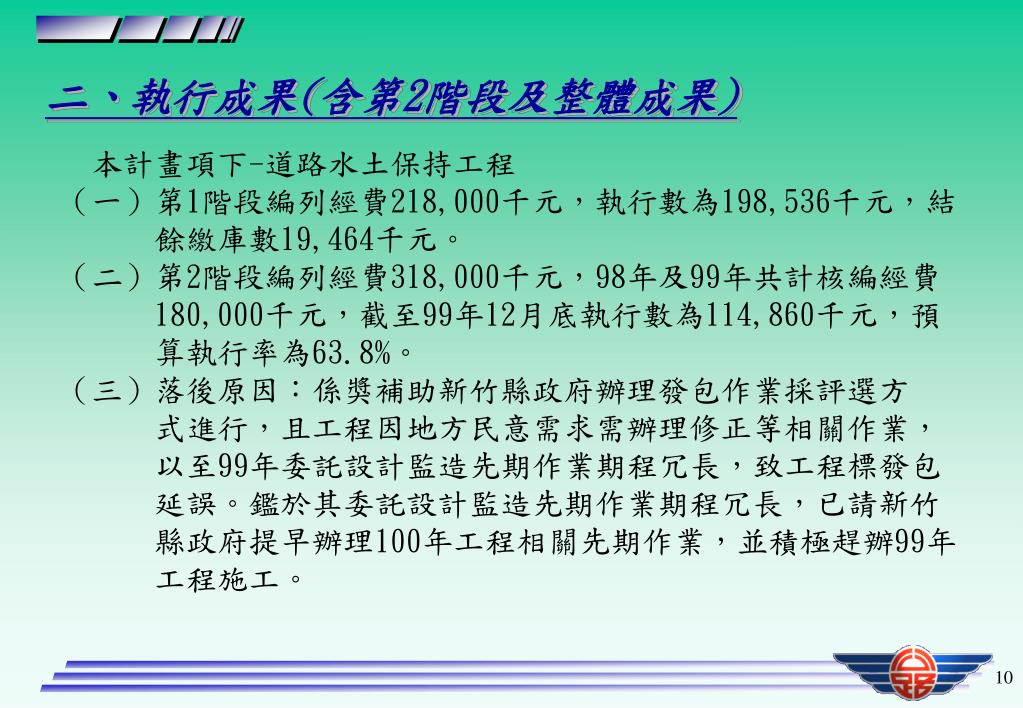

本計畫項下-道路水土保持工程 (一)第1階段編列經費218,000千元,執行數為198,536千元,結 餘繳庫數19,464千元。 (二)第2階段編列經費318,000千元,98年及99年共計核編經費 180,000千元,截至99年12月底執行數為114,860千元,預 算執行率為63.8%。 (三)落後原因:係獎補助新竹縣政府辦理發包作業採評選方 式進行,且工程因地方民意需求需辦理修正等相關作業, 以至99年委託設計監造先期作業期程冗長,致工程標發包 延誤。鑑於其委託設計監造先期作業期程冗長,已請新竹 縣政府提早辦理100年工程相關先期作業,並積極趕辦99年 工程施工。 二、執行成果(含第2階段及整體成果)

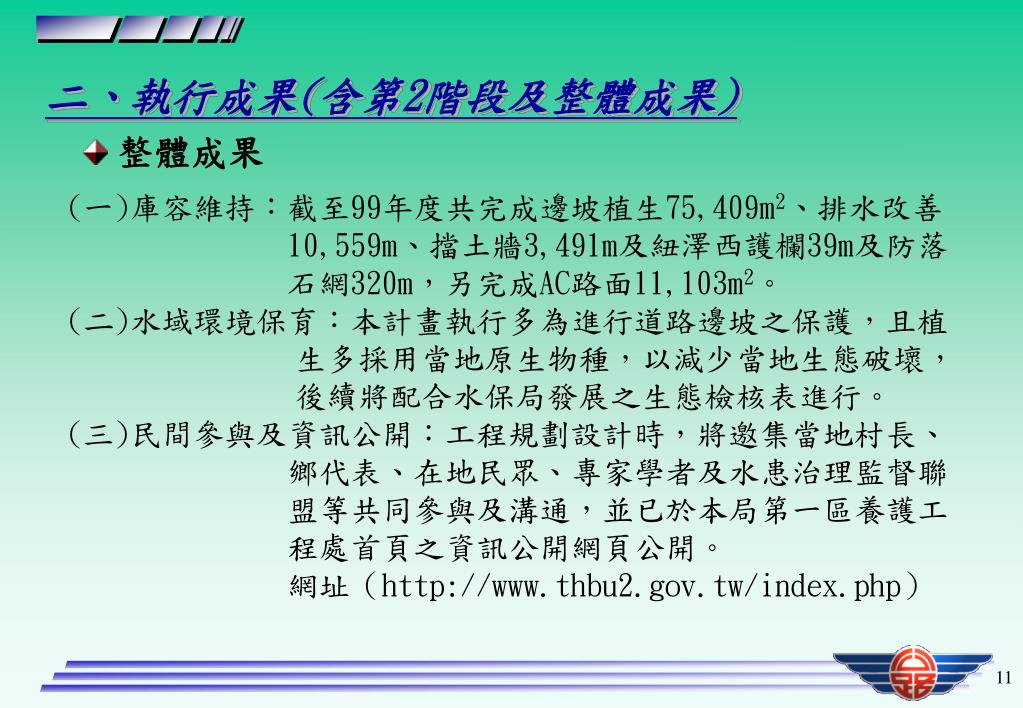

二、執行成果(含第2階段及整體成果) • 整體成果 (一)庫容維持:截至99年度共完成邊坡植生75,409m2、排水改善 10,559m、擋土牆3,491m及紐澤西護欄39m及防落 石網320m,另完成AC路面11,103m2。 (二)水域環境保育:本計畫執行多為進行道路邊坡之保護,且植 生多採用當地原生物種,以減少當地生態破壞, 後續將配合水保局發展之生態檢核表進行。 (三)民間參與及資訊公開:工程規劃設計時,將邀集當地村長、 鄉代表、在地民眾、專家學者及水患治理監督聯 盟等共同參與及溝通,並已於本局第一區養護工 程處首頁之資訊公開網頁公開。 網址(http://www.thbu2.gov.tw/index.php)

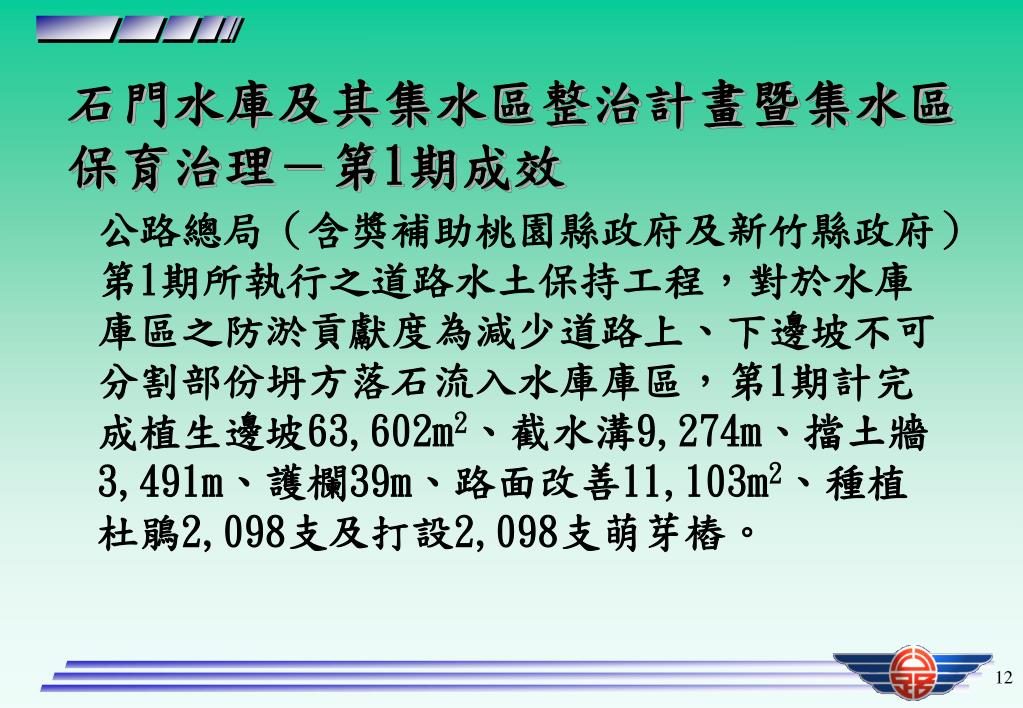

石門水庫及其集水區整治計畫暨集水區保育治理-第1期成效石門水庫及其集水區整治計畫暨集水區保育治理-第1期成效 公路總局(含獎補助桃園縣政府及新竹縣政府)第1期所執行之道路水土保持工程,對於水庫庫區之防淤貢獻度為減少道路上、下邊坡不可分割部份坍方落石流入水庫庫區,第1期計完成植生邊坡63,602m2、截水溝9,274m、擋土牆3,491m、護欄39m、路面改善11,103m2、種植杜鵑2,098支及打設2,098支萌芽樁。

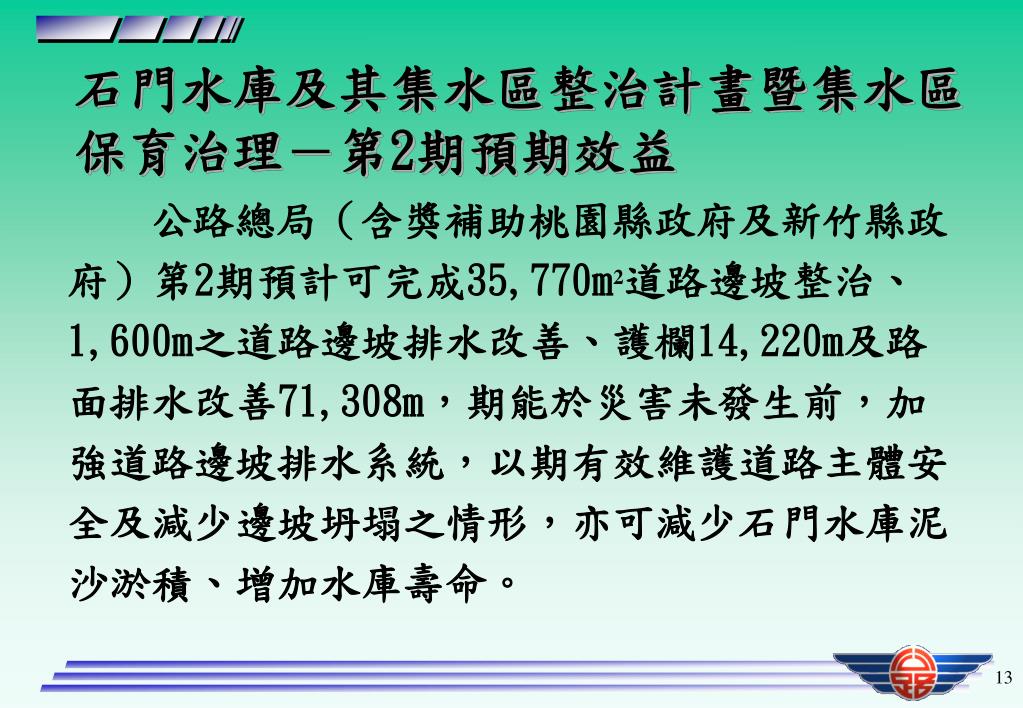

石門水庫及其集水區整治計畫暨集水區保育治理-第2期預期效益 公路總局(含獎補助桃園縣政府及新竹縣政府)第2期預計可完成35,770m2道路邊坡整治、1,600m之道路邊坡排水改善、護欄14,220m及路面排水改善71,308m,期能於災害未發生前,加強道路邊坡排水系統,以期有效維護道路主體安全及減少邊坡坍塌之情形,亦可減少石門水庫泥沙淤積、增加水庫壽命。

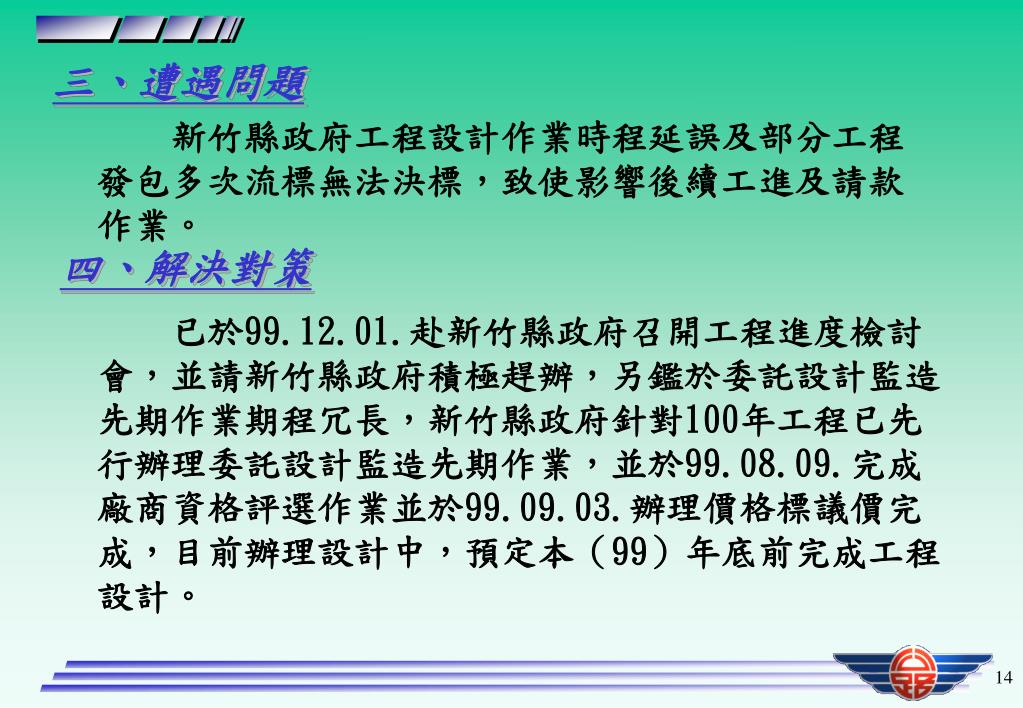

三、遭遇問題 新竹縣政府工程設計作業時程延誤及部分工程發包多次流標無法決標,致使影響後續工進及請款作業。 四、解決對策 已於99.12.01.赴新竹縣政府召開工程進度檢討會,並請新竹縣政府積極趕辦,另鑑於委託設計監造先期作業期程冗長,新竹縣政府針對100年工程已先行辦理委託設計監造先期作業,並於99.08.09.完成廠商資格評選作業並於99.09.03.辦理價格標議價完成,目前辦理設計中,預定本(99)年底前完成工程設計。

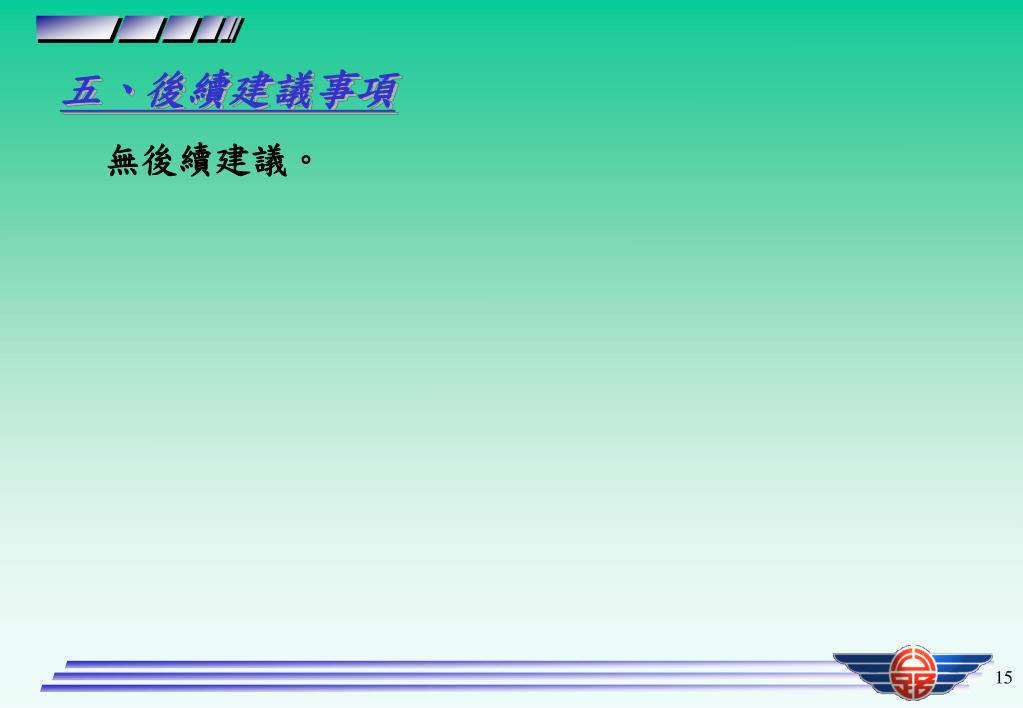

五、後續建議事項 無後續建議。
報告完畢 敬請指教 交通部公路總局 與您一起打拼
