中央管河川砂石採售分離 疏濬作業簡報. 經濟部水利署第七河川局 中華民國 97 年 4 月 30 日. 壹:河川疏濬採取土石演進 貳:採售分離依據 參:採售分離作業 肆:採售分離管理 伍:採售分離配套 陸:採售分離河段 柒:採售分離成果. 簡報內容. 壹 、 河川疏濬採取土石演進. 個別申請 採取土石. 85 年以前執行,由砂石商個別向縣政 府申請,並以繳交使用費方式辦理。. 聯管計畫 疏濬採取土石. 86 至 89 年執行,由廠商成立聯合自律管 理委員會,並以繳交使用費方式辦理。. 公開發包 疏濬採取土石.
E N D
中央管河川砂石採售分離疏濬作業簡報 經濟部水利署第七河川局 中華民國97年4月30日
壹:河川疏濬採取土石演進 貳:採售分離依據 參:採售分離作業 肆:採售分離管理 伍:採售分離配套 陸:採售分離河段 柒:採售分離成果 簡報內容
壹、河川疏濬採取土石演進 個別申請 採取土石 85年以前執行,由砂石商個別向縣政 府申請,並以繳交使用費方式辦理。 聯管計畫 疏濬採取土石 86至89年執行,由廠商成立聯合自律管 理委員會,並以繳交使用費方式辦理。 公開發包 疏濬採取土石 93年至94年執行,以公開發包方式辦理 。 採售分離 疏濬採取土石 95年以後執行,以固定底價、限量方式 ,接受廠商申購,公開抽籤方式辦理。
一、行政院第2988次(950503)院會院長指示:「水利署在不影響河川安全下,儘速採河川砂石,並應採、銷分離。」一、行政院第2988次(950503)院會院長指示:「水利署在不影響河川安全下,儘速採河川砂石,並應採、銷分離。」 二、院長95年5月6日視察大甲溪時指示:「河川砂石應以疏濬為主、採料為輔,並以採售分離方式執行。」。 三、中國大陸公告自95年5月1日起禁止砂石出口,砂石價格即高漲不下,行政院公共工程委員會爰要求經濟部水利署進行河川疏濬作業,並以平價供應砂石。 貳、採售分離依據
參、採售分離作業 一、依據經濟部水利署函頒「河川水庫疏濬採售分離土石申購作業規定」,公開接受廠商申購,分「專案申購」、「一般申購」。 • 專案申購:以政府機關、公立學校及公營事業重 大工程(契約金額一億元以上)為 限,且不得做為填方料。未有專案申 購時,其配額流入一般申購。 • 一般申購:依據礦務局網站公告具加工能力廠商,分「已工廠登記」、「尚未工廠登記」之砂石廠 商,始得參加申購,每家申購數量,依本局規定,最多2萬m3。
一、採: 一、優先商請陸軍工兵協助辦理。 二、由本局公開發包,由得標廠商負責採挖 裝車工作。 二、售: 由本局訂定價格(依據行政院工程會研擬公 式計算),公開接受具申購資格廠商申購。 於完成資格審查後,即請律師見證公開抽籤 ,於中籤廠商繳款後,由本局依中籤順序, 通知廠商自備運輸車輛,持本局核發提貨單 、磁卡進場提料。 參、採售分離作業
一、由本局於疏濬作業區出入口設管制站、地磅、監視器24小時錄影,並燒錄成光碟,且委由保全人員負責24小時控管。一、由本局於疏濬作業區出入口設管制站、地磅、監視器24小時錄影,並燒錄成光碟,且委由保全人員負責24小時控管。 二、進場:運輸車輛行至管制室時,需提出本局核發之進場提料單、磁卡過磅。 三、出場:運輸車輛行至管制室時,需提出本局核發之出場提料單、磁卡過磅,保全員並給予實際載重磅單。 肆、採售分離管理
執行方式 現場管控作業流程 進 場 出 場 運輸車進場 運輸車出場 空車刷卡驗證(提料單)過磅 重車刷卡驗證(提料單)過磅 不合格 出場車輛 清潔沖洗 攝影機監控 合格 現場裝載砂石
一、本局派駐監辦人員及河川駐衛警察巡防。 二、函請高屏溪流域管理委員會(108位巡防員含 36位編制警察)加強查緝。 三、本局測量人員定期前往疏濬作業區檢測。 四、為維護疏濬區週邊環境,本局於出口設有洗車台,亦另發包委由廠商負責運輸道路之修補、灑水、清潔等工作。 五、為免造成鄰近居民生活環境衝擊,並編列「行政作業費」與「公益支出」費用,委由鄰近鄉鎮公所辦理相關週邊改善,協助計畫完成。 伍、採售分離配套
本局97年執行採售分離河段計有: 1.東港溪泗溝鐵橋段17萬m3 已完成 2.武洛溪廣福橋河段52萬m3 已完成 3.隘寮溪隘寮堰河段49萬m3 已完成 4.高屏溪大寮堤防河段40萬m3 執行中 5.荖濃溪斜張橋河段50萬m3 執行中 6.高屏溪曹公圳河段40萬m3 執行中 7.荖濃溪寶來橋河段12萬m3 4月29日出料 8.荖濃溪草坔堤防河段20萬m3(尚未開始) 總計疏濬土石280萬m3 陸、採售分離河段
一、本局秉持河防安全前提下,配合政府砂石供應政策,避免砂石短缺影響公共工程推動,遵照採售分離制度執行,已能有效穩定砂石價格、抑制飆漲。一、本局秉持河防安全前提下,配合政府砂石供應政策,避免砂石短缺影響公共工程推動,遵照採售分離制度執行,已能有效穩定砂石價格、抑制飆漲。 二、適時之疏濬計畫,能確保河防安全及跨河構造物(橋樑)之安全。 柒、採售分離成果

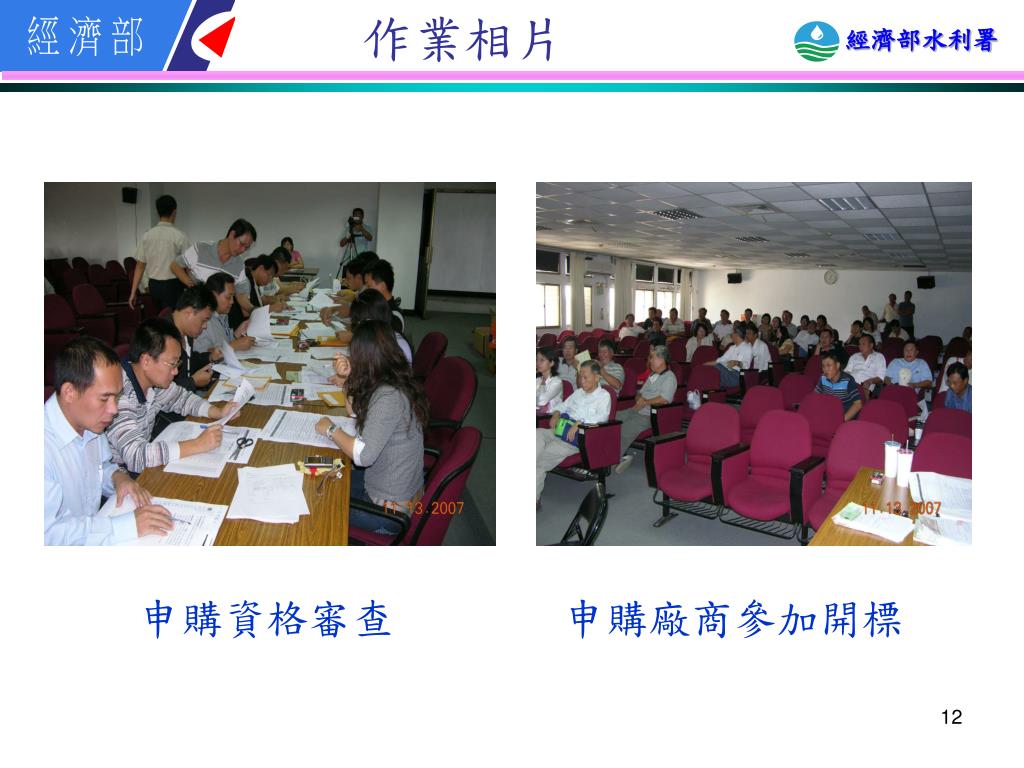

作業相片 申購資格審查 申購廠商參加開標
作業相片 公開抽籤(律師見證) 抽籤結果公告張貼
作業相片 保全人員收提料單及磁卡作業 洗車台
作業相片 卡車過磅電腦畫面 保全人員操作

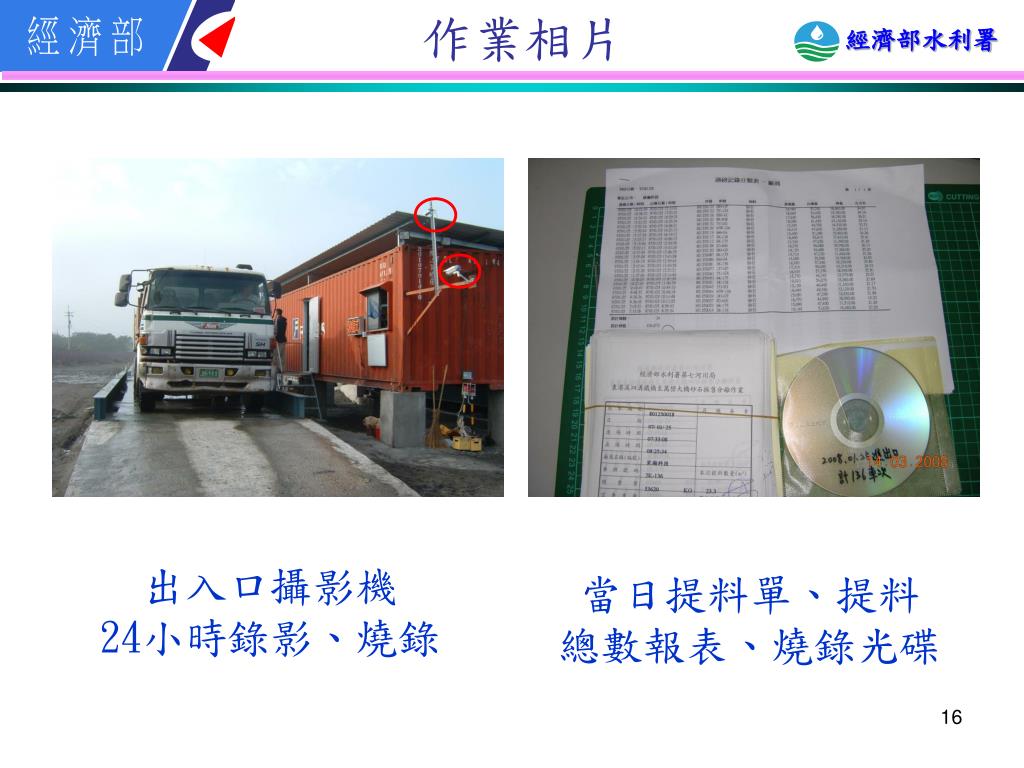

作業相片 出入口攝影機 24小時錄影、燒錄 當日提料單、提料 總數報表、燒錄光碟
作業相片 出入口管控磁卡 武洛溪提料單
簡報完畢 敬請指教 聯絡人員:副 局 長 吳金水 0933-684746 管理課長 李宗恩 0910-899819 副工程司 張簡進賢0933-620965
