物 资 供 应 简 报. 第 一 期 201 0 年 11 月. 中铁二局成渝客专CYSG-5标项目经理部物资分部. 物资管理人员到位情况. 物资管理供应工作完成情况. 工 作 计 划. 下一步工作安排. 3. 物资管理供应工作完成情况. 1. 2. 物资管理人员到位情况. 主要内容. 保证物资采购 保证物资供应 日常管理工作. 经理 1 人 副经理 1 人 业务副部长 1 人 财务 1 人 业务人员 7 人 驾驶员 1 人. 物资管理人员. 项目经理部 12 人. 总计: 34 人. 其他分部 22 人.
E N D
物 资 供 应 简 报 第一期2010年11月 中铁二局成渝客专CYSG-5标项目经理部物资分部
物资管理人员到位情况 物资管理供应工作完成情况 工 作 计 划 下一步工作安排 3 物资管理供应工作完成情况 1 2 物资管理人员到位情况 主要内容

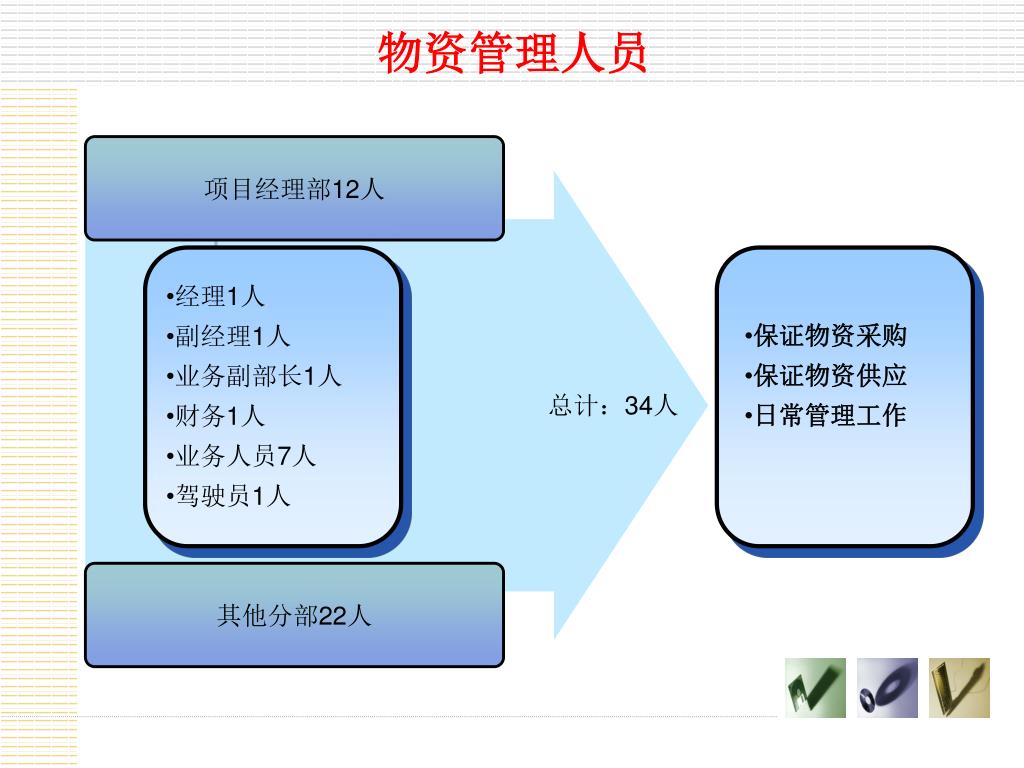

保证物资采购 • 保证物资供应 • 日常管理工作 • 经理1人 • 副经理1人 • 业务副部长1人 • 财务1人 • 业务人员7人 • 驾驶员1人 物资管理人员 项目经理部12人 总计:34人 其他分部22人

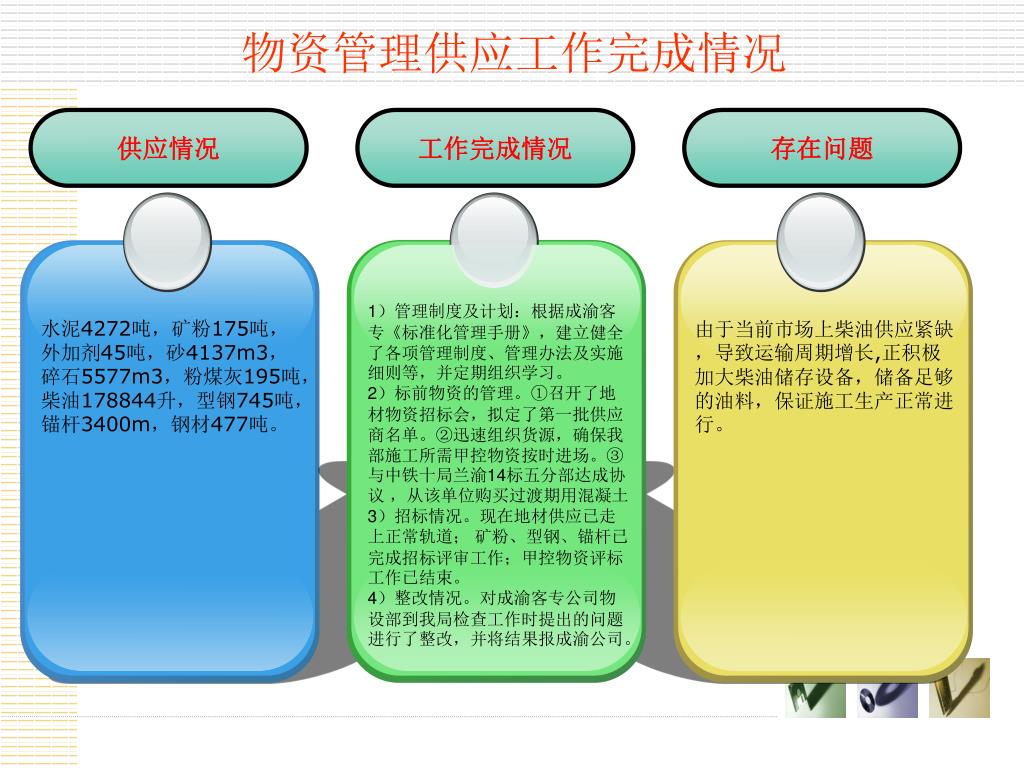

水泥4272吨,矿粉175吨,外加剂45吨,砂4137m3,碎石5577m3,粉煤灰195吨,柴油178844升,型钢745吨,锚杆3400m,钢材477吨。水泥4272吨,矿粉175吨,外加剂45吨,砂4137m3,碎石5577m3,粉煤灰195吨,柴油178844升,型钢745吨,锚杆3400m,钢材477吨。 由于当前市场上柴油供应紧缺,导致运输周期增长,正积极加大柴油储存设备,储备足够的油料,保证施工生产正常进行。 1)管理制度及计划:根据成渝客专《标准化管理手册》,建立健全了各项管理制度、管理办法及实施细则等,并定期组织学习。 2)标前物资的管理。①召开了地材物资招标会,拟定了第一批供应商名单。②迅速组织货源,确保我部施工所需甲控物资按时进场。③与中铁十局兰渝14标五分部达成协议 ,从该单位购买过渡期用混凝土 3)招标情况。现在地材供应已走上正常轨道; 矿粉、型钢、锚杆已完成招标评审工作;甲控物资评标工作已结束。 4)整改情况。对成渝客专公司物设部到我局检查工作时提出的问题进行了整改,并将结果报成渝公司。 物资管理供应工作完成情况 供应情况 工作完成情况 存在问题

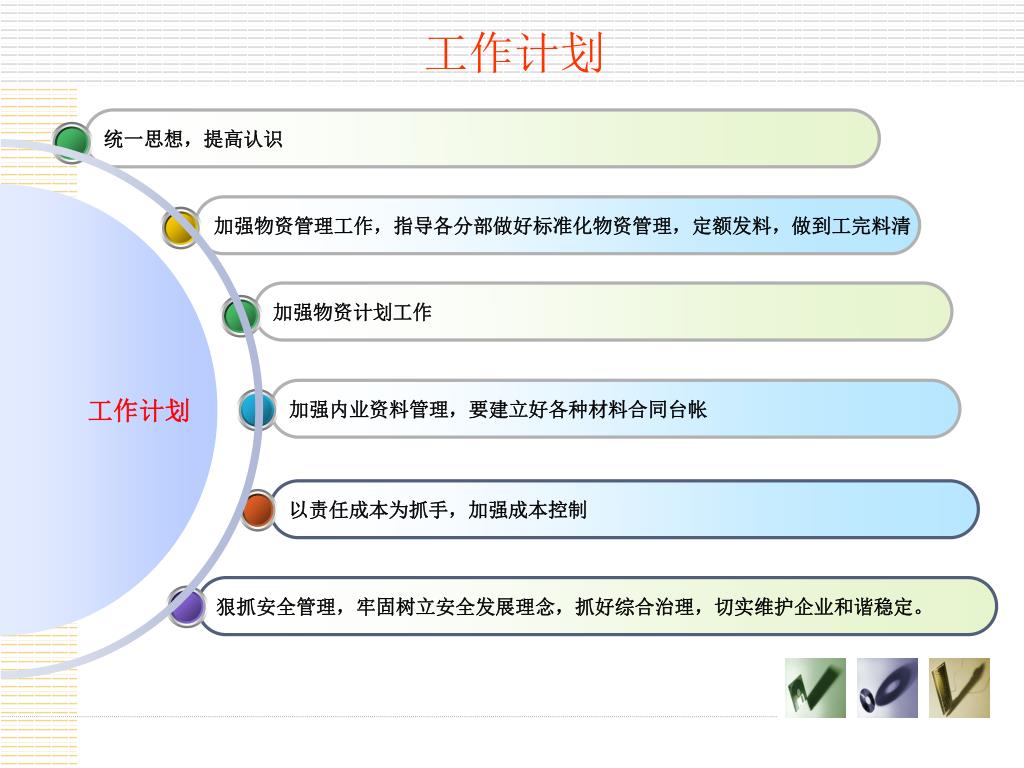

工作计划 统一思想,提高认识 工作计划 加强物资管理工作,指导各分部做好标准化物资管理,定额发料,做到工完料清 加强物资计划工作 加强内业资料管理,要建立好各种材料合同台帐 以责任成本为抓手,加强成本控制 狠抓安全管理,牢固树立安全发展理念,抓好综合治理,切实维护企业和谐稳定。
