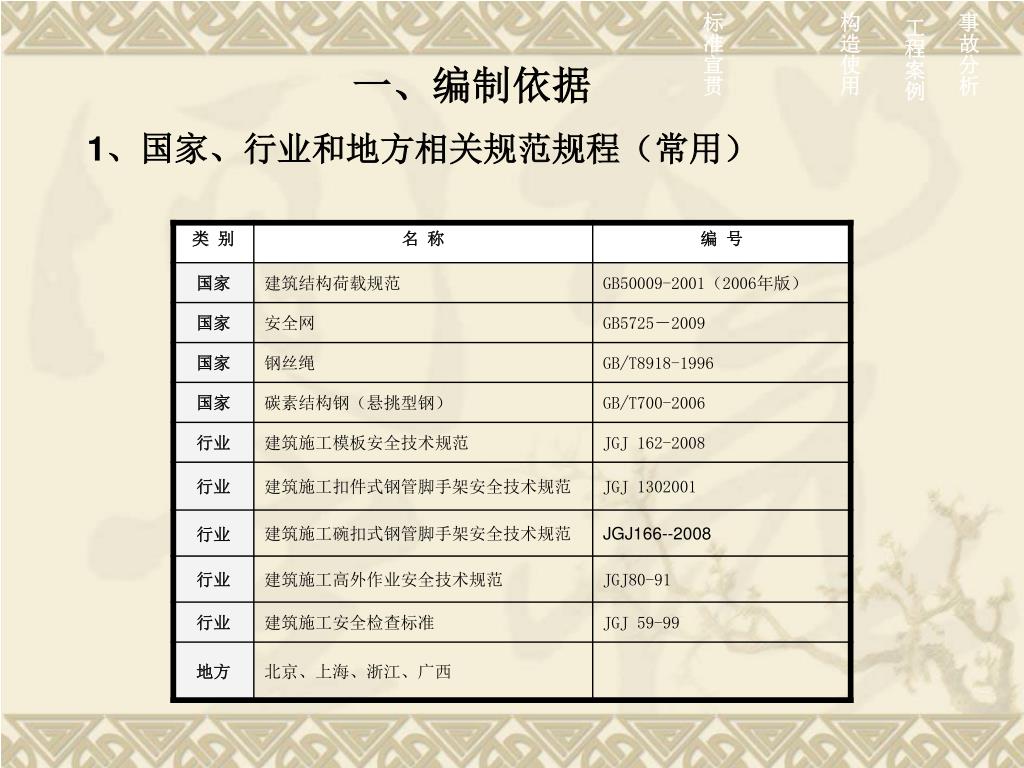

方案编制. 主要编制内容. 一、编制依据. 二、工程概况. 三、施工部署. 四、方案设计方案与施工工艺. 五、安全保证措施. 六、应急预案. 七、计算书. 八、附图. 标准宣贯. 构造使用. 工程案例. 事故分析. 一、编制依据. 1 、国家、行业和地方相关规范规程(常用). 2 、安全管理法规文件. 3 、相关设计图纸. 4 、其它. 二、工程概况. 1 、工程简介: 工程位置及周边环境等. 2 、施工平面、剖面图 (与架体有关的). 支撑架概况一览表. 3 、施工重点、难点. 三、施工部署. 1 、施工组织机构.
E N D

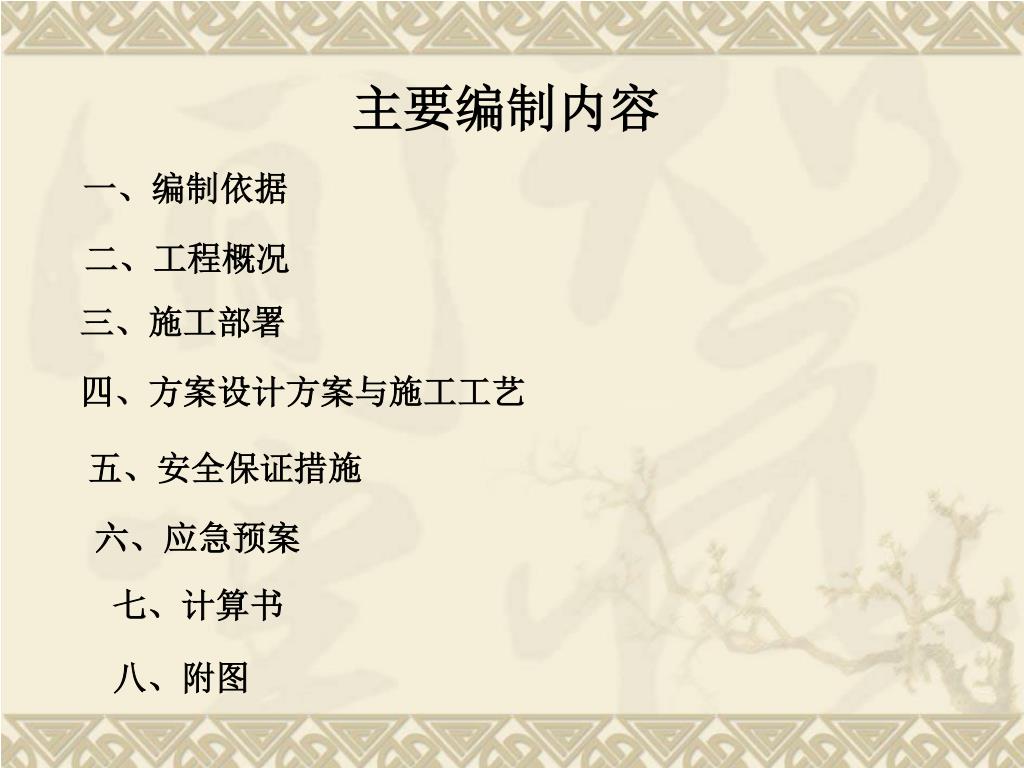

主要编制内容 一、编制依据 二、工程概况 三、施工部署 四、方案设计方案与施工工艺 五、安全保证措施 六、应急预案 七、计算书 八、附图
标准宣贯 构造使用 工程案例 事故分析 一、编制依据 1、国家、行业和地方相关规范规程(常用)
2、安全管理法规文件 3、相关设计图纸 4、其它

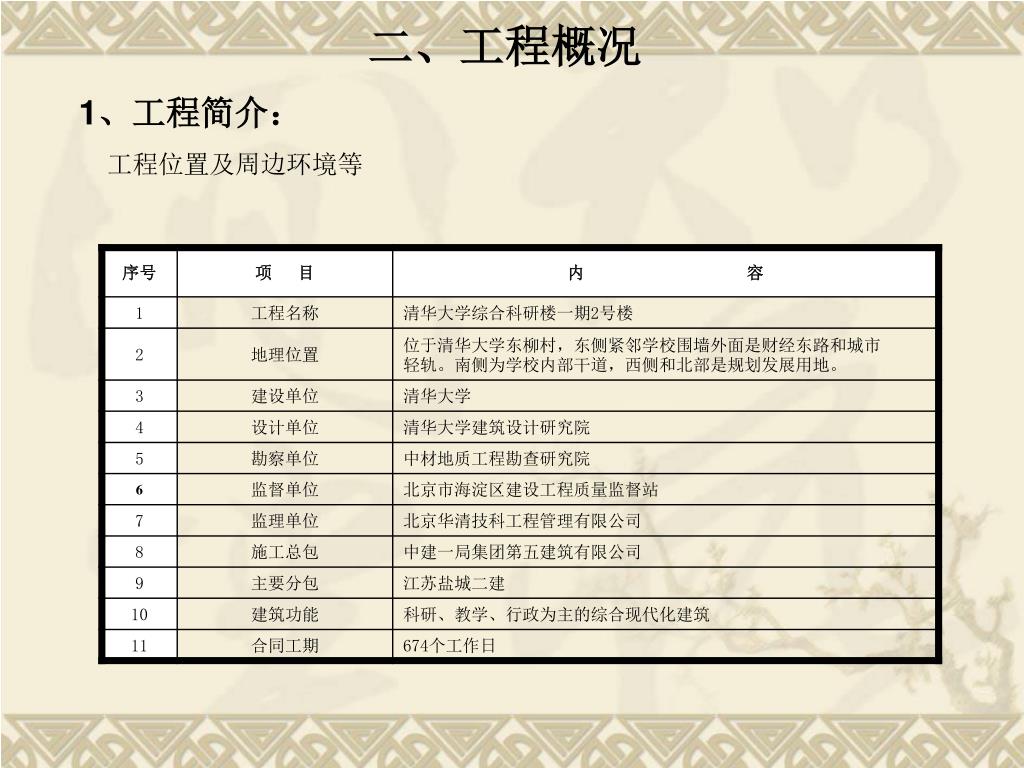

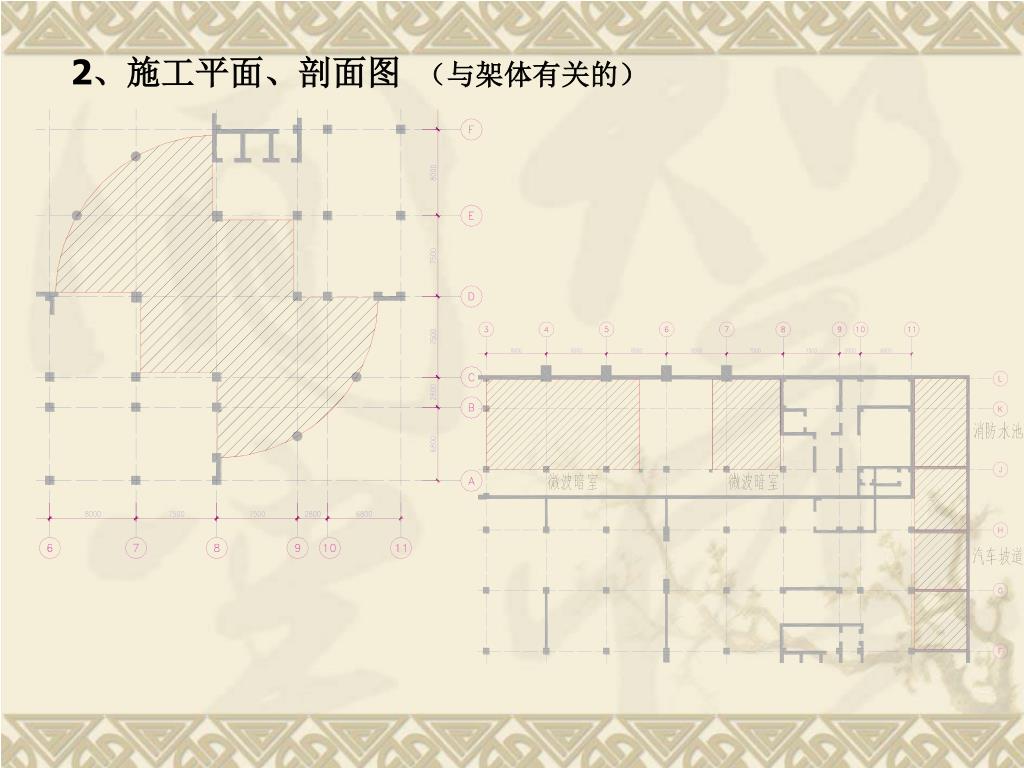

二、工程概况 1、工程简介: 工程位置及周边环境等

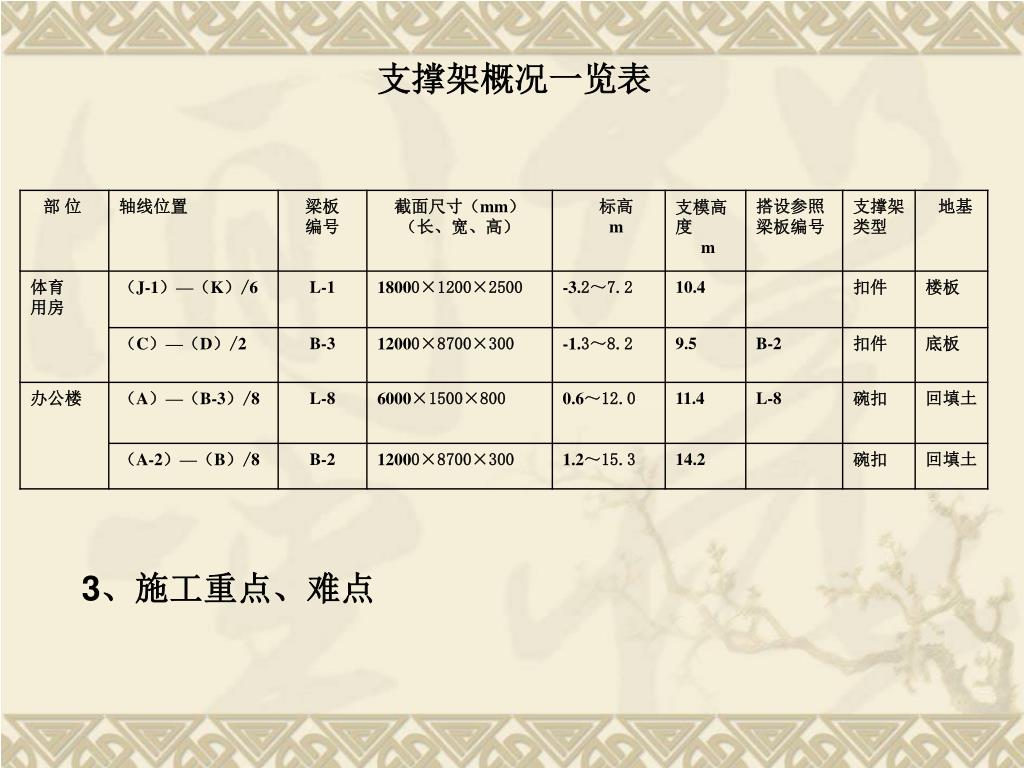

支撑架概况一览表 3、施工重点、难点

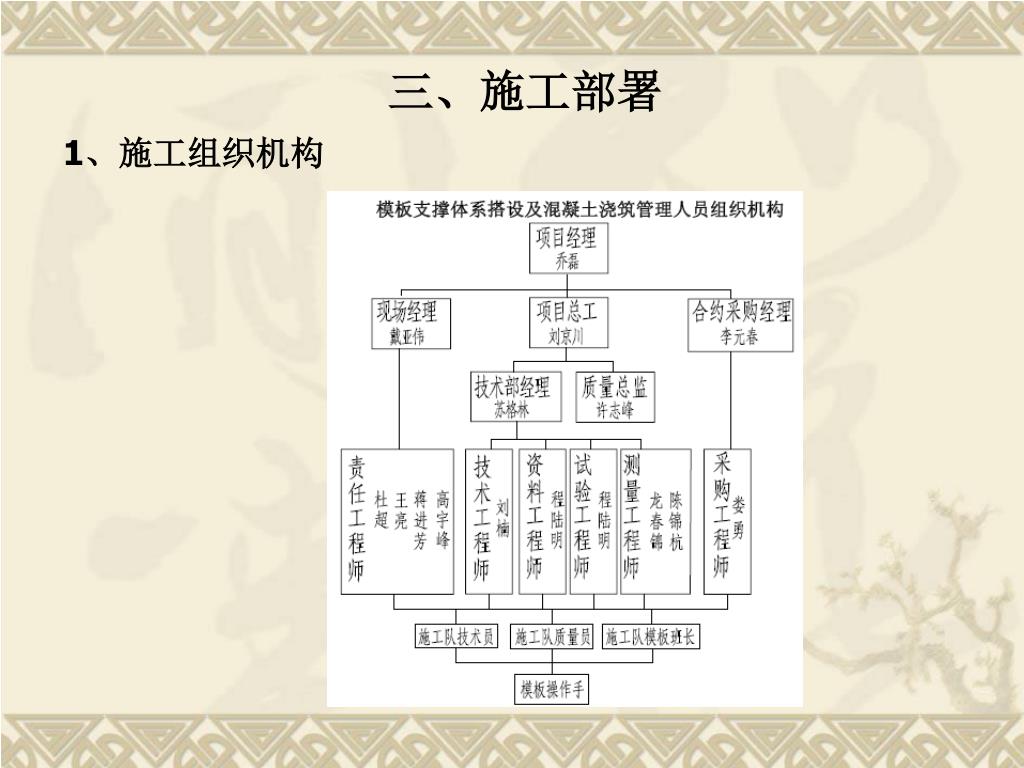

三、施工部署 1、施工组织机构

3、施工计划:只需明确支架搭设、使用和拆除时间3、施工计划:只需明确支架搭设、使用和拆除时间

4、材料计划 有各种相关施工材料用量(包括模板、架体、方木、型钢、对拉螺栓及地基处理材料等)。 5、施工设备计划 用于支架搭设和拆除及砼浇筑的设备和机具

四、方案设计与施工工艺 1、材料的力学性能指标

2、搭设参数 梁的支撑架设计

3、搭设详图 梁型1 2500×1200梁型2

5、材料进场检验和质量控制措施 进场构配件外观检查
5、材料进场检验和质量控制措施 进场构配件外观检查

力学性能检测 6、施工工艺 搭设、拆除施工工艺流程

7、支架检查、验收 构配件质量检查表

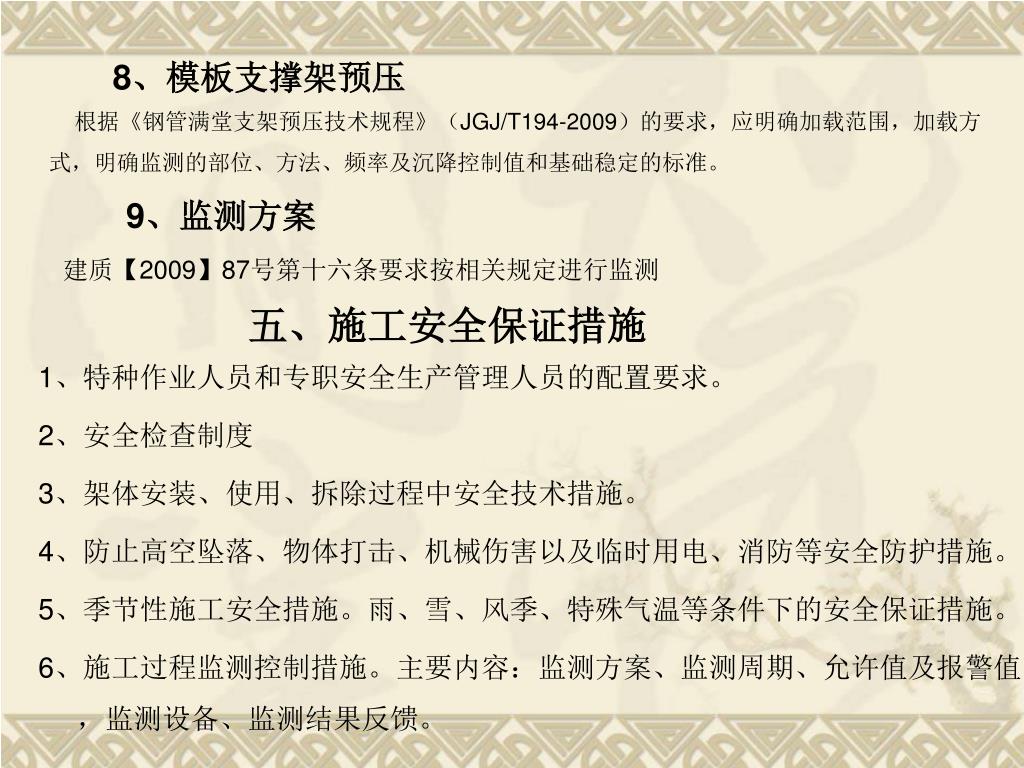

8、模板支撑架预压 9、监测方案建质【2009】87号第十六条要求按相关规定进行监测 根据《钢管满堂支架预压技术规程》(JGJ/T194-2009)的要求,应明确加载范围,加载方式,明确监测的部位、方法、频率及沉降控制值和基础稳定的标准。 五、施工安全保证措施 1、特种作业人员和专职安全生产管理人员的配置要求。 2、安全检查制度 3、架体安装、使用、拆除过程中安全技术措施。 4、防止高空坠落、物体打击、机械伤害以及临时用电、消防等安全防护措施。 5、季节性施工安全措施。雨、雪、风季、特殊气温等条件下的安全保证措施。 6、施工过程监测控制措施。主要内容:监测方案、监测周期、允许值及报警值,监测设备、监测结果反馈。

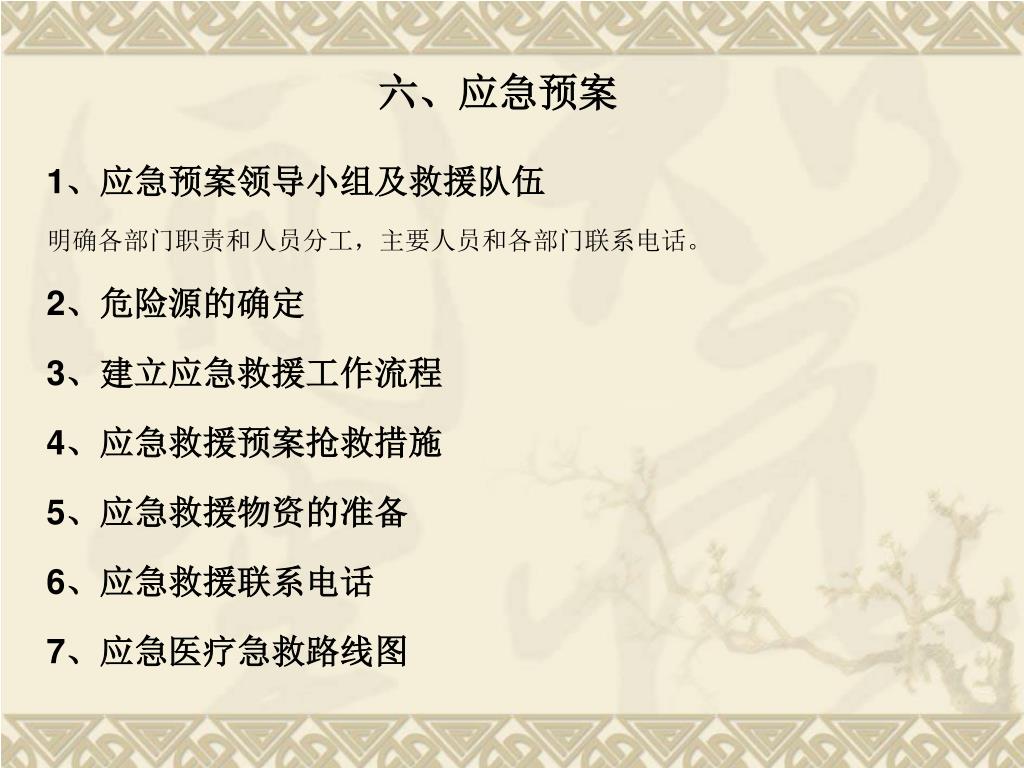

六、应急预案 1、应急预案领导小组及救援队伍 明确各部门职责和人员分工,主要人员和各部门联系电话。 2、危险源的确定 3、建立应急救援工作流程 4、应急救援预案抢救措施 5、应急救援物资的准备 6、应急救援联系电话 7、应急医疗急救路线图

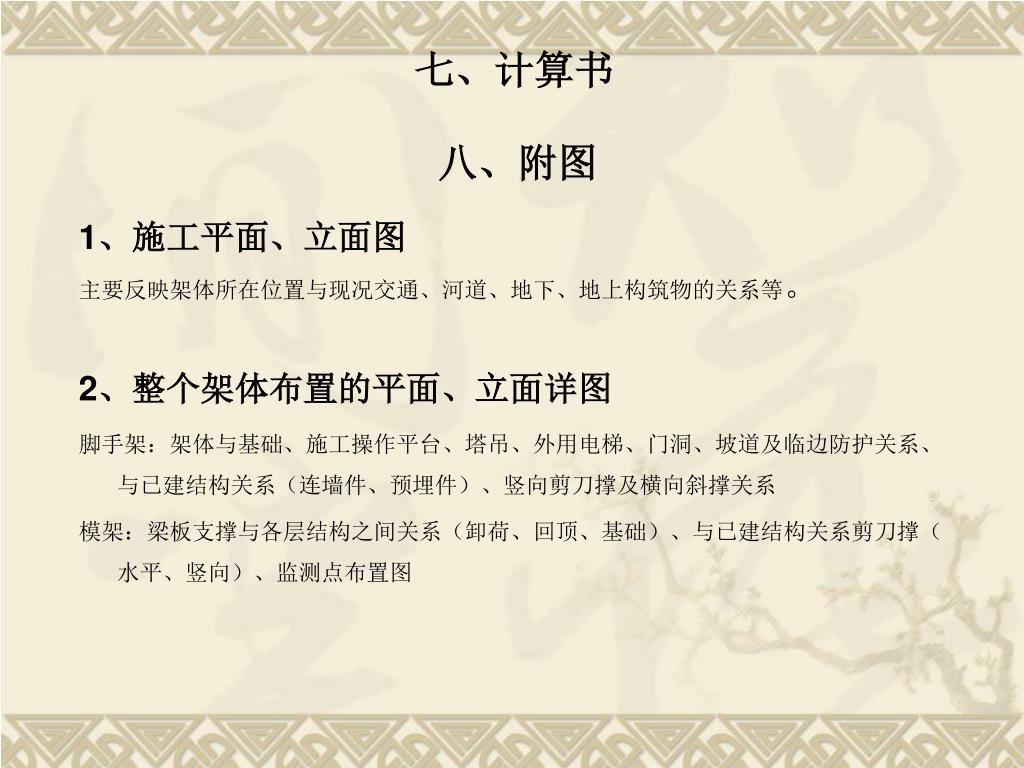

七、计算书 八、附图 1、施工平面、立面图 主要反映架体所在位置与现况交通、河道、地下、地上构筑物的关系等。 2、整个架体布置的平面、立面详图 脚手架:架体与基础、施工操作平台、塔吊、外用电梯、门洞、坡道及临边防护关系、与已建结构关系(连墙件、预埋件)、竖向剪刀撑及横向斜撑关系 模架:梁板支撑与各层结构之间关系(卸荷、回顶、基础)、与已建结构关系剪刀撑(水平、竖向)、监测点布置图
