Лекция 6. Управление стоимостью проекта. Пирамида проекта. Основные компоненты системы управления стоимостью. Цель системы управления стоимостью – разработка политики, процедур и методов, позволяющих осуществлять планирование и своевременный контроль затрат. Управление стоимостью включает:
E N D
Лекция 6.Управление стоимостью проекта
Основные компоненты системы управления стоимостью • Цель системы управления стоимостью – разработка политики, процедур и методов, позволяющих осуществлять планирование и своевременный контроль затрат. • Управление стоимостью включает: • Ресурсное планирование; • Стоимостные оценки; • Сметные расчеты; • Бюджетирование; • Мониторинг бюджета проекта.
Этапы управления стоимостью Инициация Оценка стоимости Планирование • Планирование ресурсов • Сметные расчеты • Бюджетирование ИсполнениеМониторинг бюджета проекта Завершение Подведение итогов
Взаимосвязь СДР и процессов управления стоимостью проекта
Формирование сметы Смета – перечень расходов, структурированный по разделам, но без привязки к календарному плану проекта. Стадия инициации Стадия планирования

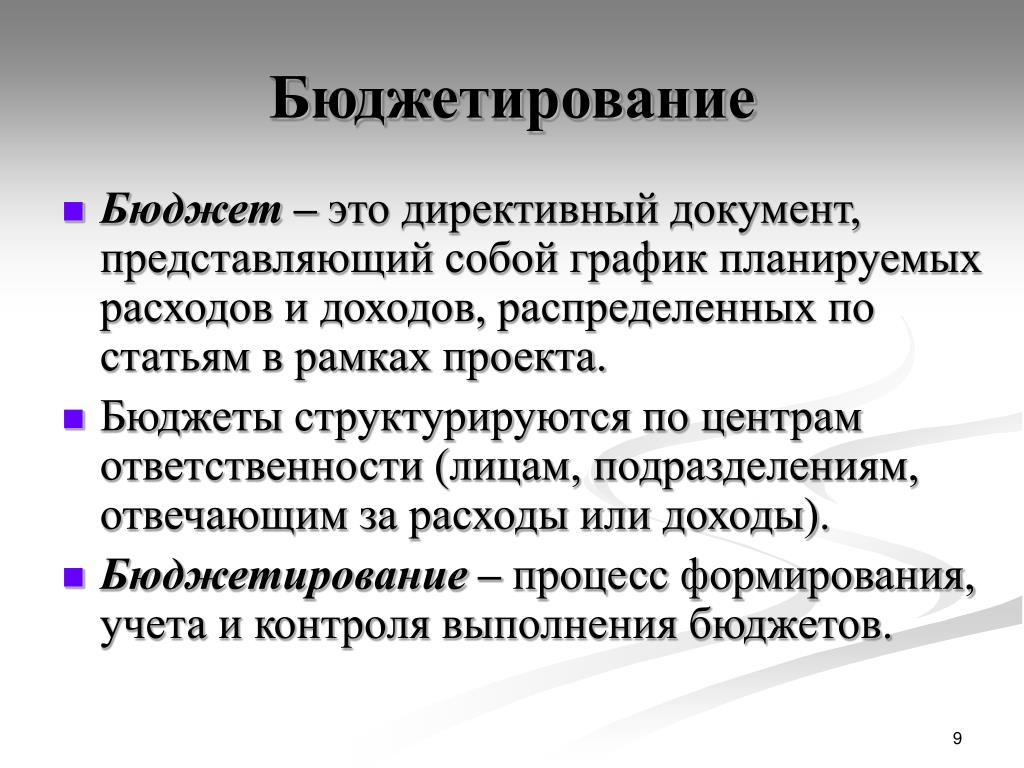

Бюджетирование • Бюджет – это директивный документ, представляющий собой график планируемых расходов и доходов, распределенных по статьям в рамках проекта. • Бюджеты структурируются по центрам ответственности (лицам, подразделениям, отвечающим за расходы или доходы). • Бюджетирование – процесс формирования, учета и контроля выполнения бюджетов.
Проектно-ориентированное бюджетирование • При проектно-ориентированном бюджетировании центрами ответственности являются проекты. • Для привязки проектов к периоду планирования организации служит понятие портфель проектов. • Под портфелем проектов понимается совокупность проектов, находящихся в компетенции одного центра ответственности. • Для формирования портфеля проектов необходимо определить: • проекты; • центр ответственности (руководителя); • пул ресурсов. • Портфель проектов не имеет конкретных дат начала и окончания.

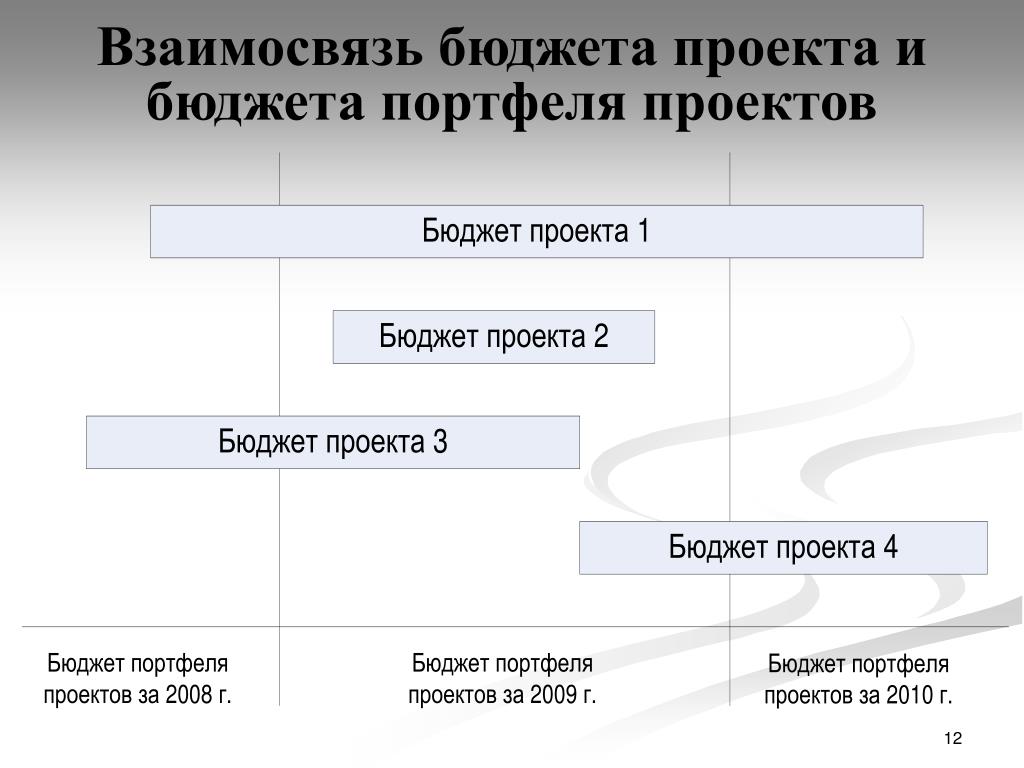

Взаимосвязь бюджета проекта и бюджета портфеля проектов
Структура статей затрат • Статьи затрат – инструмент управления, применяемый для сбора информации о фактических затратах выполненных работ и сравнения с плановыми затратами. • Статьи затрат позволяют: • формировать и отслеживать бюджет проекта; • осуществлять текущий управленческий учет; • оценивать возможные затраты по завершении работ проекта.

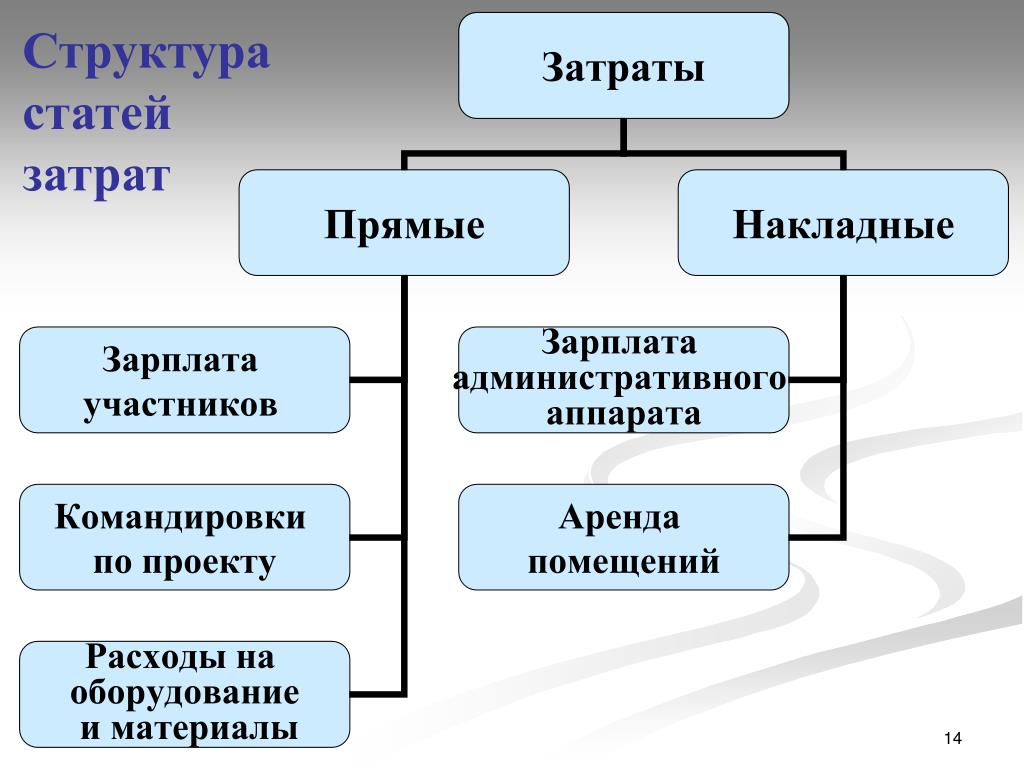

Структура статей затрат
Sраб.= SR + Sдоп. Sпр.= ΣSраб + Sнакл. Sраб. – стоимость работы (задачи) – общие затраты; SR– стоимость ресурсов, задействованных на работе – базовые затраты; Sдоп – величина дополнительных финансовых средств, выделенных для выполнения работы – фиксированные затраты Определение стоимости работы
Определение стоимости проекта Фиксированная стоимость задачи Суммарная стоимость задачи Стоимость ресурса, назначенного на задачу
Оптимизация плана проекта • Оптимизация плана проекта проводится с целью введения в график существующих ограничений на сроки выполнения работ, имеющиеся ресурсы и заложенный бюджет. • Виды оптимизации: • временная; • ресурсная; • стоимостная.
Временная оптимизация Цель: приведение сроков выполнения проекта в соответствие с требуемыми. Методы временной оптимизации: • повторная оценка длительности работы; • дополнительная детализация работы; • изменение количества ресурсов, назначенных на работу (для определенных типов работ).
Ресурсная оптимизация Цель: устранение следующих несоответствий в выделении ресурсов: • сроки, на которые спланированы работы, не совпадают со сроками, в которые выделены ресурсы; • количество требуемых ресурсов превышает количество доступных; • запланированный на определенные сроки объем работ не может быть выполнен имеющимся количеством ресурсов.
Методы ресурсного выравнивания • Увеличение количества доступных ресурсов; • изменение степени загрузки ресурсов и их количества на работах; • изменение расписания проекта таким образом, чтобы описанное количество имеющихся ресурсов обеспечивало выполнение запланированного объема работ в предполагаемые планом сроки.
Цели стоимостной оптимизации : уменьшение стоимости отдельных работ и проекта в целом; приведение в соответствие объемов и стоимостей работ, запланированных на определенный период времени и финансовых затрат, запланированных на тот же период. Методыстоимостной оптимизации: уменьшение величины финансовых средств, выделенных на работу; замена назначенных на работу ресурсов более дешевыми. Стоимостная оптимизация
Процент выполнения проекта Задача базового плана Некритическая задача Критическая задача
Порядок проведения контроля проекта • Руководитель проекта предоставляет в проектный офис отчет о выполнении проекта. • Проектный офис проверяет отчеты, в случае обнаружения противоречий устраняет их совместно с руководителем проекта и интегрирует их в отчетность по портфелю. • Руководитель проекта утверждает отчет, анализирует отклонения и принимает корректирующие решения (например, об изменении бюджета проекта).

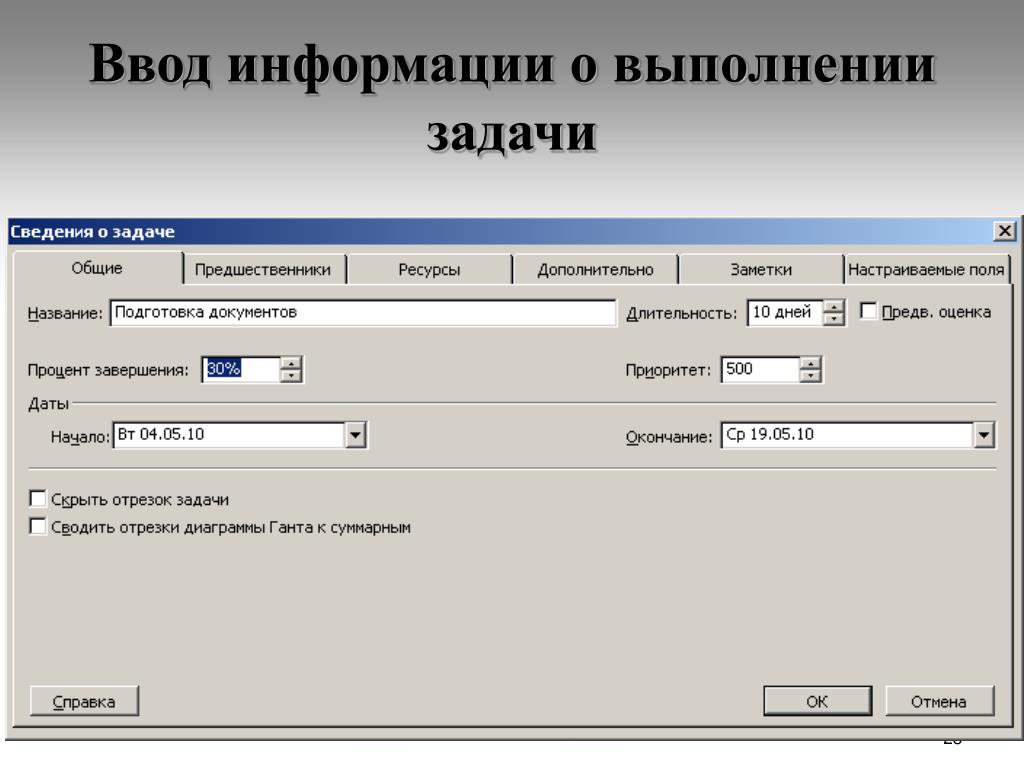

Ввод информации о выполнении задачи

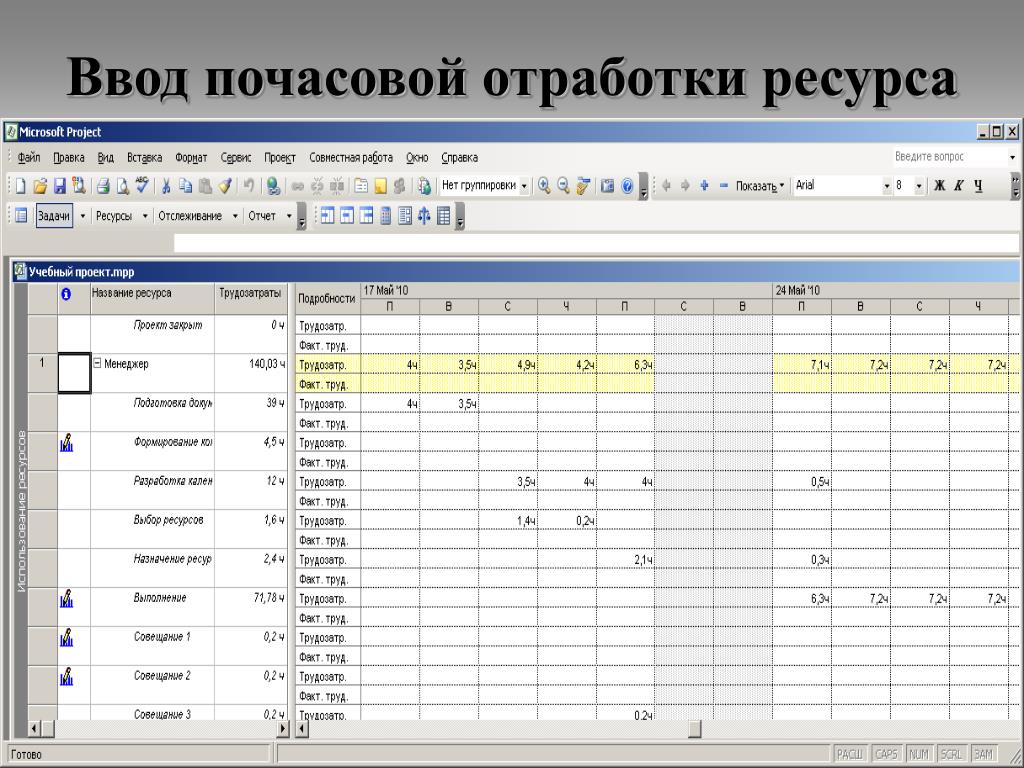

Ввод почасовой отработки ресурса
Ввод информации о почасовой отработке ресурсов на задаче

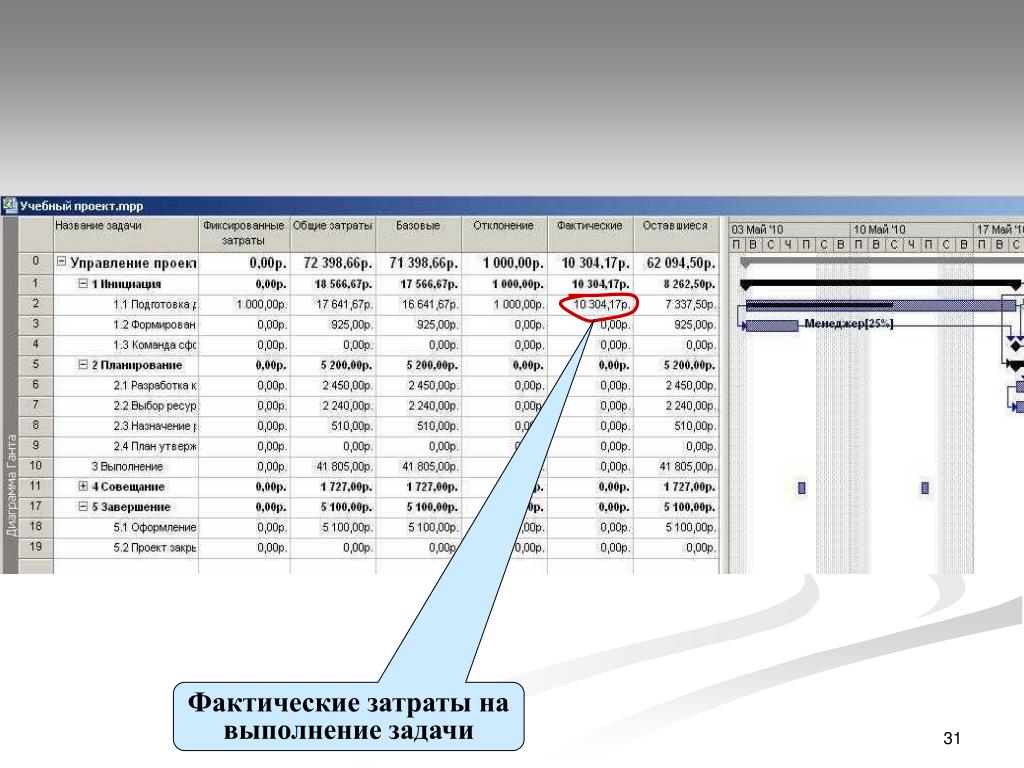

Фактические затраты на выполнение задачи
Отображение хода выполнения проекта на диаграмме Ганта и в таблице «Освоенный объем»

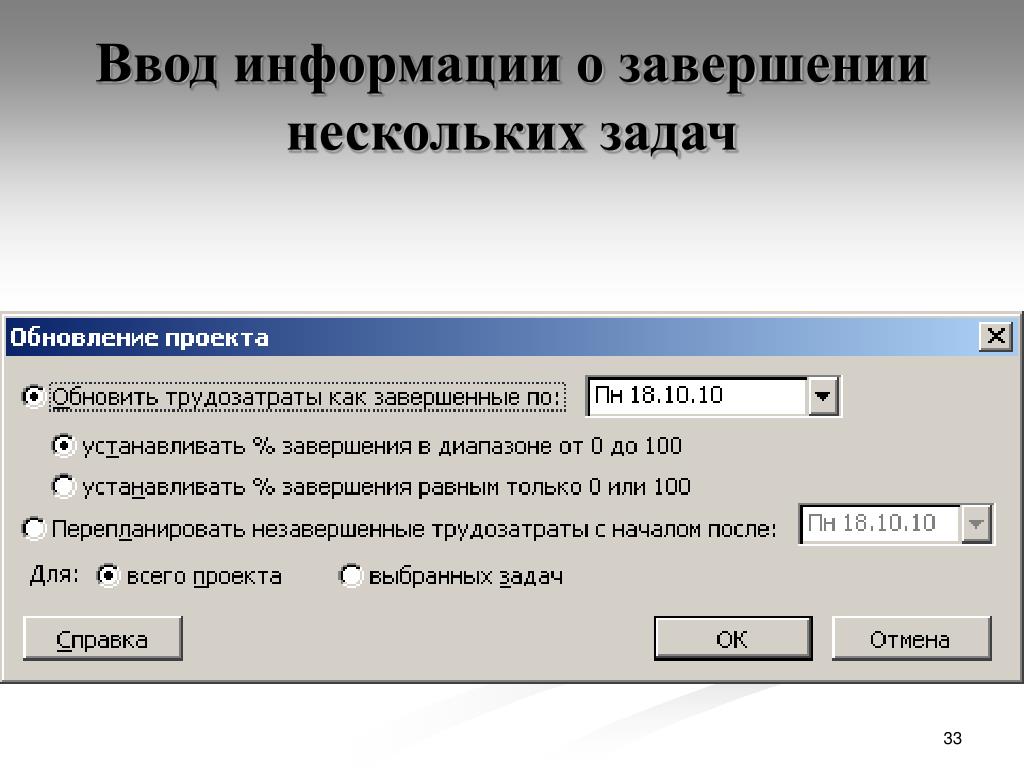

Ввод информации о завершении нескольких задач
Основные процедурыконтроля бюджета проекта • Мониторинг стоимостных показателей реализации проекта с целью обнаружения отклонений от бюджета; • управление изменениями в бюджете с целью обеспечения выполнения бюджета; • предотвращение ранее запланированных ошибочных решений; • информирование всех заинтересованных лиц о ходе выполнения проекта с точки зрения соблюдения бюджета.
Традиционный метод контроля стоимости Традиционный метод использует следующие показатели: • BCWS(Budgeted Cost of Work Scheduled) – сметная (плановая) стоимость запланированных работ. • Это плановая стоимость работ, запланированных в соответствии с расписанием, или количество ресурса, предполагаемое для использования к текущей дате. Текущая дата – это дата, на которую имеется фактическая информация. • ACWP – Actual Cost of Work Performed – фактическая стоимость выполненных работ на текущую дату или количество ресурса, фактически потраченное на выполнение работ до текущей даты. • Фактические затраты не зависят от плановых показателей по затратам или потреблению ресурсов.
Недостаток традиционного метода контроля стоимости • Данный метод расчета не связан с графиком выполнения работ, не учитывает, какие работы были фактически выполнены за счет потраченных средств. • ACWP>BCWS→ Выполнено больше работ или работа обошлась дороже? • ACWP<BCWS→ Выполнено меньше работ или работа обошлась дешевле?

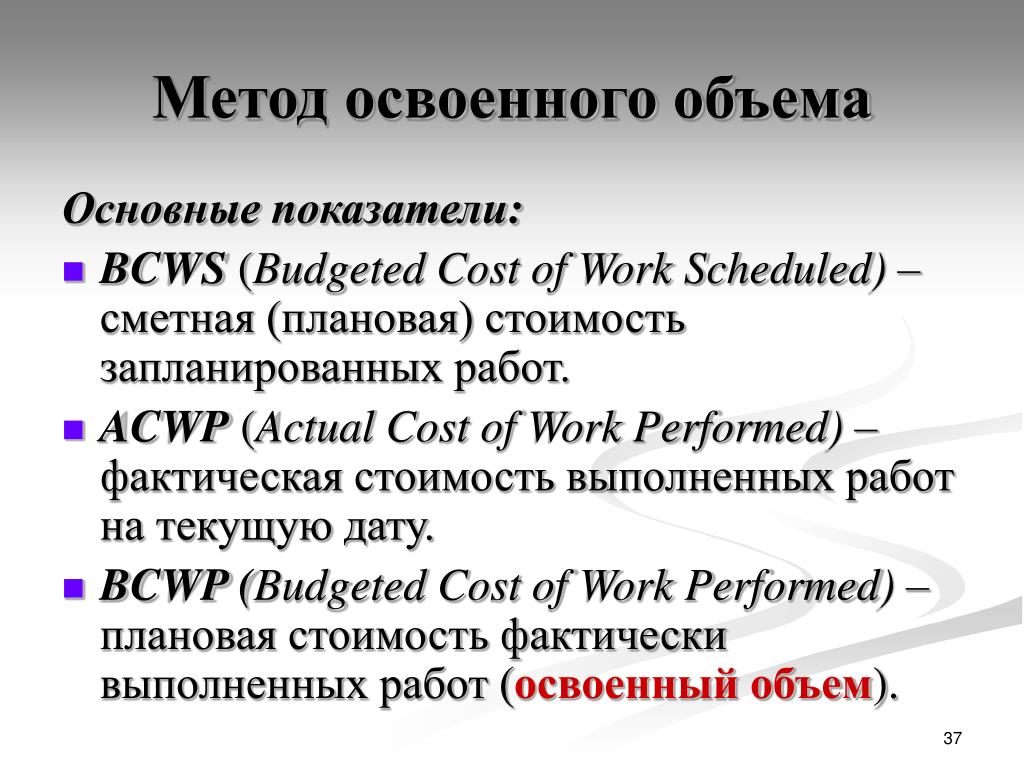

Метод освоенного объема Основные показатели: • BCWS(Budgeted Cost of Work Scheduled) – сметная (плановая) стоимость запланированных работ. • ACWP (Actual Cost of Work Performed) – фактическая стоимость выполненных работ на текущую дату. • BCWP (Budgeted Cost of Work Performed) – плановая стоимость фактически выполненных работ (освоенный объем).
Расчет показателя освоенного объема • I подход («снизу-вверх») BCWP = BCWS Применяется для завершенных работ • II подход («сверху-вниз») BCWP = (ACWP/EAC) * BCWS Применяется для незавершенных работ EAC(Estimate at completion)– оценка стоимости работы по завершении, ACWP/EAC – доля уже понесенных затрат в общем объеме затрат на выполнение работы
Показатели отклонения от плана • SV(Schedule Variance) – отклонение по расписанию SV = BCWP – BCWS • SPI(Schedule performance index) – индекс выполнения расписания SPI=BCWP/BCWS • CV (Cost Variance) – отклонение по затратам CV = BCWP – ACWP • CPI (Cost performance index) – индекс освоения затрат CPI=BCWP/ACWP

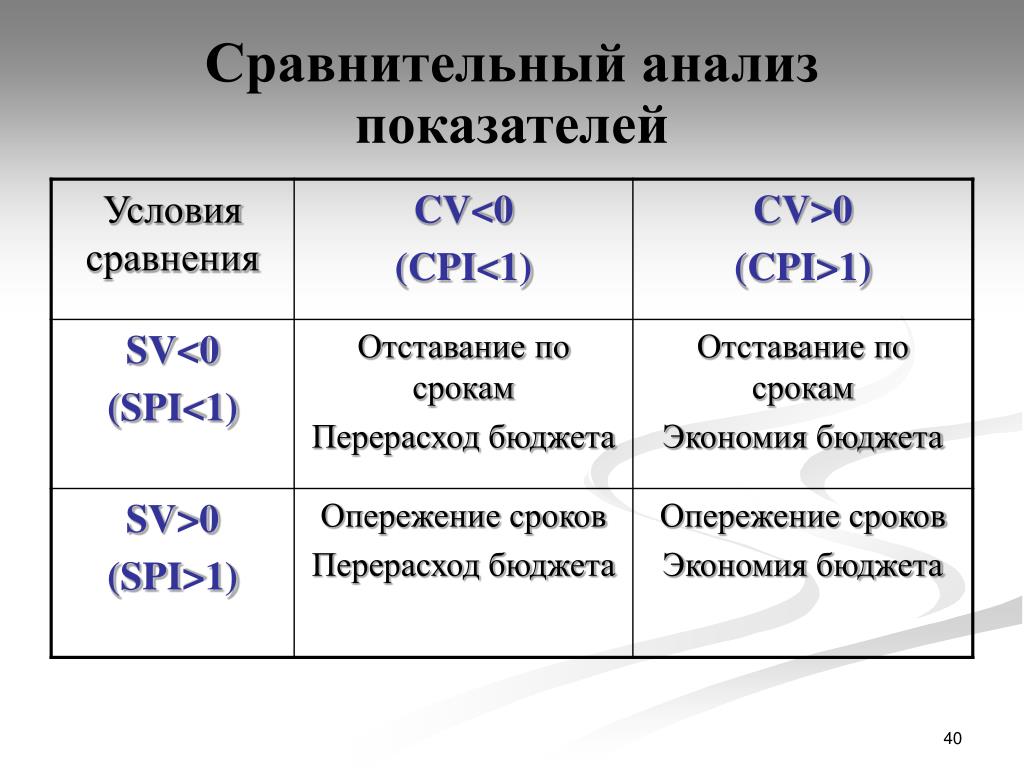

Сравнительный анализ показателей

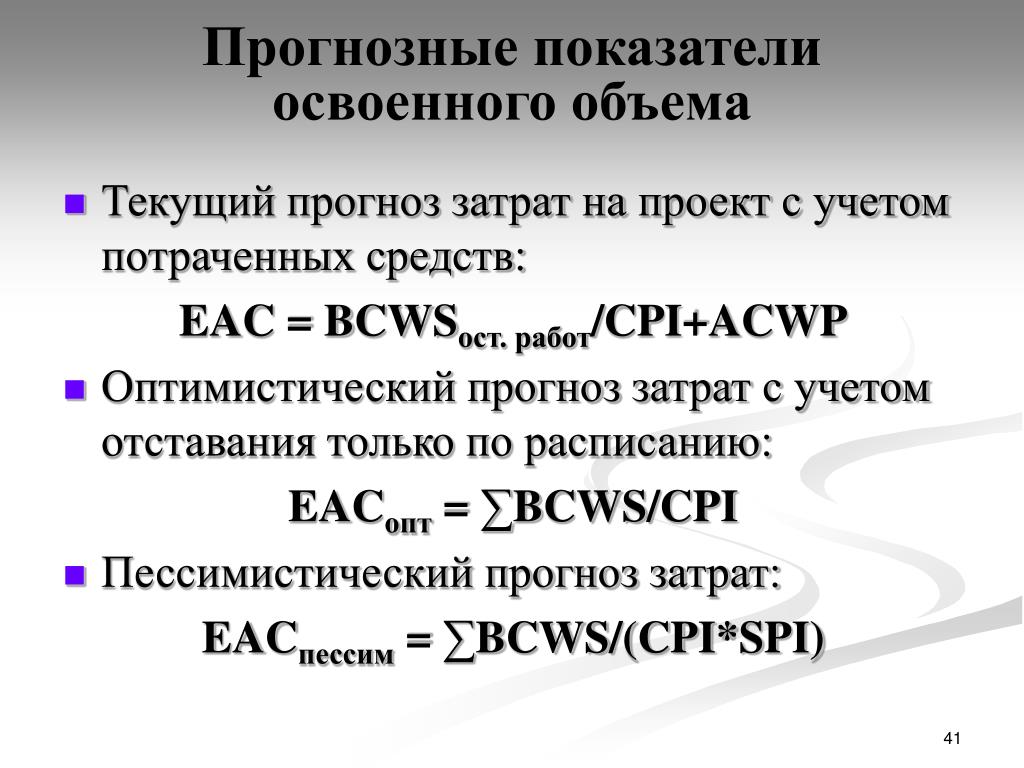

Прогнозные показатели освоенного объема • Текущий прогноз затрат на проект с учетом потраченных средств: EAC = BCWSост. работ/CPI+ACWP • Оптимистический прогноз затрат с учетом отставания только по расписанию: EACопт = ∑BCWS/CPI • Пессимистический прогноз затрат: EACпессим = ∑BCWS/(CPI*SPI)

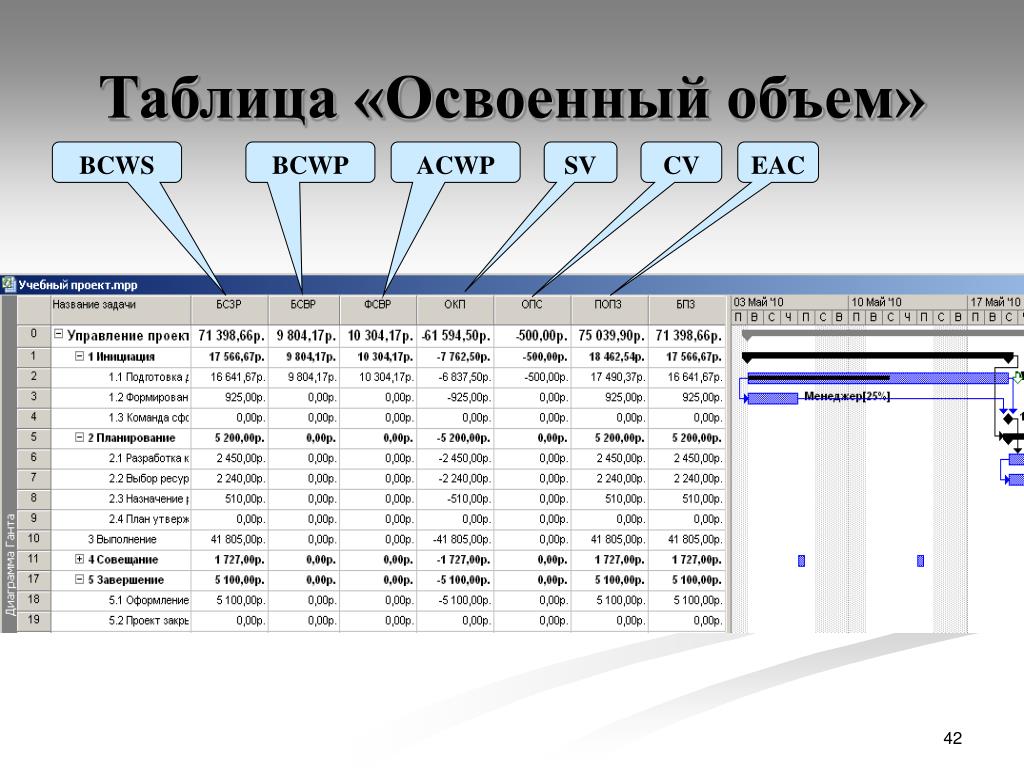

Таблица «Освоенный объем» BCWS BCWP ACWP SV CV EAC
Пример расчетов по методу освоенного объема T=12 мес., S=1 млн. руб. Анализ состояния дел по истечении 3 мес. Запланировано – 3 работы по 100 тыс. руб. Выполнено – 2 работы Потрачено – 300 тыс. руб. BCWS = 300 тыс. руб. ACWP = 300 тыс. руб. BCWP = 2*100 тыс.руб. = 200 тыс. руб. SV = BCWP – BCWS = - 100 тыс. руб. SPI = BCWP/BCWS = 0,67 CV = BCWP – ACWP = -100 тыс. руб. CPI=BCWP/ACWP = 0,67 EAC = BCWSост. работ/CPI+ACWP = 100 тыс. руб./0,67+300 тыс. = 450 тыс. EACопт = ∑BCWS/CPI = 1000 000/0,67 = 1500 000 руб. EACпессим = ∑BCWS/(CPI*SPI) = 1000 000/(0,67*0,67) = 2250 000 руб.

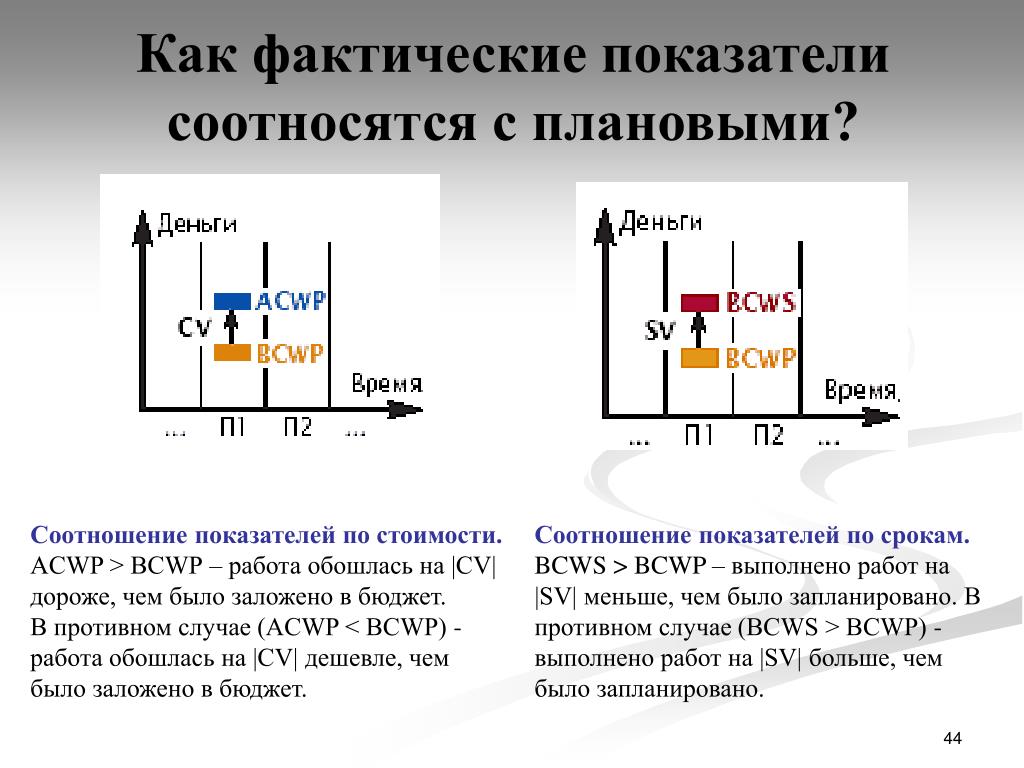

Как фактические показатели соотносятся с плановыми? Соотношение показателей по стоимости. ACWP > BCWР – работа обошлась на |CV| дороже, чем было заложено в бюджет. В противном случае (ACWP < BCWР) - работа обошлась на |CV| дешевле, чем было заложено в бюджет. Соотношение показателей по срокам. BCWS > BCWP – выполнено работ на |SV| меньше, чем было запланировано. В противном случае (BCWS > BCWP) - выполнено работ на |SV| больше, чем было запланировано.

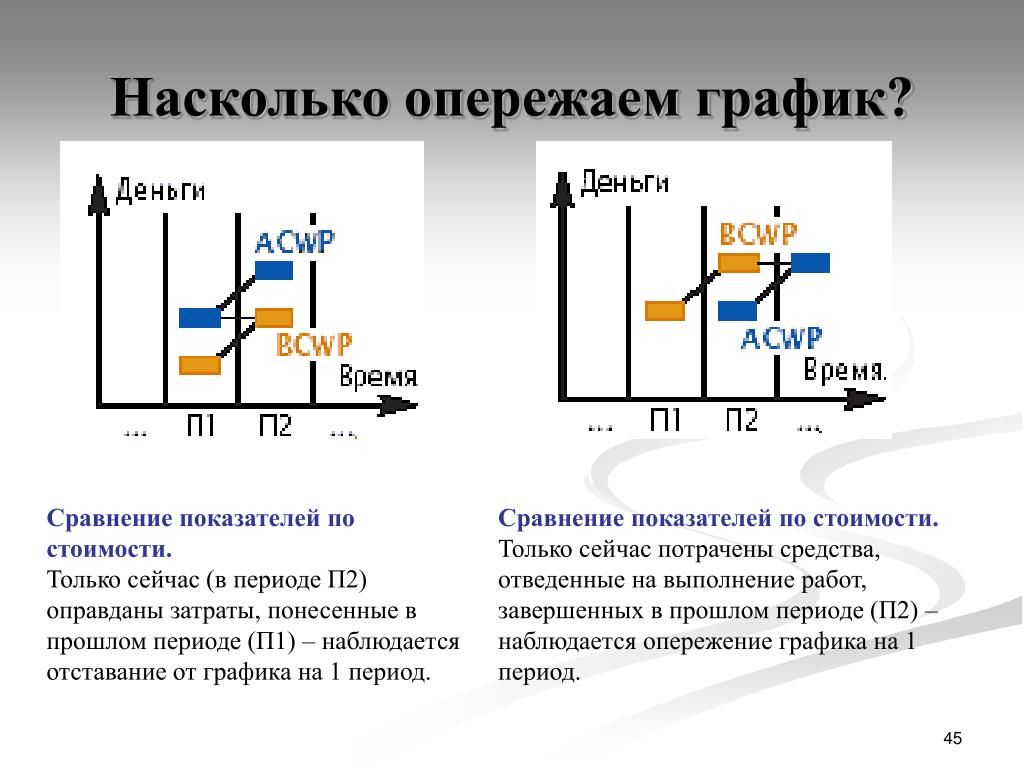

Насколько опережаем график? Сравнение показателей по стоимости. Только сейчас (в периоде П2) оправданы затраты, понесенные в прошлом периоде (П1) – наблюдается отставание от графика на 1 период. Сравнение показателей по стоимости. Только сейчас потрачены средства, отведенные на выполнение работ, завершенных в прошлом периоде (П2) – наблюдается опережение графика на 1 период.

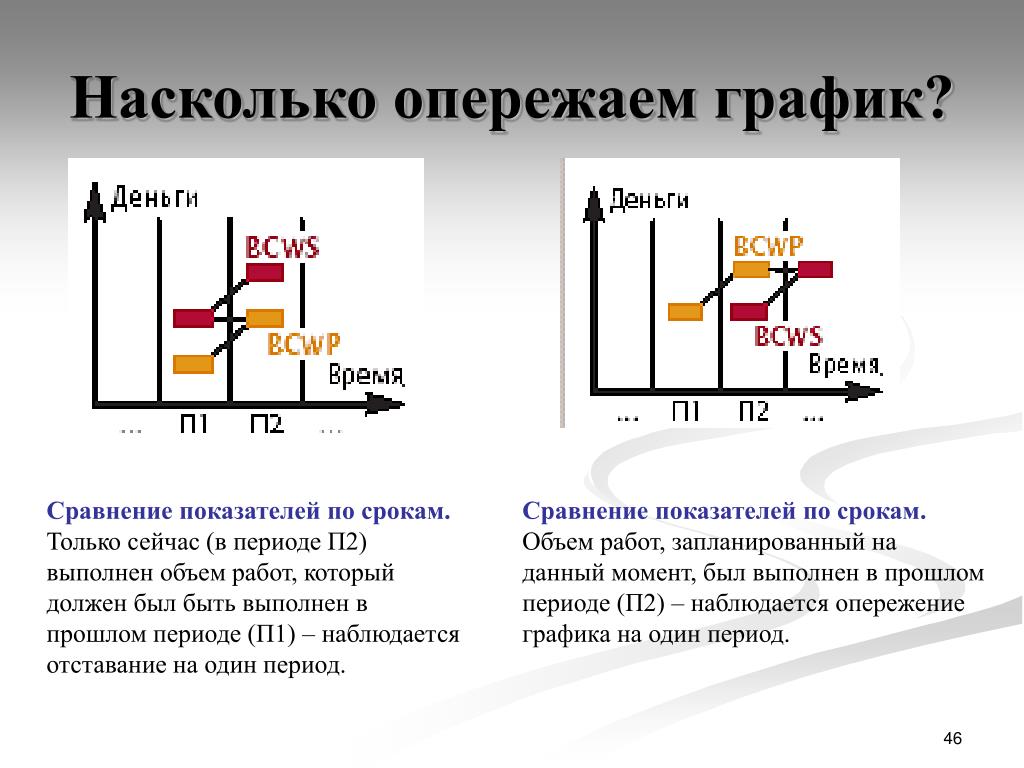

Насколько опережаем график? Сравнение показателей по срокам.Только сейчас (в периоде П2) выполнен объем работ, который должен был быть выполнен в прошлом периоде (П1) – наблюдается отставание на один период. Сравнение показателей по срокам.Объем работ, запланированный на данный момент, был выполнен в прошлом периоде (П2) – наблюдается опережение графика на один период.
