研制准备工作. 考虑到电物理工程实践及经费等方面原因, HT-7U 装置主机大部分研制工作特别是装置最核心最关键也是最困难的部分 -- 超导磁体系统和整个装置的总装工作是由所研制中心自行承担。这是一场严峻的挑战,国际上没有先例。 两年来,为承担这些任务已经做了如下一些准备 。. 研制准备工作进展. HT-7U 大科学工程汇报材料 2000 年 10 月. 研制准备工作. 1 、完成了包括座标镗、落地镗、龙门铣、立车、 30 吨吊车等 12 台主要设备的机械检修及电气控制部分的数字技术改造。. 研制准备工作. 研制准备工作. 研制准备工作.
E N D

研制准备工作 考虑到电物理工程实践及经费等方面原因,HT-7U装置主机大部分研制工作特别是装置最核心最关键也是最困难的部分--超导磁体系统和整个装置的总装工作是由所研制中心自行承担。这是一场严峻的挑战,国际上没有先例。两年来,为承担这些任务已经做了如下一些准备。 研制准备工作进展 HT-7U大科学工程汇报材料 2000年10月

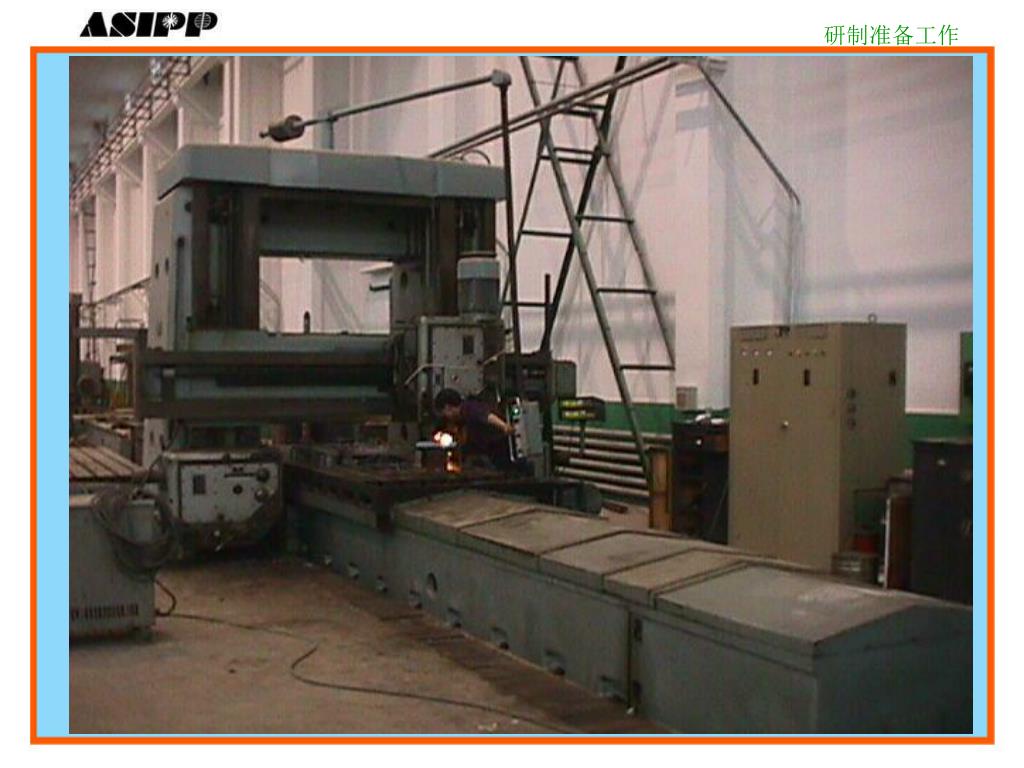

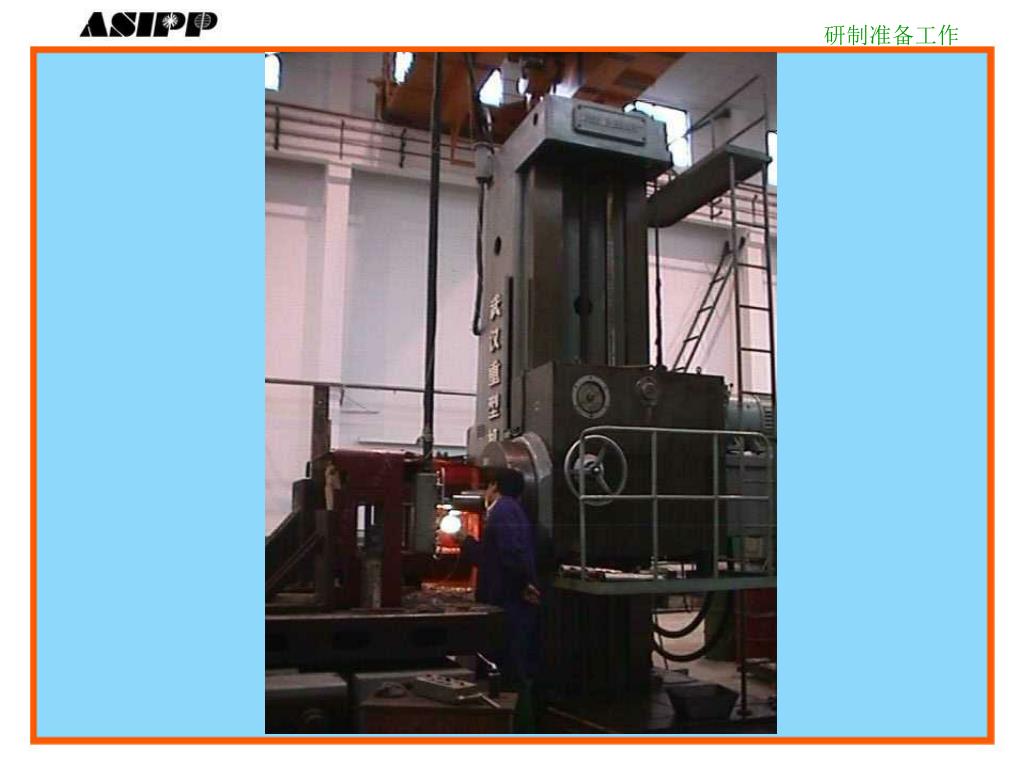

研制准备工作 1、完成了包括座标镗、落地镗、龙门铣、立车、30吨吊车等12台主要设备的机械检修及电气控制部分的数字技术改造。

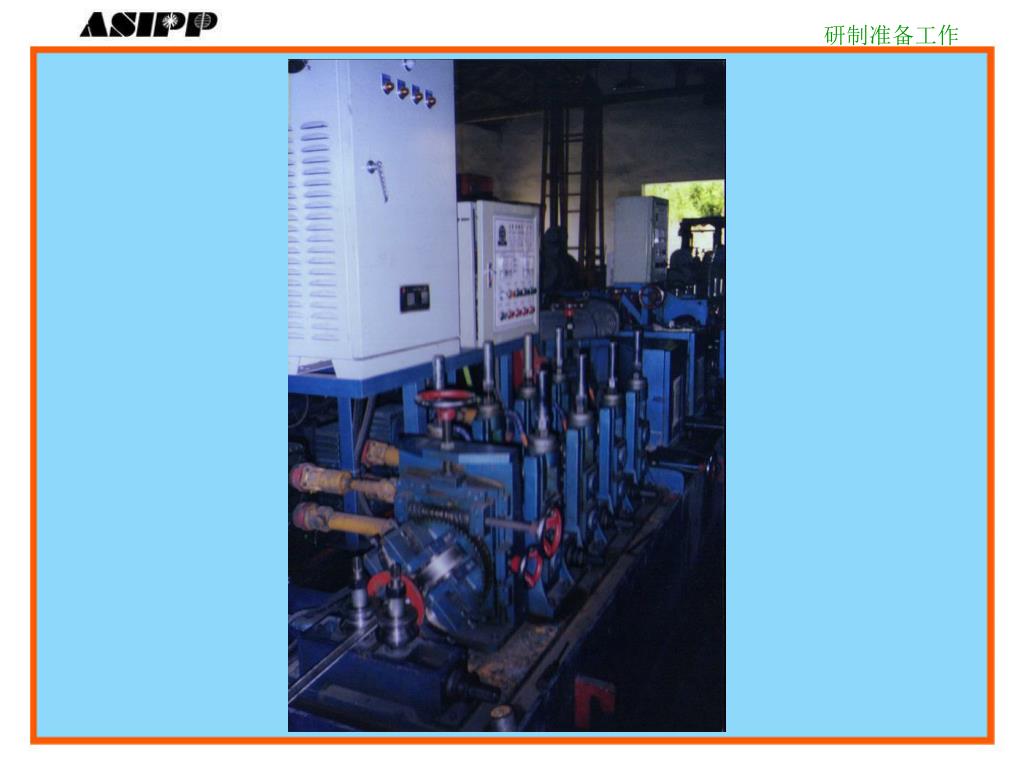

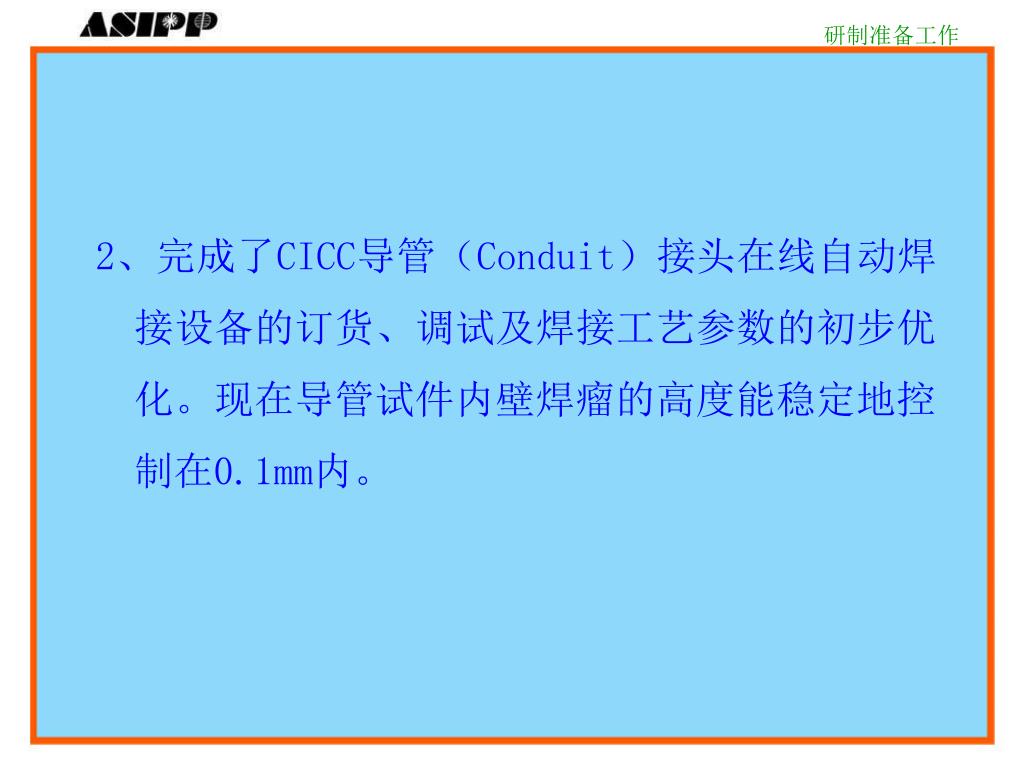

研制准备工作 2、完成了CICC导管(Conduit)接头在线自动焊接设备的订货、调试及焊接工艺参数的初步优化。现在导管试件内壁焊瘤的高度能稳定地控制在0.1mm内。

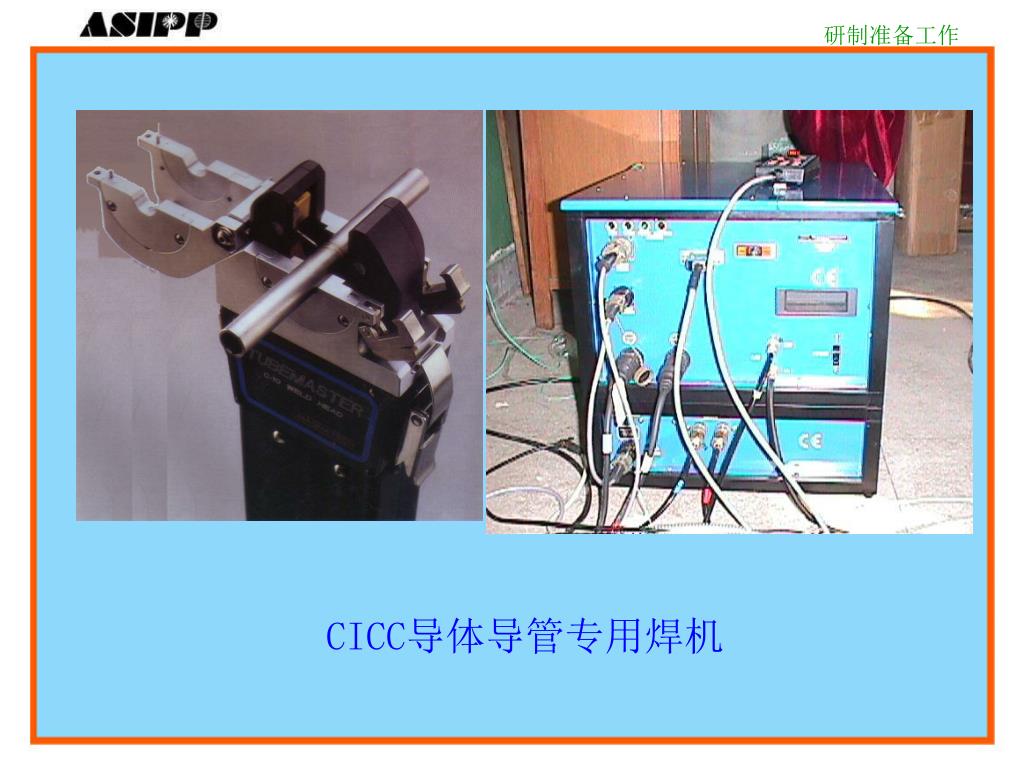

研制准备工作 CICC导体导管专用焊机

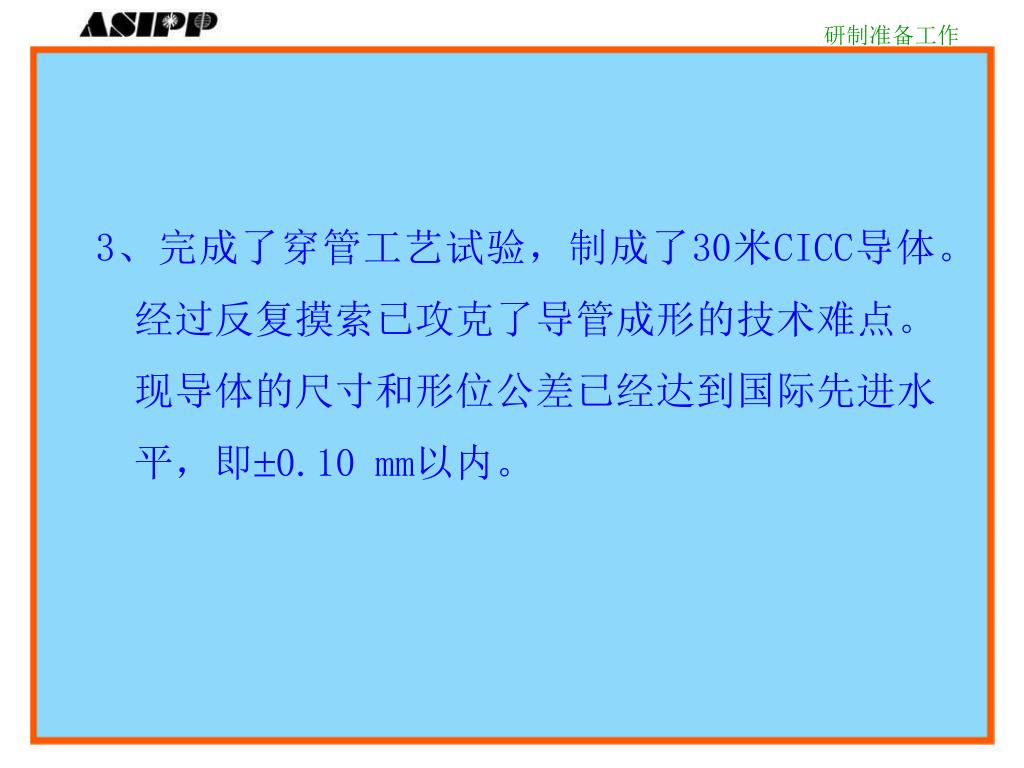

研制准备工作 3、完成了穿管工艺试验,制成了30米CICC导体。经过反复摸索已攻克了导管成形的技术难点。现导体的尺寸和形位公差已经达到国际先进水平,即0.10 mm以内。

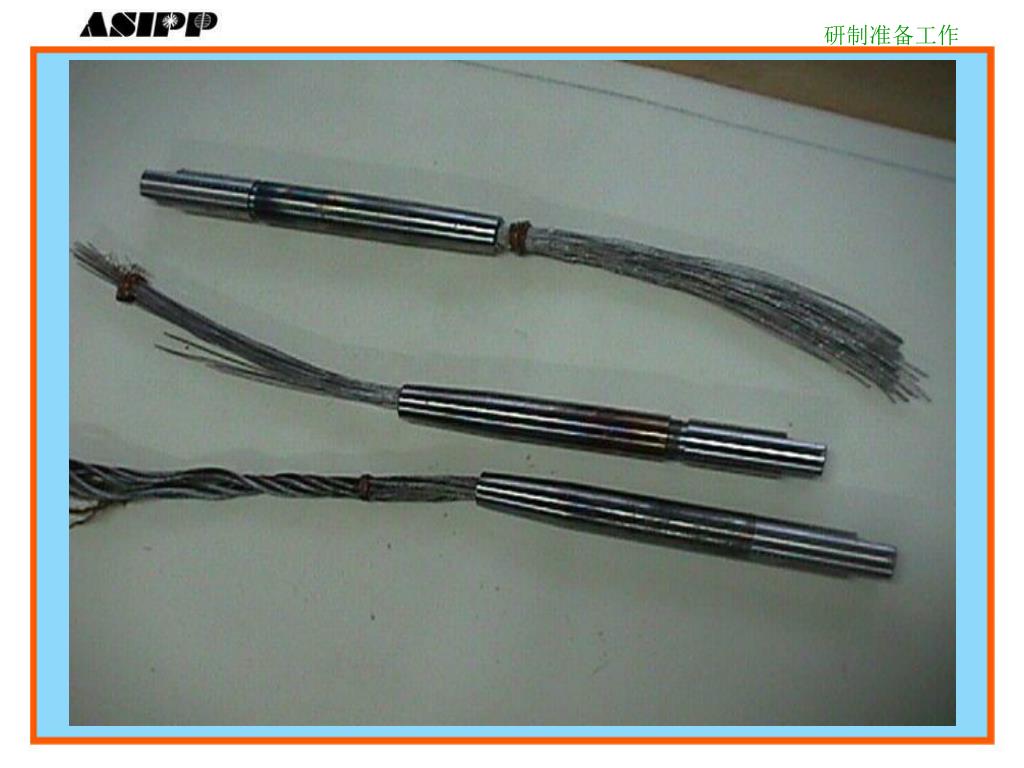

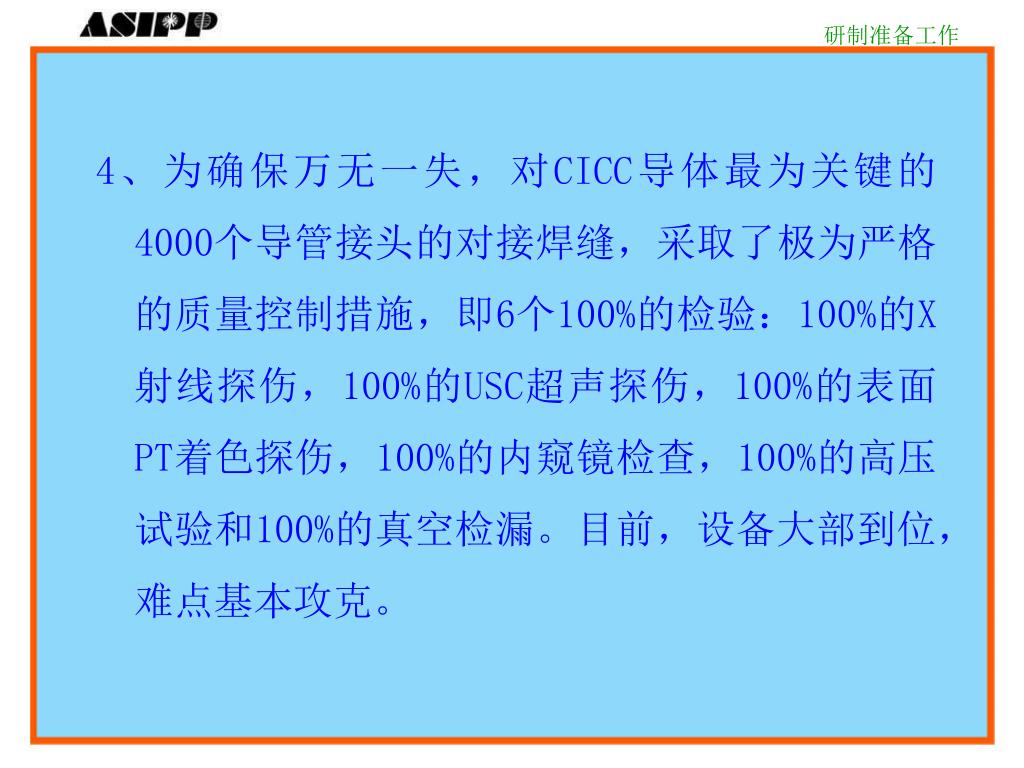

研制准备工作 4、为确保万无一失,对CICC导体最为关键的4000个导管接头的对接焊缝,采取了极为严格的质量控制措施,即6个100%的检验:100%的X射线探伤,100%的USC超声探伤,100%的表面PT着色探伤,100%的内窥镜检查,100%的高压试验和100%的真空检漏。目前,设备大部到位,难点基本攻克。

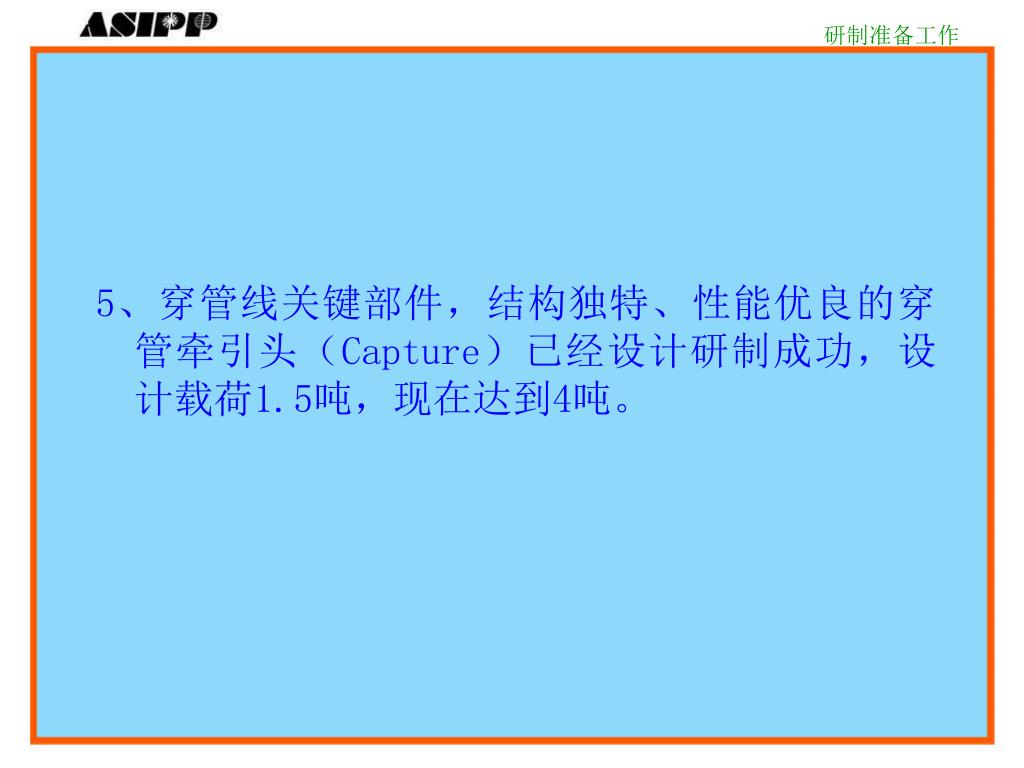

研制准备工作 5、穿管线关键部件,结构独特、性能优良的穿管牵引头(Capture)已经设计研制成功,设计载荷1.5吨,现在达到4吨。

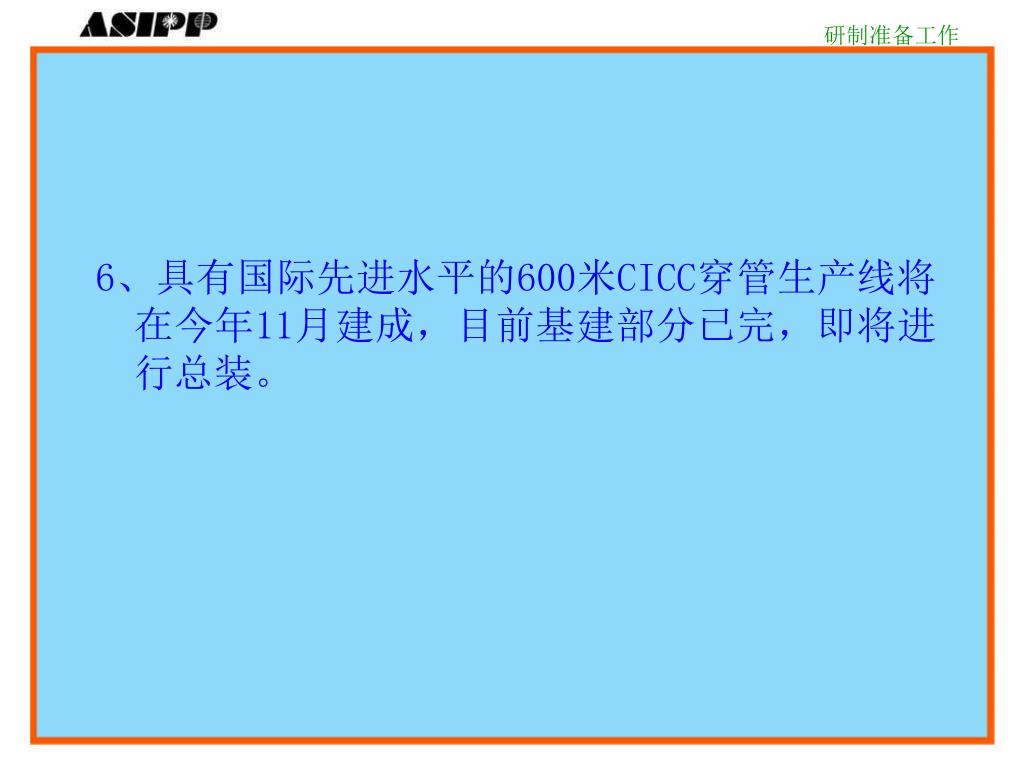

研制准备工作 6、具有国际先进水平的600米CICC穿管生产线将在今年11月建成,目前基建部分已完,即将进行总装。

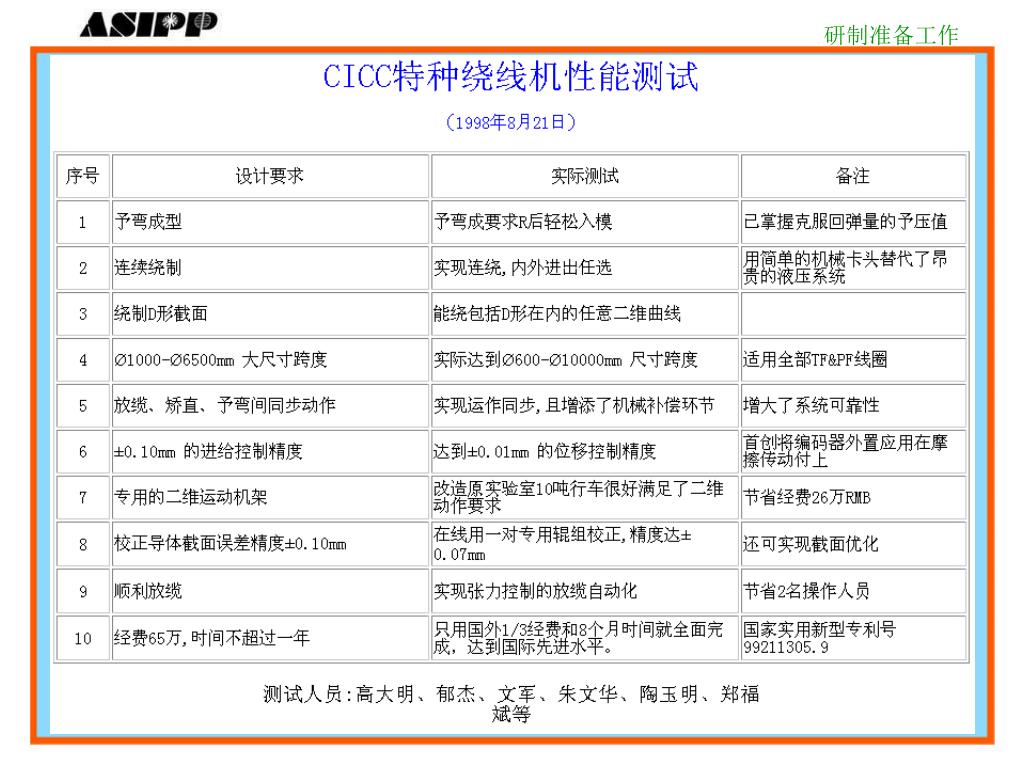

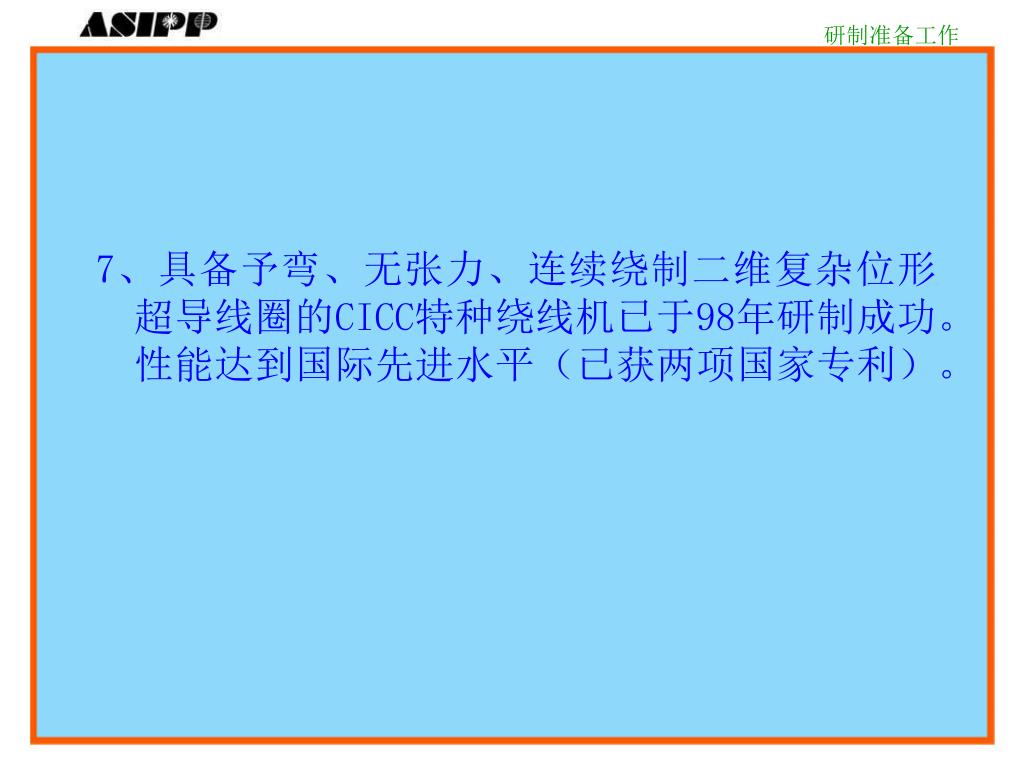

研制准备工作 7、具备予弯、无张力、连续绕制二维复杂位形超导线圈的CICC特种绕线机已于98年研制成功。性能达到国际先进水平(已获两项国家专利)。

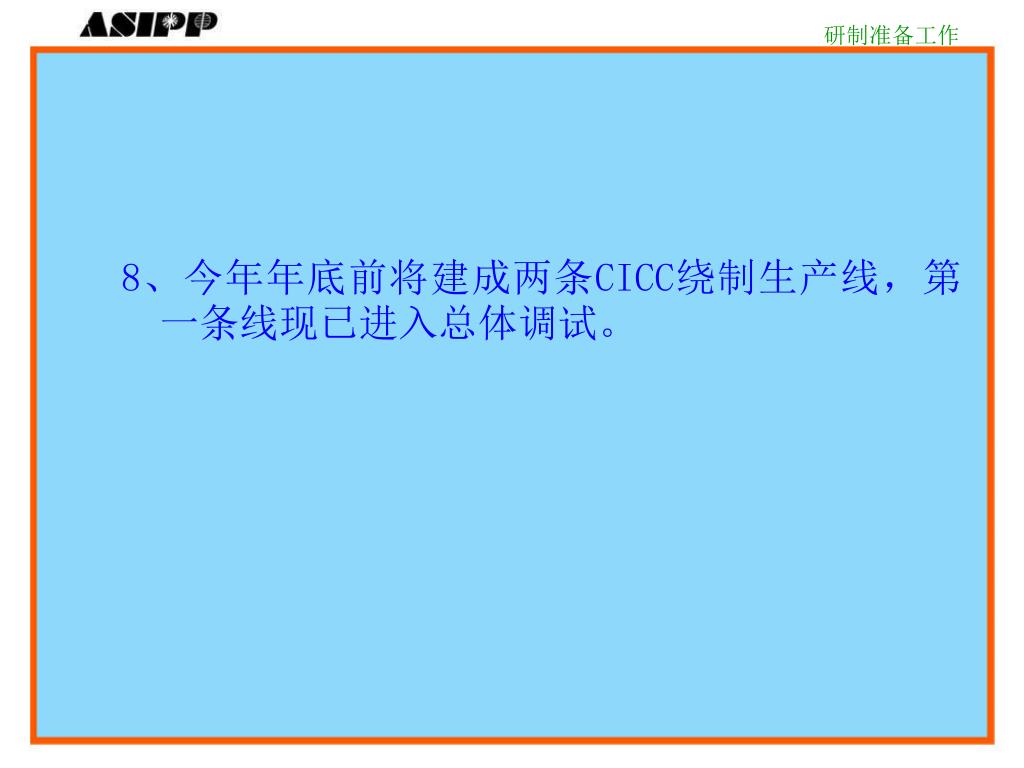

研制准备工作 8、今年年底前将建成两条CICC绕制生产线,第一条线现已进入总体调试。

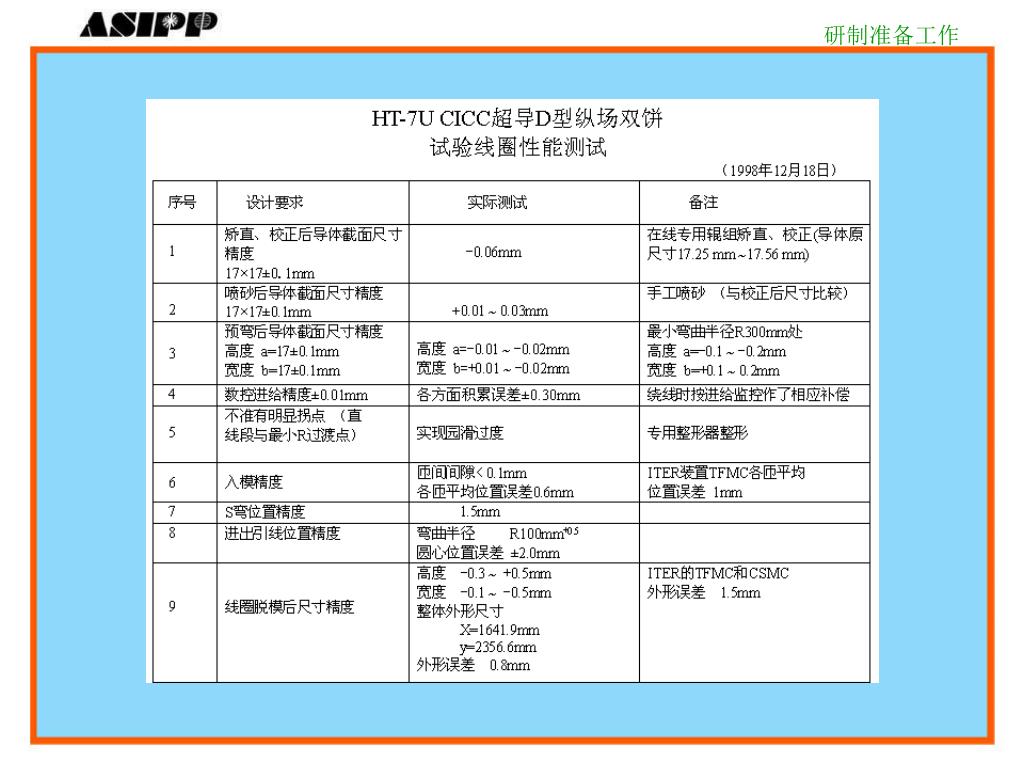

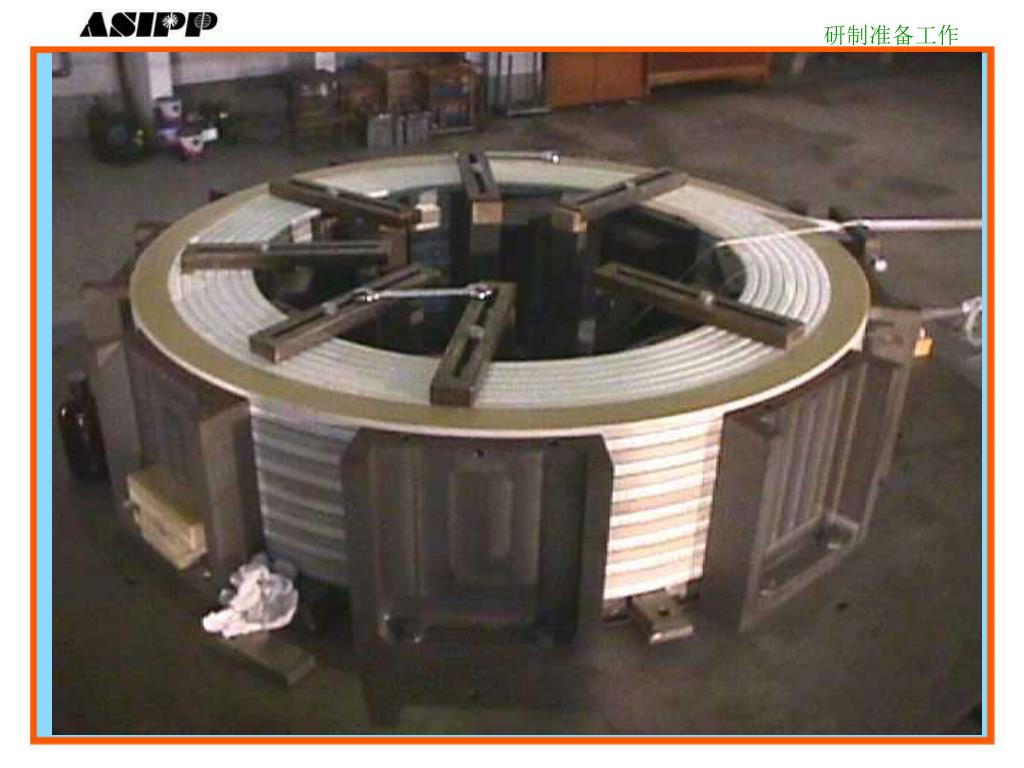

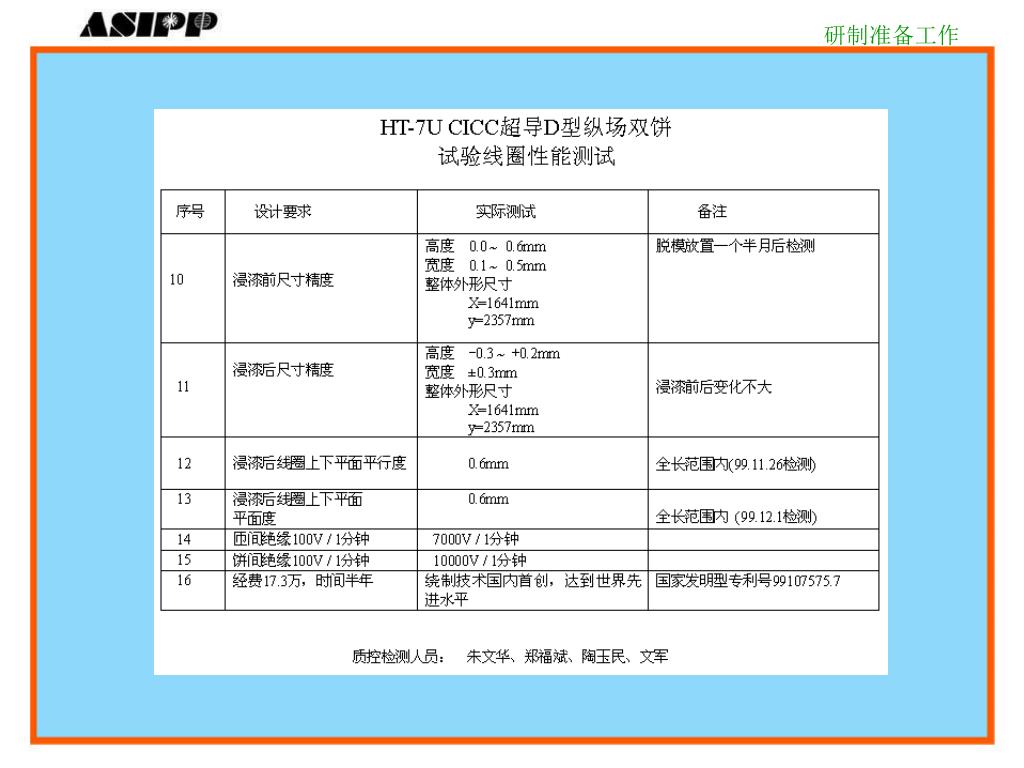

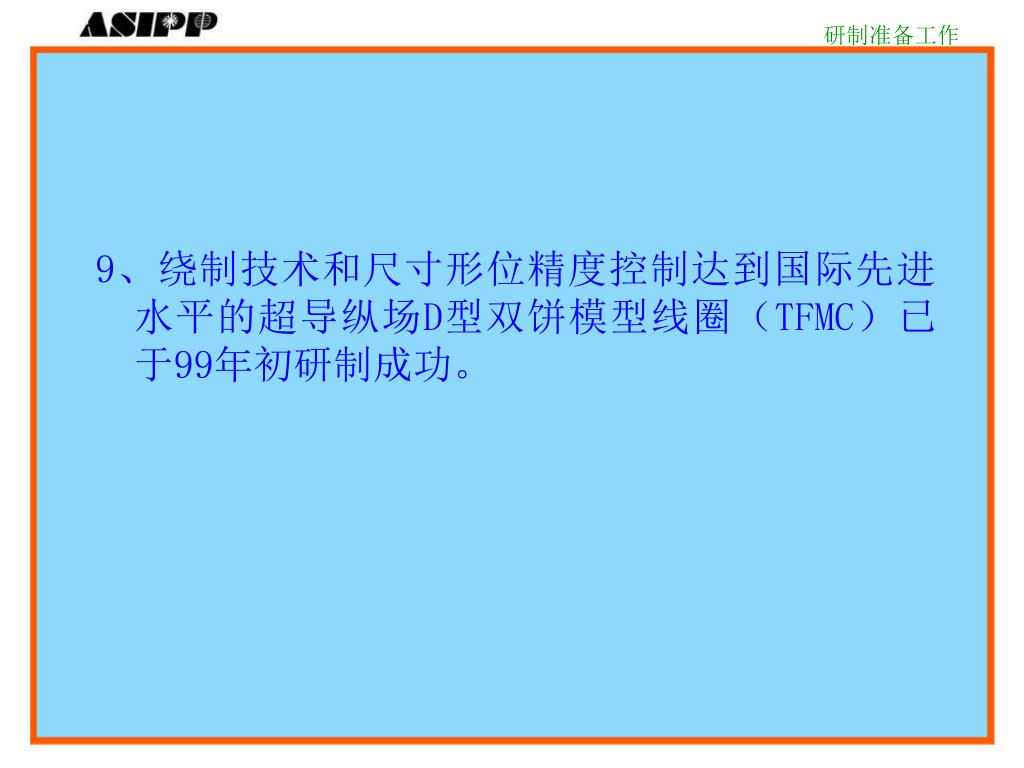

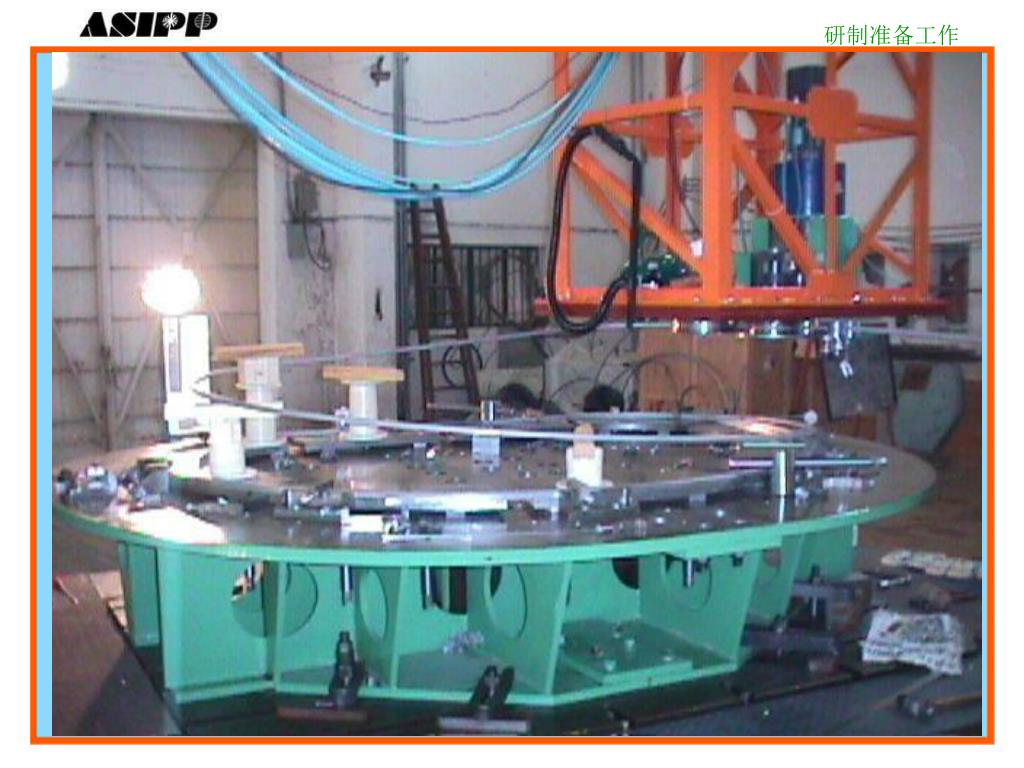

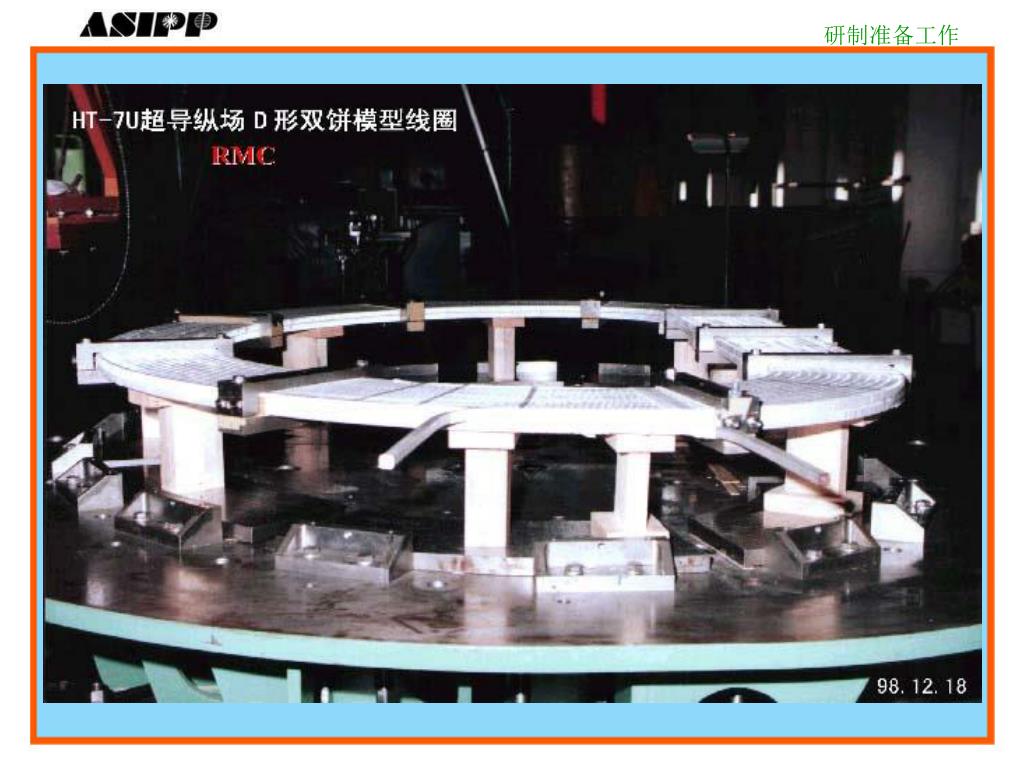

研制准备工作 9、绕制技术和尺寸形位精度控制达到国际先进水平的超导纵场D型双饼模型线圈(TFMC)已于99年初研制成功。

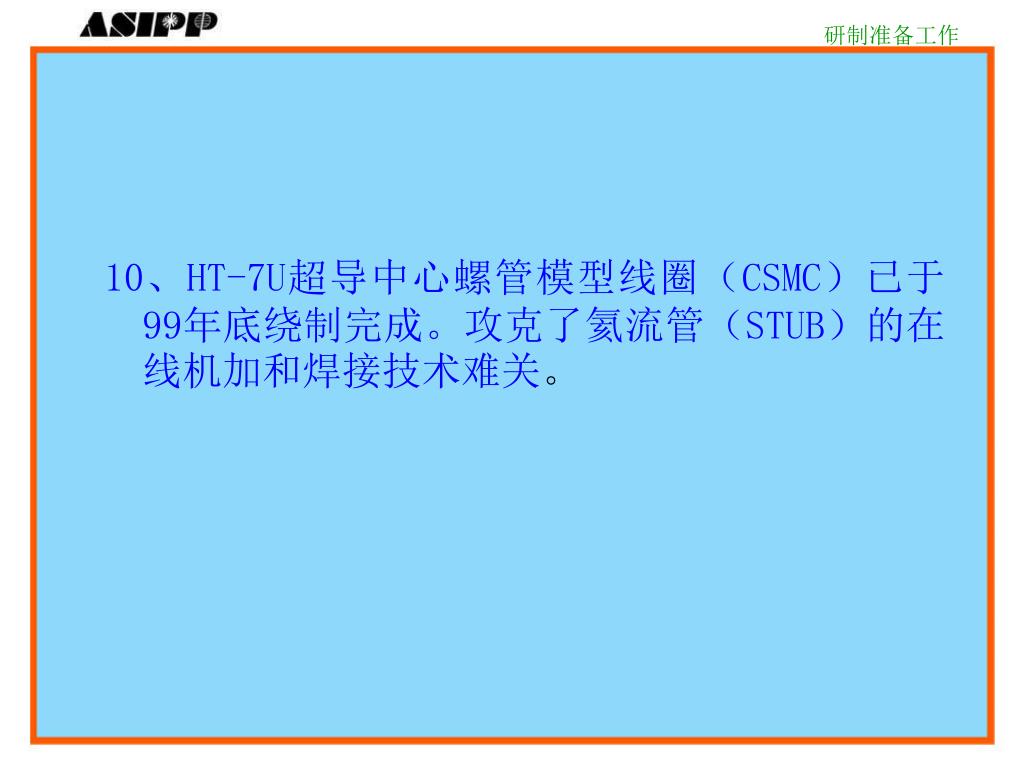

研制准备工作 10、HT-7U超导中心螺管模型线圈(CSMC)已于99年底绕制完成。攻克了氦流管(STUB)的在线机加和焊接技术难关。

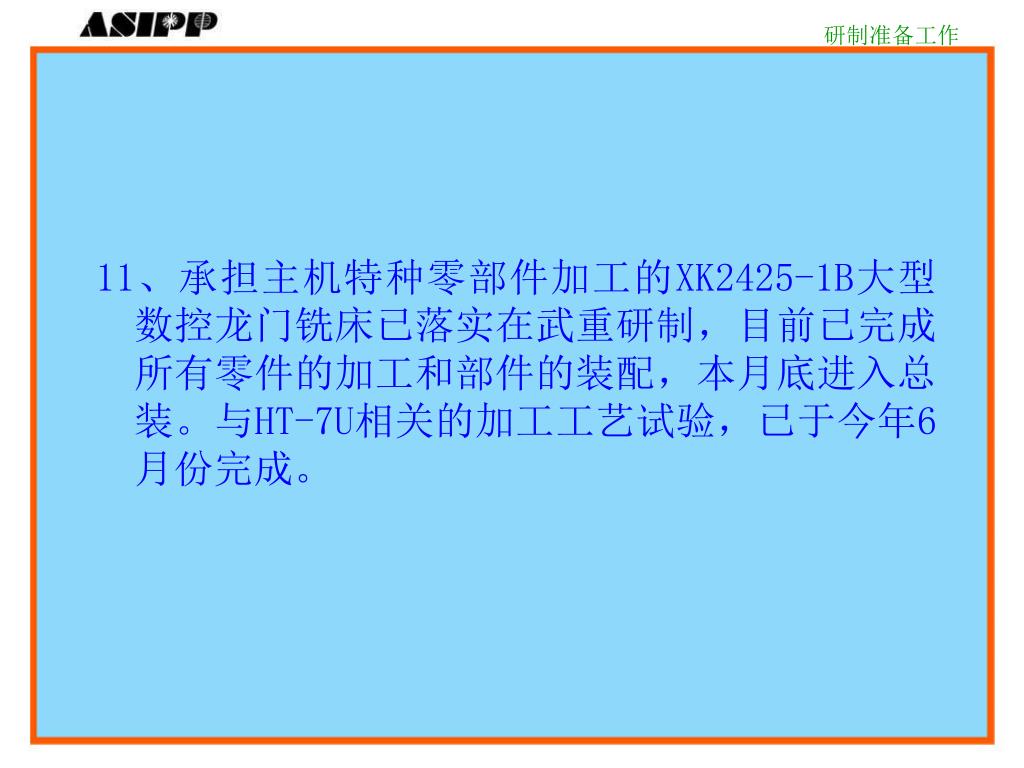

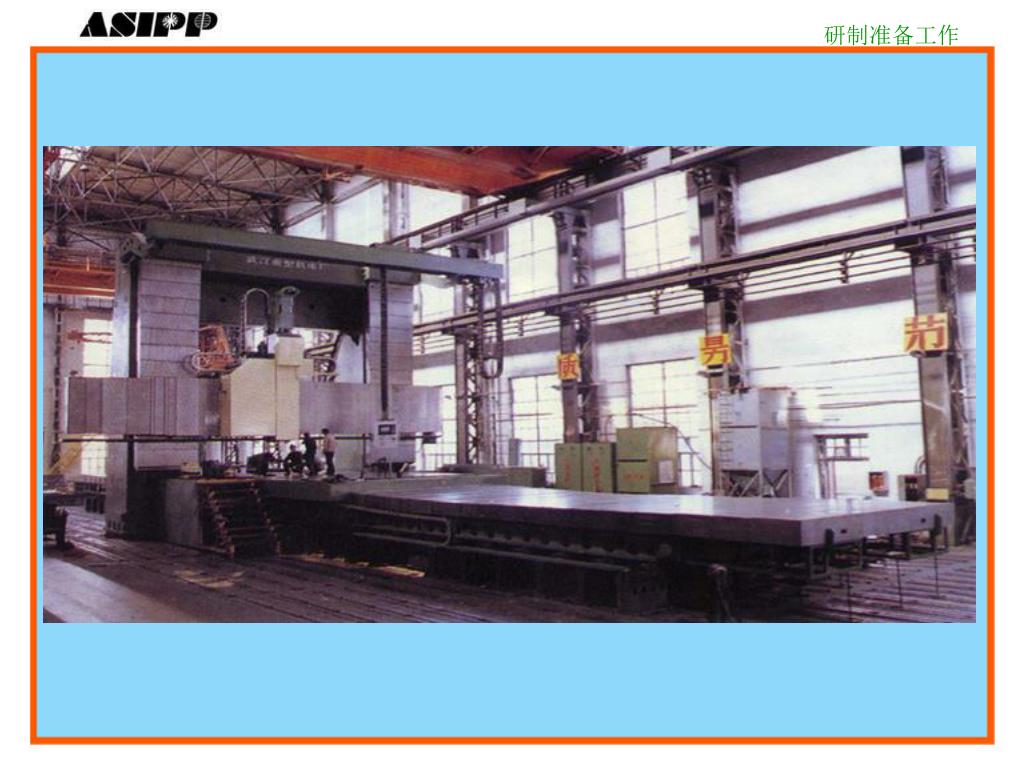

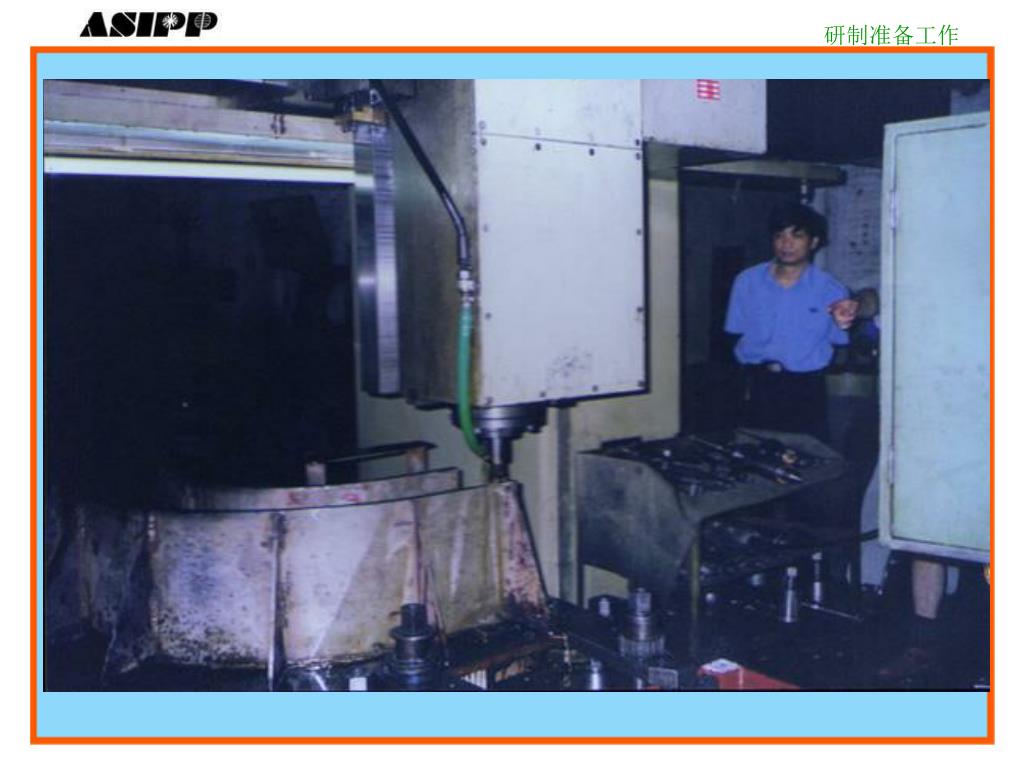

研制准备工作 11、承担主机特种零部件加工的XK2425-1B大型数控龙门铣床已落实在武重研制,目前已完成所有零件的加工和部件的装配,本月底进入总装。与HT-7U相关的加工工艺试验,已于今年6月份完成。

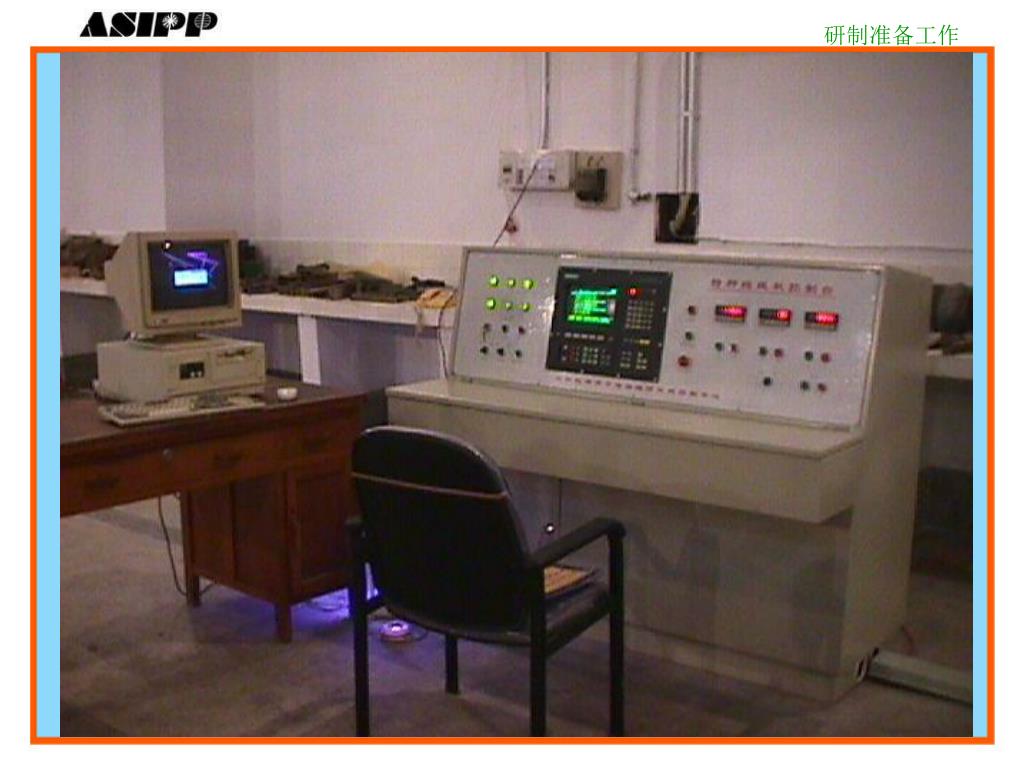

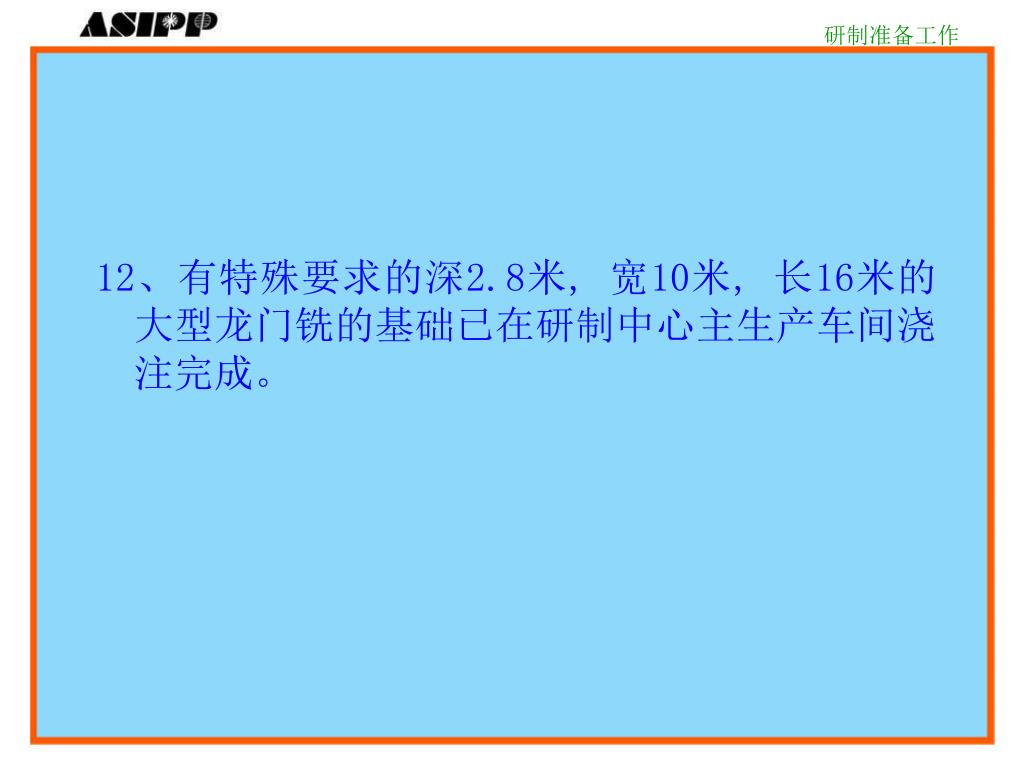

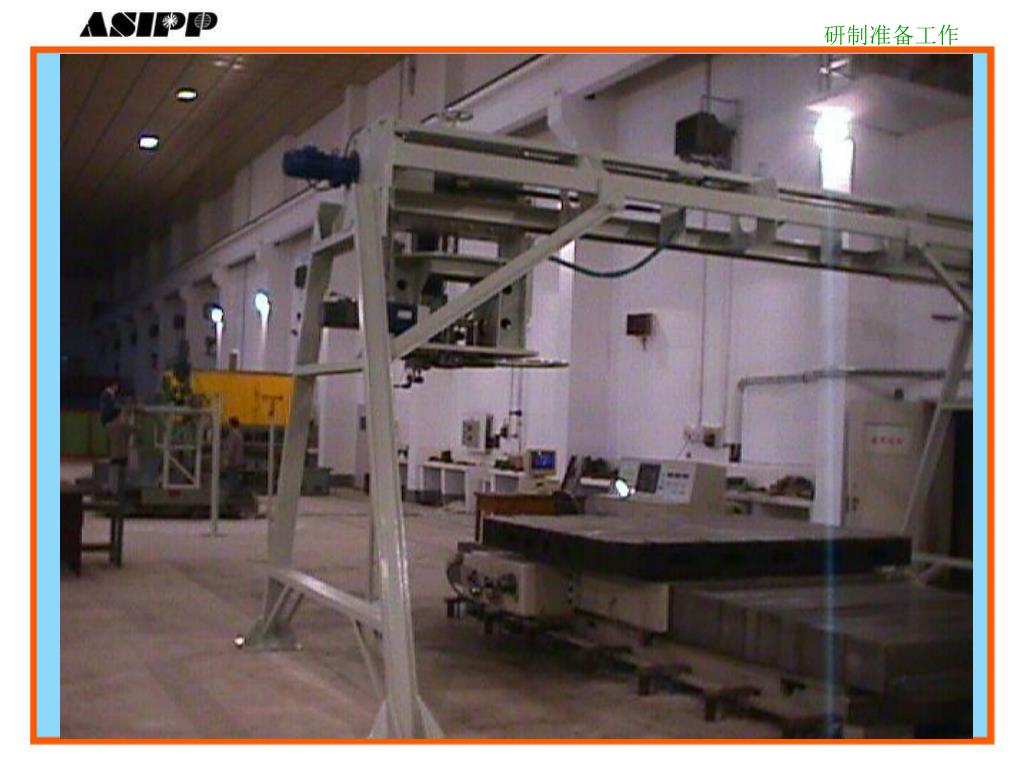

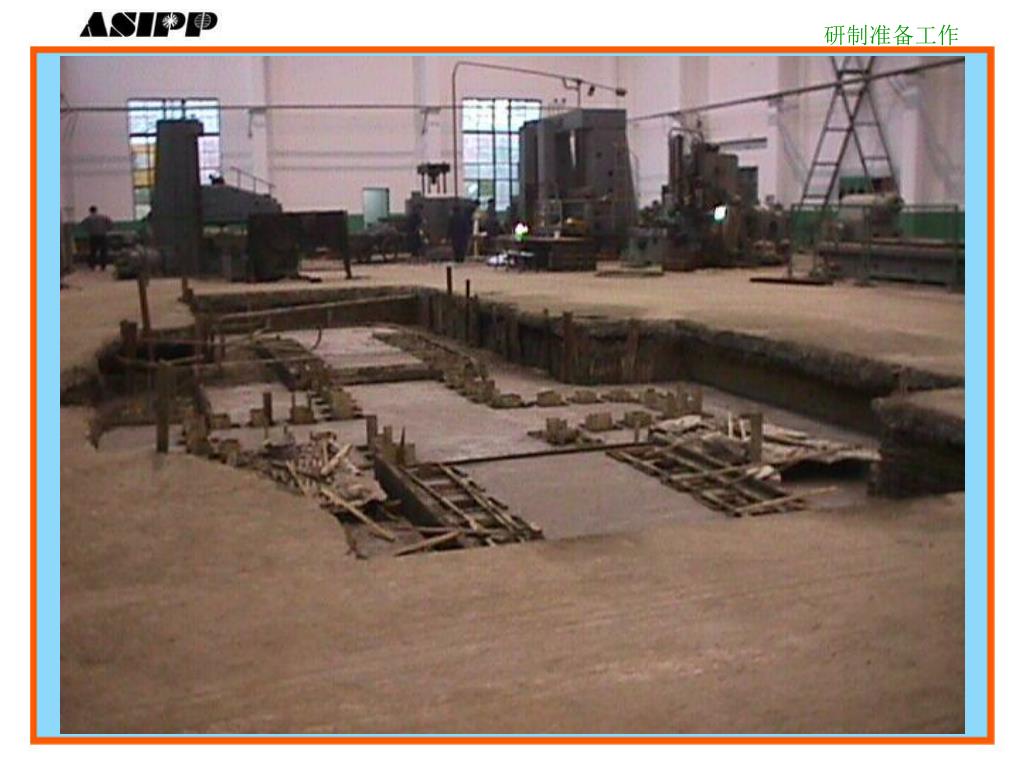

研制准备工作 12、有特殊要求的深2.8米, 宽10米, 长16米的大型龙门铣的基础已在研制中心主生产车间浇注完成。

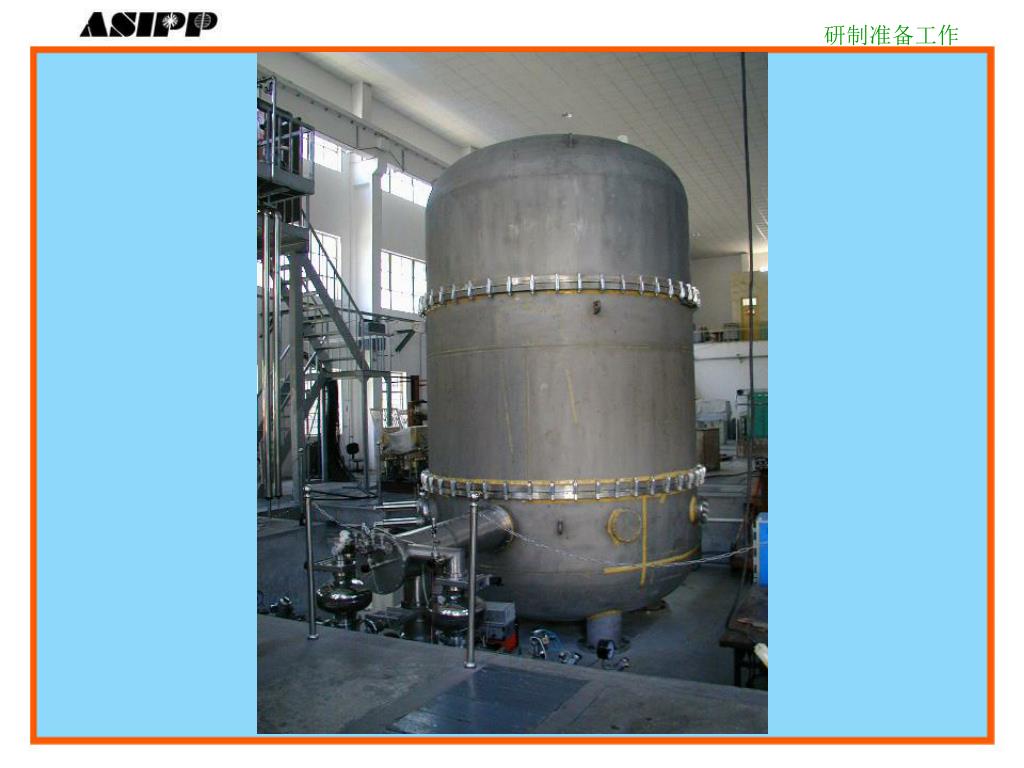

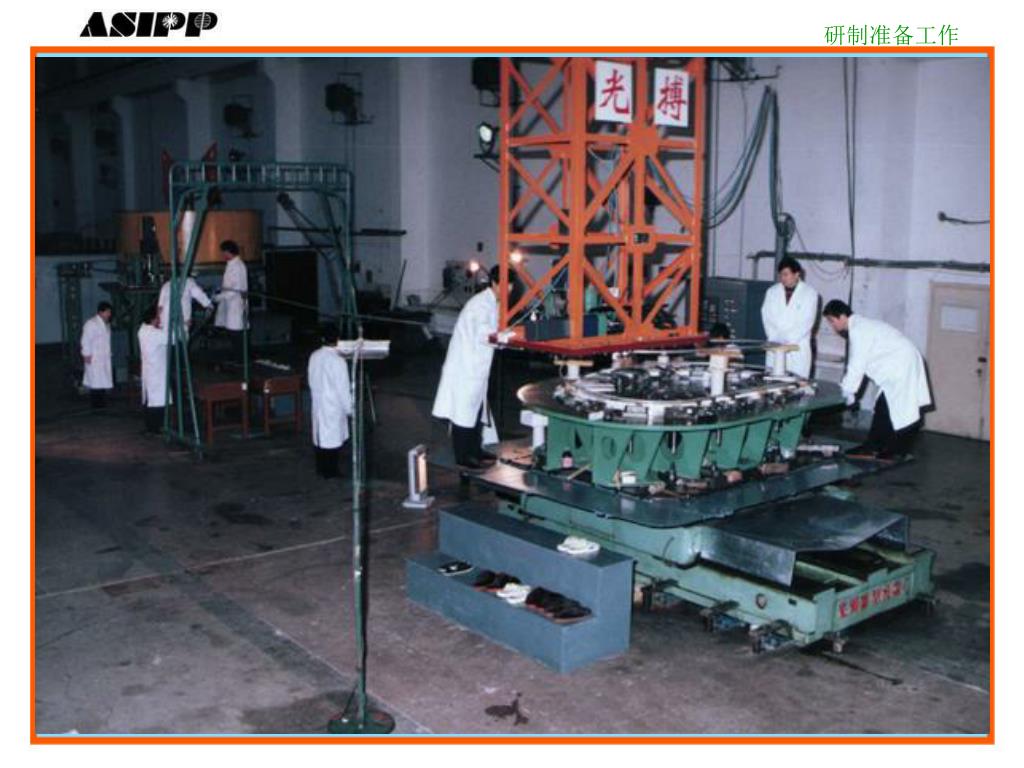

研制准备工作 13、超导磁体的关键测试设备-Φ3.5米×6米高的试验杜瓦已研制总装完成。

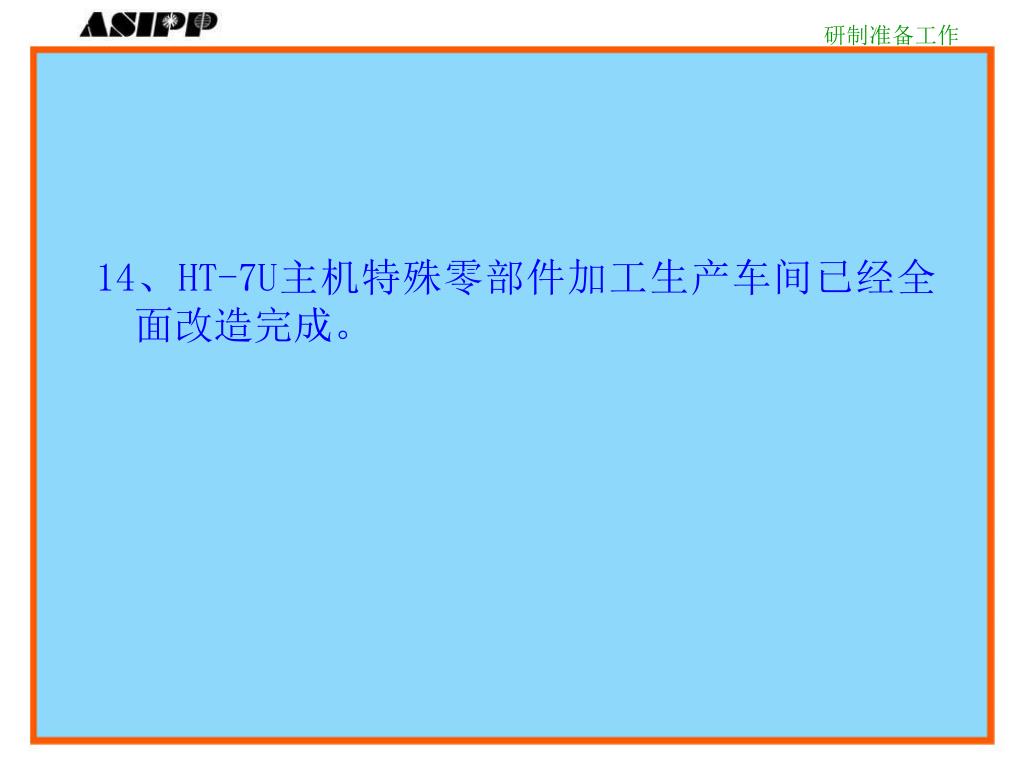

研制准备工作 14、HT-7U主机特殊零部件加工生产车间已经全面改造完成。

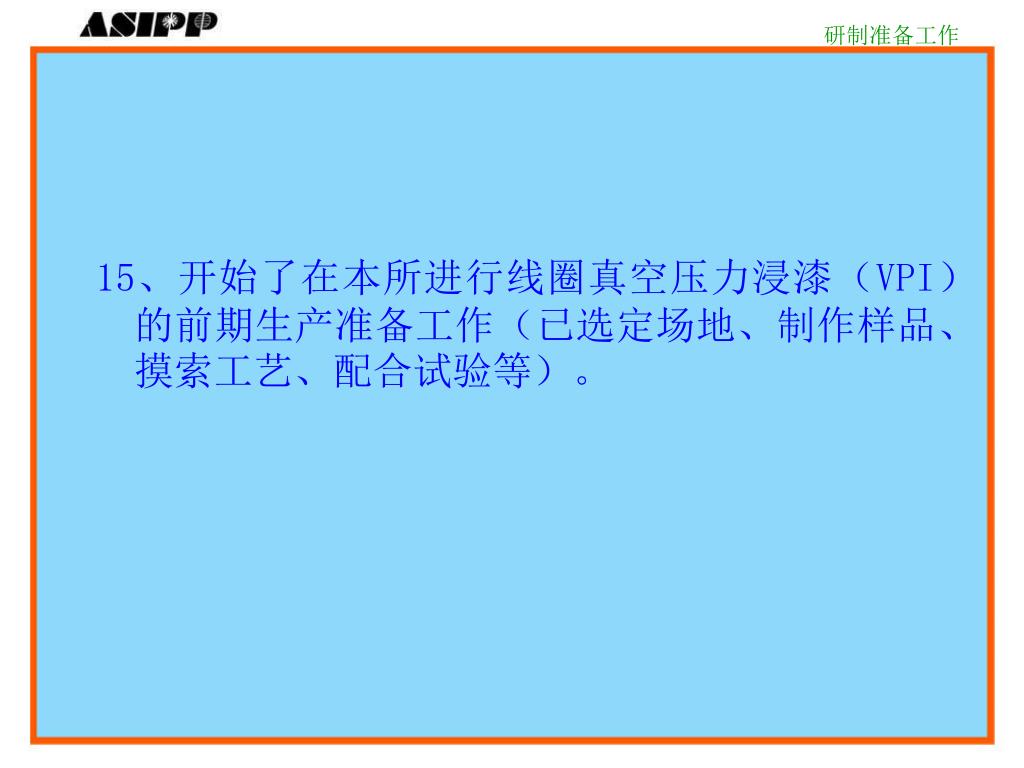

研制准备工作 15、开始了在本所进行线圈真空压力浸漆(VPI)的前期生产准备工作(已选定场地、制作样品、摸索工艺、配合试验等)。

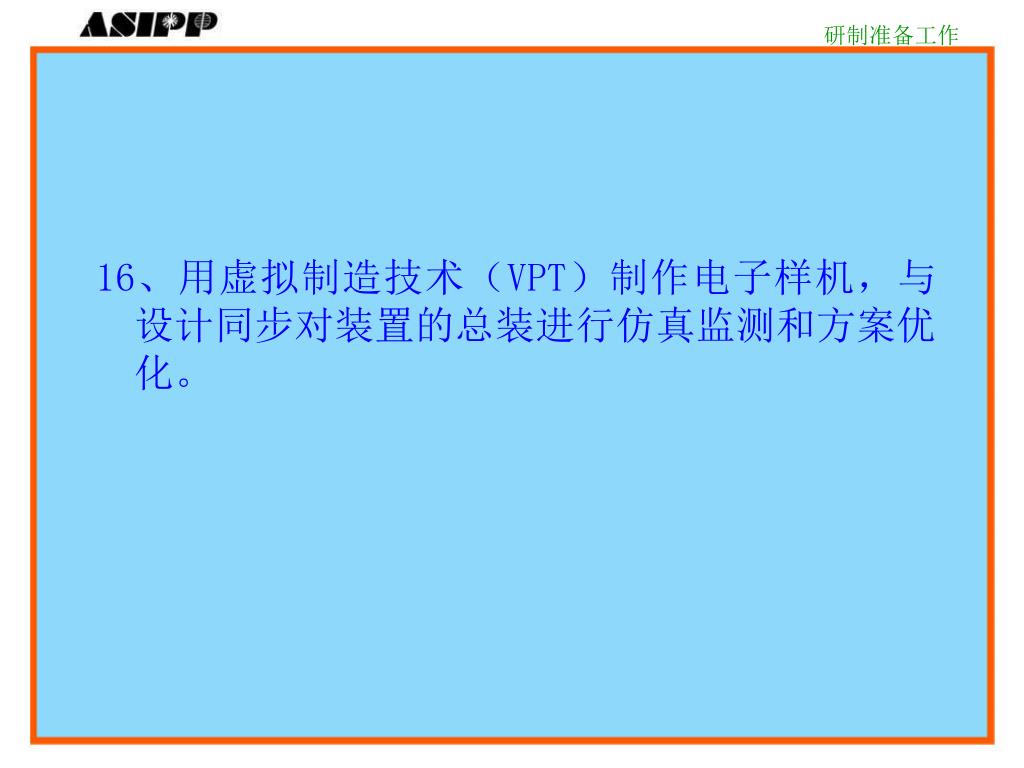

研制准备工作 16、用虚拟制造技术(VPT)制作电子样机,与设计同步对装置的总装进行仿真监测和方案优化。
研制准备工作 HT-7U是具有国际先进水平的全超导的聚变试验装置,涉及到很多前沿的高新技术,研制工作非常艰难、非常复杂。但是我们有决心在院的正确领导和兄弟单位的大力协作下,用科学的态度、创新的精神和自身坚持不懈的努力,逐步攻克工艺技术难关,以优异的工程质量去夺取HT-7U建设的全面胜利。
