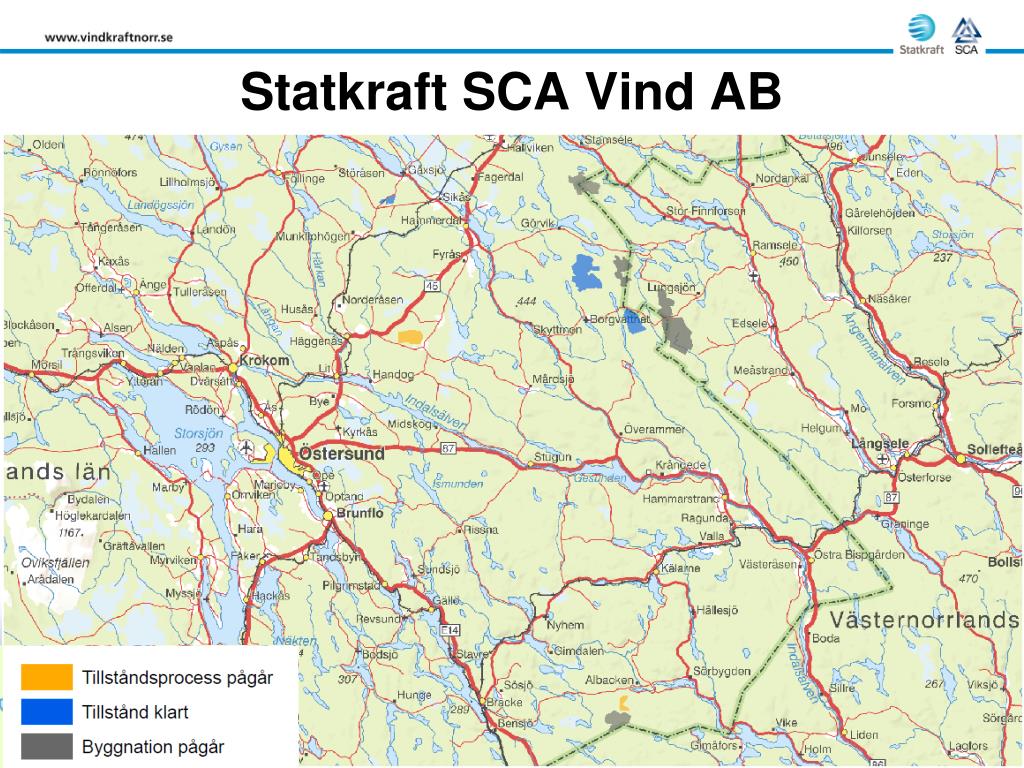

Statkraft SCA Vind AB. Statkraft SCA Vind AB. Stamåsen. Raftsjöhöjden. Ögonfägnaden. Bodhögarna. Björkhöjden- Björkvattnet. Mörttjärnberget. SSVAB PROJEKTPROGRAM. STAMÅSEN. 26 Vindkraftverk etapp I 2,2 mil + 1,6 mil vägar Trafo , Ställverk, internät. MÖRTTJÄRNBERGET.
E N D
Statkraft SCA Vind AB Stamåsen Raftsjöhöjden Ögonfägnaden Bodhögarna Björkhöjden- Björkvattnet Mörttjärnberget

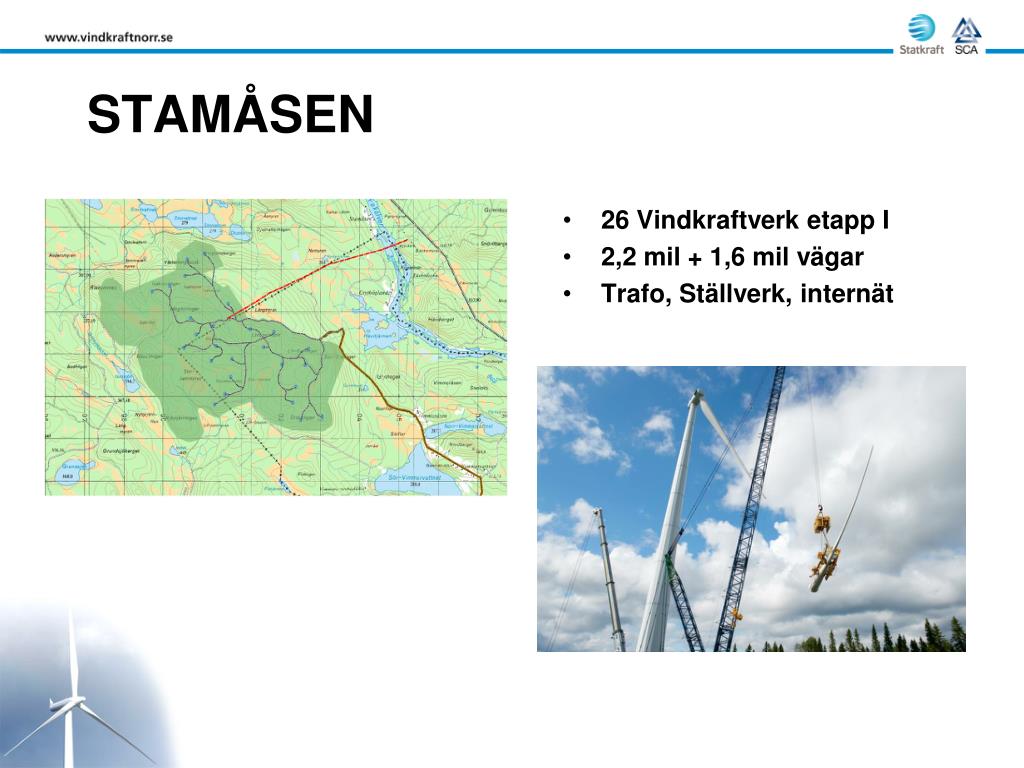

STAMÅSEN 26 Vindkraftverk etapp I 2,2 mil + 1,6 mil vägar Trafo, Ställverk, internät

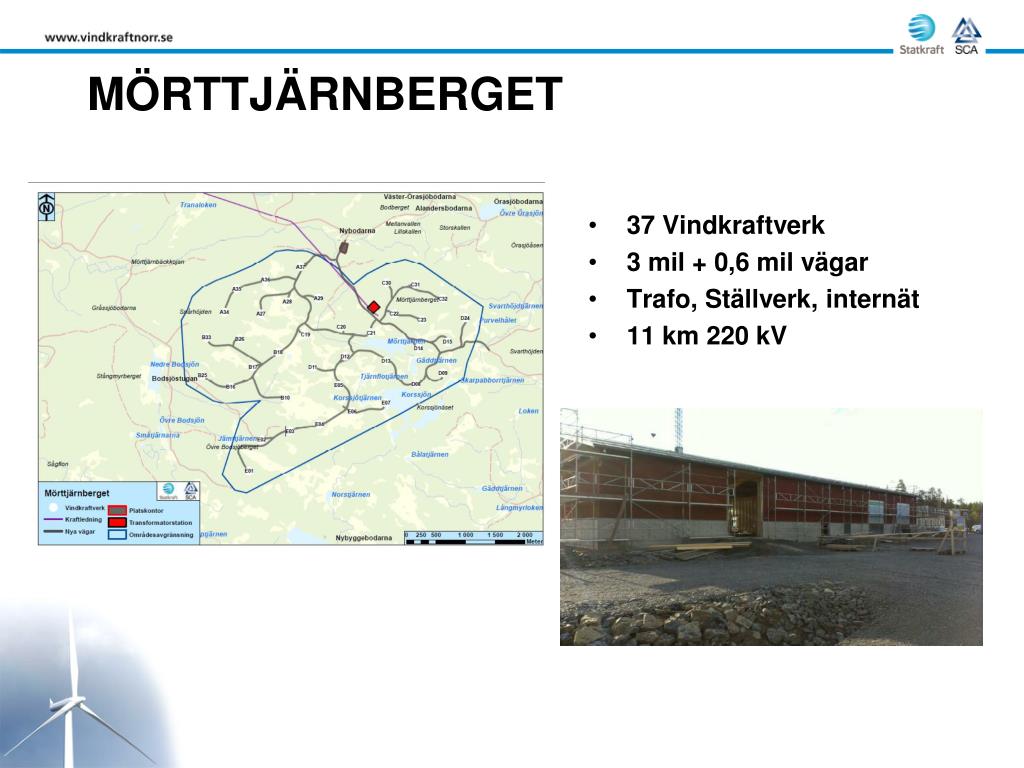

MÖRTTJÄRNBERGET 37 Vindkraftverk 3 mil + 0,6 mil vägar Trafo, Ställverk, internät 11 km 220 kV

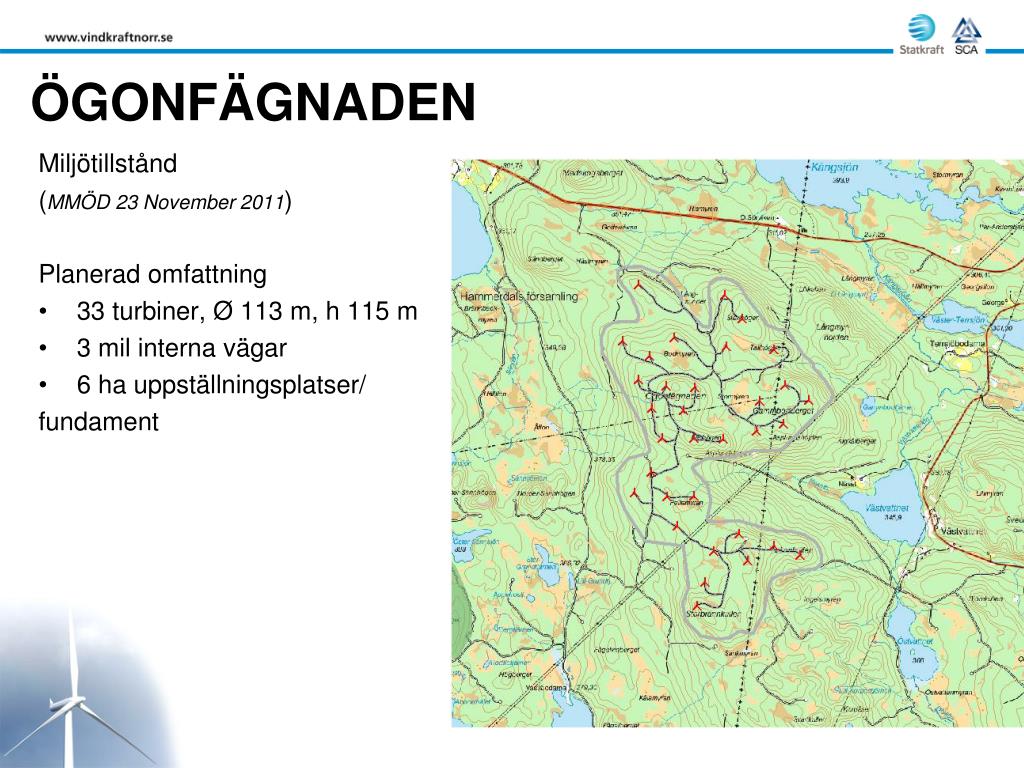

ÖGONFÄGNADEN Miljötillstånd (MMÖD 23 November 2011) Planerad omfattning • 33 turbiner, Ø 113 m, h 115 m • 3 mil interna vägar • 6 ha uppställningsplatser/ fundament

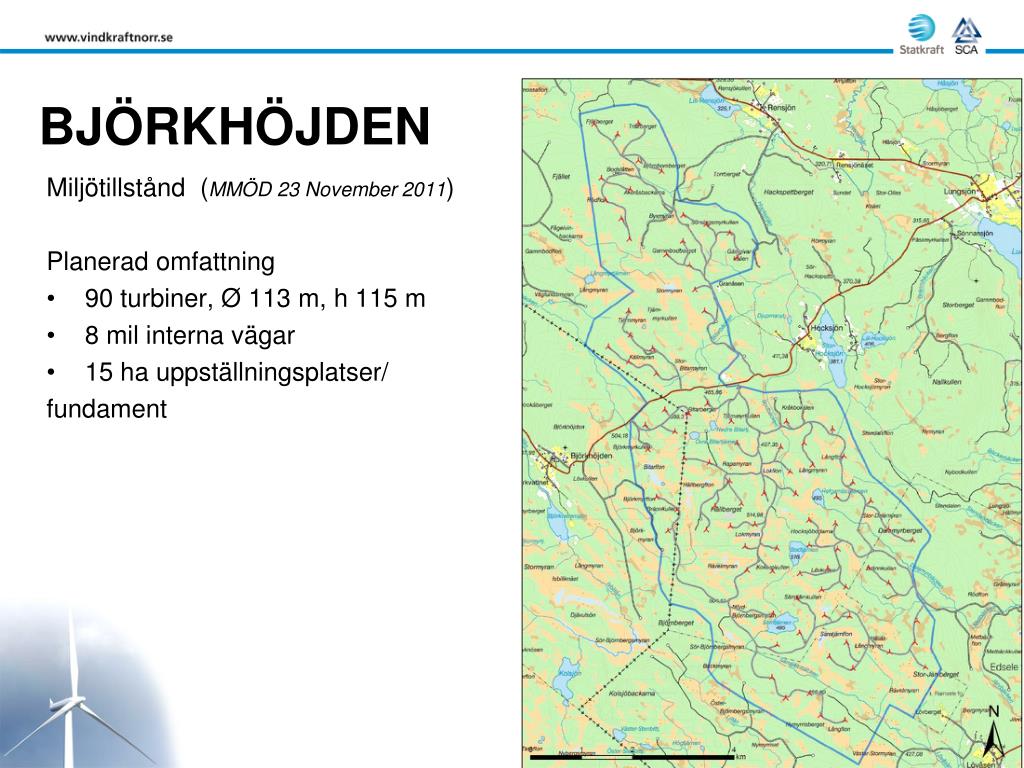

BJÖRKHÖJDEN Miljötillstånd (MMÖD 23 November 2011) Planerad omfattning • 90 turbiner, Ø 113 m, h 115 m • 8 mil interna vägar • 15 ha uppställningsplatser/ fundament

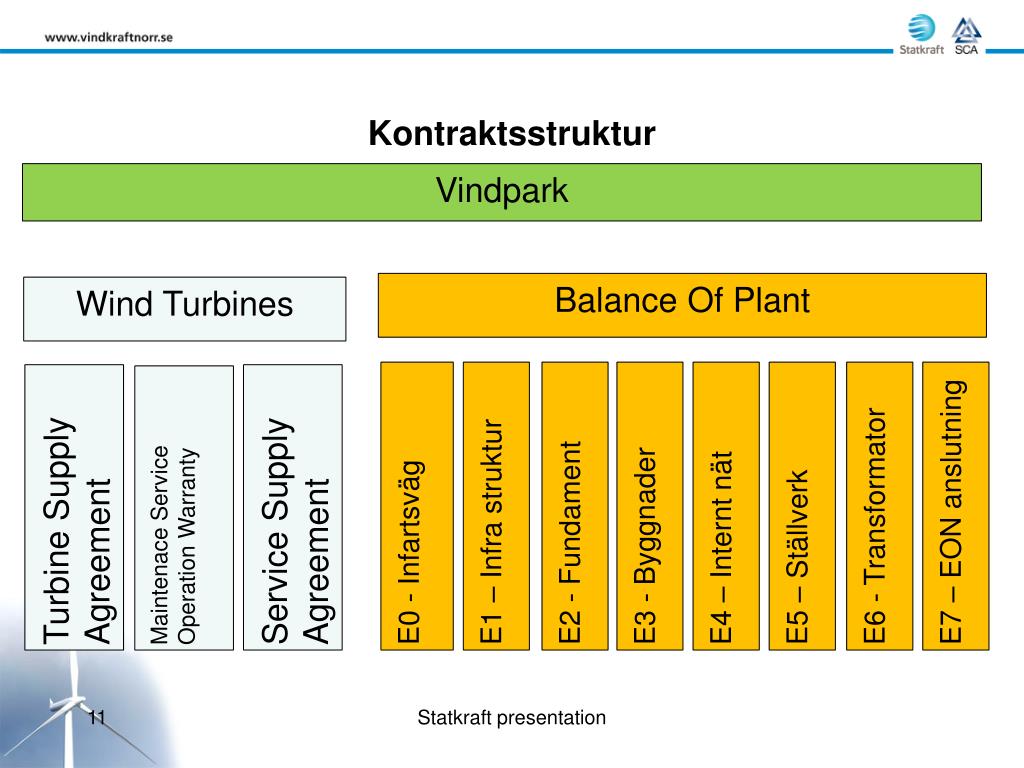

Kontraktsstruktur Vindpark Balance Of Plant WindTurbines E0 - Infartsväg E1 – Infra struktur E2 - Fundament E3 - Byggnader E4 – Internt nät E5 – Ställverk E6 - Transformator E7 – EON anslutning TurbineSupplyAgreement Service SupplyAgreement Maintenace Service Operation Warranty Statkraft presentation

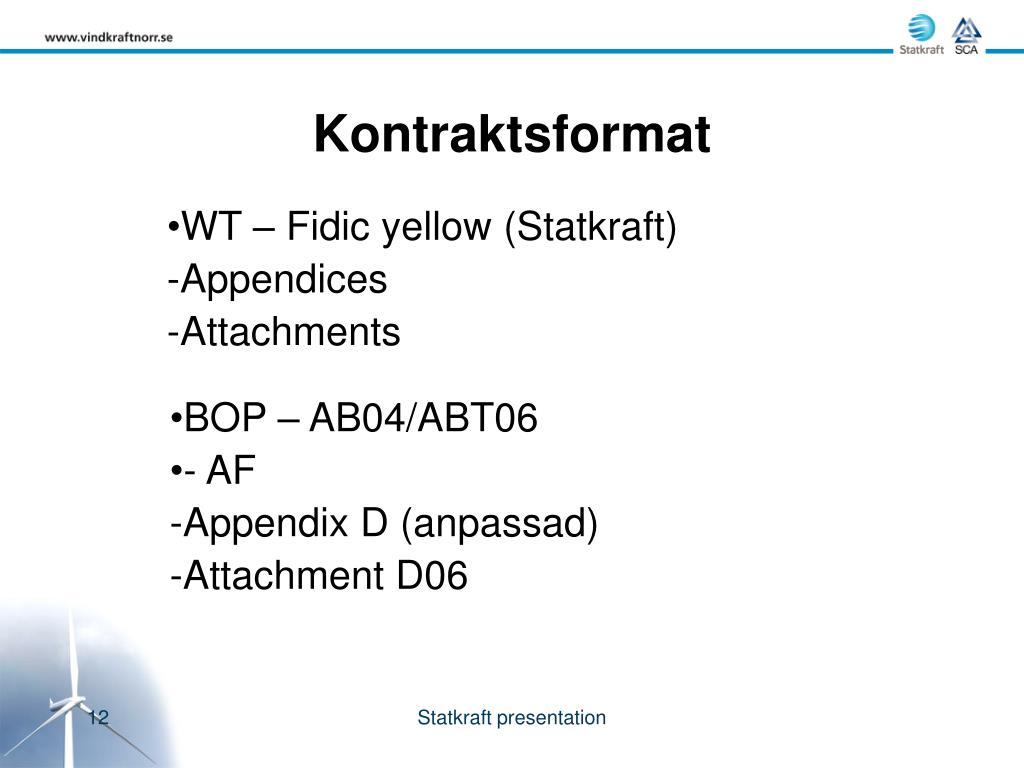

Kontraktsformat • WT – Fidicyellow (Statkraft) • Appendices • Attachments • BOP – AB04/ABT06 • - AF • Appendix D (anpassad) • Attachment D06 Statkraft presentation

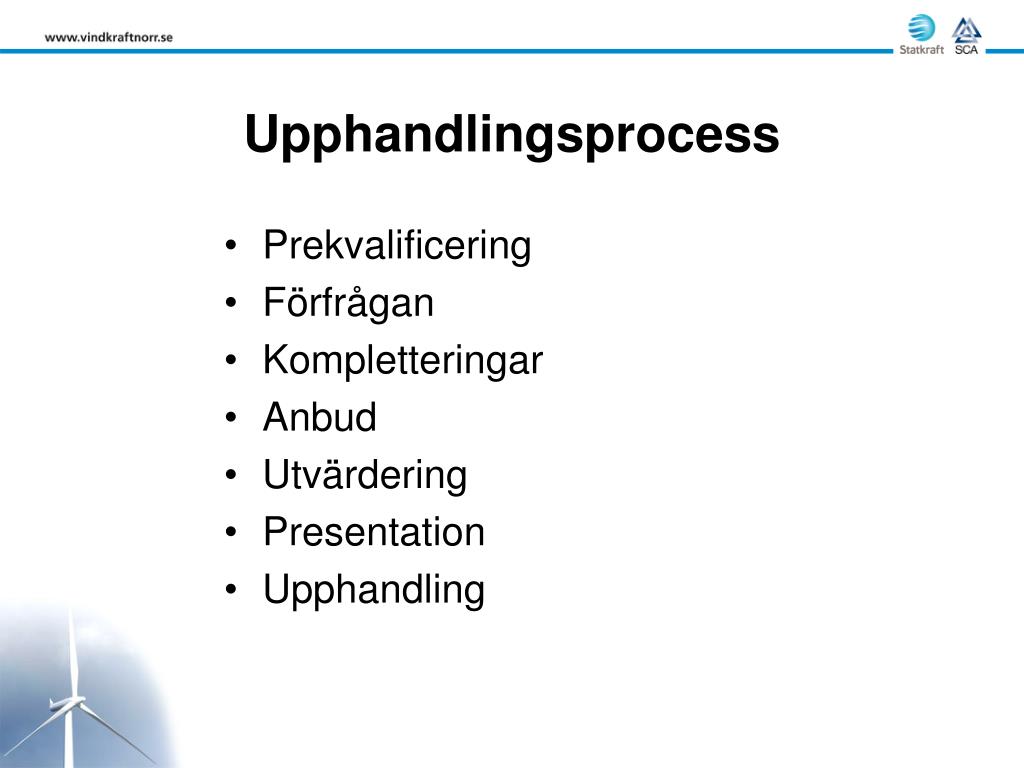

Upphandlingsprocess • Prekvalificering • Förfrågan • Kompletteringar • Anbud • Utvärdering • Presentation • Upphandling
Prekvalificering • CSR • Kvalitet • Miljö • Ekonomisk säkerhet • Försäkring • Resurser • Referenser • Lokala tjänster
