石門水庫及其集水區整治計畫 -- 水庫集水區保育 第 6 次評鑑簡報. 交通部公路總局 ( 桃園縣政府及新竹縣政府 ). 中 華 民 國 99 年 2 月 3 日至 2 月 4 日. 簡 報 大 綱. 一、第 5 次評鑑委員意見辦理情形 二、 整體規劃 三、執行成果 四、 遭遇問題 五、解決對策 六、 後續建議. 一、第 5 次評鑑委員意見辦理情形. 一、第 5 次評鑑委員意見辦理情形 ( 續 ). 一、第 5 次評鑑委員意見辦理情形 ( 續 ). 一、第 5 次評鑑委員意見辦理情形 ( 續 ). 二、整體規劃 ( 續 ). 執行內容

Download Presentation

交通部公路總局 ( 桃園縣政府及新竹縣政府 )

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 石門水庫及其集水區整治計畫 --水庫集水區保育 第6次評鑑簡報 交通部公路總局 (桃園縣政府及新竹縣政府) 中 華 民 國 99 年 2 月 3 日至 2 月 4 日

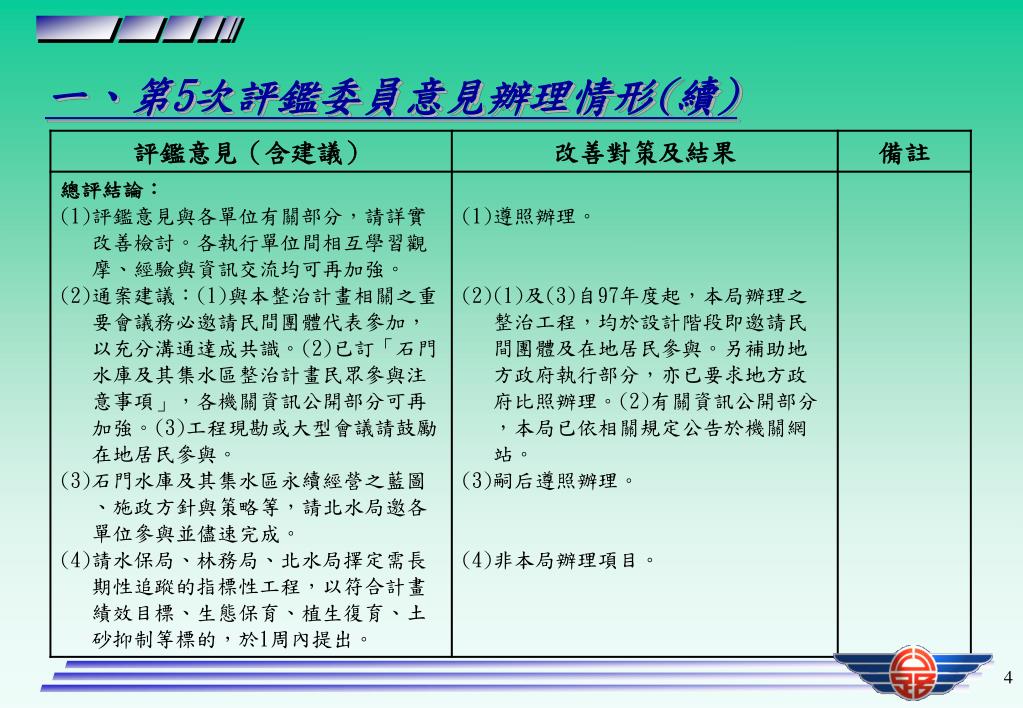

  2. 簡 報 大 綱 • 一、第5次評鑑委員意見辦理情形 • 二、整體規劃 • 三、執行成果 • 四、遭遇問題 • 五、解決對策 • 六、後續建議

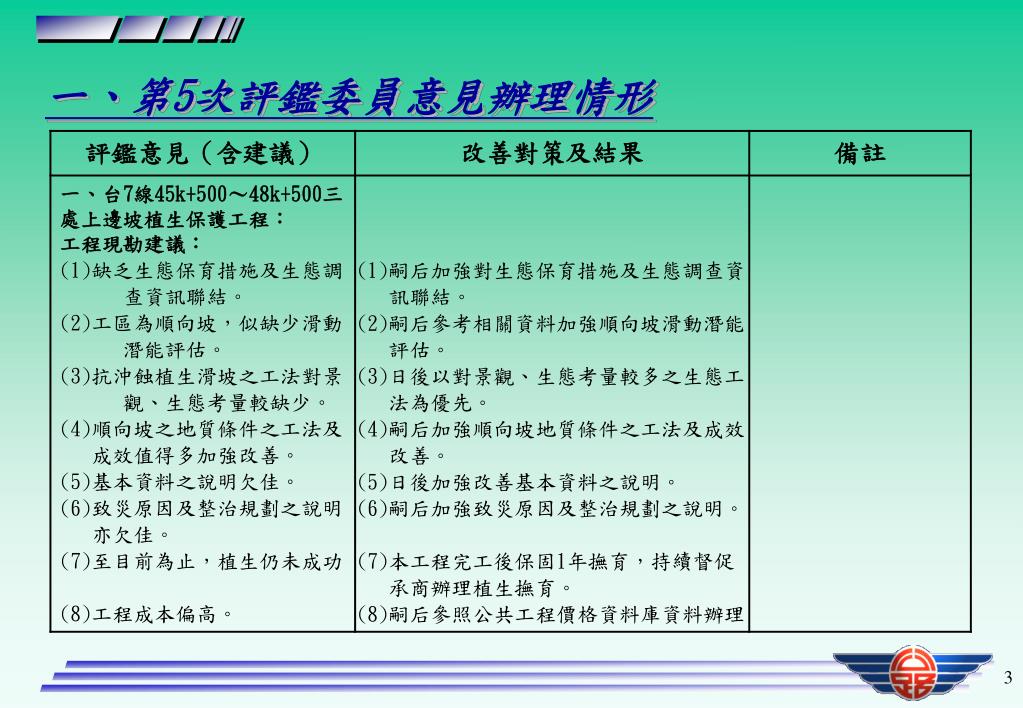

  3. 一、第5次評鑑委員意見辦理情形

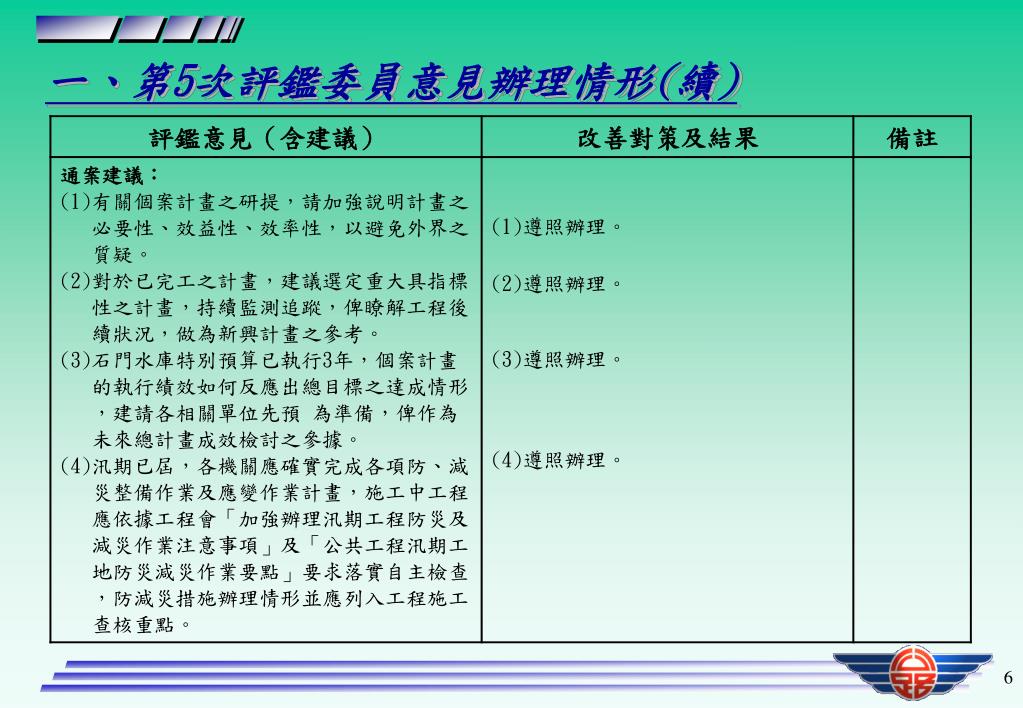

  4. 一、第5次評鑑委員意見辦理情形(續)

  5. 一、第5次評鑑委員意見辦理情形(續)

  6. 一、第5次評鑑委員意見辦理情形(續)

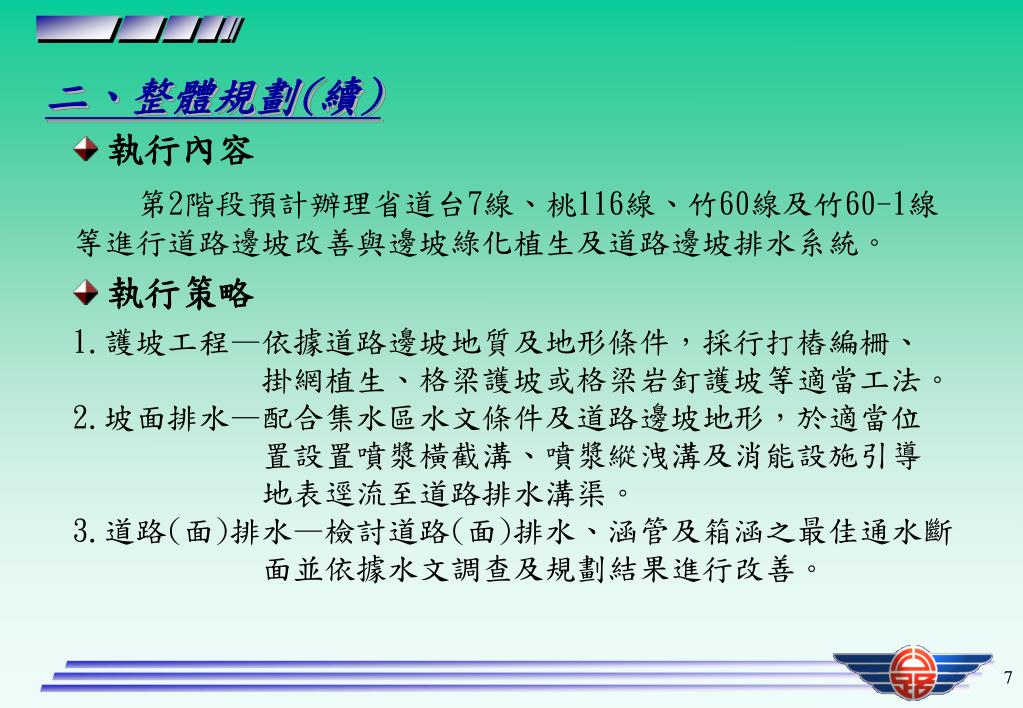

  7. 二、整體規劃(續) • 執行內容 • 第2階段預計辦理省道台7線、桃116線、竹60線及竹60-1線等進行道路邊坡改善與邊坡綠化植生及道路邊坡排水系統。 • 執行策略 • 1.護坡工程—依據道路邊坡地質及地形條件,採行打樁編柵、 • 掛網植生、格梁護坡或格梁岩釘護坡等適當工法。 • 2.坡面排水—配合集水區水文條件及道路邊坡地形,於適當位 • 置設置噴漿橫截溝、噴漿縱洩溝及消能設施引導 • 地表逕流至道路排水溝渠。 • 3.道路(面)排水—檢討道路(面)排水、涵管及箱涵之最佳通水斷 • 面並依據水文調查及規劃結果進行改善。

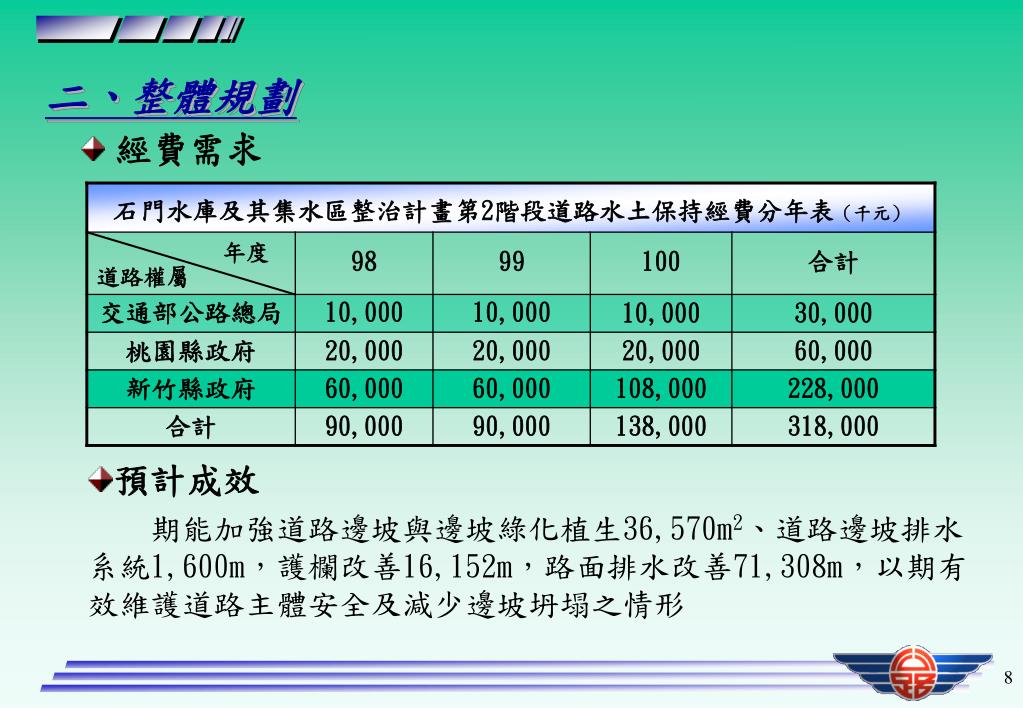

  8. 二、整體規劃 • 經費需求 • 預計成效 • 期能加強道路邊坡與邊坡綠化植生36,570m2、道路邊坡排水 • 系統1,600m,護欄改善16,152m,路面排水改善71,308m,以期有 • 效維護道路主體安全及減少邊坡坍塌之情形

  9. 三、執行成果 (1)台7線37k+207~480下邊坡植生保護工程(交通部公路總局) 治理前 治理後 處理工法:生態工法之掛網植生護坡 工程改善內容:邊坡改善19,357m2,排水設施改善313m,種植杜鵑2,098株,打 設萌芽樁2,098株。 經歷之考驗:96年聖帕、柯羅莎、97年辛樂克及薔蜜等強烈颱風考驗

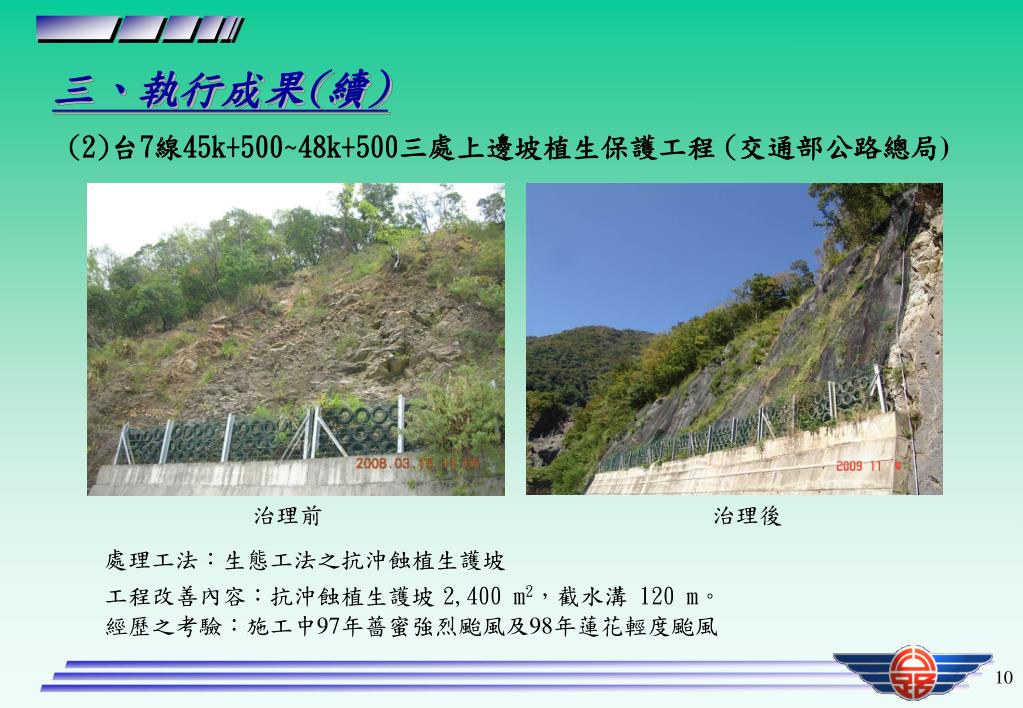

  10. 三、執行成果(續) (2)台7線45k+500~48k+500三處上邊坡植生保護工程(交通部公路總局) 治理前 治理後 處理工法:生態工法之抗沖蝕植生護坡 工程改善內容:抗沖蝕植生護坡2,400 m2,截水溝 120 m。 經歷之考驗:施工中97年薔蜜強烈颱風及98年蓮花輕度颱風

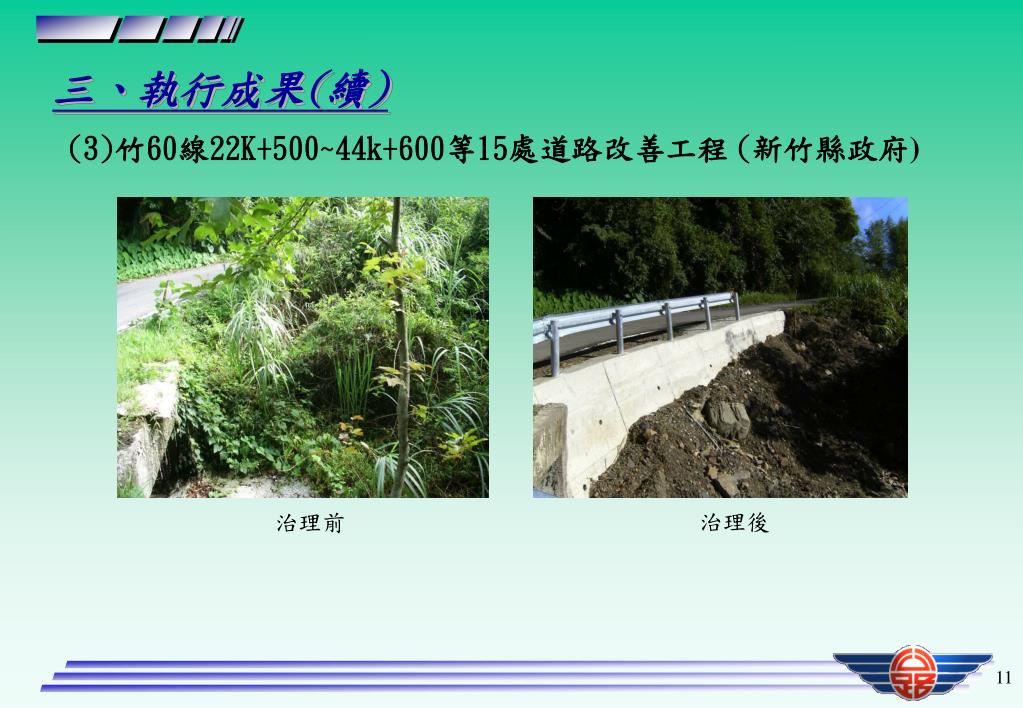

  11. 三、執行成果(續) (3)竹60線22K+500~44k+600等15處道路改善工程(新竹縣政府) 治理後 治理前

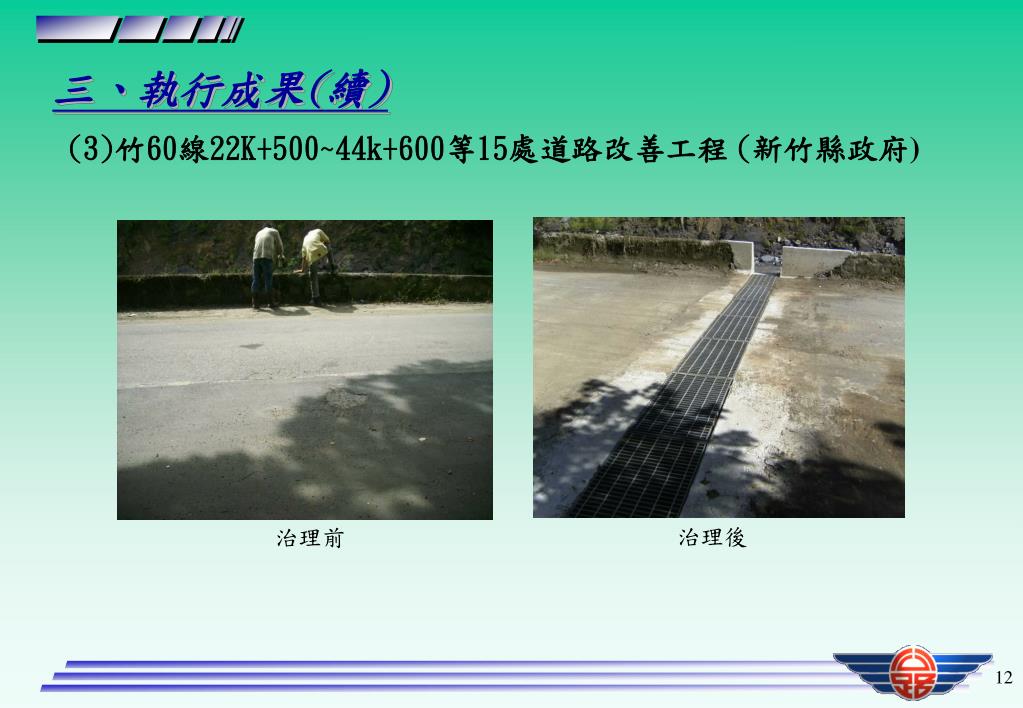

  12. 三、執行成果(續) (3)竹60線22K+500~44k+600等15處道路改善工程(新竹縣政府) 治理後 治理前

  13. 三、執行成果(續) (3)竹60線22K+500~44k+600等15處道路改善工程(新竹縣政府) 治理前 治理後 治理後 處理工法:土擋土牆、排(截)水設施、陰井及鋼鈑護欄。 工程改善內容:擋土牆2,159m,排(截)水設施1,807m,陰井4座,鋼鈑護欄1,051m。 經歷之考驗: 98年6月19日蓮花颱風。

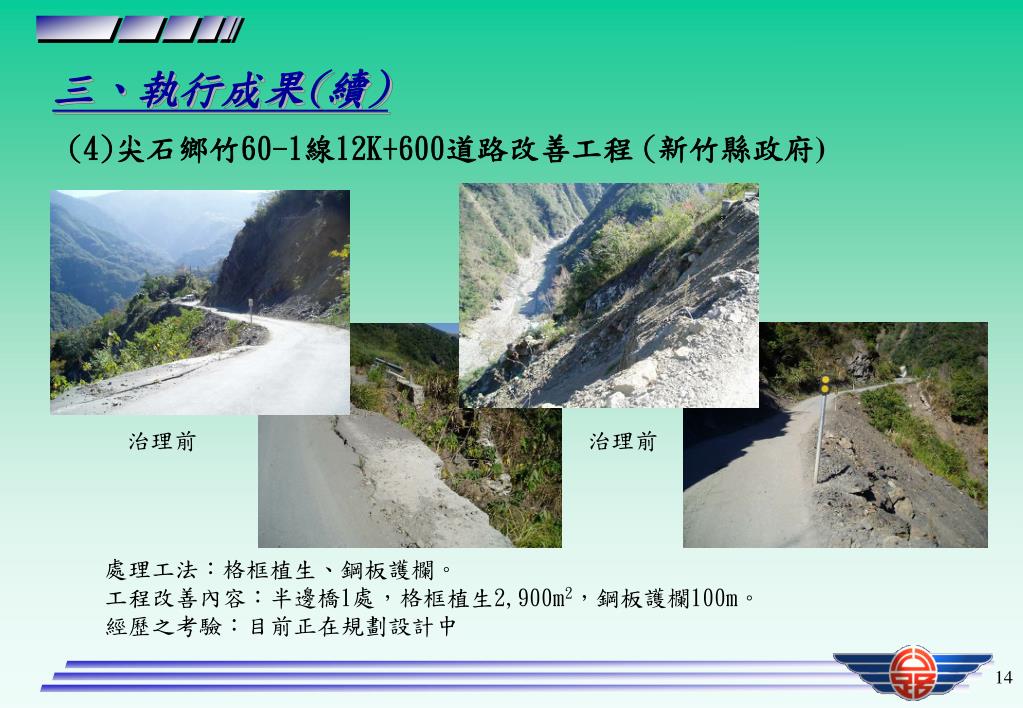

  14. 三、執行成果(續) (4)尖石鄉竹60-1線12K+600道路改善工程(新竹縣政府) 治理前 治理前 處理工法:格框植生、鋼板護欄。 工程改善內容:半邊橋1處,格框植生2,900m2,鋼板護欄100m。 經歷之考驗:目前正在規劃設計中

  15. 三、執行成果(續) • 經費執行情形 本計畫項下-道路水土保持工程,第1階段編列經費218,000 千元,98年度年編經費90,000千元,截至98年底合計編列經費 308,000千元,截至98年底執行數為285,336千元,預算執行率為 92.64%。

  16. 四、遭遇問題 本局執行本項計畫分項計畫為道路水土保持,因要求本處辦理之水保工程辦理水保計畫,將影響工程施作時程。

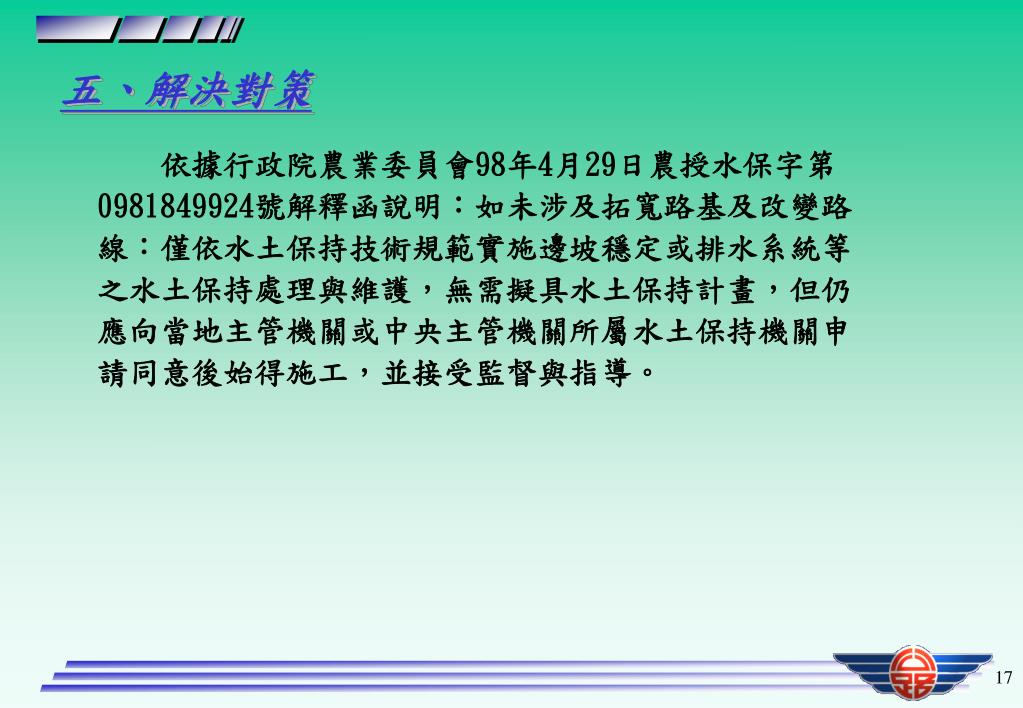

  17. 五、解決對策 依據行政院農業委員會98年4月29日農授水保字第0981849924號解釋函說明:如未涉及拓寬路基及改變路線:僅依水土保持技術規範實施邊坡穩定或排水系統等之水土保持處理與維護,無需擬具水土保持計畫,但仍應向當地主管機關或中央主管機關所屬水土保持機關申請同意後始得施工,並接受監督與指導。

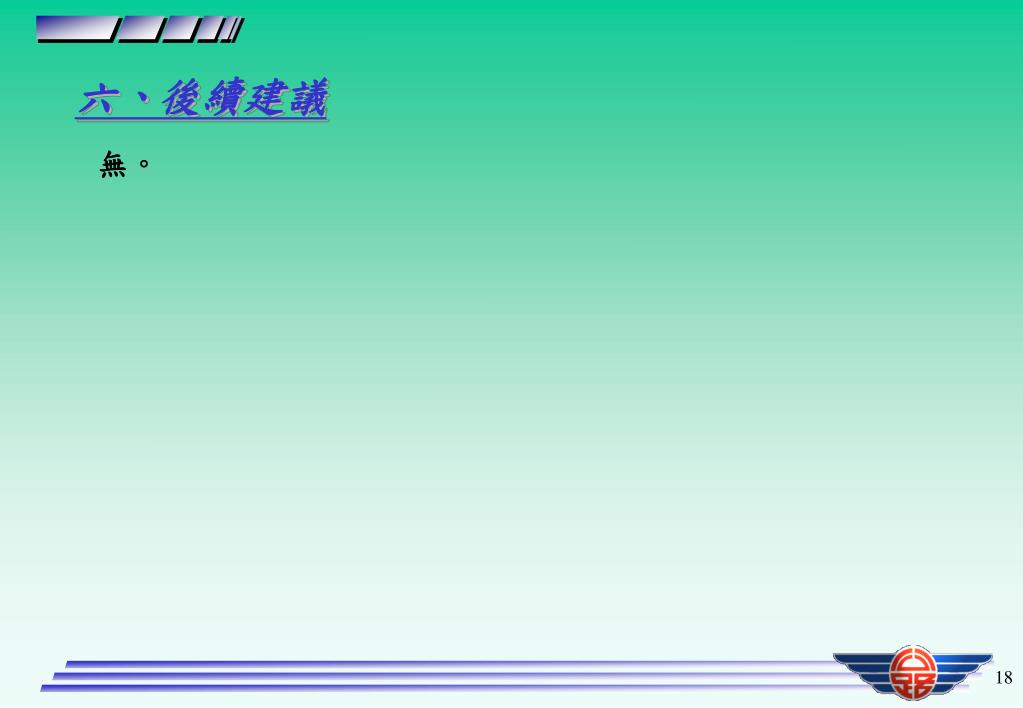

  18. 六、後續建議 無。

  19. 報告完畢 敬請指教
