180 likes | 245 Views
Hálótervezés. Készítette: Kosztyán Zsolt Tibor kzst@almos.vein.hu kzst@vision.vein.hu http ://vision.vein.hu/~kzst/oktatas/halo/index.htm. 10. Tartalékidők szórása. Tartalékidők szórása. A PERT háló aktualizálása.
E N D
Hálótervezés Készítette: Kosztyán Zsolt Tibor kzst@almos.vein.hu kzst@vision.vein.hu http://vision.vein.hu/~kzst/oktatas/halo/index.htm 10.

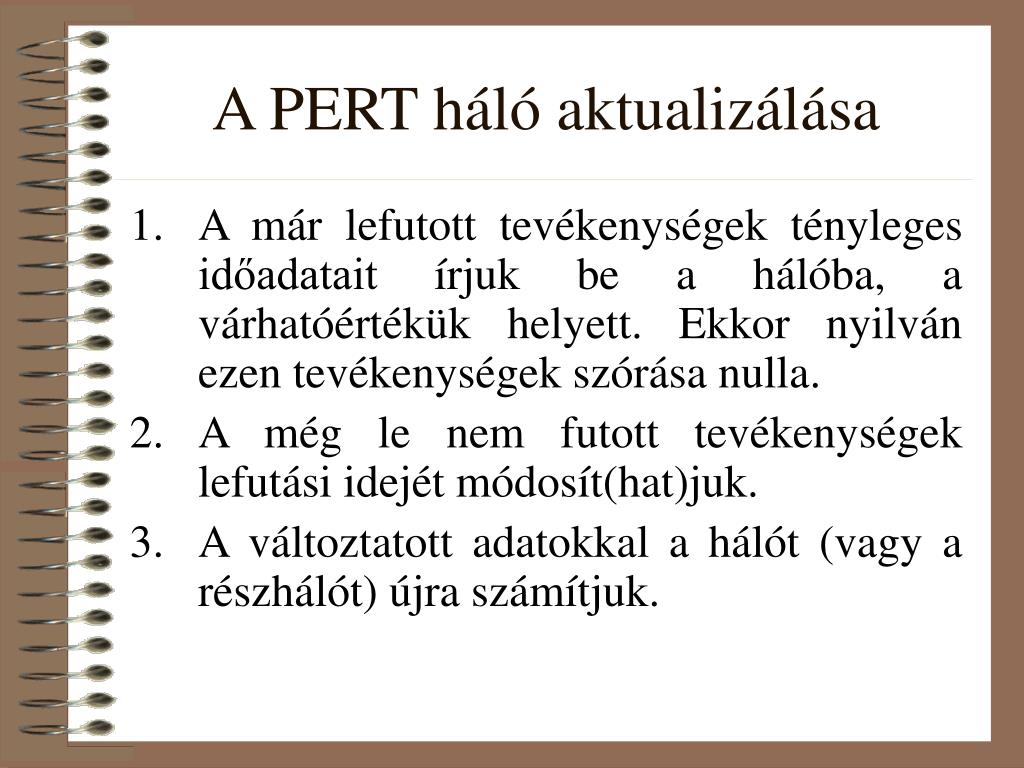

A PERT háló aktualizálása • A már lefutott tevékenységek tényleges időadatait írjuk be a hálóba, a várhatóértékük helyett. Ekkor nyilván ezen tevékenységek szórása nulla. • A még le nem futott tevékenységek lefutási idejét módosít(hat)juk. • A változtatott adatokkal a hálót (vagy a részhálót) újra számítjuk.
Általánosított PERT módszer (Howard Eisner) • Döntéses események • Sok kutatási és fejlesztési programban bizonyos események különösen jelentősek olyan értelemben, hogy eredményüktől függ a program további alakulása. Az ilyen eseményeket döntéses eseményeknek nevezzük.
Általánosított PERT módszer – példa Egy bányatársaság geológiai részlege a helyszínen folytatott geofizikai méréssorozat eredményeképpen fontos ólomtelepet lokalizált a Cévennes helység meghatározott körzetében. A geológus 2000000 tonnára becsüli a réteg tartalmát, átlagos ólomtartalmát pedig a talált minták és a végzett próbafúrások eredménye alapján 2,5 százalékra.
Általánosított PERT módszer – példa A Társaság igazgatóságát érdekli ez a telep, és a geológus optimista véleménye nyomán elhatározzák, hogy szállítóaknákat és esetleg egy ércmosót építenek. Így hát fölállítanak egy munkaprogramot, amelybe természetesen rendszeres próbafúrás-sorozatot is felvesznek. Utóbbi eredményétől függnek a program további tevékenységei, hiszen a bányászati berendezések megválasztása és fontossága szempontjából nem mindegy, hogy a telep tonnatartalma megfelel-e a várakozásnak vagy sem.
Általánosított PERT módszer – példa Például, ha a telep túl kicsi, akkor nincs szükség ércmosó létesítésére; ez esetben, az ércet teherautón és vasúton a társaság a Társaság legközelebbi üzemébe szállítják, és ott dolgozzák fel. Tegyük fel (az egyszerűség kedvéért), hogy a próbafúrások eredménye csak háromféle alternatíva egyike lehet:
Általánosított PERT módszer – példa • A réteg nagy, és indokolttá teszi három akna építését (közülük kettő szellőzésre és a személyzet szállítására szolgál, egy pedig a teherszállító akna) és egy ércmosó létesítését. • A réteg nagysága közepes, csak két aknára van szükség. • A réteg kicsi, csak két aknára és csökkentett fejtésre van szükség.
Általánosított PERT módszer – példa • A fejtés megkezdésekor a következő tevékenységek szükségesek: • Fejtési engedély megszerzése. • 6 km hosszú út építése. • 2 próbafúró szállítása és felállítása a helyszínen. • Ideiglenes épületek létesítése a tervezőiroda céljaira és a próbafúrásokat ellátó dolgozók ellátására. • Út kátrányozása. • Víz elvezetése. • Próbafúrás-sorozat
Általánosított PERT módszer – példa h1) Három akna süllyesztése és berendezése. h2,h3) Két akna süllyesztése és berendezése. i1) A fejtéshez szükséges első típusú felszerelés föld alá szállítása és felállítása. i2) A fejtéshez szükséges második típusú felszerelés föld alá szállítása és felállítása. i3) A fejtéshez szükséges harmadik típusú felszerelés föld alá szállítása és felállítása. j1,j2,j3) Irodák, illetve a munkások és mérnökök szállásának a felépítése. k) Az aknakefék elővájása és feltárása. l) Ércmosó építése.
Általánosított PERT módszer – további fogalmak • Egy döntéses eseményből kiinduló (két vagy több) pályát konjunktív pályáknak nevezünk, ha a döntéstől függően egyidejűleg vagy mindegyikőjüket – azaz a bennük lévő tevékenységeket – végre kell hajtanunk, vagy egyiket sem • Ha minden döntés esetében kizárólag egyiküket kell végrehajtani, akkor diszjunktív pályának nevezzük őket.
Általánosított PERT módszer – további fogalmak • Konjunktív pályák közötti függő viszony Konjunktív pályák között akkor van függő viszony, ha az egyik pályán fekvő, döntéses eseményre adott választól függően vagy az ugyanezen a pályán lévő következő eseményt hajtjuk végre, vagy a másik pályán folytatjuk a programot. • Konjunktív pályák összefutása Ez a gráf egy olyan csúcsának létezését jelenti, amelybe két vagy több konjunktív pálya fut be, miután már mindegyikük áthaladt valamilyen döntéses eseményen.
Általánosított PERT módszer – példa (lehetséges eseménykombinációk) {[(AB)X](YE)}{(GE)F}, XY=CD
Általánosított PERT módszer – példa (lehetséges eseménykombinációk) H = 2,8826 Hmax = 3 E = 0,96
Általánosított PERT módszer – példa (lehetséges eseménykombinációk)
