工期优化. 补充:. 从起点节点到终点节点进行观察,凡遇到 节点有两个及以上的内向箭线时,按线路 段工作时间长短,把较短线路流进的一个 箭头去掉(注意只去掉一个) ,便可把较 短路线断开。 能从起点顺箭头方向走到终点的所有路线, 便是关键线路。. 破圈法判断关键线路:. 例题 1. 10. 6. ×. 请用破圈法判断关键线路:. 12. 4. 2. 6. ×. 1. 3. 4. 7. 9. ×. 11. 12. 5. 10. 4. 5. 6. 2. 7. ×. 6. 2. 2. ×. 5. ×. 8. 7.
E N D

补充: 从起点节点到终点节点进行观察,凡遇到 节点有两个及以上的内向箭线时,按线路 段工作时间长短,把较短线路流进的一个 箭头去掉(注意只去掉一个) ,便可把较 短路线断开。 能从起点顺箭头方向走到终点的所有路线, 便是关键线路。 • 破圈法判断关键线路:

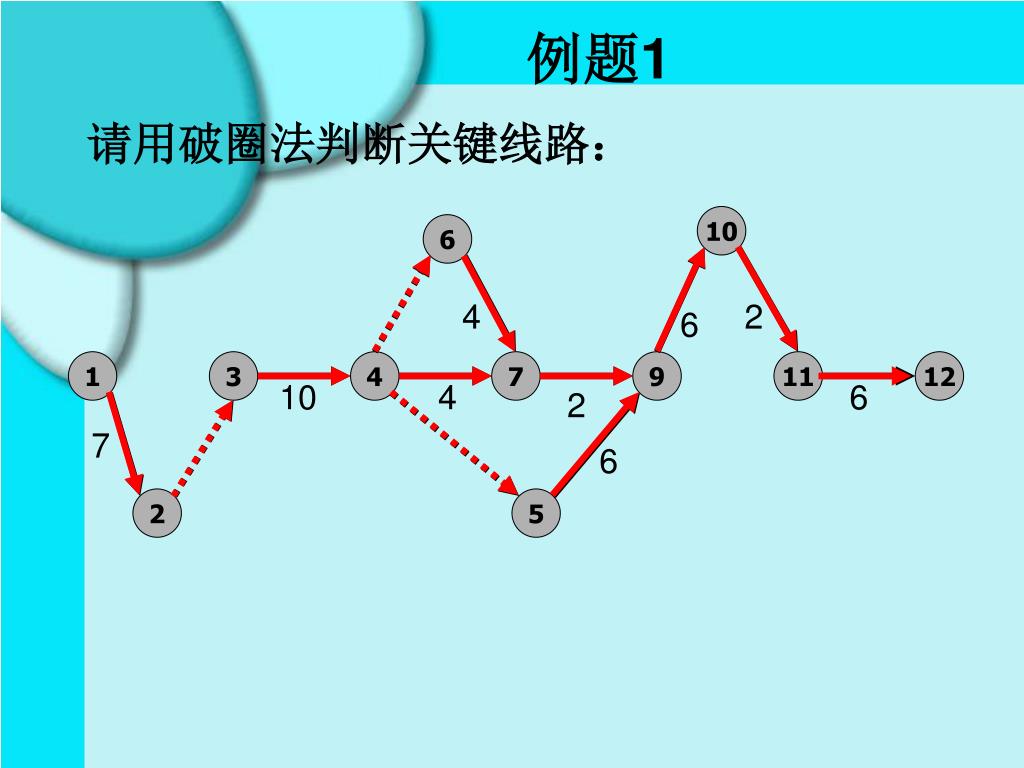

例题1 10 6 × 请用破圈法判断关键线路: 12 4 2 6 × 1 3 4 7 9 × 11 12 5 10 4 5 6 2 7 × 6 2 2 × 5 × 8 7 2
例题1 10 6 请用破圈法判断关键线路: 4 2 6 1 3 4 7 9 11 12 10 4 6 2 7 6 2 5

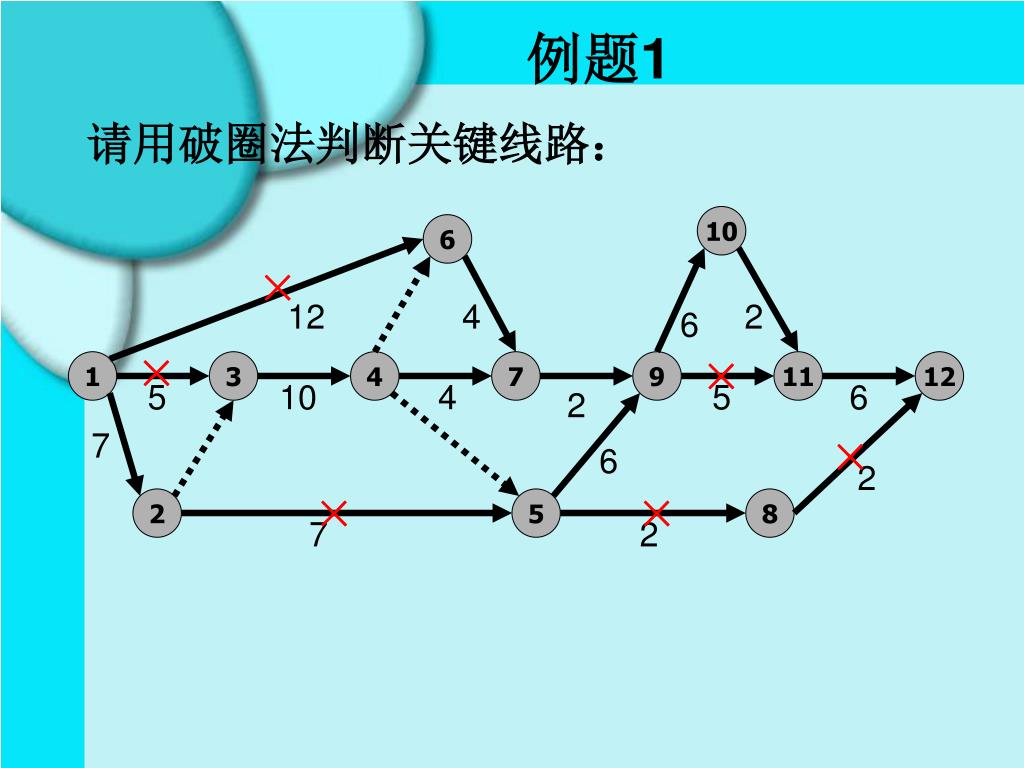

例题1 10 6 × 请用破圈法判断关键线路: 12 4 2 6 1 × 3 4 7 9 × 11 12 5 10 4 5 6 2 7 × 6 2 2 × 5 × 8 7 2

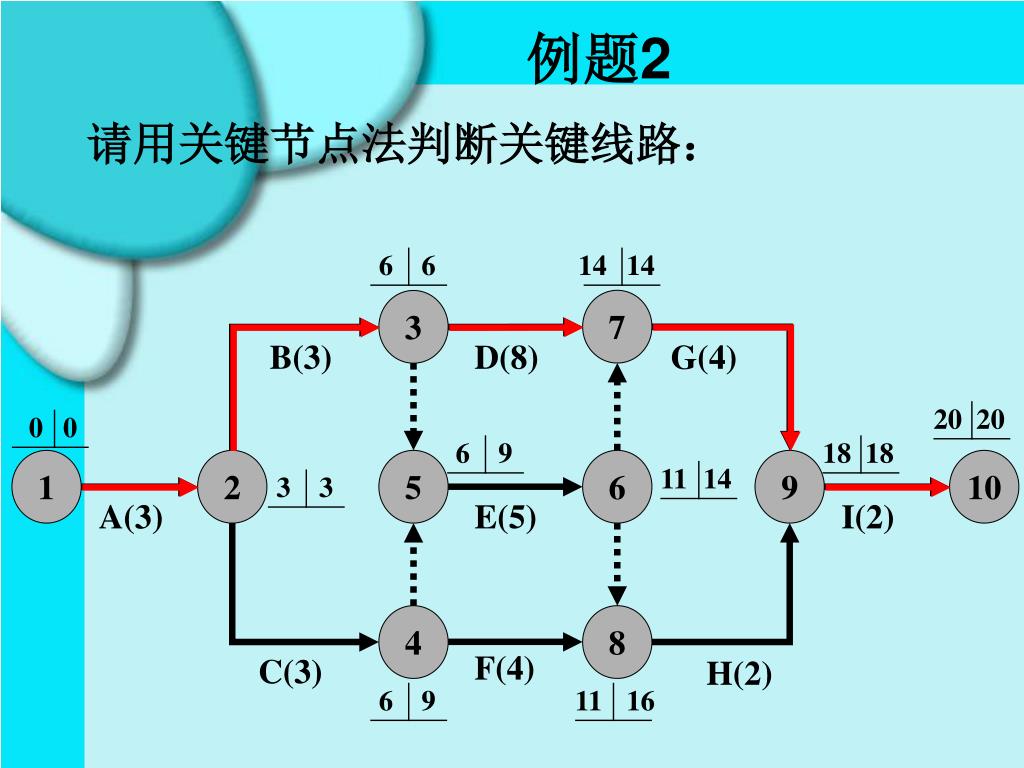

例题2 6 6 14 14 请用关键节点法判断关键线路: 7 3 B(3) D(8) G(4) 20 20 0 0 6 9 18 18 1 2 5 6 9 10 11 14 3 3 A(3) E(5) I(2) 4 8 F(4) C(3) H(2) 6 9 11 16
例题2 请用破圈法判断关键线路: 7 3 B(3) D(8) G(4) × × 1 2 5 6 9 10 × A(3) E(5) I(2) × × 4 8 × × × F(4) C(3) H(2)

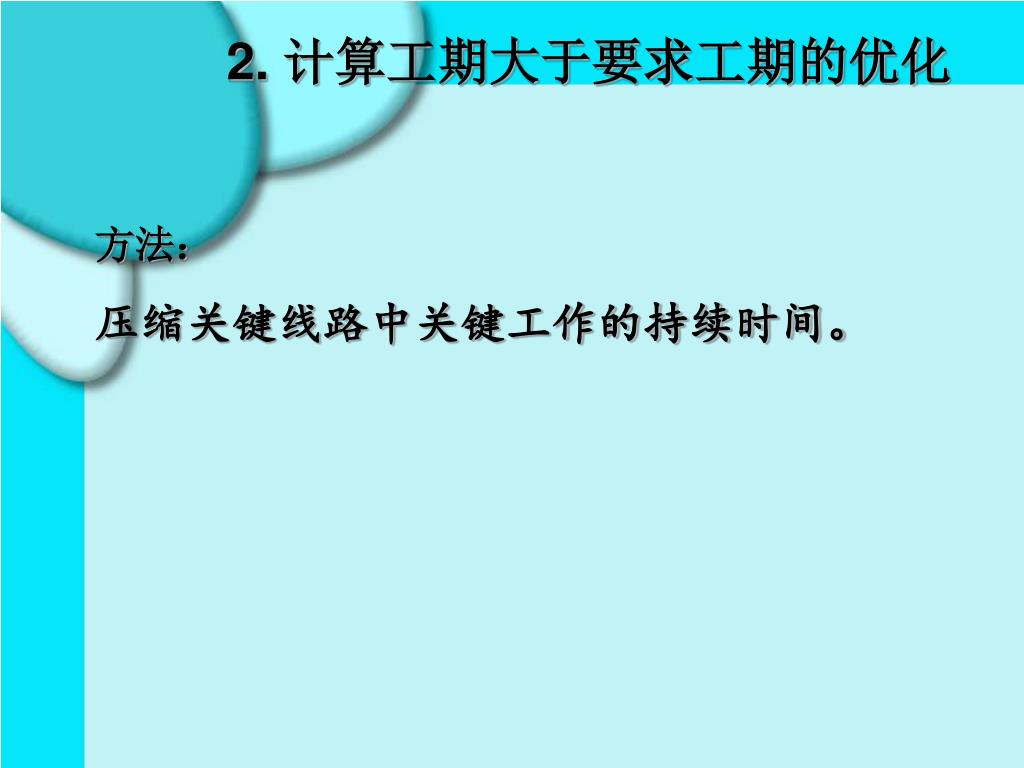

2. 计算工期大于要求工期的优化 方法: 压缩关键线路中关键工作的持续时间。

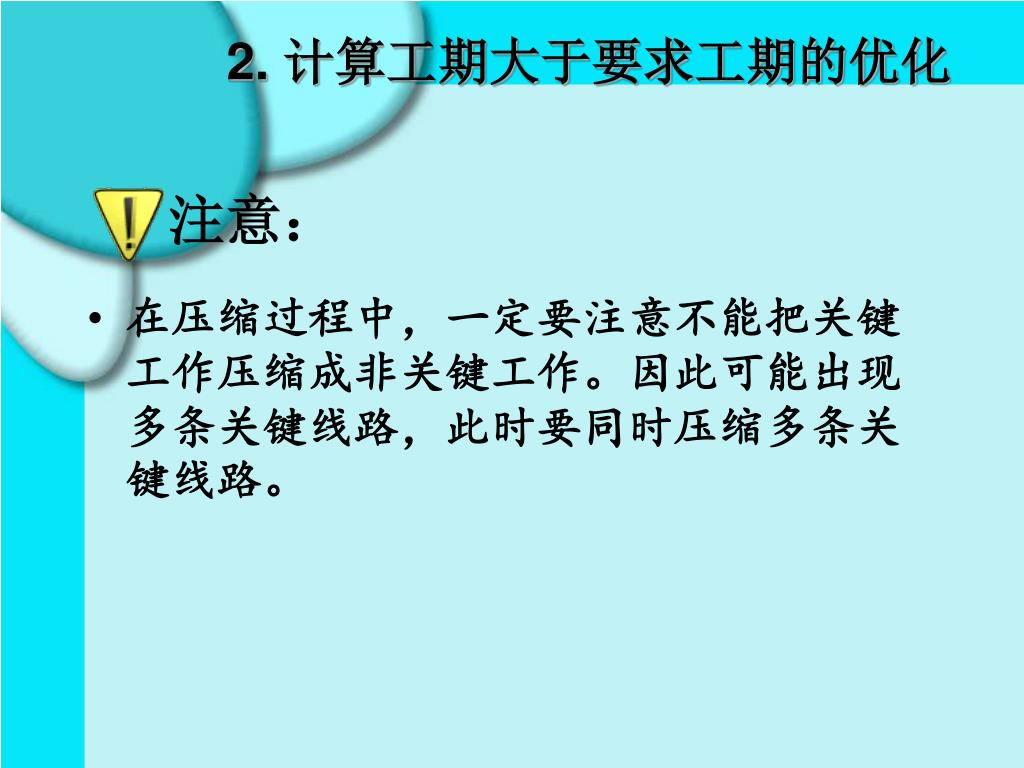

2. 计算工期大于要求工期的优化 注意: • 在压缩过程中,一定要注意不能把关键工作压缩成非关键工作。因此可能出现多条关键线路,此时要同时压缩多条关键线路。

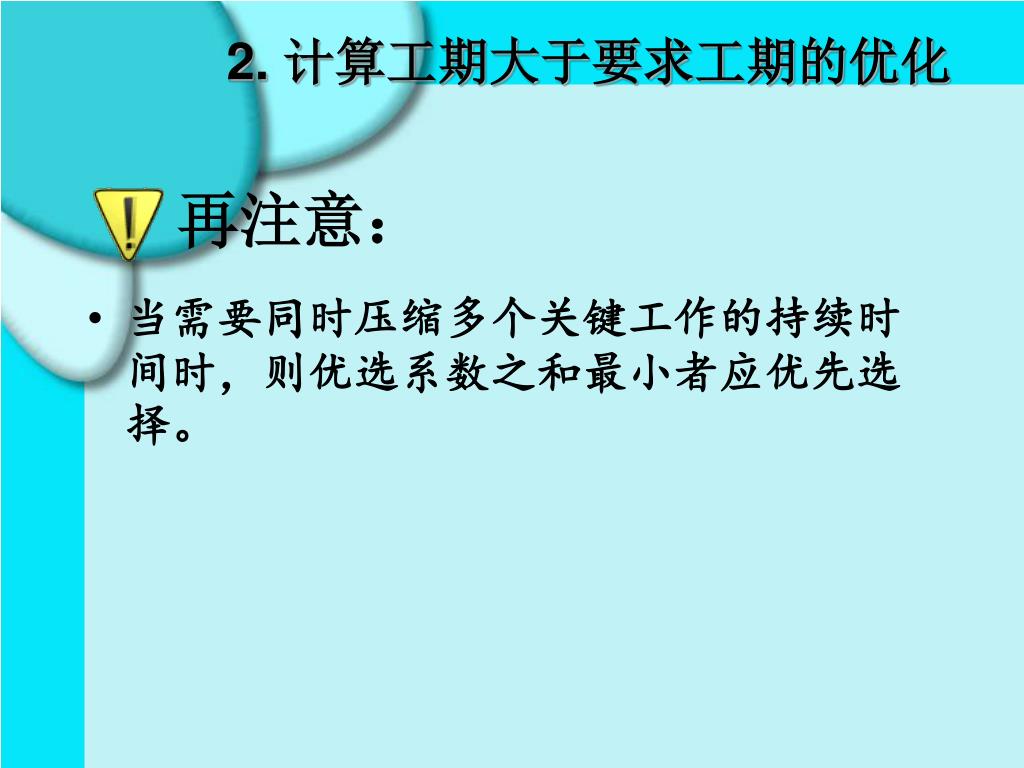

2. 计算工期大于要求工期的优化 再注意: • 当需要同时压缩多个关键工作的持续时间时,则优选系数之和最小者应优先选择。

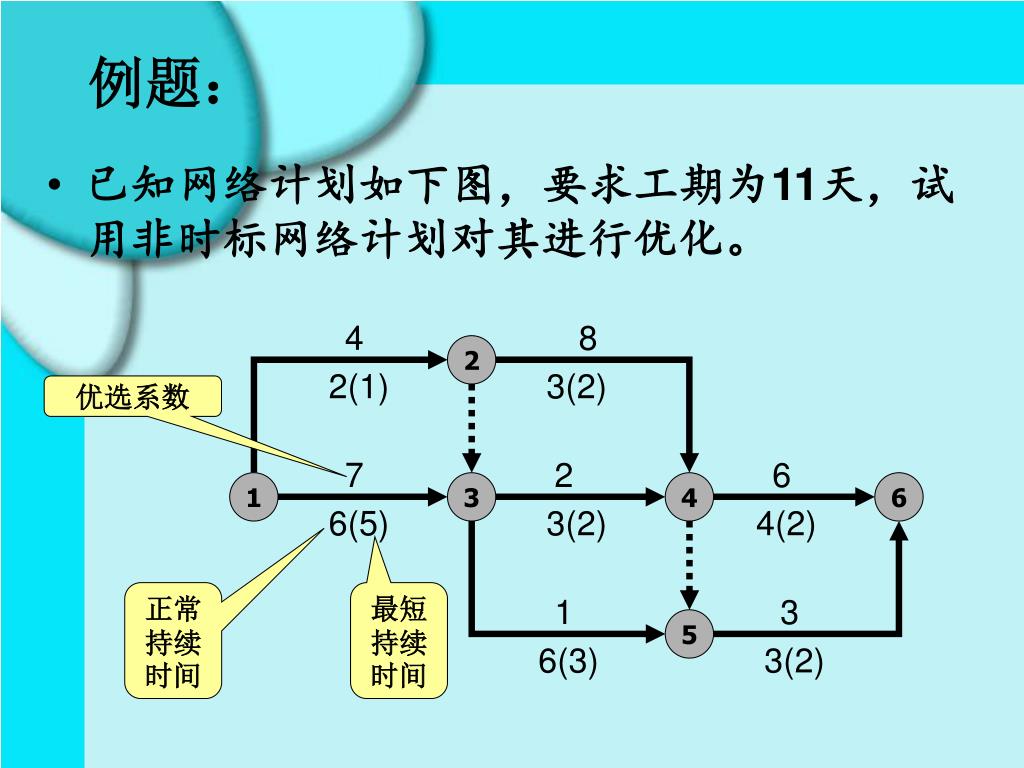

例题: • 已知网络计划如下图,要求工期为11天,试用非时标网络计划对其进行优化。 4 8 2 2(1) 3(2) 优选系数 7 2 6 1 3 4 6 6(5) 3(2) 4(2) 正常持续时间 最短持续时间 1 3 5 6(3) 3(2)

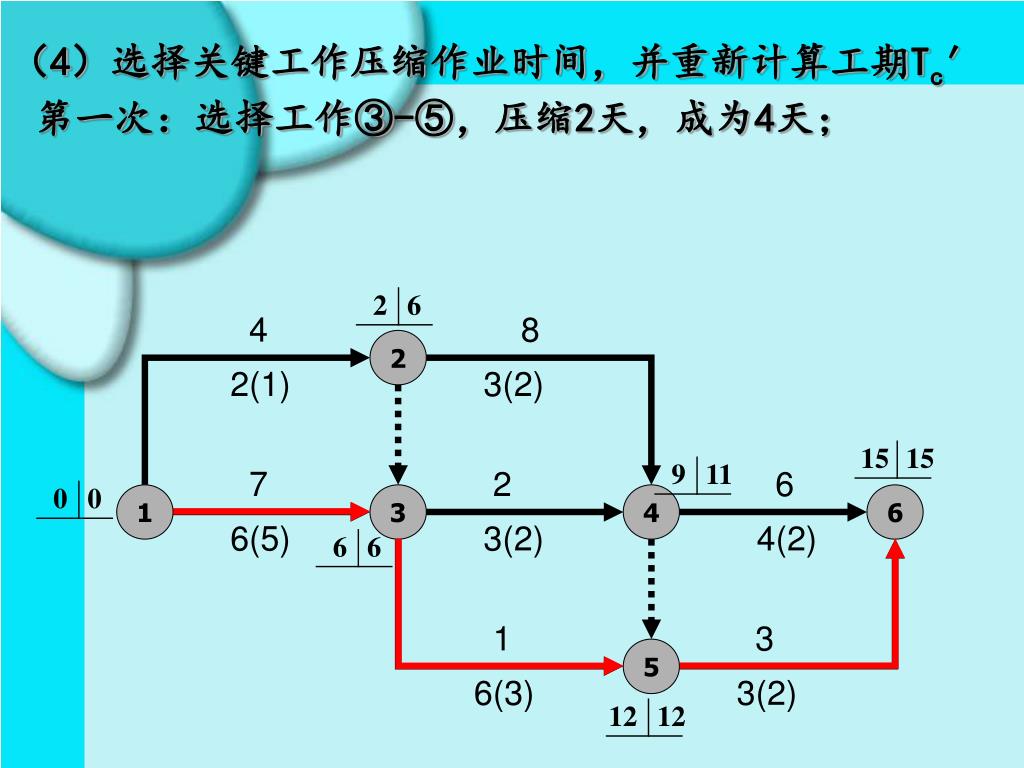

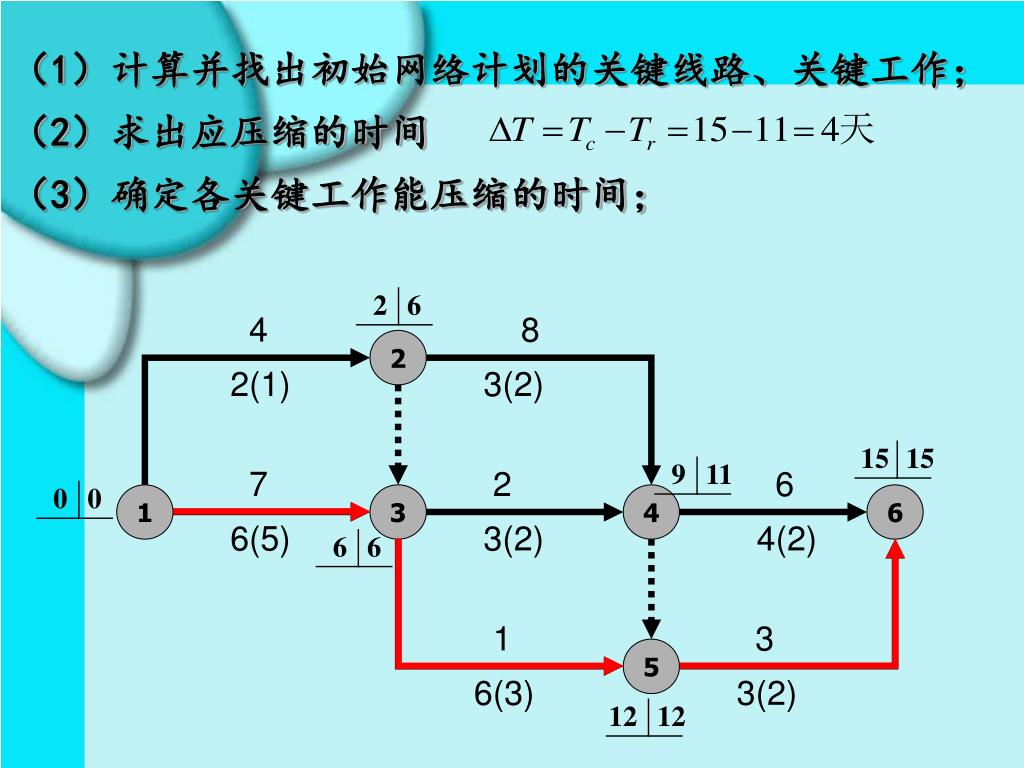

(1)计算并找出初始网络计划的关键线路、关键工作;(1)计算并找出初始网络计划的关键线路、关键工作; (2)求出应压缩的时间 (3)确定各关键工作能压缩的时间; 2 6 4 8 2 2(1) 3(2) 15 15 9 11 7 2 6 0 0 1 3 4 6 6(5) 3(2) 4(2) 6 6 1 3 5 6(3) 3(2) 12 12

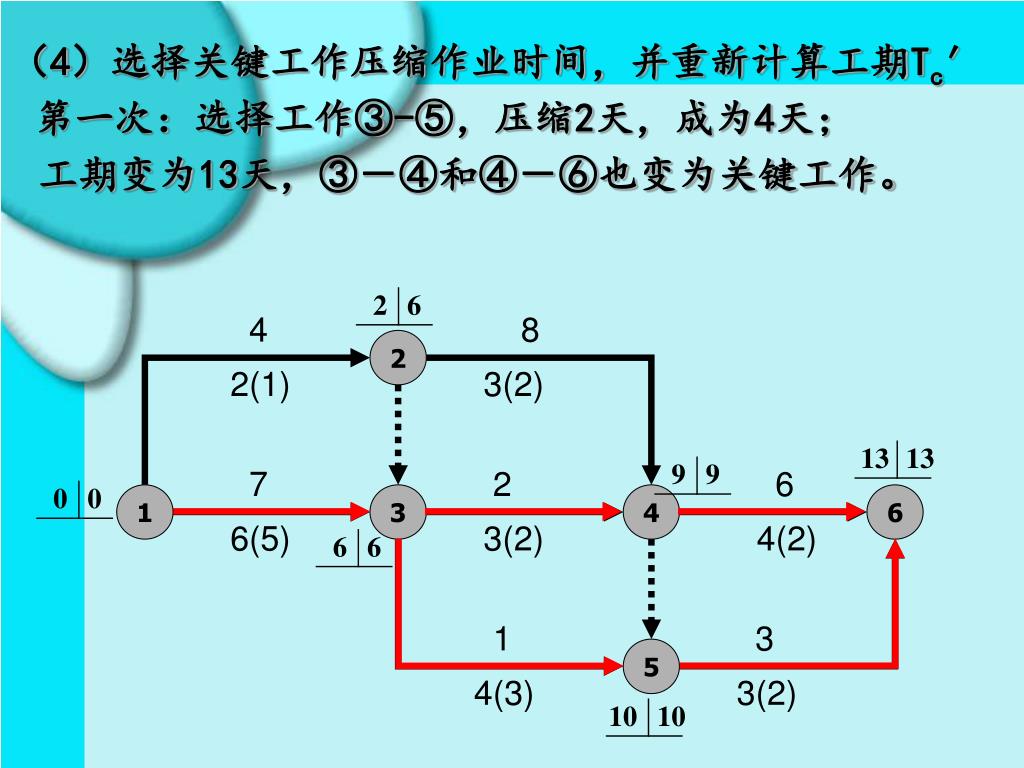

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第一次:选择工作③-⑤,压缩2天,成为4天; 2 6 4 8 2 2(1) 3(2) 15 15 9 11 7 2 6 0 0 1 3 4 6 6(5) 3(2) 4(2) 6 6 1 3 5 6(3) 3(2) 12 12
(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第一次:选择工作③-⑤,压缩2天,成为4天; 工期变为13天,③-④和④-⑥也变为关键工作。 2 6 4 8 2 2(1) 3(2) 13 13 9 9 7 2 6 0 0 1 3 4 6 6(5) 3(2) 4(2) 6 6 1 3 5 4(3) 3(2) 10 10

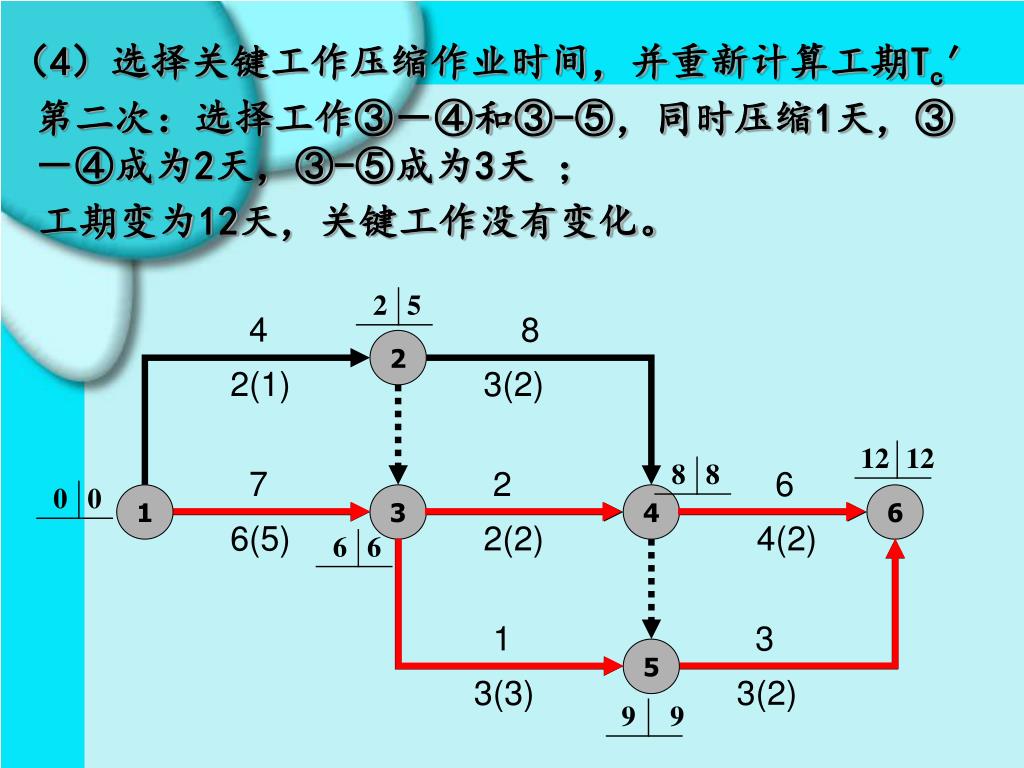

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第二次:选择工作③-④和③-⑤,同时压缩1天,③-④成为2天,③-⑤成为3天; 2 6 4 8 2 2(1) 3(2) 13 13 9 9 7 2 6 0 0 1 3 4 6 6(5) 3(2) 4(2) 6 6 1 3 5 4(3) 3(2) 10 10
(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第二次:选择工作③-④和③-⑤,同时压缩1天,③-④成为2天,③-⑤成为3天; 工期变为12天,关键工作没有变化。 2 5 4 8 2 2(1) 3(2) 12 12 8 8 7 2 6 0 0 1 3 4 6 6(5) 2(2) 4(2) 6 6 1 3 5 3(3) 3(2) 9 9

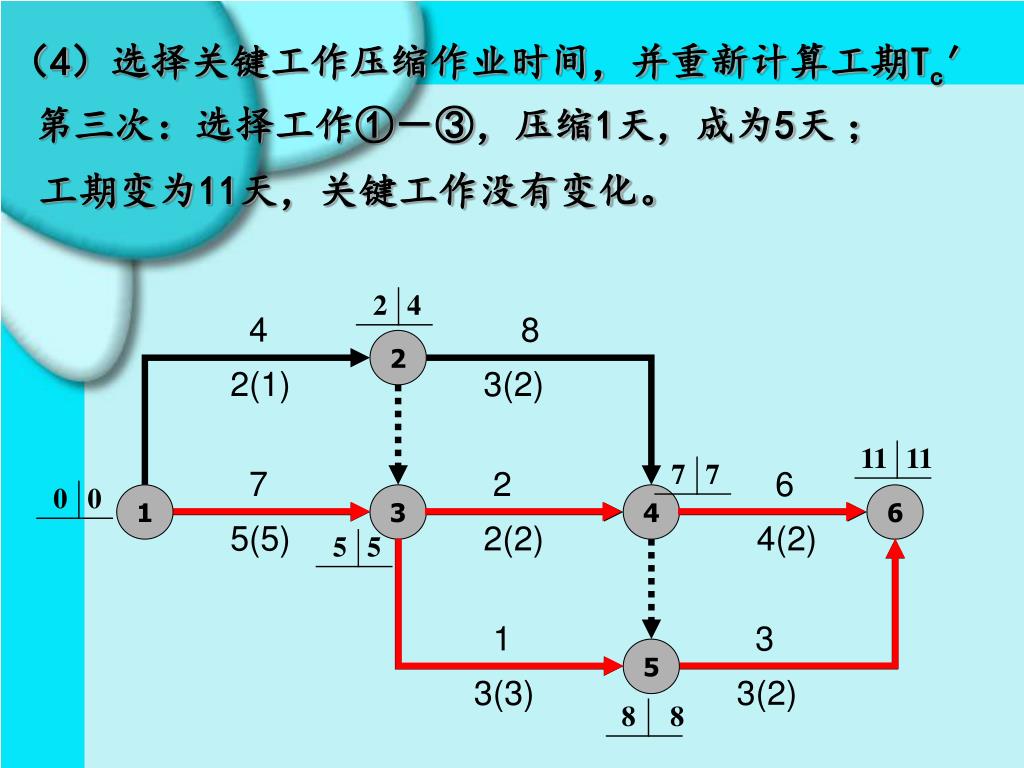

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第三次:选择工作①-③,压缩1天,成为5天; 2 5 4 8 2 2(1) 3(2) 12 12 8 8 7 2 6 0 0 1 3 4 6 6(5) 2(2) 4(2) 6 6 1 3 5 3(3) 3(2) 9 9
(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第三次:选择工作①-③,压缩1天,成为5天; 工期变为11天,关键工作没有变化。 2 4 4 8 2 2(1) 3(2) 11 11 7 7 7 2 6 0 0 1 3 4 6 5(5) 2(2) 4(2) 5 5 1 3 5 3(3) 3(2) 8 8

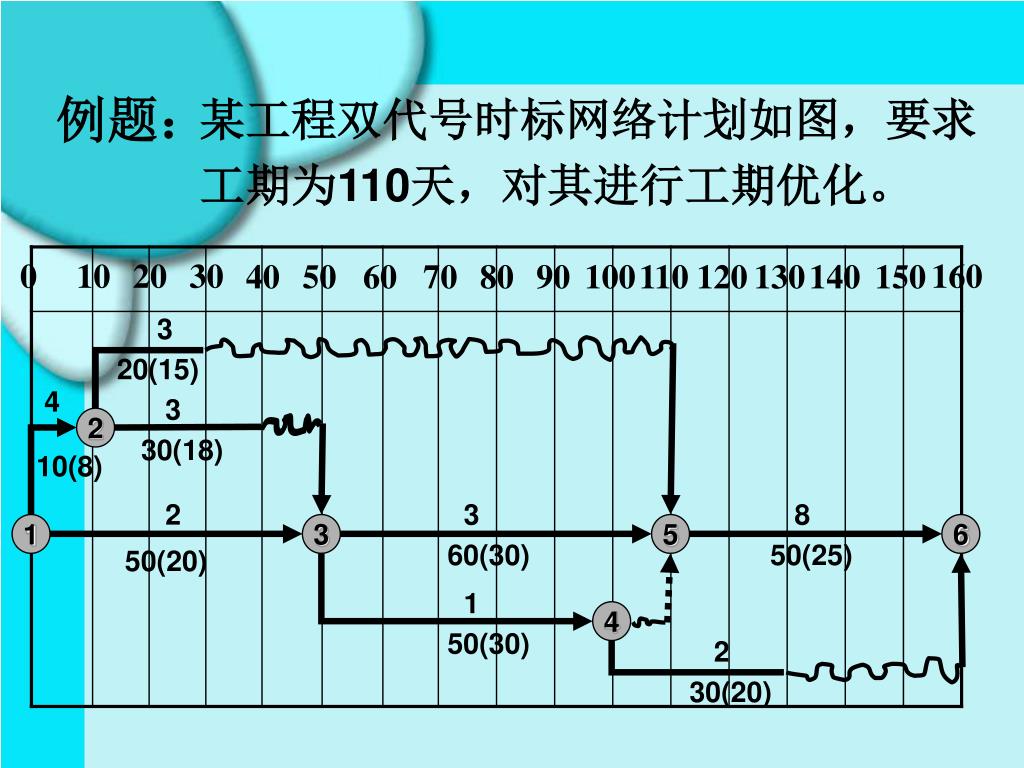

0 10 20 30 160 40 50 60 70 80 90 100 110 120 130 140 150 例题: 某工程双代号时标网络计划如图,要求 工期为110天,对其进行工期优化。 3 20(15) 4 3 2 30(18) 10(8) 2 3 8 1 3 5 6 60(30) 50(25) 50(20) 1 4 50(30) 2 30(20)

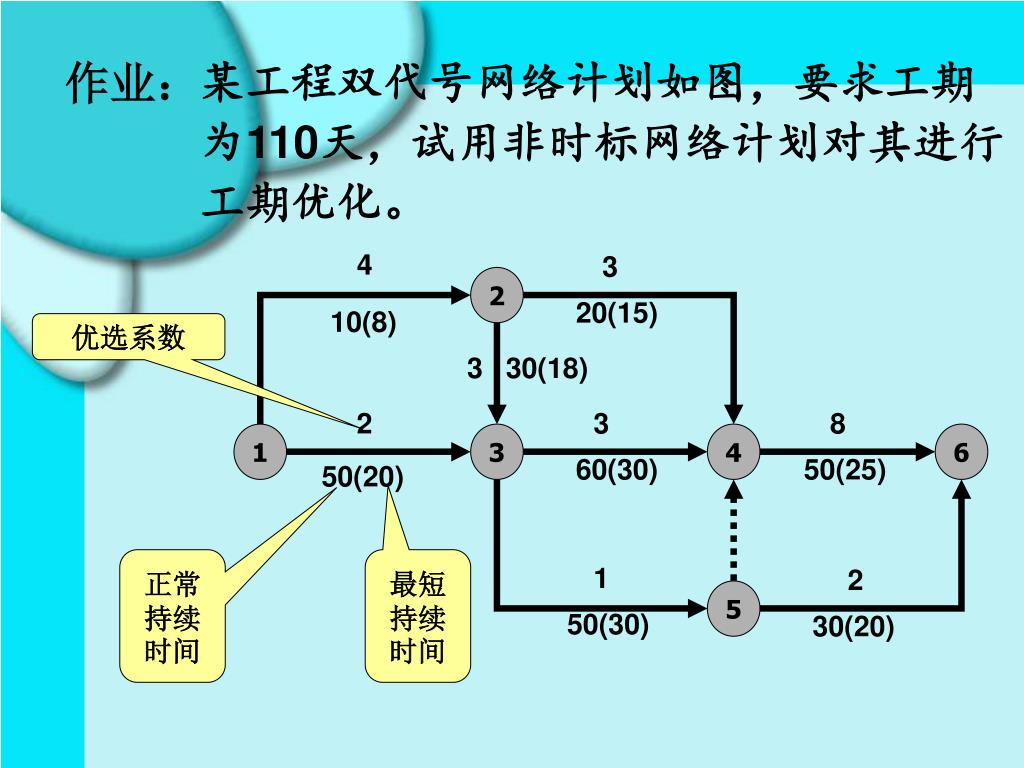

4 3 2 20(15) 10(8) 优选系数 3 30(18) 2 3 8 1 3 4 6 60(30) 50(25) 50(20) 正常持续时间 最短持续时间 1 2 5 50(30) 30(20) 某工程双代号网络计划如图,要求工期 为110天,试用非时标网络计划对其进行 工期优化。 作业:
(1)计算并找出初始网络计划的关键线路、关键工作;(1)计算并找出初始网络计划的关键线路、关键工作; (2)求出应压缩的时间 (3)确定各关键工作能压缩的时间; 10 20 4 3 2 20(15) 10(8) 3 30(18) 110 110 2 3 8 1 3 5 6 160 160 0 0 60(30) 50(25) 50(20) 50 50 1 2 4 50(30) 30(20) 100 110

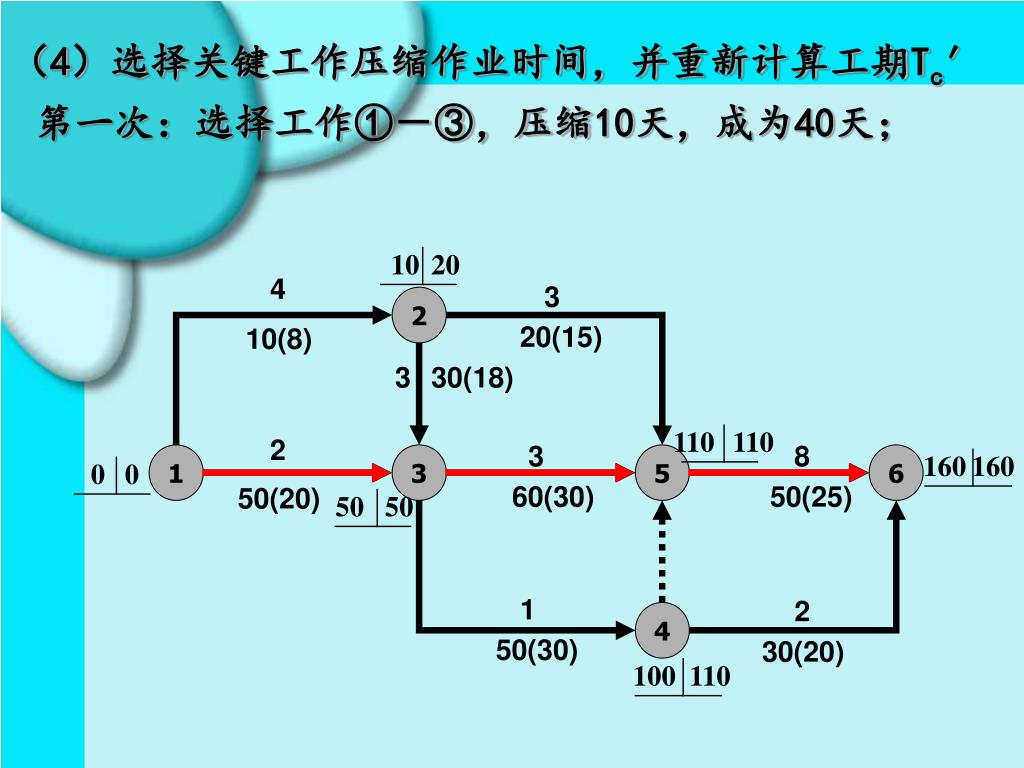

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第一次:选择工作①-③,压缩10天,成为40天; 10 20 4 3 2 20(15) 10(8) 3 30(18) 110 110 2 3 8 1 3 5 6 160 160 0 0 60(30) 50(25) 50(20) 50 50 1 2 4 50(30) 30(20) 100 110
(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第一次:选择工作①-③,压缩10天,成为40天; 工期变为150天,①-②和②-③也变为关键工作。 10 10 4 3 2 20(15) 10(8) 3 30(18) 100 100 2 3 8 1 3 5 6 150 150 0 0 60(30) 50(25) 40(20) 40 40 1 2 4 50(30) 30(20) 90 100

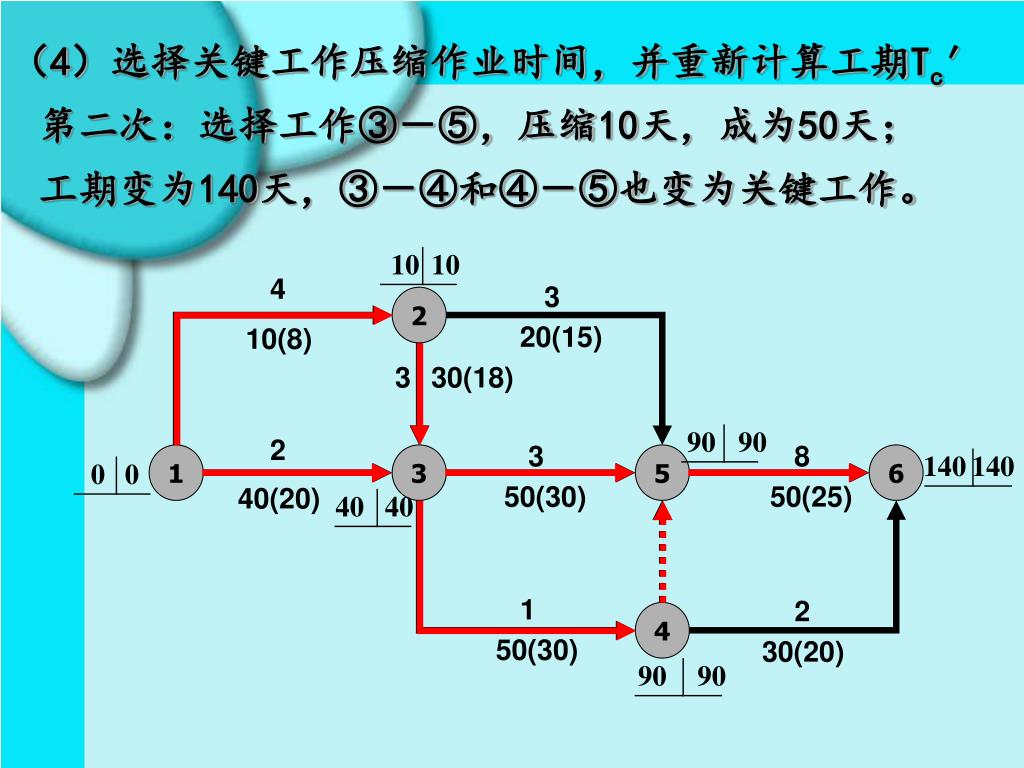

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第二次:选择工作③-⑤,压缩10天,成为50天; 10 10 4 3 2 20(15) 10(8) 3 30(18) 100 100 2 3 8 1 3 5 6 150 150 0 0 60(30) 50(25) 40(20) 40 40 1 2 4 50(30) 30(20) 90 100

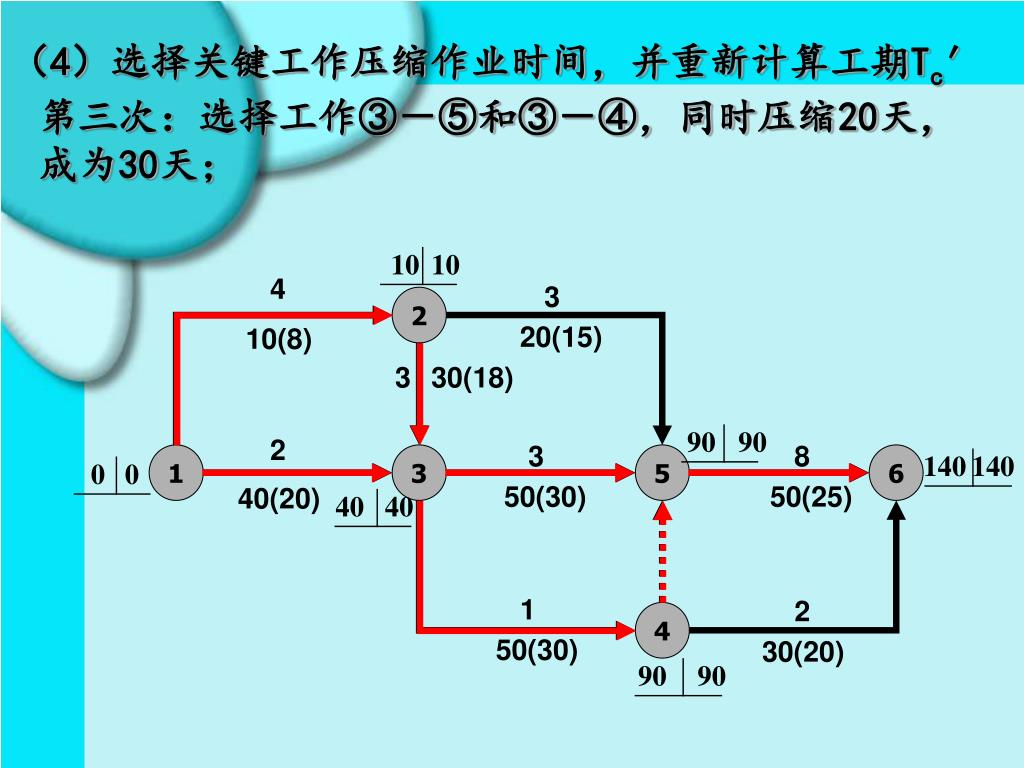

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第二次:选择工作③-⑤,压缩10天,成为50天; 工期变为140天,③-④和④-⑤也变为关键工作。 10 10 4 3 2 20(15) 10(8) 3 30(18) 90 90 2 3 8 1 3 5 6 140 140 0 0 50(30) 50(25) 40(20) 40 40 1 2 4 50(30) 30(20) 90 90

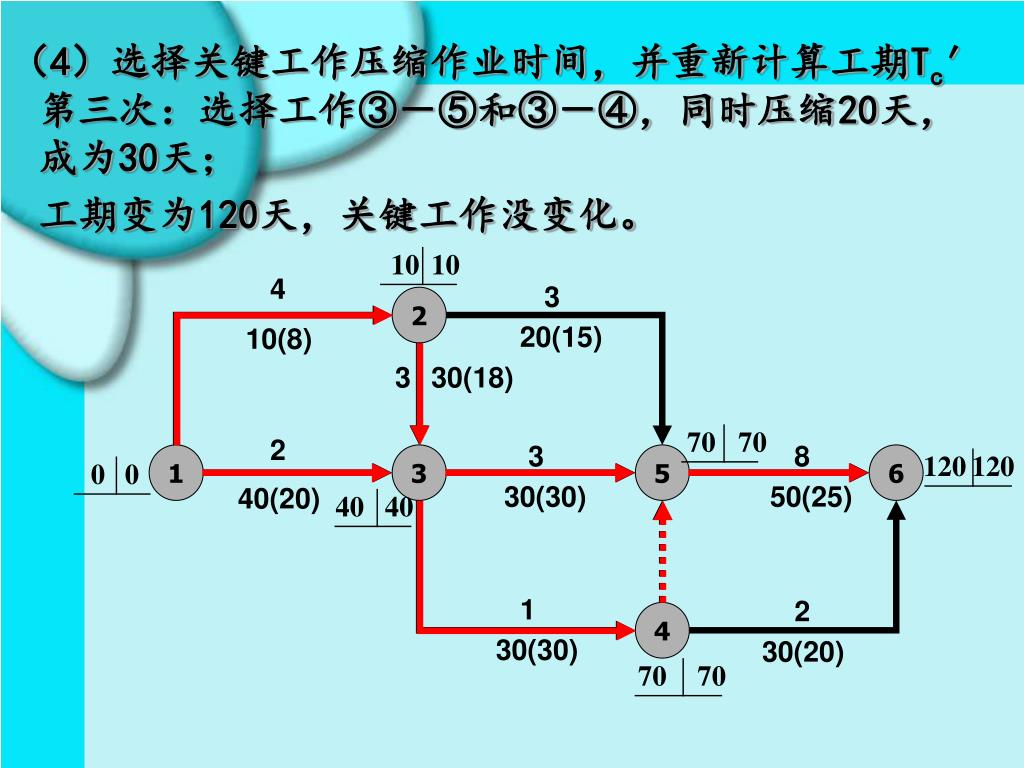

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第三次:选择工作③-⑤和③-④,同时压缩20天,成为30天; 10 10 4 3 2 20(15) 10(8) 3 30(18) 90 90 2 3 8 1 3 5 6 140 140 0 0 50(30) 50(25) 40(20) 40 40 1 2 4 50(30) 30(20) 90 90
(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第三次:选择工作③-⑤和③-④,同时压缩20天,成为30天; 工期变为120天,关键工作没变化。 10 10 4 3 2 20(15) 10(8) 3 30(18) 70 70 2 3 8 1 3 5 6 120 120 0 0 30(30) 50(25) 40(20) 40 40 1 2 4 30(30) 30(20) 70 70

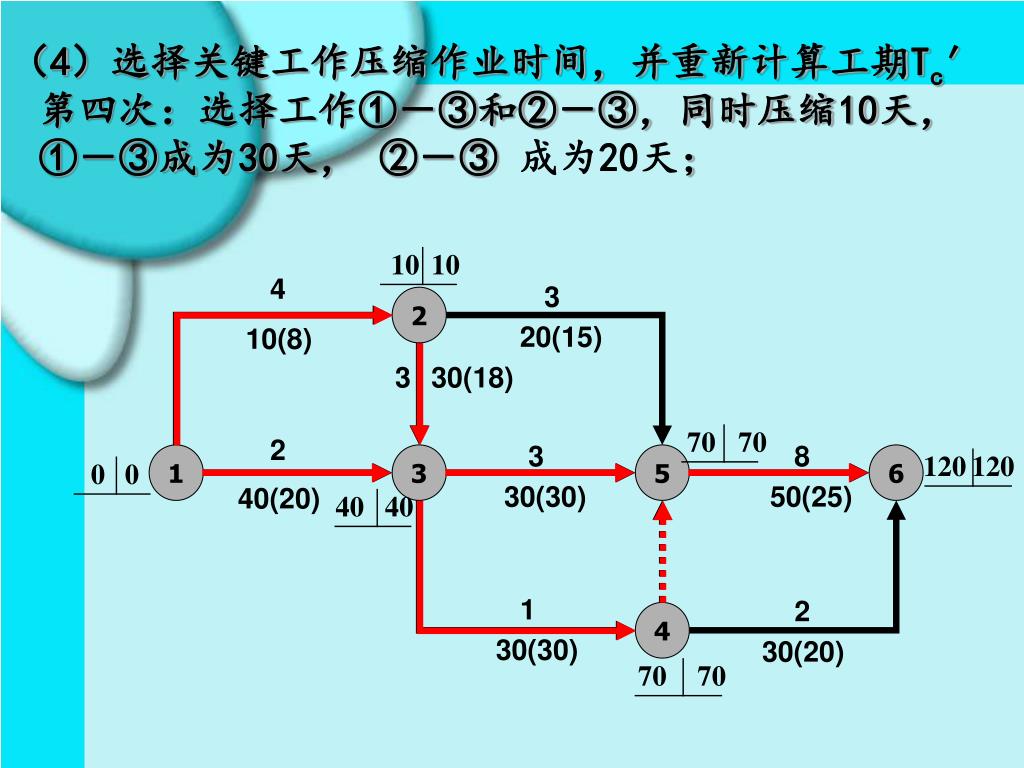

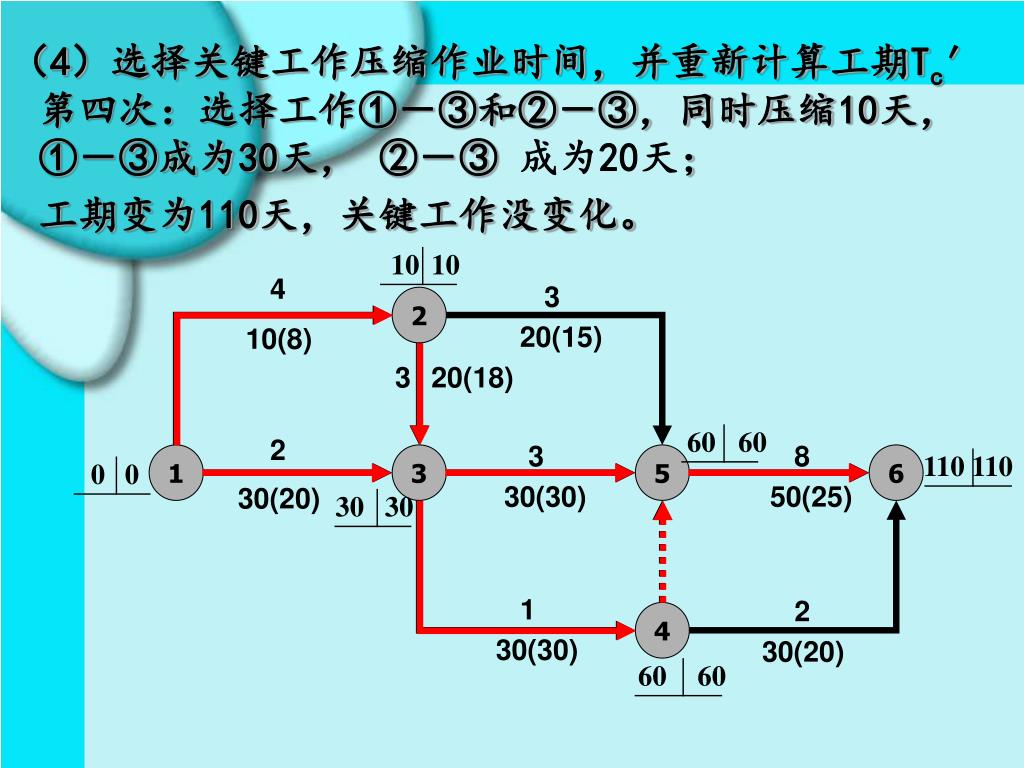

(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第四次:选择工作①-③和②-③,同时压缩10天, ①-③成为30天, ②-③ 成为20天; 10 10 4 3 2 20(15) 10(8) 3 30(18) 70 70 2 3 8 1 3 5 6 120 120 0 0 30(30) 50(25) 40(20) 40 40 1 2 4 30(30) 30(20) 70 70
(4)选择关键工作压缩作业时间,并重新计算工期Tc′(4)选择关键工作压缩作业时间,并重新计算工期Tc′ 第四次:选择工作①-③和②-③,同时压缩10天, ①-③成为30天, ②-③ 成为20天; 工期变为110天,关键工作没变化。 10 10 4 3 2 20(15) 10(8) 3 20(18) 60 60 2 3 8 1 3 5 6 110 110 0 0 30(30) 50(25) 30(20) 30 30 1 2 4 30(30) 30(20) 60 60

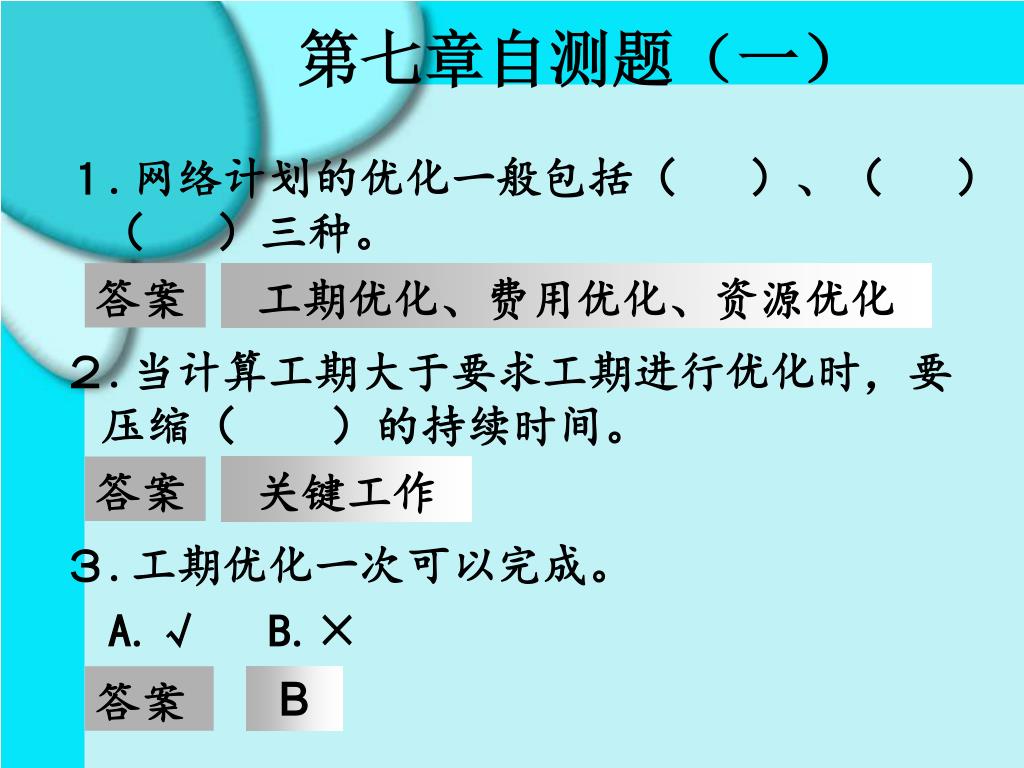

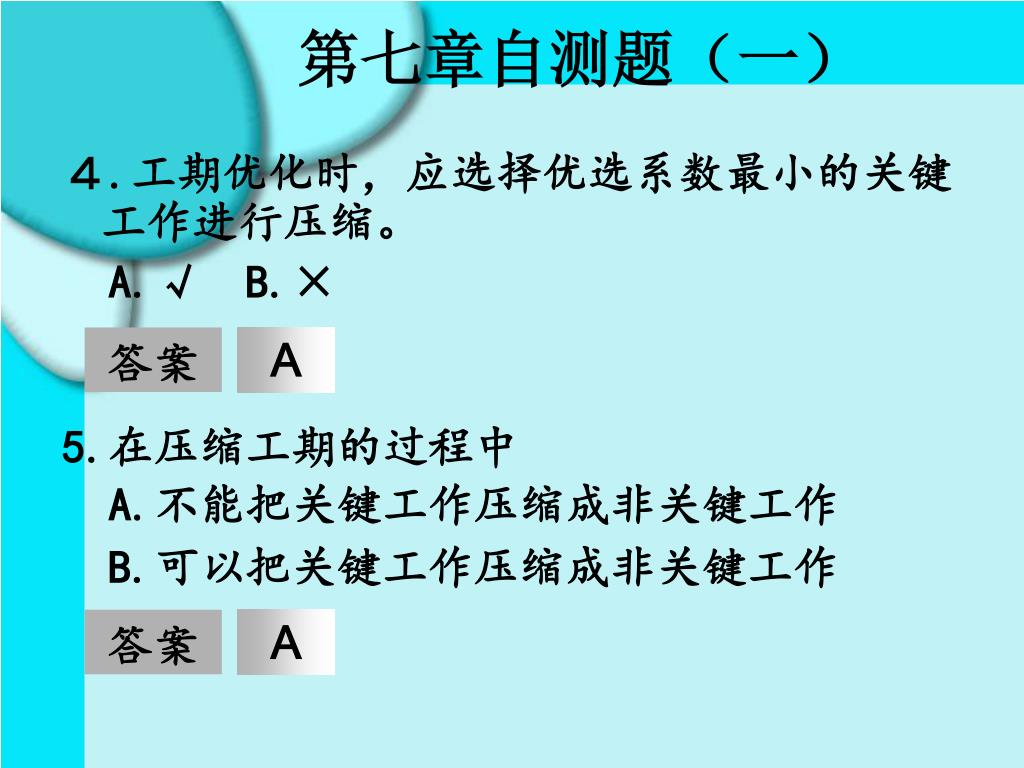

第七章自测题(一) 答案 工期优化、费用优化、资源优化 1.网络计划的优化一般包括( )、( )( )三种。 2.当计算工期大于要求工期进行优化时,要压缩( )的持续时间。 答案 关键工作 3.工期优化一次可以完成。 A.√ B.× 答案 B
第七章自测题(一) 4.工期优化时,应选择优选系数最小的关键工作进行压缩。 A.√ B.× 答案 A 5.在压缩工期的过程中 A.不能把关键工作压缩成非关键工作 B.可以把关键工作压缩成非关键工作 答案 A

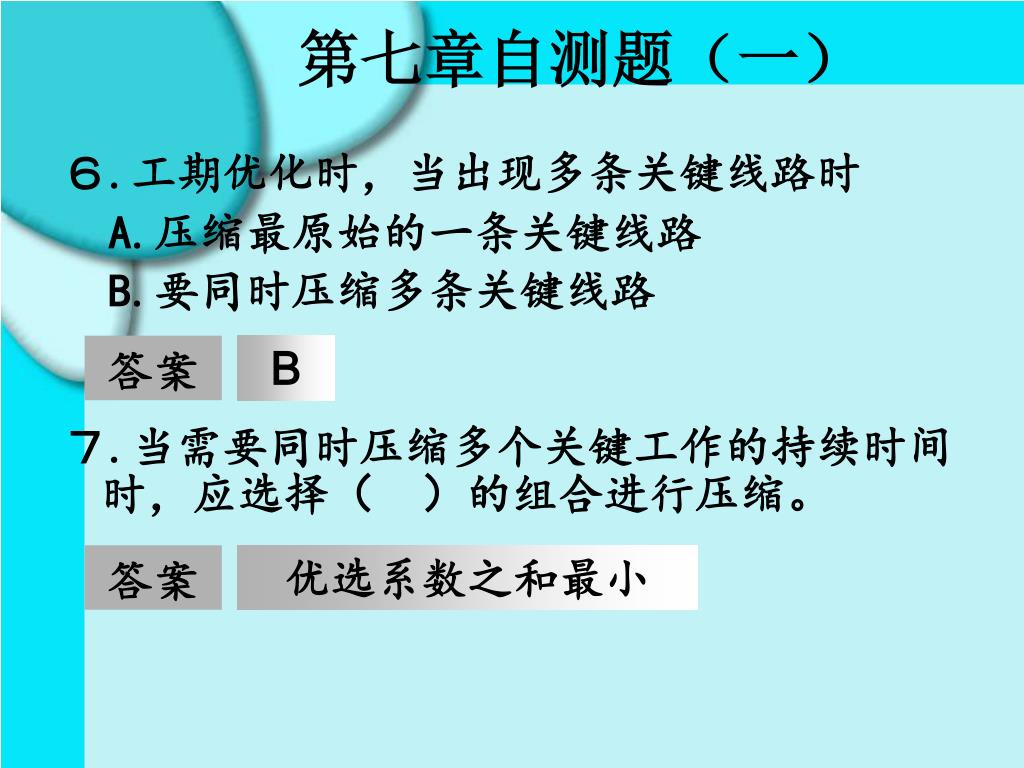

第七章自测题(一) 6.工期优化时,当出现多条关键线路时 A.压缩最原始的一条关键线路 B.要同时压缩多条关键线路 答案 B 7.当需要同时压缩多个关键工作的持续时间时,应选择( )的组合进行压缩。 答案 优选系数之和最小

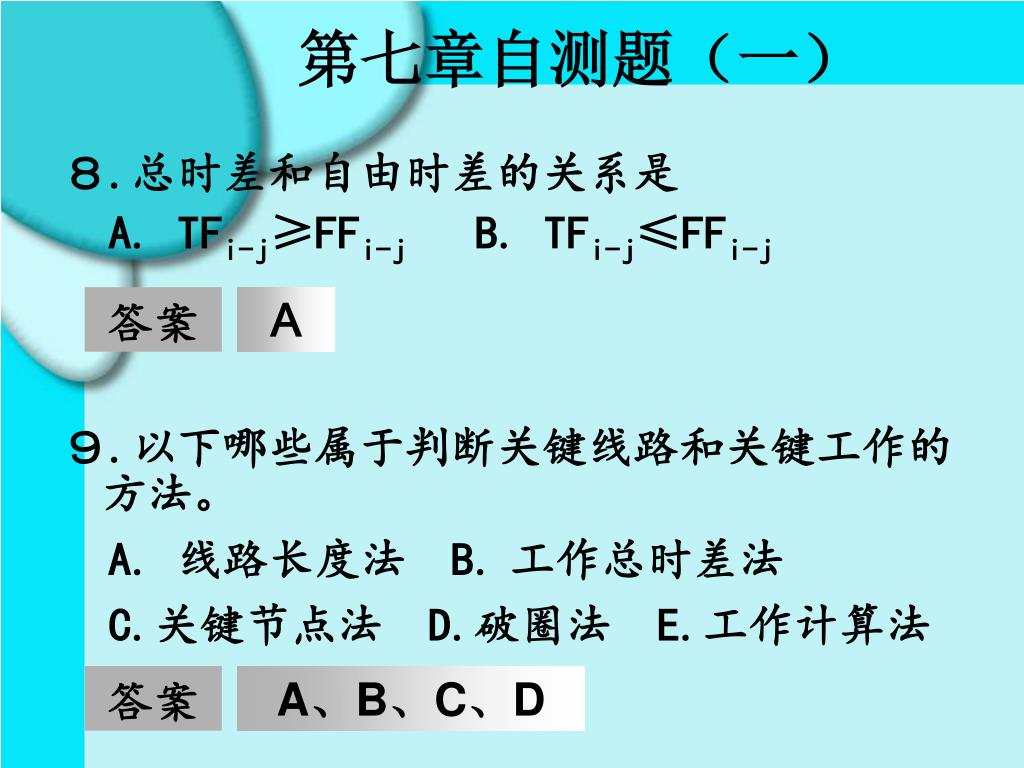

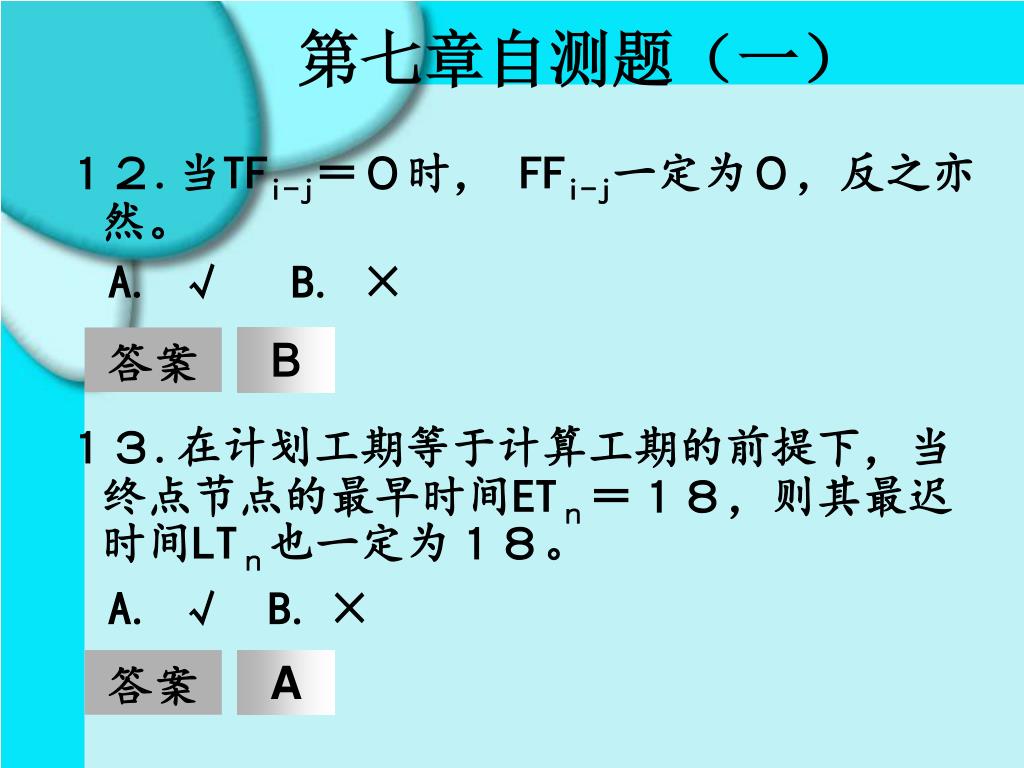

第七章自测题(一) 8.总时差和自由时差的关系是 A. TFi-j≥FFi-jB. TFi-j≤FFi-j 答案 A 9.以下哪些属于判断关键线路和关键工作的方法。 A. 线路长度法 B. 工作总时差法 C.关键节点法 D.破圈法 E.工作计算法 答案 A、B、C、D

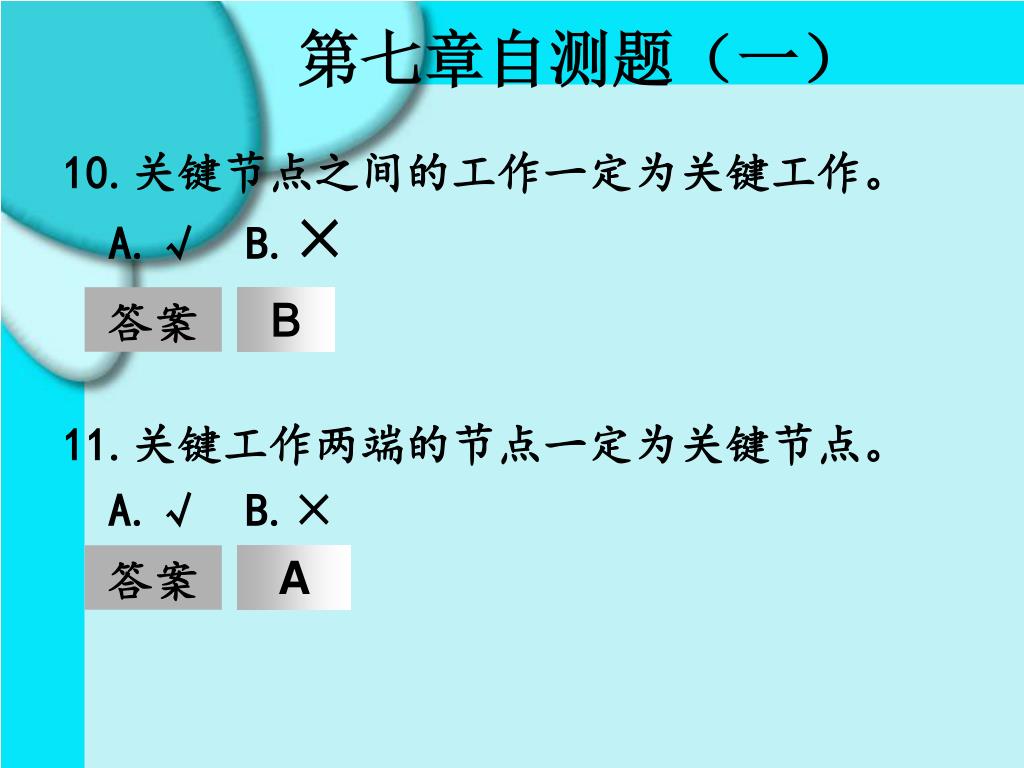

第七章自测题(一) 10.关键节点之间的工作一定为关键工作。 A.√ B.× 答案 B 11.关键工作两端的节点一定为关键节点。 A.√ B.× 答案 A
第七章自测题(一) 12.当TFi-j=0时, FFi-j一定为0,反之亦然。 A. √ B. × 答案 B 13.在计划工期等于计算工期的前提下,当终点节点的最早时间ETn=18,则其最迟时间LTn也一定为18。 A. √ B.× 答案 A
