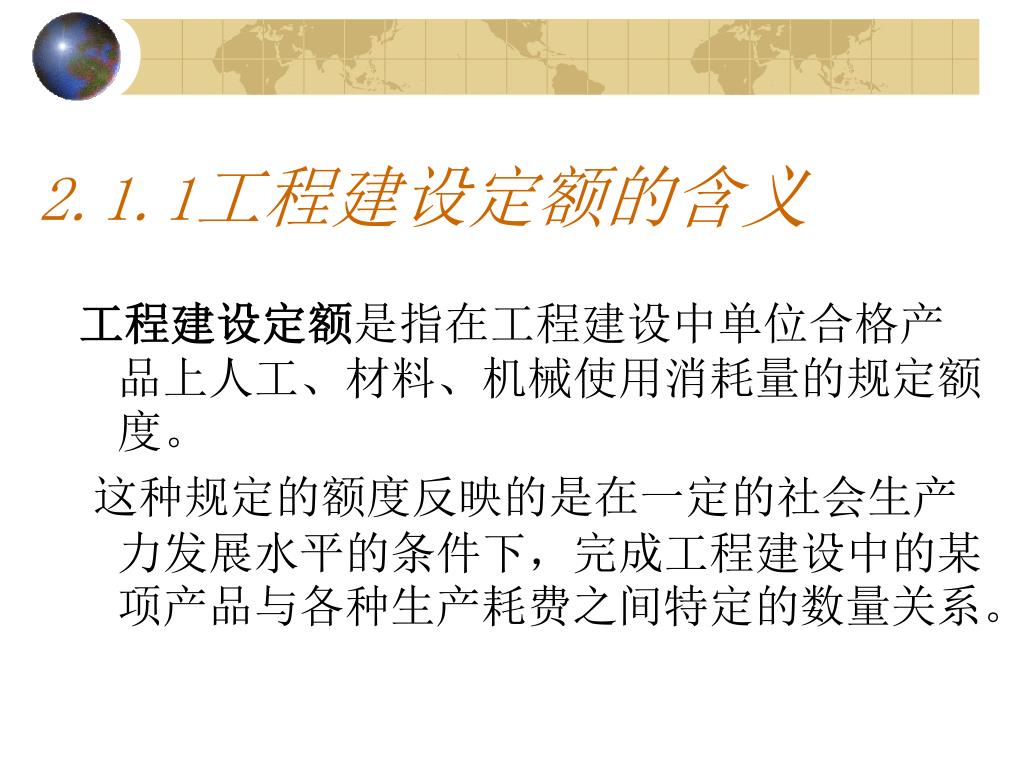

第 2 章 工程造价计价依据 2.1 工程建设定额. 2.1.1 工程建设定额的含义 2.1.2 工程建设定额的分类. 2.1.1 工程建设定额的含义. 工程建设定额 是指在工程建设中单位合格产品上人工、材料、机械使用消耗量的规定额度。 这种规定的额度反映的是在一定的社会生产力发展水平的条件下,完成工程建设中的某项产品与各种生产耗费之间特定的数量关系。. 2.1.2 工程建设定额的分类. 时间定额. 按生产因素分 类. 劳动消耗定额(人工定额). 产量定额. 材料消耗定额. 时间定额. 机械消耗定额. 产量定额. (1) 按生产因素分类.
E N D
第2章 工程造价计价依据2.1 工程建设定额 • 2.1.1 工程建设定额的含义 • 2.1.2 工程建设定额的分类
2.1.1工程建设定额的含义 工程建设定额是指在工程建设中单位合格产品上人工、材料、机械使用消耗量的规定额度。 这种规定的额度反映的是在一定的社会生产力发展水平的条件下,完成工程建设中的某项产品与各种生产耗费之间特定的数量关系。
时间定额 按生产因素分类 劳动消耗定额(人工定额) 产量定额 材料消耗定额 时间定额 机械消耗定额 产量定额 (1)按生产因素分类

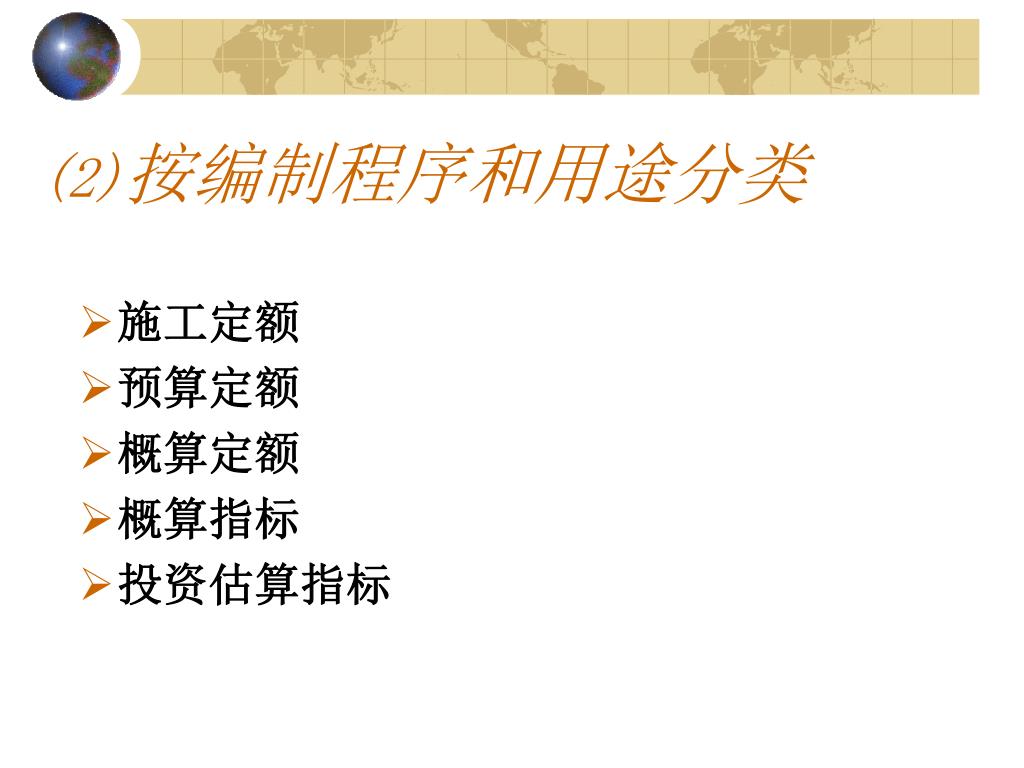

(2)按编制程序和用途分类 • 施工定额 • 预算定额 • 概算定额 • 概算指标 • 投资估算指标

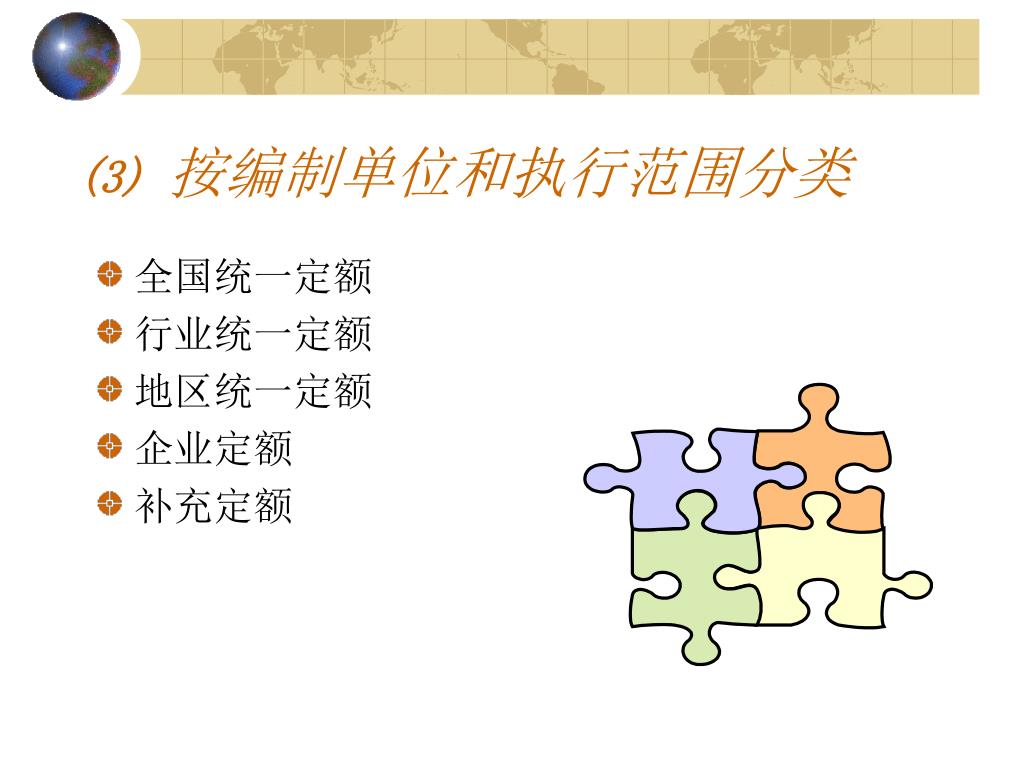

(3) 按编制单位和执行范围分类 • 全国统一定额 • 行业统一定额 • 地区统一定额 • 企业定额 • 补充定额
(4) 按投资的费用性质分类 • 建筑工程定额 • 设备安装工程定额 • 建筑安装工程费用定额 • 工器具定额 • 工程建设其他费用定额
(5) 按专业性质分类 • 全国通用定额 • 行业通用定额 • 专业专用定额

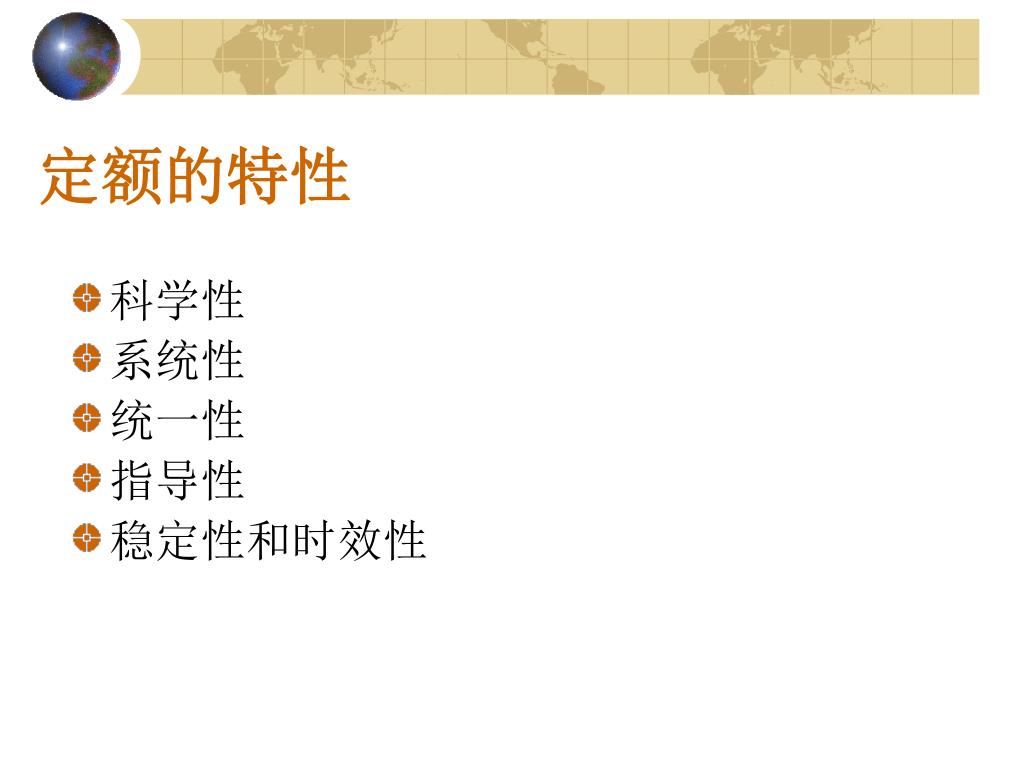

定额的特性 • 科学性 • 系统性 • 统一性 • 指导性 • 稳定性和时效性

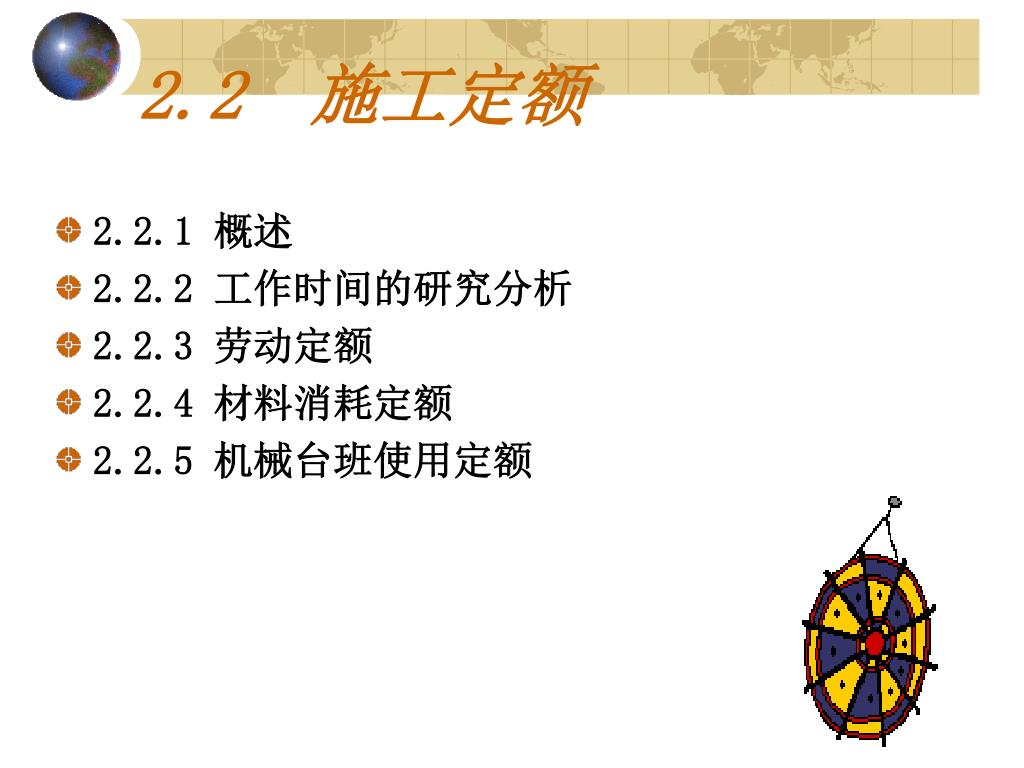

2.2 施工定额 • 2.2.1 概述 • 2.2.2 工作时间的研究分析 • 2.2.3 劳动定额 • 2.2.4 材料消耗定额 • 2.2.5 机械台班使用定额

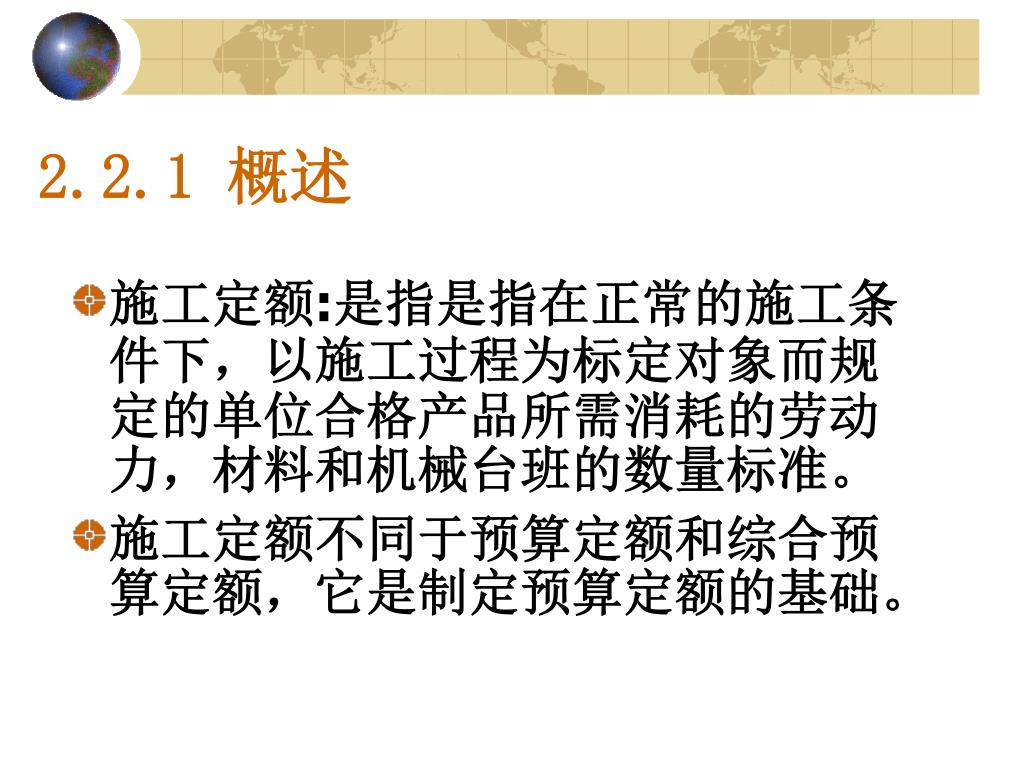

2.2.1 概述 • 施工定额:是指是指在正常的施工条件下,以施工过程为标定对象而规定的单位合格产品所需消耗的劳动力,材料和机械台班的数量标准。 • 施工定额不同于预算定额和综合预算定额,它是制定预算定额的基础。
施工定额的编制原则 • 平均先进性原则 • 简明适用性原则 • 以专家为主编制定额的原则

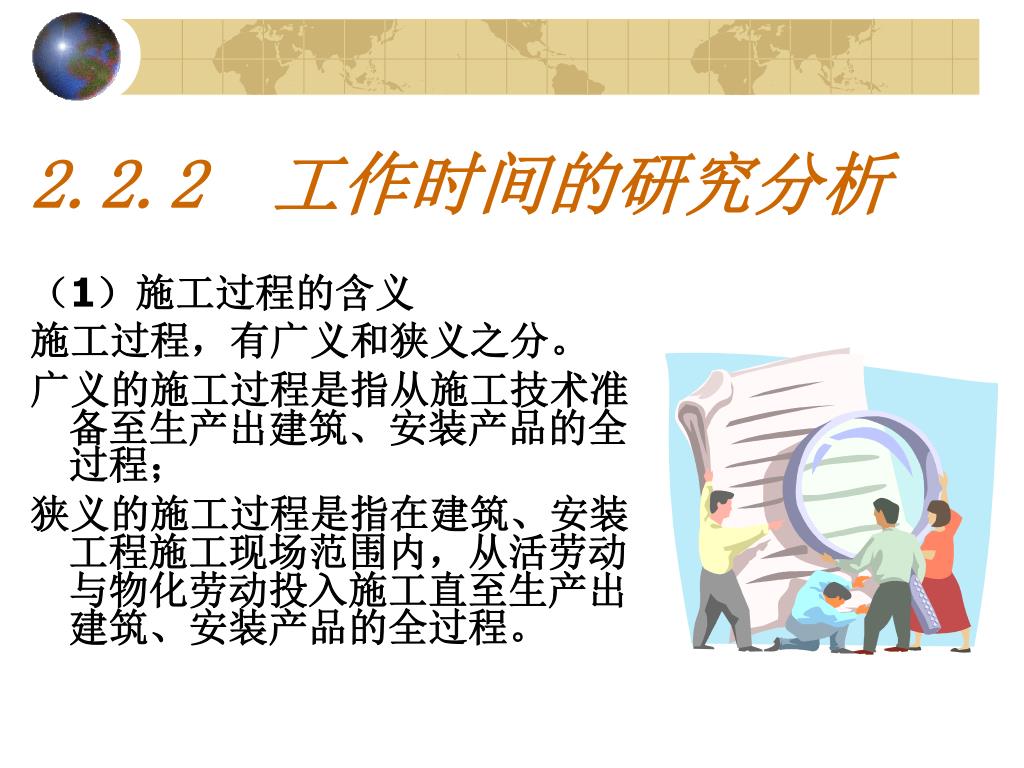

2.2.2 工作时间的研究分析 (1)施工过程的含义 施工过程,有广义和狭义之分。 广义的施工过程是指从施工技术准备至生产出建筑、安装产品的全过程; 狭义的施工过程是指在建筑、安装工程施工现场范围内,从活劳动与物化劳动投入施工直至生产出建筑、安装产品的全过程。

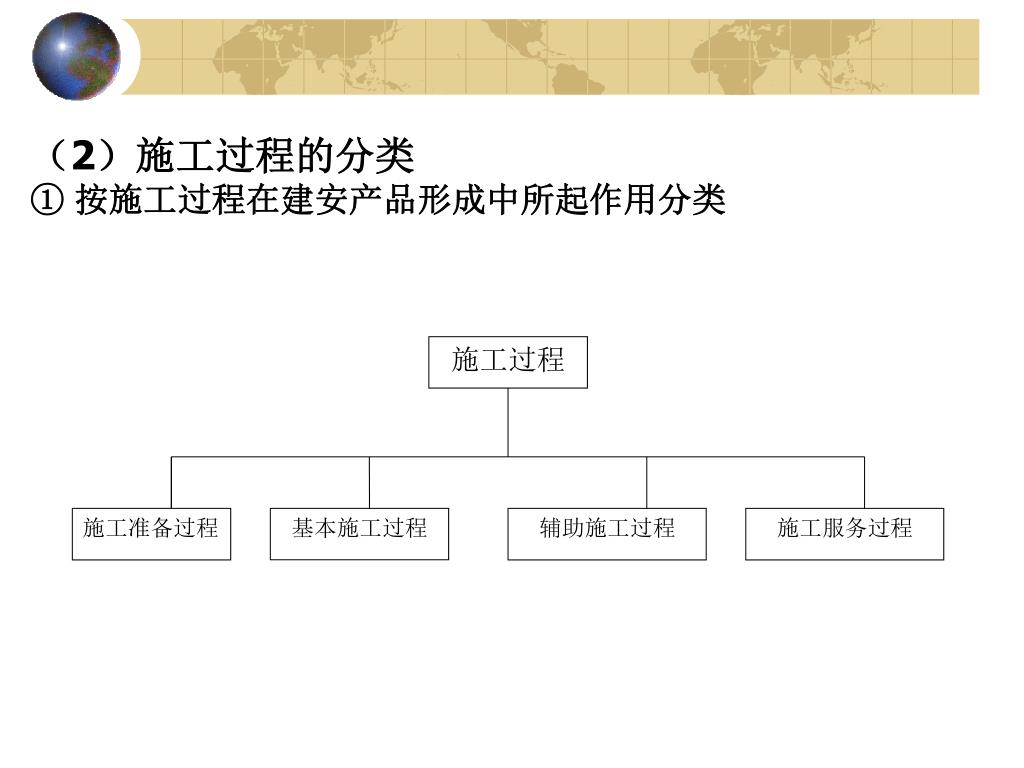

施工过程 施工准备过程 基本施工过程 辅助施工过程 施工服务过程 (2)施工过程的分类 ① 按施工过程在建安产品形成中所起作用分类

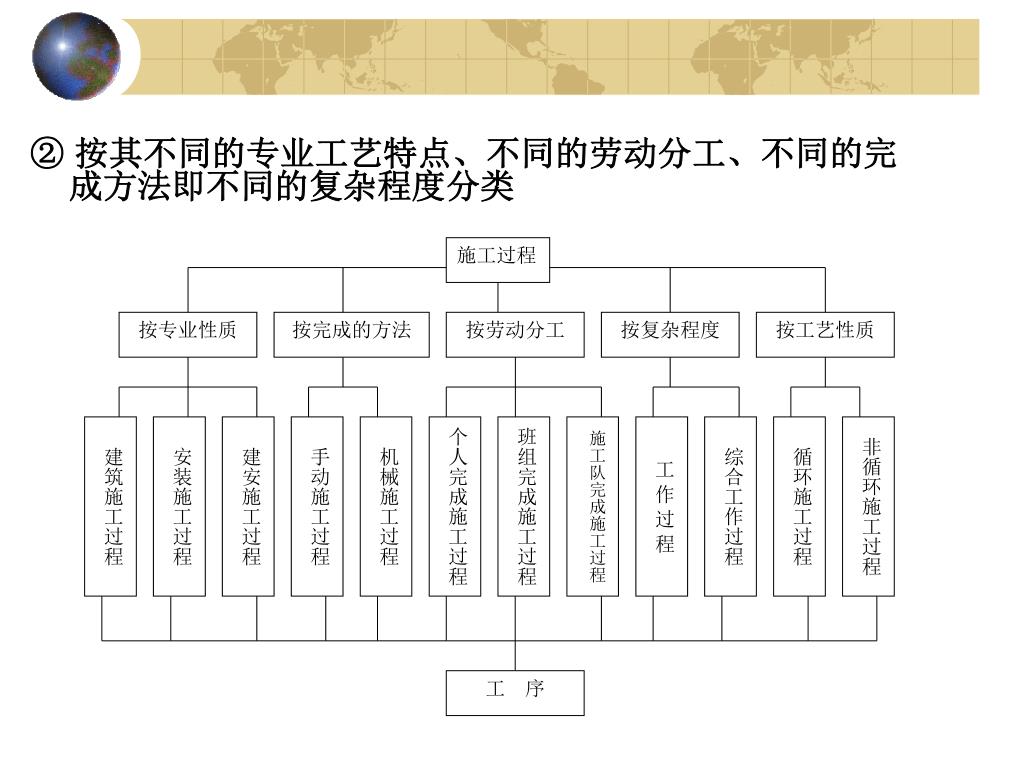

施工过程 按专业性质 按完成的方法 按劳动分工 按复杂程度 按工艺性质 建筑施工过程 安装施工过程 建安施工过程 手动施工过程 机械施工过程 个人完成施工过程 班组完成施工过程 施工队完成施工过程 工 作 过 程 综合工作过程 循环施工过程 非循环施工过程 工 序 ② 按其不同的专业工艺特点、不同的劳动分工、不同的完成方法即不同的复杂程度分类

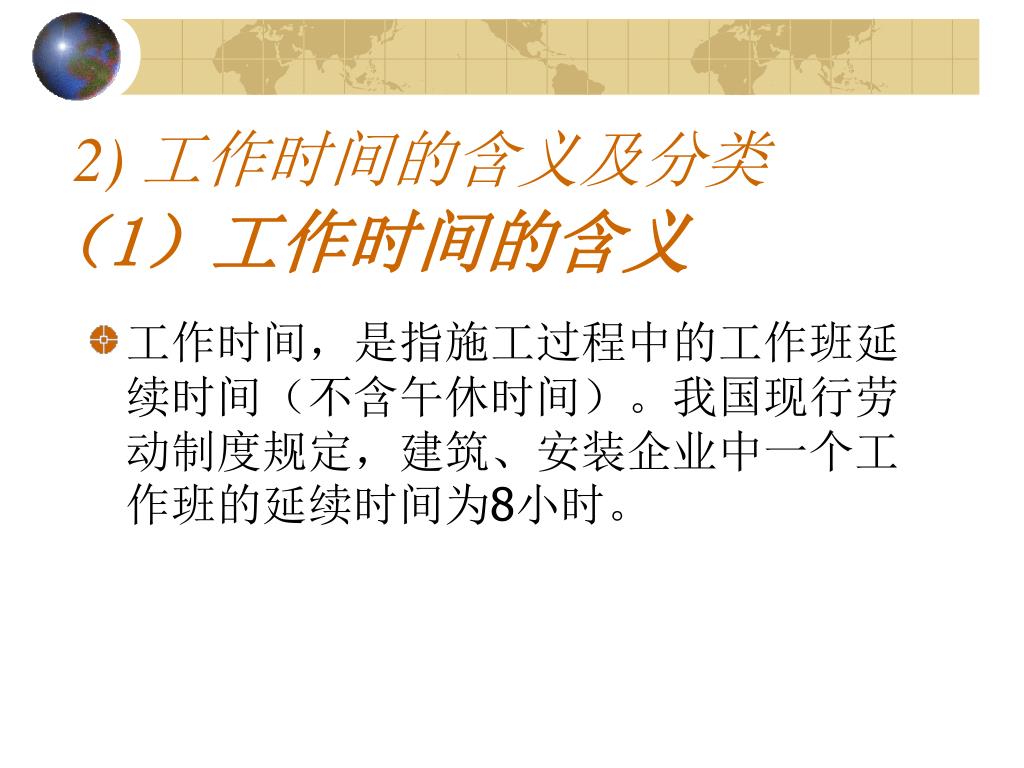

2) 工作时间的含义及分类 (1)工作时间的含义 • 工作时间,是指施工过程中的工作班延续时间(不含午休时间)。我国现行劳动制度规定,建筑、安装企业中一个工作班的延续时间为8小时。

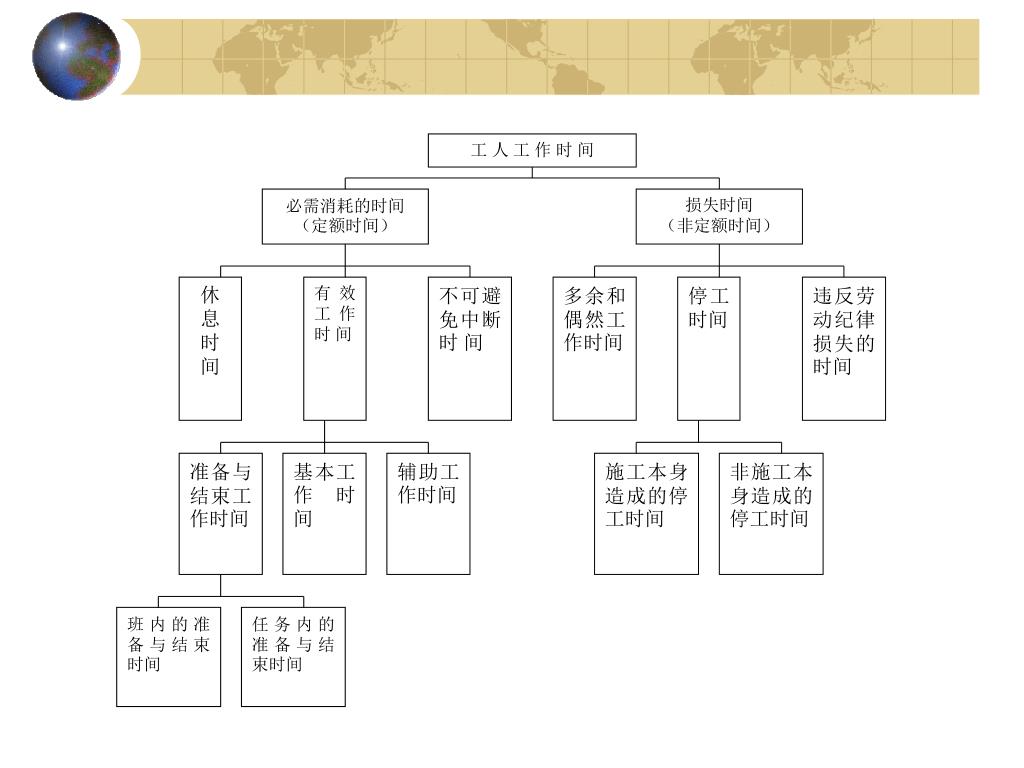

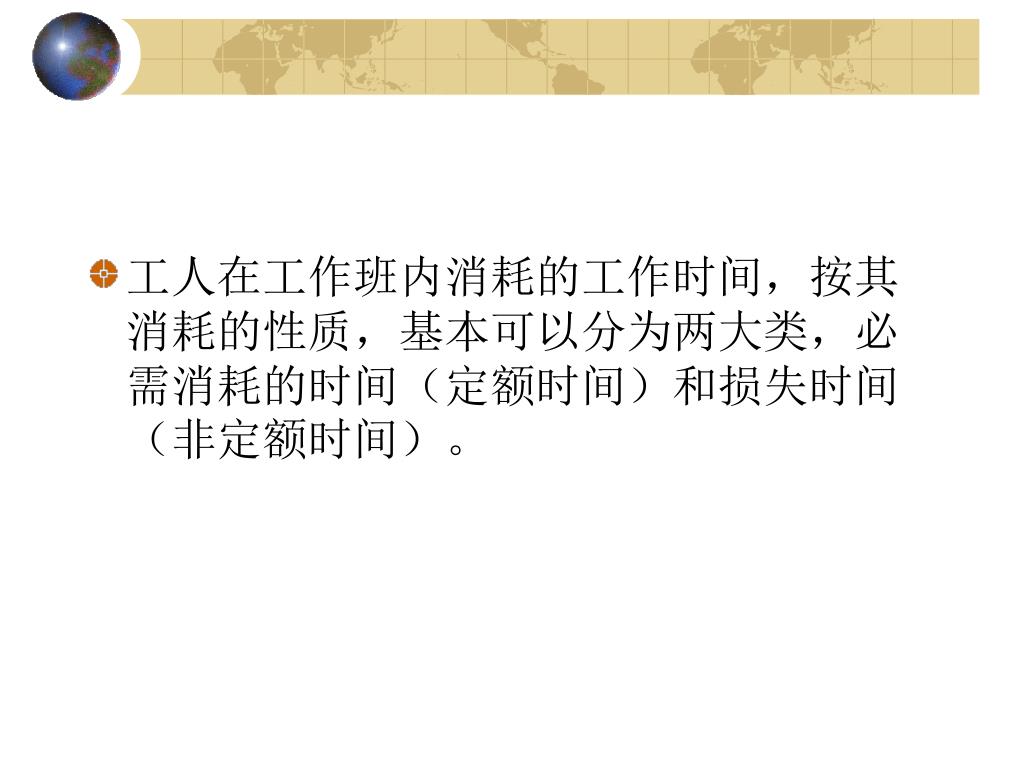

工 人 工 作 时 间 必需消耗的时间(定额时间) 损失时间 (非定额时间) 休 息 时 间 有 效 工 作 时 间 不可避免中断时 间 多余和偶然工作时间 停工时间 违反劳动纪律损失的时间 准备与结束工作时间 基本工作时 间 辅助工作时间 施工本身造成的停工时间 非施工本身造成的停工时间 班内的准备与结束时间 任务内的准备与结束时间

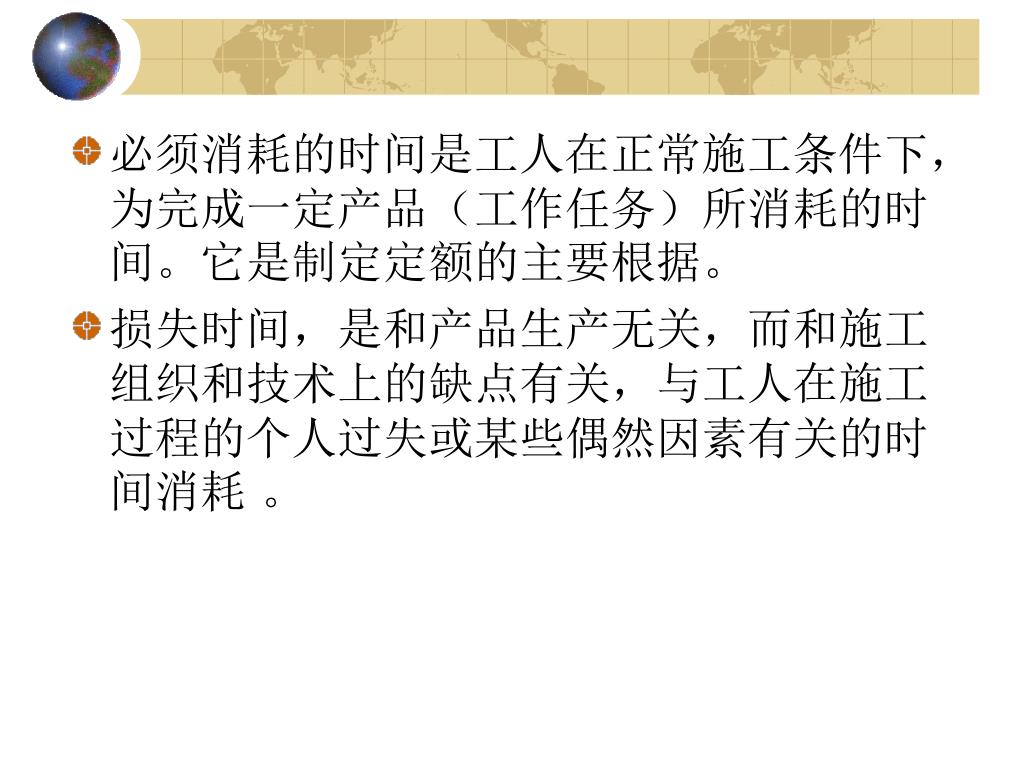

必须消耗的时间是工人在正常施工条件下,为完成一定产品(工作任务)所消耗的时间。它是制定定额的主要根据。必须消耗的时间是工人在正常施工条件下,为完成一定产品(工作任务)所消耗的时间。它是制定定额的主要根据。 • 损失时间,是和产品生产无关,而和施工组织和技术上的缺点有关,与工人在施工过程的个人过失或某些偶然因素有关的时间消耗 。

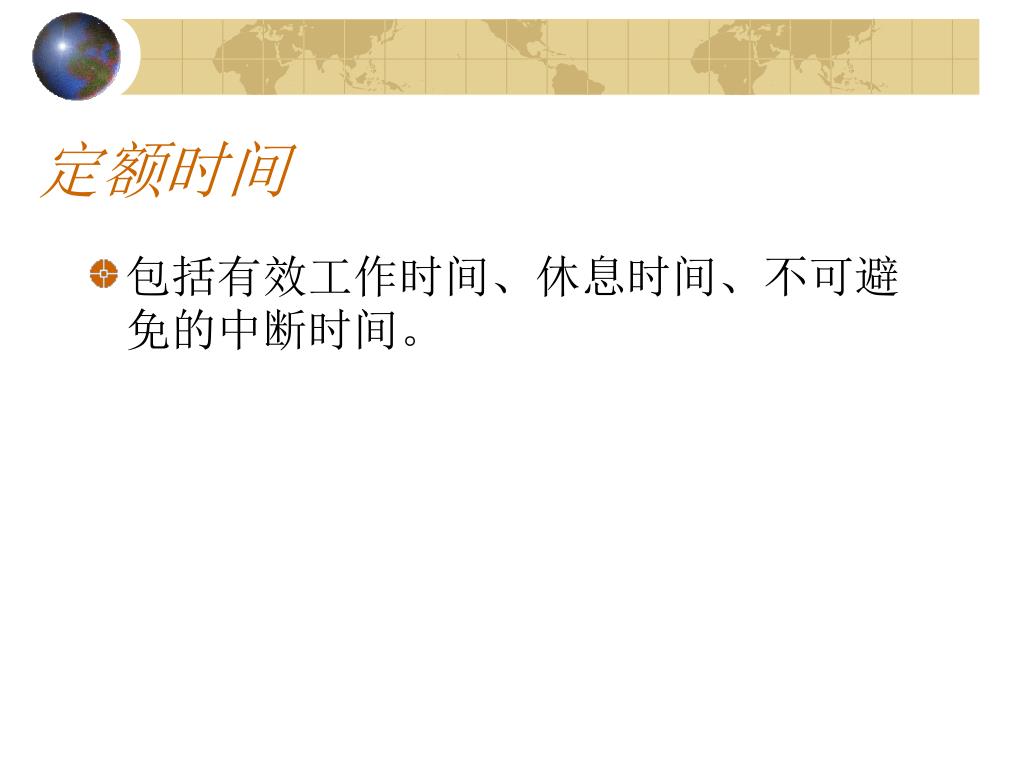

定额时间 • 包括有效工作时间、休息时间、不可避免的中断时间。

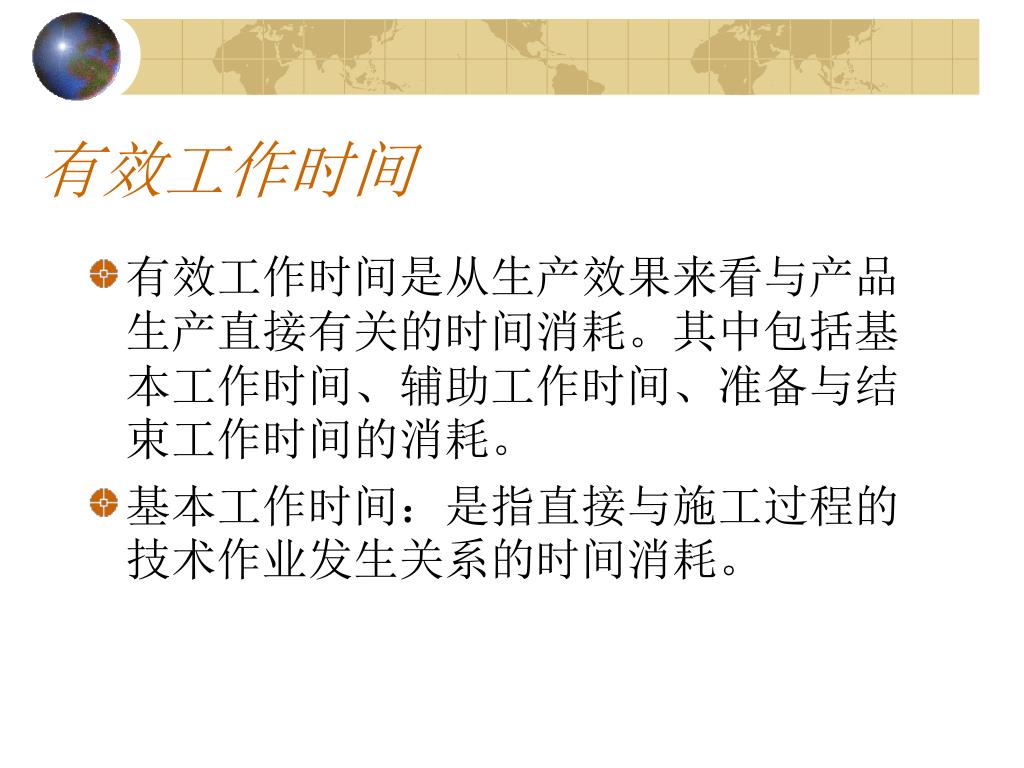

有效工作时间 • 有效工作时间是从生产效果来看与产品生产直接有关的时间消耗。其中包括基本工作时间、辅助工作时间、准备与结束工作时间的消耗。 • 基本工作时间:是指直接与施工过程的技术作业发生关系的时间消耗。
辅助工作时间:是为保证基本工作能顺利完成所做的辅助性工作消耗的时间,经与施工过程的技术作业没有直接关系。 • 准备与结束时间。是执行任务前或任务完成后所消耗的工作时间。

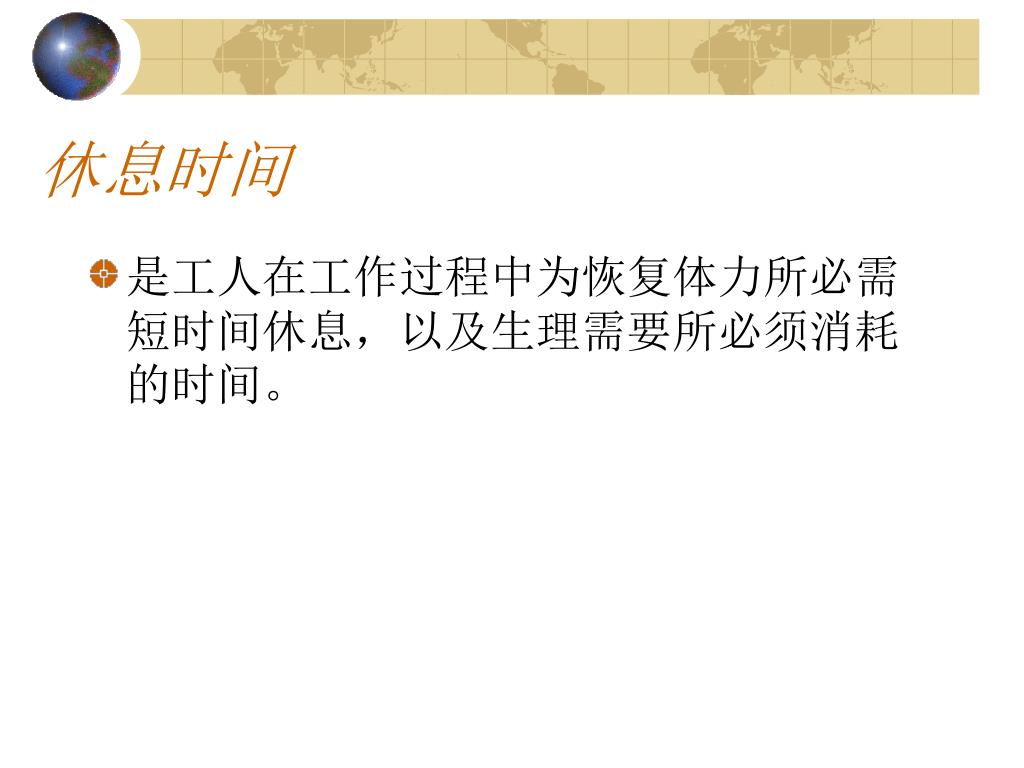

休息时间 • 是工人在工作过程中为恢复体力所必需短时间休息,以及生理需要所必须消耗的时间。

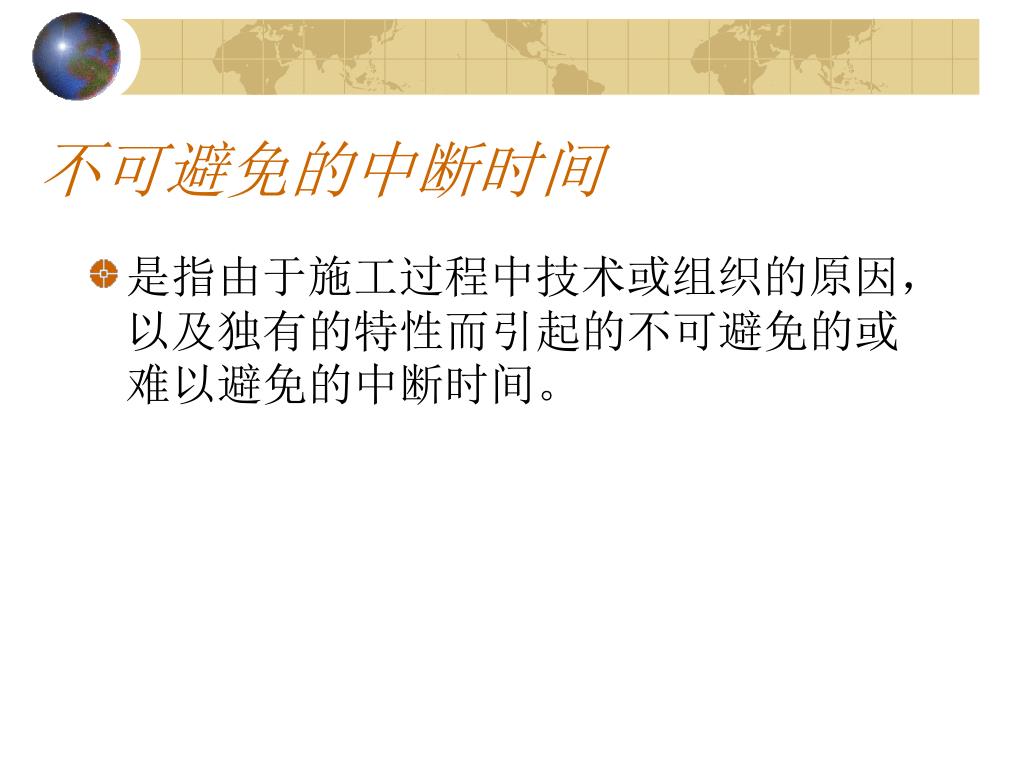

不可避免的中断时间 • 是指由于施工过程中技术或组织的原因,以及独有的特性而引起的不可避免的或难以避免的中断时间。

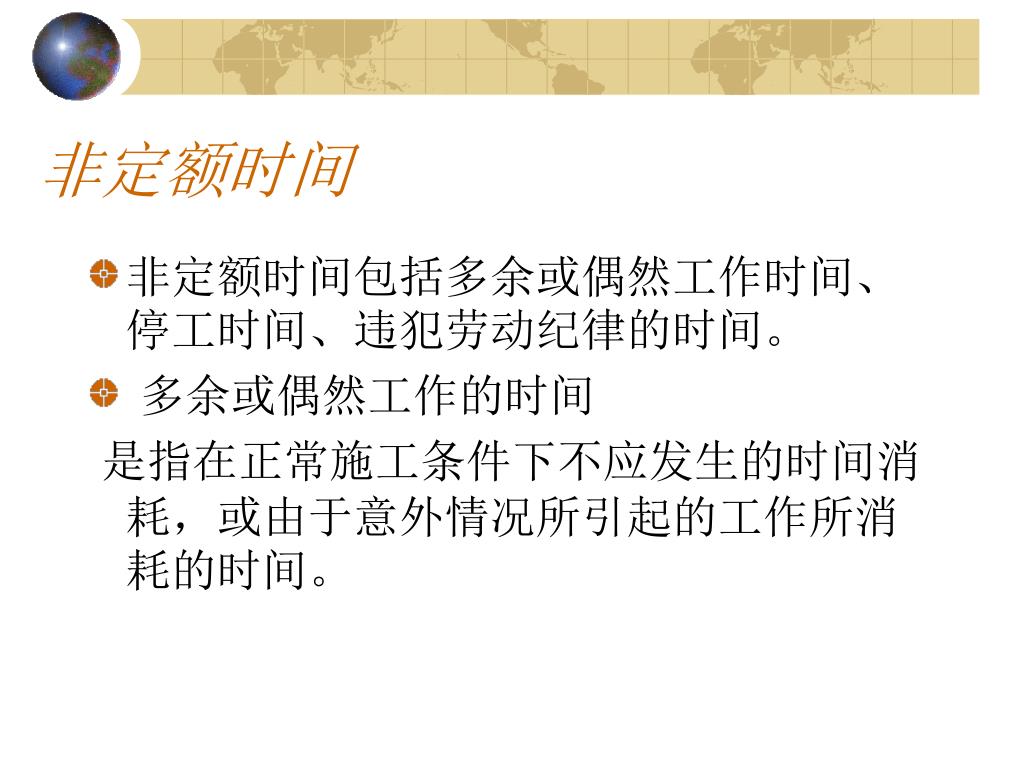

非定额时间 • 非定额时间包括多余或偶然工作时间、停工时间、违犯劳动纪律的时间。 • 多余或偶然工作的时间 是指在正常施工条件下不应发生的时间消耗,或由于意外情况所引起的工作所消耗的时间。

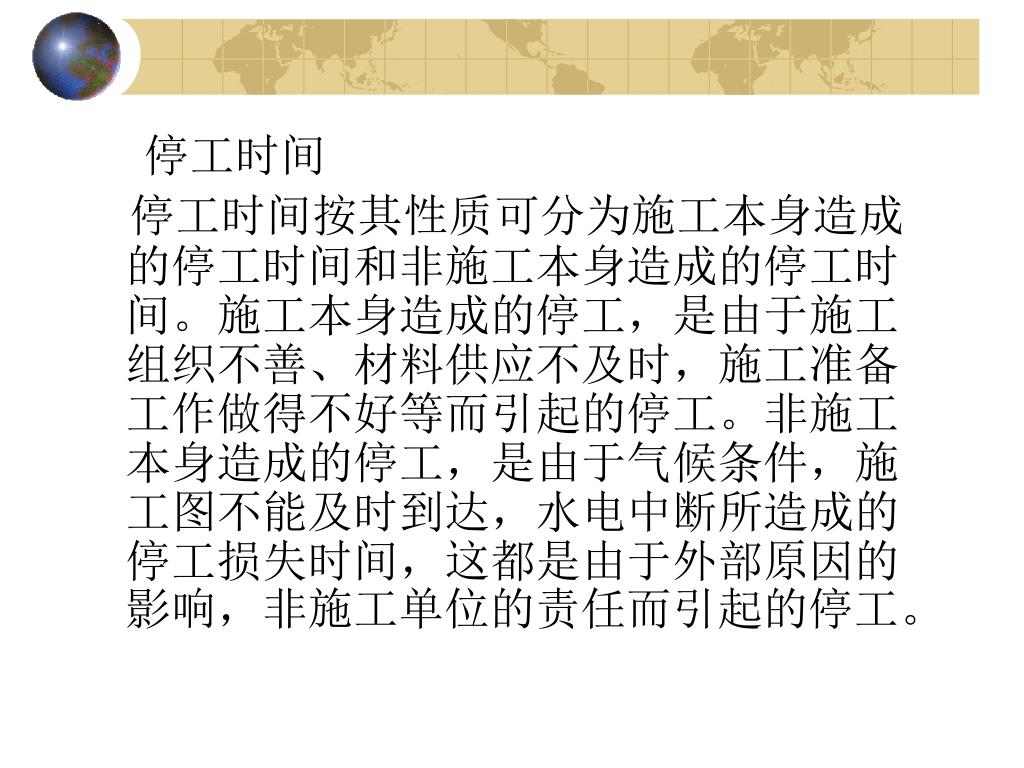

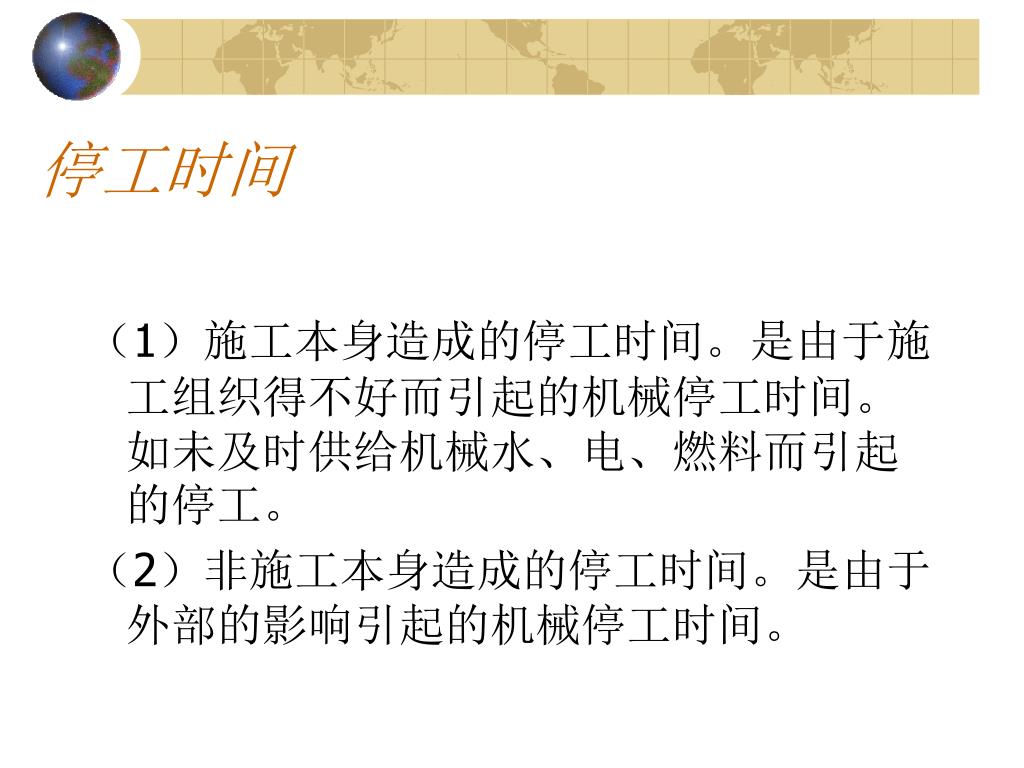

停工时间 停工时间按其性质可分为施工本身造成的停工时间和非施工本身造成的停工时间。施工本身造成的停工,是由于施工组织不善、材料供应不及时,施工准备工作做得不好等而引起的停工。非施工本身造成的停工,是由于气候条件,施工图不能及时到达,水电中断所造成的停工损失时间,这都是由于外部原因的影响,非施工单位的责任而引起的停工。

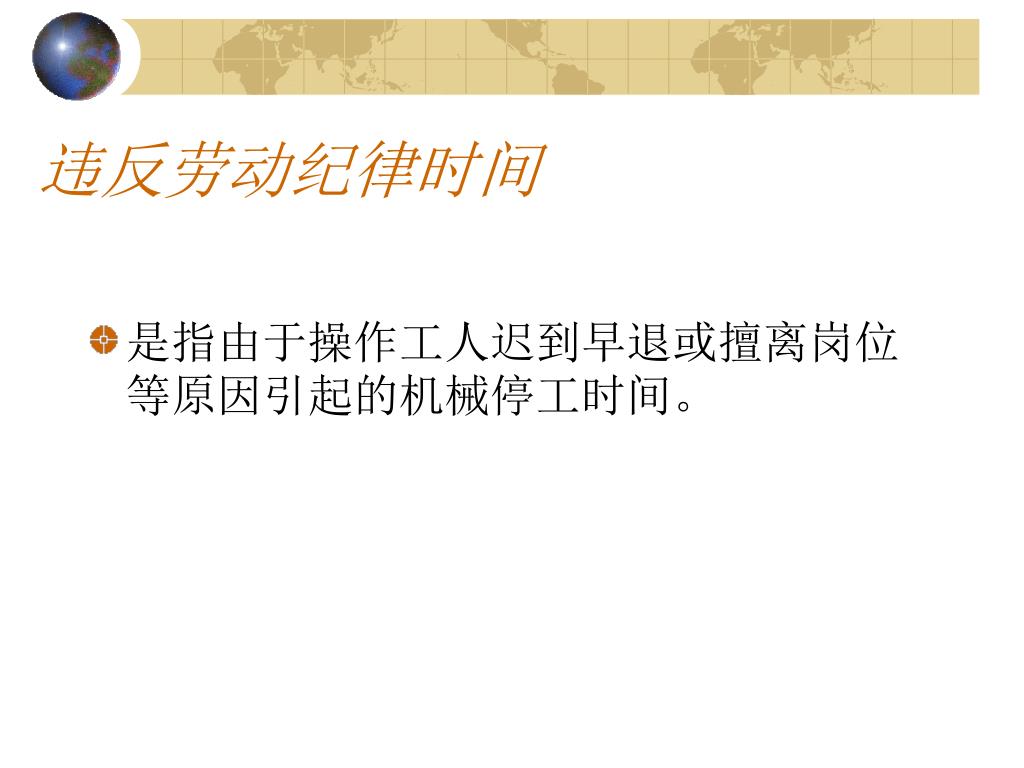

违犯劳动纪律的时间 是指工人不遵守劳动纪律而造成的时间损失,如迟到、早退、擅自离开工作岗位、工作时间聊天、个别工人违背劳动纪律而影响其他工人无法工作的时间损失。
机械工作时间 必须消耗的时间(定额时间) 损失时间(非定额时间) 多余或偶然工作时间 停工时间 违反劳动纪律时间 有效工作时间 不可避免的中断时间 不可避免的无负荷工作时间 施工本身造成的停工时间 非施工本身造成的停工时间 正常负荷下的工作时间 低负荷下的工作时间 与操作有关的中断时间 工人休息时间 与机械有关的中断时间

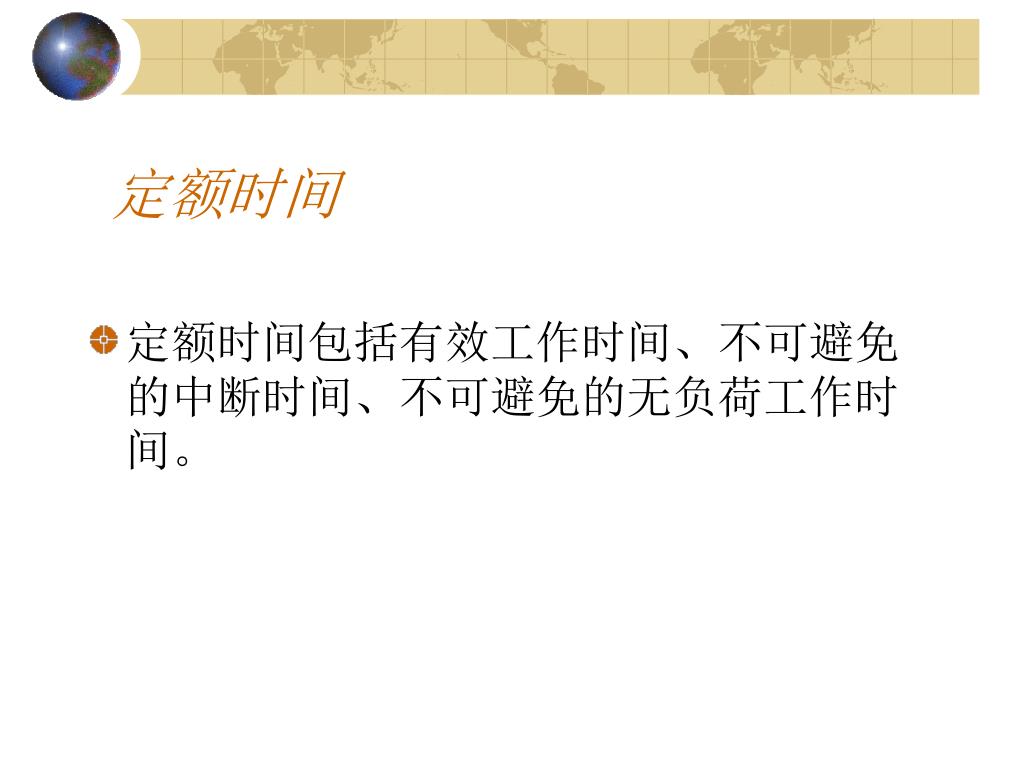

定额时间 • 定额时间包括有效工作时间、不可避免的中断时间、不可避免的无负荷工作时间。

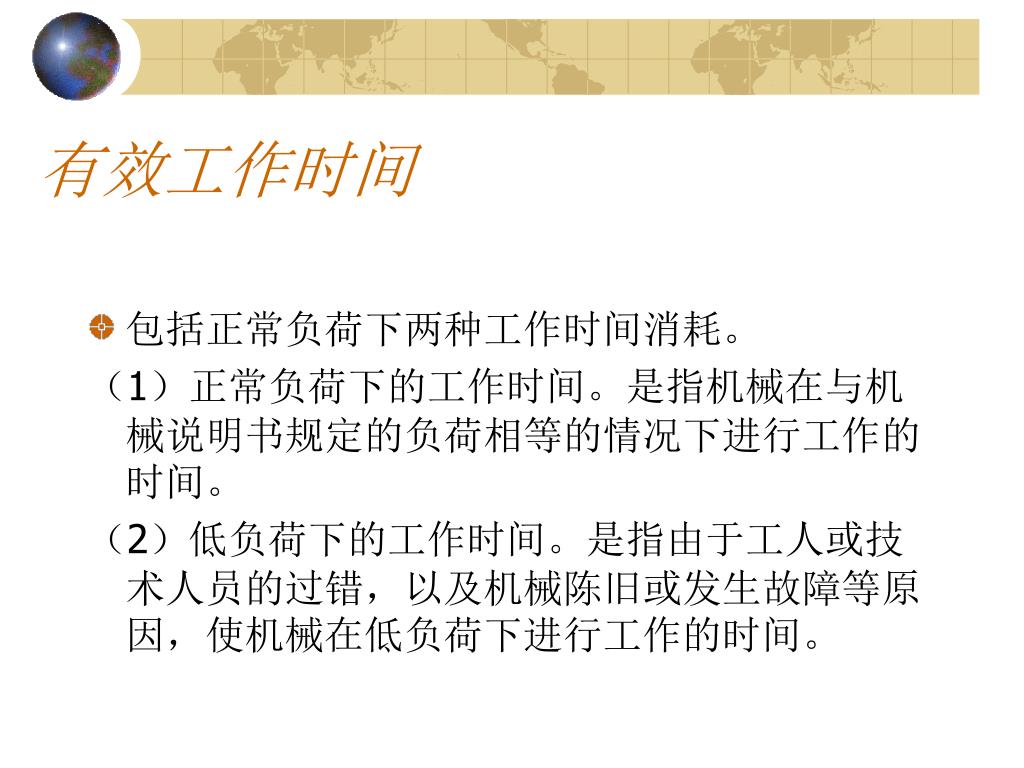

有效工作时间 • 包括正常负荷下两种工作时间消耗。 (1)正常负荷下的工作时间。是指机械在与机械说明书规定的负荷相等的情况下进行工作的时间。 (2)低负荷下的工作时间。是指由于工人或技术人员的过错,以及机械陈旧或发生故障等原因,使机械在低负荷下进行工作的时间。

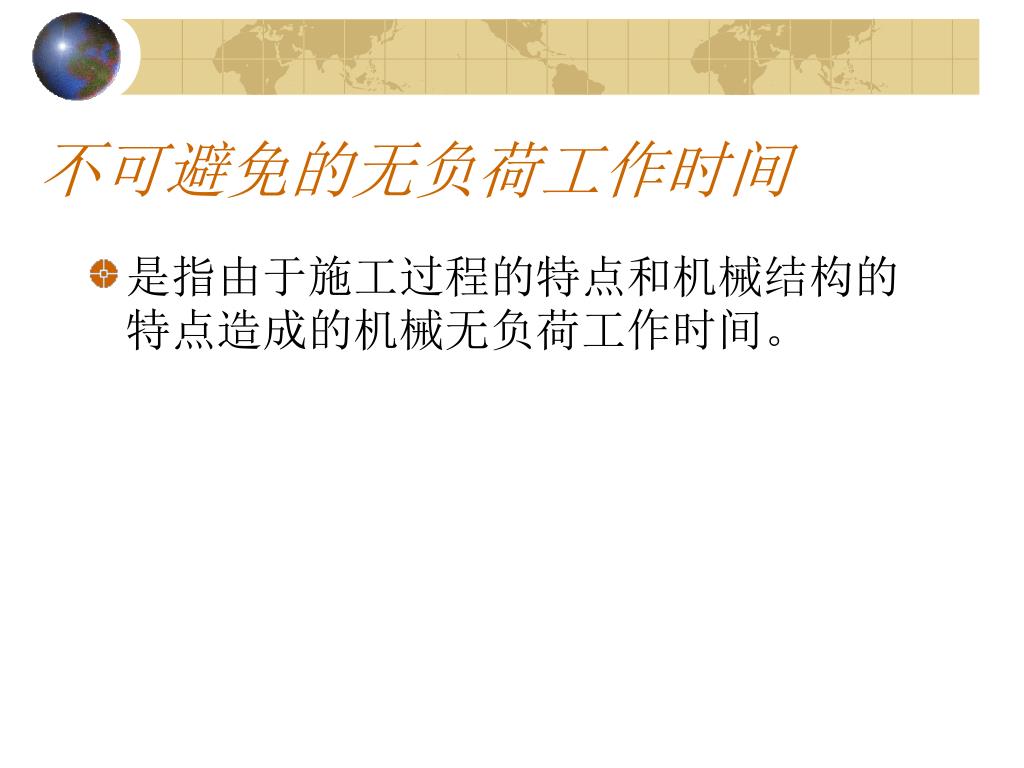

不可避免的无负荷工作时间 • 是指由于施工过程的特点和机械结构的特点造成的机械无负荷工作时间。
不可避免中断时间 • 是由于施工过程的技术和组织的特性造成的机械工作中断时间。 (1)与操作有关的不可避免中断时间。通常有循环的和定时的两种。循环的不可避免的中断时间是指在机械工作的每一个循环中重复一次,定时的不可避免的中断时间,是指经过一定时间重复一次。 (2)与机械有关的不可避免中断时间。是指由于工人进行准备与结束工作或辅助工作时使机械暂停的中断时间。它是与机械的使用与保养有关的不可避免中断时间。 (3)工人休息时间。是指工人必需的休息时间。

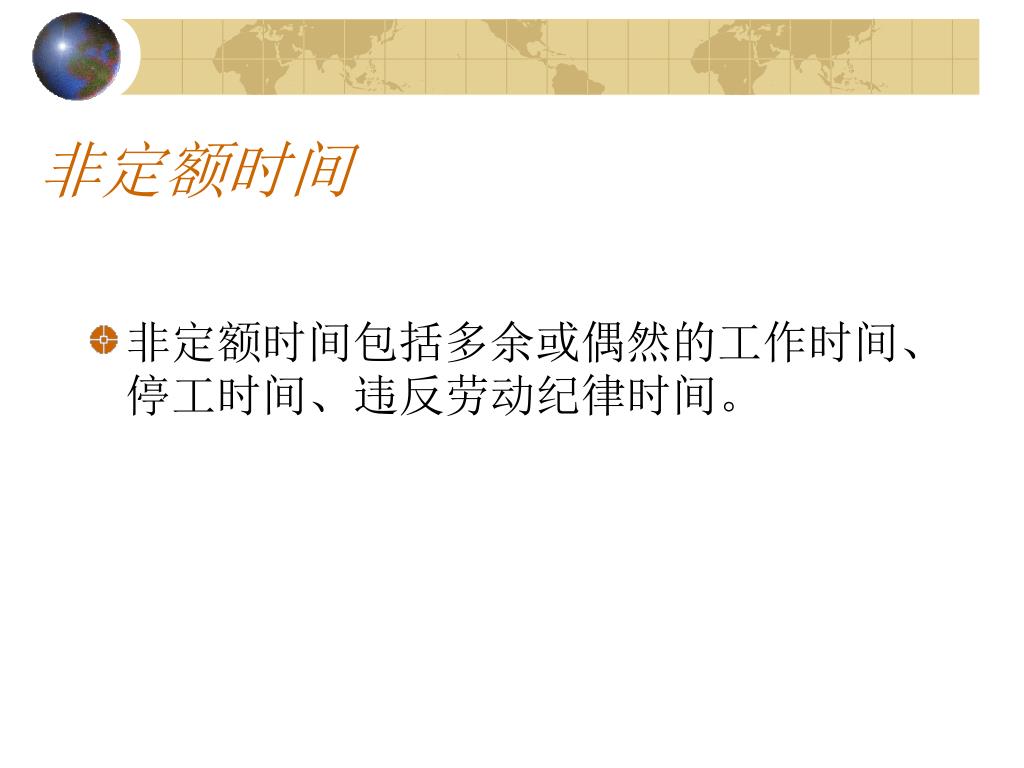

非定额时间 • 非定额时间包括多余或偶然的工作时间、停工时间、违反劳动纪律时间。
多余或偶然的工作时间 • 多余或偶然的工作时间,是机械进行任务内和工艺过程内未包括的工作而延续的时间,
停工时间 (1)施工本身造成的停工时间。是由于施工组织得不好而引起的机械停工时间。如未及时供给机械水、电、燃料而引起的停工。 (2)非施工本身造成的停工时间。是由于外部的影响引起的机械停工时间。
违反劳动纪律时间 • 是指由于操作工人迟到早退或擅离岗位等原因引起的机械停工时间。
技术测定法 • 技术测定法的含义 • 技术测定法,也称计时观察法,或者称为现场观察法。是研究工作时间消耗的一种技术测定方法。 • 技术测定方法

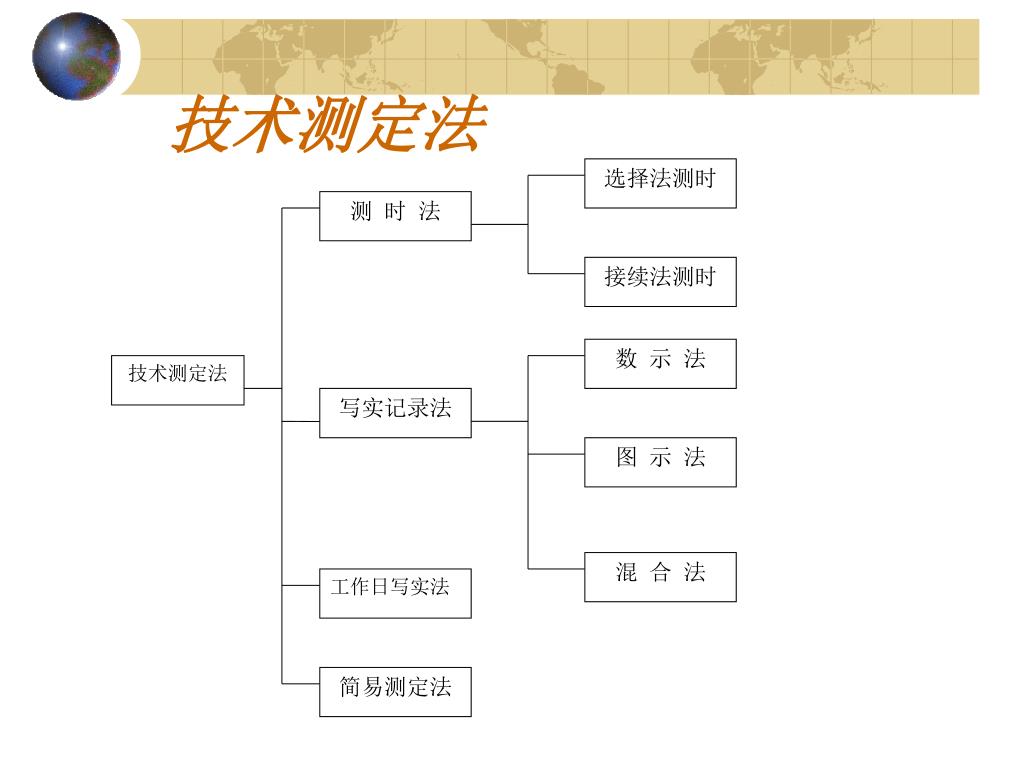

选择法测时 测 时 法 接续法测时 数 示 法 技术测定法 写实记录法 图 示 法 混 合 法 工作日写实法 简易测定法 技术测定法
2.2.3 劳动定额 • 劳动定额的概念 • 劳动定额的确定办法 • 劳动定额的作用
劳动定额的概念 • 劳动消耗定额,简称劳动定额,也成为人工定额,它是在正常的施工技术组织条件下,完成单位合格产品所必需的劳动消耗标准。 • 劳动定额根据表达方式分为时间定额和产量定额两种。
劳动定额的表现形式 • 劳动定额根据表达方式分为时间定额和产量定额两种。

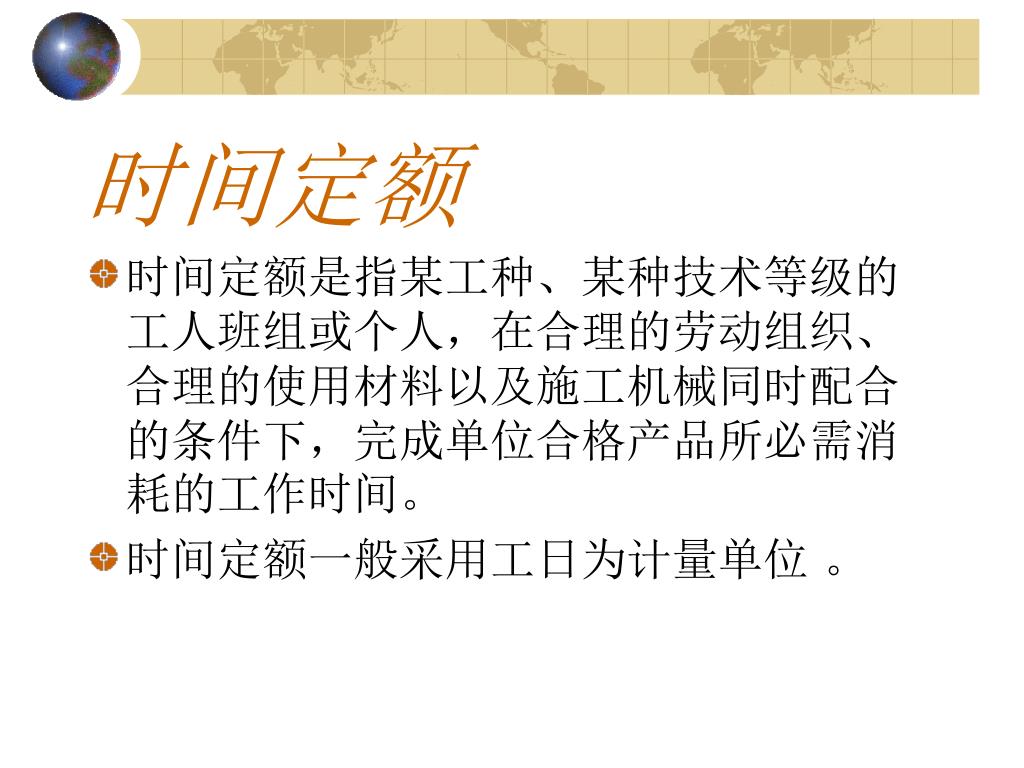

时间定额 • 时间定额是指某工种、某种技术等级的工人班组或个人,在合理的劳动组织、合理的使用材料以及施工机械同时配合的条件下,完成单位合格产品所必需消耗的工作时间。 • 时间定额一般采用工日为计量单位 。
产量定额 • 产量定额是指某工种、某种技术等及的工人班组或个人,在合理的劳动组织、合理的使用材料以及施工机械同时配合的条件下,在单位时间(工日)内所完成合格产品的数量。 • 产量定额的计量单位通常是以一个工日完成合格产品数量来表示。
时间定额和产量定额的关系 • 时间定额和产量定额两者之间互为倒数关系。

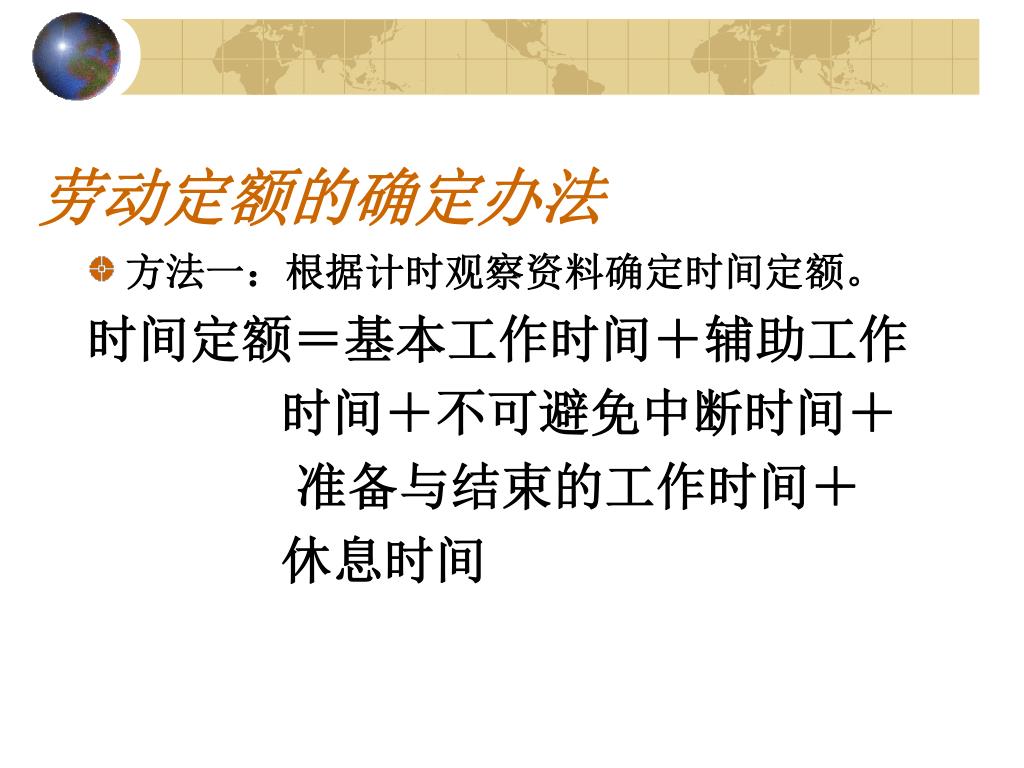

劳动定额的确定办法 • 方法一:根据计时观察资料确定时间定额。 时间定额=基本工作时间+辅助工作 时间+不可避免中断时间+ 准备与结束的工作时间+ 休息时间

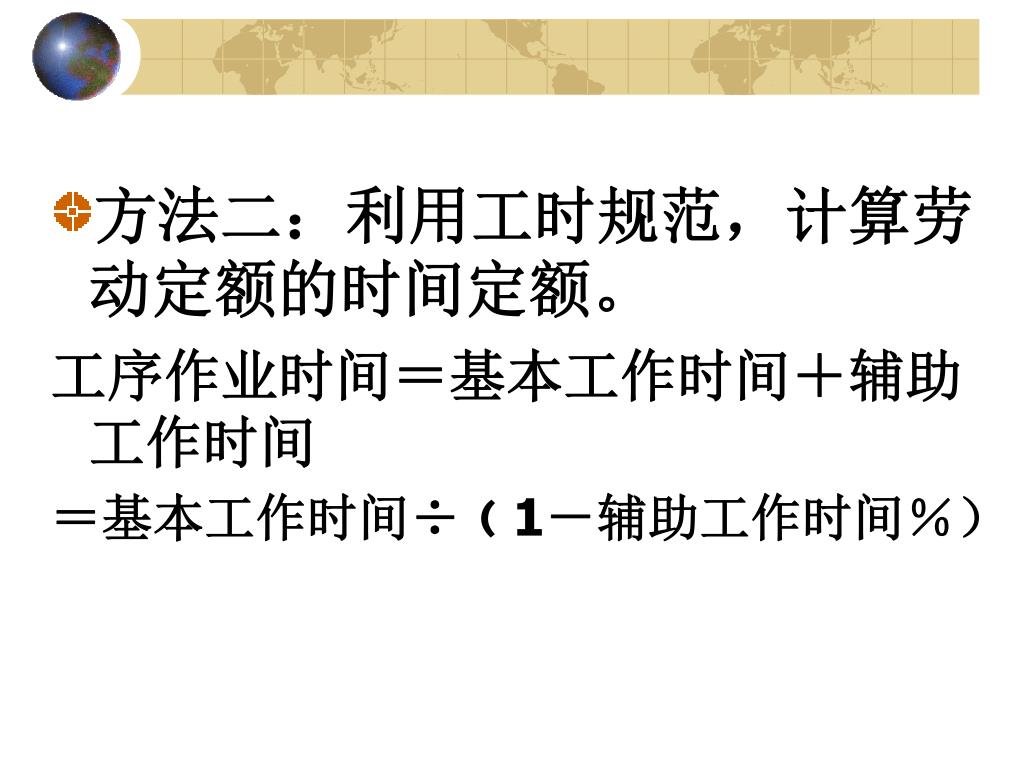

方法二:利用工时规范,计算劳动定额的时间定额。方法二:利用工时规范,计算劳动定额的时间定额。 工序作业时间=基本工作时间+辅助工作时间 =基本工作时间÷﹙1-辅助工作时间%)

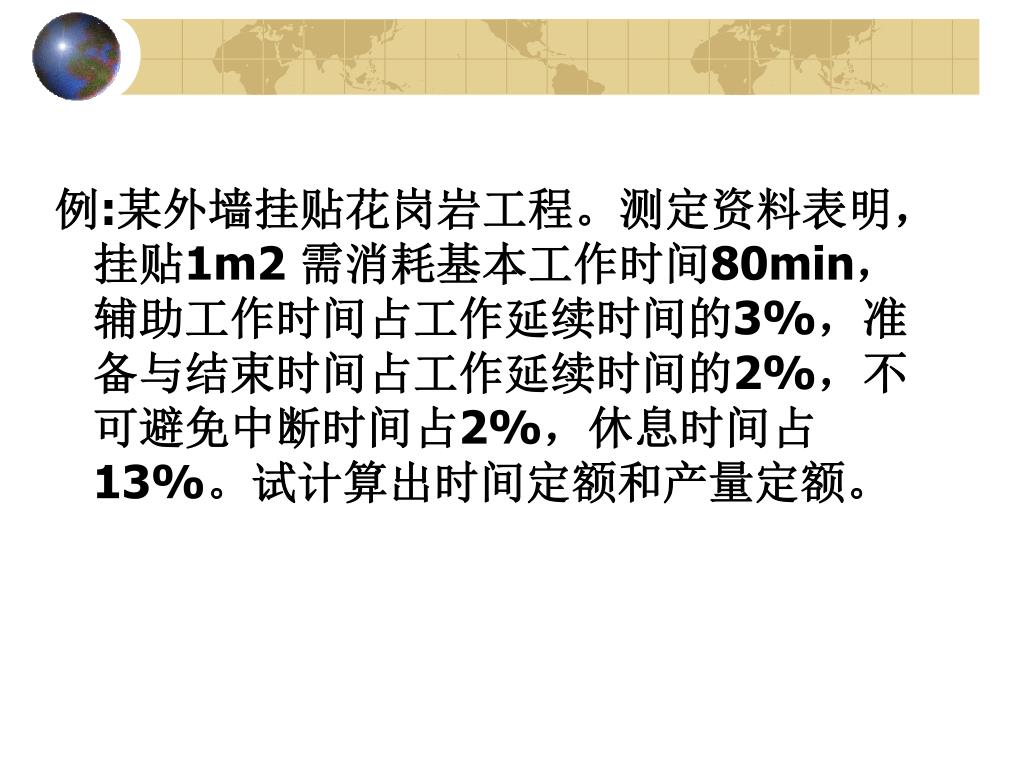

例:某外墙挂贴花岗岩工程。测定资料表明,挂贴1m2 需消耗基本工作时间80min,辅助工作时间占工作延续时间的3%,准备与结束时间占工作延续时间的2%,不可避免中断时间占2%,休息时间占13%。试计算出时间定额和产量定额。

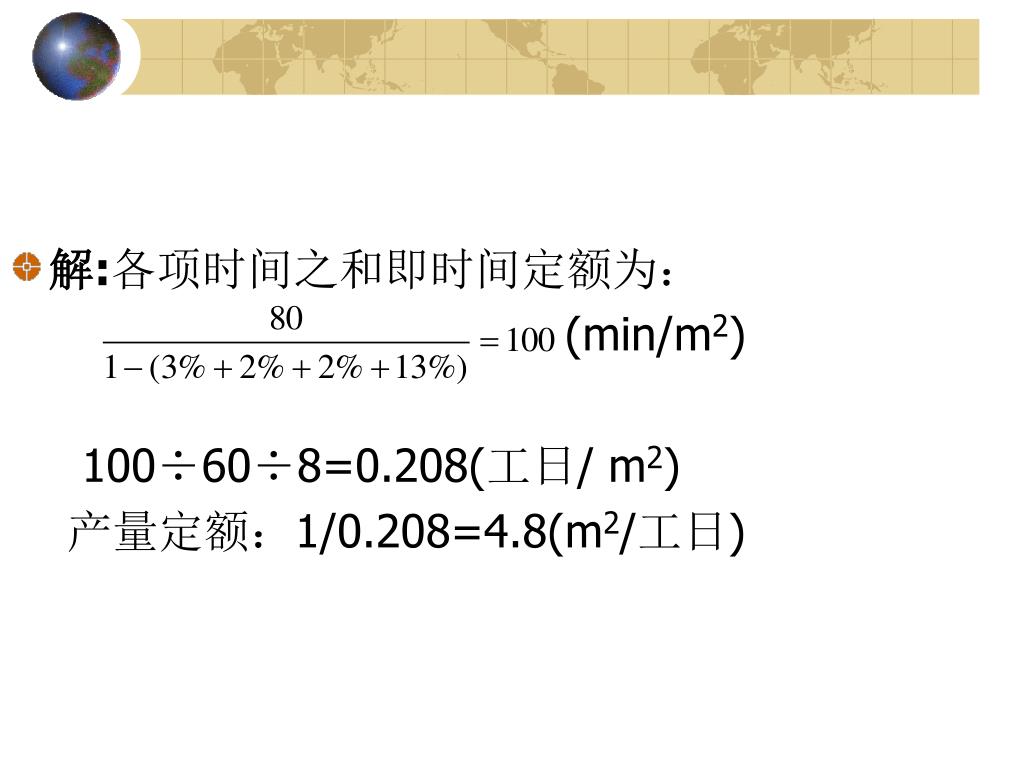

解:各项时间之和即时间定额为: (min/m2) 100÷60÷8=0.208(工日/ m2) 产量定额:1/0.208=4.8(m2/工日)
