建筑工程计量与计价 第三章第3讲

建筑工程计量与计价 第三章第3讲. 电大在线 2006.9. 第一讲 主要内容. 混凝土工程的工程量计算. 学习目标. 通过本章教学,使学生结合本地区预算定额熟练掌握建筑工程钢筋混凝土工程分部工程量计算方法。. 学习重点. 掌握模板工程量计算、混凝土构件工程量计算和钢筋工程量计算. 3.3 钢筋混凝土工程. 一、本章定额包括现浇、预制混凝土构件及预应力混凝土构件、钢筋制作与安装、混凝土预制构件运输与安装。. 三、现浇混凝土构件

Download Presentation

建筑工程计量与计价 第三章第3讲

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. 建筑工程计量与计价 第三章第3讲 电大在线 2006.9

  2. 第一讲 主要内容 混凝土工程的工程量计算

  3. 学习目标 • 通过本章教学,使学生结合本地区预算定额熟练掌握建筑工程钢筋混凝土工程分部工程量计算方法。

  4. 学习重点 • 掌握模板工程量计算、混凝土构件工程量计算和钢筋工程量计算

  5. 3.3 钢筋混凝土工程 • 一、本章定额包括现浇、预制混凝土构件及预应力混凝土构件、钢筋制作与安装、混凝土预制构件运输与安装。

  6. 三、现浇混凝土构件 • 1.现浇混凝土构件的模板按照不同构件,分别以组合钢模、复合木模单独列项,模板的具体组成规格、比例、支撑方式及复合模板的材质等,均综合考虑;定额未注明模板类型的,均按木模考虑。

  7. 2.现浇混凝土浇捣按现拌混凝土和商品泵送混凝土两部分列项,现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土组价。商品混凝土如非泵送时,套用泵送定额,其人工及振捣器乘以下表相应系数2.现浇混凝土浇捣按现拌混凝土和商品泵送混凝土两部分列项,现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土组价。商品混凝土如非泵送时,套用泵送定额,其人工及振捣器乘以下表相应系数

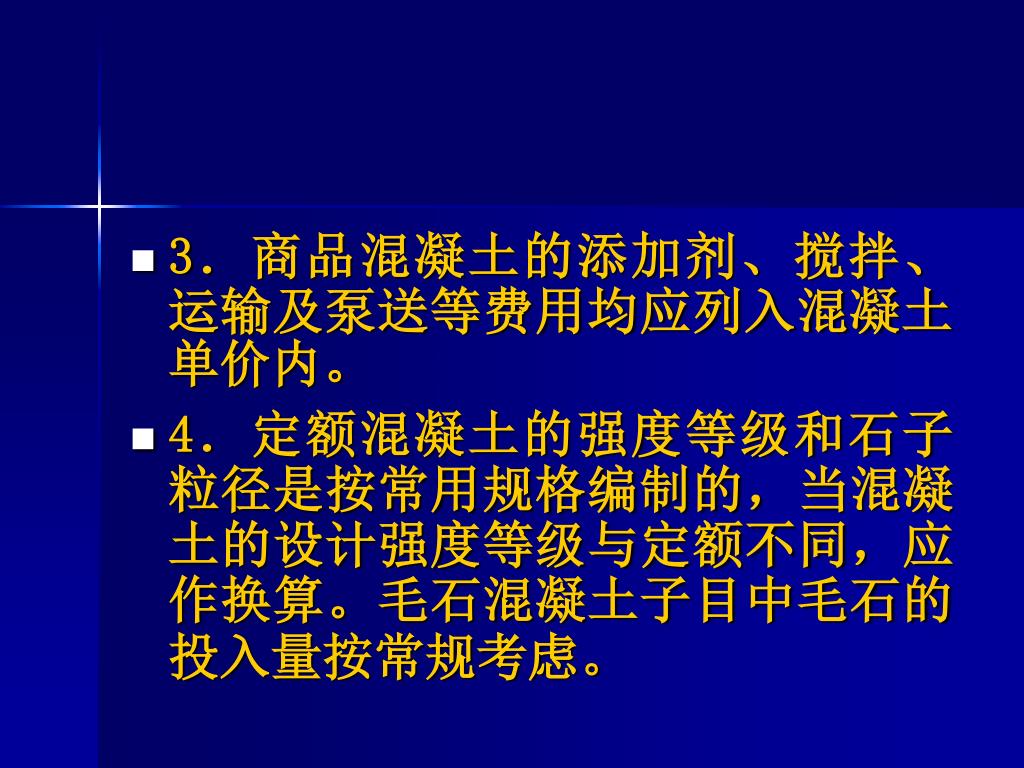

  8. 3.商品混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。3.商品混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。 • 4.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同,应作换算。毛石混凝土子目中毛石的投入量按常规考虑。

  9. 5.基础: • (1)基础与上部结构的划分以混凝土基础上表面为界; • (2)基础与垫层的划分,一般以设计确定为准,如设计不明确时,以厚度划分:15cm以内的为垫层15cm以上的为基础。

  10. (3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下凸或暗梁的基础套用无梁式基础定额。(3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下凸或暗梁的基础套用无梁式基础定额。

  11. (4)满堂基础及地下室底板已包括集水并模板杯壳,不再另行计算;设计为带形基础的单位工程,如仅楼 (电)梯间、厨厕间等少量部位采用满堂基础时,其工程量并人带形基础计算。 • (5)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。

  12. 6.现浇钢筋混凝土柱(不含构造柱)、梁(不含圈、过梁)、板、墙的支模高度按层高3.6m以内编制,超过3.6m时,工程量包括3.6m以下部分,另按相应超高定额计算;斜板或拱形结构按平均高度确定支模高度。6.现浇钢筋混凝土柱(不含构造柱)、梁(不含圈、过梁)、板、墙的支模高度按层高3.6m以内编制,超过3.6m时,工程量包括3.6m以下部分,另按相应超高定额计算;斜板或拱形结构按平均高度确定支模高度。

  13. 7.一字形、L、T形柱,当a/b大于4,均套用墙相应的定额7.一字形、L、T形柱,当a/b大于4,均套用墙相应的定额

  14. 8.基础梁不分有、无底模。地圈梁套用基础梁定额;异形梁包括十、T、L形梁;梯形、带搁板企口及变截面矩形梁套用矩形梁定额;8.基础梁不分有、无底模。地圈梁套用基础梁定额;异形梁包括十、T、L形梁;梯形、带搁板企口及变截面矩形梁套用矩形梁定额; • 现浇薄腹屋面梁模板套用异形梁定额; • 单独现浇过梁模板套用矩形梁定额;与圈梁连接的过梁及叠合梁二次浇捣部分套用圈梁定额;预制 • 圈梁的现浇接头套用二次灌浆相应定额。

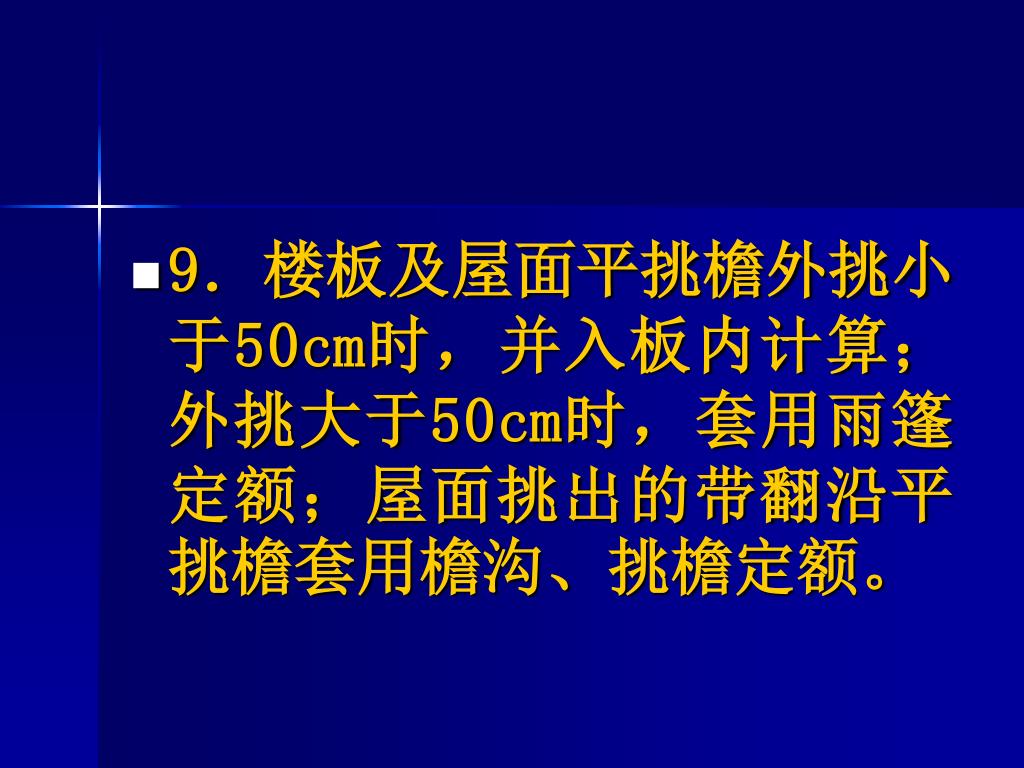

  15. 9.楼板及屋面平挑檐外挑小于50cm时,并入板内计算;外挑大于50cm时,套用雨篷定额;屋面挑出的带翻沿平挑檐套用檐沟、挑檐定额。9.楼板及屋面平挑檐外挑小于50cm时,并入板内计算;外挑大于50cm时,套用雨篷定额;屋面挑出的带翻沿平挑檐套用檐沟、挑檐定额。

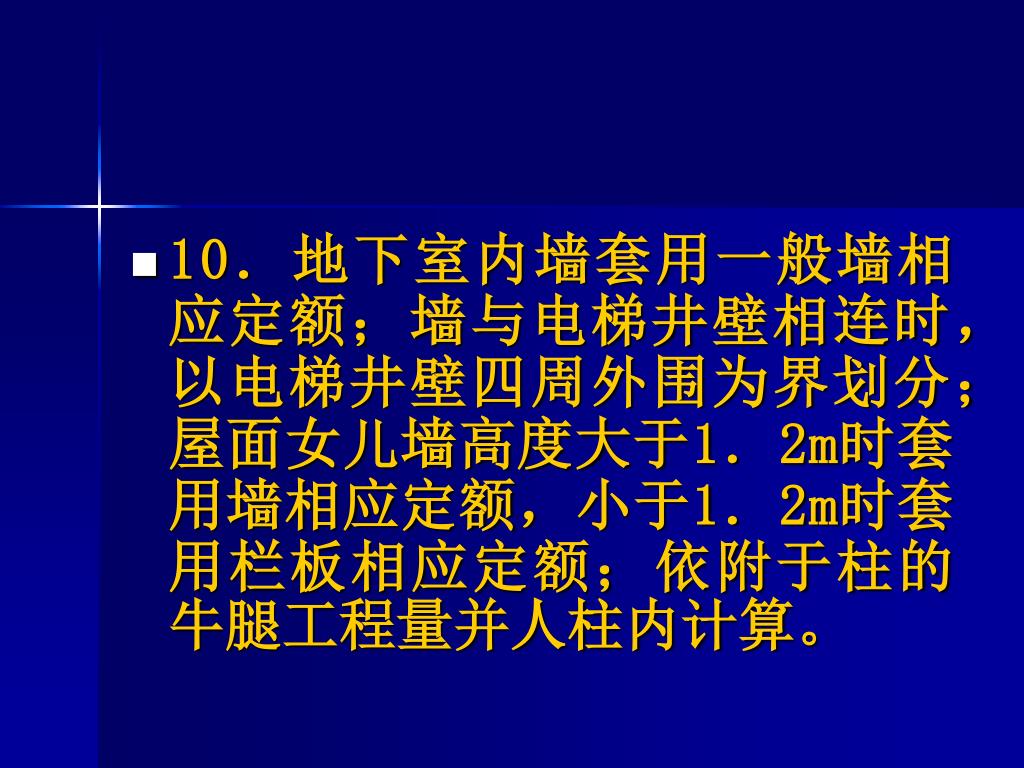

  16. 10.地下室内墙套用一般墙相应定额;墙与电梯井壁相连时,以电梯井壁四周外围为界划分;屋面女儿墙高度大于1.2m时套用墙相应定额,小于1.2m时套用栏板相应定额;依附于柱的牛腿工程量并人柱内计算。10.地下室内墙套用一般墙相应定额;墙与电梯井壁相连时,以电梯井壁四周外围为界划分;屋面女儿墙高度大于1.2m时套用墙相应定额,小于1.2m时套用栏板相应定额;依附于柱的牛腿工程量并人柱内计算。

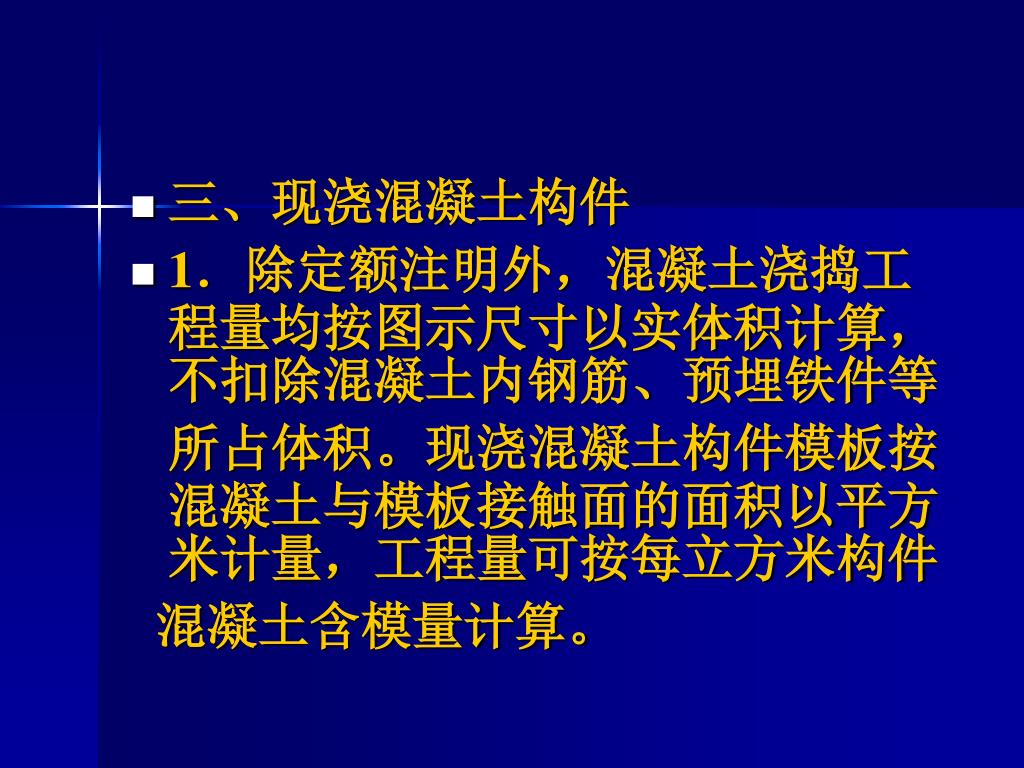

  17. 11.阳台、雨篷定额不分弧形、直形,弧形阳台、雨篷另行计算弧形板增加费。11.阳台、雨篷定额不分弧形、直形,弧形阳台、雨篷另行计算弧形板增加费。 • 水平遮阳板、空谓板套用雨篷相应定额;拱形雨篷套用拱形板定额。 • 非悬挑式阳台、雨篷及外挑大于1.8m的外挑梁板式阳台、雨篷,按梁、板有关规则计算套用相应定额。

  18. 混凝土浇捣定额按比例调整,其余不变。 • 直形楼梯 底板厚度18cm • 弧形楼梯 底板厚度30cm • 阳台 折实厚度 14cm • 雨篷折实厚度10cm

  19. 13.栏板(含扶手)及翻沿净高按1.2m以内考虑,超过时套用墙相应定额。13.栏板(含扶手)及翻沿净高按1.2m以内考虑,超过时套用墙相应定额。 • 15.屋面内天沟按梁板规则计算,套用梁板相应定额。雨篷与檐沟相连时,梁板式雨篷按雨篷规则计算并套用相应定额,板式雨篷并人檐沟计算。

  20. 四、预制混凝土构件 • 1.预制混凝土构件模板已综合考虑地、胎膜因素,实际施工不同时,可按批准的施工组织设计调整。 • 2.混凝土构件如采用蒸汽养护时,加工厂预制者,按实际蒸养构件数量,每立方米46元(其中:煤90KG)计算;现场蒸养费按实计算。

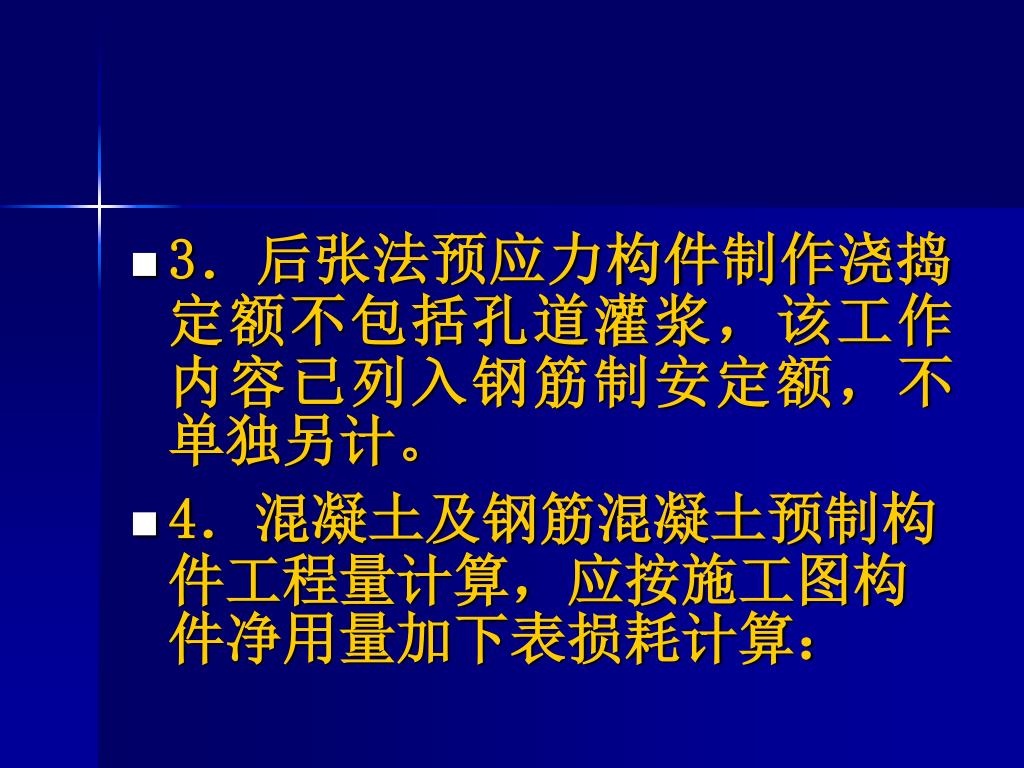

  21. 3.后张法预应力构件制作浇捣定额不包括孔道灌浆,该工作内容已列入钢筋制安定额,不单独另计。3.后张法预应力构件制作浇捣定额不包括孔道灌浆,该工作内容已列入钢筋制安定额,不单独另计。 • 4.混凝土及钢筋混凝土预制构件工程量计算,应按施工图构件净用量加下表损耗计算:

  22. 预制钢筋混凝土桩:总损耗率(%) :1.5 • 除预制桩外各类预制构件: 1.5 • 混凝土及钢筋混凝土预制构件工程量=施工图净用量X(1+总损耗率)

  23. 五、钢筋 • 1.钢筋工程按不同钢种,以现浇构件、预制构件、预应力构件分别列项,定额中钢筋的规格比例、钢筋品种按常规工程综合考虑。

  24. 工程量计算规则 • —、除定额另有规定外,混凝土构件工程量均按图示尺寸计算。 • 二、计算墙、板工程量时,应扣除单孔面积大于0.3m2以上的孔洞,孔洞侧边工程量另加;不扣除单孔 面积小于0.3m2以内的孔洞,孔洞侧边也不增加

  25. 三、现浇混凝土构件 • 1.除定额注明外,混凝土浇捣工程量均按图示尺寸以实体积计算,不扣除混凝土内钢筋、预埋铁件等 所占体积。现浇混凝土构件模板按混凝土与模板接触面的面积以平方米计量,工程量可按每立方米构件 混凝土含模量计算。

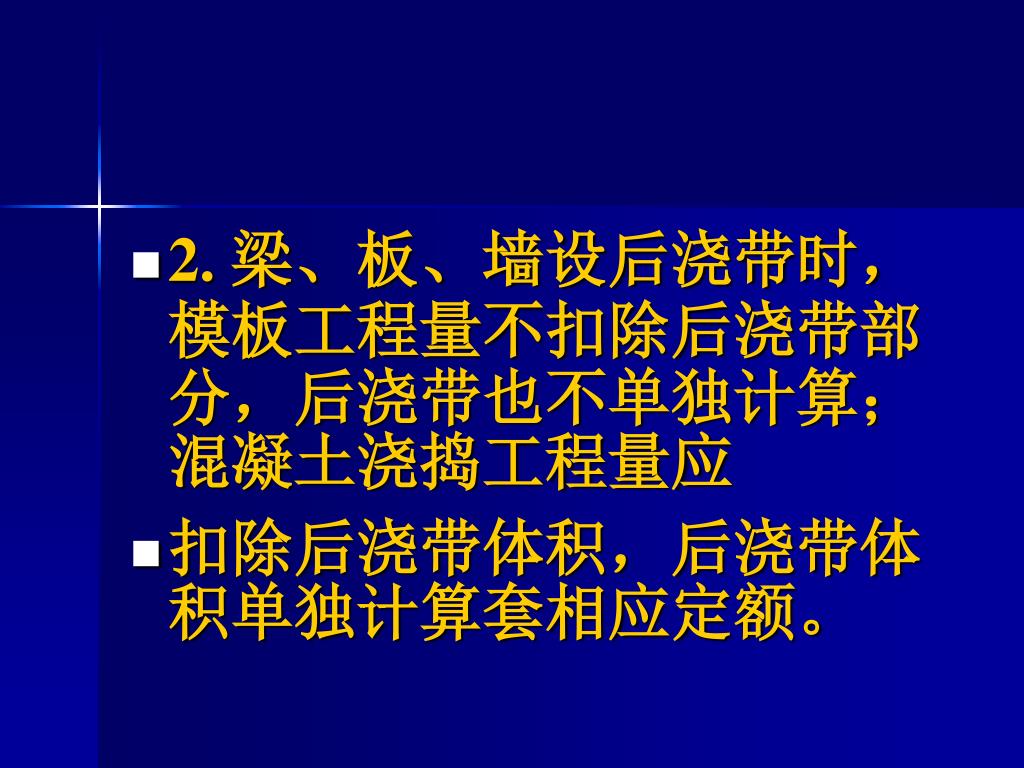

  26. 2. 梁、板、墙设后浇带时,模板工程量不扣除后浇带部分,后浇带也不单独计算;混凝土浇捣工程量应 • 扣除后浇带体积,后浇带体积单独计算套相应定额。

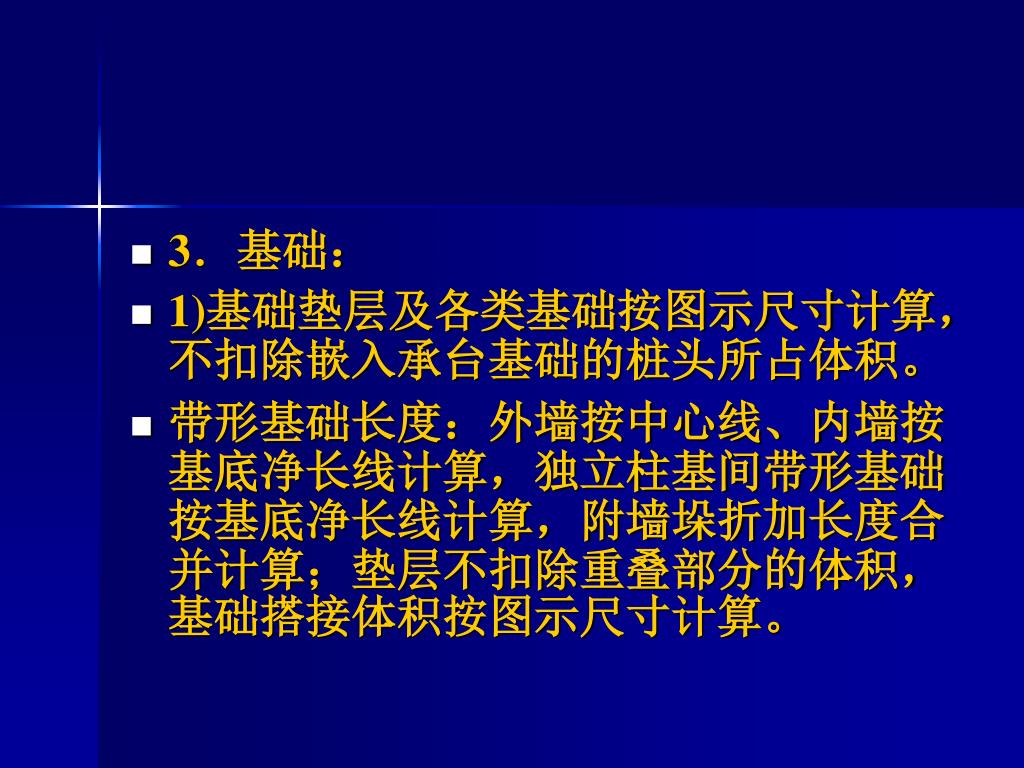

  27. 3.基础: • 1)基础垫层及各类基础按图示尺寸计算,不扣除嵌入承台基础的桩头所占体积。 • 带形基础长度:外墙按中心线、内墙按基底净长线计算,独立柱基间带形基础按基底净长线计算,附墙垛折加长度合并计算;垫层不扣除重叠部分的体积,基础搭接体积按图示尺寸计算。

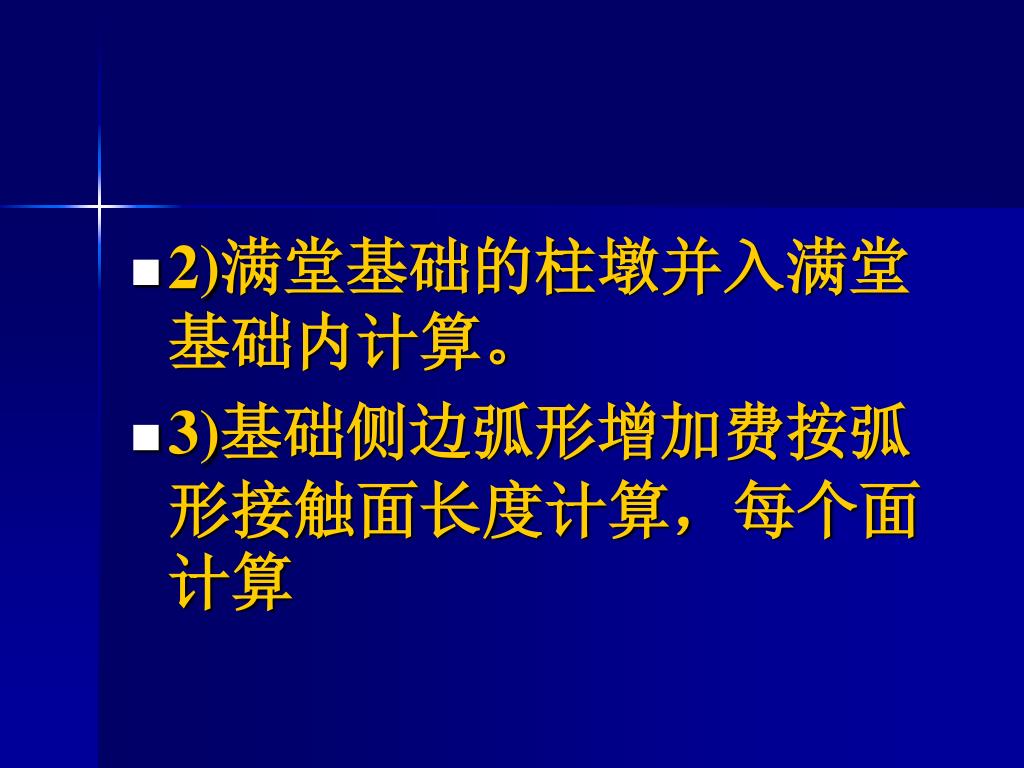

  28. 2)满堂基础的柱墩并入满堂基础内计算。 • 3)基础侧边弧形增加费按弧形接触面长度计算,每个面计算

  29. 【例3-10】 • 如图3-41()()所示带形基础,求基础模板工程量?

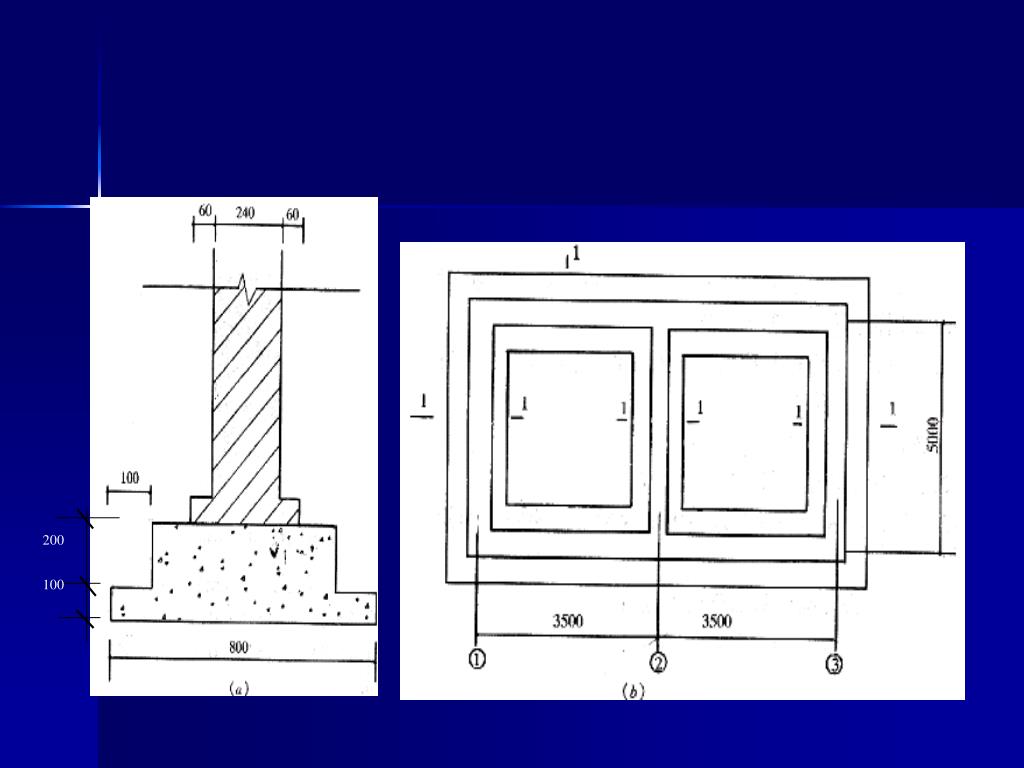

  30. 200 100

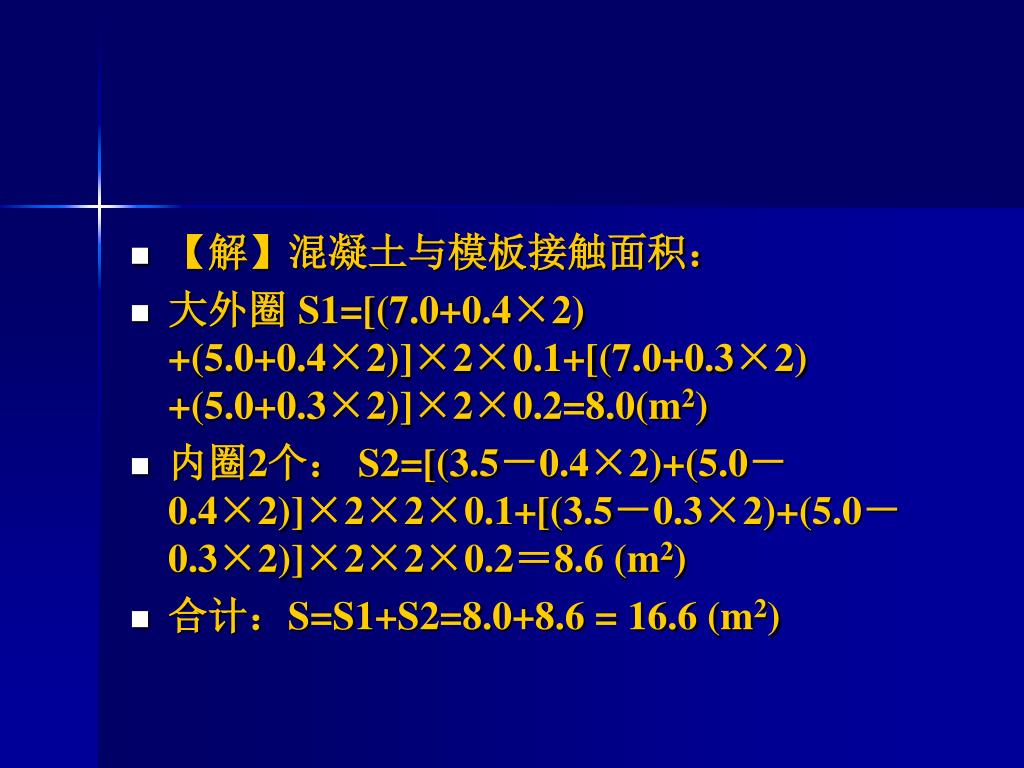

  31. 【解】混凝土与模板接触面积: • 大外圈 S1=[(7.0+0.4×2) +(5.0+0.4×2)]×2×0.1+[(7.0+0.3×2) +(5.0+0.3×2)]×2×0.2=8.0(m2) • 内圈2个: S2=[(3.5-0.4×2)+(5.0-0.4×2)]×2×2×0.1+[(3.5-0.3×2)+(5.0-0.3×2)]×2×2×0.2=8.6 (m2) • 合计:S=S1+S2=8.0+8.6 = 16.6 (m2)

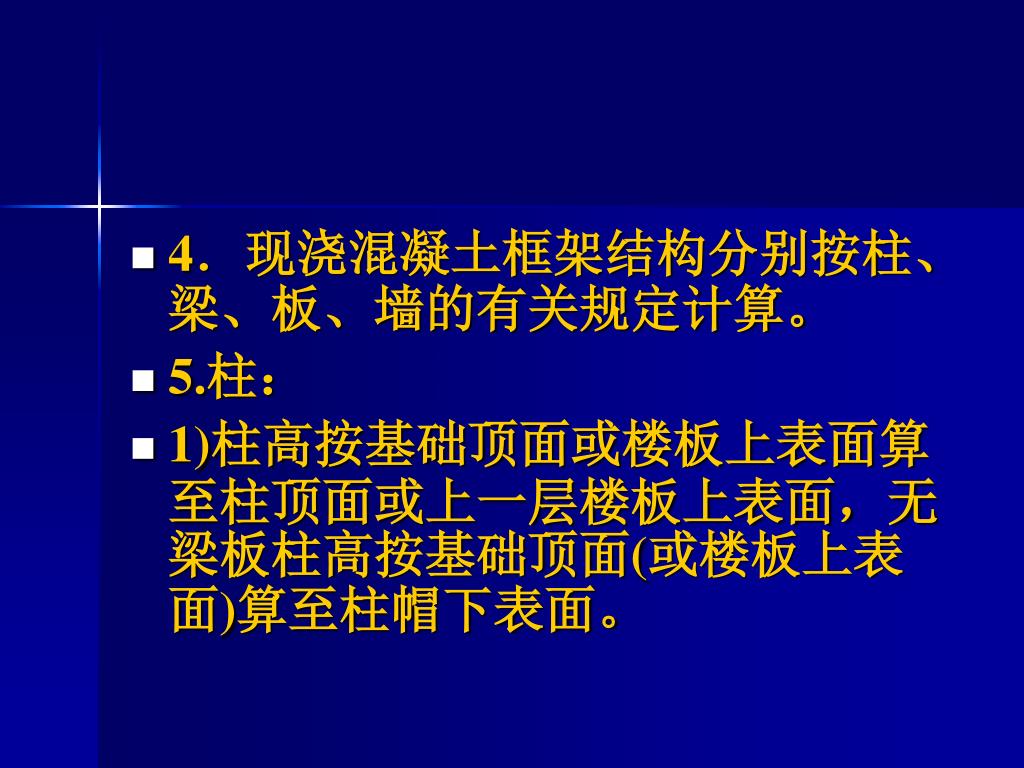

  32. 4.现浇混凝土框架结构分别按柱、梁、板、墙的有关规定计算。4.现浇混凝土框架结构分别按柱、梁、板、墙的有关规定计算。 • 5.柱: • 1)柱高按基础顶面或楼板上表面算至柱顶面或上一层楼板上表面,无梁板柱高按基础顶面(或楼板上表面)算至柱帽下表面。

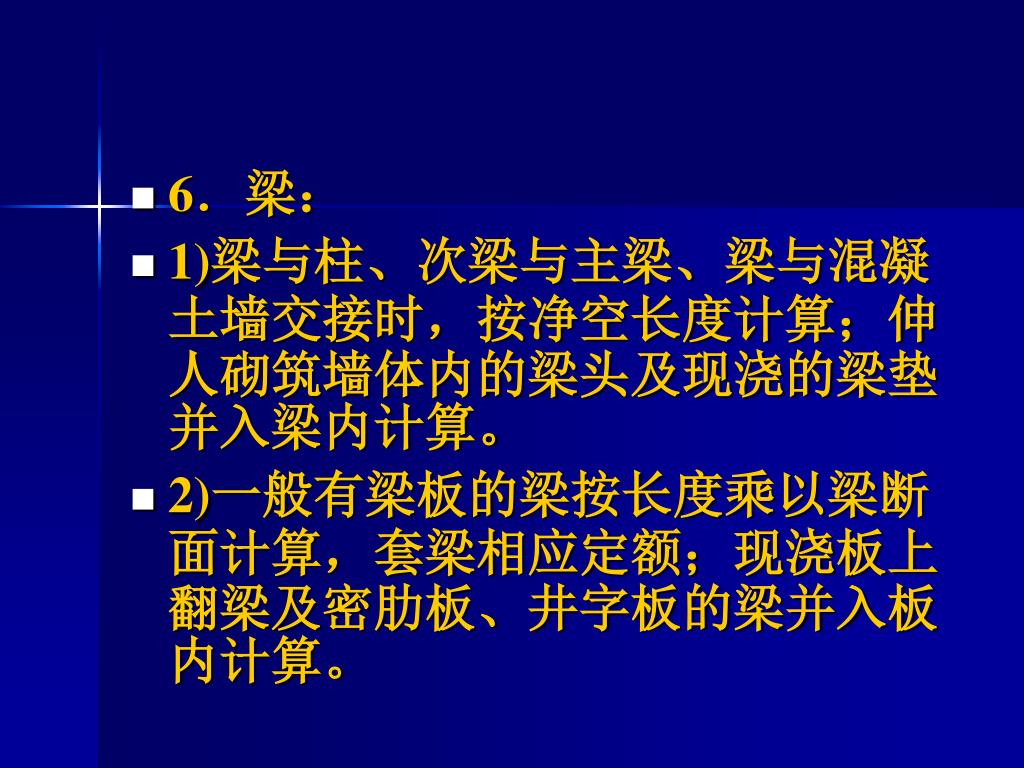

  33. 2)依附于柱上的牛腿并人柱内计算。 • 3)构造柱与墙咬接的马牙槎按柱高每侧3cm合并计算,模板套用矩形柱定额。 • 4)预制框架结构的柱、梁现浇接头按实捣体积计算,套用框架柱接头定额。

  34. 6.梁: • 1)梁与柱、次梁与主梁、梁与混凝土墙交接时,按净空长度计算;伸人砌筑墙体内的梁头及现浇的梁垫并入梁内计算。 • 2)一般有梁板的梁按长度乘以梁断面计算,套梁相应定额;现浇板上翻梁及密肋板、井字板的梁并入板内计算。

  35. 7.板: • 1)按梁、墙间净距尺寸计算;板垫及板翻沿(净高250mm以内的)并人板内计算。 • 2)梁中间距≤1m或井字(梁中)面积≤5m’时,梁板合并计算,套用密肋板、井字板定额;无梁板的柱帽并入板内计算。

  36. 3)柱的断面积超过1m2时,板应扣除与柱重叠部分的工程量。3)柱的断面积超过1m2时,板应扣除与柱重叠部分的工程量。 • 4)依附于拱形板、薄壳屋盖的梁及其他构件工程量均并人所依附的构件内计算。

  37. 5)弧形板并人板内计算,另按弧长计算弧形板增加费。梁板结构的弧形板弧长工程量应包括梁板交接部位的弧线长度。5)弧形板并人板内计算,另按弧长计算弧形板增加费。梁板结构的弧形板弧长工程量应包括梁板交接部位的弧线长度。

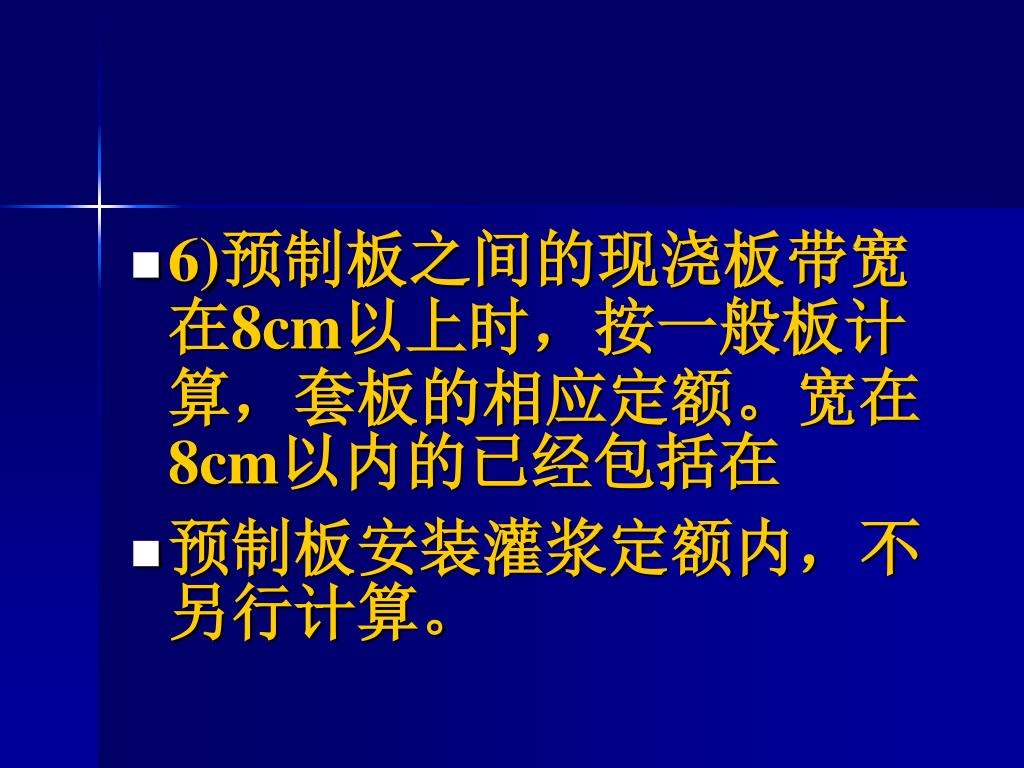

  38. 6)预制板之间的现浇板带宽在8cm以上时,按一般板计算,套板的相应定额。宽在8cm以内的已经包括在6)预制板之间的现浇板带宽在8cm以上时,按一般板计算,套板的相应定额。宽在8cm以内的已经包括在 • 预制板安装灌浆定额内,不另行计算。

  39. 【例3-15】 • 现浇混凝土有梁板计算如图3-55所示,求有梁板工程量。

  40. 【解】有梁板工程量=(9+0.15×2)×(6+0.15×2)×0.1=5.86 (m3) • 主梁工程量=0.3×0.6×(6-0.15×2)×2=2.05 (m3) • 次梁工程量=0.25×0.3×(9-0.15×2)=0.65 (m3) • 有梁板工程量=5.86+2.05+0.65=8.56 (m3)

  41. 8.墙 • (1)墙高按基础顶面(或楼板上表面)算至上一层楼板上表面;平行嵌入墙上的梁不论凸出与否,均并入墙内计算。 • (2)附墙柱、暗柱并入墙内计算。

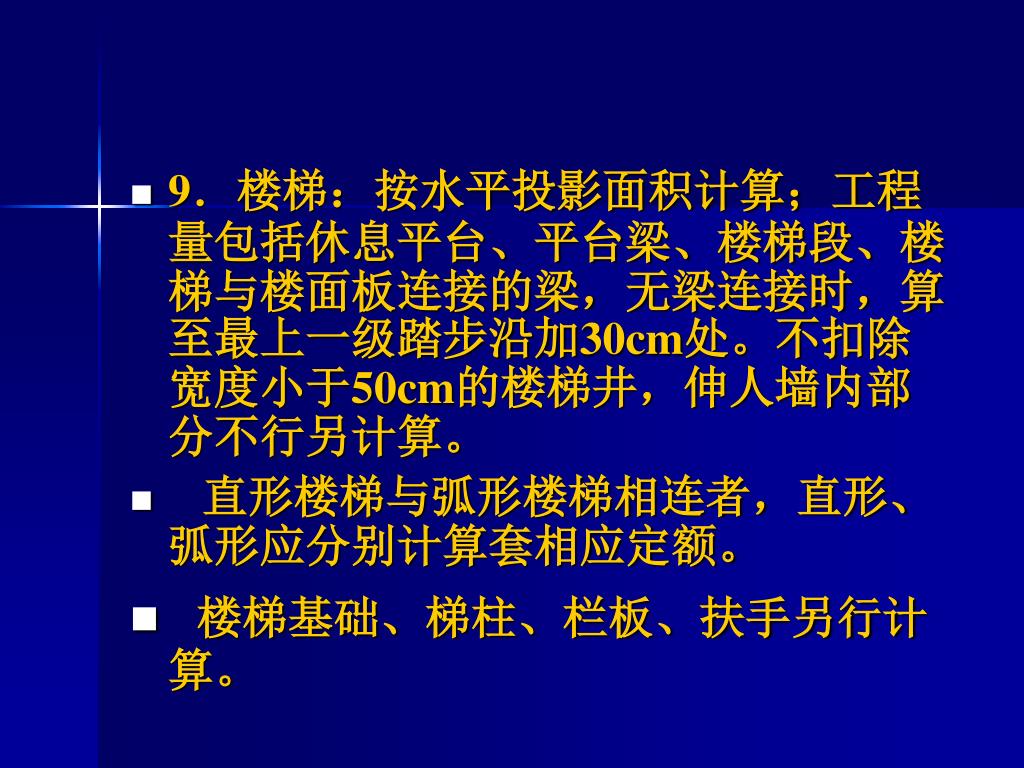

  42. 9.楼梯:按水平投影面积计算;工程量包括休息平台、平台梁、楼梯段、楼梯与楼面板连接的梁,无梁连接时,算至最上一级踏步沿加30cm处。不扣除宽度小于50cm的楼梯井,伸人墙内部分不行另计算。9.楼梯:按水平投影面积计算;工程量包括休息平台、平台梁、楼梯段、楼梯与楼面板连接的梁,无梁连接时,算至最上一级踏步沿加30cm处。不扣除宽度小于50cm的楼梯井,伸人墙内部分不行另计算。 • 直形楼梯与弧形楼梯相连者,直形、弧形应分别计算套相应定额。 • 楼梯基础、梯柱、栏板、扶手另行计算。

  43. 【例3-12】 • 计算现浇钢筋混凝土整体楼梯模板工程量。如图3-45。

  44. 【例3-16】如图 3-57所示,求现浇混凝土整体楼梯的工程量。

  45. 【解】混凝土楼梯工程量计算: • 楼梯井宽度小于500mm,故不扣楼梯井面积。楼梯与现浇楼层以梯梁为分界线,无梯梁连接时按楼层的最后一个踏步外边缘加30cm为界。整体楼梯工程量按水平投影面积计算。

  46. 【解】现浇钢筋混凝土整体楼梯工程量应分层按水平投影面积计算。其工程量为楼梯宽度乘以长度计算,宽度为楼梯间净宽,长度包括休息平台、平台梁、楼梯段以及梯段与楼板之间的梁。【解】现浇钢筋混凝土整体楼梯工程量应分层按水平投影面积计算。其工程量为楼梯宽度乘以长度计算,宽度为楼梯间净宽,长度包括休息平台、平台梁、楼梯段以及梯段与楼板之间的梁。

  47. 10.悬挑阳台、雨篷:按挑出墙(梁)外水平投影面积计算,外挑牛腿(挑梁)、台口梁均已包括在定额内10.悬挑阳台、雨篷:按挑出墙(梁)外水平投影面积计算,外挑牛腿(挑梁)、台口梁均已包括在定额内
