An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Gerenciamento do Escopo Objetivos Apresentação do sistema PERT-CPM culminando com a determinação de datas, folgas e caminho crítico.

  2. Gerenciamento do Escopo • 1957 - CPM (Critical Path Method – Método do Caminho Crítico), Dupont Inc e da Remington Inc. • 1958 - PERT (Program and Review Technique – • Técnica de Avaliação e Controle de Programas), • Lockheed Inc. e a Booz, Allen & Hamilton • 1962 - PERT-CPM - método de planejamento (previsão e programação),replanejamento e avaliação (controle).

  3. Funções principais do sistema PERT-CPM • Determinação do encadeamento lógico ou da seqüência ótima das fases de empreendimento; • Visualização, por meio de gráficos, do desenrolar de empreendimentos altamente complexos; • Verificação das interligações entre diversas fases de um empreendimento respeitando seus condicionantes; • Previsão da duração mínima de um projeto;

  4. Funções principais do sistema PERT-CPM • Avaliação do risco e do grau de incerteza das previsões utilizadas na elaboração do projeto; • Planejamento com perfeição das necessidades do empreendimento no tempo exato e seu uso; • Implantação de sistema de controles adequados às exigências de perfeição do empreendimento.

  5. Aplicações do PERT-CPM • Em linhas de produção de índustrias; • Na construção de pontes, estradas, túneis e hidroelétricas; • Festivais de música; • Construção de edifícios; • Diversos empreendimentos industriais como: montagem de fábricas, ampliação de plantas, construção de armazéns, ampliação de tecnologia.

  6. Diferença entre PERT e CPM • No CPM o prazo é estabelecido e não pode conter erros; • No PERT o tempo de duração pode conter alguma previsão de erro. • PERT é probabilístico enquanto o CPM é determinístico.

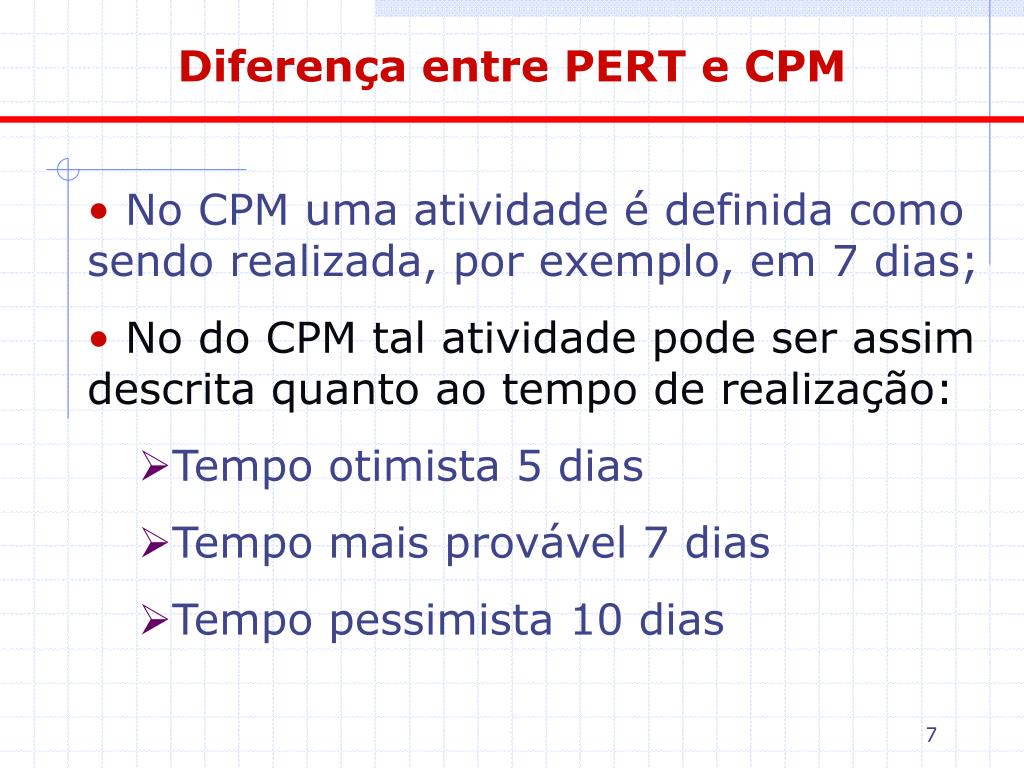

  7. Diferença entre PERT e CPM • No CPM uma atividade é definida como sendo realizada, por exemplo, em 7 dias; • No do CPM tal atividade pode ser assim descrita quanto ao tempo de realização: • Tempo otimista 5 dias • Tempo mais provável 7 dias • Tempo pessimista 10 dias

  8. Vantagens do sistema PERT-CPM • Evitar desperdícios pois determina a seqüência ótima das fases do projeto; • Estabelece o menor tempo de execução de uma atividade; • Determina quando se deve iniciar uma atividade específica; • Controla a execução; • Permite a clareza das ações; • Permite decompor o projeto em atividades ou fases de diferentes ordens de importância – para melhor organizar o planejamento, programação e execução do projeto.

  9. Vantagens do sistema PERT-CPM • Permite coordenar eficientemente o trabalho e com isto estabelecer bases sólidas para a elaboração de um plano mestre; • Permite a previsão de recursos (material, equipamento, pessoal, capital, etc) requeridos para a execução do projeto; • Possibilita alternativas de execução de um mesmo projeto e escolha daquela que melhor se adapte às condições da empresa; • Com a utilização de experiências adquiridas possibilita o estabelecimento de planos padrões; • Estabelece a lógica do planejamento; • Substitui com grande vantagem o gráfico de Gantt.

  10. Elementos constitutivos • 1) Atividade (ou operação) - execução efetiva de uma tarefa que consome tempo e recursos ainda que não haja intervenção de um agente. Exemplo: • Secagem de tinta de uma porta; • Cura (cimento) de concreto; • Concretagem de fundações; • Levantar alvenaria; • Importação de máquinas; • Levantar alvenaria; • Importação de máquinas; • Desembaraço alfandegário de máquinas, etc.

  11. Elementos constitutivos • 2) Evento (ou nó) - é um marco dentro do programa, é o momento em que se inicia ou termina uma atividade; não consome tempo nem recursos. Exemplos: • Fim da secagem de tinta de uma porta; • Início da cura (cimento) de concreto; • Fim da concretagem das fundações; • Os eventos são representados, no método americano, por um pequeno círculo; • Indicando o início ou fim da atividade.

  12. Elementos constitutivos 3) Diagramação: A diagramação é denominada rede PERT-CPM. Objetivo: deixar um conjunto funcionando. Atividades: A=preparar desenhos e lista de materiais; B=obter materiais para a parte A; C=obter materiais para a parte B; D=Tornear a parte A; E=Tornear a parte B; F=Polir a parte B; G=Montar as partes A e B; H=Testar o conjunto;

  13. Elementos constitutivos 3) Diagramação: é a representação do quadro de prioridades ou seqüência ótima estabelecida.

  14. Elementos constitutivos A diagramação é um esquema da seqüência das atividades (há duas formas de apresentá-la):

  15. Convenção

  16. Duração média (da atividade) • Exprime o prazo médio previsto para a sua realização. • No exemplo ao lado é apresentado o código da atividade bem como a duração média em dias. • A atividade A tem a duração média de 8 dias e a D de 10 dias. • Observar que as atividades Início e Fim são fictícias e que a duração de cada uma dessas atividades é de 0 dia.

  17. PDI- Primeira data de Início e PDT-Primeira data de Término • A PDI- indica a data mais cedo que a atividade pode começar. • Deve-se esperar que as atividades antecessoras vinculadas a ela estejam terminadas. • Observar que as atividades A, B e C dependem apenas da atividade fictícia Início que dura 0 dias. A atividade A começa no dia 0 e, como dura 8 dias, termina dia 8.

  18. PDI- Primeira data de Início e PDT-Primeira data de Término • Observar que a PDI - da atividade G depende do fato da atividade E ter terminado. • Como a atividade E termina dia 23, a atividade G só pode começar nessa data. • A atividade G começa, em 23 e, como dura 17 dias a PDT-Primeira data de Término é 40 (=23+17)

  19. PDI- Primeira data de Início e PDT-Primeira data de Término • O resultado final que concerne a PDI- Primeira data de Início e PDT – Primeira data de Término, é:

  20. UDI - Última data de Início e UDT-Última data de Término • A melhor forma de estabelecer a última data de início e a última data de término é fazendo os cálculos de trás para a frente. • Veja o caso da atividade I: o mais tarde que ela pode terminar é dia 40; • Como a atividade dura 12 dias, ela pode começar dia 28.

  21. UDI - Última data de Início e UDT-Última data de Término • O resultado final é o seguinte:

  22. UDI - Última data de Início e UDT-Última data de Término Pode-se desta forma afirmar que: 1) Para determinar a DATA-MAIS CEDO de ocorrência de um evento, examinam-se todos os caminhos que aí chegam e escolhe-se o de maior valor; 2) Para determinar a DATA-MAIS-TARDE de ocorrência de um evento, examinam-se todos os caminhos que dele partem e escolhe-se a data mais tarde de menor valor - maior caminho até ao evento final da rede.

  23. Folga Total (FT) A Folga Total FT= UDI-PDI, isto é: a folga total é igual à diferença de datas entre a última data de início e a primeira data de início.

  24. Folga Total (FT) As folgas totais FT estão dadas abaixo:

  25. Folga Livre (FL) A Folga Livre FL é o atraso máximo que uma atividade pode ter sem alterar a data fixada para o cedo do evento final da atividade.

  26. Folga Livre (FL) Uma atividade com folga livre = 0 não pode sofrer atraso; caso sofra atrasará o projeto como um todo. O cálculo é feito pela diferença de PDI da atividade subseqüente do PDT da atividade antecessora. No caso de várias atividades subseqüentes, utiliza-se o menor PDI.

  27. Caminho crítico • O caminho crítico representa o conjunto de atividades que devem sofrer uma supervisão maior para evitar atrasos, pois atrasos em tais atividades atrasam o projeto como um todo. • A melhor forma para determinar as atividades críticas é, partindo do final, buscar aquelas que possuem Folga Livre (FL) = 0 deste que estejam vinculadas entre si.

  28. Caminho crítico Um projeto pode apresentar um, dois ou mais caminhos críticos.
