CRONOLOGIA DE LA CONTRATACION CIRCUNVALAR CON CALLE 63. David Luna Sánchez Concejal de Bogotá. Acuerdos 25/95 y 9/98. Autorizan el cobro de contribución por valorización, dividiendo para tales efectos la ciudad en 8 ejes. El eje No. 3 contempló las siguientes obras:.

maegan
Download Presentation

CRONOLOGIA DE LA CONTRATACION CIRCUNVALAR CON CALLE 63

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. CRONOLOGIA DE LA CONTRATACIONCIRCUNVALARCON CALLE 63 David Luna SánchezConcejal de Bogotá

  2. Acuerdos 25/95 y 9/98 Autorizan el cobro de contribución por valorización, dividiendo para tales efectos la ciudad en 8 ejes. El eje No. 3 contempló las siguientes obras: • Ampliación Calle 53 de la Cra. 24 a la 7ª • Ampliación Calle 72 de la Cra. 5ª a la Av. Circunvalar • Conexión Calle 63 de la Cra. 7ª a la Av. Circunvalar • Conexión Calle 45 de la Cra. 7ª a la Av. Circunvalar David Luna Sánchez - Concejal de Bogotá

  3. Septiembre/96 Con el fin de desarrollar el diseño de las obras previstas en el eje No. 3 el I.D.U. celebró el contrato No. 107/96 con la firma GOMEZ CAJIAO LTDA. por valor total de $702´029.974, con interventoría de TECNOCONSULTA por valor de $ 122´596.501. David Luna Sánchez Concejal de Bogotá

  4. Julio/99 Se suscribe contrato No. 457 con la firma INGENIEROS CONSTRUCTORES GAYCO S.A. por valor de $ 9.963´507.320, con el fin de adelantar las obras de construcción de la conexión de la calle 63 de la Cra. 7ª a la Circunvalar. El interventor fue INTERDISEÑOS LTDA. con un contrato por valor de $845´449.180 David Luna Sánchez Concejal de Bogotá

  5. Noviembre/99 Luego de iniciadas las obras de construcción del proyecto, el interventor indica que el diseño no contempla ningún tipo de obras y medidas correctivas para asegurar la estabilidad de los cortes, por lo que es necesario realizar un estudio geotécnico de estabilidad de taludes. David Luna Sánchez Concejal de Bogotá

  6. Febrero de 2000 Se suscriben dos nuevos contratos de consultoría. El primero nuevamente con GOMEZ CAJIAO con el objeto de efectuar la investigación geológica y la modificación estructural en los muros de los ramales 1,2,3 y 9, por valor de 22 millones de pesos. El otro contrato se suscribió con AREAS LTDA. por valor de $ 48´899.562 con el objeto de hacer una asesoría geotécnica y estructural durante el proceso de construcción de la intersección de la Av. Circunvalar con 63. David Luna Sánchez Concejal de Bogotá

  7. Marzo y abril de 2000 Se presentan intensas lluvias que producen desbordamiento de la Quebrada LAS DELICIAS, ubicada en la parte central de las vías y estructura de los puentes, lo que hace necesario contratar los estudios y diseños para la canalización de la quebrada. David Luna Sánchez Concejal de Bogotá

  8. Abril de 2000 Contrato adicional No. 01 al contrato 457 para prorrogar en siete meses el contrato, con el objeto de hacer modificaciones en los ramales 1 y 2 y reemplazar la línea de alcantarillado por orden de la EAAB. David Luna Sánchez Concejal de Bogotá

  9. Octubre de 2000 Se suscribe contrato con INTERVENTORIAS Y DISEÑOS LTDA. por valor de $ 129´892.500, con el fin de contratar los estudios y diseños para la protección del cauce de la quebrada en el área de influencia del proyecto. David Luna Sánchez Concejal de Bogotá

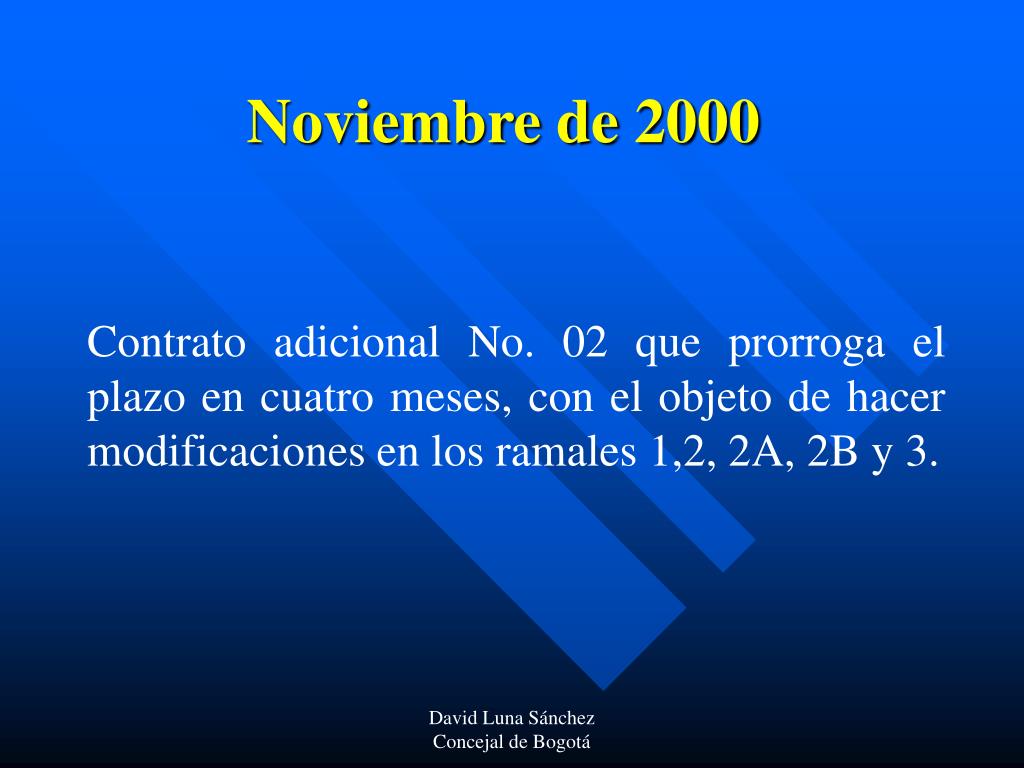

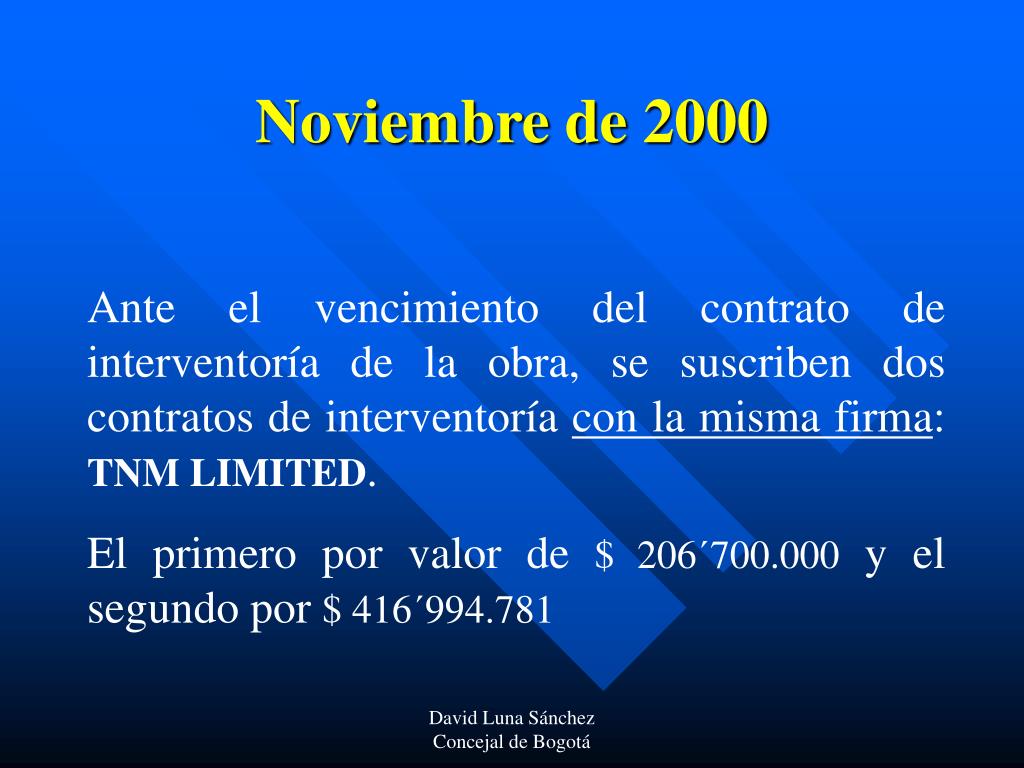

  10. Noviembre de 2000 Contrato adicional No. 02 que prorroga el plazo en cuatro meses, con el objeto de hacer modificaciones en los ramales 1,2, 2A, 2B y 3. David Luna Sánchez Concejal de Bogotá

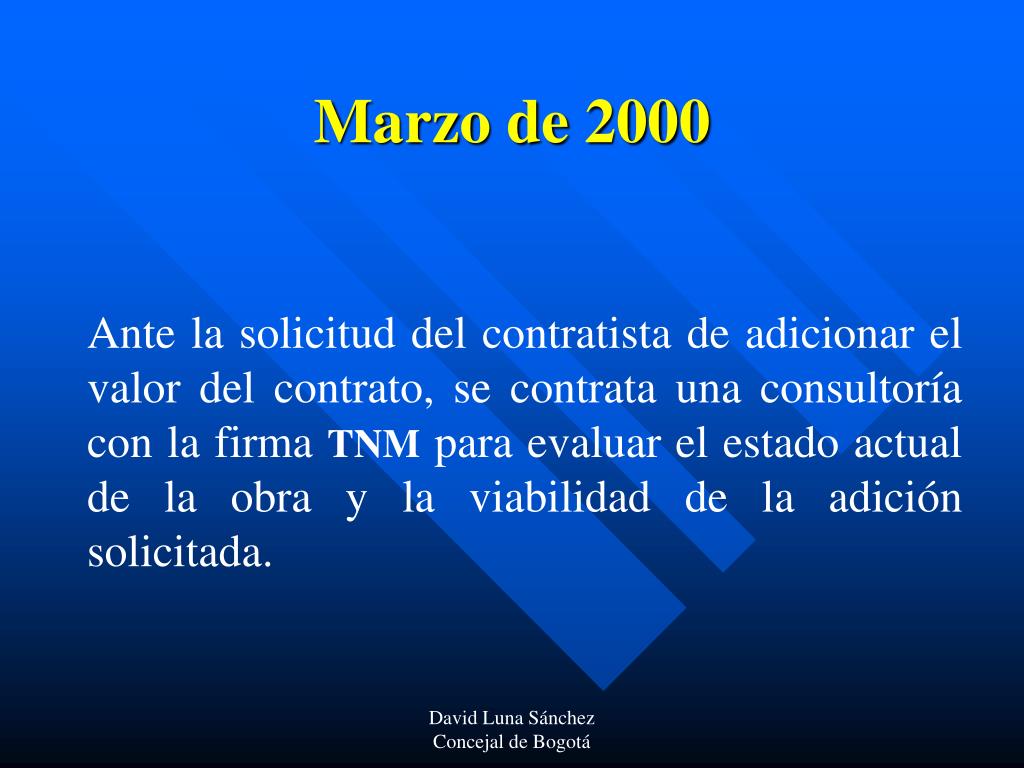

  11. Marzo de 2000 Ante la solicitud del contratista de adicionar el valor del contrato, se contrata una consultoría con la firma TNM para evaluar el estado actual de la obra y la viabilidad de la adición solicitada. David Luna Sánchez Concejal de Bogotá

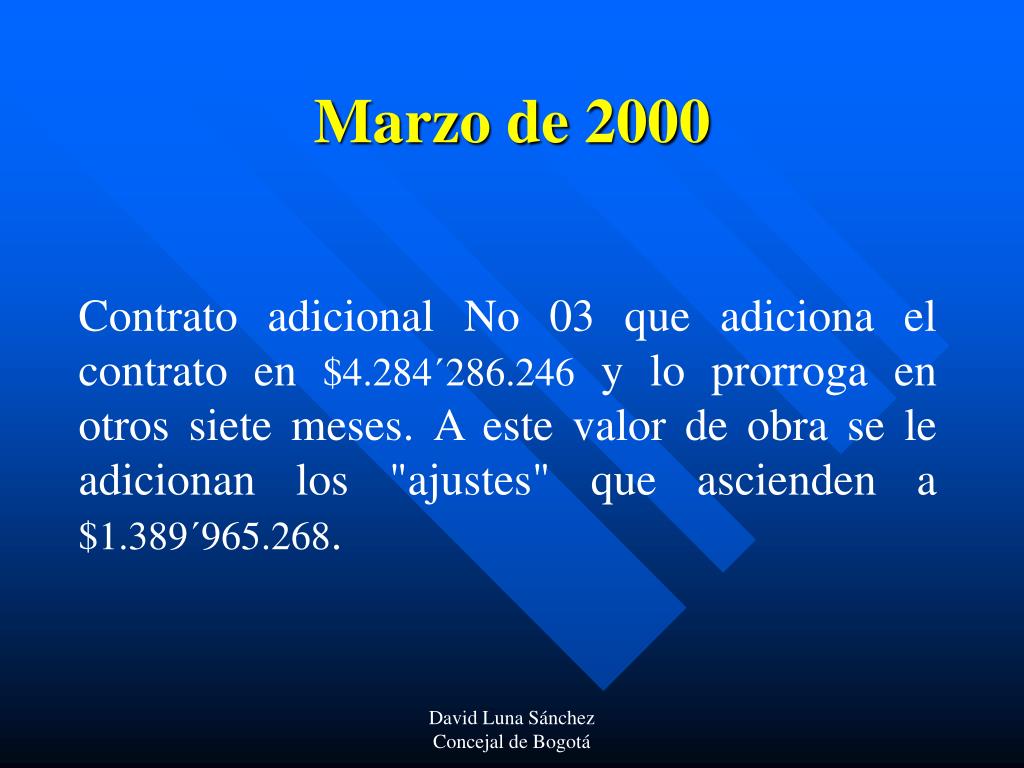

  12. Marzo de 2000 Contrato adicional No 03 que adiciona el contrato en $4.284´286.246 y lo prorroga en otros siete meses. A este valor de obra se le adicionan los "ajustes" que ascienden a $1.389´965.268. David Luna Sánchez Concejal de Bogotá

  13. Noviembre de 2000 Ante el vencimiento del contrato de interventoría de la obra, se suscriben dos contratos de interventoría con la misma firma: TNM LIMITED. El primero por valor de $ 206´700.000 y el segundo por $ 416´994.781 David Luna Sánchez Concejal de Bogotá

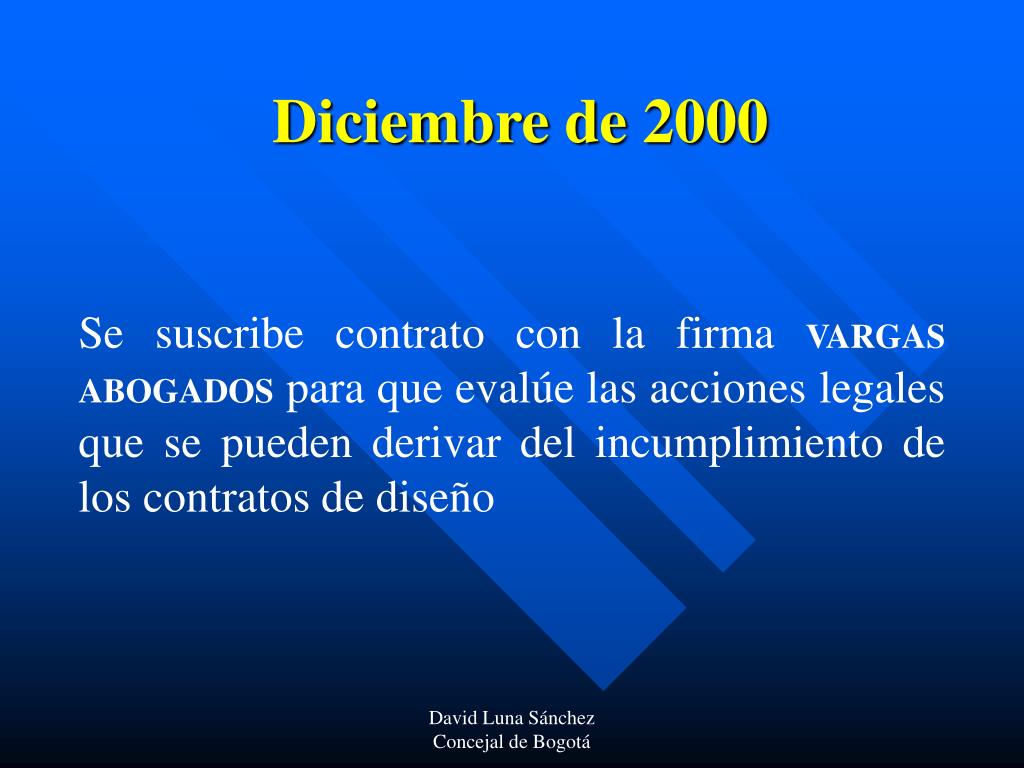

  14. Diciembre de 2000 Se suscribe contrato con la firma VARGAS ABOGADOS para que evalúe las acciones legales que se pueden derivar del incumplimiento de los contratos de diseño David Luna Sánchez Concejal de Bogotá

  15. En suma, el I.D.U. ha suscrito los siguientes contratos con el objeto de adelantar las obras de conexión vial de la Circunvalar con la 63 David Luna Sánchez Concejal de Bogotá

  16. TOTAL GASTADO HASTA HOY EN LA OBRA:$ 18.147´251.332,oo A lo anterior falta agregarle el valor de los predios que deberán ser adquiridos para que el proyecto sea operativamente viable, el cual el consultor estimó en la suma de $ 807´636.270 David Luna Sánchez Concejal de Bogotá

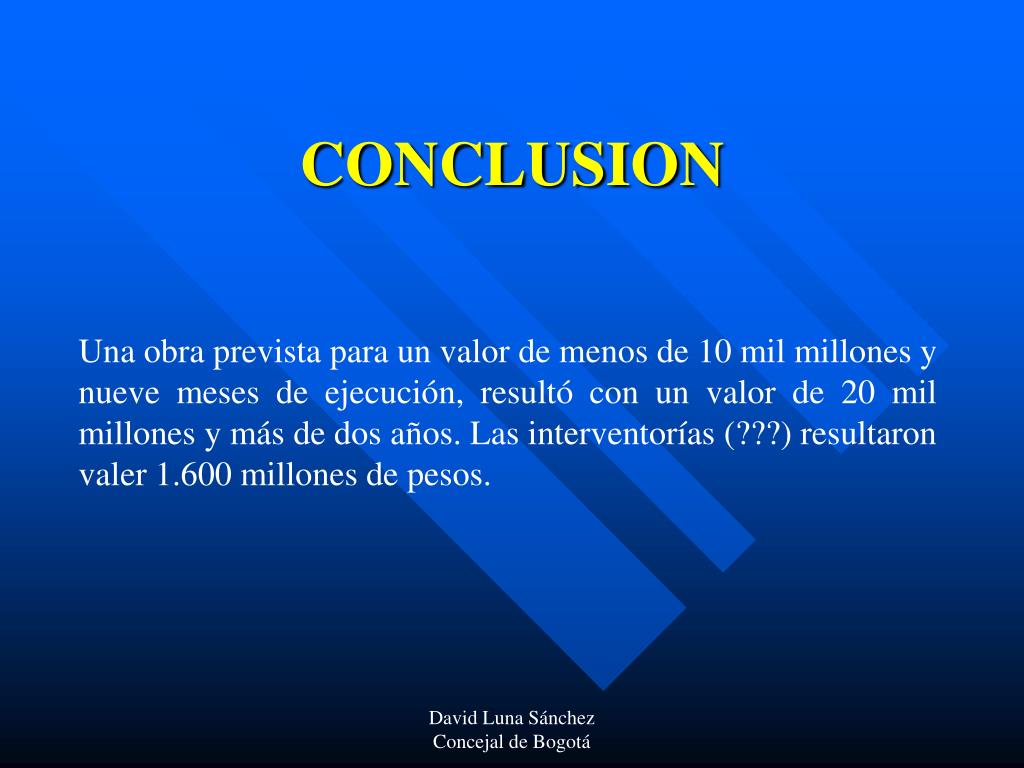

  17. CONCLUSION Una obra prevista para un valor de menos de 10 mil millones y nueve meses de ejecución, resultó con un valor de 20 mil millones y más de dos años. Las interventorías (???) resultaron valer 1.600 millones de pesos. David Luna Sánchez Concejal de Bogotá
