Tripolis Project VE 사례

PRE-CONSTRUCTION PHASE FOR TRIPOLIS PROJECT. Tripolis Project VE 사례. Earth Anchor. Soil Nailing. 1.Change from E/A to S/N. 동일 흙막이 기능 달성. 원가절감 : 5 천 2 백만원. Earth Anchor 의 시공순서. 천공 인장재의 가공 및 조립 인장재의 삽입 설치 1 차 주입 ( 가압 ) 양생 인발 시험 간장 및 정착. Earth Anchor 공법. 설계 , 시공 측면.

macha
Download Presentation

Tripolis Project VE 사례

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. PRE-CONSTRUCTION PHASE FOR TRIPOLIS PROJECT Tripolis ProjectVE 사례

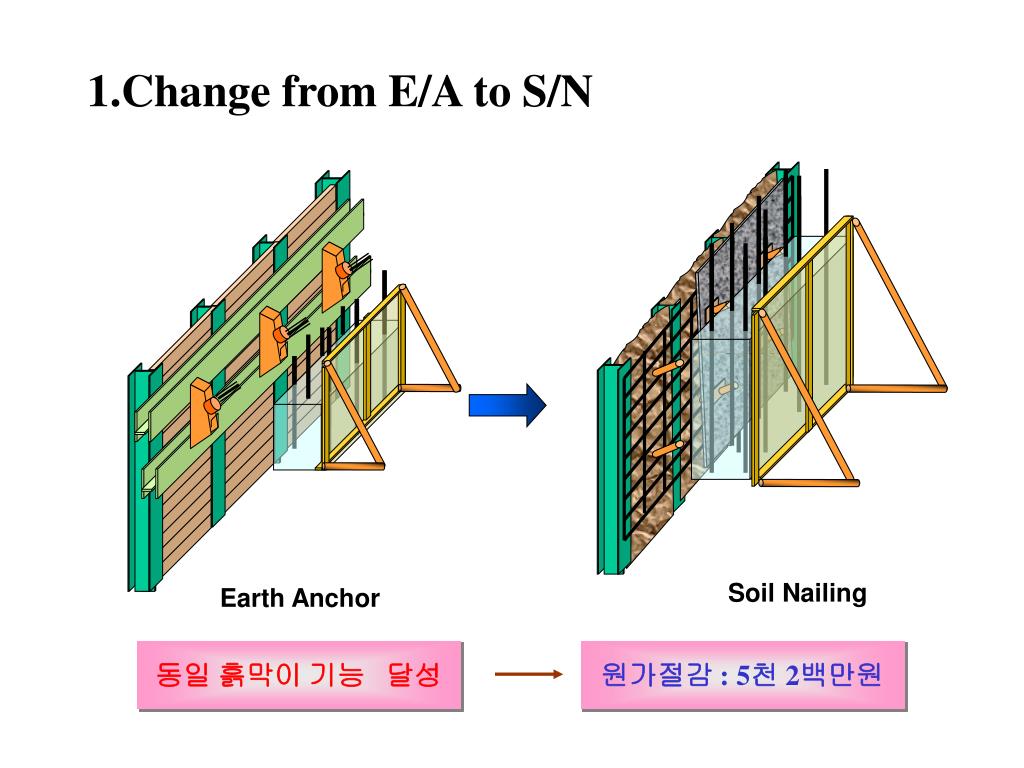

  2. Earth Anchor Soil Nailing 1.Change from E/A to S/N 동일 흙막이 기능 달성 원가절감 : 5천 2백만원

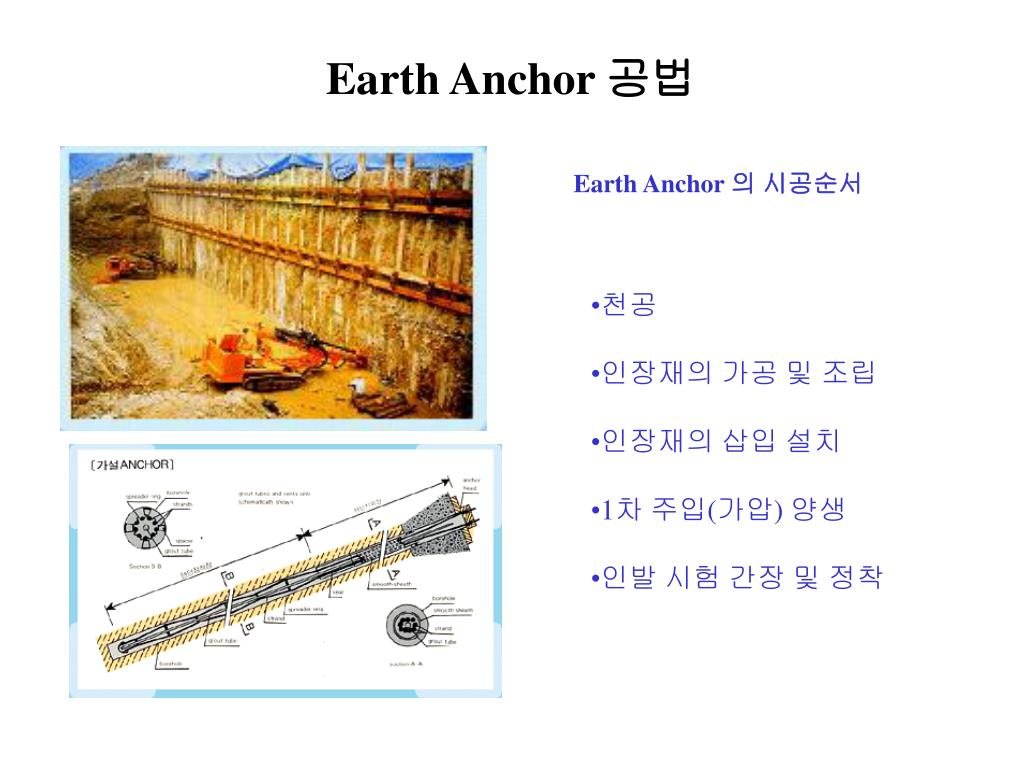

  3. Earth Anchor 의 시공순서 • 천공 • 인장재의 가공 및 조립 • 인장재의 삽입 설치 • 1차 주입(가압) 양생 • 인발 시험 간장 및 정착 Earth Anchor 공법

  4. 설계, 시공 측면 • 시공이 간편하다 :가압이나 팩커 설치 등의 작업이 불필요하다.인장관리가 쉽다 :동시인장 • 강선의 최대 인장력으로 인장 가능하다 : 굽힘 가공을 하지 않는다. • 강선수가 조정 가능하므로 경제적인 설계, 시공 가능하다. • 강선 늘음량 관리가 쉽다. • 소형 유압장비로 해체하므로 협소한 장소에서도 강선을 완벽하게 제거할 수 있다. • SSCAD프로그램을 이용하여 앵커설계가 가능하다. Soil Nailing 공법

  5. 잡석다짐 층 삭제 Mat Foundation 50mm Lean Conc’ Vinyl Sheet 200mm Aggregate Rock 2. Deletion of Aggregate 잡석다짐 기능, 버림콘크리트로 및 비닐시트로 충분 : 7천6백만원 절감

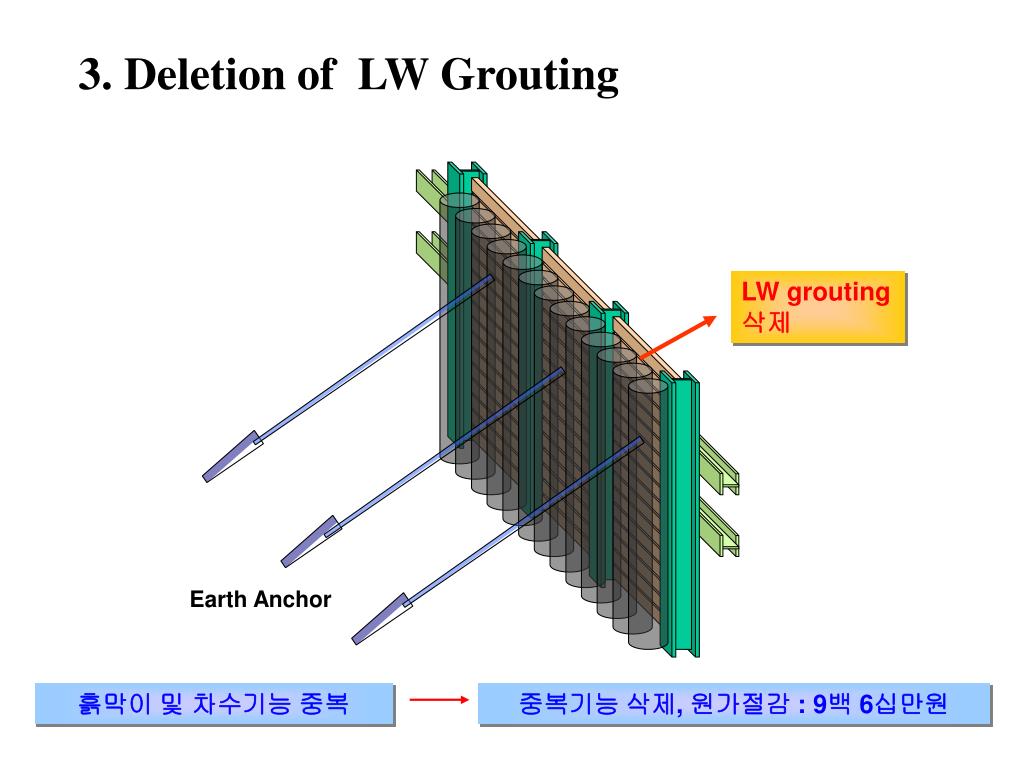

  6. 3. Deletion of LW Grouting LW grouting 삭제 Earth Anchor 흙막이 및 차수기능 중복 중복기능 삭제, 원가절감 : 9백 6십만원

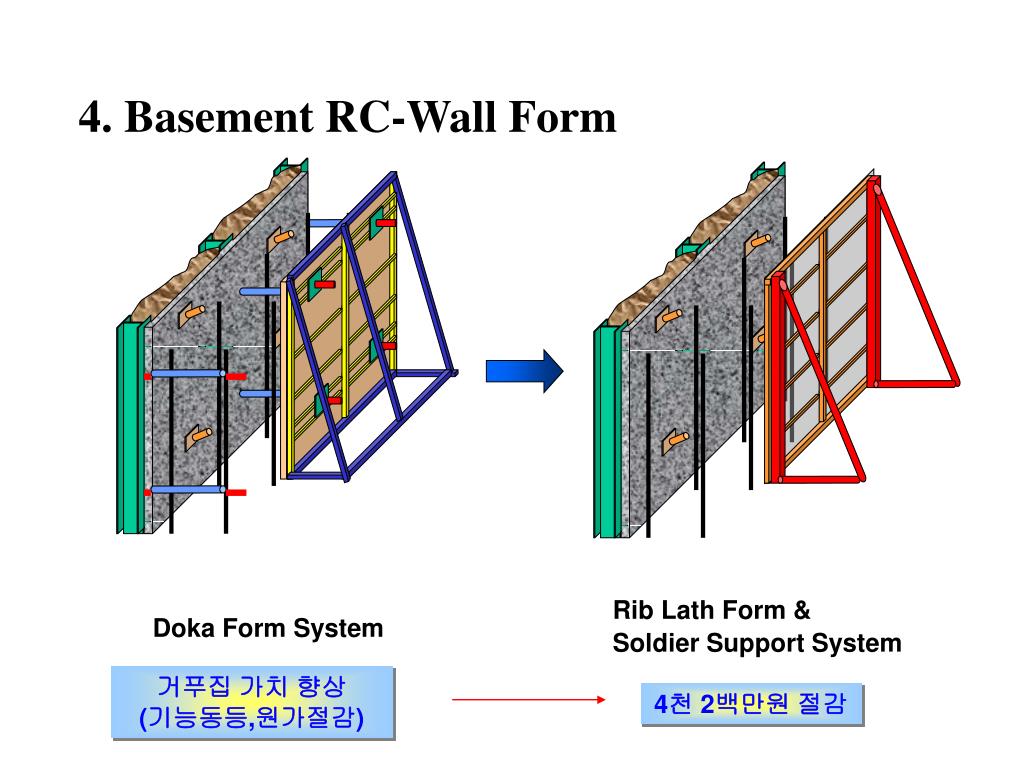

  7. Doka Form System Rib Lath Form & Soldier Support System 4. Basement RC-Wall Form 거푸집 가치 향상(기능동등,원가절감) 4천 2백만원 절감

  8. Mivan Form(AL Form) Peri Form 5. Core Form 거푸집 가치 향상(기능향상,원가절감) 4억 7천 2백만원 절감

  9. Value Engineering 단위 : 1,000원
