KEPCO 의 전력신기술 가지지공법. KEPCO 가지지공법 개요. 신기술명. 전선로 가지지장치를 이용한 무정전 배전공법. 개발업체. 한국전력공사 / ( 합 ) 대광전기 공동연구개발. 공법소유. 2010 년 10 월 2 일 이후 KEPCO 에 귀속. 오가크레인 및 카고크레인 붐 상단 에 가지지장치를 장착 전선로를 임시 가지지한 상태로 직접송전하면서 전주교체. 개발내용. 경제적효과. 기존공법 대비 31.87% 예산절감. 대상공사. 전주가 수반되는 모든 작업은 가지지공법으로 시공가능.
E N D
KEPCO 가지지공법 개요 신기술명 전선로 가지지장치를 이용한 무정전 배전공법 개발업체 한국전력공사/ (합)대광전기 공동연구개발 공법소유 2010년 10월2일 이후 KEPCO에 귀속 오가크레인 및 카고크레인 붐 상단에 가지지장치를 장착 전선로를 임시 가지지한 상태로 직접송전하면서 전주교체 개발내용 경제적효과 기존공법 대비 31.87%예산절감 대상공사 전주가 수반되는 모든 작업은 가지지공법으로 시공가능 Ex)균열, 단척 노후전주교체 및 지장전주 이설공사, 위규(상방,측방)이격거리 미달 개소등 ※특히 2회선 직선 핀·내장주 전주교체의 경우 기존 활 선 공법이 곤란하므로 전선로 가지지공법으로 설계 및 시공
KEPCO 가지지공법 개요 가지지장치 조합사진 가지지장치 사진
고 난이도 작업 현장 시공사례(1) ◆ 1회선 직선 변대주 교체공사 [한전 마산지점] 2009년 5월 8일
고 난이도 작업 현장 시공사례(2) ◆ 1회선 내장 변대주 교체공사 [한전 마산지점] 2009년 5월 9일

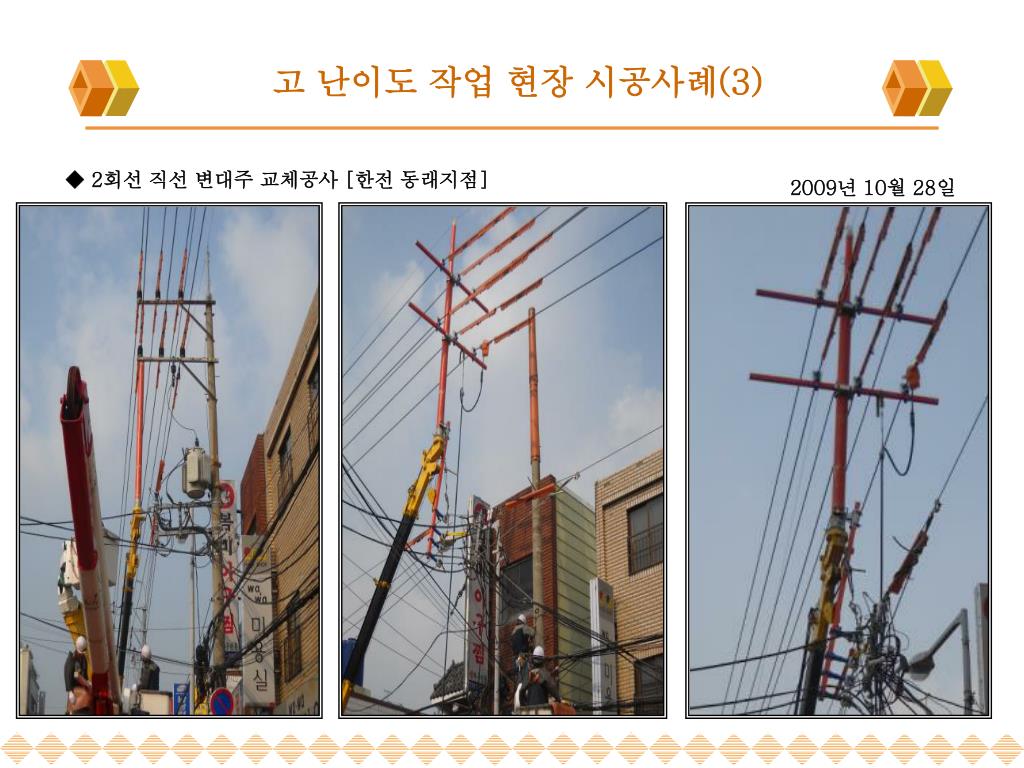

고 난이도 작업 현장 시공사례(3) ◆ 2회선 직선 변대주 교체공사 [한전 동래지점] 2009년 10월 28일
고 난이도 작업 현장 시공사례(4) ◆ 2회선 내장 변대주 교체공사 [한전 진주지점] 2009년 10월 26일
예산 절감 • - 기존 공법 대비 공사비 31.87%감소 • - 전주 및 기자재 재활용(자재출고 없이작업) • - 최소 인원으로 작업 가능 • 시공품질 향상 • - 계통 운영의 안정성 확보 • - 바이패스케이블 포설작업 생략 • - 작업공정의 단순화 KEPCO 가지지공법 장점 전선로 가지지장치를 이용한 무정전 배전공법 • 작업환경 개선 • - 작업 재해 감소 • - 장비의 간소화로 교통 혼잡 해소 • - 원위치 시공이 가능하여 전주민원 해소
KEPCO 가지지공법 지장주 이설공사 범위 ◆이설범위◆ □1회선 내장주 ※내장주의 JumperSleeve 압축이 없는 개소에서(Sleeve Cover위치 확인) ③, ④으로 移設할 경우 핀장주와 같은 개소로 판단되어 이설 범위의 제한을 받지 않고 시공 할 수 있다.
KEPCO 가지지공법 지장주 이설공사 범위 ◆이설범위◆ □1회선 핀분기
KEPCO 가지지공법 지장주 이설공사 범위 ◆이설범위◆ □2회선 내장주 ※내장주의 JumperSleeve 압축이 없는 개소에서(Sleeve Cover위치 확인) ③, ④으로 移設할 경우 핀장주와 같은 개소로 판단되어 이설 범위의 제한을 받지 않고 시공 할 수 있다.
KEPCO 가지지공법 전산설계 화면 • 2. 상단에 있는 메뉴창에서 설계 입력을 클릭한다. • 아래와 같이 컴퓨터 화면에 설계메뉴 창과 도면 창을 • 동시에 띄운 상태에서 설계를 진행한다. 1.설계할 D/L 및 해당 전주를 검색하여 도면 위 치를 확인한다.
KEPCO 가지지공법 전산설계 화면 3. 설계 메뉴 창에서 가공 선택 후 설비선택 중 전주를 클릭 한다. - 공사구분은 설계 상황에 맞게 적용한다. (사선 적용) - 다음 NDIS 도면상에 해당 전주를 클릭한다. 4. NDIS 도면에서 해당 설계 전주를 클릭하면 전 주와 접지 부분에 해당 되는 설계 창이 나타난 후 해당 사항을 입력한다.
KEPCO 가지지공법 전산설계 화면 5. 전주사항, 접지사항 설계 항목을 입력한 후 활 선 상황에서 가지지 공법을 선택 입력한다. 6. 해당 설계의 작업 구간을 설정한다. - 동시품 적용시 같은 구간으로 설정한다. (최대 3본 까지 적용)
KEPCO 가지지공법 전산설계 화면 7. 1본 이상 교체시 동일한 방법으로 반복설계 8. 고압전선 및 중성선 입력불필요 (가지지공법 품에 포함됨) 9. 전주, 장주, 애자, 가공지지대 재사 및 교체 가능 (사선품 적용) - 설계 메뉴 창에서 해당 공정을 클릭 후 진행한다. ex) 장주공사, 애자공사, 변압기공사, 개폐기 공사 등... ※참고 전주 교체 시 5번 항목의 활선 사항 입력에서 가지지 공법으로 입력하지 않고 사선 품 또는 다른 공법으로 전주 교체 설계 하면 다음과 같 은 팝업창이 생성된다.
KEPCO 가지지공법 특수계약조건 처리 절차 원도급 업체와 특수계약서 작성 ① 특수계약서 3부작성 갑)도급업체 , 을)특수계약업체 특수계약 조건 처리 절차 ※전력신기술 특수계약조건은 한번만 작성하여 시공 하면 절차가 매우 간단함 특수 계약에 따른 업체평가 관련 서류 한전 계약부서 접수 특수계약 업체 평가 후 승인 ②하도급승인서 ③승인조건서 작성 한전지사 특수계약 업체 착공계 제출 - 착공계,현장대리인 신고서,자격증사본 재해방지 책임자 선임계 - 관련 사진 외 첨부 서류
