马鞍山网络电视大学 成本会计 第八章 生产费用在完工产品与在产品之间分配的核算
本章学习目标 通过本章学习,应该了解在产品收发结存核算及其与完工产品成本计算的练习,掌握生产费用在完工产品与在产品之间分配的不同方法(重点)。
第一节 在产品的概念及其数量的确定 一、在产品数量的核算——(产品成本分配的必需信息) 1、在产品概念 企业已投产、但尚未完工,不能作为商品出售的产品 2、在产品台帐 台帐:不属于会计核算中的账簿体系,属于明细记录表。其作用在于加强日常在产品收发的管理,同时为期末生产费用的分配提供在产品数量资料
二、在产品清查的核算 1)盘盈 1、清查中发现在产品盘盈 借:基本生产成本 贷:待处理财产损溢-待处理流动资产损溢 2、经过批准进行处理 借:待处理财产损溢-待处理流动资产损溢 贷:管理费用
2)盘亏 1、 清查中发现在产品盘亏和毁损, 借:待处理财产损溢-待处理流动资产损溢 贷:基本生产成本 2、 经批准后分别原因进行处理, 借:原材料 其他应收款 营业外支出 管理费用 贷:待处理财产损溢-待处理流动资产损溢
第二节 生产费用在完工产品与在产品之间分配的方法 一、概述 月初在产品费用+本月生产费用=本月完工产品成本+月末在产品成本 总体而言,确定完工产品成本的方法有两种: (1)倒挤思路 包括:不计在产品成本法、在产品按年初数固定计算法、在产品按原材料费用计价法、在产品按定额成本计价法。 (2)分配率法 包括:在产品按完工产品成本计算法、定额比例法、约当产量比例法。

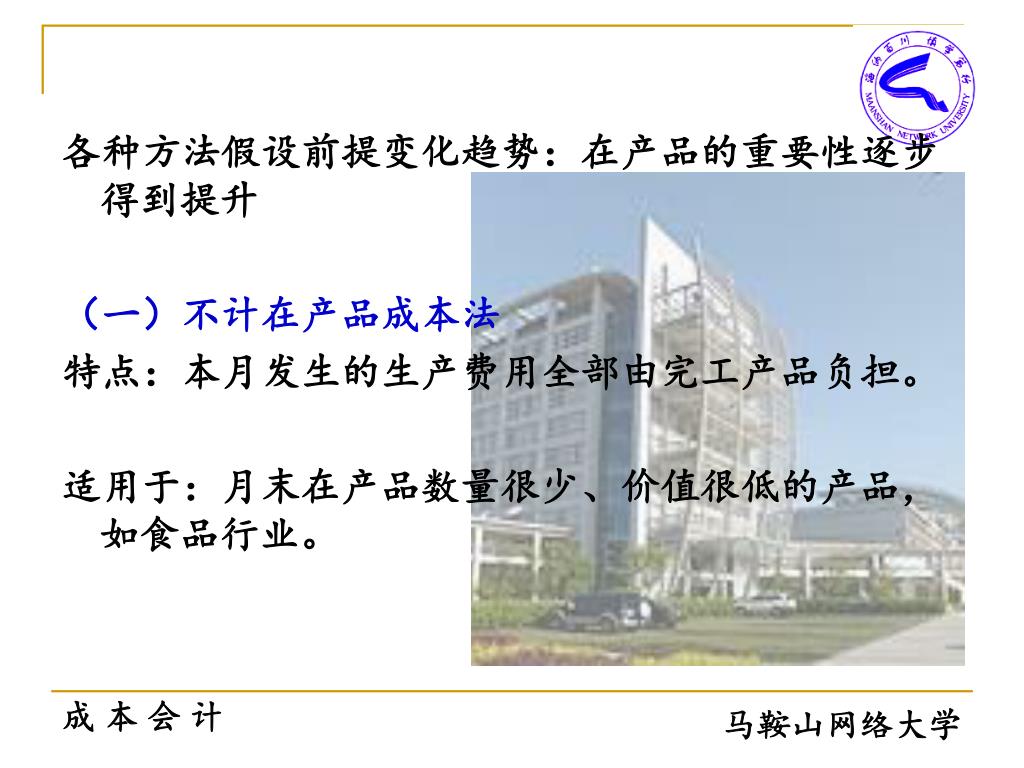

各种方法假设前提变化趋势:在产品的重要性逐步得到提升各种方法假设前提变化趋势:在产品的重要性逐步得到提升 (一)不计在产品成本法 特点:本月发生的生产费用全部由完工产品负担。 适用于:月末在产品数量很少、价值很低的产品,如食品行业。
(二)在产品按年初数固定计算法 特点:各月月末在产品成本=年初在产品成本(每年年末进行清查重定) 本月完工产品成本=本月生产费用 适用于:月末在产品数量较少、或数量较多,但数量稳定、起伏不大的产品,如炼钢、化工企业。
(三)在产品按原材料费用计价法 特点:在产品只负担所耗材料费,而加工成本(直接人工和制造费用)全部由完工产品负担。 适用于:月末在产品数量较多、变化较大且原材料费用比重大的产品,如纺织、造纸、酿酒行业。

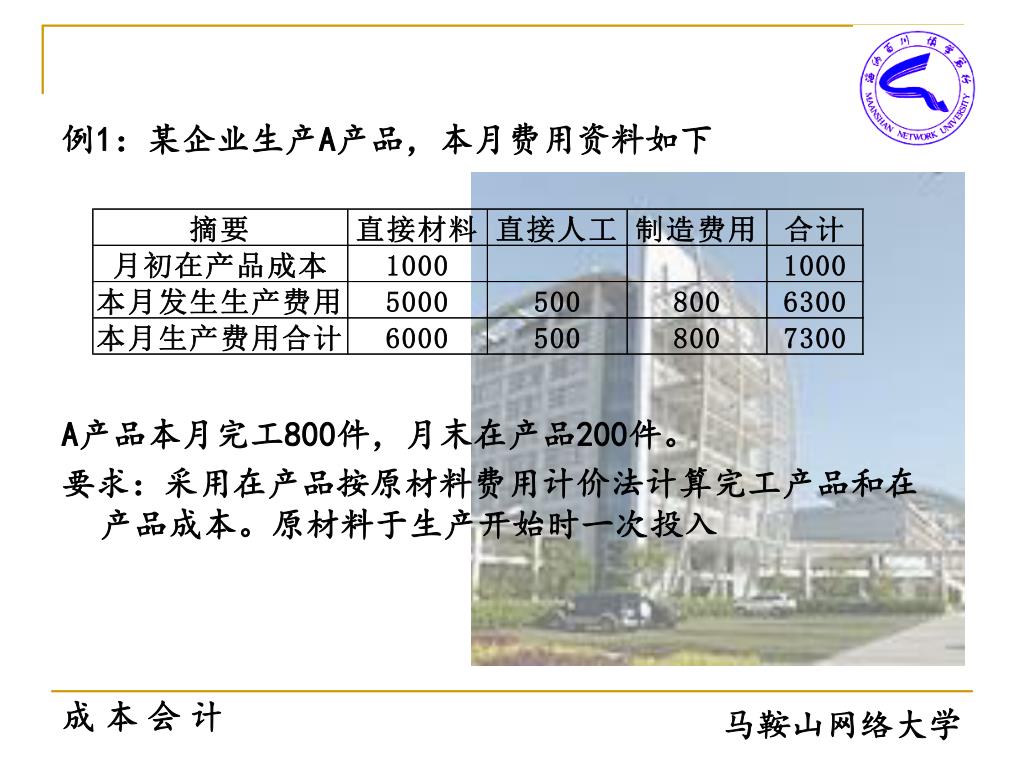

例1:某企业生产A产品,本月费用资料如下 A产品本月完工800件,月末在产品200件。 要求:采用在产品按原材料费用计价法计算完工产品和在产品成本。原材料于生产开始时一次投入

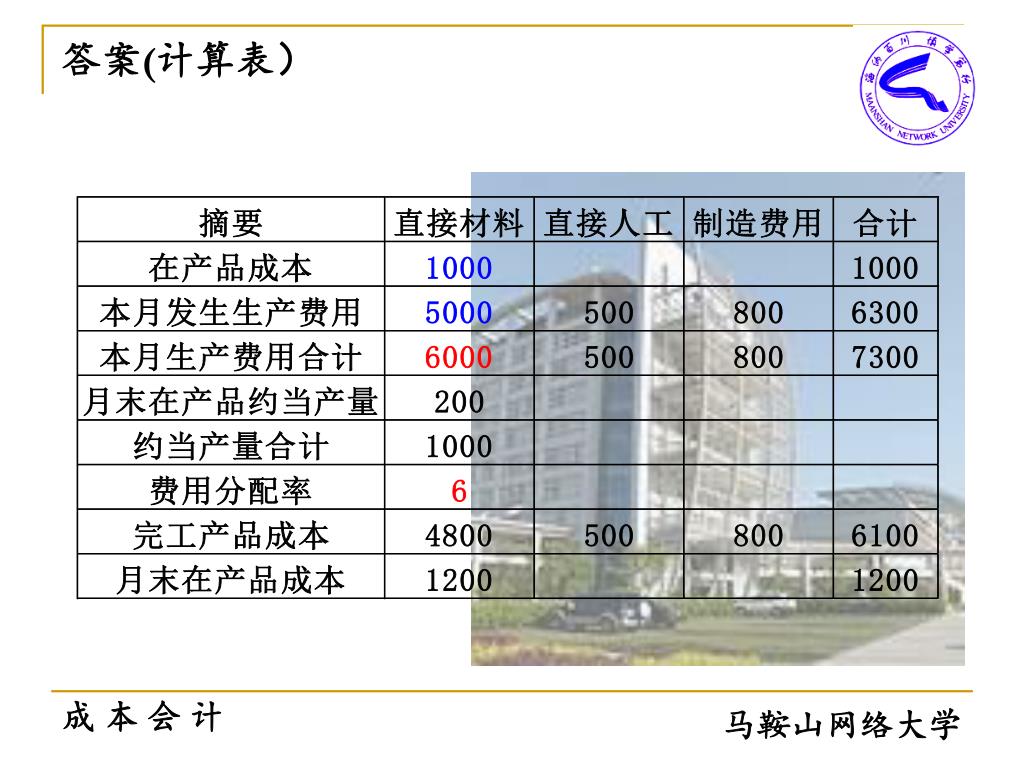

(四)在产品按定额成本计价法 特点: (1)月末在产品成本按其数量和单位定额成本计算。 完工产品成本=月初在产品费用+本月生产费用-月末在产品定额成本 (2)每月实际生产费用脱离定额的差异,全部由完工产品负担。 适用于: (1)定额制定准确 (2)定额保持稳定 (3)期末在产品数量保持稳定)

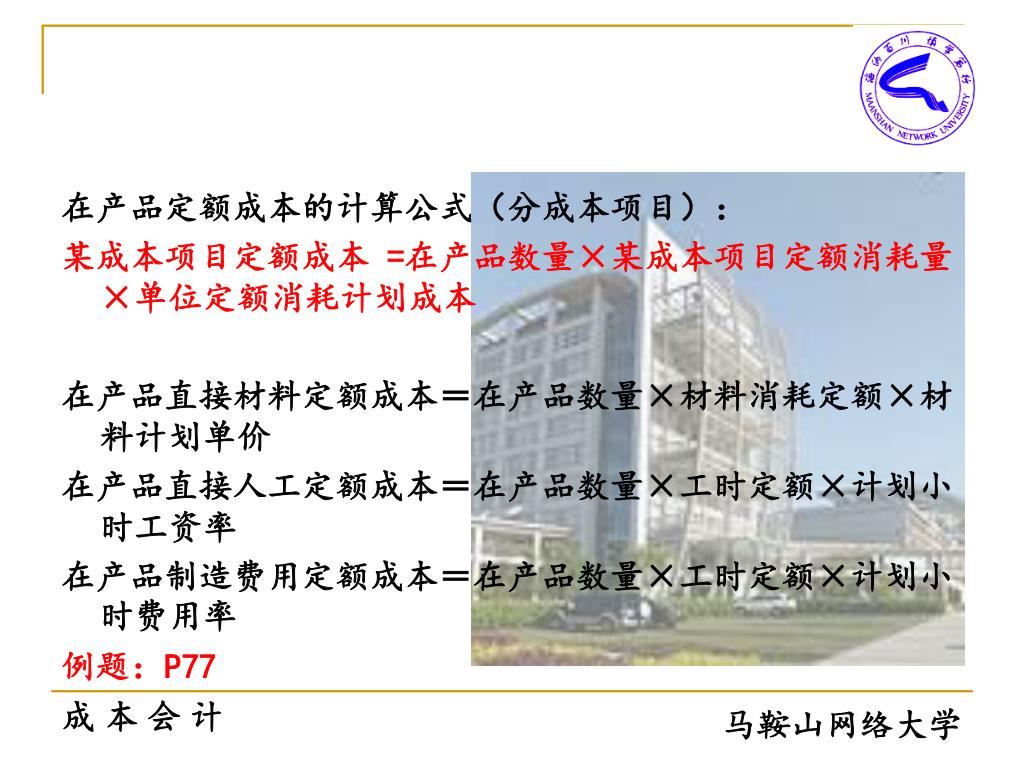

在产品定额成本的计算公式(分成本项目): 某成本项目定额成本 =在产品数量×某成本项目定额消耗量×单位定额消耗计划成本 在产品直接材料定额成本=在产品数量×材料消耗定额×材料计划单价 在产品直接人工定额成本=在产品数量×工时定额×计划小时工资率 在产品制造费用定额成本=在产品数量×工时定额×计划小时费用率 例题:P77

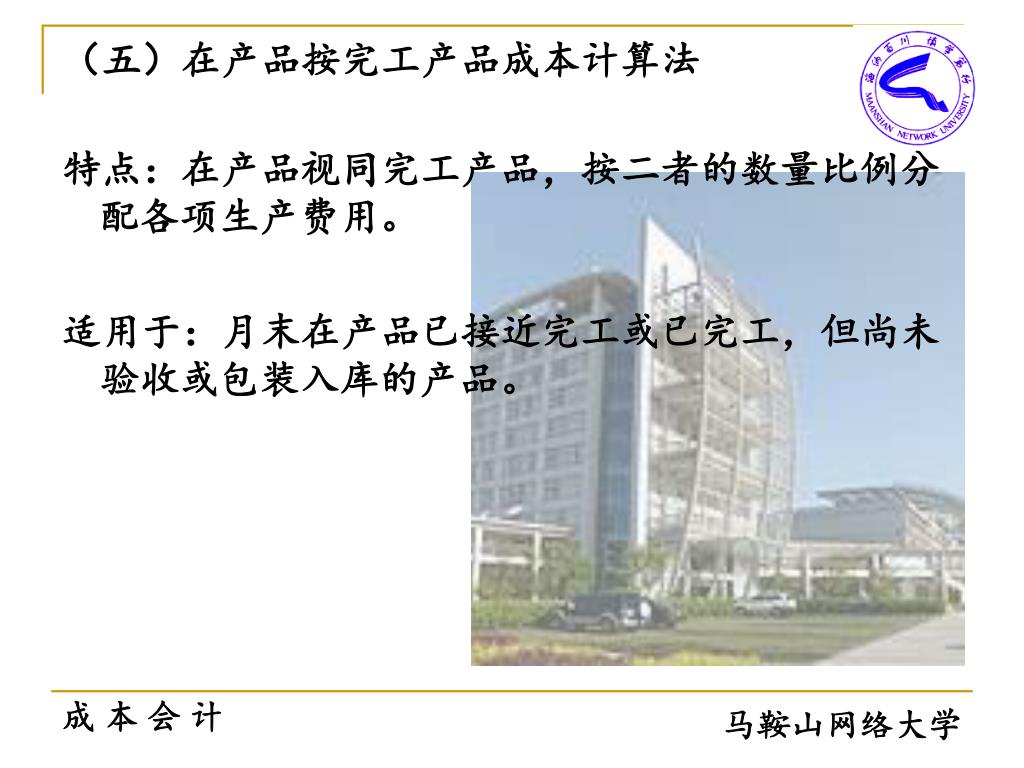

(五)在产品按完工产品成本计算法 特点:在产品视同完工产品,按二者的数量比例分配各项生产费用。 适用于:月末在产品已接近完工或已完工,但尚未验收或包装入库的产品。 成 本 会 计 马鞍山网络大学

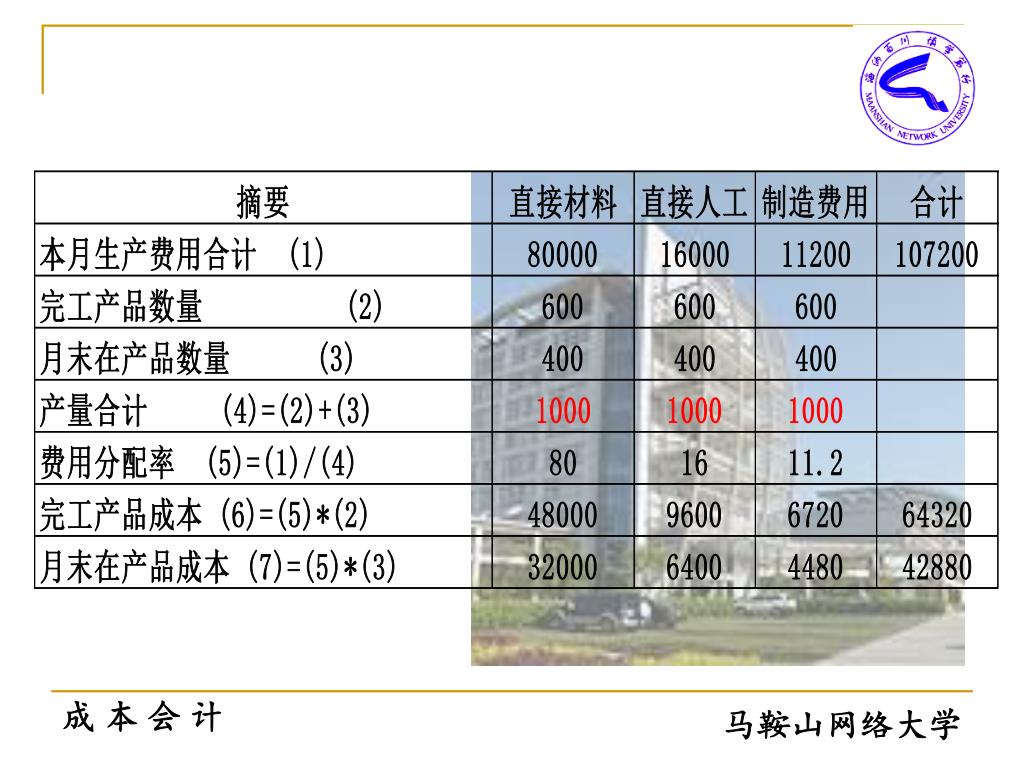

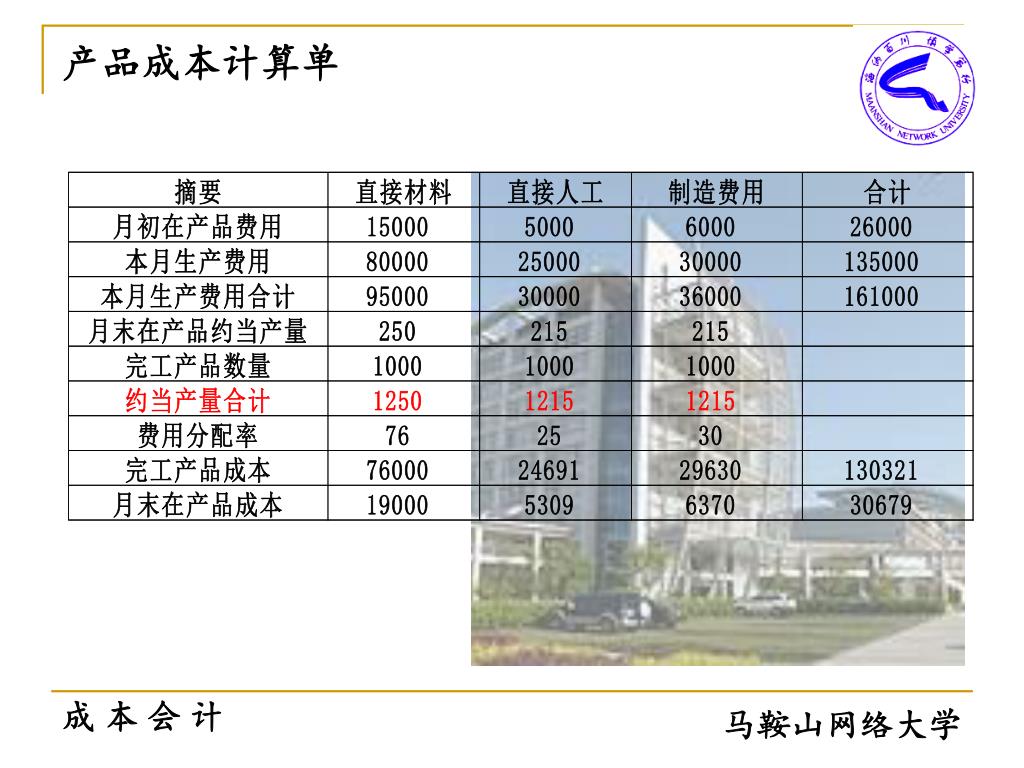

例2:某企业所生产的A产品月初在产品成本和本月发生费用合计数分别为:直接材料80000元,直接人工16000元,制造费用11200元。本月完工产品数量为600件,月末在产品数量为400件。月末在产品已接近完工。要求:采用在产品按完工产品成本计算法计算完工产品和在产品成本。例2:某企业所生产的A产品月初在产品成本和本月发生费用合计数分别为:直接材料80000元,直接人工16000元,制造费用11200元。本月完工产品数量为600件,月末在产品数量为400件。月末在产品已接近完工。要求:采用在产品按完工产品成本计算法计算完工产品和在产品成本。
成 本 会 计 马鞍山网络大学
(六)定额比例法 特点: (1)产品的生产费用按完工产品和月末在产品的定额消耗量或定额费用的比例,分配计算完工产品和月末在产品成本。 (2)每月实际生产费用脱离定额的差异,由完工产品和月末在产品共同负担。 适用于: 各项消耗定额或费用定额 比较准确、稳定, 但各月末在产品数量变化较大的产品。 与定额成本法的差异,因为定额与实际的差异由在产品和完工产品共同承担

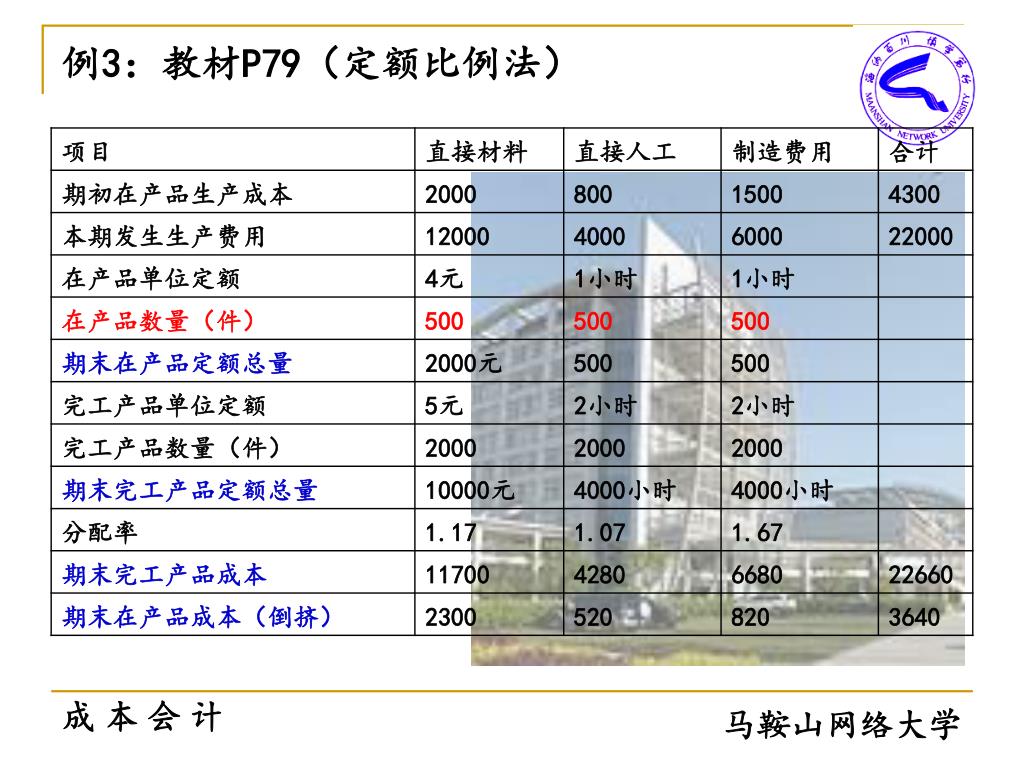

基本计算公式 思路一 月初在产品实际成本 + 本月发生的实际生产费用 分配率= 月末在产品定额成本 + 月末完工产品定额成本 例题:P79
思路二 1)产生原因 ①定额发生量的计算需要在产品数量信息 月末在产品定额消耗量(费用)= 在产品数量 × 单位定额 ②在产品种类多或生产工序多,清查数量信息工作量大 2)简化处理(倒推) 月末在产品定额消耗量(费用)+ 本月完工产品定额消耗量(费用) = 月初在产品定额消耗量(费用) + 本月投入的定额消耗量(费用)
3)缺陷 当在产品发生盘盈盘亏,则倒推所得的月末在产品定额消耗量(费用),与实际不符。
(七)约当产量比例法 约当产量:在产品数量按其完工程度折算为相当于完工产品的数量。 适用于:月末在产品数量较大,各月末在产品数量变化也较大,产品成本中材料费和加工费所占比重相差不多的产品。

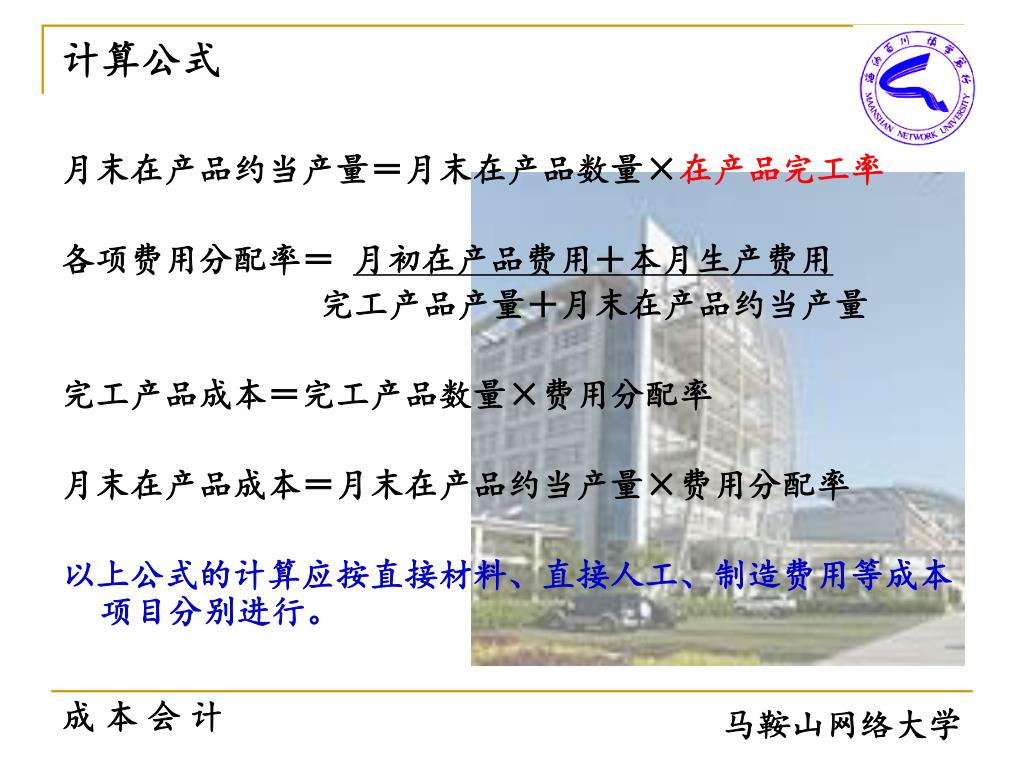

计算公式 月末在产品约当产量=月末在产品数量×在产品完工率 各项费用分配率= 月初在产品费用+本月生产费用 完工产品产量+月末在产品约当产量 完工产品成本=完工产品数量×费用分配率 月末在产品成本=月末在产品约当产量×费用分配率 以上公式的计算应按直接材料、直接人工、制造费用等成本项目分别进行。
约当产量的计算 (1)直接材料约当产量按投料程度计算 A、原材料于生产开始一次投料,月末在产品投料程度为100%, 月末在产品约当产量=月末在产品数量。 B、原材料随加工进度逐步投料,在产品约当产量按投料程度折算。 某工序在产品投料率 = 该工序单位产品材料累计定额投入量 单位产品定额消耗量 该公式按各工序投料方式又可分为以下两种情况:

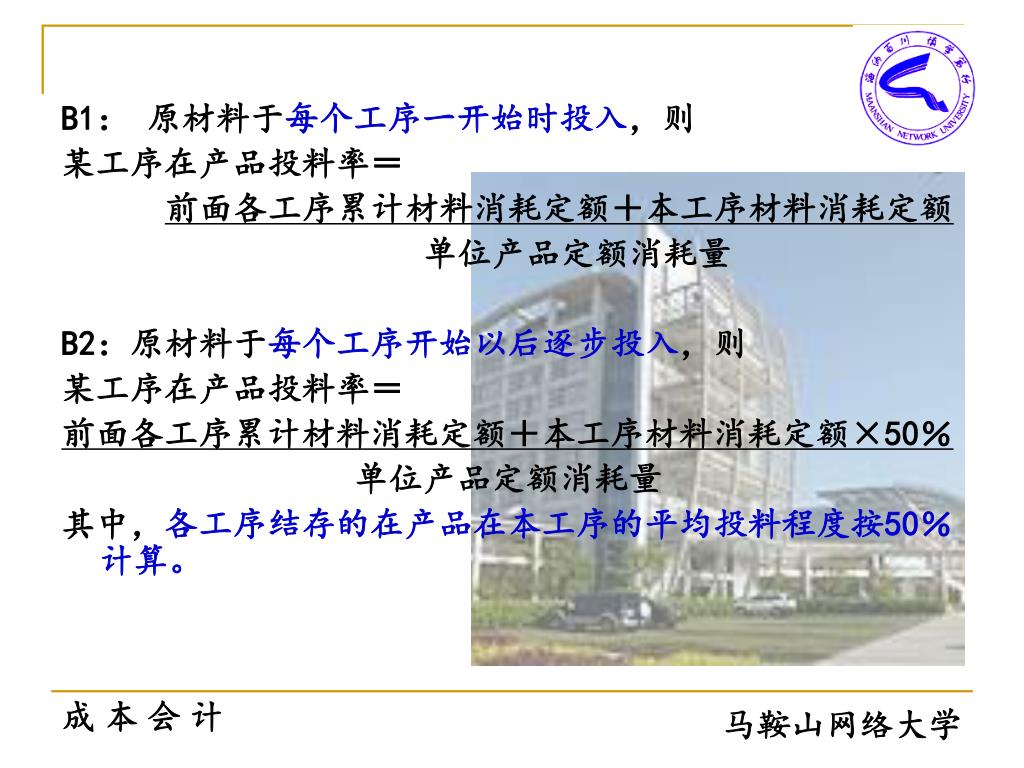

B1: 原材料于每个工序一开始时投入,则 某工序在产品投料率= 前面各工序累计材料消耗定额+本工序材料消耗定额 单位产品定额消耗量 B2:原材料于每个工序开始以后逐步投入,则 某工序在产品投料率= 前面各工序累计材料消耗定额+本工序材料消耗定额×50% 单位产品定额消耗量 其中,各工序结存的在产品在本工序的平均投料程度按50%计算。
例5:某产品经过三道工序加工完成。月末在产品数量及原材料消耗定额资料如下表所示: 要求:计算各工序在产品的投料率及月末在产品直接材料成本项目的约当产量。 (1)原材料于每个工序一开始时投入 (2)原材料于每个工序开始以后逐步投入

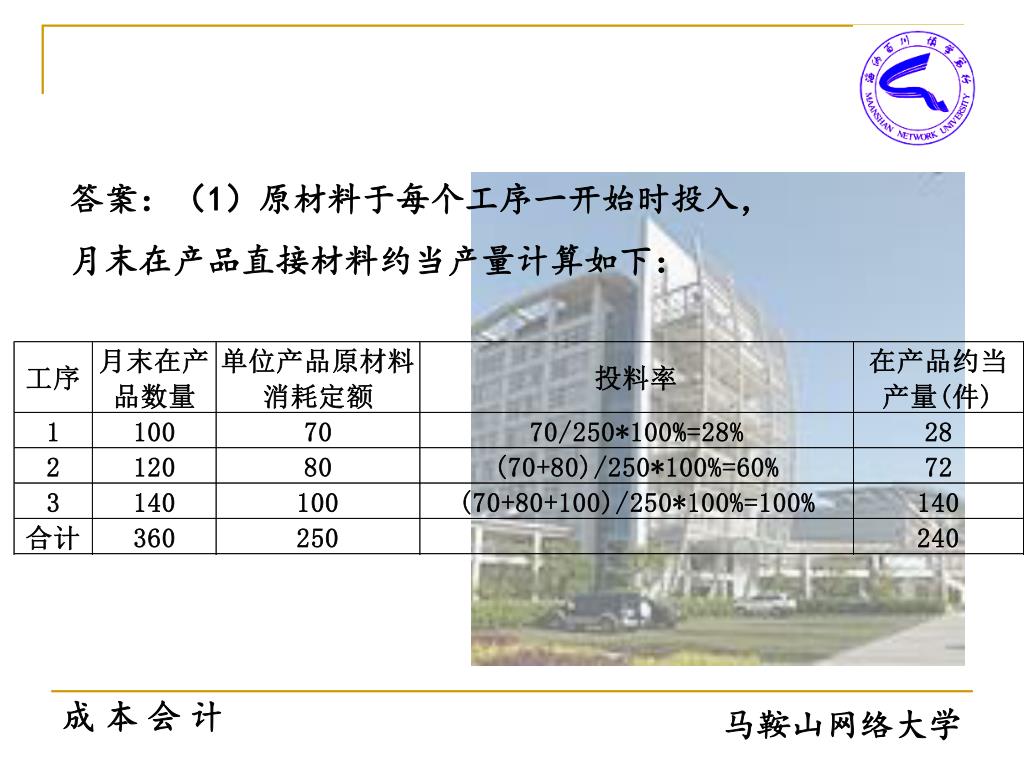

答案:(1)原材料于每个工序一开始时投入,答案:(1)原材料于每个工序一开始时投入, 月末在产品直接材料约当产量计算如下:

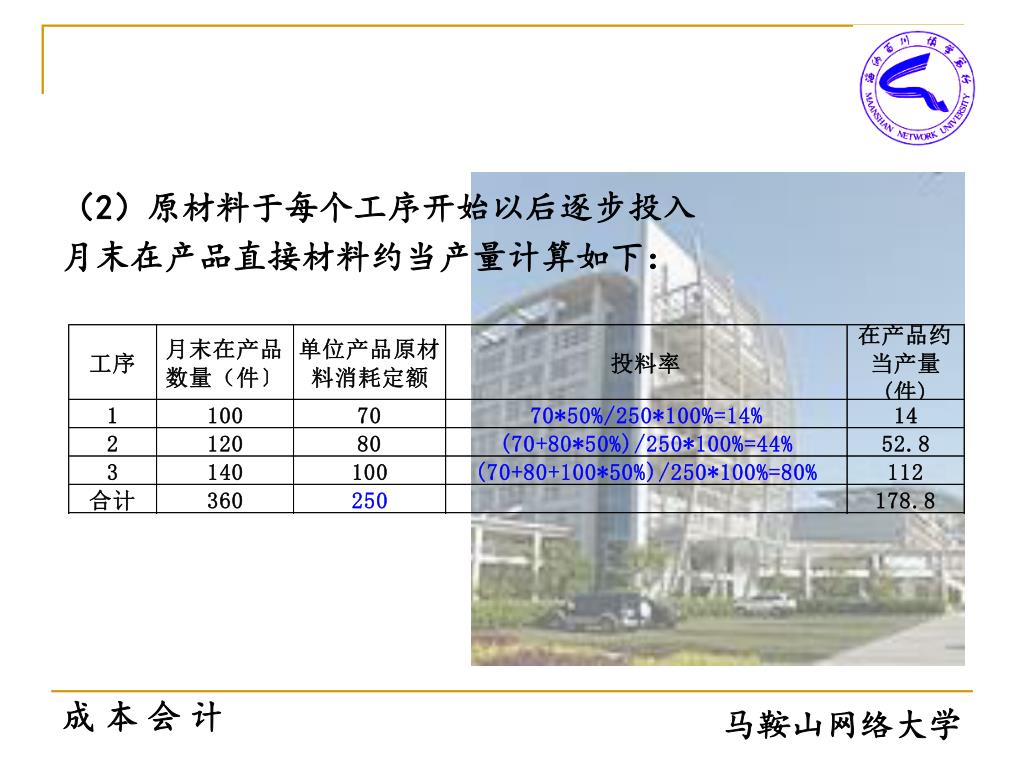

(2)原材料于每个工序开始以后逐步投入 月末在产品直接材料约当产量计算如下:

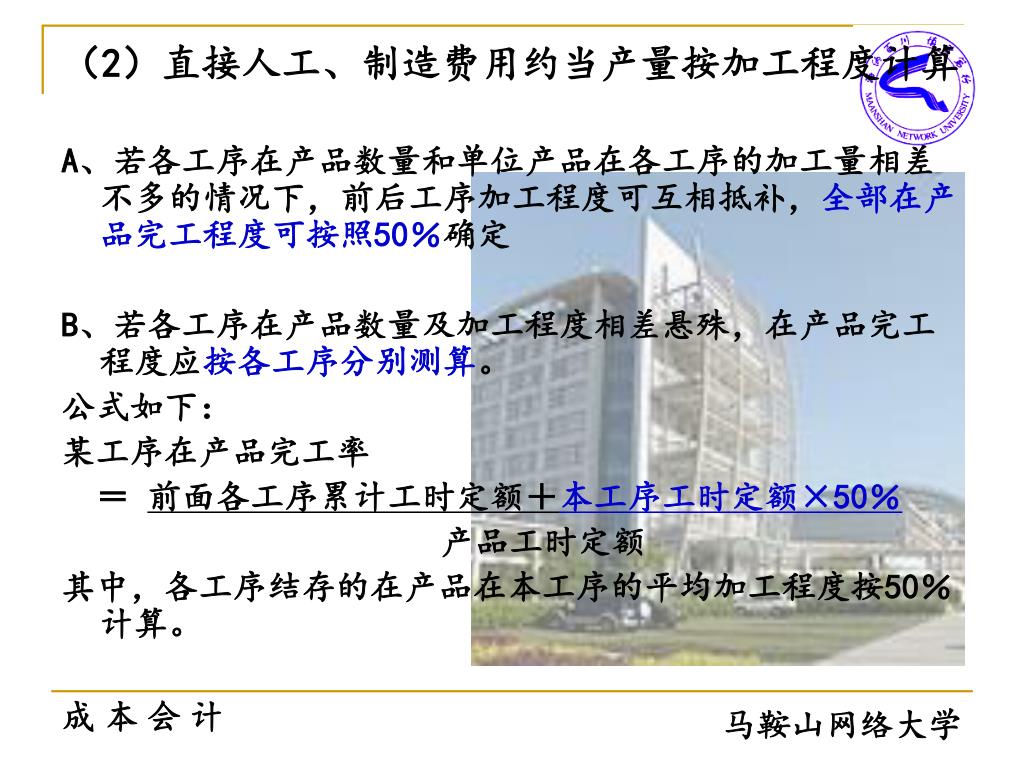

(2)直接人工、制造费用约当产量按加工程度计算(2)直接人工、制造费用约当产量按加工程度计算 A、若各工序在产品数量和单位产品在各工序的加工量相差不多的情况下,前后工序加工程度可互相抵补,全部在产品完工程度可按照50%确定 B、若各工序在产品数量及加工程度相差悬殊,在产品完工程度应按各工序分别测算。 公式如下: 某工序在产品完工率 = 前面各工序累计工时定额+本工序工时定额×50% 产品工时定额 其中,各工序结存的在产品在本工序的平均加工程度按50%计算。

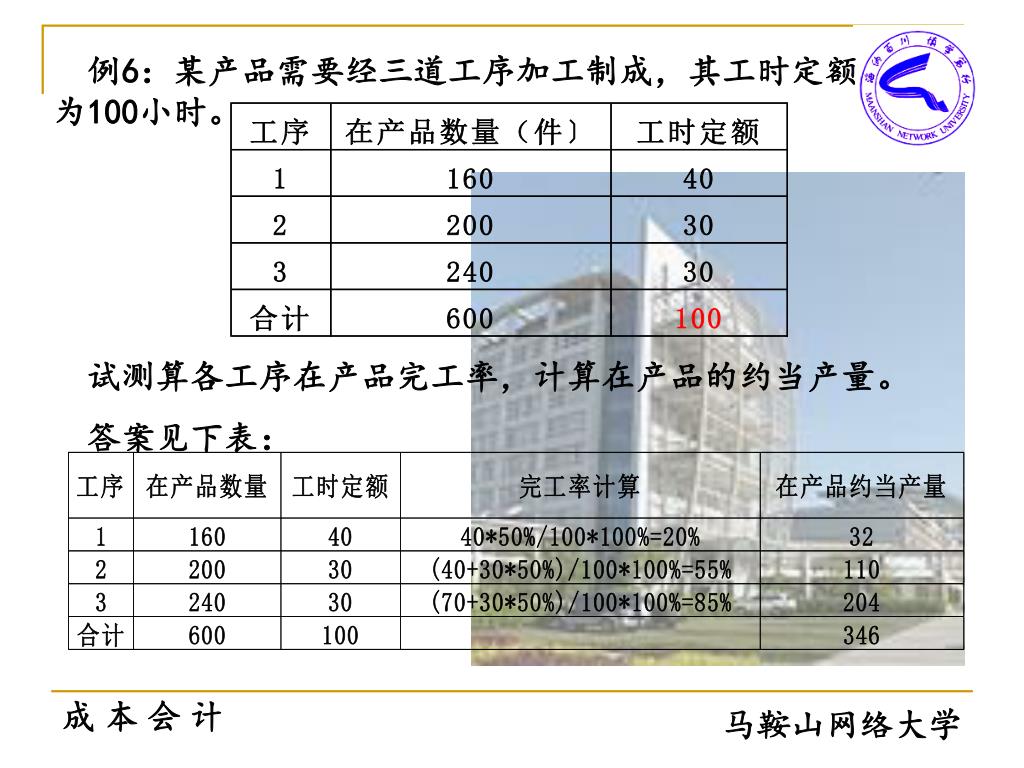

例6:某产品需要经三道工序加工制成,其工时定额为100小时。 试测算各工序在产品完工率,计算在产品的约当产量。 答案见下表:

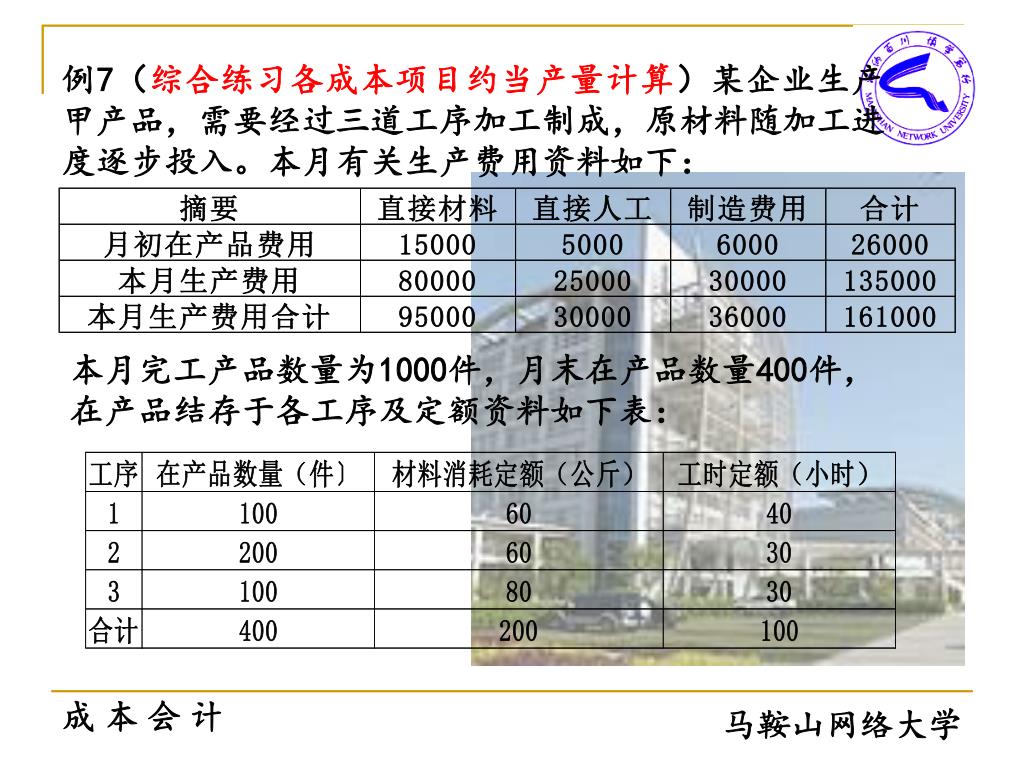

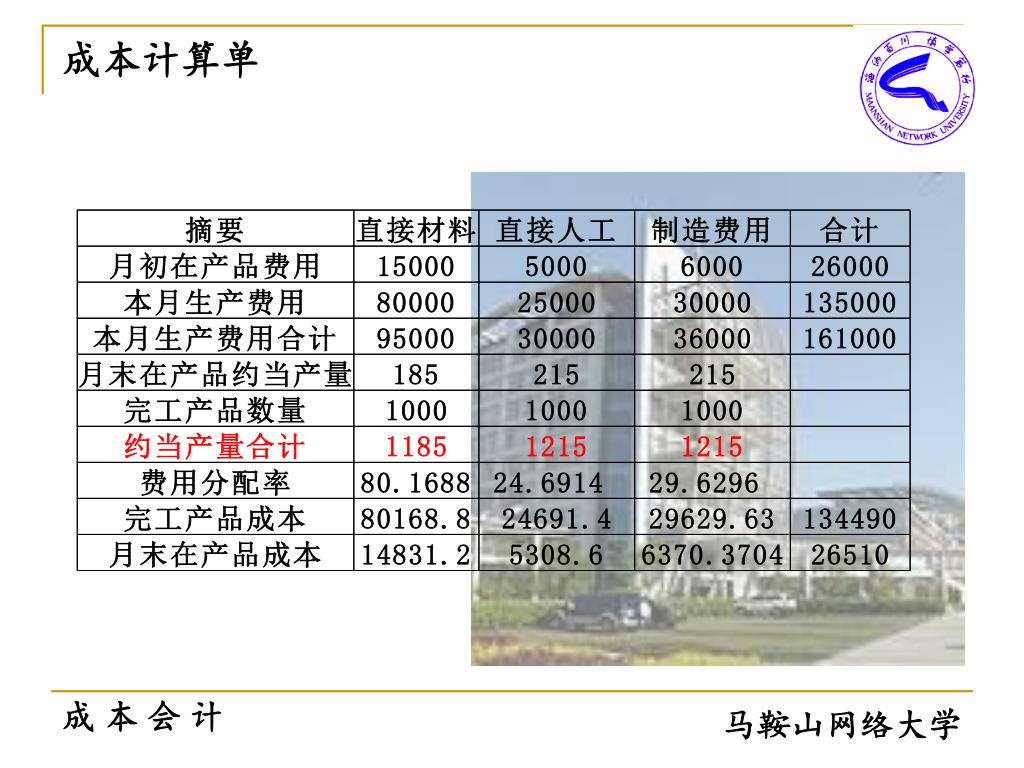

例7(综合练习各成本项目约当产量计算)某企业生产甲产品,需要经过三道工序加工制成,原材料随加工进度逐步投入。本月有关生产费用资料如下:例7(综合练习各成本项目约当产量计算)某企业生产甲产品,需要经过三道工序加工制成,原材料随加工进度逐步投入。本月有关生产费用资料如下: 本月完工产品数量为1000件,月末在产品数量400件,在产品结存于各工序及定额资料如下表:
要求:采用约当产量法计算完工产品与月末在产品的成本。要求:采用约当产量法计算完工产品与月末在产品的成本。 (1)原材料于每个工序一开始时投入; (2)原材料于每个工序开始以后逐步投入。

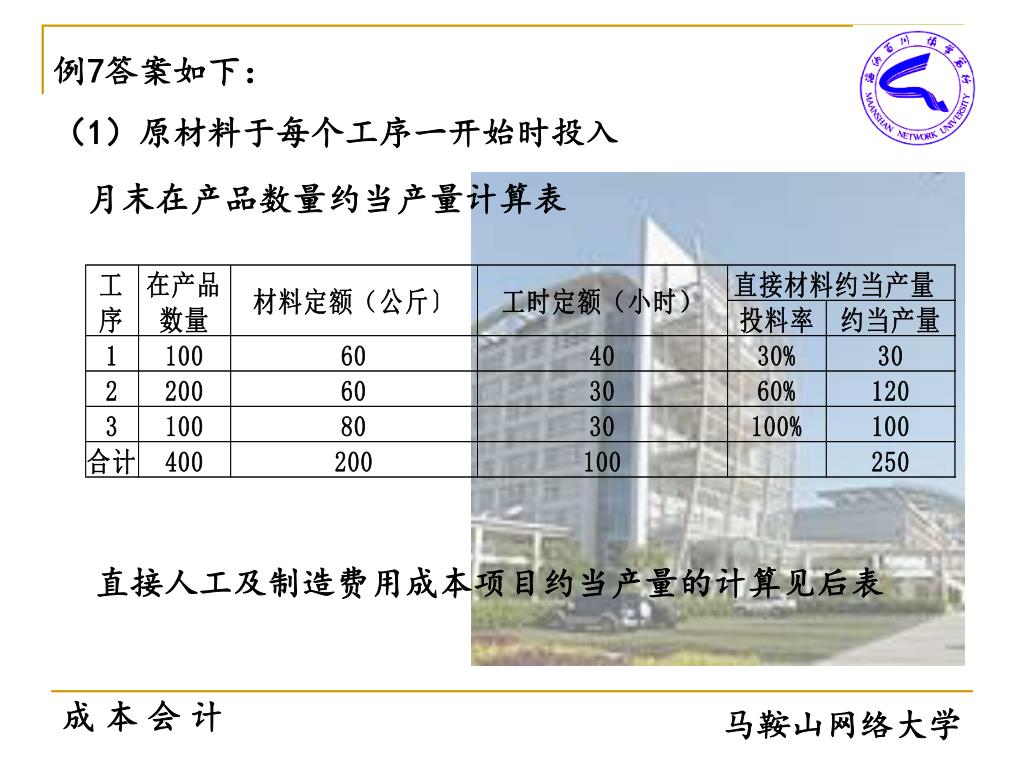

例7答案如下: (1)原材料于每个工序一开始时投入 月末在产品数量约当产量计算表 直接人工及制造费用成本项目约当产量的计算见后表

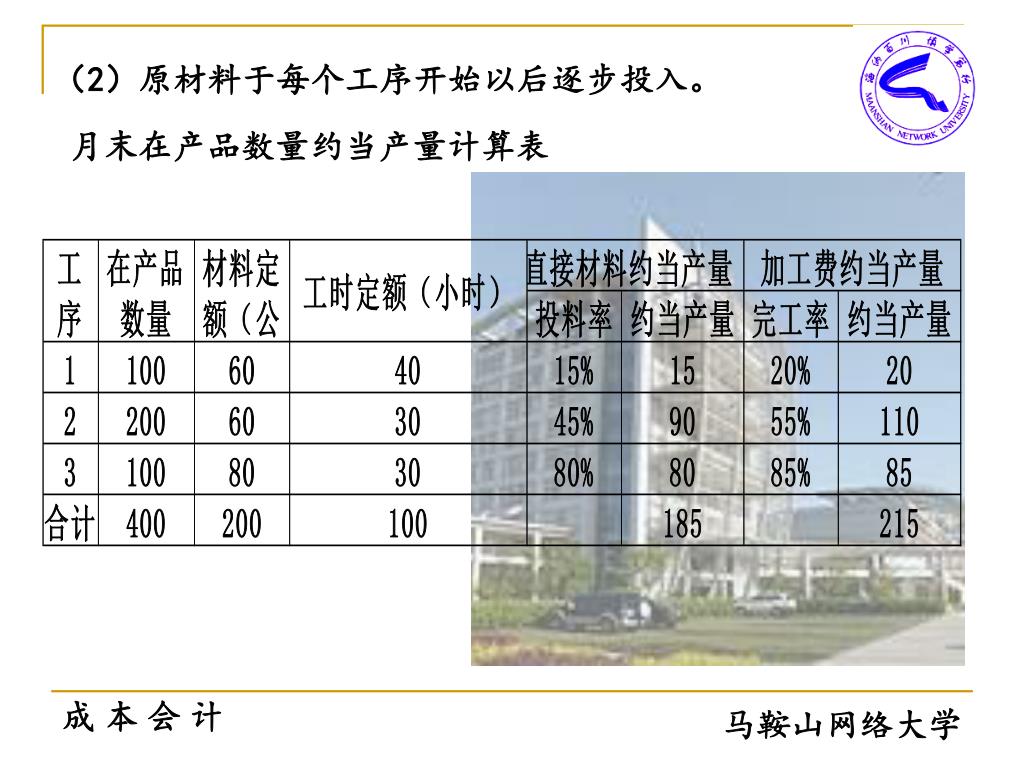

(2)原材料于每个工序开始以后逐步投入。 月末在产品数量约当产量计算表

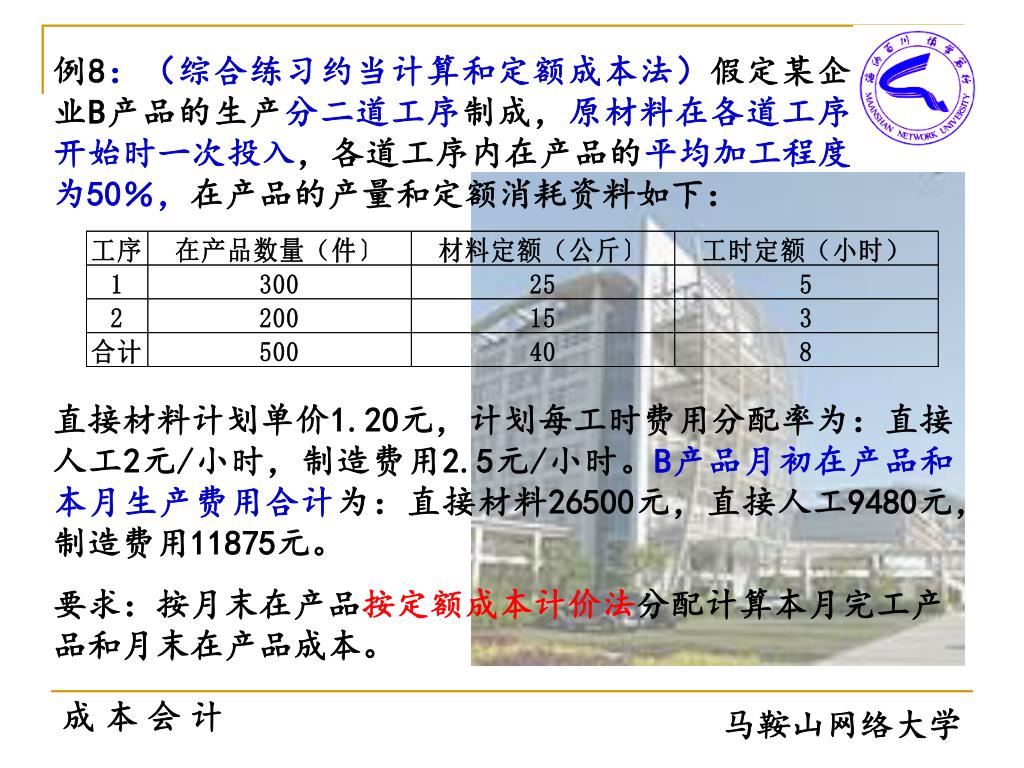

例8:(综合练习约当计算和定额成本法)假定某企业B产品的生产分二道工序制成,原材料在各道工序开始时一次投入,各道工序内在产品的平均加工程度为50%,在产品的产量和定额消耗资料如下:例8:(综合练习约当计算和定额成本法)假定某企业B产品的生产分二道工序制成,原材料在各道工序开始时一次投入,各道工序内在产品的平均加工程度为50%,在产品的产量和定额消耗资料如下: 直接材料计划单价1.20元,计划每工时费用分配率为:直接人工2元/小时,制造费用2.5元/小时。B产品月初在产品和本月生产费用合计为:直接材料26500元,直接人工9480元,制造费用11875元。 要求:按月末在产品按定额成本计价法分配计算本月完工产品和月末在产品成本。

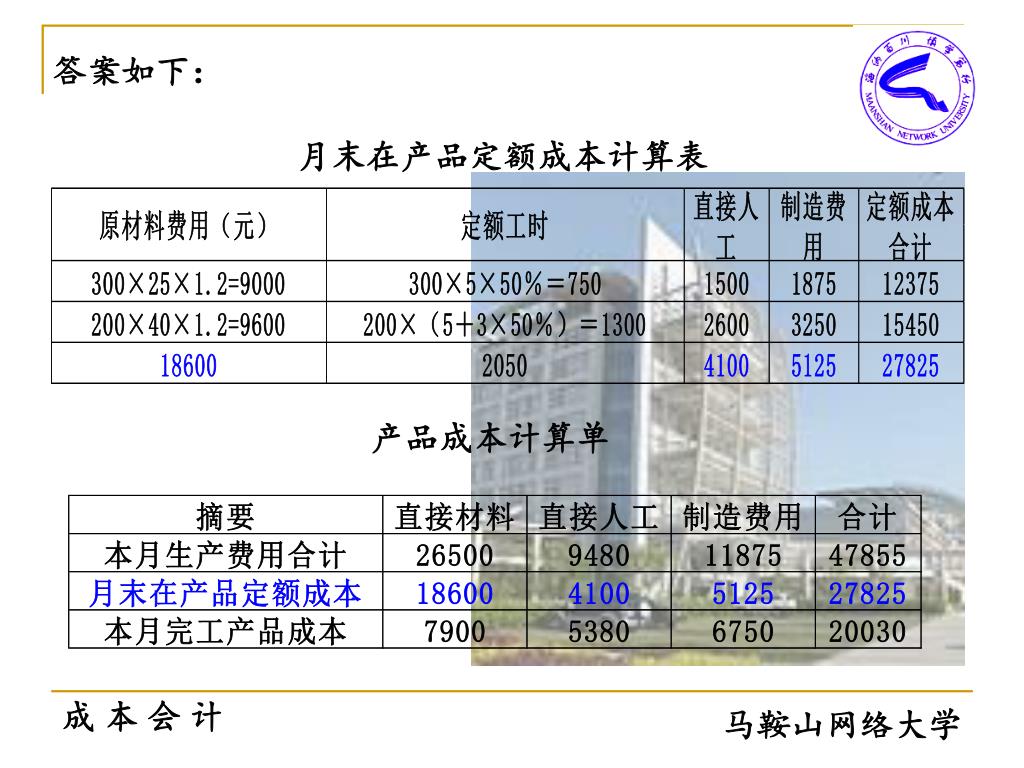

答案如下: 月末在产品定额成本计算表 产品成本计算单

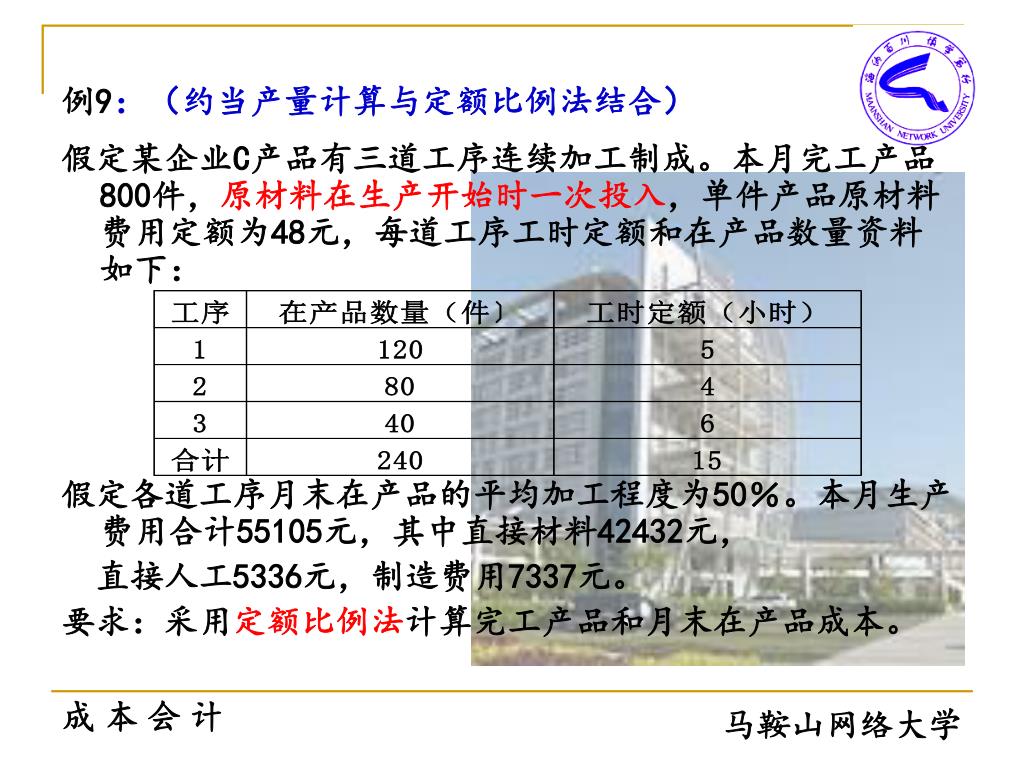

例9:(约当产量计算与定额比例法结合) 假定某企业C产品有三道工序连续加工制成。本月完工产品800件,原材料在生产开始时一次投入,单件产品原材料费用定额为48元,每道工序工时定额和在产品数量资料如下: 假定各道工序月末在产品的平均加工程度为50%。本月生产费用合计55105元,其中直接材料42432元, 直接人工5336元,制造费用7337元。 要求:采用定额比例法计算完工产品和月末在产品成本。

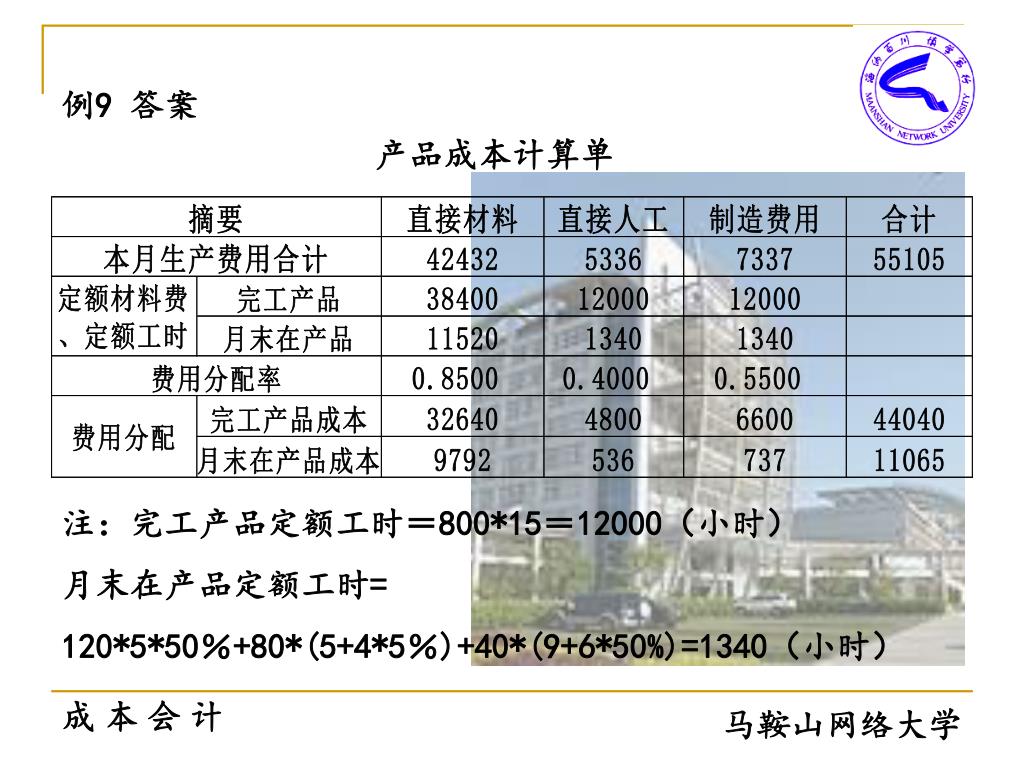

例9 答案 产品成本计算单 注:完工产品定额工时=800*15=12000(小时) 月末在产品定额工时= 120*5*50%+80*(5+4*5%)+40*(9+6*50%)=1340(小时)

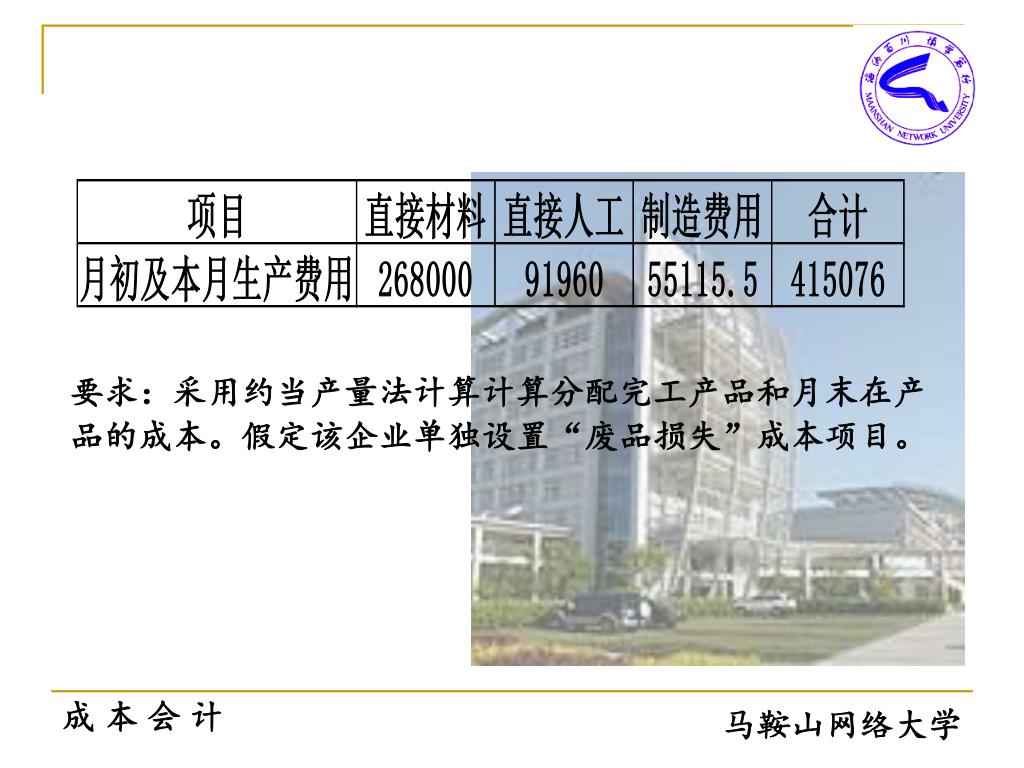

例11:某企业生产甲产品,经三道工序连续加工制成。原材料在各道工序开始时投入。甲产品的原材料消耗定额、工时定额和在产品数量、废品数量如下:例11:某企业生产甲产品,经三道工序连续加工制成。原材料在各道工序开始时投入。甲产品的原材料消耗定额、工时定额和在产品数量、废品数量如下: 本月完工甲产品500件,各工序月末在产品在本工序平均加工程度为50%。不可修复废品有残料250.85元入库,其在第二道工序的平均加工程度也为50%。月初及本月甲产品生产费用资料如下:
要求:采用约当产量法计算计算分配完工产品和月末在产品的成本。假定该企业单独设置“废品损失”成本项目。要求:采用约当产量法计算计算分配完工产品和月末在产品的成本。假定该企业单独设置“废品损失”成本项目。

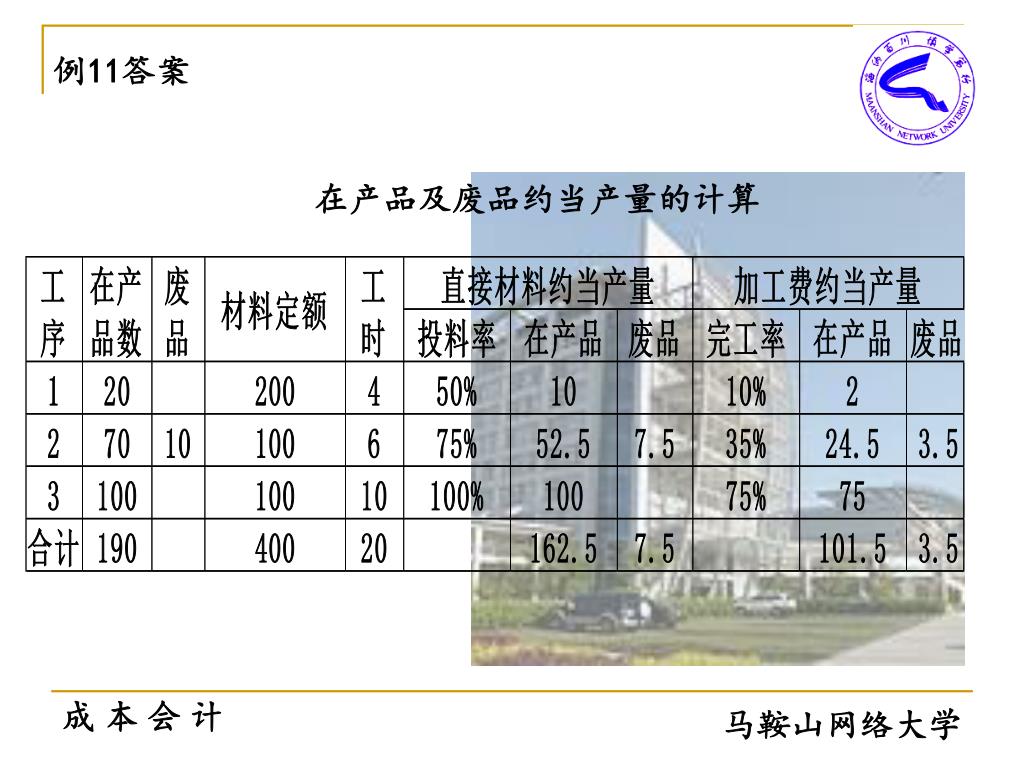

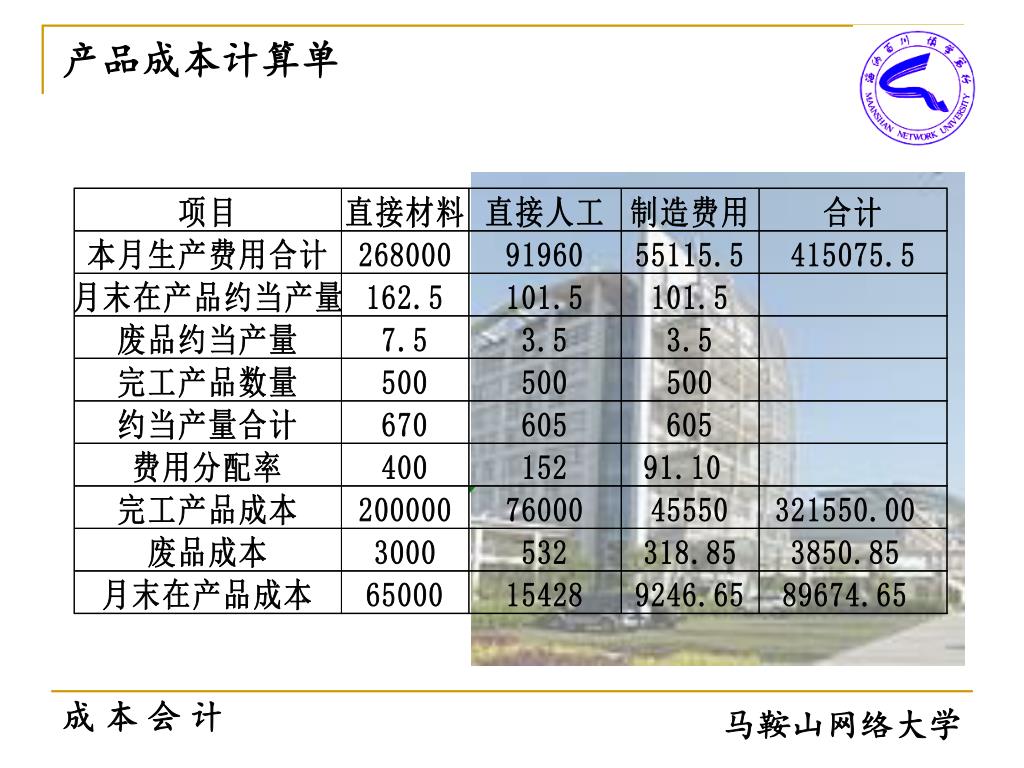

例11答案 在产品及废品约当产量的计算

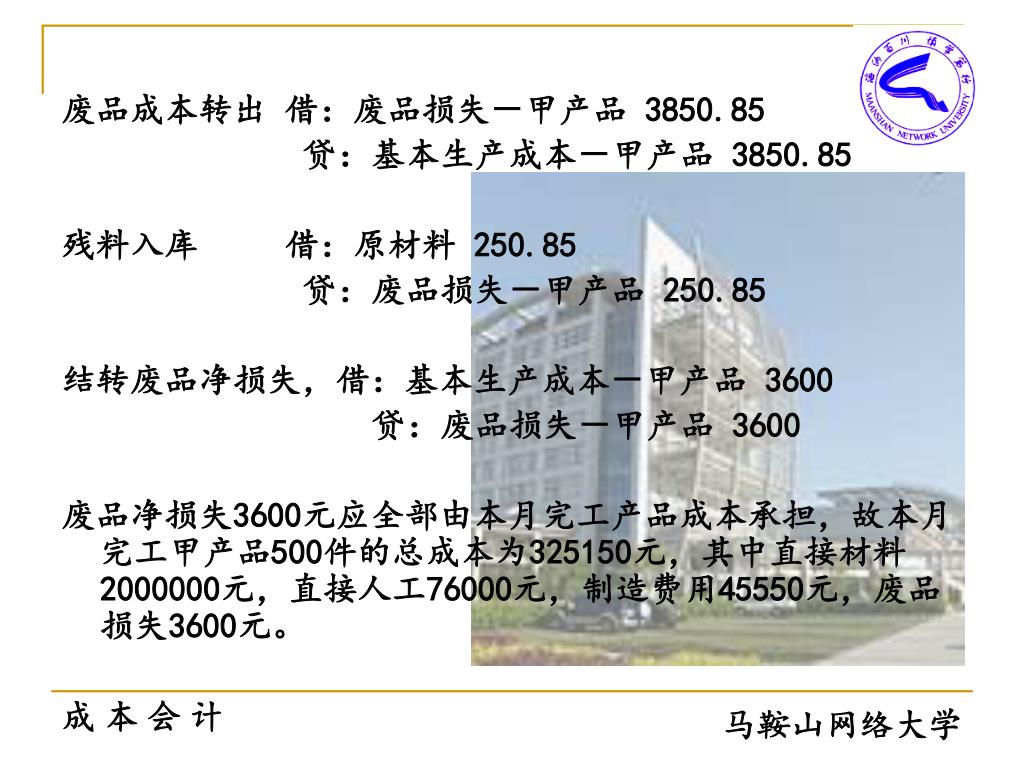

废品成本转出 借:废品损失-甲产品 3850.85 贷:基本生产成本-甲产品 3850.85 残料入库 借:原材料 250.85 贷:废品损失-甲产品 250.85 结转废品净损失,借:基本生产成本-甲产品 3600 贷:废品损失-甲产品 3600 废品净损失3600元应全部由本月完工产品成本承担,故本月完工甲产品500件的总成本为325150元,其中直接材料2000000元,直接人工76000元,制造费用45550元,废品损失3600元。
