Интеграция АЭС в Белорусскую энергосистему

Интеграция АЭС в Белорусскую энергосистему. Фактические и прогнозные данные производства ВВП, потребления электроэнергии, максимальной нагрузки и установленной мощности энергосистемы по республике до 2020 года.

Download Presentation

Интеграция АЭС в Белорусскую энергосистему

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Интеграция АЭСв Белорусскую энергосистему

  2. Фактические и прогнозные данные производства ВВП, потребления электроэнергии, максимальной нагрузки и установленной мощности энергосистемы по республике до 2020 года

  3. Электропотребление в 2020 году (средний уровень) 40,2 млрд.кВт∙ч, а максимальная нагрузка – 7000 МВт возрастет к уровню 2010 г. в 1,15 раза при прогнозном росте ВВП в 2,1 раза. • За аналогичный прошлый период (1998-2008г.г.) ВВП возросло в 2,1 раза, электропотребление – в 1,07 раза, а максимальная нагрузка – в 1,04 раза.

  4. По состоянию на 01.01.2009г. установленная мощность энергосистемы 8070,0 МВт, в т.ч. блокстанций – 337 МВт. Введено в 2009 году 350 МВт, в т.ч. Минская ТЭЦ-3 – 230 МВт; прочие – 120 МВт, (в т.ч. блокстанции – 70 МВт; Брестская ТЭЦ-1 – 6 МВт; мини-ТЭЦ г. Пружаны – 4 МВт; мини-ТЭЦ г. Жлобин – 25 МВт; Лукомльская ГРЭС – 15 МВт)

  5. Мощность по состоянию на 01.01.2010 года – 8420 МВт, в том числе блок-станции – 407 МВт. • Требуемая расчетная мощность 10300 МВт, • в том числе: • Вращающийся резерв- 600 МВт; • Максимальная нагрузка – 7000 МВт; • В ремонте- 1200 МВт; • Холодный резерв- 1200 МВт; • Техограничения- 300 МВт.

  6. Требуемая мощность при максимальной нагрузке, МВт

  7. Покрытие максимальной нагрузки, МВт

  8. Покрытие минимальной нагрузки, МВт

  9. Замещение выбывающих и ввод новых мощностей до 2020 года, МВт

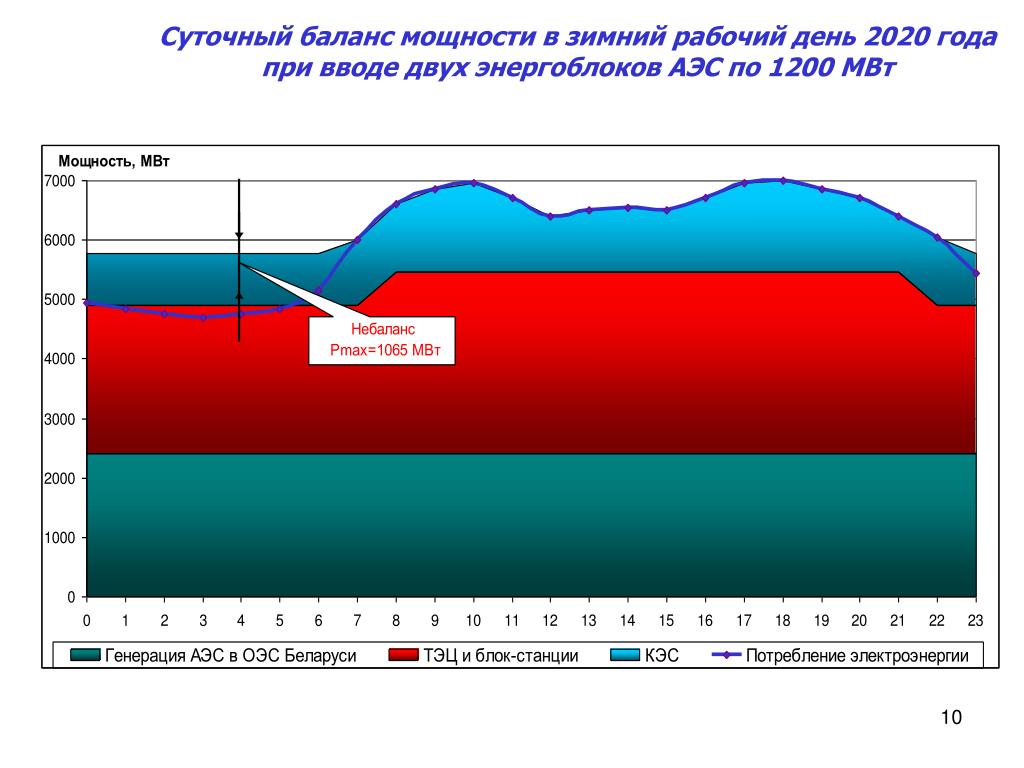

  10. Суточный баланс мощности в зимний рабочий день 2020 года при вводе двух энергоблоков АЭС по 1200 МВт

  11. Существующая структура покрытия баланса электрической мощности в ОЭС Беларуси • График суточного электропотребления ОЭС Беларуси неравномерен и имеет коэффициент неравномерности порядка 0,64, т.е. если в часы максимума среднее потребление в ОЗП составляет порядка 6000 МВт, то в часы минимальных нагрузок потребление составит 3850 МВт, разница – 2150 МВт. • С вводом АЭС проблема прохождения ночного минимума нагрузок усугубится из-за увеличения базовой части графика нагрузки.

  12. Рассмотрим возможность обеспечения баланса мощности в энергосистеме Беларуси с вводом одного энергоблока АЭС 1200 МВт в зимний и летний период 2020 года для максимальной и минимальной нагрузки. Для этого рассмотрим следующие мероприятия: • Установка пиковых ГТУ – 600 МВт; • Ввод электрокотельных – 400 МВт; • Комплекс пиковых ГТУ и электрокотельных.

  13. Оценка режимов работы ОЭС Беларуси проведена для следующих граничных условий: • Применение существующего коэффициента неравномерности суточного графика нагрузки – 0,64; • Отсутствие остановов энергоблоков КЭС в ночные часы; • Коэффициент технического минимума блоков КЭС принят 0,4; • По необходимости в ночные часы производится разгрузка блок-станций.

  14. Вариант – установка пиковых газовых турбин и электрокотлов

  15. СПАСИБО ЗА ВНИМАНИЕ
