120 likes | 243 Views
第一组 成员:廖家荣,吴 智 彪,李均灼,李尚辉,侯玉 根,林健胜,李水生. 工程背景. 稔坑水电站 枢纽工程: 位于广东省龙川县境内的东江干流,是东江干流梯级规划中枫树坝水库以下第二个梯级。 本工程主体工程包括:拦河闸坝、电站厂房、连接土坝、浆砌石坝、防护堤工程等。. 工程详细概况见任务书. 子项目一:导截流方案设计. 背景: 坝址处河床宽约 220m ,河谷断面呈 “ U ” 字型,主河道靠左侧;两岸地形为低丘陵,有不对称的一级阶地。
E N D
第一组 成员:廖家荣,吴智彪,李均灼,李尚辉,侯玉 根,林健胜,李水生
工程背景 稔坑水电站枢纽工程: 位于广东省龙川县境内的东江干流,是东江干流梯级规划中枫树坝水库以下第二个梯级。 本工程主体工程包括:拦河闸坝、电站厂房、连接土坝、浆砌石坝、防护堤工程等。 工程详细概况见任务书
子项目一:导截流方案设计 背景: 坝址处河床宽约220m,河谷断面呈“U”字型,主河道靠左侧;两岸地形为低丘陵,有不对称的一级阶地。 右岸阶地较窄,宽约15~20m,高程81~83m;左岸阶地宽约120~150m,高程80~83m,厂房及上坝公路布置于此。 坝址上游右岸500m及下游左岸200m地势相对较开阔平坦,均有阶地可布置施工临建设施。 坝址至上游黎咀镇间无通航要求。

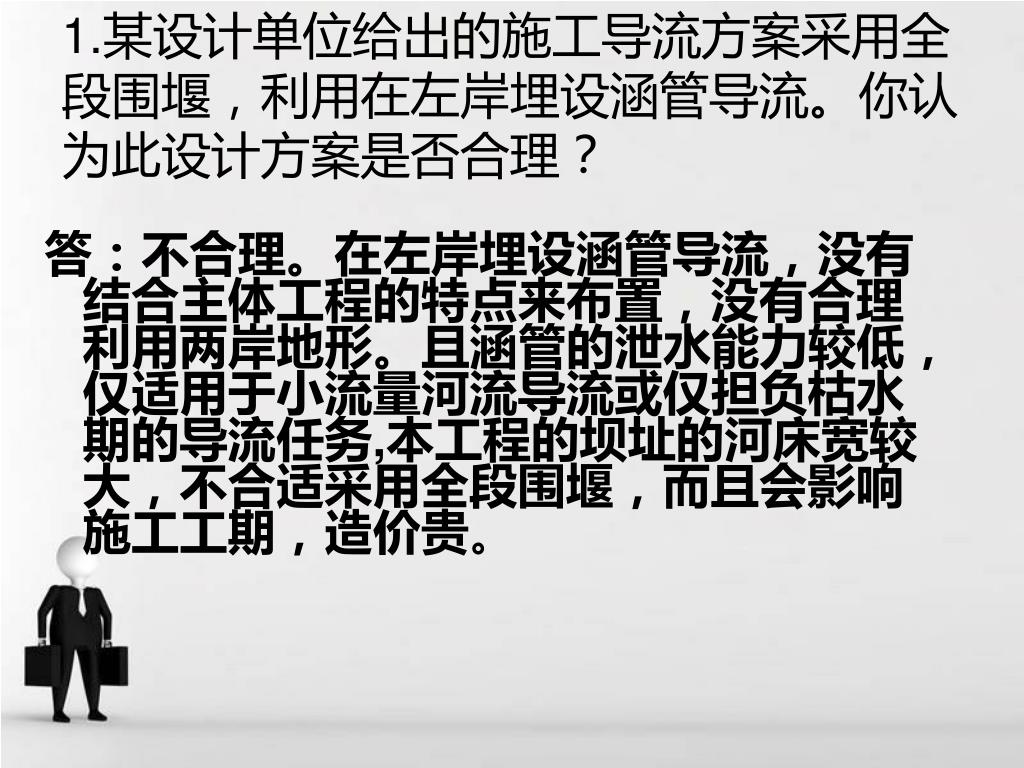

1.某设计单位给出的施工导流方案采用全 段围堰,利用在左岸埋设涵管导流。你认 为此设计方案是否合理? 答:不合理。在左岸埋设涵管导流,没有结合主体工程的特点来布置,没有合理利用两岸地形。且涵管的泄水能力较低,仅适用于小流量河流导流或仅担负枯水期的导流任务,本工程的坝址的河床宽较大,不合适采用全段围堰,而且会影响施工工期,造价贵。
2.根据资料选择导截流方案。2.1导流渡汛方式选择。2.根据资料选择导截流方案。2.1导流渡汛方式选择。 • 本工程坝址出河床较宽,应采用分段围堰法,分为两段两期。根椐经济的原则, 利用左岸地势相对较开阔平坦的地形条件,第一期第一段在河流的左岸实行施工,根椐河道流量设计数个泄水孔,并修建电站厂房及上坝公路。第二期第二段在右岸采用立堵法截流,利用上坝公路运输,修建浆砌石坝、连接土坝等工程。
2.2初选大坝、厂房的导流标准、导流时段、导流流量。2.2初选大坝、厂房的导流标准、导流时段、导流流量。 • 导流标准:导流标准级别为3级。 • 导流时段: 10月-3月的枯水期。 • 导流流量: 2491m/s3。
2.4拟定围堰填筑施工的机械和方法;拟定围堰拆除施工的机械和方法。2.4拟定围堰填筑施工的机械和方法;拟定围堰拆除施工的机械和方法。 • 围堰填筑施工的机械和方法:横向围堰采用土石围堰,纵向围堰采用混凝土围堰两种形式,混凝土围堰采用混凝土重力式结构。填筑:土石围堰铺一层,压实一层,检查一层。机械:推土机,自卸汽车,挖掘机,混凝土搅拌机,肋型碾压机; • 围堰拆除施工的机械和方法:在运用期的最后一个汛期后,逐层拆除,水下部分,背水部分,残余部分。机械:推土机,自卸汽车,挖掘机。
2.5选择截流时段、截流标准,确定相应截流流量。2.5选择截流时段、截流标准,确定相应截流流量。 • 截流时段: 10月-3月的枯水期。 • 截流标准:以5年一遇或10年一遇。 • 相应截流流量为1685 m/s3。
2.6提出截流方案、截流施工方法和机械使用情况2.6提出截流方案、截流施工方法和机械使用情况 • 采用上下游双戗同时进占以分担落差,降低截流难度,采用立堵法截流施工方法,用自卸汽车将截流材料从龙口一端向另一端或从两端向中间抛投进占逐步缩窄龙口直至合龙截断水流。 • 机械:挖掘机、推土机、自卸汽车等。
2.7基坑排水:如何考虑排水流量及选择排水设备?2.7基坑排水:如何考虑排水流量及选择排水设备? • 分为初期排水和经常性排水。初期排水,考虑围堰内的积水体积、围堰的渗水和降水时间;初期排水设备,常用普通离心泵,为运转方便,应选择容量不同的离心式水泵,以便组合使用。 • 经常性排水:基坑内的渗水、降水和施工废水,水位差和渗透系数。排水设备,采用潜水泵。
