An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. ИС в управлении экономическими объектами Стандарты корпоративных информационных систем Рынок КИС

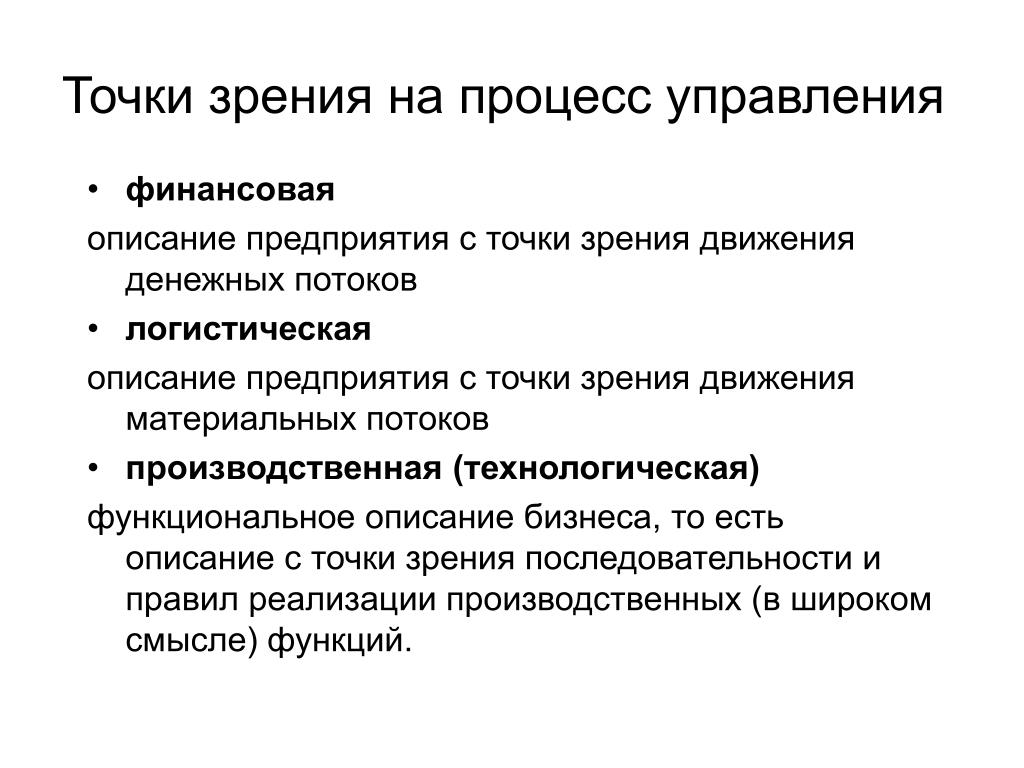

  2. Точки зрения на процесс управления • финансовая описание предприятия с точки зрения движения денежных потоков • логистическая описание предприятия с точки зрения движения материальных потоков • производственная (технологическая) функциональное описание бизнеса, то есть описание с точки зрения последовательности и правил реализации производственных (в широком смысле) функций.

  3. Базовые стандарты управления- MPS American Production and Inventory Control Society APICS Американская ассоциация по управлению запасами и производством • MPS (master planning scheduling) - обьемно-календарное планирование. Схема: формируетсяплан продаж("объем", с разбивкой по календарным периодам), по нему формируетсяплан пополнения запасов ( за счет производства или закупки) и оцениваютсяфинансовые результаты по периодам ( в качестве которых используются периоды планирования или финансовые периоды).

  4. Объемно-календарный план

  5. Периоды и границы во времени главного производственного плана-графика

  6. Укрупненный план План по периодам Уточненный план по периодам Финансовая оценка ??? Маркетинговыеданные Складские запасы Алгоритм MPS

  7. Базовые стандарты управления -SIC SIC (statistical inventory control) - статистическое управление запасами Схема: формируется "страховой запас" (Safety stock) в размере, например, суточной потребности или определяется "точка заказа" (reorder point) - уровень складских запасов, при снижении до которого необходимо спланировать заказ поставщику, и "уровень пополнения" запаса товара на складе- то количество товара, выше которого не рекомендуется повышать уровень складского запаса конкретного товара.

  8. Функционирование SIC-системы И приобретаемые, и производимые типы изделия могут быть назначены к SIC системе заказа.Всякий раз, когда уровень запасов падает ниже точки заказа, определенной в главной записи изделии, SIC система планирует производство, или приобретение дополнительного количество изделия.

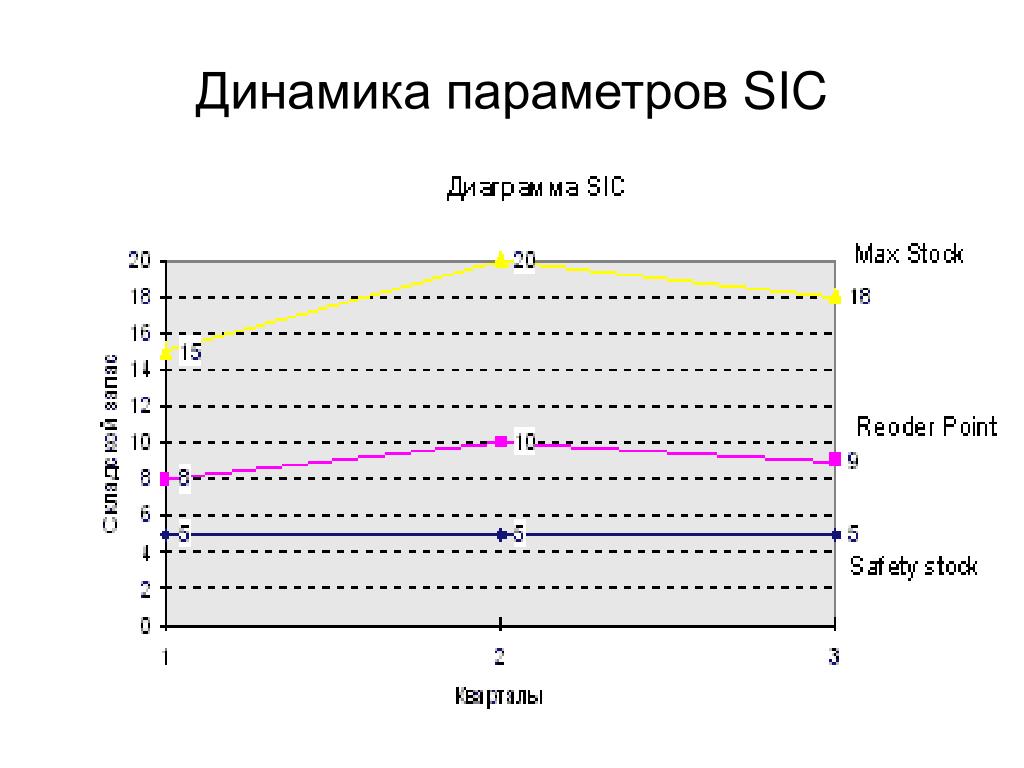

  9. Динамика параметров SIC

  10. SIC для сложных изделий Структура изделий представляется в виде древовидных конструкций, получивших обобщающее название BOM (bill of material)

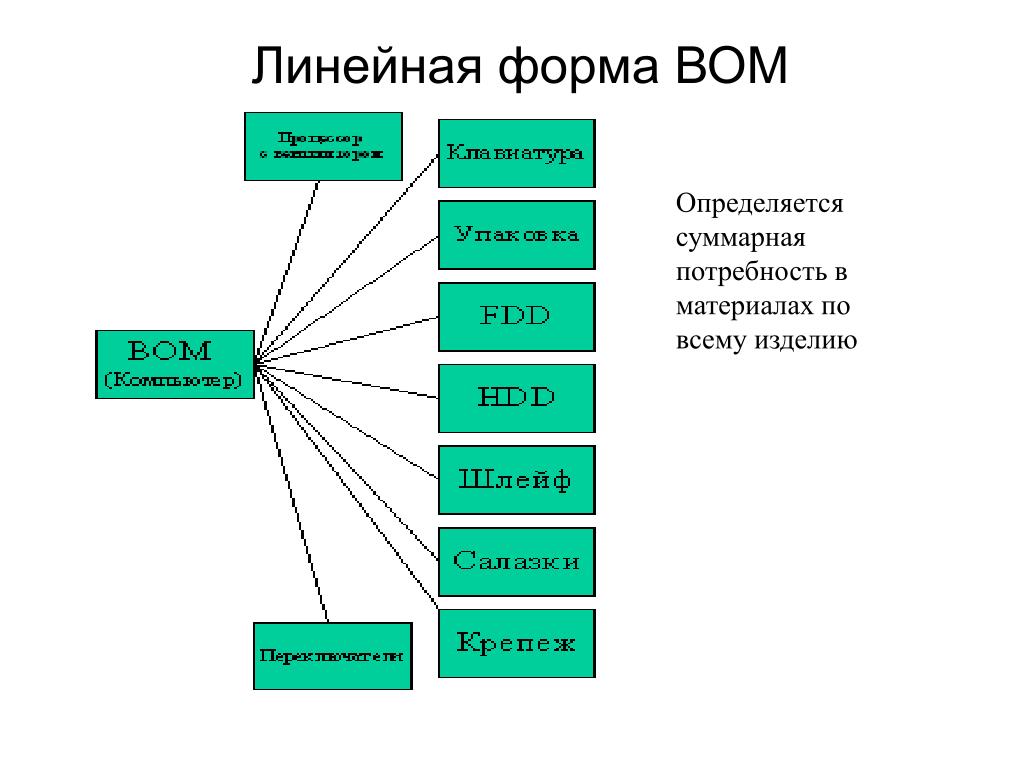

  11. Линейная форма ВОМ Определяется суммарная потребность в материалах по всему изделию

  12. Базовые стандарты управления – MRP MRP (Material Requirements Planning) - методология планирования потребности в материалах Задача MRP - гарантировать наличие необходимого количества требуемых материалов-комплектующих в любой момент времени в рамках срока планирования при оптимизации загрузки склада.

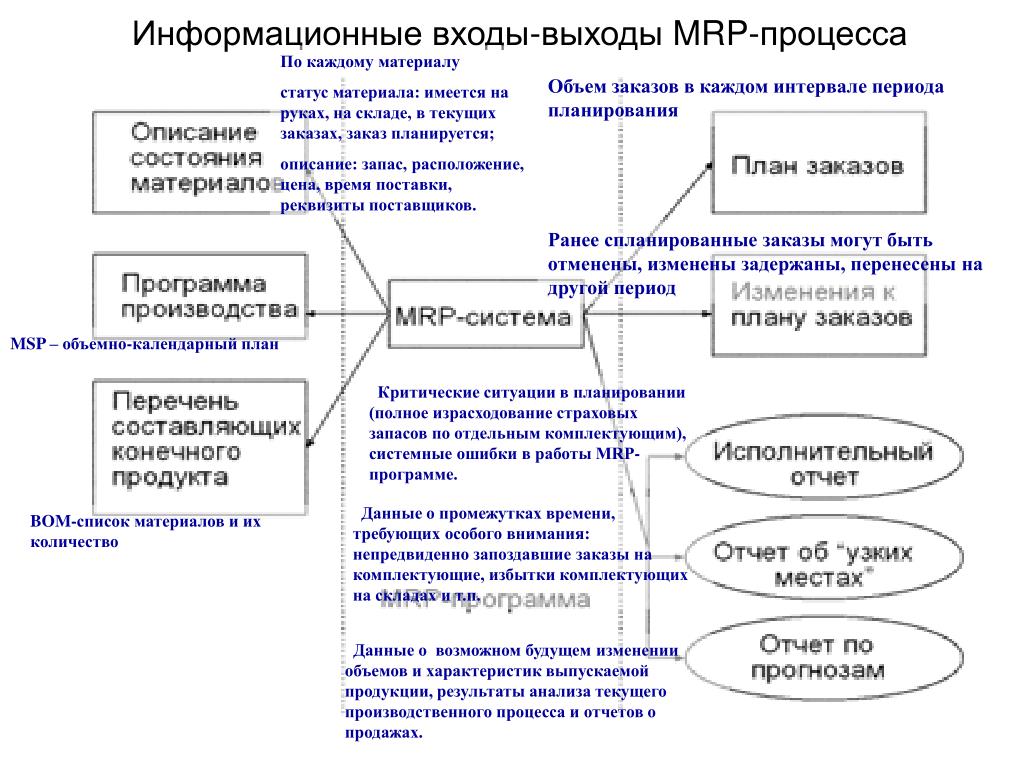

  13. Информационные входы-выходы MRP-процесса По каждому материалу статус материала: имеется на руках, на складе, в текущих заказах, заказ планируется; описание: запас, расположение, цена, время поставки, реквизиты поставщиков. Объем заказов в каждом интервале периода планирования Ранее спланированные заказы могут быть отменены, изменены задержаны, перенесены на другой период MSP – объемно-календарный план Критические ситуации в планировании (полное израсходование страховых запасов по отдельным комплектующим), системные ошибки в работы MRP-программе. Данные о промежутках времени, требующих особого внимания: непредвиденно запоздавшие заказы на комплектующие, избытки комплектующих на складах и т.п. BOM-список материалов и их количество Данные о возможном будущем изменении объемов и характеристик выпускаемой продукции, результаты анализа текущего производственного процесса и отчетов о продажах.

  14. СхемаMRP-процесса • MRP-система, анализируя принятую программу производства, определяет оптимальный график производства на планируемый период. • Материалы, не включенные в производственную программу, но присутствующие в текущих заказах, включаются в планирование как отдельный пункт. • На основе утвержденной программы производства и заказов на комплектующие, не входящие в нее, для каждого отдельно взятого материала вычисляется полная потребность, в соответствии с перечнем составляющих конечного продукта. • Учитывая текущий статус материала, для каждого периода времени и для каждого материала вычисляется чистая потребность Если чистая потребность в материале больше нуля, то системой автоматически создается заказ на материал. • Пересматриваются все заказы, созданные ранее текущего периода планирования. При необходимости в них вносятся изменения, чтобы предотвратить преждевременные поставки и задержки поставок от поставщиков.

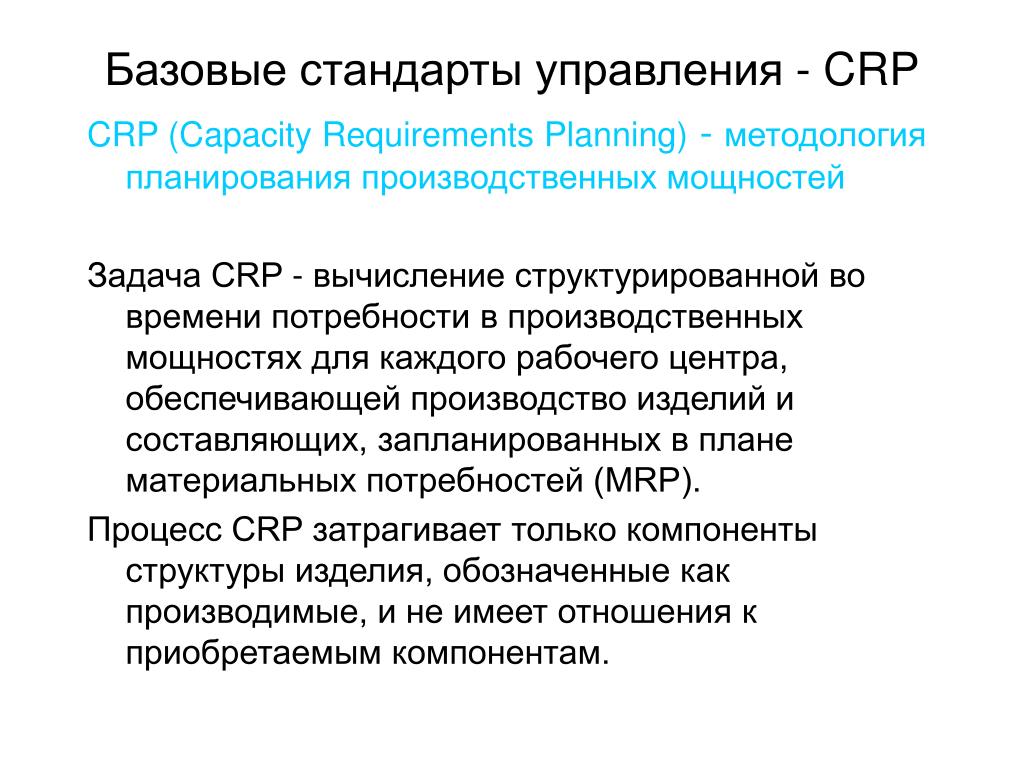

  15. Базовые стандарты управления - CRP CRP (Capacity Requirements Planning) - методология планирования производственных мощностей Задача CRP - вычисление структурированной во времени потребности в производственных мощностях для каждого рабочего центра, обеспечивающей производство изделий и составляющих, запланированных в плане материальных потребностей (MRP). Процесс CRP затрагивает только компоненты структуры изделия, обозначенные как производимые, и не имеет отношения к приобретаемым компонентам.

  16. Информационные входы-выходы СRP-процесса Запланированный производственный заказ, генерируется MPS, MRP, SIC Последовательность производственных операций Графики рабочих центров Незавершенные производственные заказыпредшествующего периода Мощности каждого рабочего центра, потребные для выполнения плана

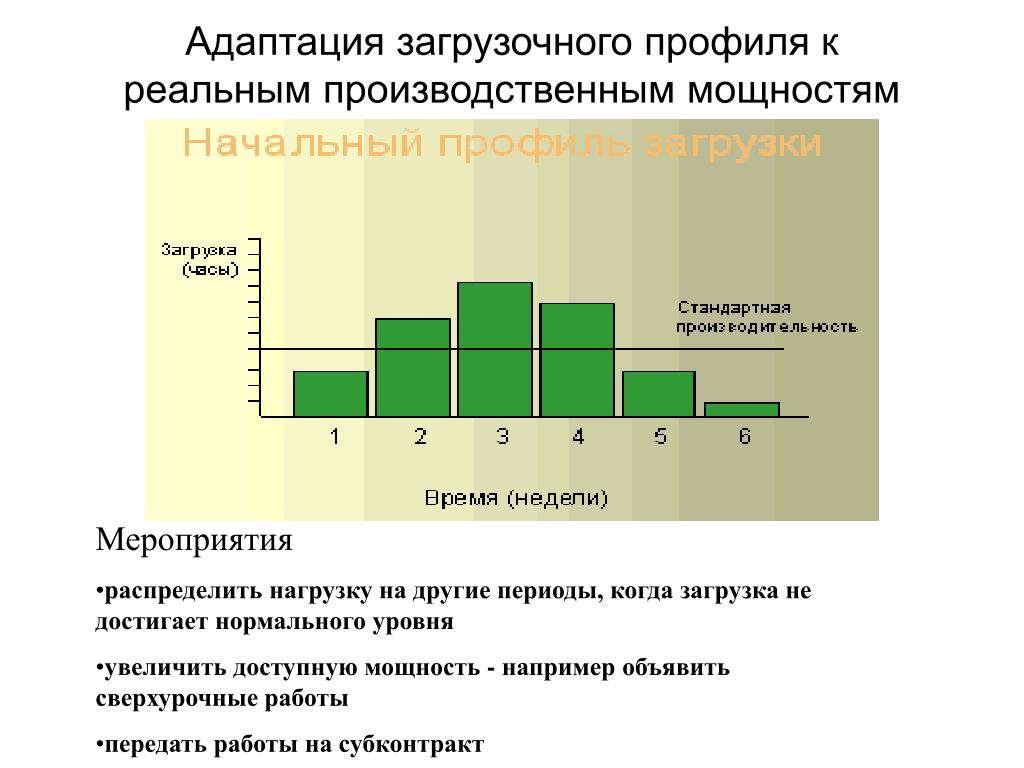

  17. Адаптация загрузочного профиля к реальным производственным мощностям • Мероприятия • распределить нагрузку на другие периоды, когда загрузка не достигает нормального уровня • увеличить доступную мощность - например объявить сверхурочные работы • передать работы на субконтракт

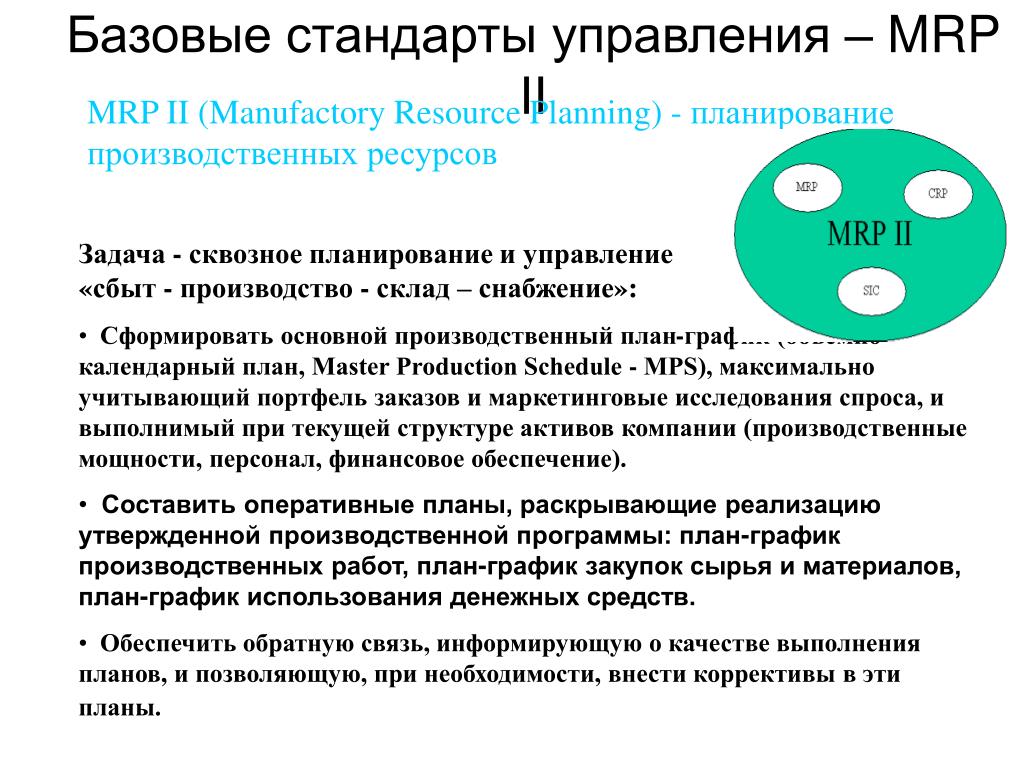

  18. Базовые стандарты управления – MRP II MRP II (Manufactory Resource Planning) - планирование производственных ресурсов • Задача - сквозное планирование и управление цепочкой«сбыт - производство - склад – снабжение»: • Сформировать основной производственный план-график (объемно-календарный план, Master Production Schedule - MPS), максимально учитывающий портфель заказов и маркетинговые исследования спроса, и выполнимый при текущей структуре активов компании (производственные мощности, персонал, финансовое обеспечение). • Составить оперативные планы, раскрывающие реализацию утвержденной производственной программы: план-график производственных работ, план-график закупок сырья и материалов, план-график использования денежных средств. • Обеспечить обратную связь, информирующую о качестве выполнения планов, и позволяющую, при необходимости, внести коррективы в эти планы.

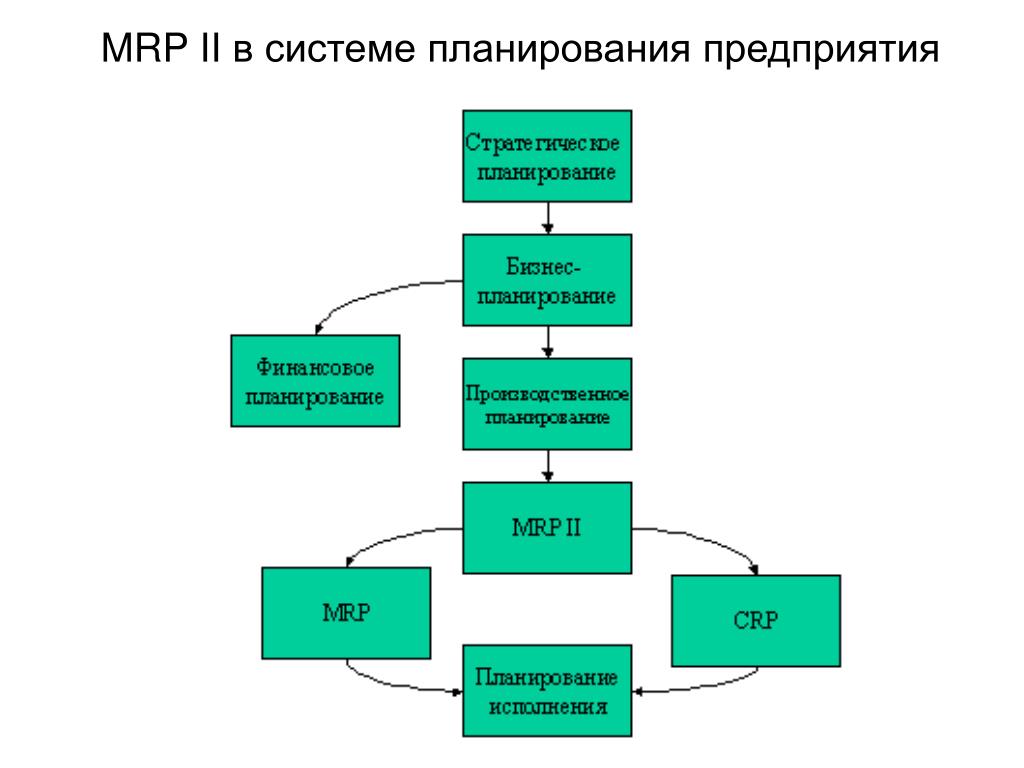

  19. MRP II в системе планирования предприятия

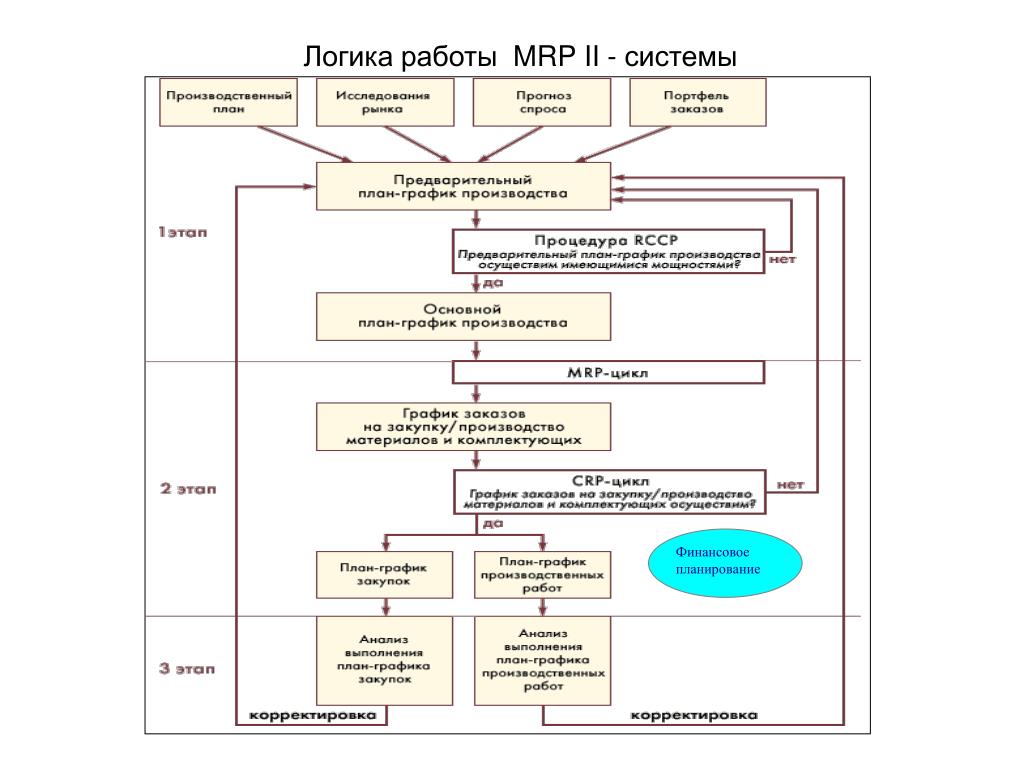

  20. Финансовое планирование Логика работы MRP II - системы

  21. Логика работы MRP II - системы 1.1. На основе заказов независимого спроса формируется основной производственный план-график. - Запускается процедура RCCP (Rough Cut Capacity Planning, предварительное планирование мощностей) - быстрой проверки выполнимости составленного плана с точки зрения имеющихся мощностей и существующей технологии производства. - По данным производственного плана, исследований рынка, прогноза спроса, портфеля заказов на продукцию составляется предварительный план-график выпуска конечных изделий. - Если предварительный план-график выпуска конечных изделий признается реально осуществимым, то он становится основным планом выпуска. В противном случае в предварительный план-график вносятся изменения, и он подвергается повторному тестированию с помощью процедуры RCCP.

  22. 2 На основе принятого производственного план-графика планируются потребности в материалах, мощностях и финансовых ресурсах. - Запускается стандартный MRP-цикл разработки план-графика заказов на закупку/производство материалов и комплектующих. - Запускается CRP-цикл, разработки план-графика производственных работ, описывающий всю дальнейшую производственную деятельность. -По этим двум документам оценивается потребность в финансах (Financial Requirements Planning - FRP) для осуществления производственной деятельности. То есть рассчитываются операционные расходы на закупку материалов, производственные нужды, зарплату производственному персоналу и т. д., и эти расходы распределяются по всему горизонту планирования. Финансовое планирование Логика работы MRP II - системы

  23. Логика работы MRP II - системы 3. MRP II-система осуществляет оперативное управление производственным процессом: контролирует выполнение плановых заданий и при необходимости вносит коррективы в действующие планы. -Выполнение планов регистрируется в системе. Анализ хозяйственного процесса производится путем сравнения фактических и нормативных показателей (производительность, потребление ресурсов) -Система ежедневно формирует сменные задания для рабочих центров, которые отражают последовательность проведения рабочих операций над сырьем и комплектующими на каждой единице производственных мощностей и длительность этих операций. - Система ежедневно формирует задания на закупку/поставку сырья и комплектующих, т.е. регулирует работу снабженческих, сбытовых и складских структур предприятия.

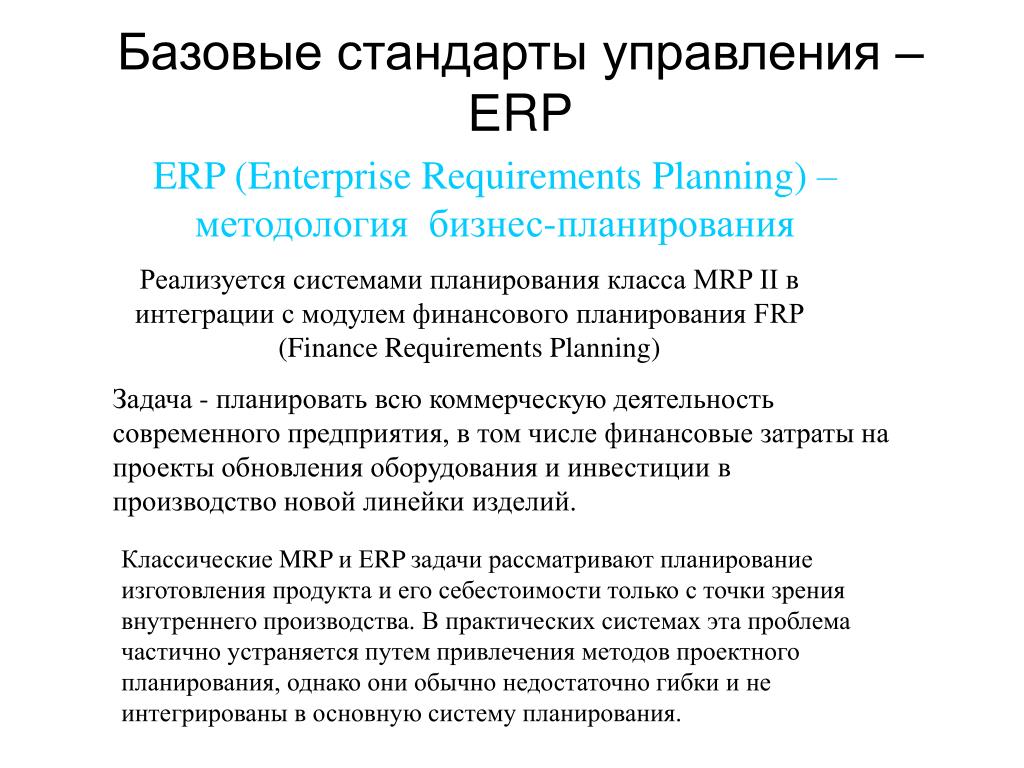

  24. Базовые стандарты управления – ЕRP ERP (Enterprise Requirements Planning) – методология бизнес-планирования Реализуется системами планирования класса MRPII в интеграции с модулем финансового планирования FRP (Finance Requirements Planning) Задача - планировать всю коммерческую деятельность современного предприятия, в том числе финансовые затраты на проекты обновления оборудования и инвестиции в производство новой линейки изделий. Классические MRP и ЕRPзадачи рассматривают планирование изготовления продукта и его себестоимости только с точки зрения внутреннего производства. В практических системах эта проблема частично устраняется путем привлечения методов проектного планирования, однако они обычно недостаточно гибки и не интегрированы в основную систему планирования.

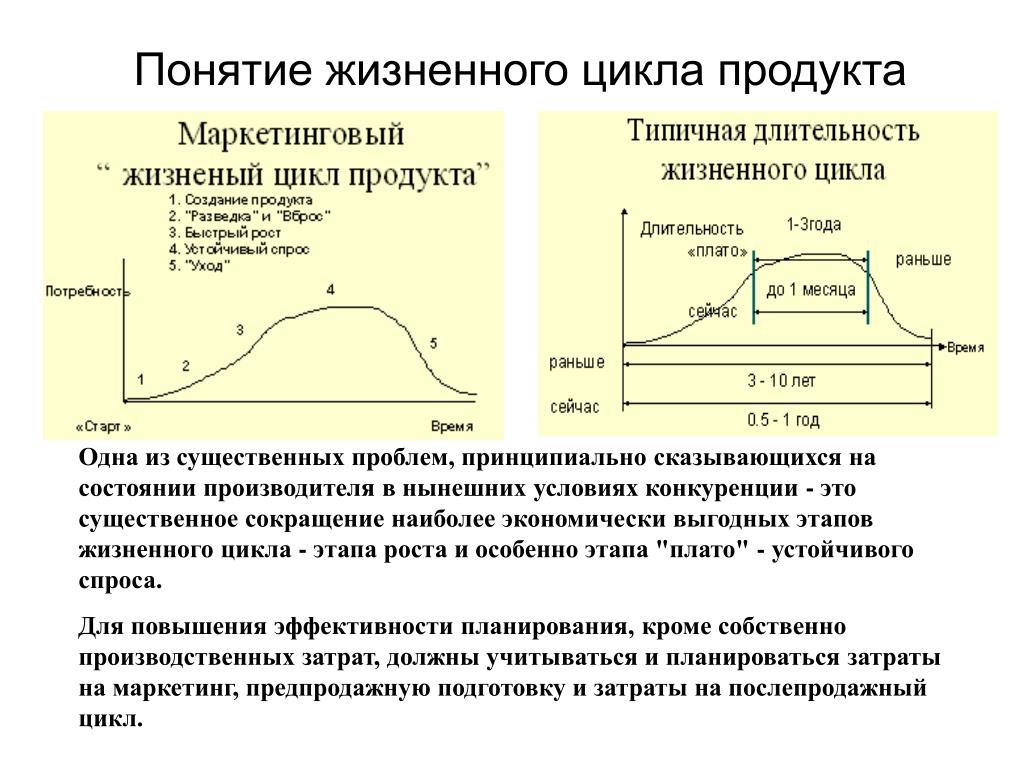

  25. Понятие жизненного цикла продукта Одна из существенных проблем, принципиально сказывающихся на состоянии производителя в нынешних условиях конкуренции - это существенное сокращение наиболее экономически выгодных этапов жизненного цикла - этапа роста и особенно этапа "плато" - устойчивого спроса. Для повышения эффективности планирования, кроме собственно производственных затрат, должны учитываться и планироваться затраты на маркетинг, предпродажную подготовку и затраты на послепродажный цикл.

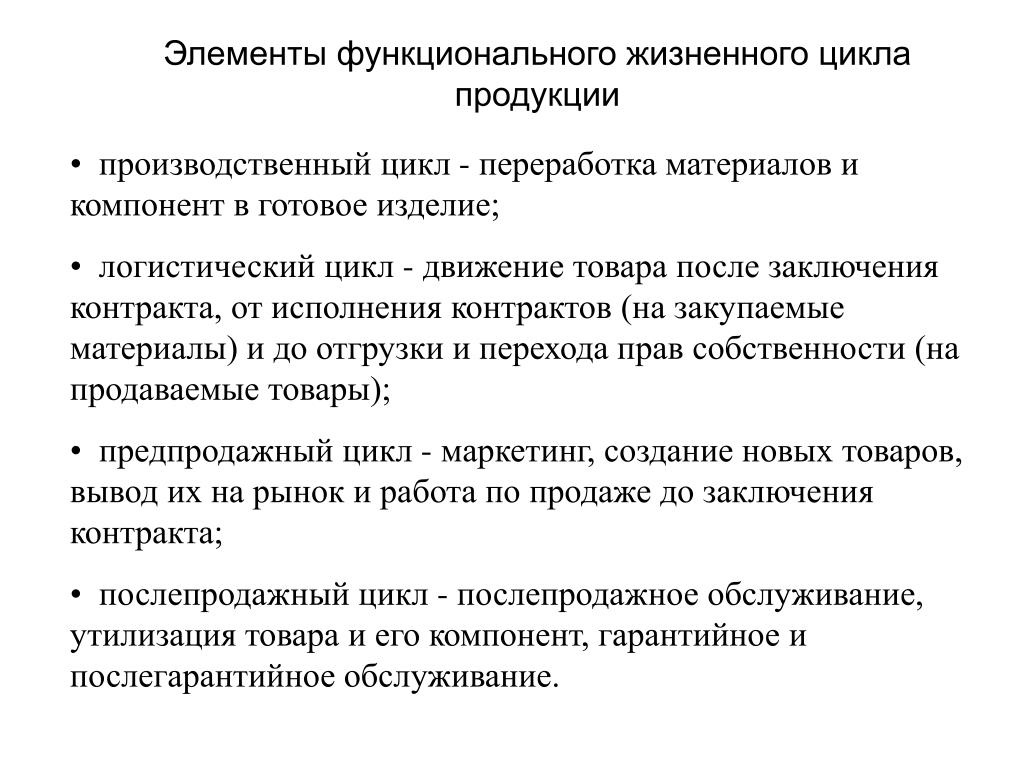

  26. Элементы функционального жизненного цикла продукции • производственный цикл - переработка материалов и компонент в готовое изделие; • логистический цикл - движение товара после заключения контракта, от исполнения контрактов (на закупаемые материалы) и до отгрузки и перехода прав собственности (на продаваемые товары); • предпродажный цикл - маркетинг, создание новых товаров, вывод их на рынок и работа по продаже до заключения контракта; • послепродажный цикл - послепродажное обслуживание, утилизация товара и его компонент, гарантийное и послегарантийное обслуживание.

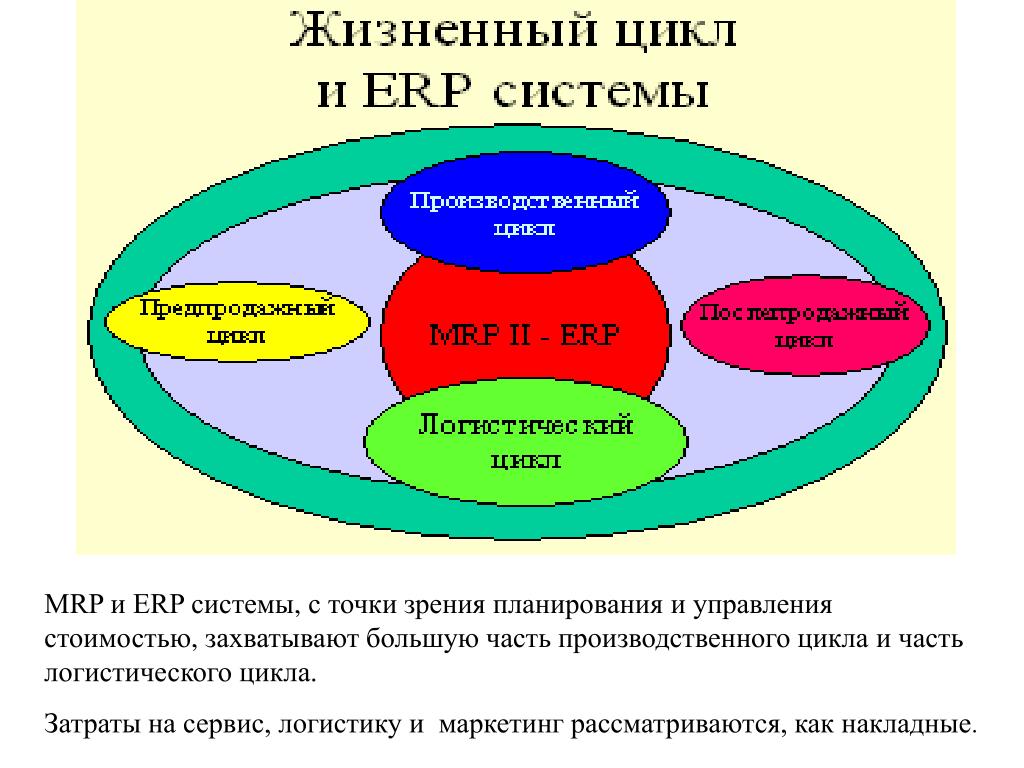

  27. MRP и ERP системы, с точки зрения планирования и управления стоимостью, захватывают большую часть производственного цикла и часть логистического цикла. Затраты на сервис, логистику и маркетинг рассматриваются, как накладные.

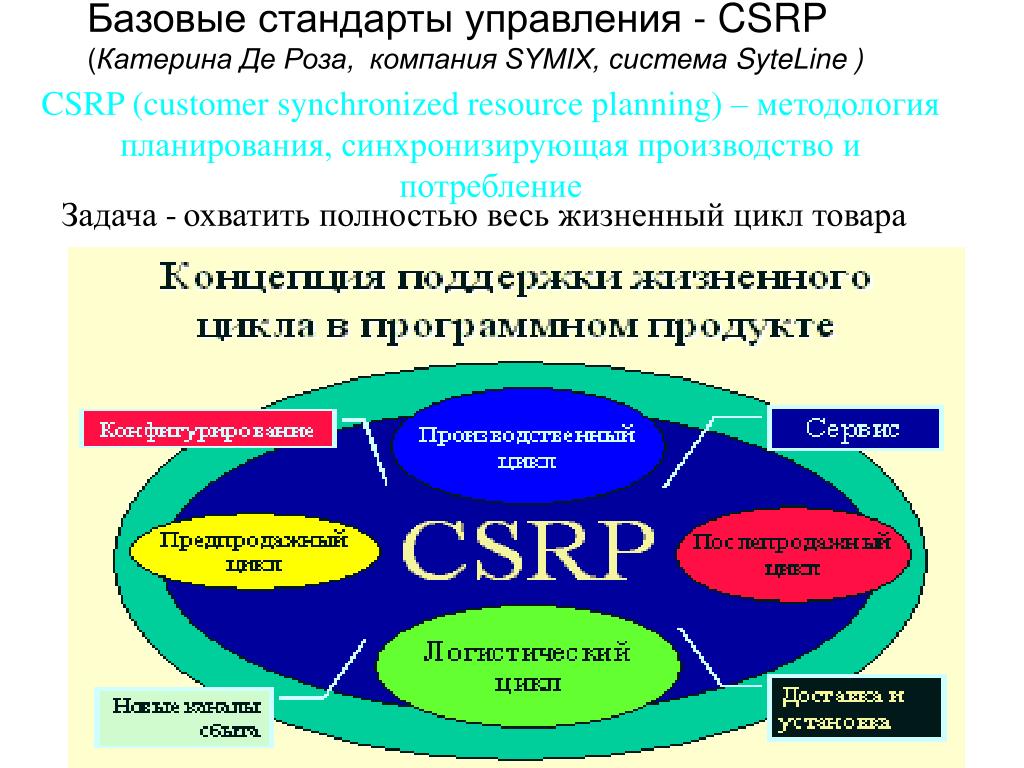

  28. Базовые стандарты управления - CSRP(Катерина Де Роза, компания SYMIX, система SyteLine) CSRP (customer synchronized resource planning) – методология планирования, синхронизирующая производство и потребление Задача -охватить полностью весь жизненный цикл товара

  29. Особенности методологии CSRP • Как меняются деловые процедуры в новых условиях? • Продавцы больше не размещают заказы. Они совместно с покупателем (может быть, на его рабочем месте) формируют заказы, определяя его потребности, которые динамически переводятся в требования к продуктам и к их производству. Технология конфигурирования заказов позволяет проверить его выполнимость до того как он размещен; • Обработка заказов охватывает информацию о потенциальных клиентах. Системы управления контактами и генераторы отчётов объединяются с системами создания заказов и производственного планирования, чтобы предоставить информацию о требуемых ресурсах до того, как заказ размещён. Тенденции рынка, спрос на продукцию и информация о предложениях конкурентов связываются с ключевыми бизнес-процессами. • Статические ценовые модели заменяются на инструмент ценообразования, который позволяет определить "оптимальную" стоимость каждого продукта для каждого покупателя. Увеличивается прибыльность продукции и точность изготовления.

  30. Сравнение стандартов управления

  31. 2. Рынок КИС

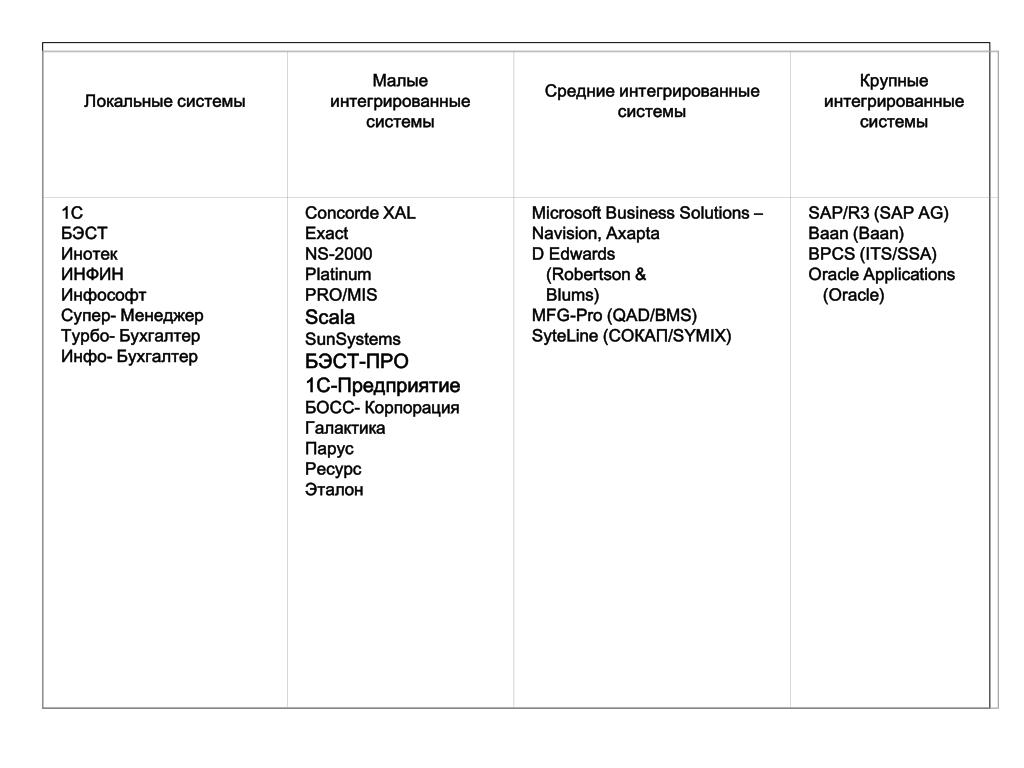

  32. Локальные системы Малые интегрированные системы Средние интегрированные системы Крупные интегрированные системы 1СБЭСТИнотекИНФИНИнфософтСупер- МенеджерТурбо- БухгалтерИнфо- Бухгалтер Concorde XALExactNS-2000PlatinumPRO/MISScalaSunSystemsБЭСТ-ПРО 1С-Предприятие БОСС- КорпорацияГалактикаПарусРесурсЭталон Microsoft Business Solutions – Navision, Axapta D Edwards   (Robertson &   Blums)MFG-Pro (QAD/BMS)SyteLine (СОКАП/SYMIX) SAP/R3 (SAP AG)Baan (Baan)BPCS (ITS/SSA)Oracle Applications   (Oracle)

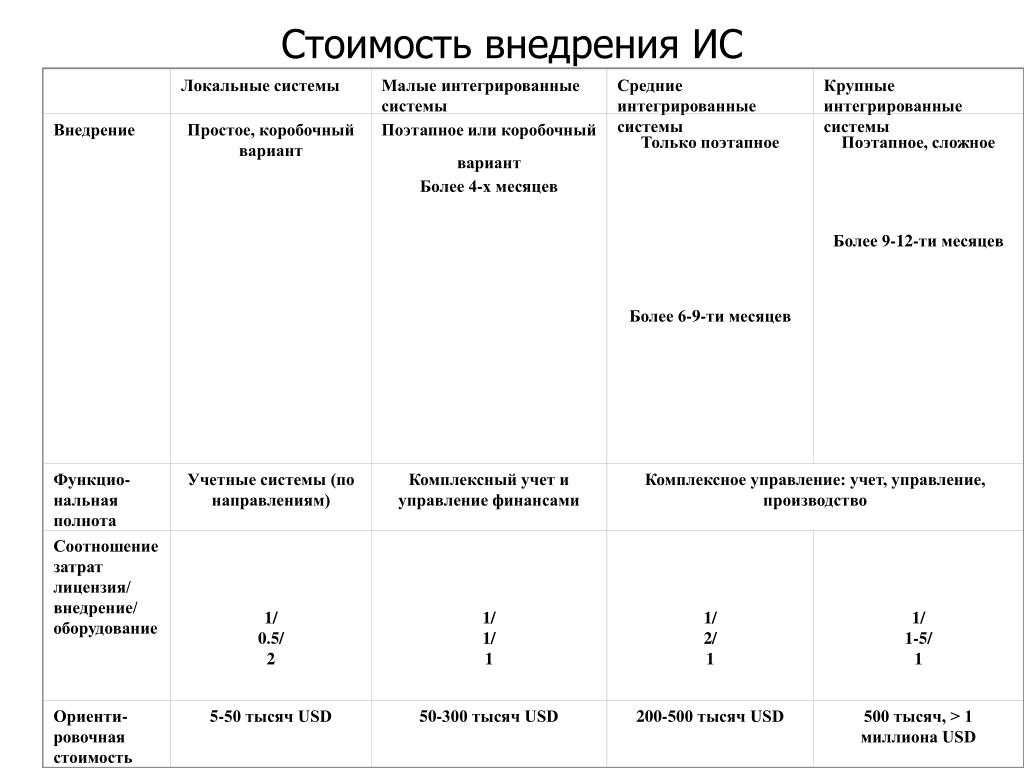

  33. Локальные системы Малые интегрированные системы Средние интегрированные системы Крупные интегрированные системы Внедрение Простое, коробочный вариант Поэтапное или коробочный вариант Более 4-х месяцев Только поэтапное Более 6-9-ти месяцев Поэтапное, сложное Более 9-12-ти месяцев Функцио-нальная полнота Учетные системы (по направлениям) Комплексный учет и управление финансами Комплексное управление: учет, управление, производство Соотношениезатратлицензия/внедрение/оборудование 1/0.5/2 1/1/1 1/2/1 1/1-5/1 Ориенти-ровочная стоимость 5-50 тысяч USD 50-300 тысяч USD 200-500 тысяч USD 500 тысяч, > 1 миллиона USD Стоимость внедрения ИС

  34. Показатель В среднем по отраслям промышленности Уменьшение страховых запасов (уровня неснижаемых остатков на складах) - 40% Уменьшение складских площадей - 25% Увеличение оборачиваемости ТМЗ + 65% Увеличение поставок точно в срок + 80% Снижение производственного брака - 35% Снижение задержек с отгрузкой готовой продукции - 45% Улучшение послепродажного обслуживания + 60% Более точный учет затрат + 30% Снижение транспортно-заготовительных расходов - 60% Уменьшение сроков закрытия учетного периода - 500% (в 5 раз) Увеличение оборачиваемости средств в расчетах + 30% Уменьшение затрат на административно-управленческий аппарат - 30% Устранение ручной подготовки и сопровождения документов + 90%

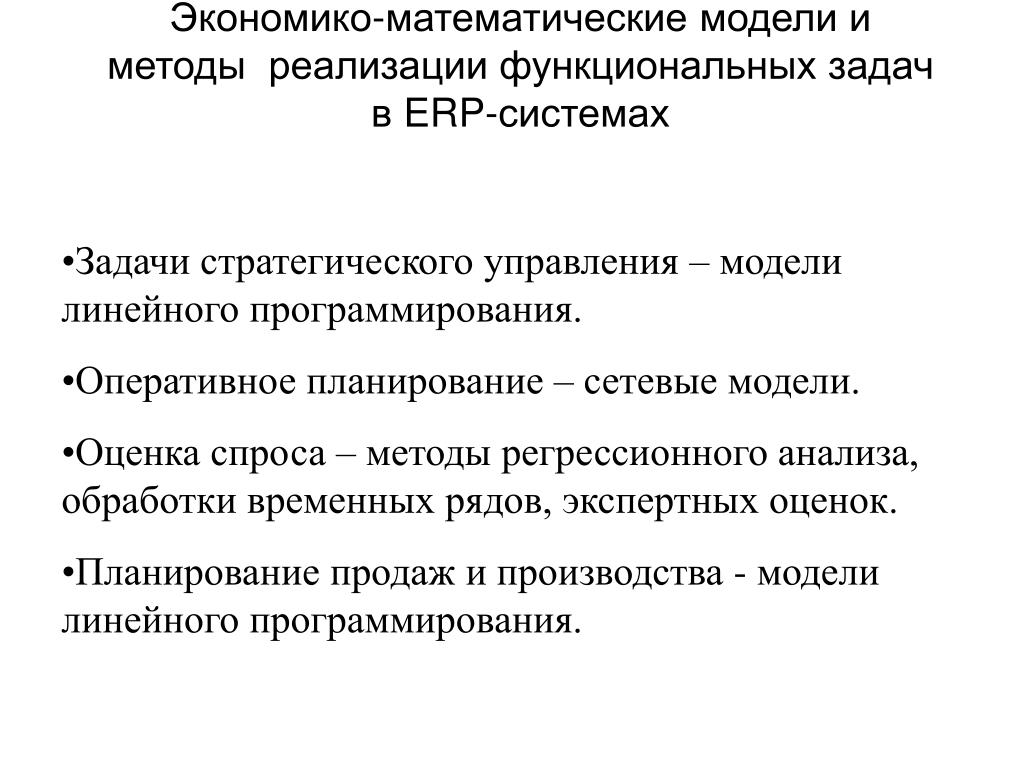

  35. Экономико-математические модели и методы реализации функциональных задач в ERP-системах • Задачи стратегического управления – модели линейного программирования. • Оперативное планирование – сетевые модели. • Оценка спроса – методы регрессионного анализа, обработки временных рядов, экспертных оценок. • Планирование продаж и производства - модели линейного программирования.

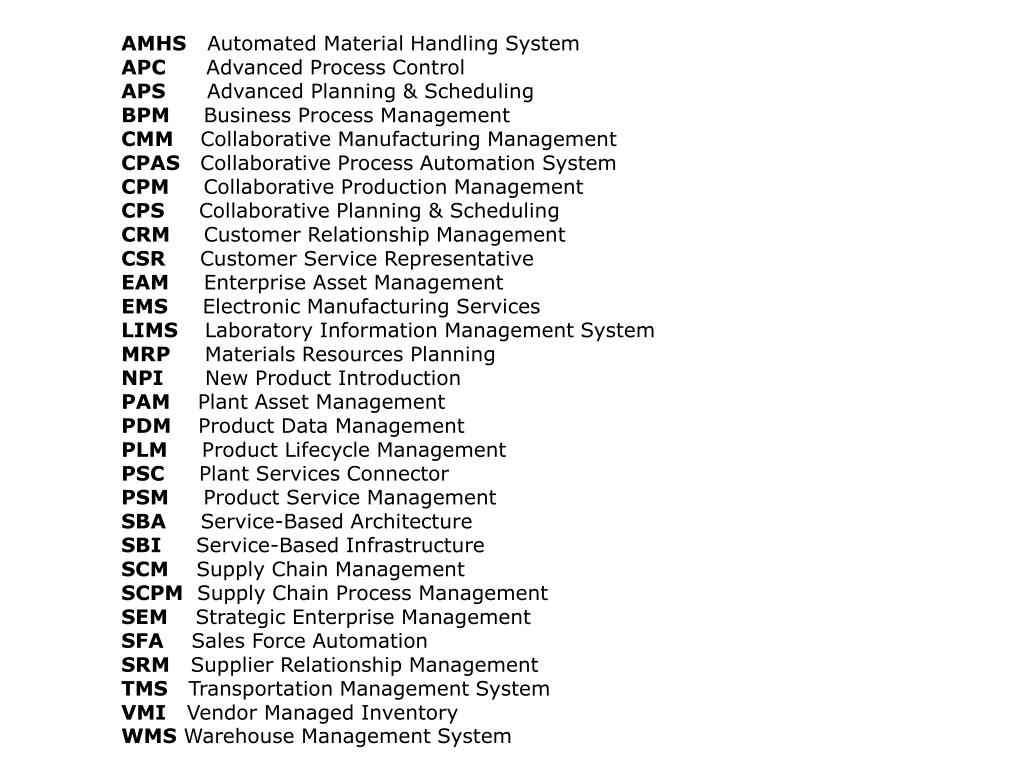

  36. AMHSAutomated Material Handling SystemAPC Advanced Process ControlAPSAdvanced Planning & SchedulingBPM Business Process ManagementCMM Collaborative Manufacturing ManagementCPAS Collaborative Process Automation SystemCPMCollaborative Production ManagementCPSCollaborative Planning & SchedulingCRM Customer Relationship ManagementCSRCustomer Service RepresentativeEAMEnterprise Asset ManagementEMSElectronic Manufacturing ServicesLIMS Laboratory Information Management SystemMRPMaterials Resources PlanningNPINew Product IntroductionPAMPlant Asset ManagementPDM Product Data ManagementPLMProduct Lifecycle ManagementPSCPlant Services ConnectorPSMProduct Service ManagementSBAService-Based ArchitectureSBIService-Based InfrastructureSCMSupply Chain ManagementSCPMSupply Chain Process ManagementSEMStrategic Enterprise ManagementSFASales Force AutomationSRMSupplier Relationship ManagementTMSTransportation Management SystemVMIVendor Managed InventoryWMS Warehouse Management System

  37. Реализация управления производством с помощью ИС

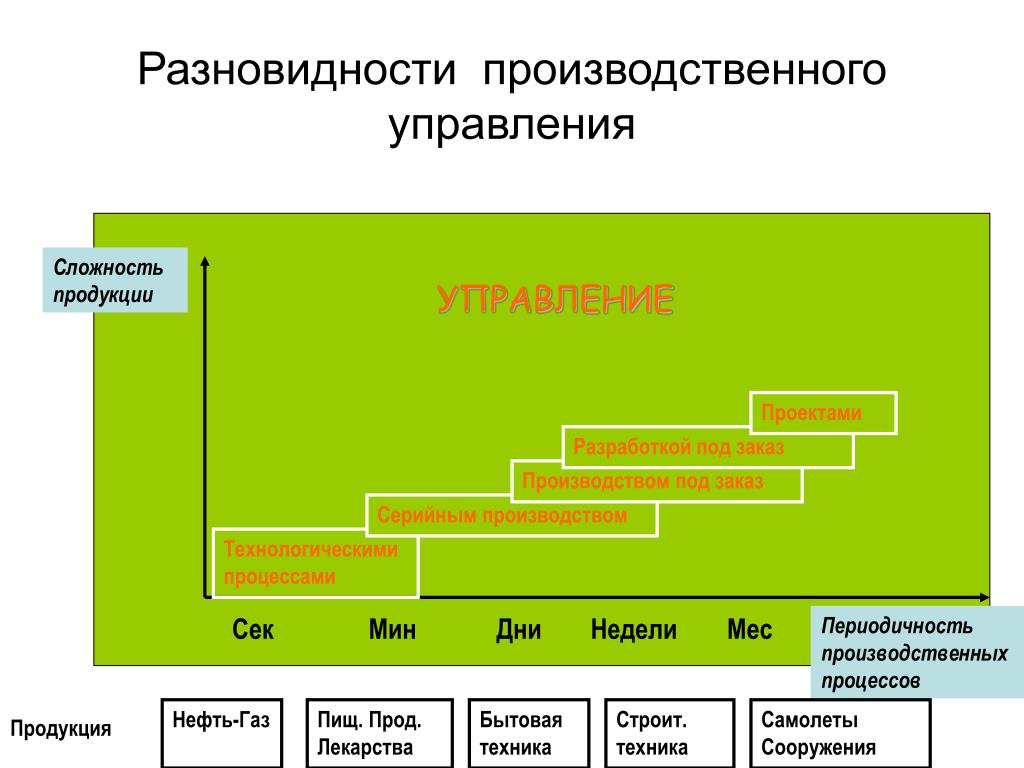

  38. Разновидности производственного управления Сложность продукции УПРАВЛЕНИЕ Проектами Разработкой под заказ Производством под заказ Серийным производством Технологическими процессами Сек Мин Дни Недели Мес Периодичность производственных процессов Нефть-Газ Пищ. Прод. Лекарства Бытовая техника Строит. техника Самолеты Сооружения Продукция

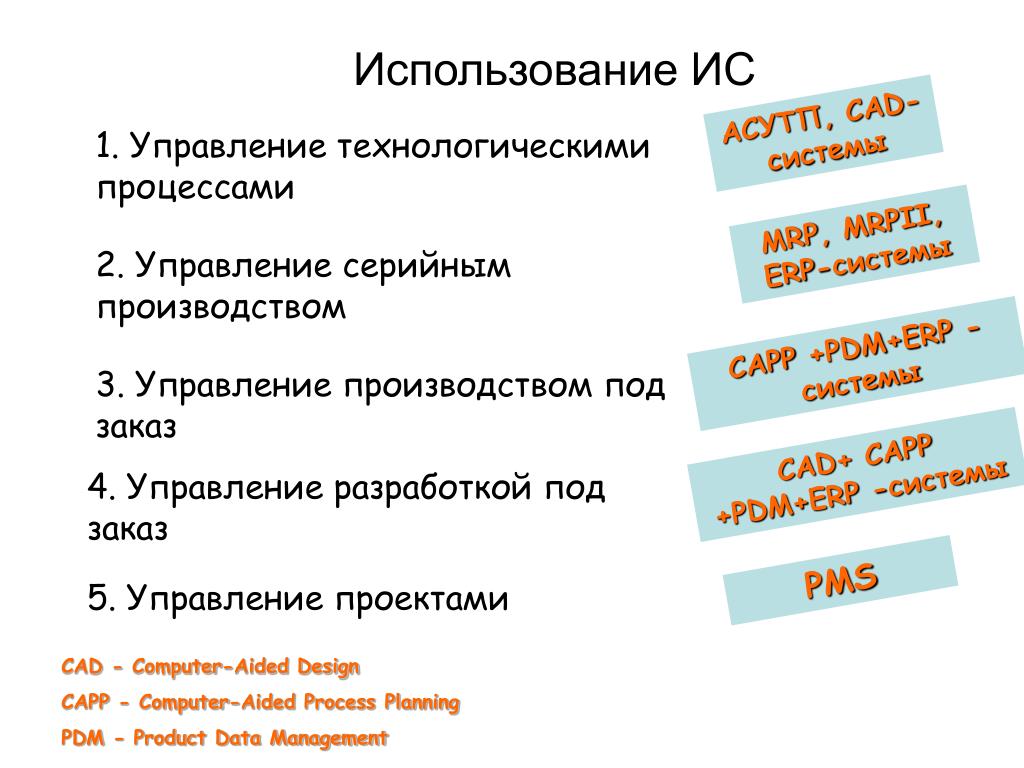

  39. Использование ИС АСУТП, CAD-системы 1. Управление технологическими процессами MRP, MRPII, ERP-системы 2. Управление серийным производством CAPP +PDM+ERP -системы 3. Управление производством под заказ CAD+ CAPP +PDM+ERP -системы 4. Управление разработкой под заказ PMS 5. Управление проектами CAD - Computer-Aided Design CAPP - Computer-Aided Process Planning PDM - Product Data Management

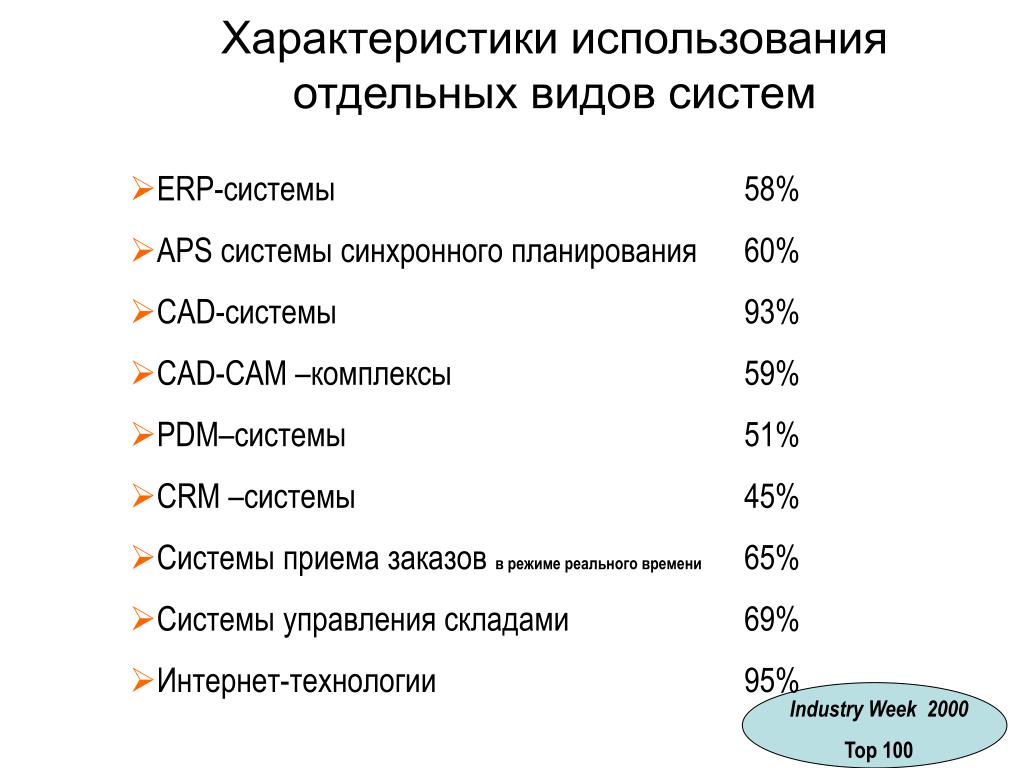

  40. Характеристики использования отдельных видов систем • ERP-системы 58% • APS системы синхронного планирования60% • CAD-системы 93% • CAD-CAM –комплексы 59% • PDM–системы 51% • CRM –системы 45% • Системы приема заказов в режиме реального времени 65% • Системы управления складами 69% • Интернет-технологии 95% Industry Week 2000 Top 100
