第六章 装 饰 装 修 工 程. 抹灰工程 饰面工程 楼地面工程. 第四节 楼地面工程. 楼地面 是建筑物的底层地面(地面)和楼层地面 (楼面)的总称 , 要求 有良好承载力、耐磨性、耐腐 蚀性、抗渗漏、隔声等。 一 楼地面的组成和分类 1 、组成 由面层、垫层、基层等组成。 基层:对于底层地面多为素土夯实或加入石灰、碎 石的夯实土,对于 楼层来说就是钢筋混凝土楼板。 垫层:基层上的结构层,有刚性和非刚性两种垫层。 面层:楼地面的最上层,也是表面层。. 2 、分类

Download Presentation

第六章 装 饰 装 修 工 程

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 第六章装 饰 装 修 工 程 抹灰工程 饰面工程 楼地面工程

  2. 第四节 楼地面工程 楼地面是建筑物的底层地面(地面)和楼层地面 (楼面)的总称 ,要求有良好承载力、耐磨性、耐腐 蚀性、抗渗漏、隔声等。 一 楼地面的组成和分类 1、组成 由面层、垫层、基层等组成。 基层:对于底层地面多为素土夯实或加入石灰、碎 石的夯实土,对于楼层来说就是钢筋混凝土楼板。 垫层:基层上的结构层,有刚性和非刚性两种垫层。 面层:楼地面的最上层,也是表面层。

  3. 2、分类 (1)按面层材料分:水泥砂浆、混凝土、水磨石、砖、马赛克、花岗石、三合土、木、塑料、地毯等地面。 (2)按面层结构分:整体(如水泥砂浆、混凝土)、块材(如马赛克)和涂布地面等。

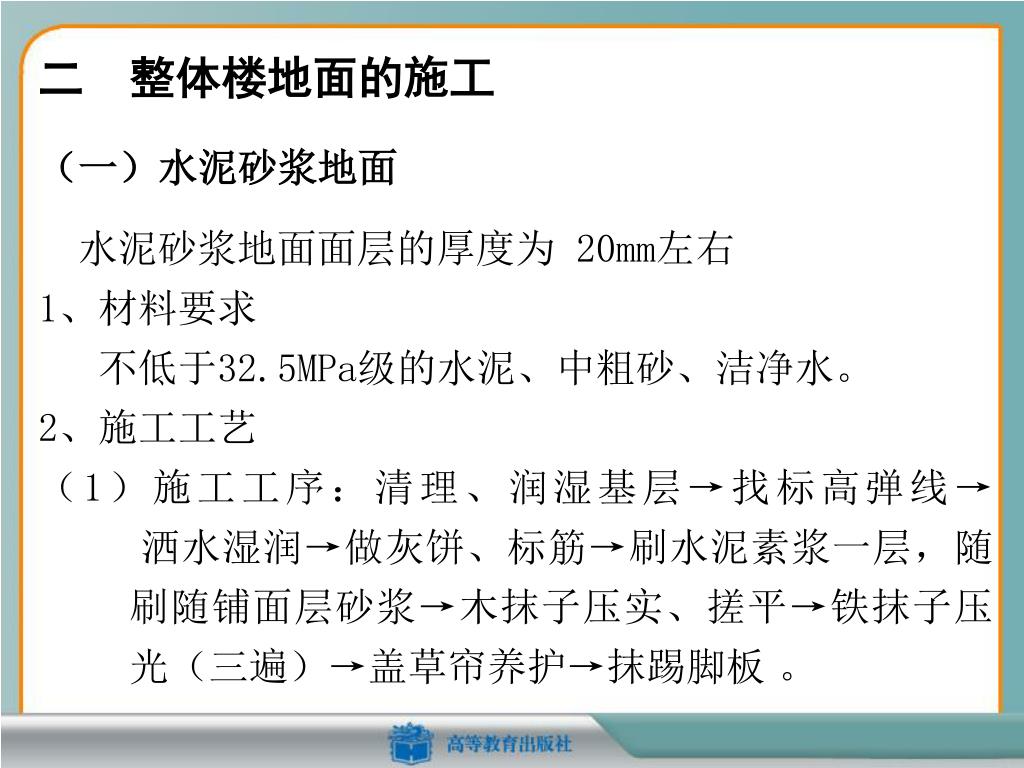

  4. 二 整体楼地面的施工 (一)水泥砂浆地面 水泥砂浆地面面层的厚度为 20mm左右 1、材料要求 不低于32.5MPa级的水泥、中粗砂、洁净水。 2、施工工艺 (1)施工工序:清理、润湿基层→找标高弹线→ 洒水湿润→做灰饼、标筋→刷水泥素浆一层,随刷随铺面层砂浆→木抹子压实、搓平→铁抹子压光(三遍)→盖草帘养护→抹踢脚板 。

  5. (2)施工要点 ①施工前先测定地坪标高,校正门框; ②表面较光滑的基层应凿毛,清扫湿润,凿毛; ③有坡度、地漏的房间,应找出不小于5%的坡度; ④面积较大时在水泥初凝后弹分格线,要留分格缝; ⑤终凝后覆盖浇水养护,这是水泥砂浆面层不起砂的重要保证措施。

  6. (二)细石混凝土地面 细石混凝土地面面层厚度为30~40mm左右。 克服水泥砂浆地面干缩较大的特点。 1、材料要求: (1)骨料粒径不大于15mm; (2)用中粗砂; (3)细石砼强度为C20以上,坍落度≯30mm;32.5级普通硅酸盐水泥。 2、施工工艺 (1)施工工序:弹水平线→清理基层→洒水湿润→做灰饼、冲筋→刷素水泥浆→由远向近铺设细石砼→

  7. 抹压2~3遍→养护。 (三)现浇水磨石地面 现浇水磨石地面是在水泥砂浆找平层上,根据要求弹线分格,镶贴分格条,抹水泥石子浆,硬化后磨光、补浆、细磨、打蜡。 1、材料要求 (1)水泥 不低于32.5级的硅酸盐水泥 (2)石粒 粒径比水磨石面层厚度小1~2mm,不含杂 质、洁净、耐磨。 (3)分格条、颜料、草酸、氯化铝、地板蜡等。

  8. 2、施工工艺 工艺流程:基层清理→浇水冲洗湿润→设标筋→做水泥砂浆找平层→养护→镶嵌玻璃条(或金属条)→铺抹水泥石子浆面层→养护、试磨→两浆三磨→酸洗打蜡。 施工要点 : (1)提前1d湿润。 (2)铺找平层后洒水养护2~3d,用水泥浆抹分格条两边形成八字形,且低于分格条3mm(图6-34、6-35、6-36)。 (3)抹水泥石子浆面层时应高出分格条1~2mm,多种颜色的彩色水磨石面层,应先做深色后做浅色;先做大面后做镶边,且前一种色浆凝结后才能做后一种色

  9. 浆。 (4)面层碾压完毕,次日开始洒水养护,常温下养护3~5d后试磨,以石子不松动为准。 (5)试磨合格后开磨,三磨选取用的磨石号逐渐加大。每次磨光后,用同色水泥浆填补砂眼, 次日开始洒水养护2~3d(冬>5d),再磨第二遍、第三遍,要求磨光遍数不少于三遍,补浆两次,此即所谓“二浆三磨”法。

  10. 三 板块楼地面的施工 板块楼地面是指用陶瓷锦砖、地砖、大理石、水 泥花砖、预制水磨石板块等铺设的地面。具有耐酸 碱、耐磨、不渗水、易清洗、色泽多样等优点。常用 于游泳池、浴室、厕所、餐厅等面层。 (一)陶瓷面砖地面面层 1、工艺流程:基层处理→抹找平层→弹控制线→铺砖→压平拔缝→嵌缝→养护。

  11. 图6-37  铺地砖施工现场

  12. 2、施工要点 (1)基层处理同水泥砂浆地面做法。抹找平层时根据水平基准线,做灰饼、标筋,控制找平层的厚度及坡向。 (2)在找平层达到一定强度后,弹击定位中线,按照砖的规格拉线。排砖尺寸要考虑缝宽、采用碰缝时在弹线、拉线时不须考虑缝宽。 (3)铺砖前,砖放入水中浸泡2~3h后取出晾干备用。铺贴时,可按纵向控制线先铺几行砖作为标准,然后从里往外退着铺贴,不可踩踏已铺好的地砖;如果有镶边,应先铺镶边部分。对于大面积地面宜先铺定位带,即纵、横相隔10~15块砖铺一行,形成控制

  13. 带,然后再铺控制带内的地砖。 (4)砖缝宽度:虚缝为5~10mm,紧密铺贴时应小于lmm。 (5)铺完一个房间或一个地段,用喷水壶酒水,使砖浸湿接近饱和,间隔15min左右,用木锤和硬木拍板按顺序满砸一遍,边砸边移动拍板找平,砸平后按先竖后横的顺序调整缝隙,将缝隙调至通顺均匀后,再用拍板和木锤砸平。 (6)地砖铺完过2d之后 ,用1∶1水泥砂浆勾缝。 (7)嵌缝砂浆终凝后,铺木屑洒水养护3~4d。

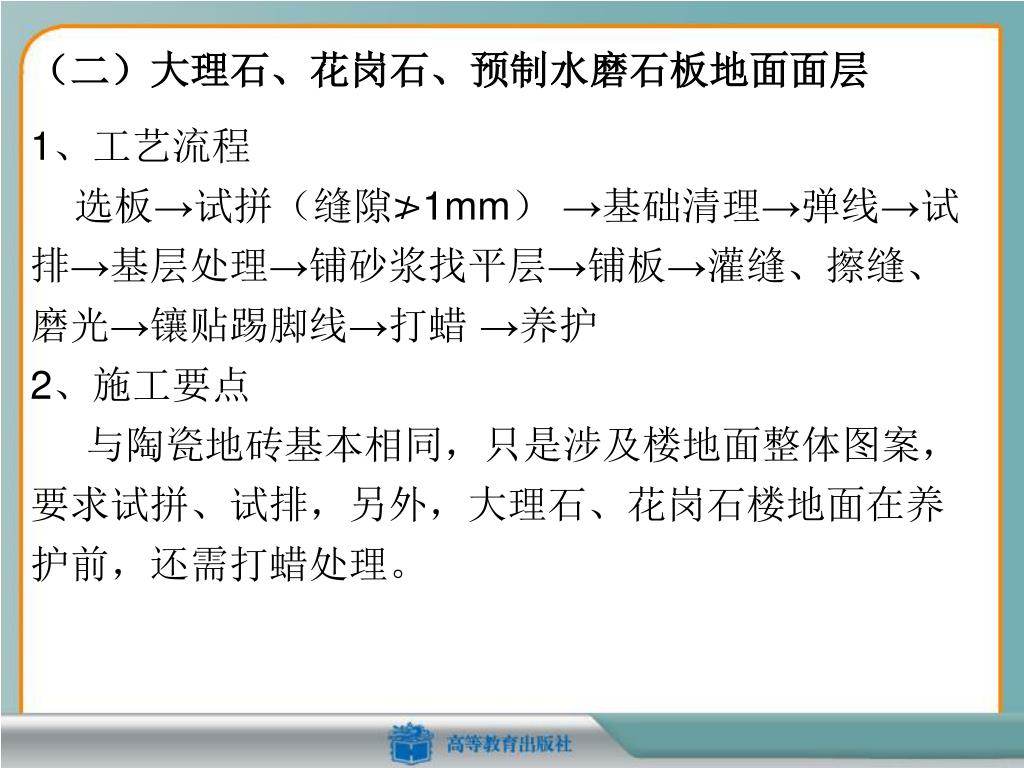

  14. (二)大理石、花岗石、预制水磨石板地面面层(二)大理石、花岗石、预制水磨石板地面面层 1、工艺流程 选板→试拼(缝隙≯1mm) →基础清理→弹线→试排→基层处理→铺砂浆找平层→铺板→灌缝、擦缝、磨光→镶贴踢脚线→打蜡 →养护 2、施工要点 与陶瓷地砖基本相同,只是涉及楼地面整体图案,要求试拼、试排,另外,大理石、花岗石楼地面在养护前,还需打蜡处理。

  15. (1)清理基层、抹底灰的方法和要求同其他地面。(1)清理基层、抹底灰的方法和要求同其他地面。 (2)在房间内四周墙上取中在地面上弹出十字中心线,依据墙面+50cm标高线找出面层标高,在墙上弹出水平标高线。 (3)在十字中心线交叉点最中间安放标准块,若十字中心线为中缝,可在其对角线安放两块标准块。 试排:房间内两个相互垂直的方向铺两条干砂,其宽高>板块,厚度≮30mm。

  16. (4)铺砖时 ①在两个相互垂直的方向铺两条干砂(宽度大于板块宽度,厚度不小于3cm),试铺板材,锤平压实,对缝,合格后搬开,检查砂浆表面是否平实。 ②板块应先用水浸湿,待擦干或表面晾干后方可铺设。 ③根据板面水平线确定结合层砂浆厚度,拉十字控制线,铺粘接层干硬性水泥砂浆。 ④铺粘接层之前刷素水泥浆一道,随抹随铺板块,一般采用退步法铺贴(房间中部向两侧),有柱子先铺柱与柱之间。小房间从里向外。

  17. (5)灌缝板块铺贴后 板块铺贴后24小时用1:1细砂浆灌缝至2/3高度, 再用同色浆擦严,擦净。 (6)养护 在擦净的地面上,用锯末和席子覆盖保护,2~3d 内禁上人。

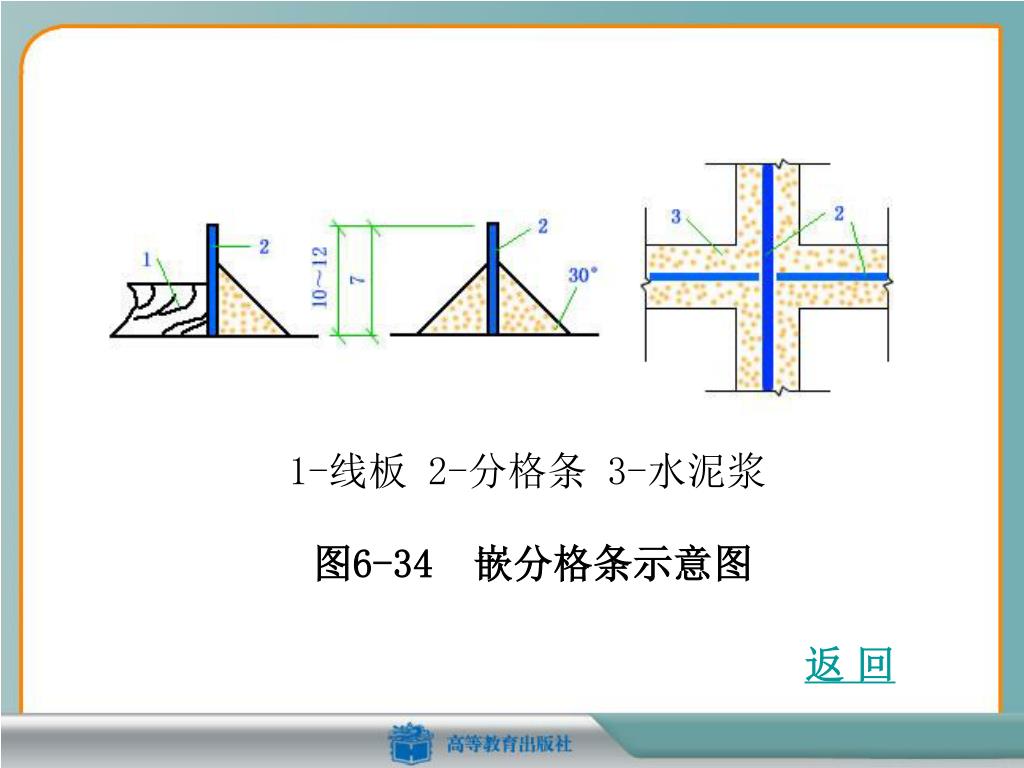

  18. 1-线板 2-分格条 3-水泥浆 图6-34  嵌分格条示意图 返 回

  19. 图6-35 水磨石嵌分格条 图6-36 水磨石机 返 回
