1 / 91

项目六 任务三

项目六 任务三. 模板系统的施工与质量检查. 学习目标:. 1 .能掌握钢筋混凝土梁、板、柱、楼梯的模板配板方法; 2 .能掌握钢筋混凝土梁、板、柱、楼梯的模板安装顺序; 3 .能完成钢筋混凝土梁、板、柱、楼梯模板安装的质量基本检查,具有安全、文明施工、劳动保护意识 。. 学习内容:. 钢筋混凝土 模板 构件施工基本流程 . 感性认识 常见模板工程的质量问题 模板的作用 . 模板系统措施费 ;. 绑扎基础梁钢筋. 基础梁模板安装. 基础梁浇筑混凝土. 基础梁混凝土养护、拆模. 脚手架?? 柱纵、箍筋. 安装支架. 安装柱筋. 安装柱模.

Download Presentation

项目六 任务三

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

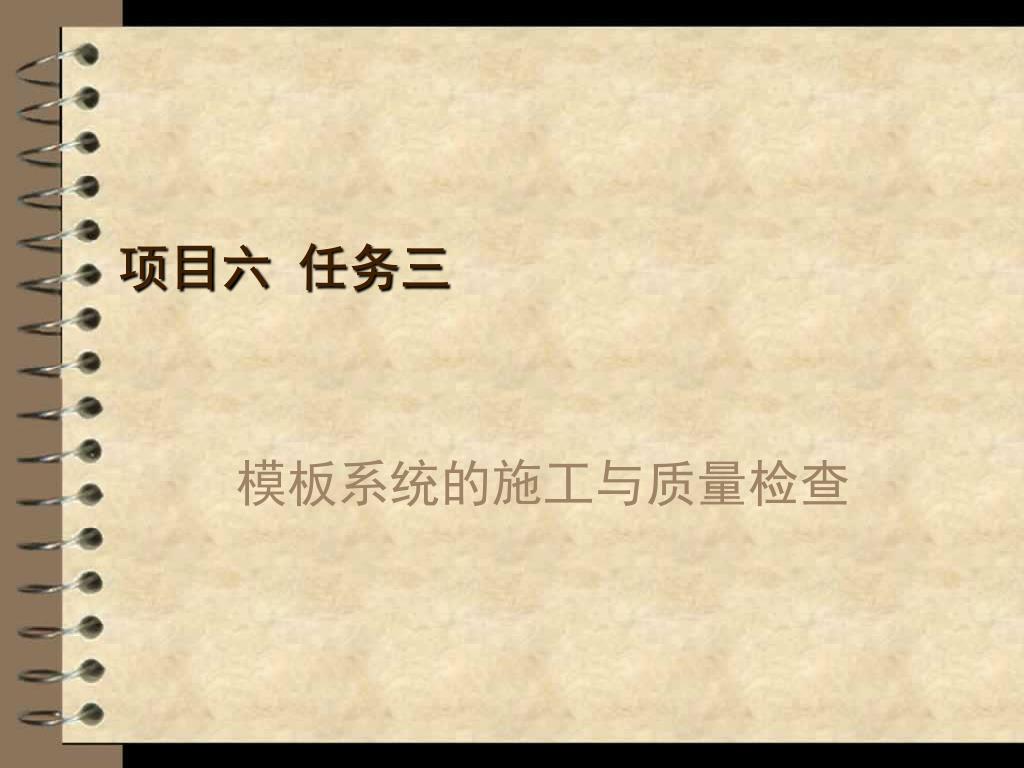

  1. 项目六任务三 模板系统的施工与质量检查

  2. 学习目标: 1.能掌握钢筋混凝土梁、板、柱、楼梯的模板配板方法; 2.能掌握钢筋混凝土梁、板、柱、楼梯的模板安装顺序; 3.能完成钢筋混凝土梁、板、柱、楼梯模板安装的质量基本检查,具有安全、文明施工、劳动保护意识。

  3. 学习内容: • 钢筋混凝土模板构件施工基本流程.感性认识 • 常见模板工程的质量问题 • 模板的作用.模板系统措施费;

  4. 绑扎基础梁钢筋

  5. 基础梁模板安装

  6. 基础梁浇筑混凝土

  7. 基础梁混凝土养护、拆模

  8. 脚手架?? 柱纵、箍筋 安装支架

  9. 安装柱筋

  10. 安装柱模

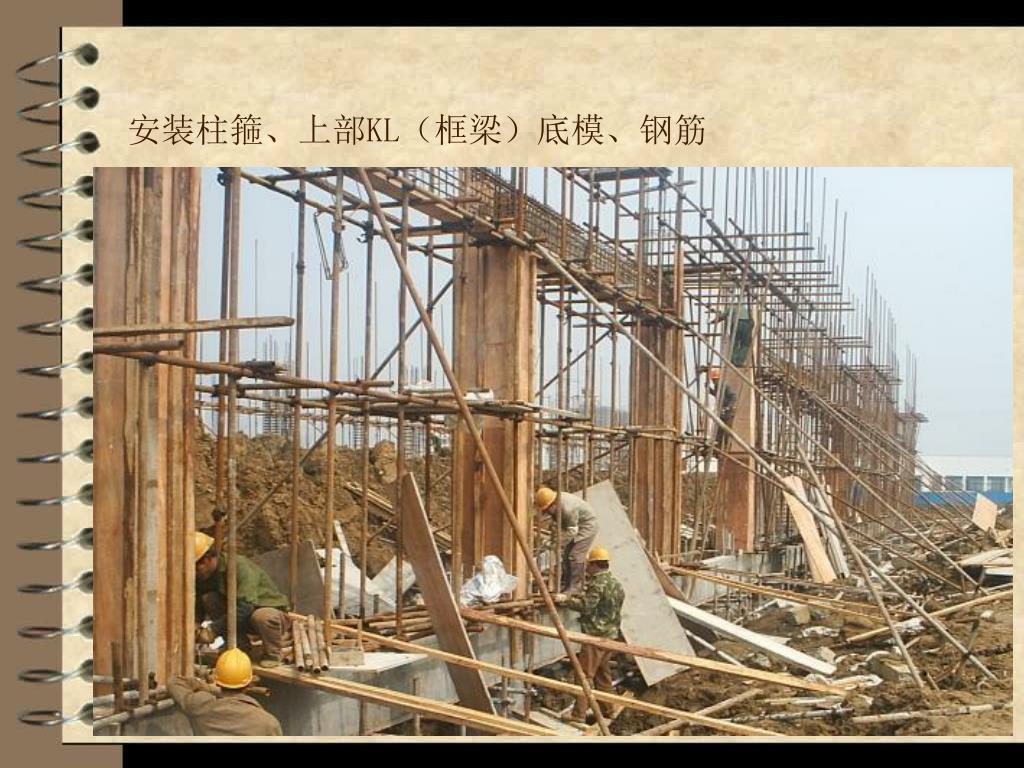

  11. 安装柱箍、上部KL(框梁)底模、钢筋

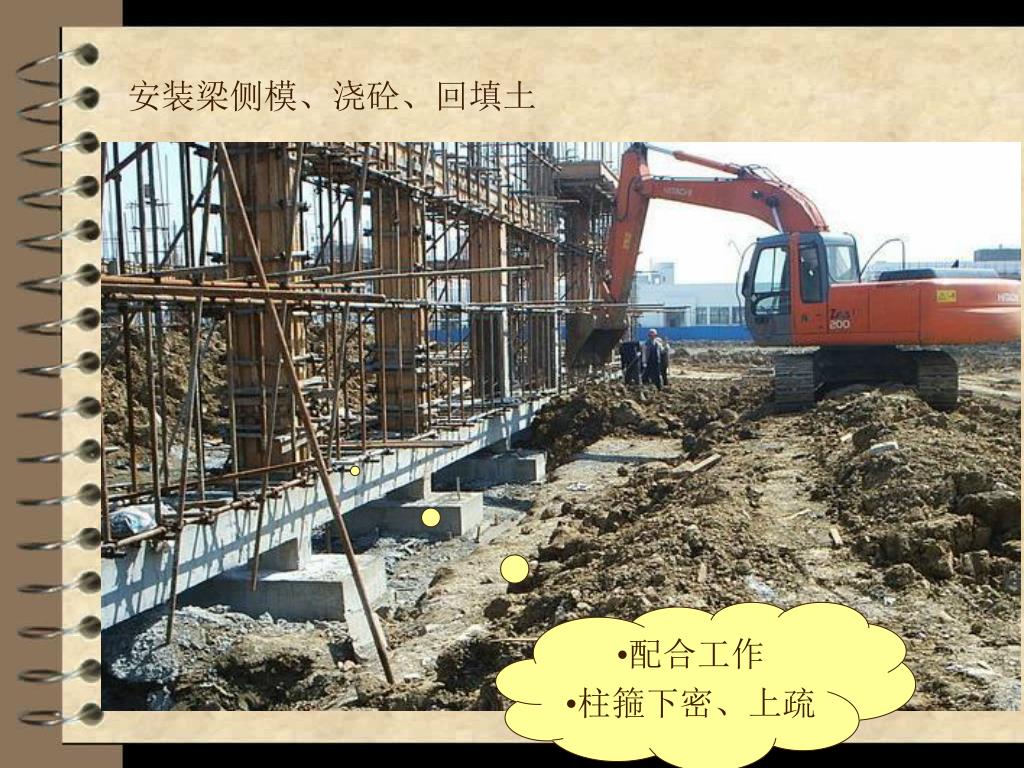

  12. 安装梁侧模、浇砼、回填土 • 配合工作 • 柱箍下密、上疏

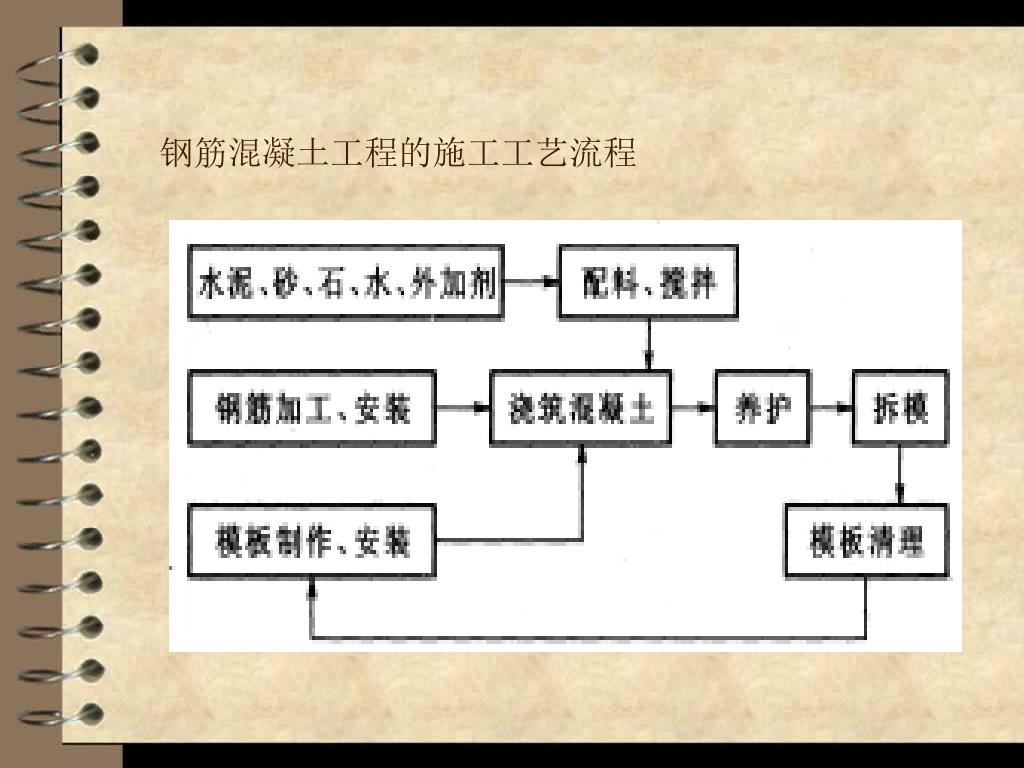

  13. 钢筋混凝土工程的施工工艺流程

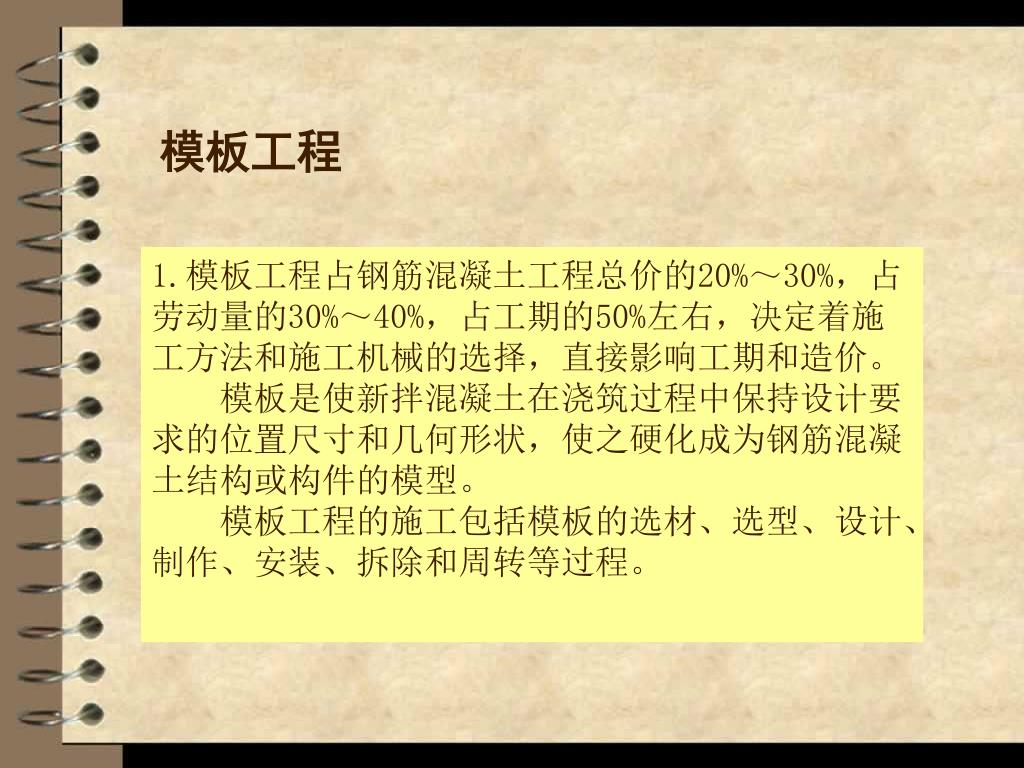

  14. 模板工程 • 1.模板工程占钢筋混凝土工程总价的20%~30%,占劳动量的30%~40%,占工期的50%左右,决定着施工方法和施工机械的选择,直接影响工期和造价。     模板是使新拌混凝土在浇筑过程中保持设计要求的位置尺寸和几何形状,使之硬化成为钢筋混凝土结构或构件的模型。     模板工程的施工包括模板的选材、选型、设计、制作、安装、拆除和周转等过程。

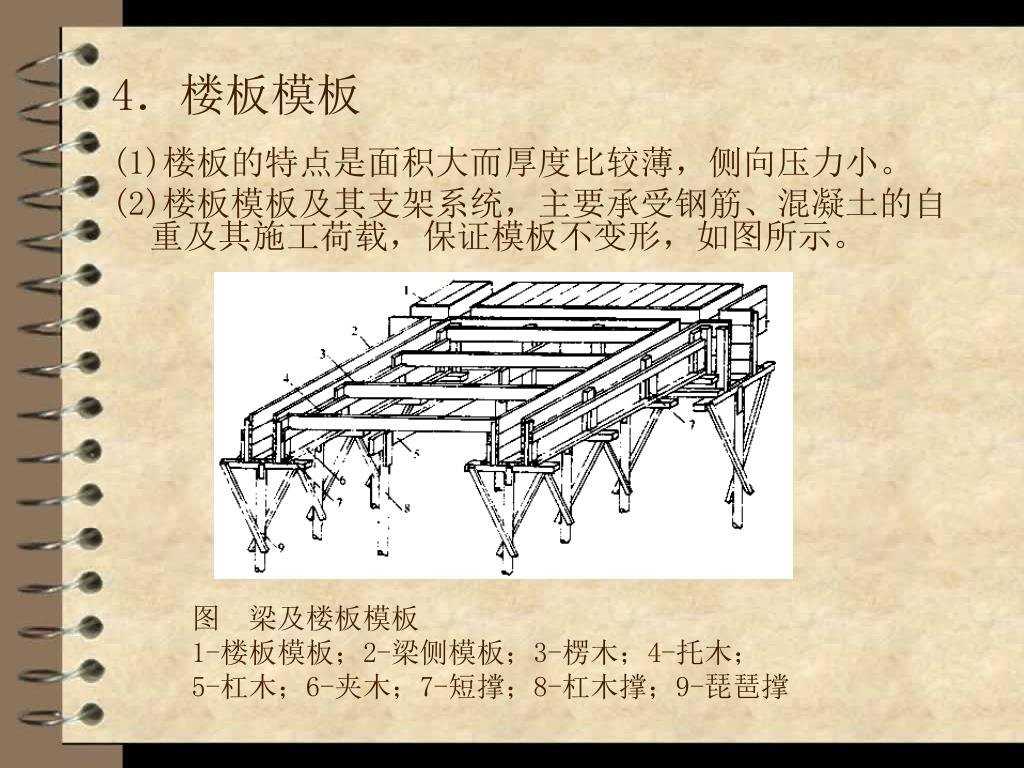

  15. 2.模板及其支架的要求: (1)有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重力、侧压力以及施工荷载; (2)保证工程结构和构件各部位形状尺寸和相互位置的正确; (3)构造简单,装拆方(便),便于钢筋的绑扎与安装、混凝土的浇筑与养护等工艺要求; (4)接缝严密,不得漏浆。

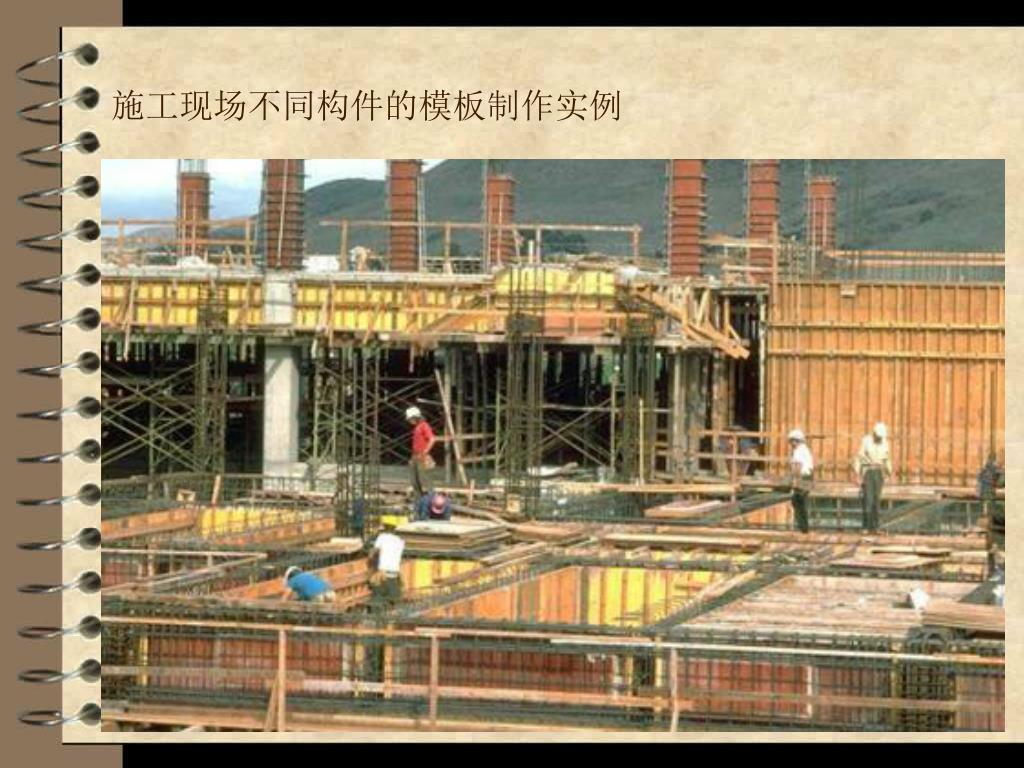

  16. 施工现场不同构件的模板制作实例

  17. 木模板 木模板及其支架系统一般在加工厂或现场木工棚制成元件,然后再在现场拼装。如图所示为基本元件之一拼板的构造。 • 1.基础模板 • 2.柱子模板 • 3.梁模板 • 4.楼板模板 • 5.楼梯模板 图拼板的构造 (a)一般拼板;(b)梁侧板的拼板 1-拼板;2-拼条

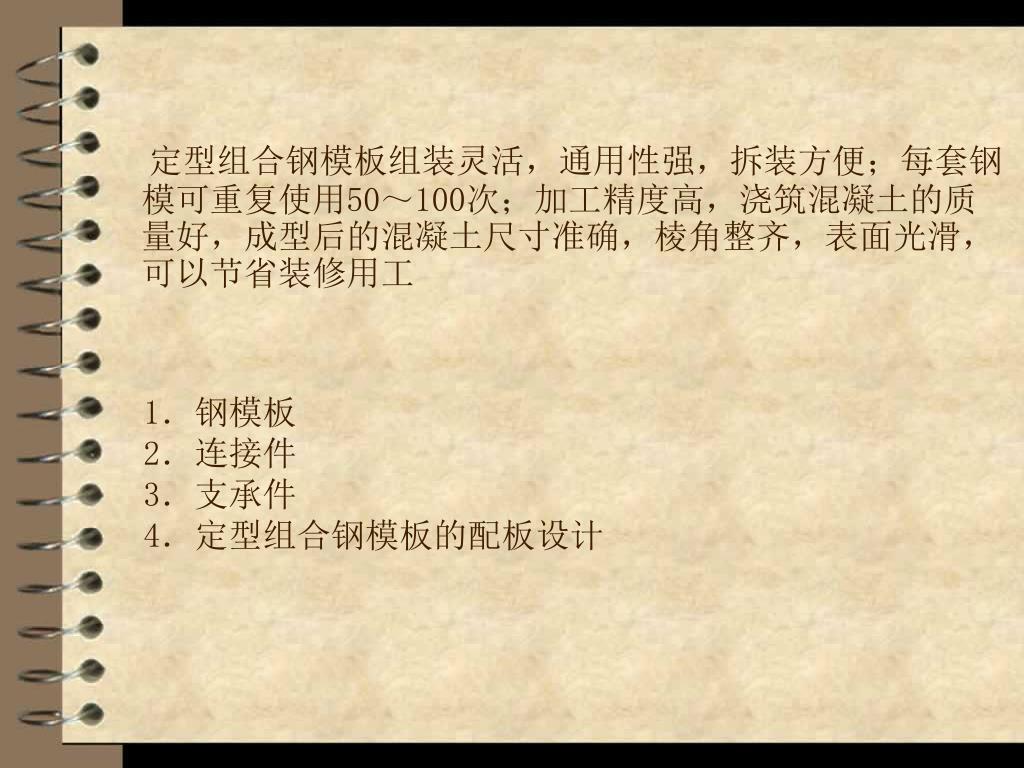

  18. 1.基础模板 (1)基础的特点是高度不大而体积较大,基础模板一般利用地基或基槽(坑)进行支撑。 (2)安装时,要保证上下模板不发生相对位移,如为杯形基础,则还要在其中放入杯口模板。 图示为阶梯形基础模板。图示为基础施工图。 图 阶梯形基础模板 1-拼板;2-斜撑; 3-木桩;4-铁丝

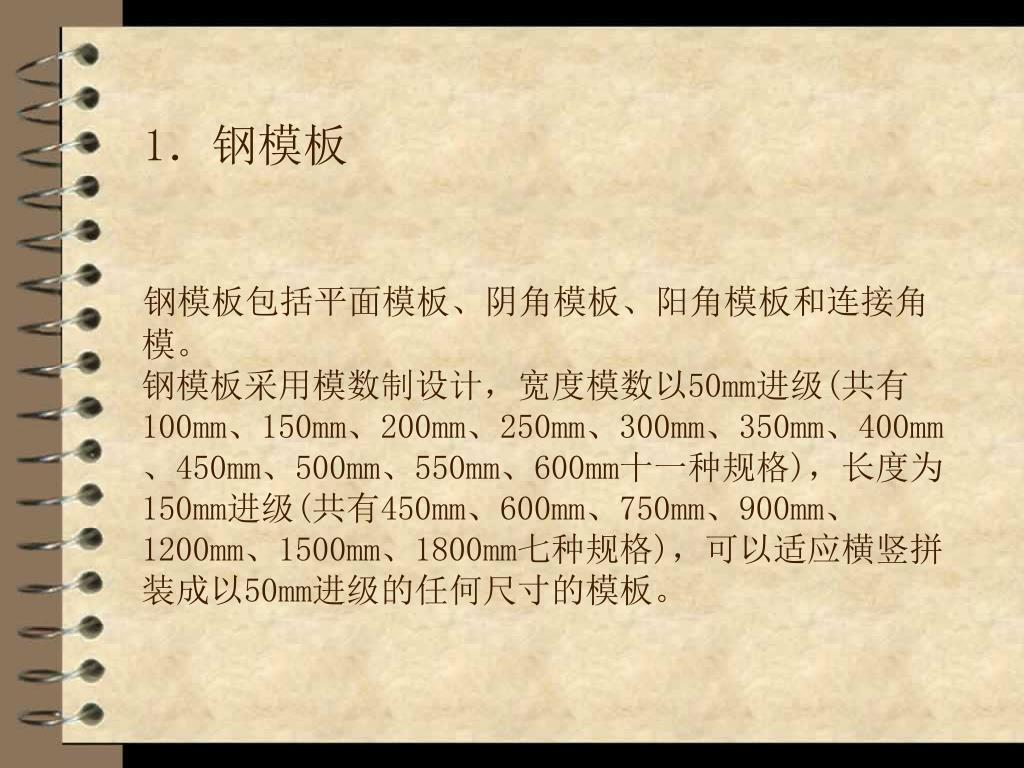

  19. 2.柱子模板 (1)柱子的特点是断面尺寸不大但比较高。 (2)如图所示,柱模板由内拼板夹在两块外拼板之内组成,亦可用短横板代替外拼板钉在内拼板上 图 柱模板 (a)拼板柱模板;(b)短横板柱模板 1-内拼板;2-外拼板;3-柱箍;4-梁缺口;5-清理孔;6-木框;7-盖板;8-拉紧螺栓;9-拼条;10-三角木条;11-浇筑孔;12-短横板

  20. 如图所示为柱模的固定图。 图柱模的固定

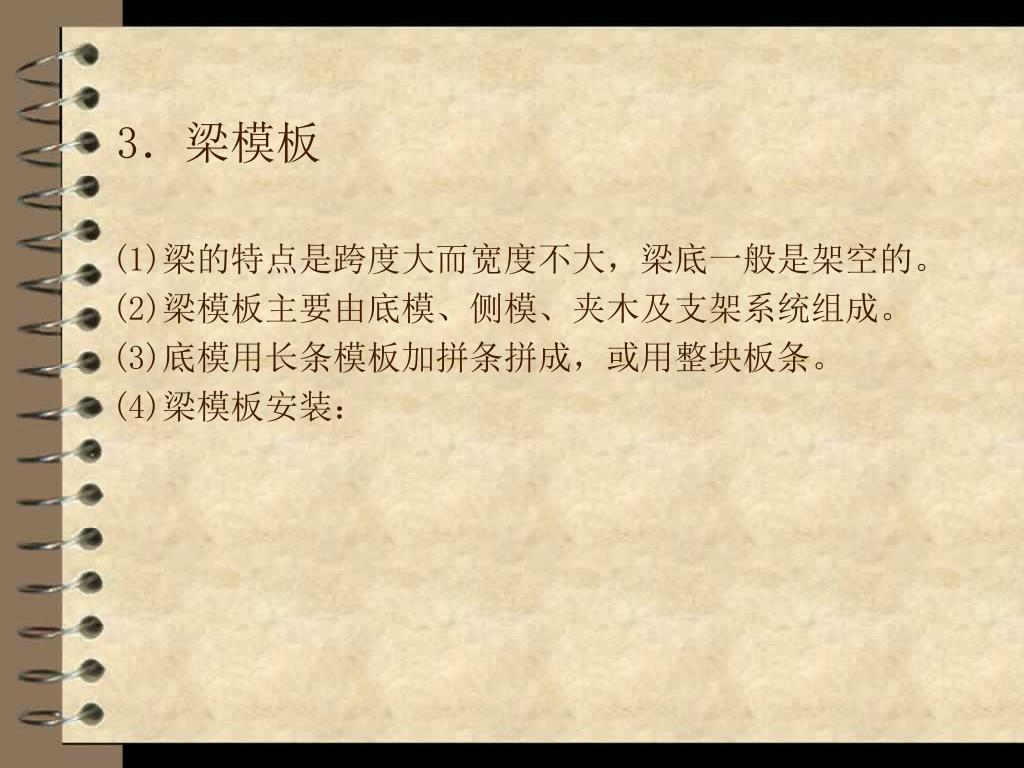

  21. 3.梁模板 (1)梁的特点是跨度大而宽度不大,梁底一般是架空的。 (2)梁模板主要由底模、侧模、夹木及支架系统组成。 (3)底模用长条模板加拼条拼成,或用整块板条。 (4)梁模板安装:

  22. (5)若梁的跨度等于或大于4m,应使梁底模板中部略起拱,防止由于混凝土的重力使跨中下垂。如设计无规定时,起拱高度宜为全跨长度的1/1000~3/1000。(5)若梁的跨度等于或大于4m,应使梁底模板中部略起拱,防止由于混凝土的重力使跨中下垂。如设计无规定时,起拱高度宜为全跨长度的1/1000~3/1000。 图梁模板

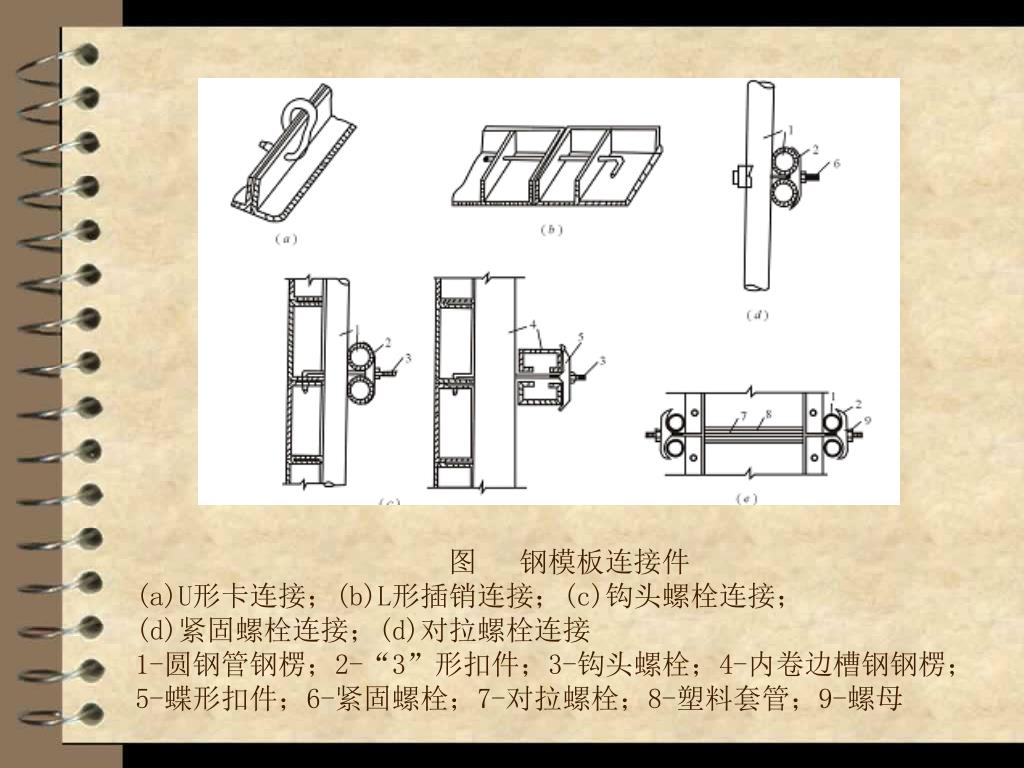

  23. 4.楼板模板 (1)楼板的特点是面积大而厚度比较薄,侧向压力小。 (2)楼板模板及其支架系统,主要承受钢筋、混凝土的自重及其施工荷载,保证模板不变形,如图所示。 图 梁及楼板模板 1-楼板模板;2-梁侧模板;3-楞木;4-托木; 5-杠木;6-夹木;7-短撑;8-杠木撑;9-琵琶撑

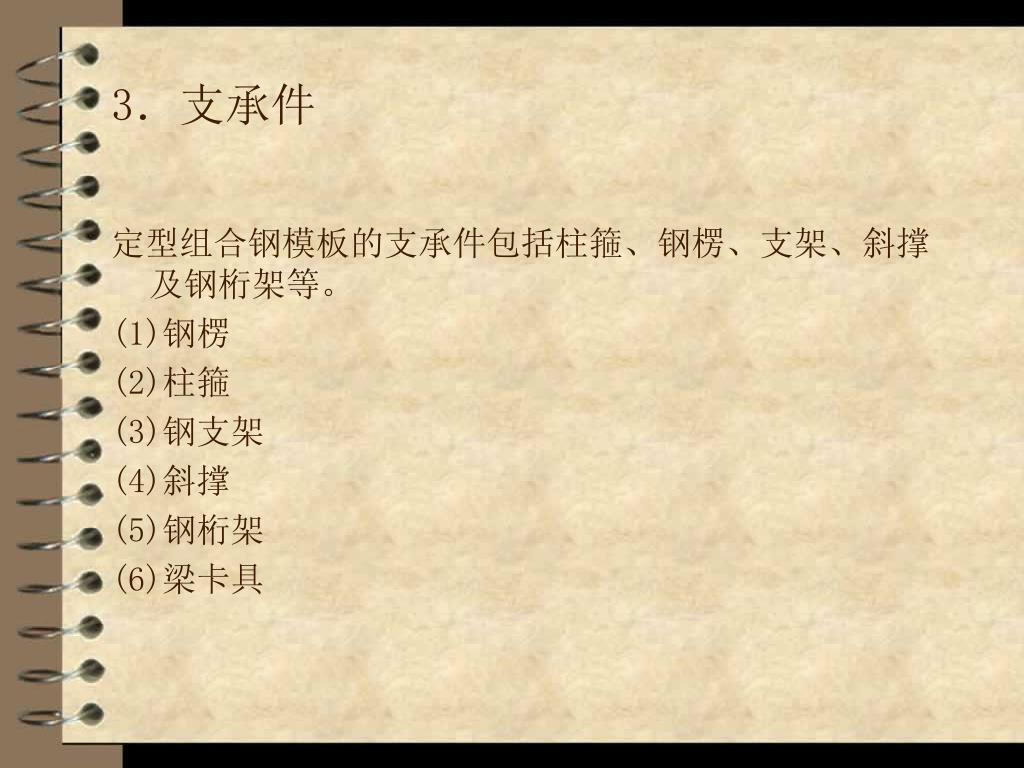

  24. 5.墙模板 • 侧模板、内楞、外楞、对拉螺栓

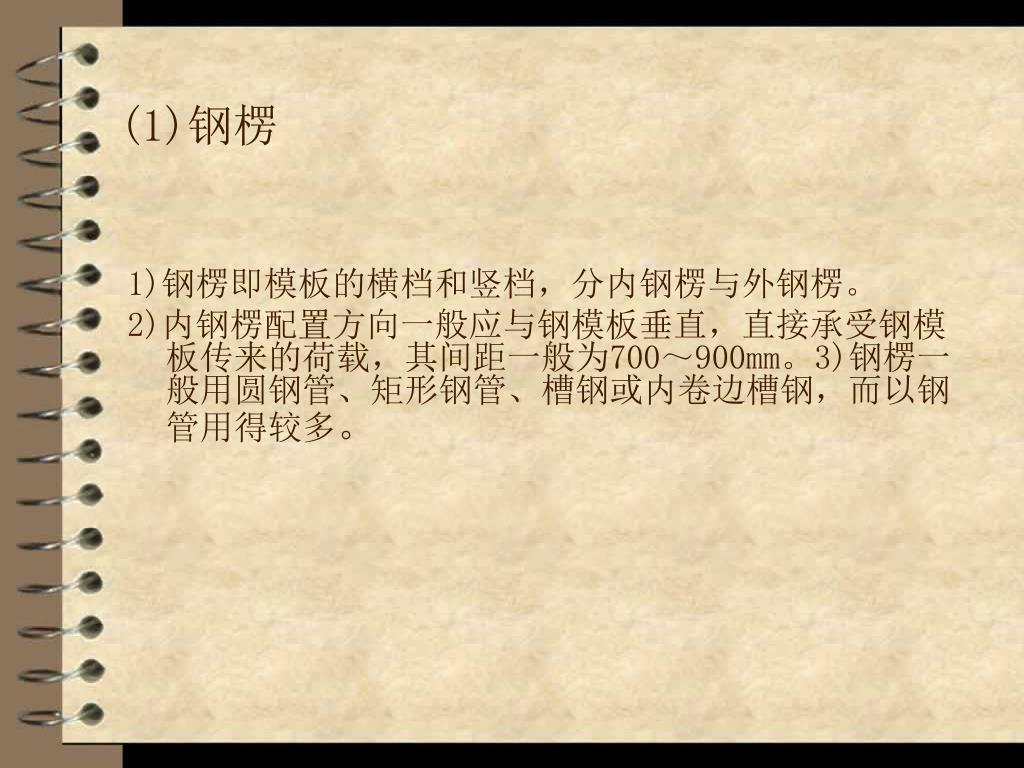

  25. 定型组合钢模板 定型组合钢模板是一种工具式定型模板,由钢模板和配件组成,配件包括连接件和支承件。     钢模板通过各种连接件和支承件可组合成多种尺寸、结构和几何形状的模板,以适应各种类型建筑物的梁、柱、板、墙、基础和设备等施工的需要,也可用其拼装成大模板、滑模、隧道模和台模等。     施工时可在现场直接组装,亦可预拼装成大块模板或构件模板用起重机吊运安装。

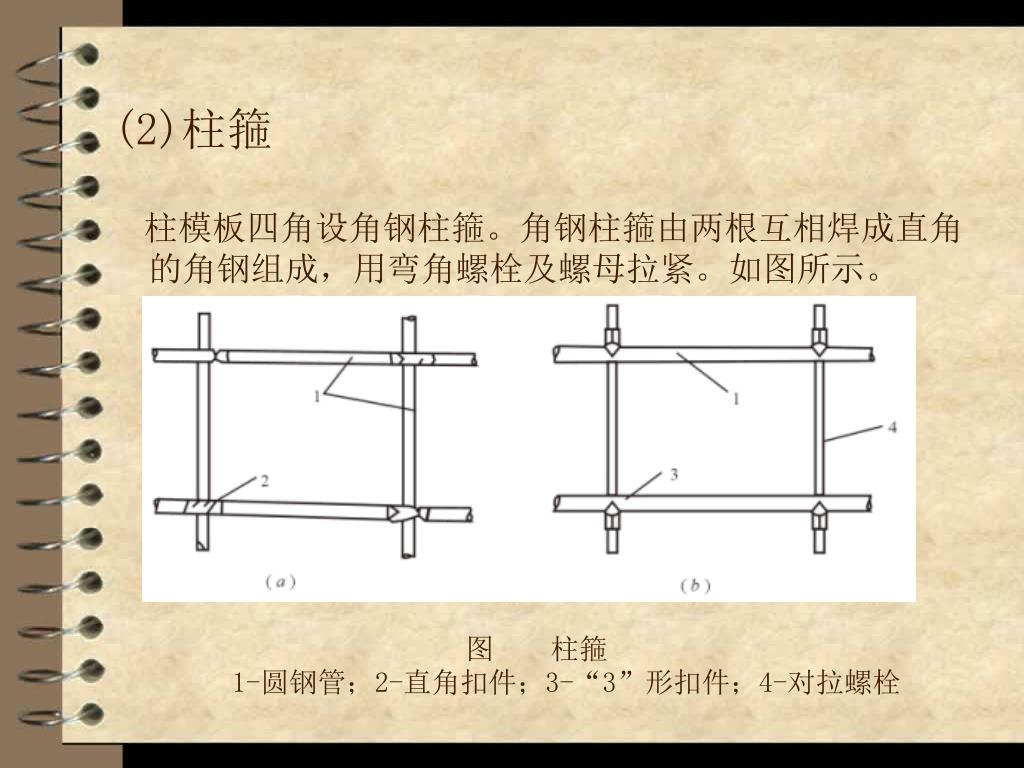

  26. 定型组合钢模板组装灵活,通用性强,拆装方便;每套钢模可重复使用50~100次;加工精度高,浇筑混凝土的质量好,成型后的混凝土尺寸准确,棱角整齐,表面光滑,可以节省装修用工 1.钢模板 2.连接件 3.支承件 4.定型组合钢模板的配板设计

  27. 1.钢模板 钢模板包括平面模板、阴角模板、阳角模板和连接角模。 钢模板采用模数制设计,宽度模数以50mm进级(共有100mm、150mm、200mm、250mm、300mm、350mm、400mm、450mm、500mm、550mm、600mm十一种规格),长度为150mm进级(共有450mm、600mm、750mm、900mm、1200mm、1500mm、1800mm七种规格),可以适应横竖拼装成以50mm进级的任何尺寸的模板。

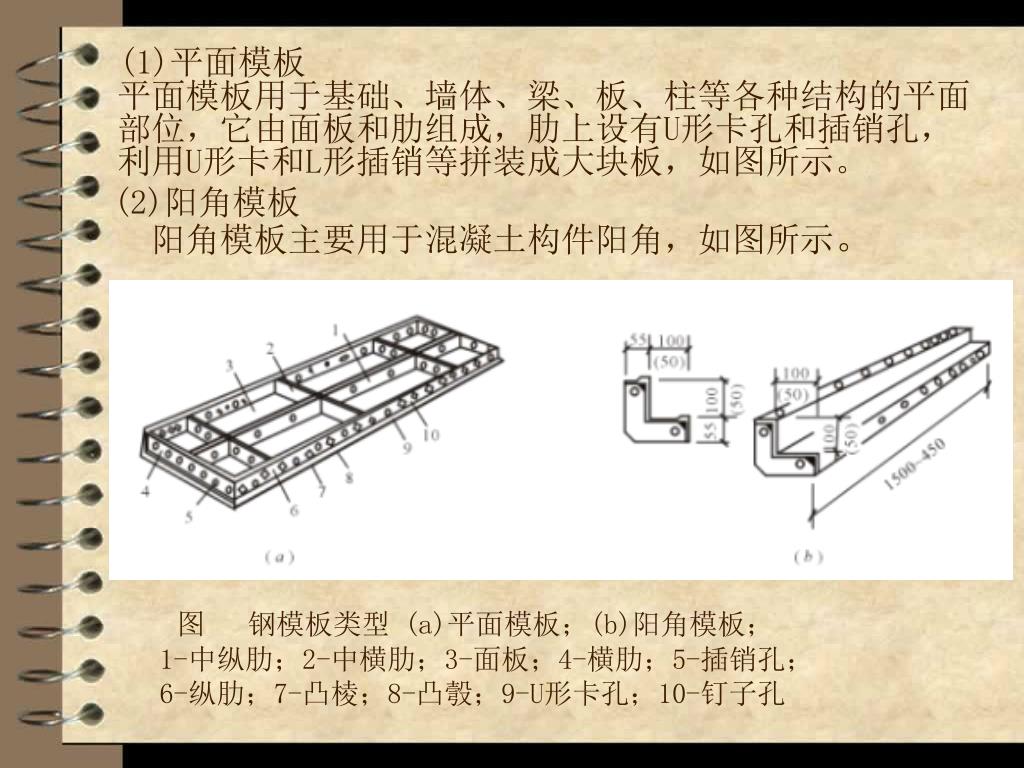

  28. (1)平面模板 平面模板用于基础、墙体、梁、板、柱等各种结构的平面部位,它由面板和肋组成,肋上设有U形卡孔和插销孔,利用U形卡和L形插销等拼装成大块板,如图所示。 (2)阳角模板   阳角模板主要用于混凝土构件阳角,如图所示。 图 钢模板类型 (a)平面模板;(b)阳角模板;1-中纵肋;2-中横肋;3-面板;4-横肋;5-插销孔; 6-纵肋;7-凸棱;8-凸彀;9-U形卡孔;10-钉子孔

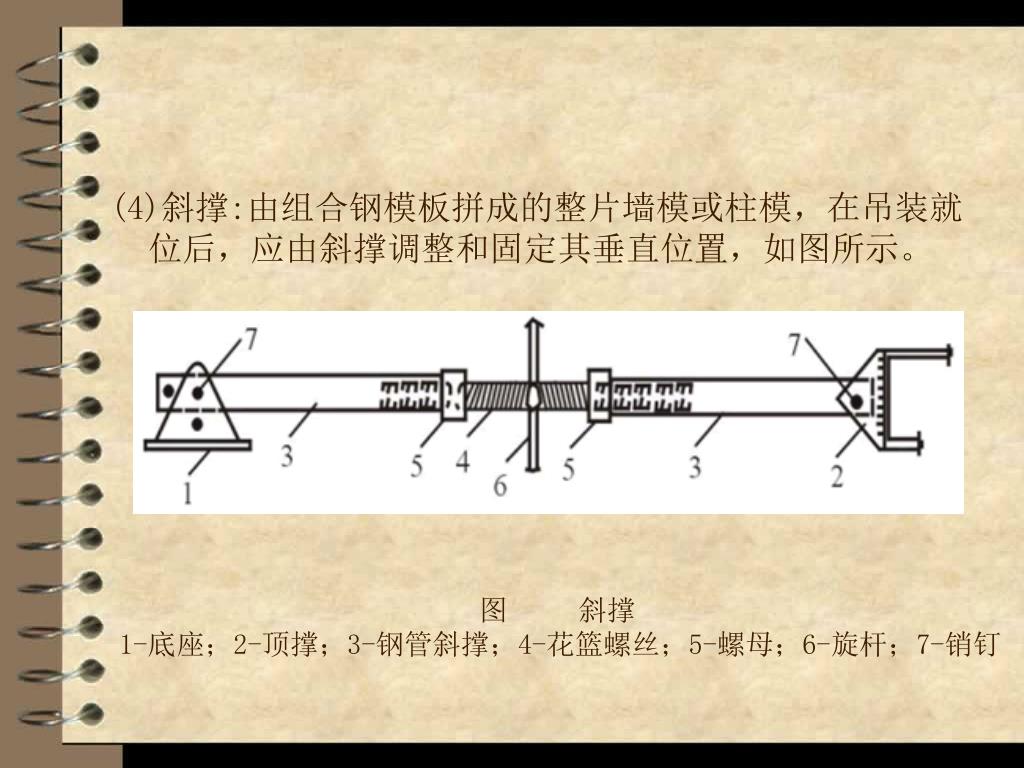

  29. (3)阴角模板    阴角模板用于混凝土构件阴角,如内墙角、水池内角及梁板交接处阴角等,如图所示。 • (4)连接角模 •    角模用于平模板作垂直连接构成阳角,如图所示。 图 钢模板类型 (c)阴角模板;(d)连接角模 1-中纵肋;2-中横肋;3-面板;4-横肋;5-插销孔; 6-纵肋;7-凸棱;8-凸彀;9-U形卡孔;10-钉子孔

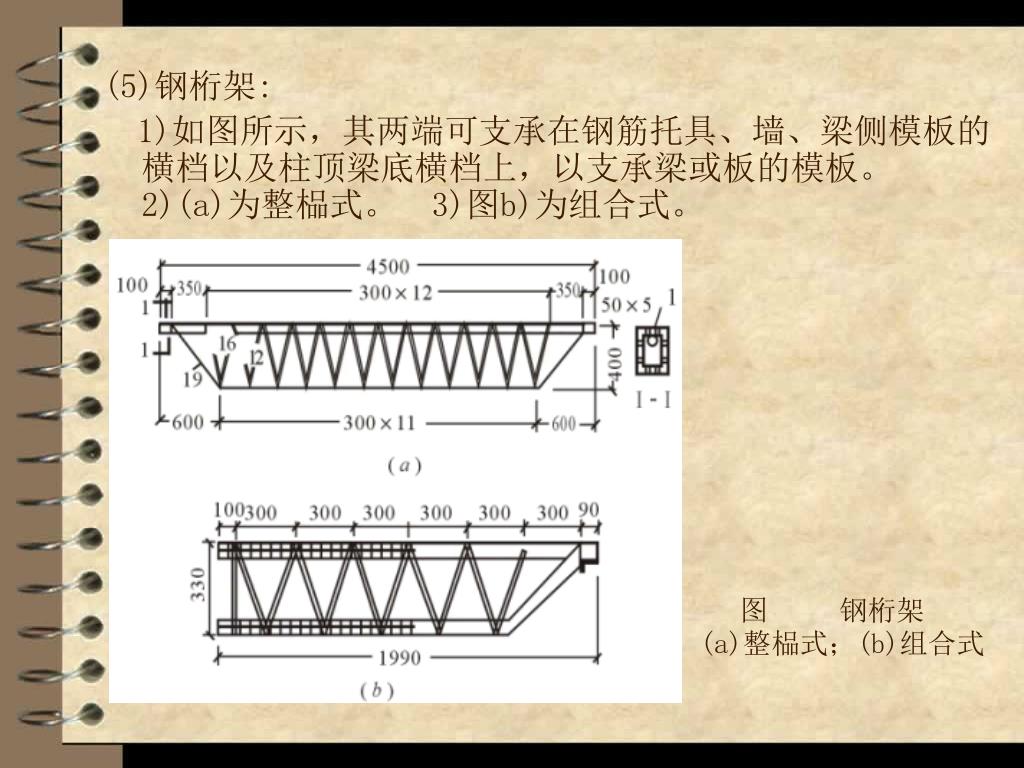

  30. 2.连接件 定型组合钢模板的连接件包括U形卡、L形插销、钩头螺栓、对拉螺栓、紧固螺栓和扣件等,如图5-11所示。 (1)U形卡:模板的主要连接件,用于相邻模板的拼装。 (2)L形插销:用于插入两块模板纵向连接处的插销孔内,以增强模板纵向接头处的刚度。 (3)钩头螺栓:连接模板与支撑系统的连接件。 (4)紧固螺栓:用于内、外钢楞之间的连接件。 (5)对拉螺栓:又称穿墙螺栓,用于连接墙壁两侧模板,保持墙壁厚度,承受混凝土侧压力及水平荷载,使模板不致变形。 (6)扣件:扣件用于钢楞之间或钢楞与模板之间的扣紧,按钢楞的不同形状,分别采用蝶形扣件和“3”形扣件。

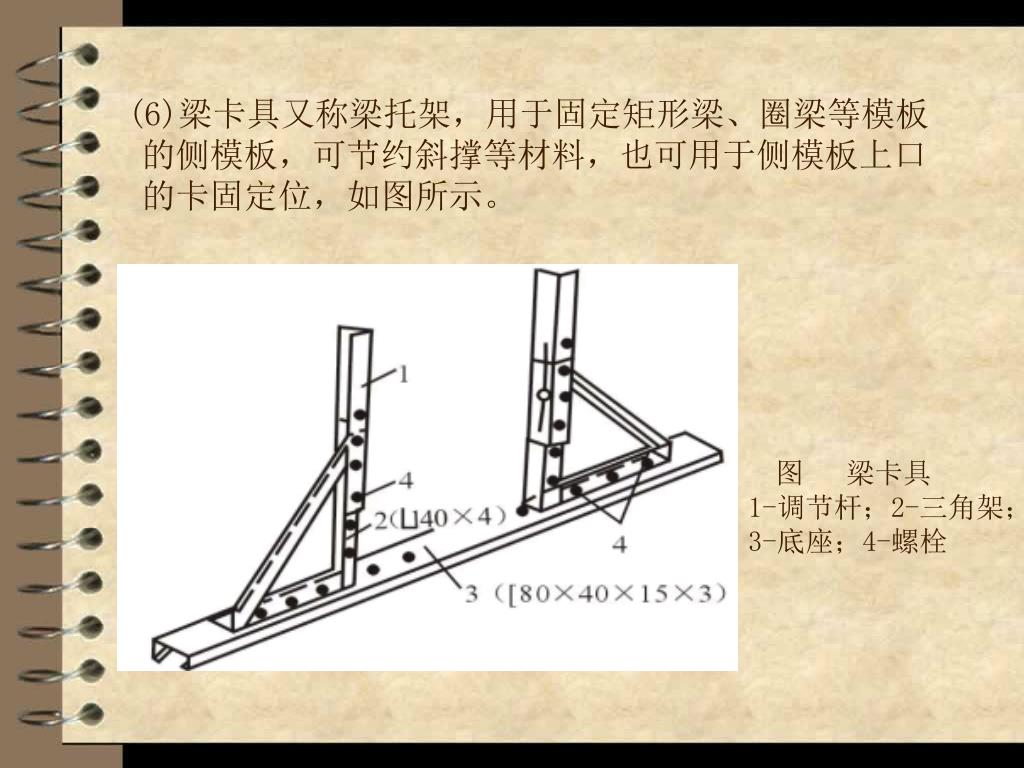

  31. 图 钢模板连接件 (a)U形卡连接;(b)L形插销连接;(c)钩头螺栓连接; (d)紧固螺栓连接;(d)对拉螺栓连接 1-圆钢管钢楞;2-“3”形扣件;3-钩头螺栓;4-内卷边槽钢钢楞;5-蝶形扣件;6-紧固螺栓;7-对拉螺栓;8-塑料套管;9-螺母

  32. 3.支承件 定型组合钢模板的支承件包括柱箍、钢楞、支架、斜撑及钢桁架等。 (1)钢楞 (2)柱箍 (3)钢支架 (4)斜撑 (5)钢桁架 (6)梁卡具

  33. (1)钢楞 1)钢楞即模板的横档和竖档,分内钢楞与外钢楞。 2)内钢楞配置方向一般应与钢模板垂直,直接承受钢模板传来的荷载,其间距一般为700~900mm。3)钢楞一般用圆钢管、矩形钢管、槽钢或内卷边槽钢,而以钢管用得较多。

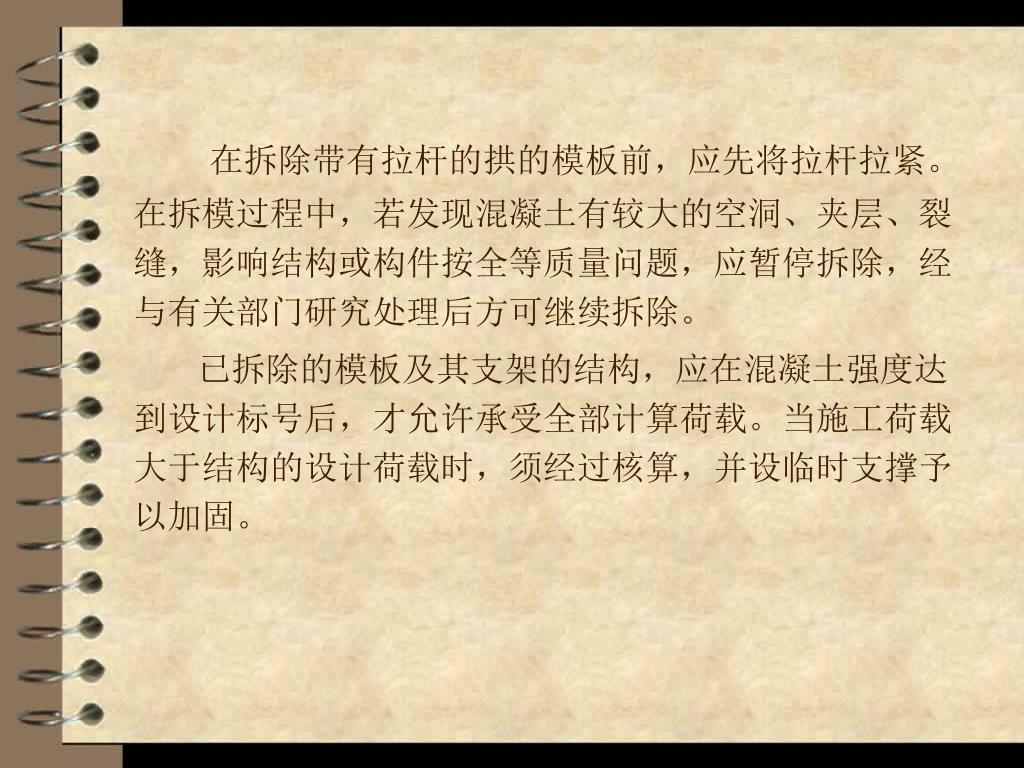

  34. (2)柱箍 柱模板四角设角钢柱箍。角钢柱箍由两根互相焊成直角的角钢组成,用弯角螺栓及螺母拉紧。如图所示。 图 柱箍 1-圆钢管;2-直角扣件;3-“3”形扣件;4-对拉螺栓

  35. (3)钢支架 1)常用钢管支架如图(a)所示。它由内外两节钢管制成,其高低调节距模数为100mm;支架底部除垫板外,均用木楔调整标高,以利于拆卸。 2)另一种钢管支架本身装有调节螺杆,能调节一个孔距 的高度,使用方便,但成本略高,如图(b)所示。 图 钢支架 (a)钢管支架;(b)调节螺杆钢管支架; 1-顶板;2-插管;3-套管;4-转盘;5-螺杆;6-底板;7-插销;8-转动手柄

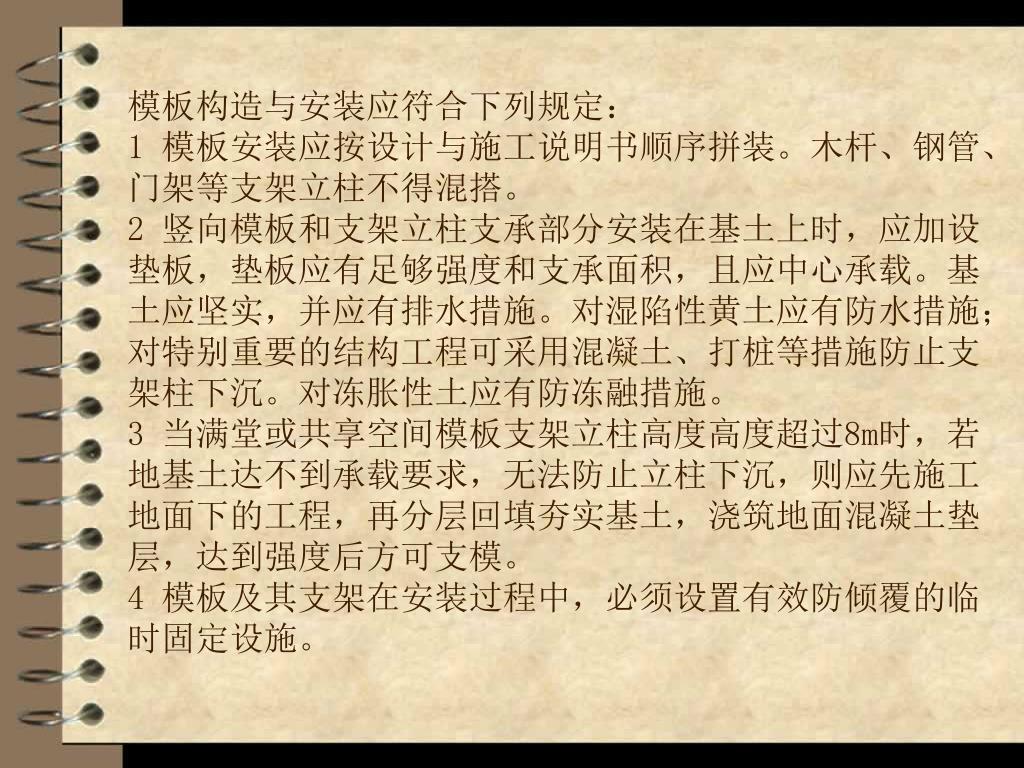

  36. 3)当荷载较大、单根支架承载力不足时,可用组合钢支架或钢管井架,如图(c)所示,还可用扣件式钢管脚手架、门型脚手架作支架,如图(d)3)当荷载较大、单根支架承载力不足时,可用组合钢支架或钢管井架,如图(c)所示,还可用扣件式钢管脚手架、门型脚手架作支架,如图(d) 图 钢支架 (c)组合钢支架和钢管井架;(d)扣件式钢管和门型脚手架支架

  37. (4)斜撑:由组合钢模板拼成的整片墙模或柱模,在吊装就位后,应由斜撑调整和固定其垂直位置,如图所示。 图 斜撑 1-底座;2-顶撑;3-钢管斜撑;4-花篮螺丝;5-螺母;6-旋杆;7-销钉

  38. (5)钢桁架: 1)如图所示,其两端可支承在钢筋托具、墙、梁侧模板的横档以及柱顶梁底横档上,以支承梁或板的模板。 2)(a)为整榀式。 3)图b)为组合式。 图 钢桁架 (a)整榀式;(b)组合式

  39. (6)梁卡具又称梁托架,用于固定矩形梁、圈梁等模板的侧模板,可节约斜撑等材料,也可用于侧模板上口的卡固定位,如图所示。 图 梁卡具 1-调节杆;2-三角架; 3-底座;4-螺栓

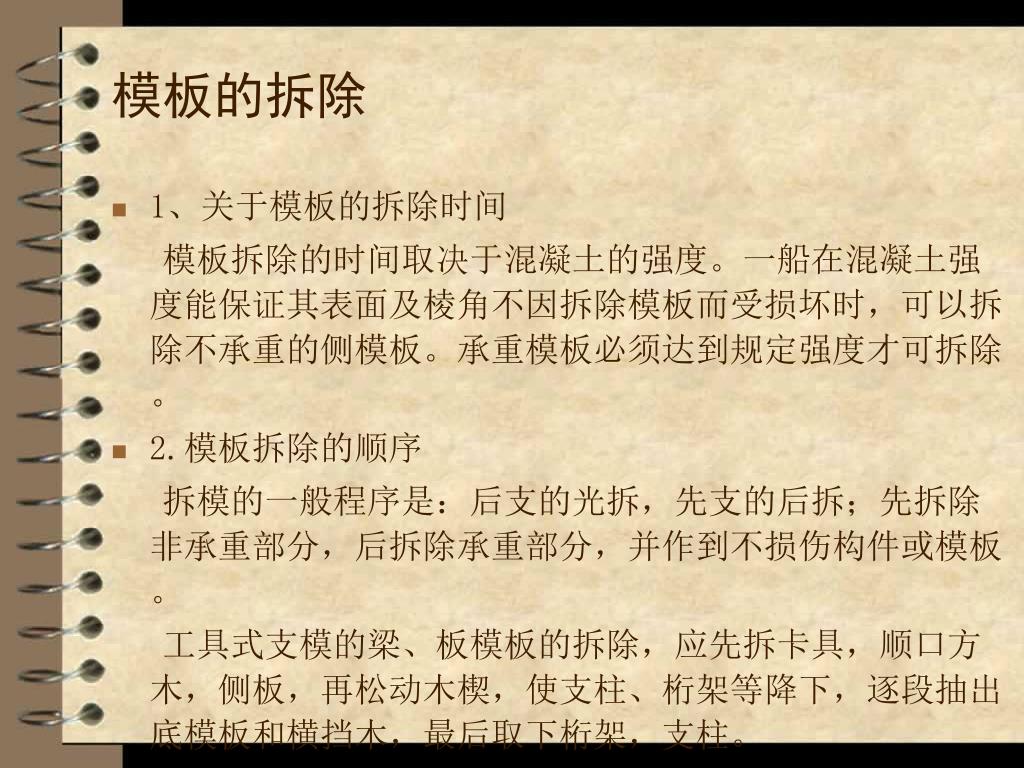

  40. 模板的拆除 • 1、关于模板的拆除时间 模板拆除的时间取决于混凝土的强度。一船在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,可以拆除不承重的侧模板。承重模板必须达到规定强度才可拆除。 • 2.模板拆除的顺序 拆模的一般程序是:后支的光拆,先支的后拆;先拆除非承重部分,后拆除承重部分,并作到不损伤构件或模板。 工具式支模的梁、板模板的拆除,应先拆卡具,顺口方木,侧板,再松动木楔,使支柱、桁架等降下,逐段抽出底模板和横挡木,最后取下桁架,支柱。

  41. 采用定型组合钢模板支设的侧板的拆除,应先卸下对拉螺栓的螺帽及钩头螺栓、钢楞,退出要拆除模板上的U型卡,然后由上而下地一块块拆卸。框架结构的柱、梁、板的拆除,应先拆柱模板,再松动支撑立杆上的丝秆升降器,使支撑梁、板横楞的檩条平稳下降,后拆除梁侧板、平台板,抽出梁底板,最后取下横楞、梁擦条、支柱连杆和立柱。采用定型组合钢模板支设的侧板的拆除,应先卸下对拉螺栓的螺帽及钩头螺栓、钢楞,退出要拆除模板上的U型卡,然后由上而下地一块块拆卸。框架结构的柱、梁、板的拆除,应先拆柱模板,再松动支撑立杆上的丝秆升降器,使支撑梁、板横楞的檩条平稳下降,后拆除梁侧板、平台板,抽出梁底板,最后取下横楞、梁擦条、支柱连杆和立柱。 对于采用抽拉式以及降模方法施工的拼装大块板宜验体拆除,拆除时防止损伤模板和混凝土。对于拱、薄壳、圆弯屋顶和跨度大于8米的梁式结构,应采取适当方法使模板支架均匀放松,避免混凝土与楼板脱开时对结构的任何部分产生有害的应力。拆除圆形屋顶、漏斗形简仓的模板时,应允从结构中心处的支架开始,按同心层次的对称形式拆向结构的周边。

  42. 在拆除带有拉杆的拱的模板前,应先将拉杆拉紧。在拆模过程中,若发现混凝土有较大的空洞、夹层、裂缝,影响结构或构件按全等质量问题,应暂停拆除,经与有关部门研究处理后方可继续拆除。在拆除带有拉杆的拱的模板前,应先将拉杆拉紧。在拆模过程中,若发现混凝土有较大的空洞、夹层、裂缝,影响结构或构件按全等质量问题,应暂停拆除,经与有关部门研究处理后方可继续拆除。 已拆除的模板及其支架的结构,应在混凝土强度达到设计标号后,才允许承受全部计算荷载。当施工荷载大于结构的设计荷载时,须经过核算,并设临时支撑予以加固。

  43. 模板工程安全  1、了解“模板工程验收标准”的内容,重点掌握规范的执行、检查、验收环节。 2、了解《模板工程施工质量及验收要求》标准中的模板工程检查内容 3、建筑模板事故案例图片

  44. 模板构造与安装应符合下列规定: 1 模板安装应按设计与施工说明书顺序拼装。木杆、钢管、门架等支架立柱不得混搭。 2 竖向模板和支架立柱支承部分安装在基土上时,应加设垫板,垫板应有足够强度和支承面积,且应中心承载。基土应坚实,并应有排水措施。对湿陷性黄土应有防水措施;对特别重要的结构工程可采用混凝土、打桩等措施防止支架柱下沉。对冻胀性土应有防冻融措施。 3 当满堂或共享空间模板支架立柱高度高度超过8m时,若地基土达不到承载要求,无法防止立柱下沉,则应先施工地面下的工程,再分层回填夯实基土,浇筑地面混凝土垫层,达到强度后方可支模。 4 模板及其支架在安装过程中,必须设置有效防倾覆的临时固定设施。

  45. 5 现浇钢筋混凝土梁、板,当跨度大于4m时,模板应起拱;当设计无具体要求时,起拱高度宜为全长度的1/1000~3/1000. 6 现浇多层或高层房屋和构筑物,安装上层模板及其支架应符合下列规定: 1)下层楼板应具有承受上层施工荷载的承载能力,否则应加设支撑支架; 2)上层支架立柱应对准下层支架立柱,并应在立柱底铺设垫板; 3)当采用悬臂吊模板、桁架支模方法时,其支撑结构的承载能力和刚度必须符合设计构造要求。 7 当层间高度大于5m时,应选用桁架支模或钢管立柱支模。当层间高度小于或等于5m时,可采用木立柱支模。

  46. 深圳地铁3号线

  47. 支撑梁、板的支架立柱构造与安装应符合下列规定:支撑梁、板的支架立柱构造与安装应符合下列规定: 1 梁和板的立柱,其纵横向间距应相等或成倍数。 2 木立柱底部应设垫木,顶部应设支撑头。钢管立杆底部应设垫木和底座,顶部应设可调支托,U形支托与楞梁两侧间如有间隙,必须顶紧,其螺杆伸出钢管顶部不得大于200mm,螺杆外径与立柱钢管内径的间隙不得大于3mm,安装时应保证上下同心。

  48. 3 在立柱底距地面200mm高处,沿纵横水平方向按纵下横上的程序设扫地杆(和《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2001与上述规定相反)。可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆。扫地杆与顶部水平拉杆之间的间距,在满足模板设计所确定的水平拉杆步距要求条件下,进行平均分配确定步距后,在每一步距处纵横向应各设一道水平拉杆。当层高在8~20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆,当层高大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。所有水平拉杆的端部均应与四周建筑物顶紧顶牢。无处可顶时,应在水平拉杆端部和中部沿竖向设置连续式剪刀撑。

More Related
