1 / 28

Методы анализа рисков инвестиционных проектов

Методы анализа рисков инвестиционных проектов. Рассматривая методы анализа эффективности долгосрочных инвестиционных проектов, мы предполагали, что значения возникающих в процессе их реализации потоков платежей CF t известны или могут быть точно определены для каждого периода t.

Download Presentation

Методы анализа рисков инвестиционных проектов

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. Методы анализа рисков инвестиционных проектов

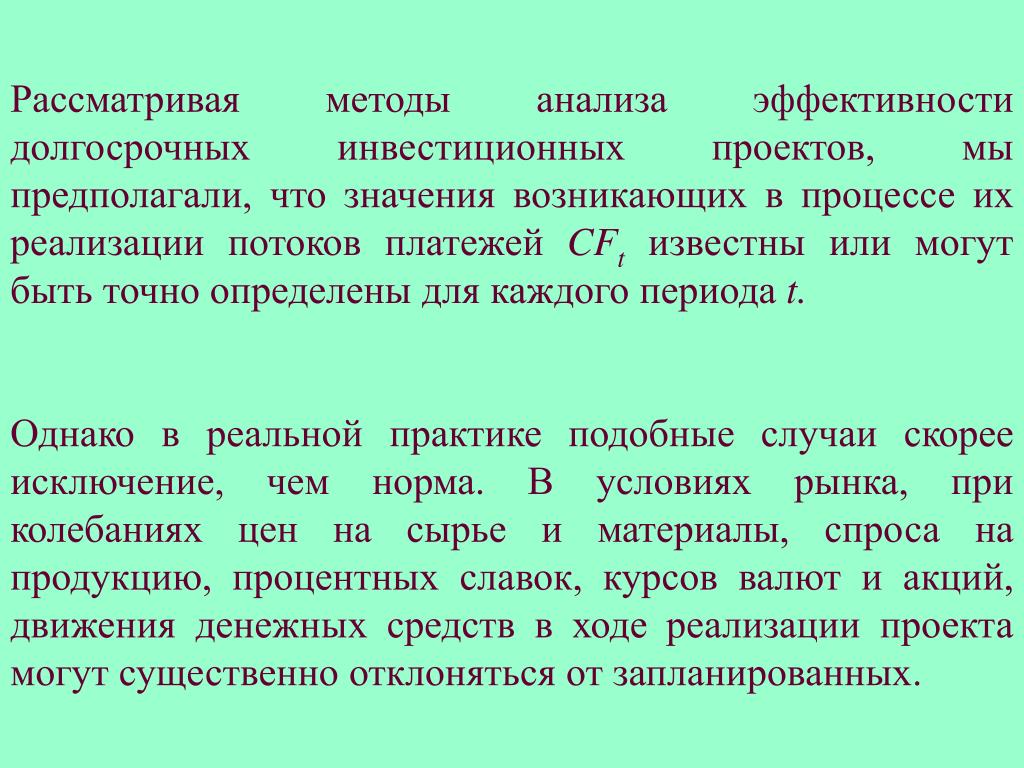

  2. Рассматривая методы анализа эффективности долгосрочных инвестиционных проектов, мы предполагали, что значения возникающих в процессе их реализации потоков платежей CFtизвестны или могут быть точно определены для каждого периода t. Однако в реальной практике подобные случаи скорее исключение, чем норма. В условиях рынка, при колебаниях цен на сырье и материалы, спроса на продукцию, процентных славок, курсов валют и акций, движения денежных средств в ходе реализации проекта могут существенно отклоняться от запланированных.

  3. В этой связи возникает необходимость в прогнозировании не только временной структуры и конкретных сумм потоков платежей, но и вероятностей их возможных отклонении от запланированных. Возможность отклонений результатов финансовой операции от ожидаемых характеризует степень ее риска. Оценка рисков важнейшая и неотъемлемая часть анализа эффективности инвестиционных проектов.

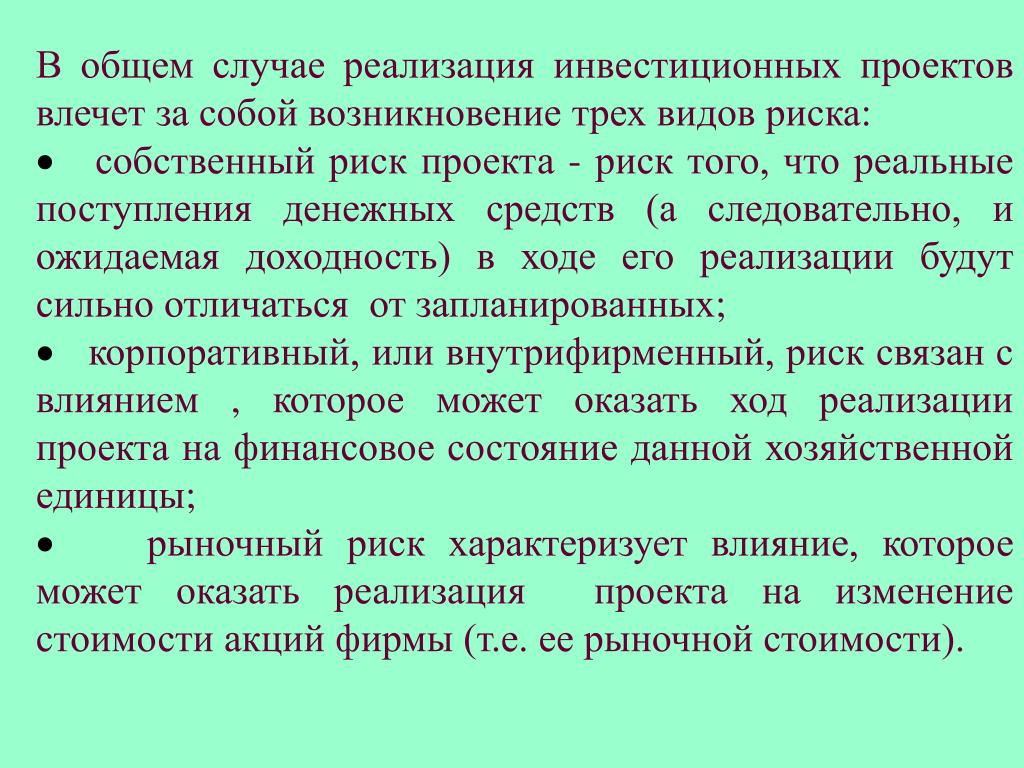

  4. В общем случае реализация инвестиционныхпроектов влечет за собой возникновение трех видов риска: ·собственный риск проекта - риск того, что реальные поступления денежных средств (а следовательно, и ожидаемая доходность) в ходе его реализации будут сильно отличаться от запланированных; ·корпоративный, или внутрифирменный, риск связан с влиянием , которое может оказать ход реализации проекта на финансовое состояние данной хозяйственной единицы; ·рыночный риск характеризует влияние, которое может оказать реализация проекта на изменение стоимости акций фирмы (т.е. ее рыночной стоимости).

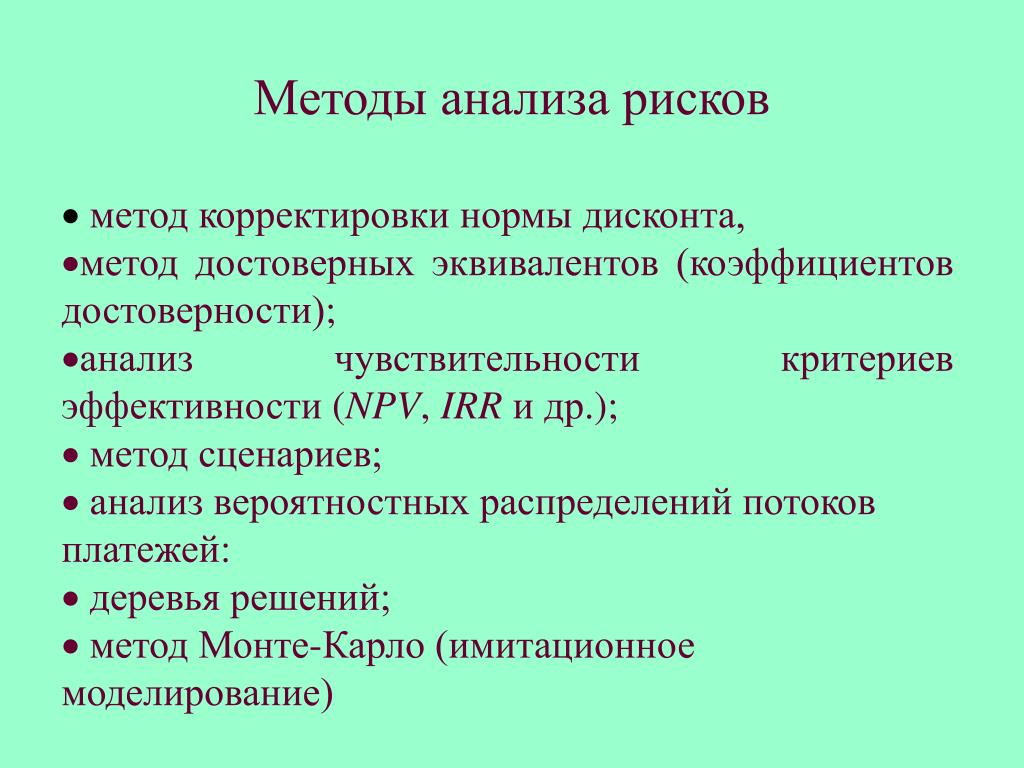

  5. Методы анализа рисков ·метод корректировки нормы дисконта, ·метод достоверных эквивалентов (коэффициентов достоверности); ·анализ чувствительности критериев эффективности (NPV, IRR и др.); · метод сценариев; · анализ вероятностных распределений потоков платежей: · деревья решений; · метод Монте-Карло (имитационное моделирование)

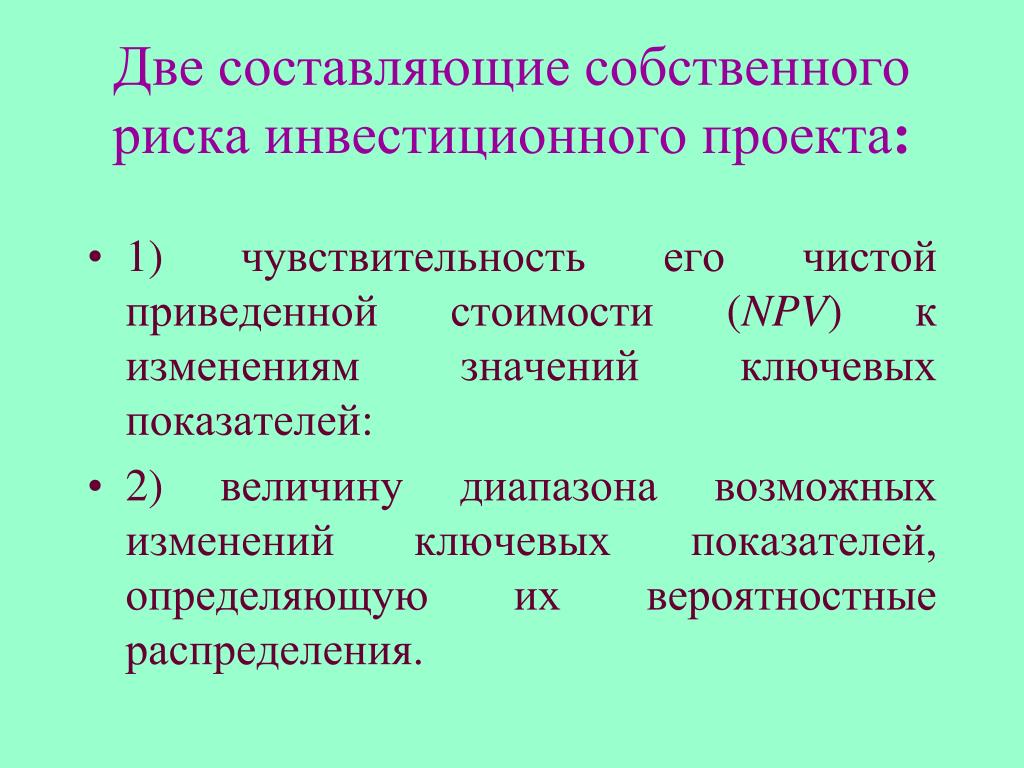

  6. Две составляющие собственного риска инвестиционногопроекта: • 1) чувствительность его чистойприведенной стоимости (NPV) к изменениям значений ключевых показателей: • 2) величину диапазона возможныхизменений ключевых показателей, определяющую их вероятностные распределения.

  7. 1.Метод корректировки нормы дисконта с учетомриска (risk adjusted discount rate approach - RAD) Заключается в корректировке некоторой базовой нормы дисконта, которая считается безрисковой или минимально приемлемой (например, ставка доходности по государственным ценным бумагам, предельная или средняя стоимость капитала для фирмы). Корректировка осуществляется путем прибавления величины требуемой премии за риск, после чего производится расчет критериев эффективности инвестиционного проекта - NPV, IRR , PI по вновь полученной таким образом норме. Решение принимается согласно правилу выбранного критерия.

  8. Пример1. Корпорация "X" рассматриваетинвестиционный проект, первоначальные затраты по которому составят 100 000. Ожидаемые поступления от реализации проекта равны 50 000, 60 000 и 40 000. Произвести оценку проекта, если его реализация связана с освоением новых видов деятельности для корпорации.

  9. Фирма может установить премию за риск в 10% при расширении уже успешно действующего проекта, 15% — в случае, если реализуется новый проект, связанный с основной деятельностью фирмы и 20%, — если проект связан с выпуском продукции, производство и реализация которой требуют освоения новых видов деятельности и рынков. Пусть предельная стоимость капитала для фирмы равна8%. Тогда для перечисленных типов проектов норма дисконта будет соответственно равна - 18%, 23% и 28%.

  10. Поскольку проект связан с освоением новых видов деятельности и рынков, целесообразно установить максимальную надбавку за риск - 20%. С учетом предельной стоимости капитала для корпорации (8%) скорректированная норма дисконта будет равна: 8% + 20% = 28%. Рассчитаем NPV. Введите в любую ячейку ЭТ формулу: -100 000+PV(0,28; 50 000; 60 000; 40 000) (Результат:-5242.92) Поскольку результат отрицательный, согласно правилу NPV проект следует отклонить.

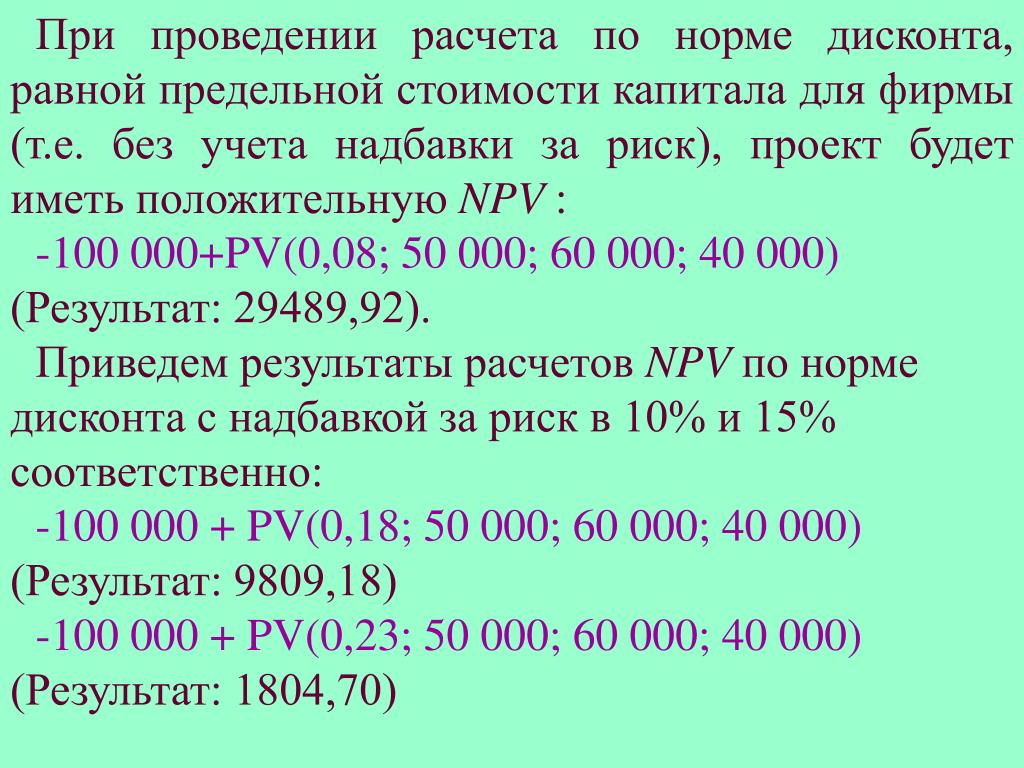

  11. При проведении расчета по норме дисконта, равной предельной стоимости капитала для фирмы (т.е. без учета надбавки за риск), проект будет иметь положительную NPV : -100 000+PV(0,08; 50 000; 60 000; 40 000) (Результат: 29489,92). Приведем результаты расчетов NPV по норме дисконта с надбавкой за риск в 10% и 15% соответственно: -100 000 + PV(0,18; 50 000; 60 000; 40 000) (Результат: 9809,18) -100 000 + PV(0,23; 50 000; 60 000; 40 000) (Результат: 1804,70)

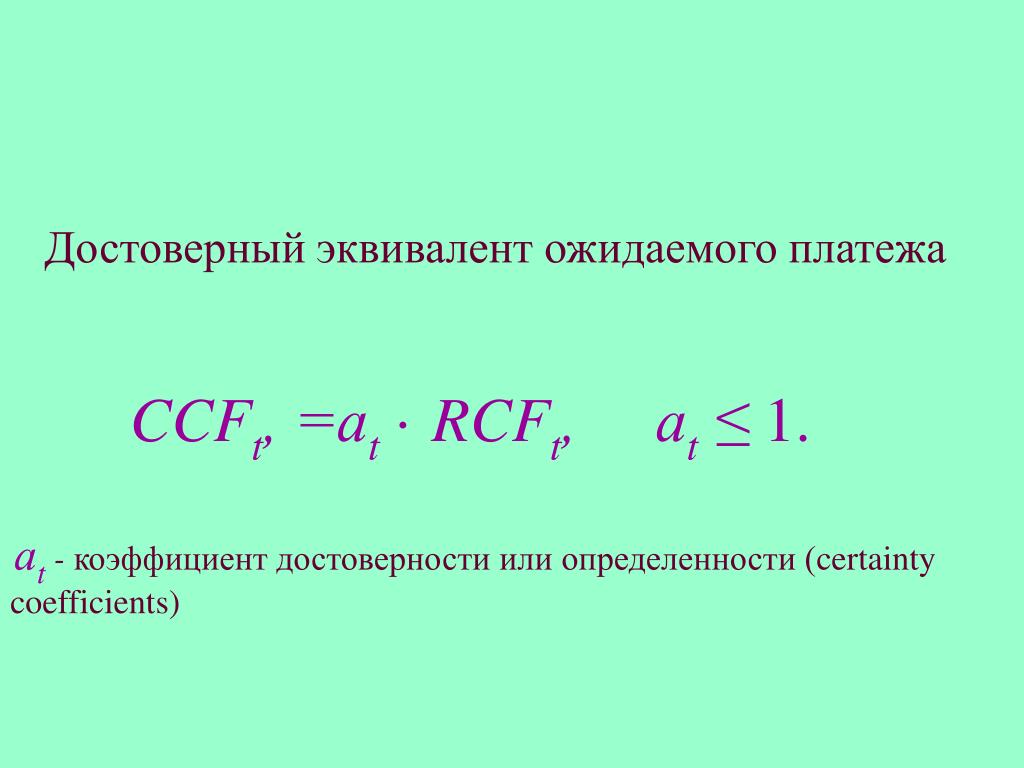

  12. 2. Метод достоверных эквивалентов (коэффициентов определенности) Осуществляется корректировка не нормы дисконта, а ожидаемых значений потока платежей CFt, путем введения специальных понижающих коэффициентов аt, для каждого периода реализации проекта. Теоретически значения коэффициентов аt, могут быть определены из соотношения: где CCFt, - величина чистых поступлений от безрисковой операции в периоде t (например, периодический платеж по долгосрочной государственной облигации, ежегодная сумма процентов по банковскому депозиту и др.); RCFt, - ожидаемая (запланированная) величина чистых поступлений от реализации проекта в периоде t, t - номер периода.

  13. Достоверный эквивалент ожидаемого платежа CCFt, =аt· RCFt, аt ≤ 1. аt- коэффициент достоверности или определенности (certainty coefficients)

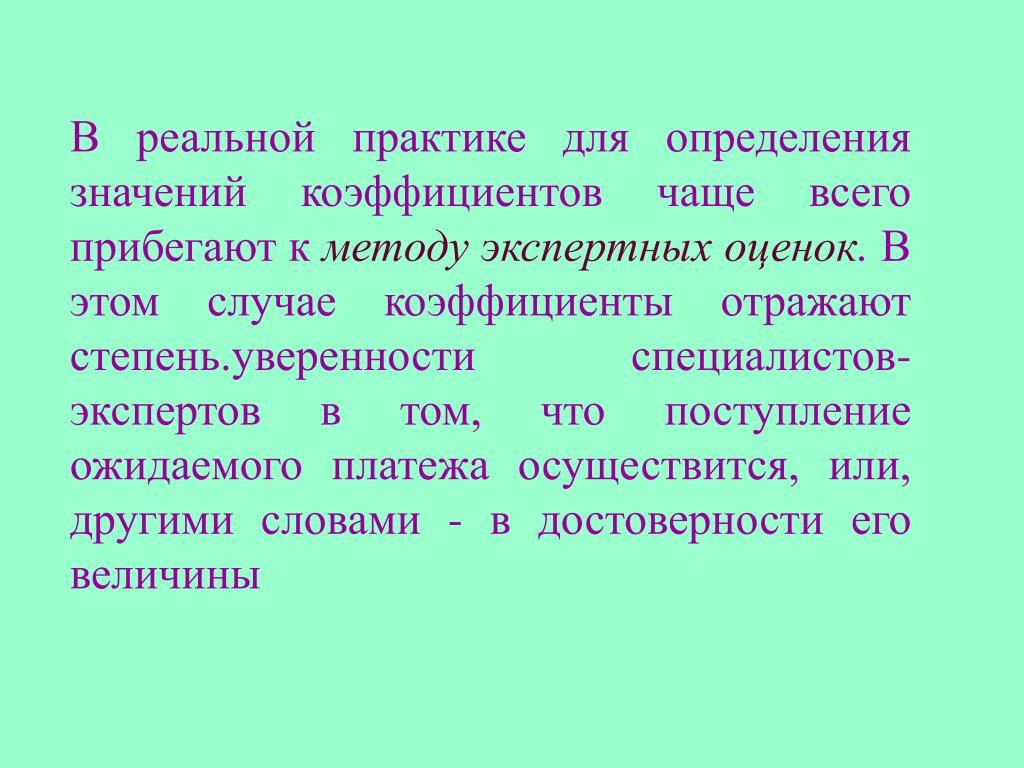

  14. В реальной практике для определения значений коэффициентов чаще всего прибегают к методу экспертных оценок. В этом случае коэффициенты отражают степень.уверенности специалистов-экспертов в том, что поступление ожидаемого платежа осуществится, или, другими словами - в достоверности его величины

  15. Критерий NPV (IRR, PI) для откорректированного потока платежей NPV (net present value) – чистая современная стоимость – разность между инвестиционными затратами I0и будущими доходами, скоректированными во времени, как правило к началу реализации проекта NPV = PV – I0. Общее правило NPV > 0, то проект принимается, иначе его следует отклонить.

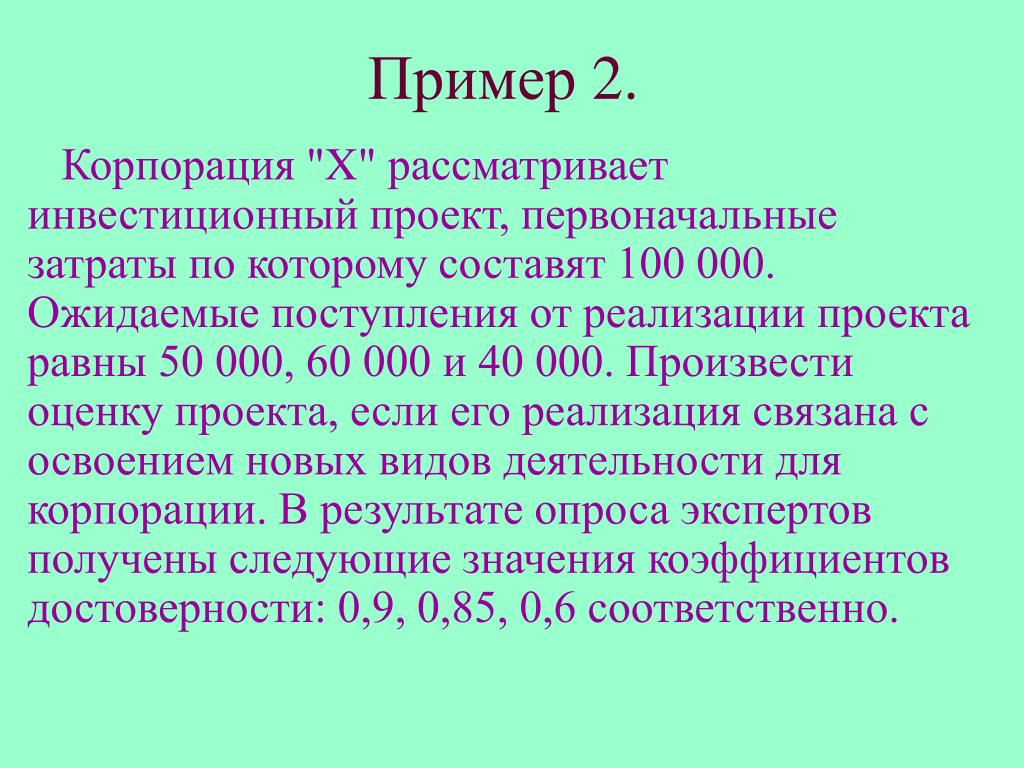

  16. Пример2. • Корпорация "X" рассматриваетинвестиционный проект, первоначальные затраты по которому составят 100 000. Ожидаемые поступления от реализации проекта равны 50 000, 60 000 и 40 000. Произвести оценку проекта, если его реализация связана с освоением новых видов деятельности для корпорации. В результате опроса экспертов получены следующие значения коэффициентов достоверности: 0,9, 0,85, 0,6 соответственно.

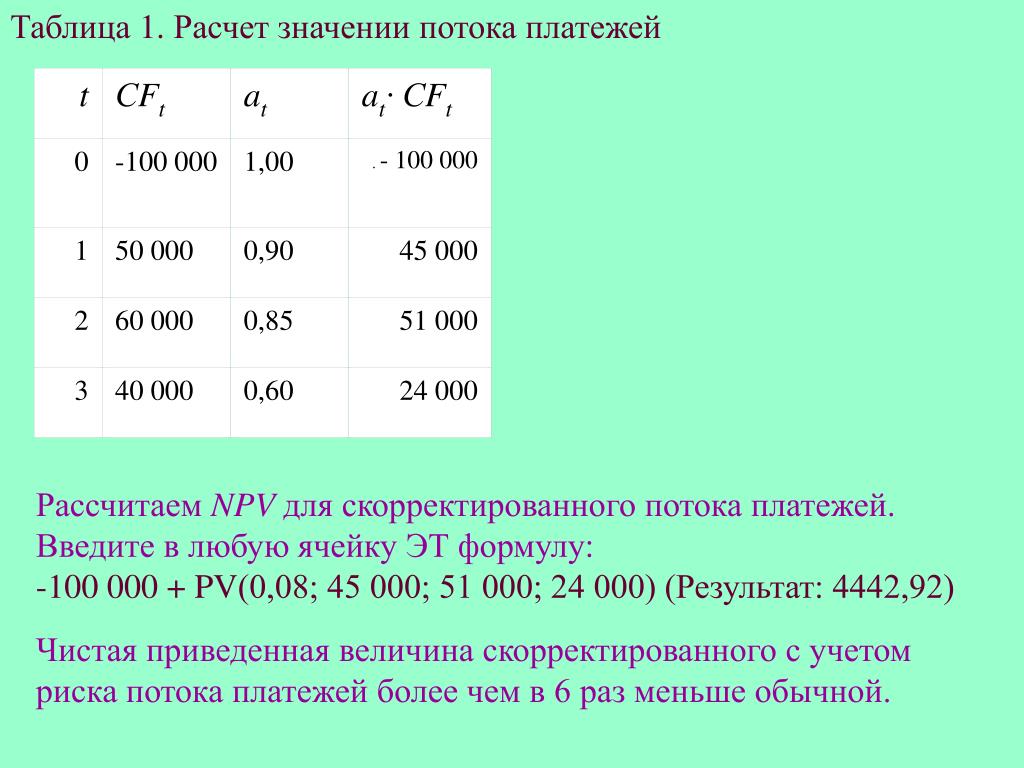

  17. Таблица1. Расчет значении потока платежей t СFt at at∙ СFt 0 -100 000 1,00 . - 100 000 1 50 000 0,90 45 000 2 60 000 0,85 51 000 3 40 000 0,60 24 000 Рассчитаем NPV для скорректированного потока платежей. Введите в любую ячейку ЭТ формулу: -100 000 + PV(0,08; 45 000; 51 000; 24 000) (Результат: 4442,92) Чистая приведенная величина скорректированного с учетом риска потока платежей более чем в 6раз меньше обычной.

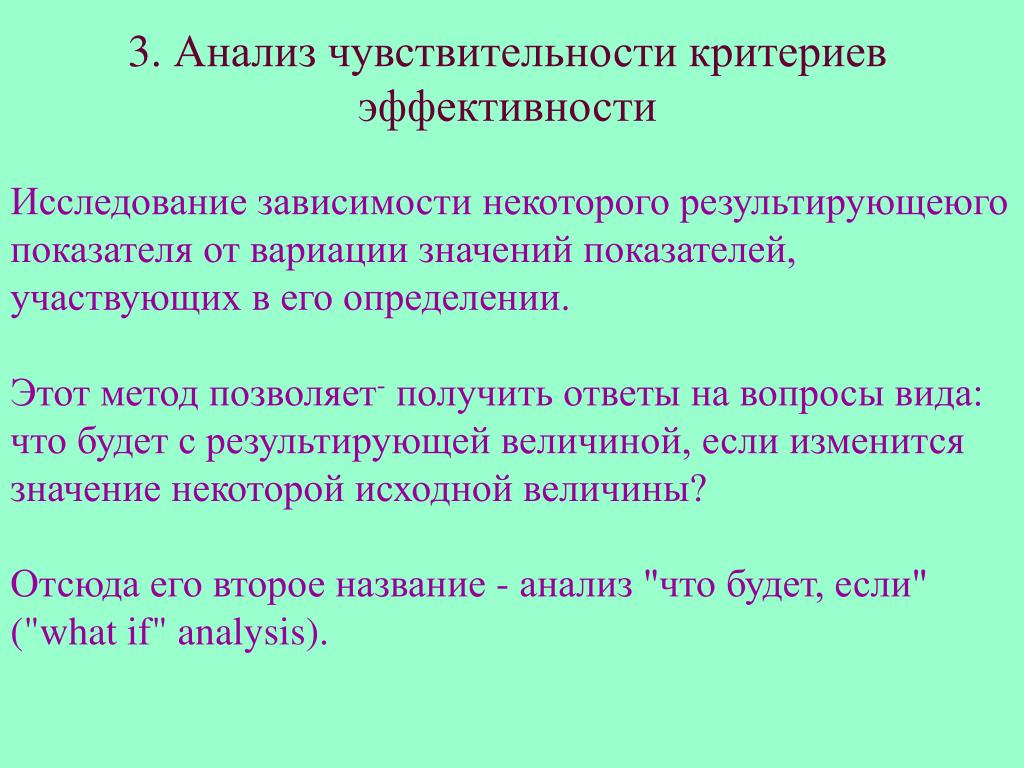

  18. 3. Анализ чувствительности критериев эффективности Исследование зависимости некоторого результирующеюго показателя от вариации значений показателей, участвующих в его определении. Этот метод позволяет- получить ответы на вопросы вида: что будет с результирующей величиной, если изменится значение некоторой исходной величины? Отсюда его второе название - анализ "что будет, если" ("what if" analysis).

  19. Проведение подобного анализа предполагает выполнение следующих шагов: 1.  Задается взаимосвязь между исходными и результирующим показателями в виде математического уравнения или неравенства. 2.  Определяются наиболее вероятные значения для исходных показателей и возможные диапазоны их изменений. 3.   Путем изменения значений исходных показателей исследуется их влияние на конечный результат. Проект с меньшей чувствительностью NPV считается менее рисковым.

  20. Пример 3. Фирма рассматривает инвестиционный проект, связанный с выпуском продукта "А". Полученные в результате опроса экспертов данные по проекту приведены в табл. 2. Провести анализ чувствительности NРVк изменениям ключевых исходных показателей

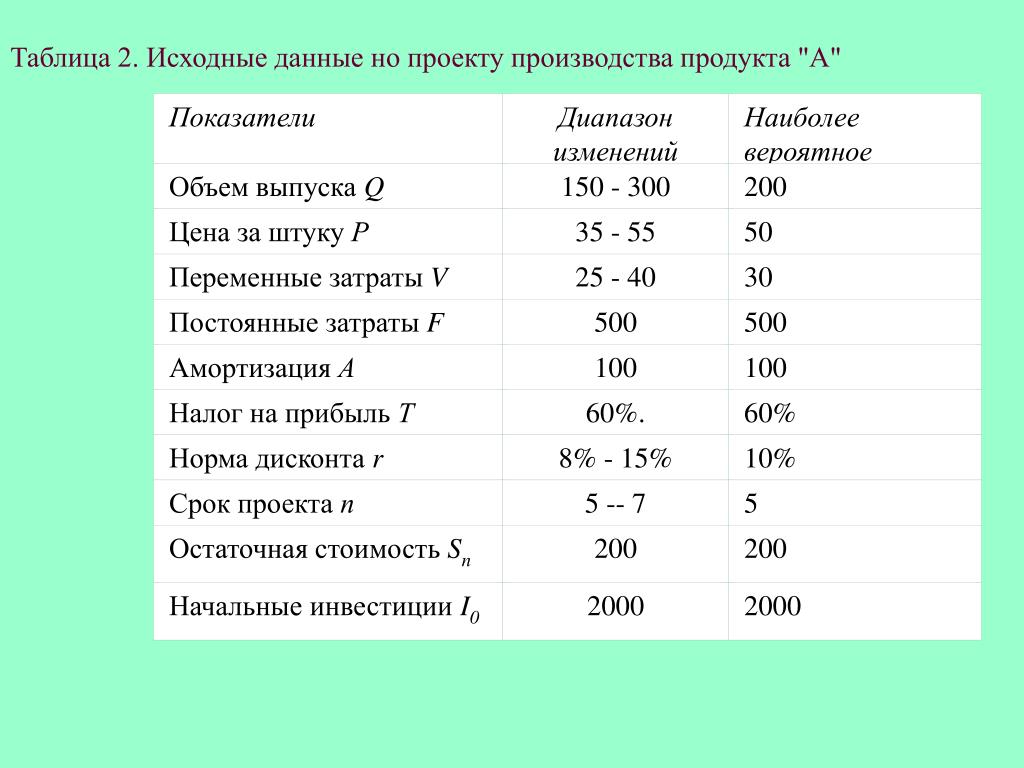

  21. Показатели Диапазон изменений Наиболее вероятное значение Объем выпуска Q 150 - 300 200 Цена за штуку Р 35 - 55 50 Переменные затраты V 25 - 40 30 Постоянные затраты F 500 500 Амортизация А 100 100 Налог на прибыль Т 60%. 60% Норма дисконта r 8% - 15% 10% Срок проекта п 5 -- 7 5 Остаточная стоимость Sn 200 200 Начальные инвестиции I0 2000 2000 Таблица 2. Исходные данные но проекту производства продукта "А"

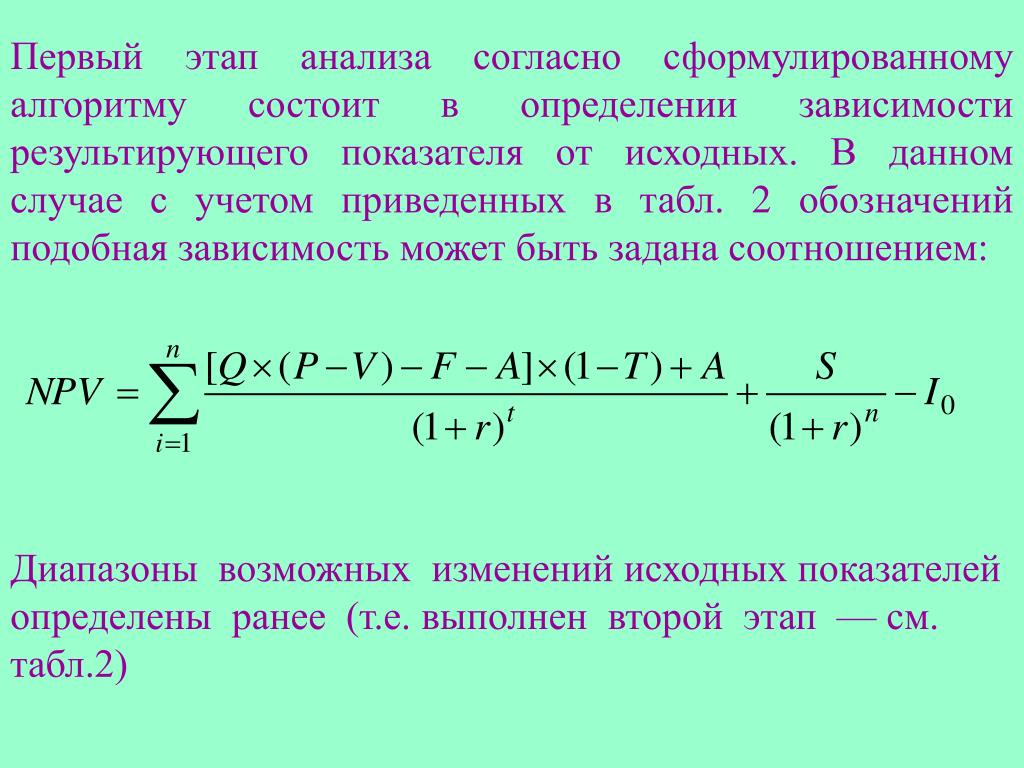

  22. Первый этап анализа согласно сформулированному алгоритму состоит в определении зависимости результирующего показателя от исходных. В данном случае с учетом приведенных в табл. 2 обозначений подобная зависимость может быть задана соотношением: Диапазоны возможных изменений исходных показателей определены ранее (т.е. выполнен второй этап — см. табл.2)

  23. Из результатов анализа по двум параметрам следует вывод, что NPV проекта более чувствительна к изменениям цены, чем объемов выпуска. При неизменных значениях остальных показателей падение цены менее чемна 20% приведет к отрицательной величине чистой современной стоимости проекта, тогда как снижение объемов выпуска с 300 до 100 единиц при прочих равных условиях все еще обеспечивает положительную величину NPV

  24. Преимущества данного метода: • хорошая иллюстрацией влияния отдельных исходных показателей на результат, • показывает направления дальнейших исследований. • Если установлена сильная чувствительность результирующего показателя к изменениям некоторого исходного, последнему, следует уделить особое внимание.

  25. 4. Метод сценариев Метод сценариев позволяет совместить исследование чувствительности результирующего показателя с анализом вероятностных оценок его отклонений 1.  Определяют несколько вариантов изменений ключевых исходных показателей (например, пессимистический, наиболее вероятный и оптимистический). 2. Каждому варианту изменений приписывают его вероятностную оценку. 3.    Для каждого варианта рассчитывают вероятное значение критерия NPV (либо IRR, РI), а также оценки его отклонений от среднего значения. 4.  Проводится анализ вероятностных распределений полученных результатов. Проект с наименьшими стандартным отклонением (σ) и коэффициентом вариации (CV) считается менее рисковым. Включает выполнение следующих шагов:

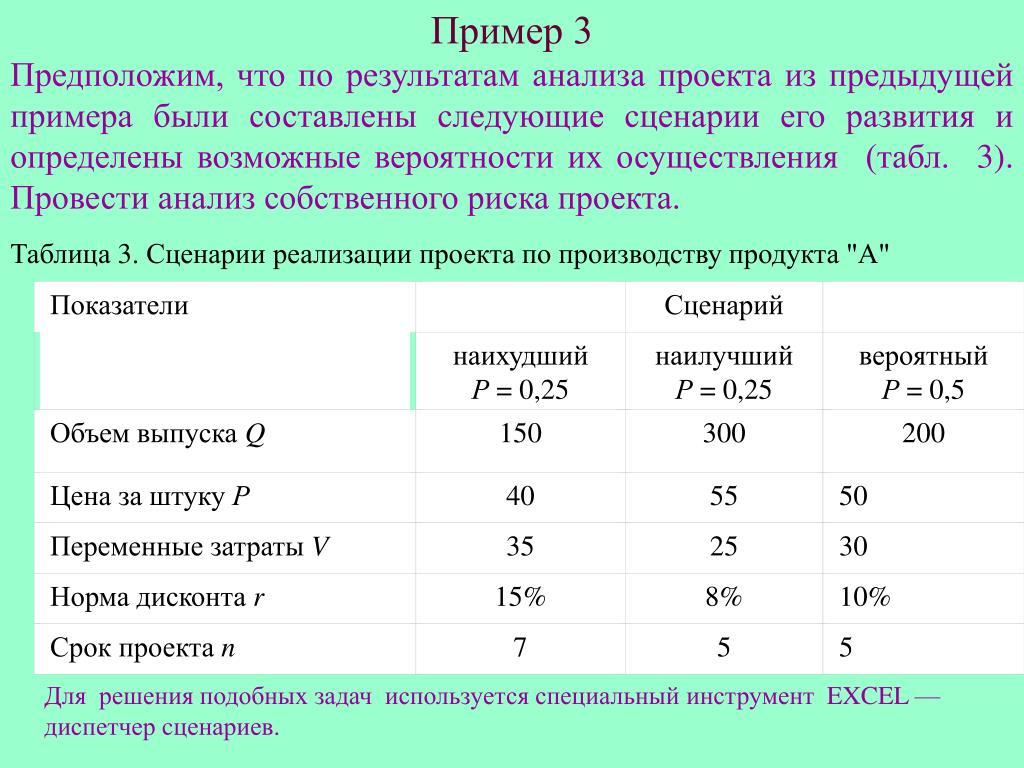

  26. Пример 3 Предположим, что по результатам анализа проекта из предыдущей примера были составлены следующие сценарии его развития и определены возможные вероятности их осуществления (табл. 3). Провести анализ собственного риска проекта. Показатели Сценарий наихудший Р = 0,25 наилучший Р = 0,25 вероятный Р = 0,5 Объем выпуска Q 150 300 200 Цена за штуку Р 40 55 50 Переменные затраты V 35 25 30 Норма дисконта r 15% 8% 10% Срок проекта n 7 5 5 Таблица 3. Сценарии реализации проекта по производству продукта "А" Для решения подобных задач используется специальный инструмент EXCEL — диспетчер cценариев.

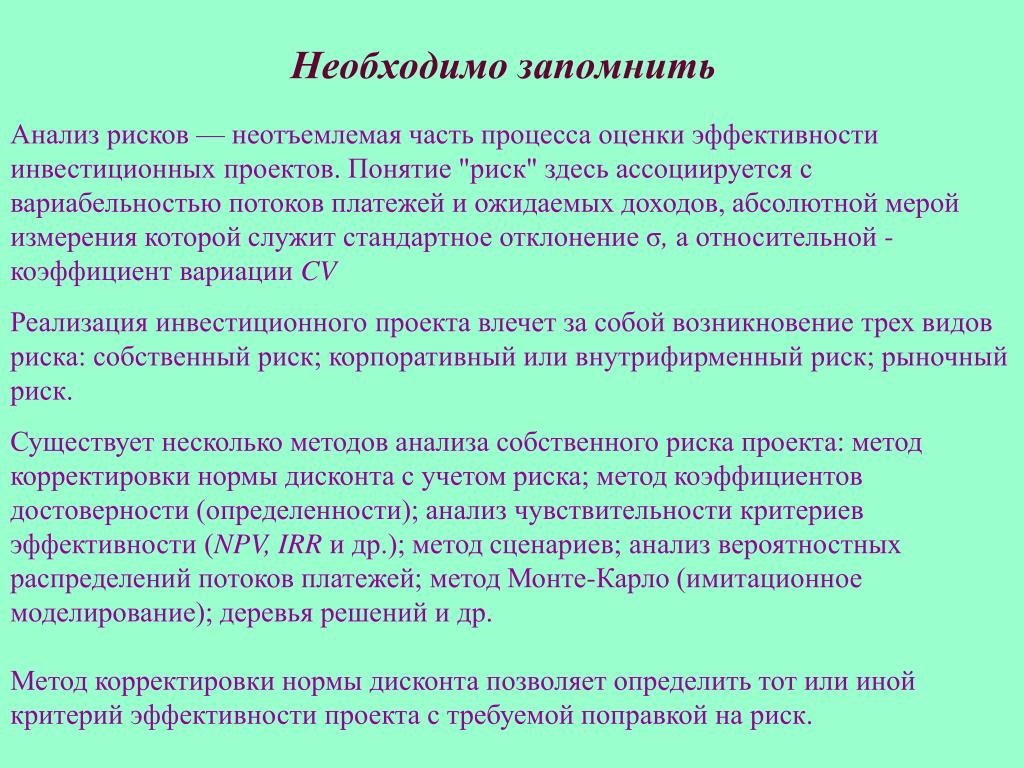

  27. Необходимо запомнить Анализ рисков — неотъемлемая часть процесса оценки эффективности инвестиционных проектов. Понятие "риск" здесь ассоциируется с вариабельностью потоков платежей и ожидаемых доходов, абсолютной мерой измерения которой служит стандартное отклонение σ, а относительной - коэффициент вариации CV Реализация инвестиционного проекта влечет за собой возникновение трех видов риска: собственный риск; корпоративный или внутрифирменный риск; рыночный риск. Существует несколько методов анализа собственного риска проекта: метод корректировки нормы дисконта с учетом риска; метод коэффициентов достоверности (определенности); анализ чувствительности критериев эффективности (NPV, IRR и др.); метод сценариев; анализ вероятностных распределений потоков платежей; метод Монте-Карло (имитационное моделирование); деревья решений и др. Метод корректировки нормы дисконта позволяет определить тот или иной критерий эффективности проекта с требуемой поправкой на риск.

  28. Метод достоверных эквивалентов (коэффициентов достоверности) позволяет привести потоки платежей, характеризующиеся неопределенностью, к их безрисковому эквиваленту. Анализ чувствительности критериев эффективности проводится для выявления степени их зависимости от изменения значений ключевых факторов (переменных). Метод сценариев обеспечивает менеджера информацией о возможных результатах реализации проектов исходя из различных предположений о значениях ключевых параметров и их вероятностей. Анализ вероятностных распределений позволяет получить полезную информацию об ожидаемых значениях NPV и чистых поступлений от реализации проекта. EXCEL предоставляет различные инструменты, позволяющие существенно облегчить проведение анализа рисков и повысить его эффективность. Помимо финансовых, математических и статистических функций, к таким инструментам относятся: таблицы подстановки (автоматизируют проведение анализа чувствительности); диспетчер сценариев (автоматизирует процесс создания, модификации и анализа различных предположений об условиях развития событий).
