經濟部『公共工程優質獎』複評會議 曾文水庫越域引水工程計畫 曾文水庫蓄水位提高至標高230公尺 大壩溢洪道及附屬設施改善工程 專案報告 主管機關: 經濟部水利署 主辦機關︰ 經濟部水利署南區水資源局 監造單位︰ 經濟部水利署南區水資源局(自行監造) 承包廠商︰ 中華工程股份有限公司 細部設計︰ 中興工程顧問股份有限公司 報 告 人 :局 長 施慶藏 98年7月22日
簡報大綱 壹、緣起-永續水資源工程 貳、永續工程(節能減碳)五項指標 参、越引計畫簡介(經費來源計畫) 肆、大壩改善工程簡介 伍、工程特性 陸、工程效益
壹、緣起-永續水資源工程 目標-水資源永續利用 • 高屏溪流域開發度約為12%;南部地區將於2011年產生每日23萬噸以上之供水缺口。 • 利用「高屏溪水系有水無水庫,曾文水庫有庫無水」將高屏溪支流荖濃溪豐水期(5~10月)餘水,引入曾文水庫調蓄運用,將水源與蓄水設施結合,發揮區域水資源最大功效。 • 最大引水量:每秒50立方公尺。 行政院公共工程委員會,2008 永續公共工程-節能減碳政策白皮書 社會共識凝聚 世代公平原則 (社會公益) 規劃設計原則: 最小開發(環境保育) 最大效益(經濟發展)
64% 維護管理:水庫延壽 品質:慎選廠商、駐地顧問 工地實驗室 填方材料 品質與維護管理 增進大壩 結構安全 增加庫容 增加洪峰容量 節能減碳 防災與安全 曾文水庫 蓄水位改善工程 橋樑頂升(復舊) 減少鋼筋、混凝土 減低CO2排放量 稽延洪峰時間 減少防洪運轉 環境保育 創新科技 永續公共工程觀念 導入設計規劃(4大理念) 最小營建量 就地取材 土石方天然材料 貳、永續工程(節能減碳)五項指標 新思維(永續公共工程)導入工程生命週期(規劃、設計、施工與維護管理)
曾文水庫越域引水計畫內容 参、越引計畫簡介 • 引水工程 • 荖濃溪攔河堰 • 東引水隧道 • 西引水隧道 • 旗山溪跨河工程 • 草蘭溪出流工程 • 管理中心新建工程 • 曾文大壩溢洪道及附屬設施改善 • 下游輸水工程 • 抽水、加壓站工程 • 輸水管路(原水管路) • 道路工程 • 配合工程 • 週邊環境改善 • 河濱親水護岸 • 土資場植生綠化 • 周邊野溪復育 • 堰址上下游河道整治 • 工區環境景觀美化 • 水文警報及流量監控 • 其他雜項工程 • 間接工程 • 施工期間環境監測

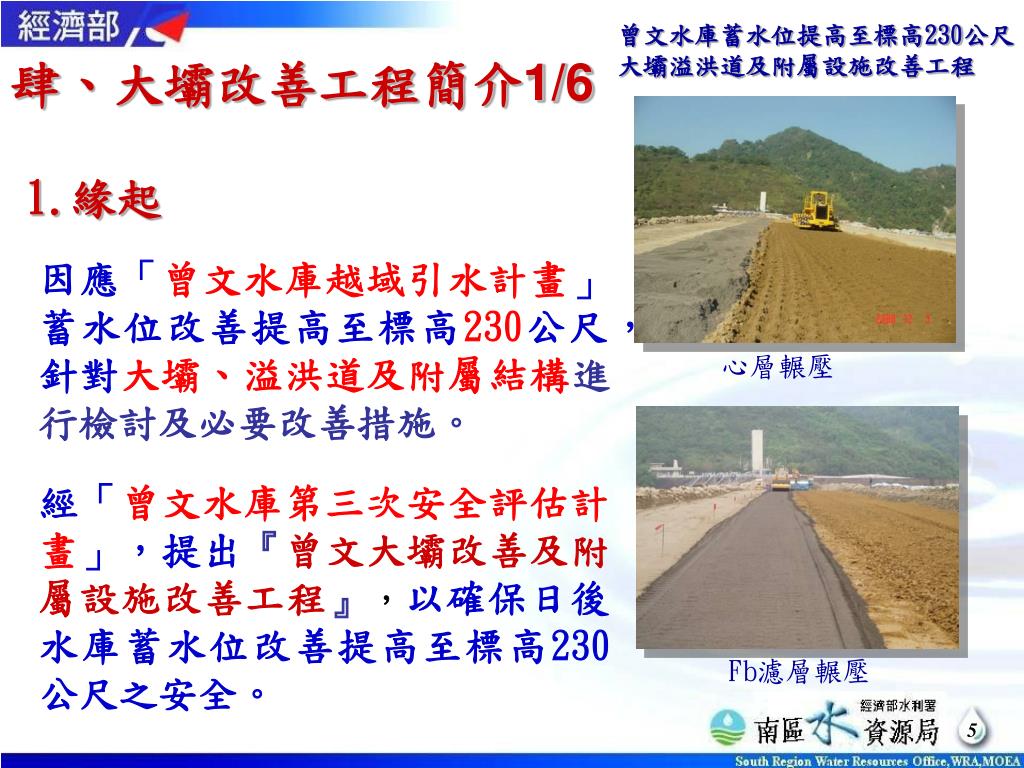

曾文水庫蓄水位提高至標高230公尺 大壩溢洪道及附屬設施改善工程 肆、大壩改善工程簡介1/6 因應「曾文水庫越域引水計畫」蓄水位改善提高至標高230公尺,針對大壩、溢洪道及附屬結構進行檢討及必要改善措施。 經「曾文水庫第三次安全評估計畫」,提出『曾文大壩改善及附屬設施改善工程』,以確保日後水庫蓄水位改善提高至標高230公尺之安全。 1.緣起 心層輾壓 Fb濾層輾壓
肆、大壩改善工程簡介2/6(工程內容) 平面配置圖 3 2 1 5 4 1.大壩心層加高改善: 大壩壩頂挖除約35,860 m3;大壩填築數量約43,620 m3。 2.壩頂結構物改善: 防浪牆打除重做433m;欄杆打除重做408m;壩頂排水系統改善。 3.溢洪道橋樑配合大壩改善,頂升85公分;橋樑右側引道及側牆加高工程;AC刨除重舖。 4.左壩座坍塌邊坡及開關廠左後方裸露邊坡保護工程。 5.雜項工程
肆、大壩改善工程簡介3/6(工程內容) 壩體改善剖面圖 • 壩頂高度維持原有高度 • 心 層 EL233 提高至 EL235 • 蓄水位 EL227 提升至 EL230(提升3m)
肆、大壩改善工程簡介4/6(工程內容) • 工程經費 新台幣1億7,706萬2千元整。 • 契約金額 新台幣1億2,800萬元整。 • 工程效益 增加水庫蓄容量5,470萬立方公尺。 (EL:227M,6億3,315萬噸 至 EL:230M,6億8,785萬噸) • 施工期限97.07.30~98.06.24(330日曆天)。 ■實際進度 ■預定進度 開 工 日 期 :97.07.30 完 工 日 期 :98.06.19
肆、大壩改善工程簡介5/6(設計規劃) 大壩改善工程設計規劃四大理念 一、最小營建量 -減少大壩壩體擾動,以安全經濟方式確保水庫安全 二、防災與安全 -避免洪水溢頂風險且確保民眾用水需求 三、限期完工 -水庫正常營運下,限期完成蓄水目標 四、永續及減碳觀念 -填方材料64%回收再利用 -橋樑頂升復舊,減少鋼筋、混凝土用量,減少CO2排放量

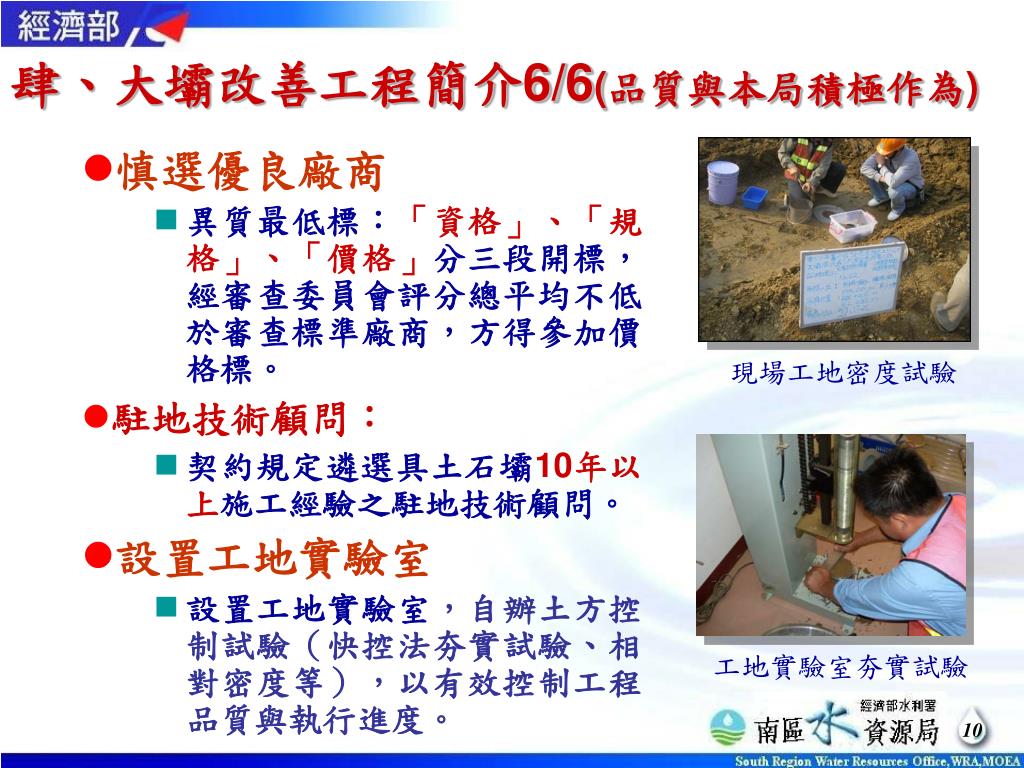

肆、大壩改善工程簡介6/6(品質與本局積極作為)肆、大壩改善工程簡介6/6(品質與本局積極作為) • 慎選優良廠商 • 異質最低標:「資格」、「規格」、「價格」分三段開標,經審查委員會評分總平均不低於審查標準廠商,方得參加價格標。 • 駐地技術顧問: • 契約規定遴選具土石壩10年以上施工經驗之駐地技術顧問。 • 設置工地實驗室 • 設置工地實驗室,自辦土方控制試驗(快控法夯實試驗、相對密度等),以有效控制工程品質與執行進度。 現場工地密度試驗 工地實驗室夯實試驗
伍、大壩改善工程特色1/2 1.壩工 • 不折不扣、具體而微的土石堆疊壩工程 2.挑戰(跳脫舊錮、創新思維) • 在國內、國外,現有壩體之改善與加高,都是一個特例或個案,在設計壩體銜接、溢洪道的改建、施工中維持營運的考量,都受限於現有水庫軟硬體設施,不僅困難度十百倍於一座新壩,並要求新壩體需維持原大壩設計之安全標準,同時也能如預期之蓄水操作。 3.水庫正常運作下施工 • 於一個枯水期迅速完成大壩土方填築主體工程,並維持水庫正常發電、供水、觀光休憩及防減災等各項營運及監測系統功能正常運作。
伍、大壩改善工程特色2/2 4.永續工程及節能減碳 (1)材料回收再利用 壩體填築料4.4萬方中,64%採用既有壩體開挖料,減少外購運輸土料。 (2)橋樑頂升復舊維護 溢洪道橋梁配合大壩改善須提高0.85 m,以油壓千斤頂同步頂升,再進行閘墩頂加高及支承安裝,完成溢洪道既有鋼橋抬昇,不新建橋梁,節省鋼筋、混凝土用量,符合永續與減碳目標。
陸、大壩改善工程效益1/2 水資源永續發展 • 經濟效益 • 工程完成後,有效蓄水位由227公尺提高至230公尺,提高3公尺(EL:227M,6億3,315萬噸 至 EL:230M,6億8,785萬噸),有效蓄水量增加5,470萬立方公尺(相當一個湖山水庫),總工程經費新台幣1億2,800萬元整(湖山水庫大壩經費1/53)。 • 後續越引計畫完成後,可增加每日60萬噸,對於南部地區水源調度、人民生活水準提升及整體經濟效益助益甚大。 △增加量 湖山水庫 曾文水庫
陸、大壩改善工程效益2/2 水資源永續發展 • 防洪減災 • 完工後增加有效庫容量,減少洩洪及防洪運轉頻率,有效提升水庫運作效率,提高水庫防洪功能,有效提升水資源利用率。 • 工程設施延壽 • 以有限的經費,有效增加水庫壽命,並提升水庫營運品質以達到永續發展的目的。
簡報完畢 恭請裁示
