新聞局共同傳輸平台計畫 工作說明. 公視工程部. 93 年度三義及南投公視站 發射天線系統及 Combiner 建置進度. 公視三義站天線系統,原計畫 6 月底安裝完成,但因連日天雨,鐵塔濕滑地面土質鬆軟,吊掛天線工程無法施工,因而延至七月開始施作,並於 7/16 完成施工,正式使用發送數位電視訊號。 公視南投站 Combiner 工程已於 8 月 4 日完成,開始正式發射。 三義及南投服務區域現正進行實地量測中。. 93 年度共同塔改善站計畫執行進度. 建設區內塔台與站台基礎建設工程
E N D
新聞局共同傳輸平台計畫工作說明 公視工程部

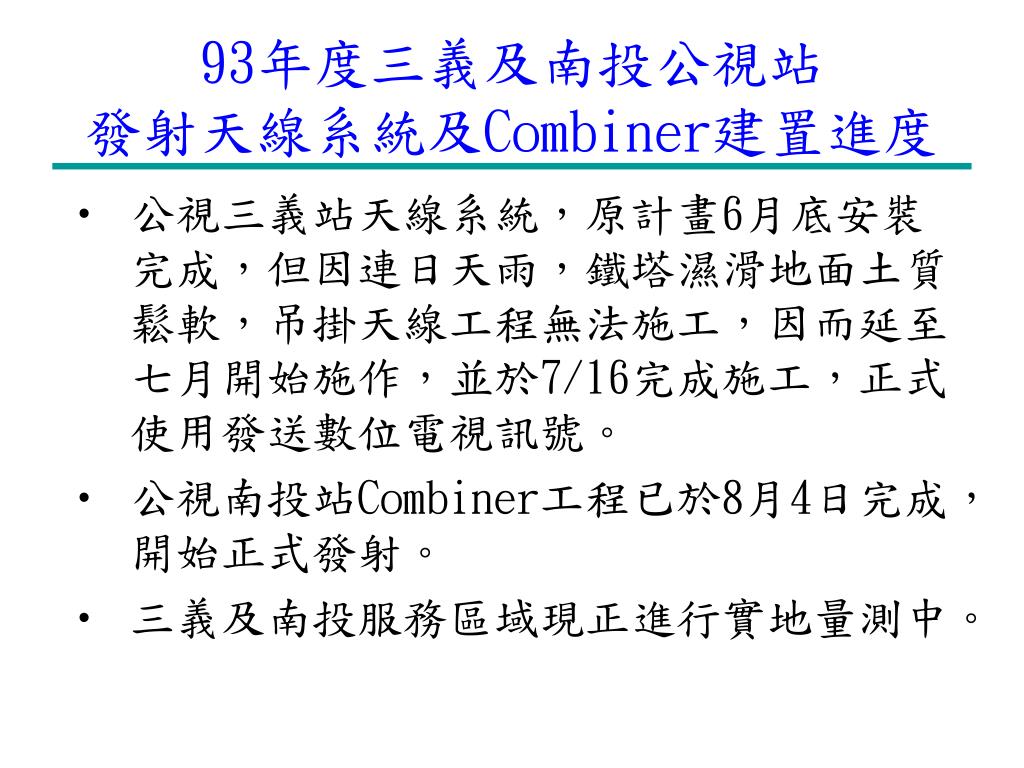

93年度三義及南投公視站發射天線系統及Combiner建置進度93年度三義及南投公視站發射天線系統及Combiner建置進度 • 公視三義站天線系統,原計畫6月底安裝完成,但因連日天雨,鐵塔濕滑地面土質鬆軟,吊掛天線工程無法施工,因而延至七月開始施作,並於7/16完成施工,正式使用發送數位電視訊號。 • 公視南投站Combiner工程已於8月4日完成,開始正式發射。 • 三義及南投服務區域現正進行實地量測中。

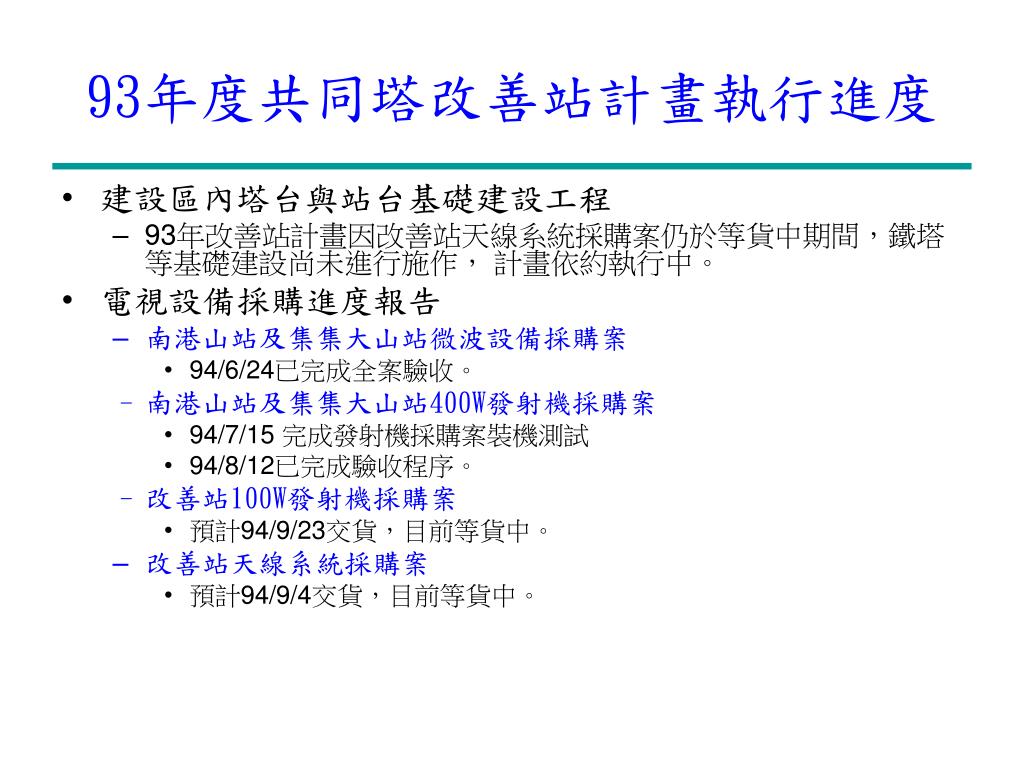

93年度共同塔改善站計畫執行進度 • 建設區內塔台與站台基礎建設工程 • 93年改善站計畫因改善站天線系統採購案仍於等貨中期間,鐵塔等基礎建設尚未進行施作, 計畫依約執行中。 • 電視設備採購進度報告 • 南港山站及集集大山站微波設備採購案 • 94/6/24已完成全案驗收。 • 南港山站及集集大山站400W發射機採購案 • 94/7/15 完成發射機採購案裝機測試 • 94/8/12已完成驗收程序。 • 改善站100W發射機採購案 • 預計94/9/23交貨,目前等貨中。 • 改善站天線系統採購案 • 預計94/9/4交貨,目前等貨中。

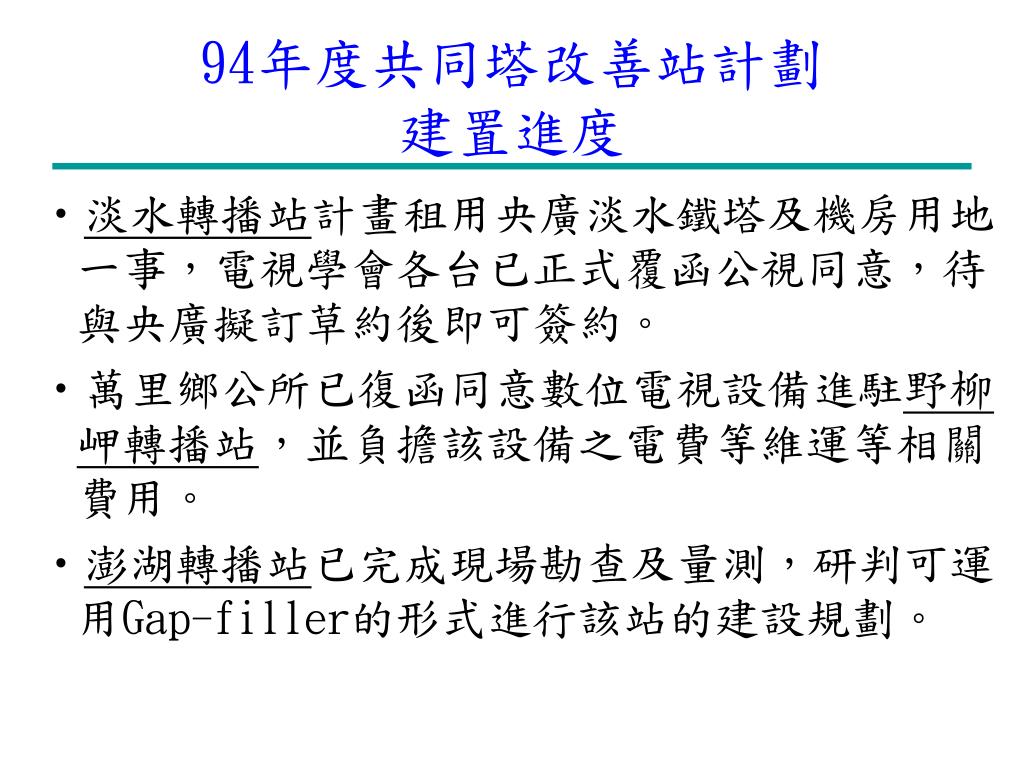

94年度共同塔改善站計劃建置進度 • 淡水轉播站計畫租用央廣淡水鐵塔及機房用地一事,電視學會各台已正式覆函公視同意,待與央廣擬訂草約後即可簽約。 • 萬里鄉公所已復函同意數位電視設備進駐野柳岬轉播站,並負擔該設備之電費等維運等相關費用。 • 澎湖轉播站已完成現場勘查及量測,研判可運用Gap-filler的形式進行該站的建設規劃。

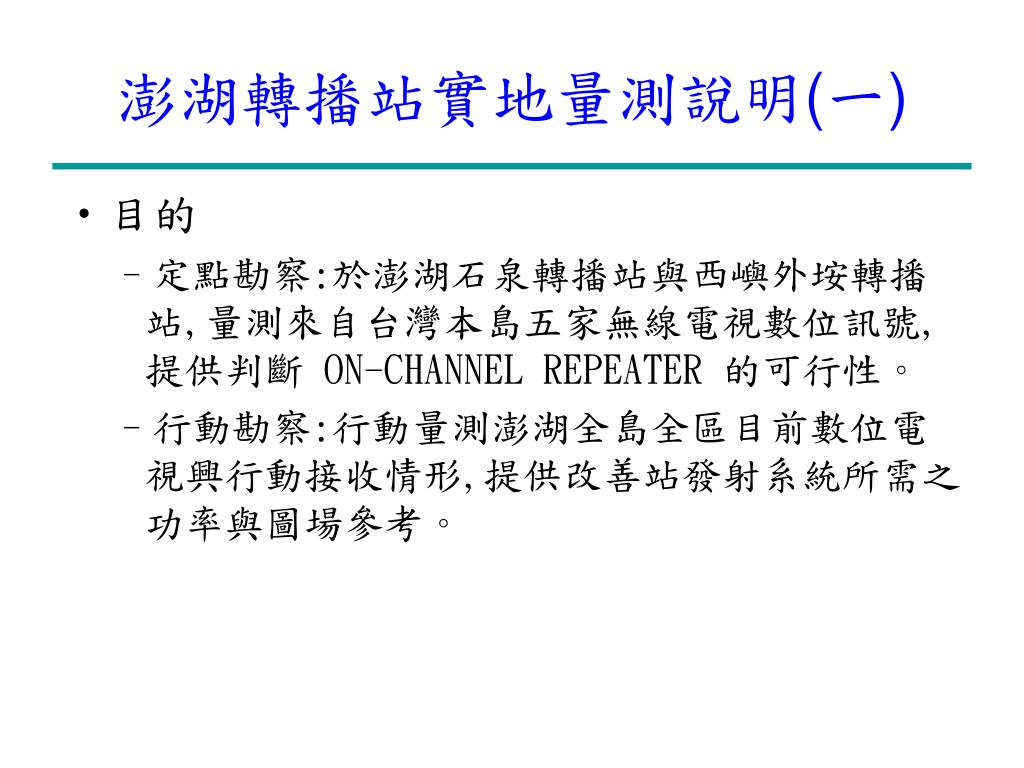

澎湖轉播站實地量測說明(一) • 目的 • 定點勘察:於澎湖石泉轉播站與西嶼外垵轉播站,量測來自台灣本島五家無線電視數位訊號,提供判斷 ON-CHANNEL REPEATER 的可行性。 • 行動勘察:行動量測澎湖全島全區目前數位電視興行動接收情形,提供改善站發射系統所需之功率與圖場參考。

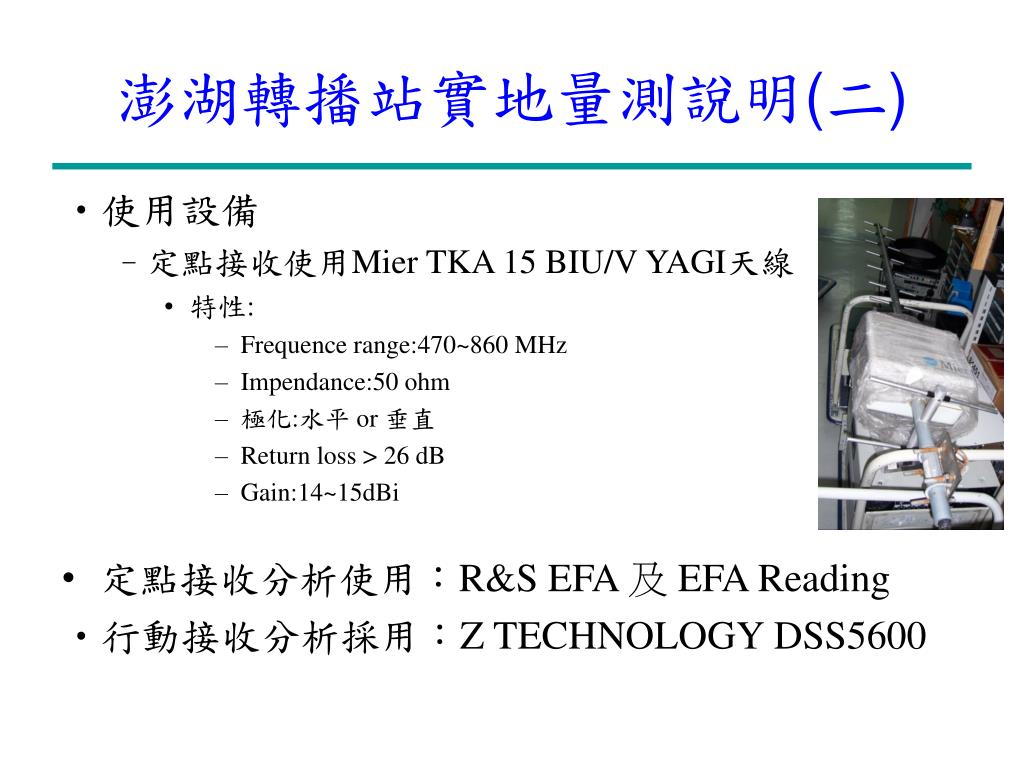

澎湖轉播站實地量測說明(二) • 使用設備 • 定點接收使用Mier TKA 15 BIU/V YAGI天線 • 特性: • Frequence range:470~860 MHz • Impendance:50 ohm • 極化:水平 or 垂直 • Return loss > 26 dB • Gain:14~15dBi • 定點接收分析使用:R&S EFA 及 EFA Reading • 行動接收分析採用:Z TECHNOLOGY DSS5600
澎湖轉播站實地量測說明(三) CTS TTV CTV FTV PTS

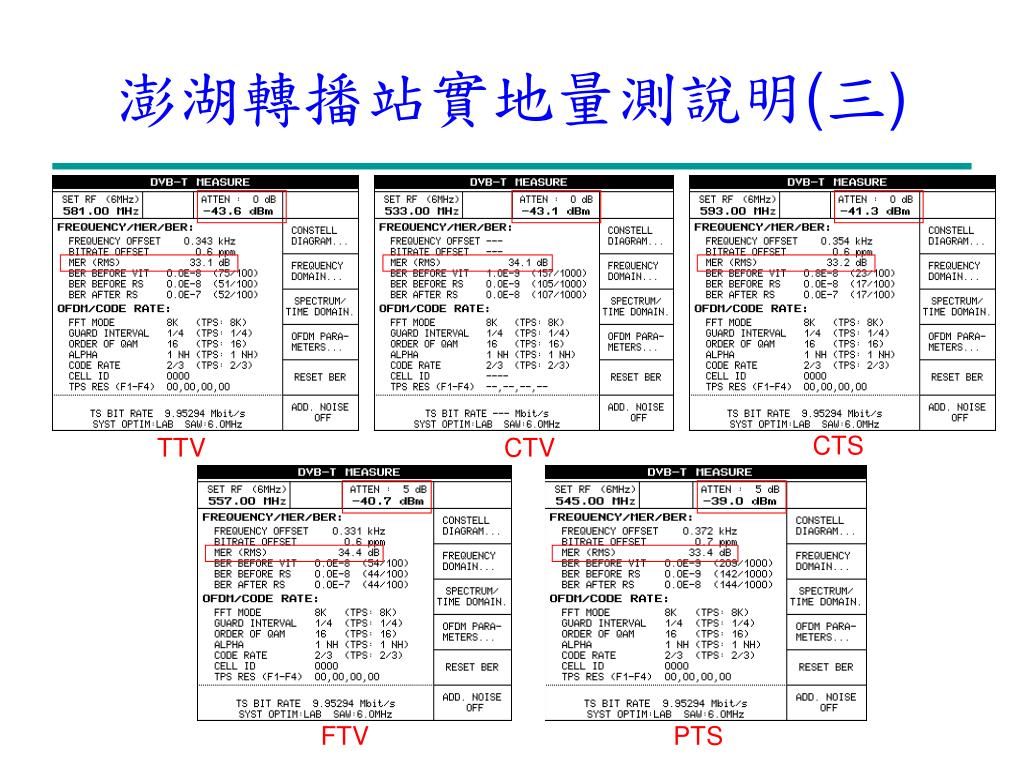

澎湖轉播站實地量測說明(四) CTV TTV CTS

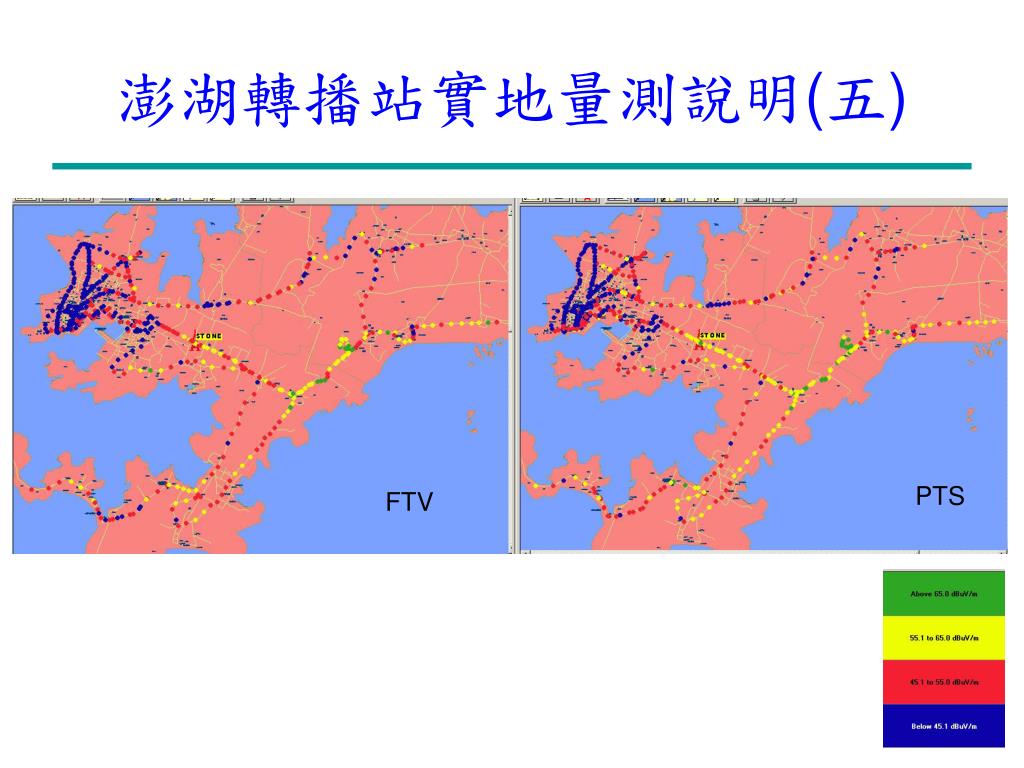

澎湖轉播站實地量測說明(五) PTS FTV

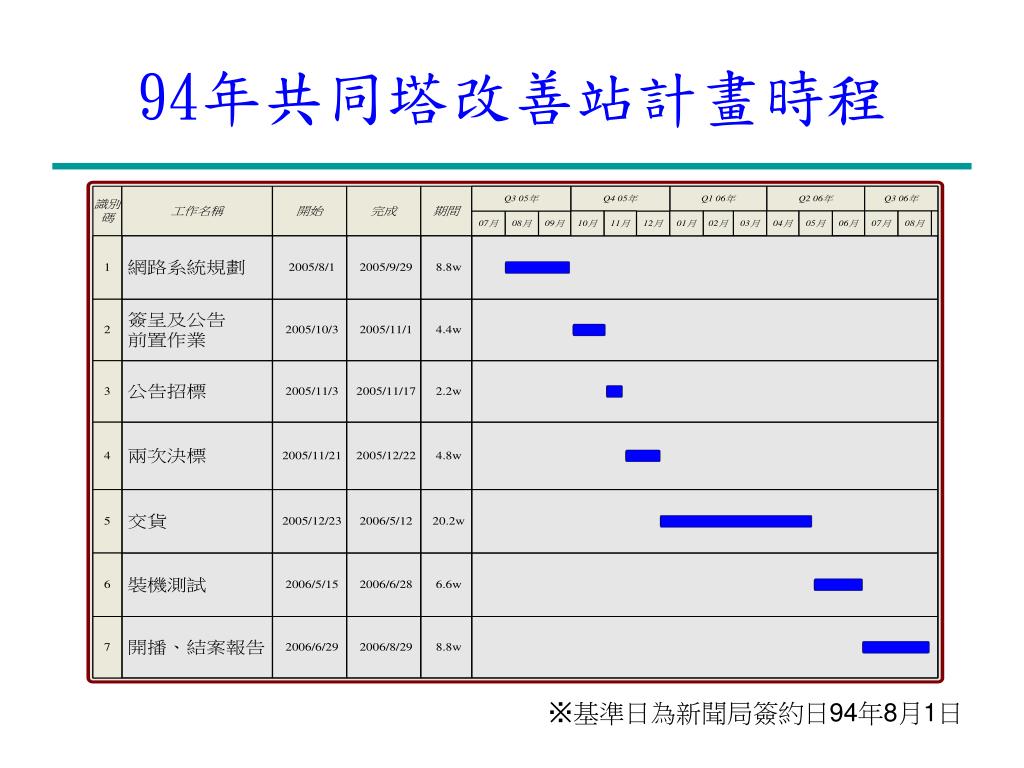

94年共同塔改善站計畫時程 ※基準日為新聞局簽約日94年8月1日
場強模擬系統設備採購規劃 • 目前規劃進度 • 軟體、硬體規範擬定及相關問題要求原廠答覆。 • 地圖規範擬定及討論。 • 採購合約及條款擬定。 • 預定9月中旬可完成採購規範制定,進行採購程序。

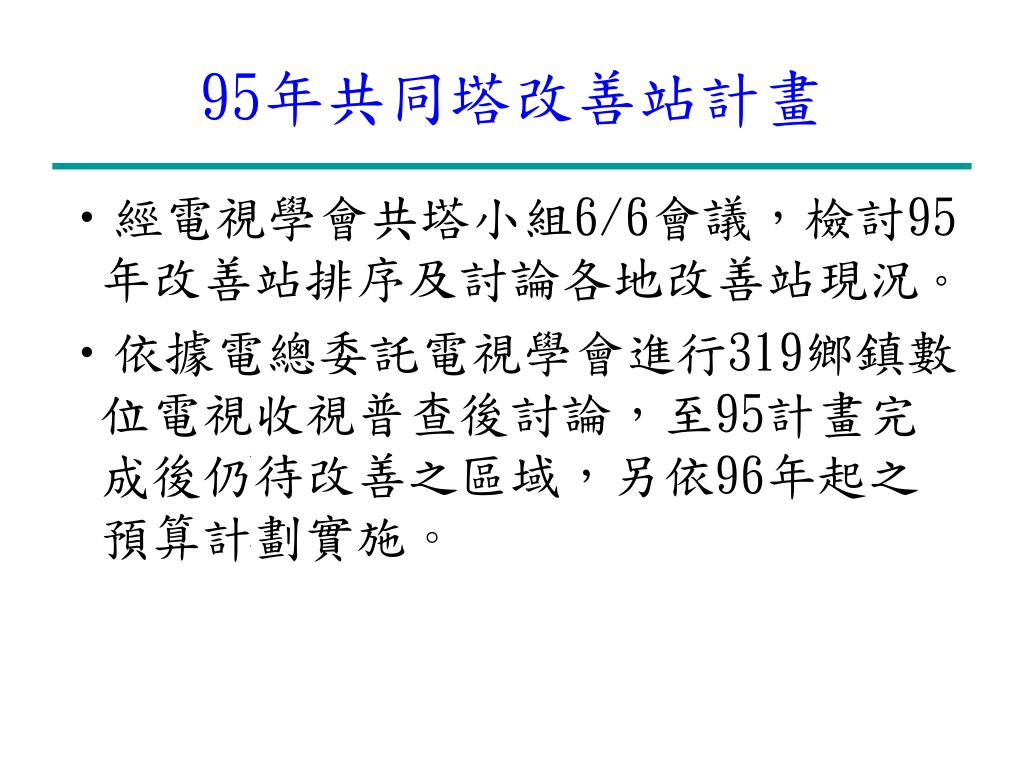

95年共同塔改善站計畫 • 經電視學會共塔小組6/6會議,檢討95年改善站排序及討論各地改善站現況。 • 依據電總委託電視學會進行319鄉鎮數位電視收視普查後討論,至95計畫完成後仍待改善之區域,另依96年起之預算計劃實施。

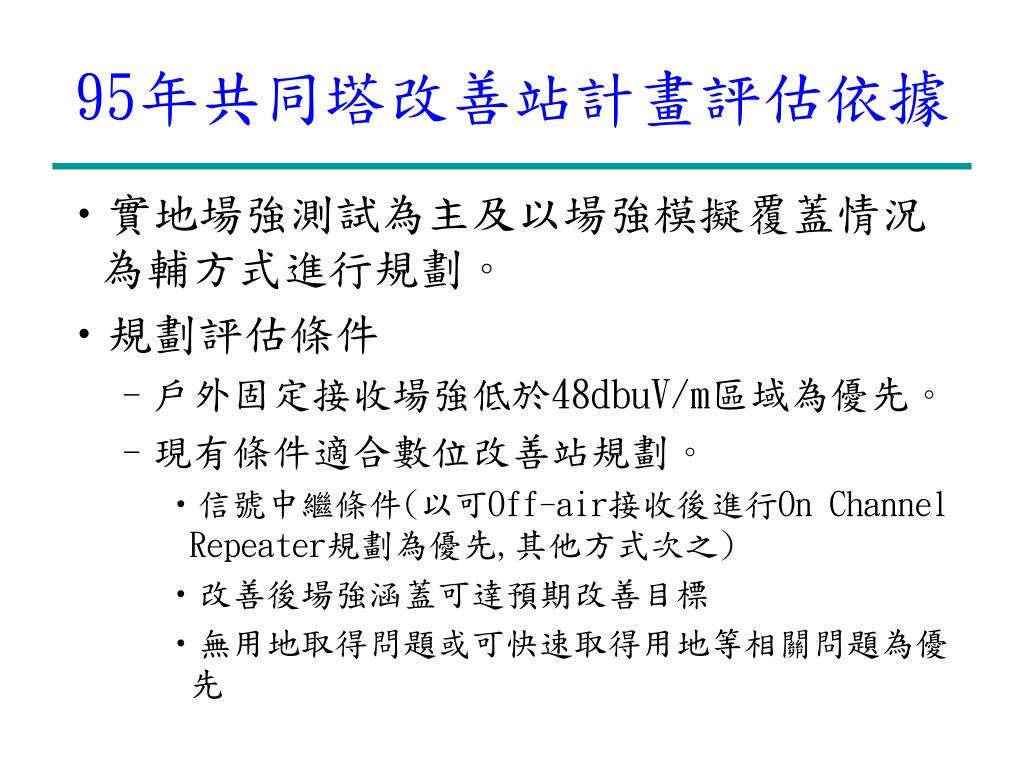

95年共同塔改善站計畫評估依據 • 實地場強測試為主及以場強模擬覆蓋情況為輔方式進行規劃。 • 規劃評估條件 • 戶外固定接收場強低於48dbuV/m區域為優先。 • 現有條件適合數位改善站規劃。 • 信號中繼條件(以可Off-air接收後進行On Channel Repeater規劃為優先,其他方式次之) • 改善後場強涵蓋可達預期改善目標 • 無用地取得問題或可快速取得用地等相關問題為優先

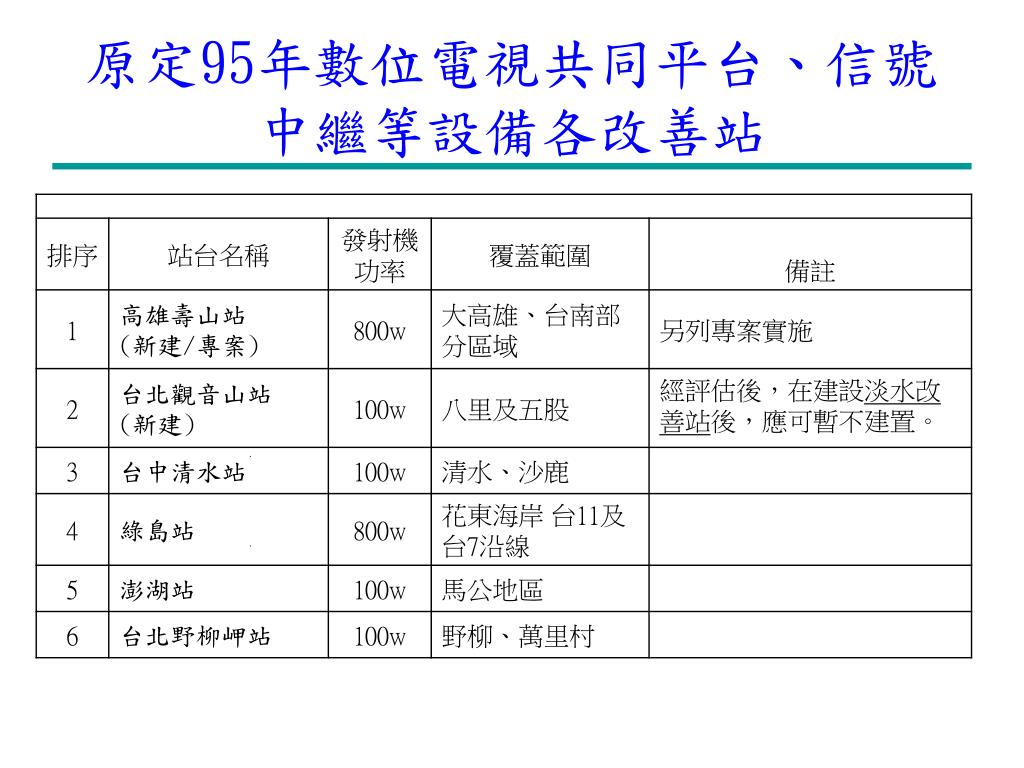

原定95年數位電視共同平台、信號中繼等設備各改善站原定95年數位電視共同平台、信號中繼等設備各改善站

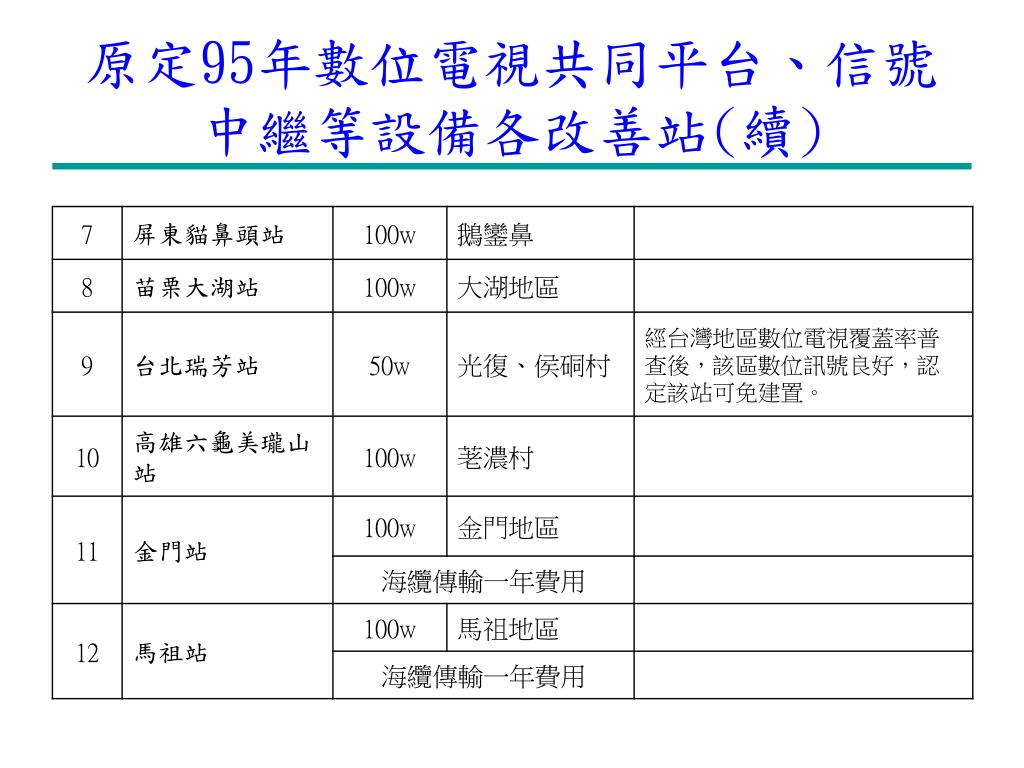

原定95年數位電視共同平台、信號中繼等設備各改善站(續)原定95年數位電視共同平台、信號中繼等設備各改善站(續)

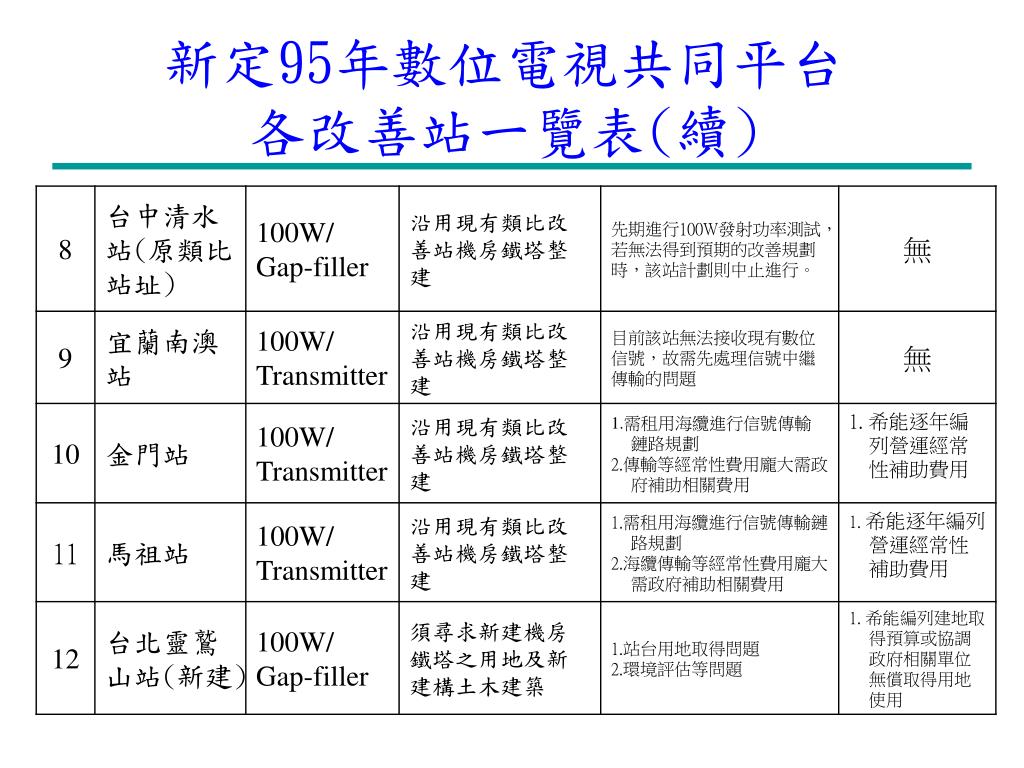

新定95年數位電視共同平台各改善站一覽表(續)新定95年數位電視共同平台各改善站一覽表(續)

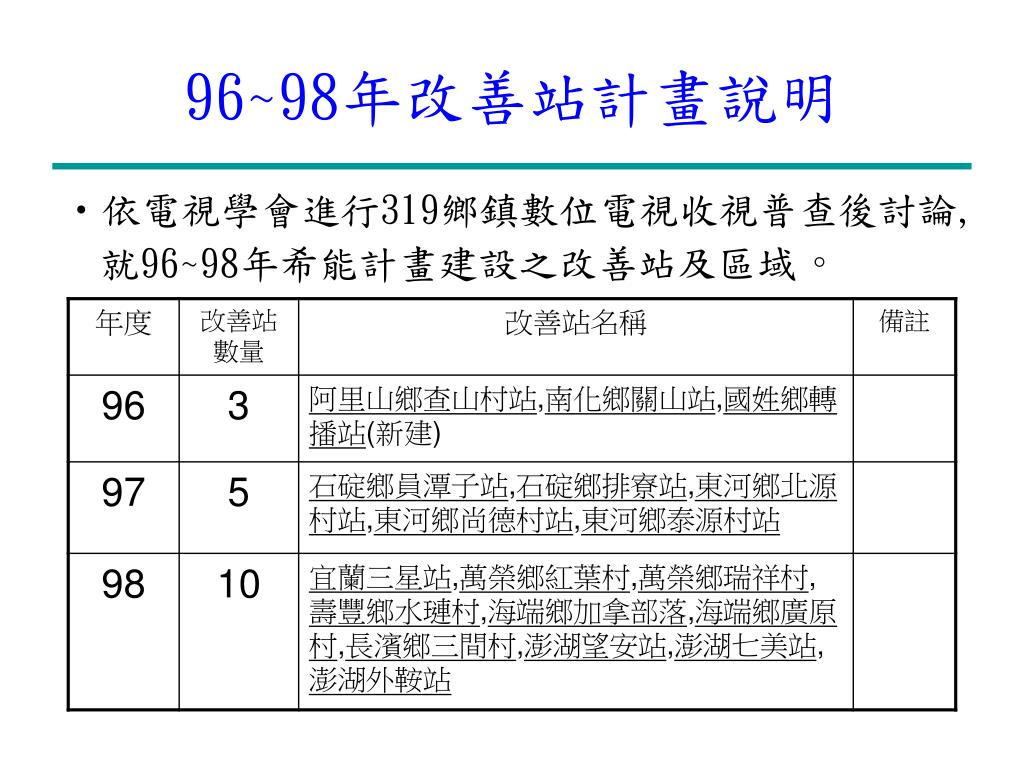

96~98年改善站計畫說明 • 依電視學會進行319鄉鎮數位電視收視普查後討論,就96~98年希能計畫建設之改善站及區域。

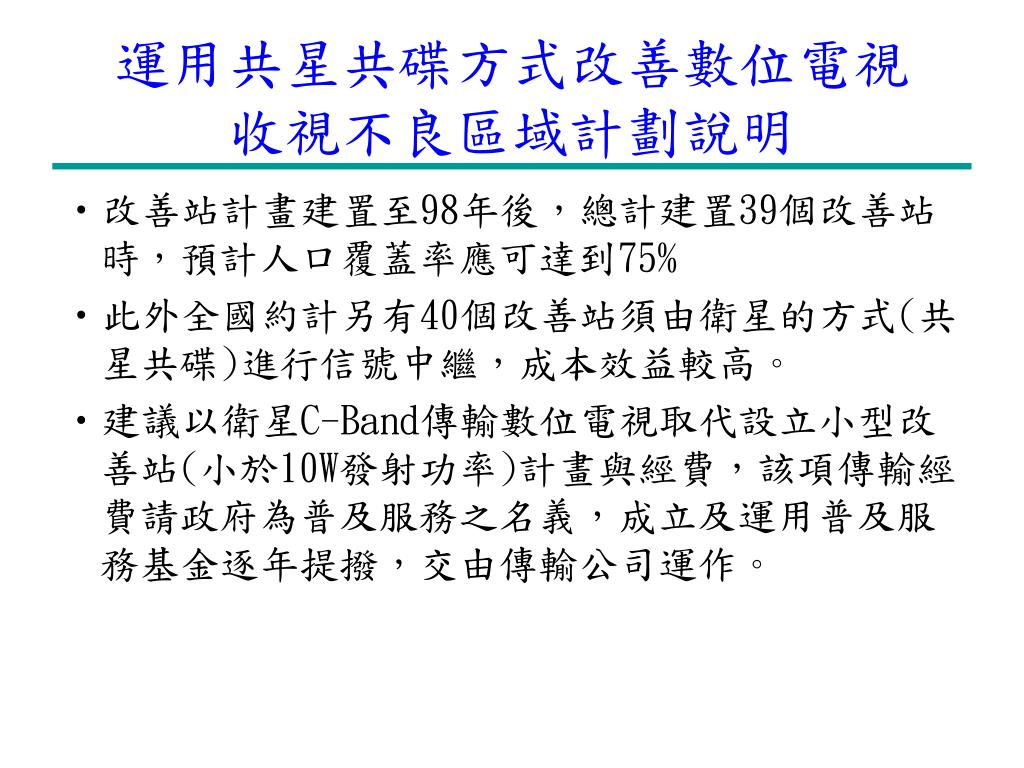

運用共星共碟方式改善數位電視收視不良區域計劃說明運用共星共碟方式改善數位電視收視不良區域計劃說明 • 改善站計畫建置至98年後,總計建置39個改善站時,預計人口覆蓋率應可達到75% • 此外全國約計另有40個改善站須由衛星的方式(共星共碟)進行信號中繼,成本效益較高。 • 建議以衛星C-Band傳輸數位電視取代設立小型改善站(小於10W發射功率)計畫與經費,該項傳輸經費請政府為普及服務之名義,成立及運用普及服務基金逐年提撥,交由傳輸公司運作。
