行政院農業委員會林務局. 石門水庫及其集水區整治計畫 第 5 次評鑑. 機關名稱:新竹林區管理處 報告人:熊曉泉課長. 中華民國 98 年 7 月 6 日. 大綱. 壹、前言 貳、第 4 次評鑑委員意見辦理情形 參、執行情形與成效 一、土地管理 二、自然保育 三、集水區治理 肆、 遭遇困難 伍、解決對策 陸、後續建議 柒、結語. 壹、前言.
E N D
行政院農業委員會林務局 石門水庫及其集水區整治計畫 第5次評鑑 機關名稱:新竹林區管理處 報告人:熊曉泉課長 中華民國98年7月6日
大綱 • 壹、前言 • 貳、第4次評鑑委員意見辦理情形 • 參、執行情形與成效 • 一、土地管理 • 二、自然保育 • 三、集水區治理 • 肆、遭遇困難 • 伍、解決對策 • 陸、後續建議 • 柒、結語
壹、前言 石門水庫集水區為典型的災害多發地區,93年艾利颱風來襲,其上游國有林地崩塌地面積達382.42公頃,佔總崩塌面積54.41%,水庫淤沙嚴重及高達50,000餘噸漂流木,嚴重影響桃園地區供水問題 ,引發各界關注。

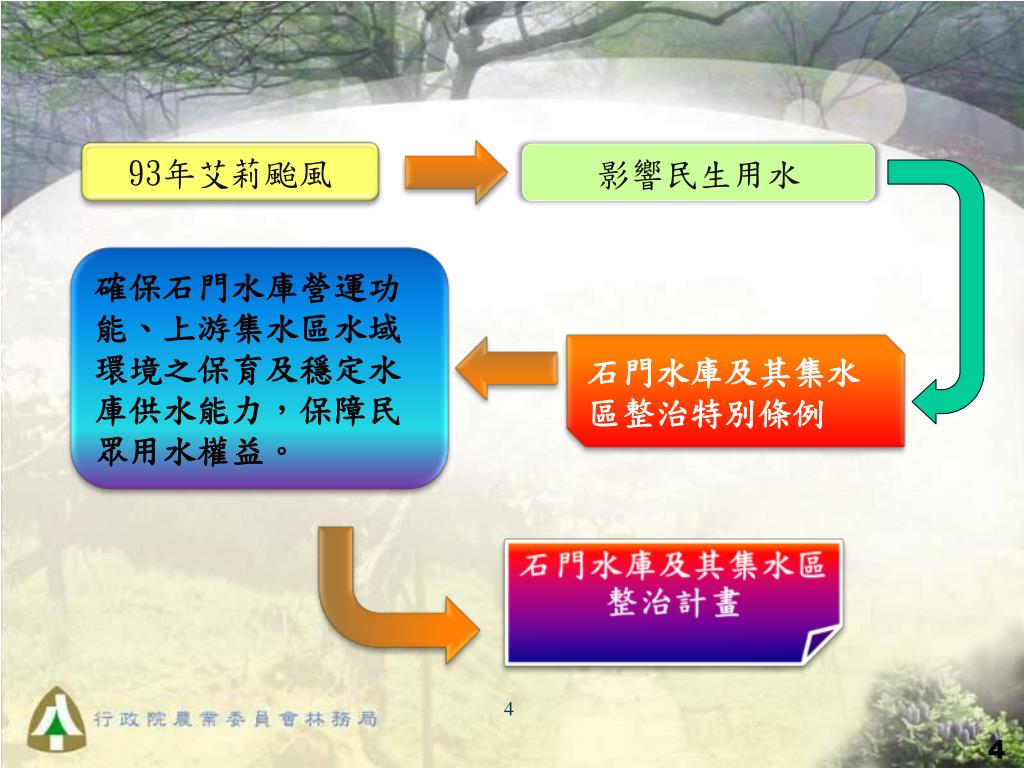

93年艾莉颱風 確保石門水庫營運功能、上游集水區水域環境之保育及穩定水庫供水能力,保障民眾用水權益。 石門水庫及其集水區整治特別條例 影響民生用水 4

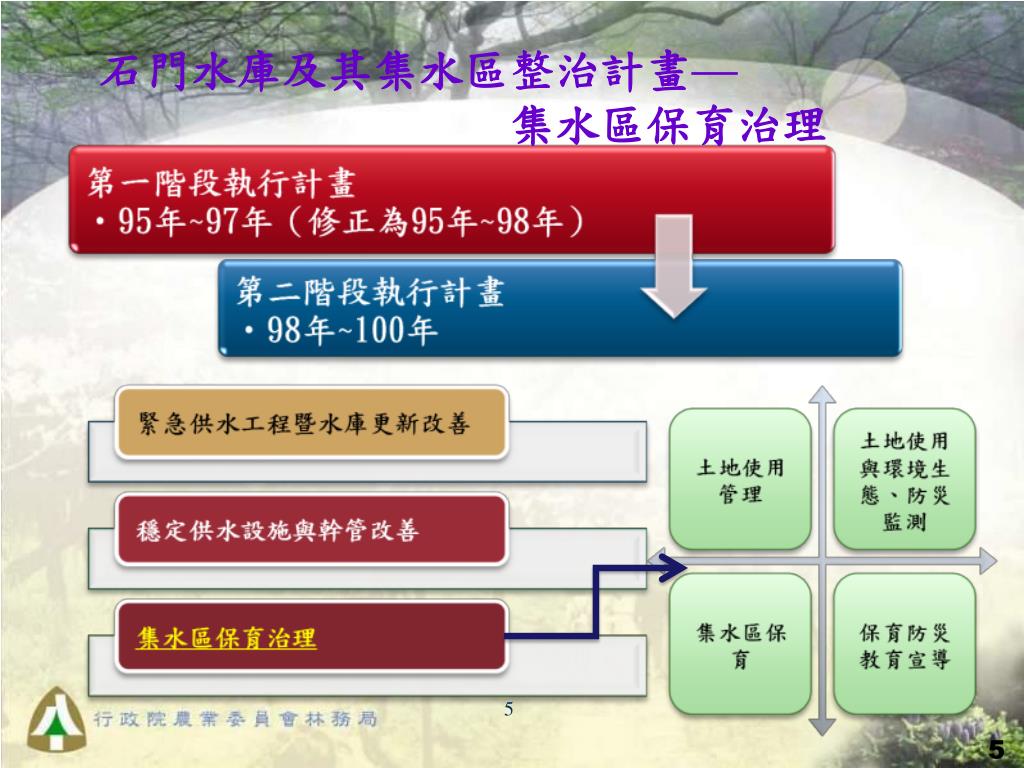

石門水庫及其集水區整治計畫— 集水區保育治理 5

水庫集水區保育第4次評鑑意見改善對策及結果表水庫集水區保育第4次評鑑意見改善對策及結果表
水庫集水區保育第4次評鑑意見改善對策及結果表水庫集水區保育第4次評鑑意見改善對策及結果表
水庫集水區保育第4次評鑑意見改善對策及結果表水庫集水區保育第4次評鑑意見改善對策及結果表
貳、執行情形與成效 石門水庫集水區範圍國有林地 一、土地管理 • 林業經營管理以確保水源涵養、水土保持及維護森林資源永續利用為目標,所保護之法益為「自然資源」及「水資源」之永續經營利用。
﹙一﹚法令依據 • 農業發展條例、區域計畫法、非都市土地使用管制規則、環境影響評估法。 • 森林法、水土保持法、山坡地保育利用條例、森林保護辦法、臺灣省森林經營管理方案、保安林經營管理準則、國有林產物處分規則、國有林事業區出租造林地管理要點。 • 民法、國有林出租造林契約。

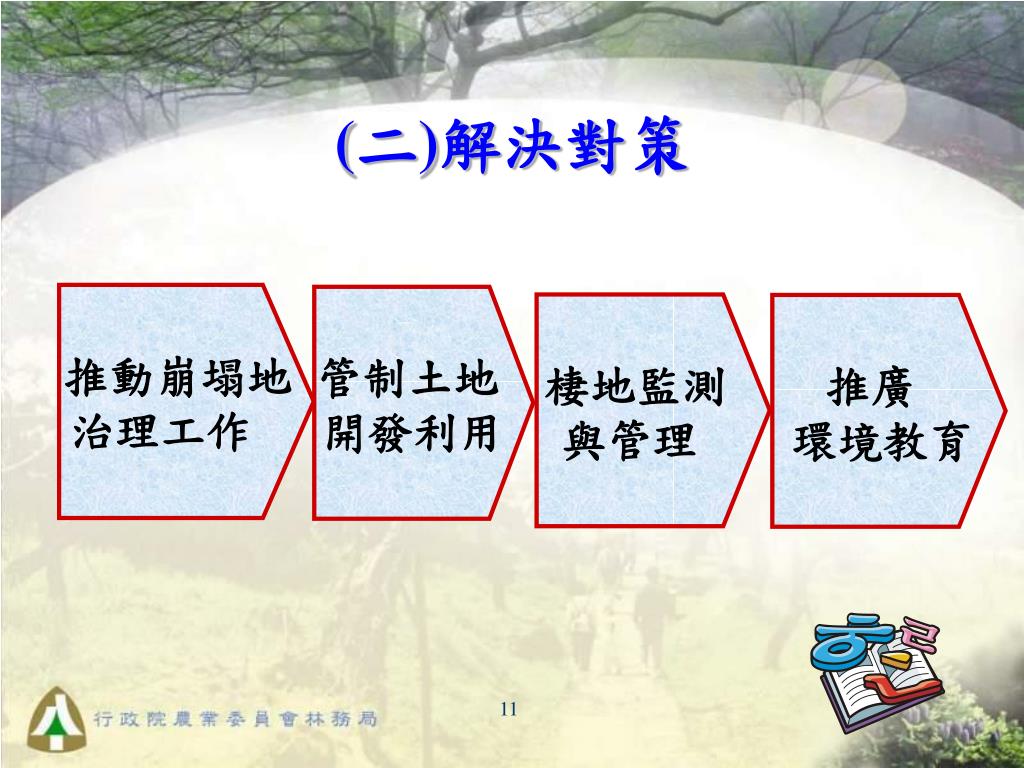

(二)解決對策 推動崩塌地 治理工作 管制土地 開發利用 棲地監測 與管理 推廣 環境教育

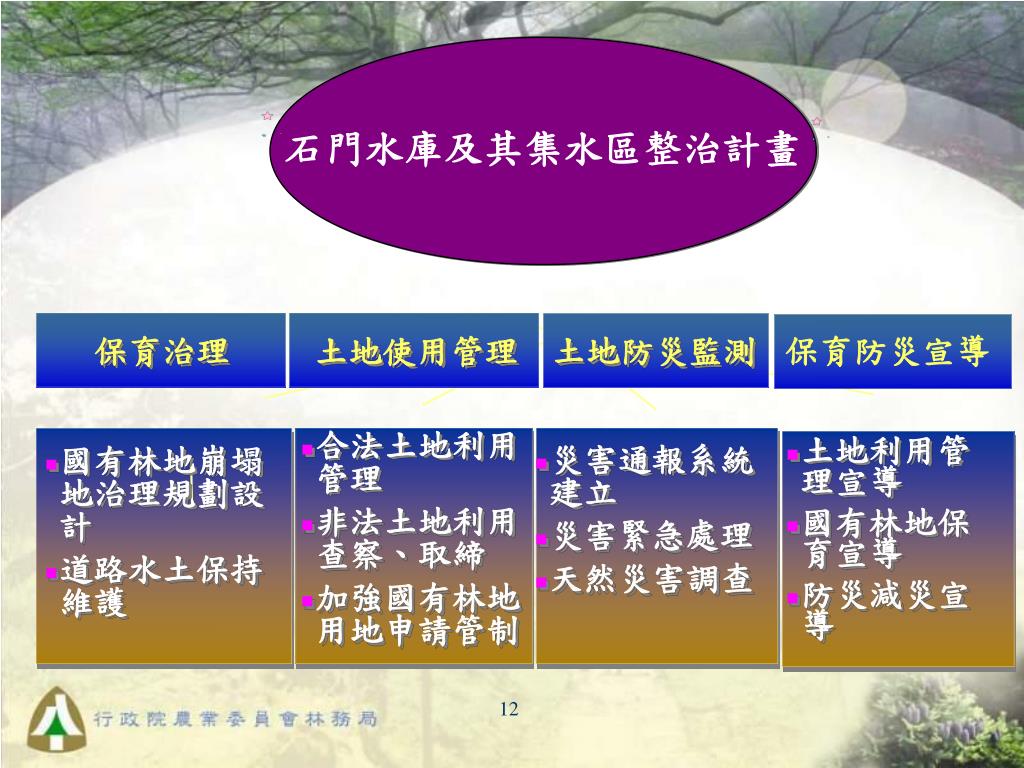

石門水庫及其集水區整治計畫 保育防災宣導 保育治理 土地防災監測 土地使用管理 • 合法土地利用管理 • 非法土地利用查察、取締 • 加強國有林地用地申請管制 • 土地利用管理宣導 • 國有林地保育宣導 • 防災減災宣導 • 災害通報系統建立 • 災害緊急處理 • 天然災害調查 • 國有林地崩塌地治理規劃設計 • 道路水土保持維護

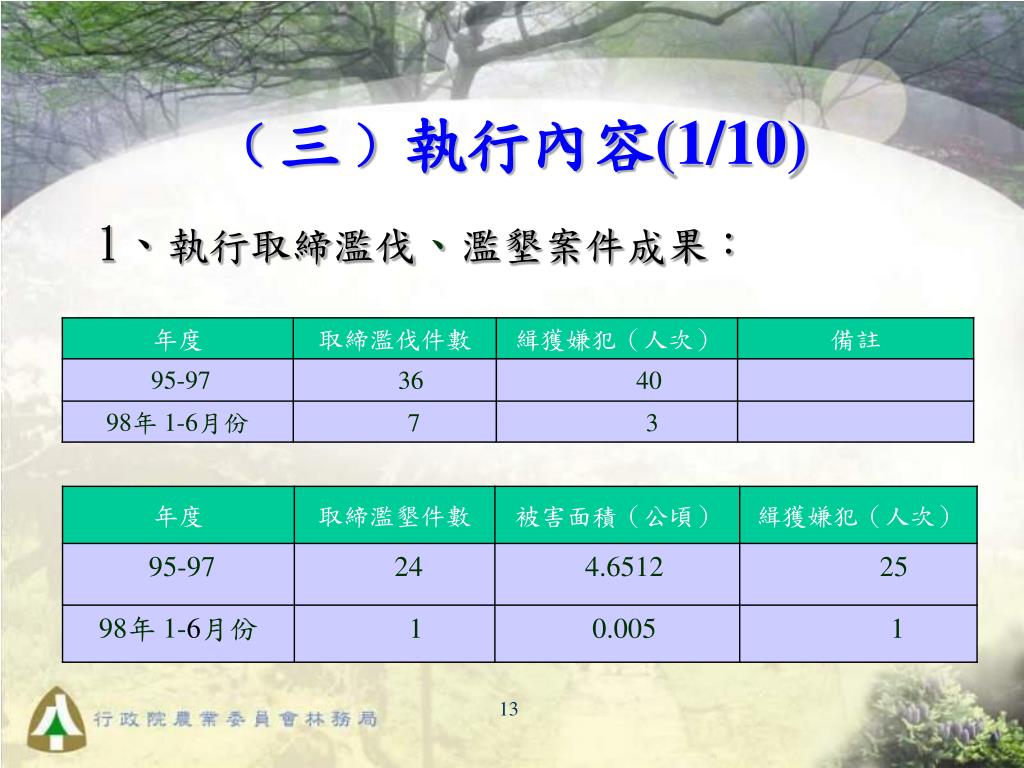

﹙三﹚執行內容(1/10) • 1、執行取締濫伐、濫墾案件成果:

﹙三﹚執行內容(2/10) • 2、貴重木分佈地區限制15T以上大型車輛進入: • (1)於台七線﹙高坡﹚設立臨時攔檢站,會同警方每月攔檢2次,另於台七線﹙三光﹚裝置監視器遠距監控可疑車輛。 • (2)於100線﹙明池﹚設置管制哨24小時監控,出入頻繁者(每週超過3次)101輛、攔檢63車次。

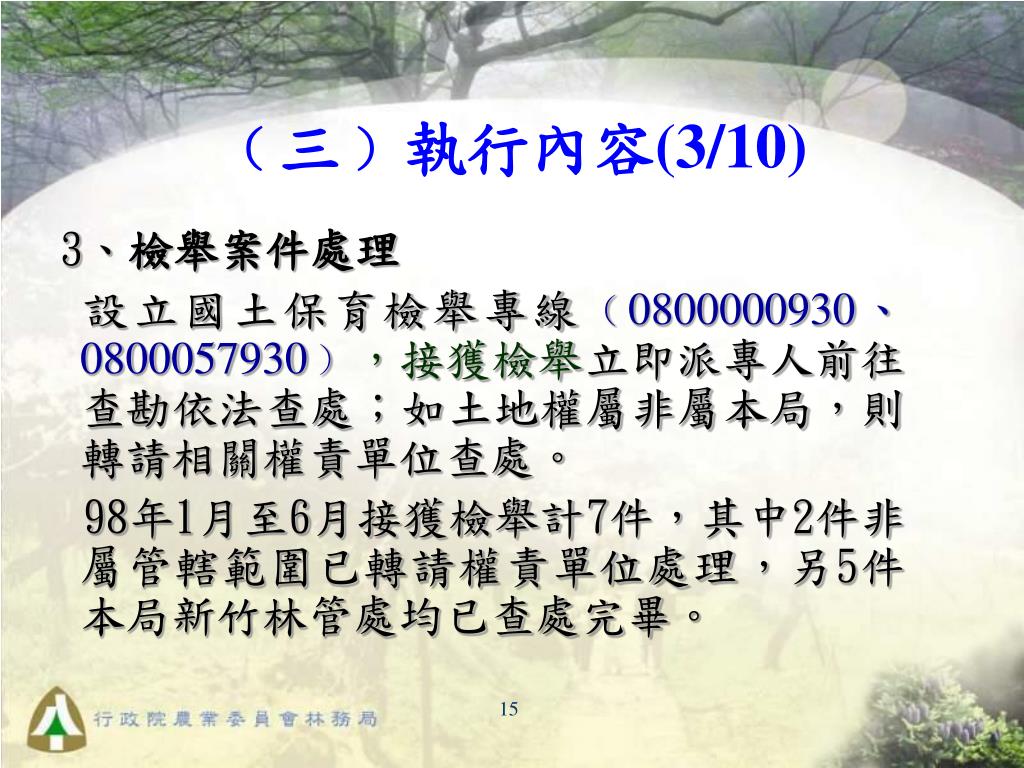

﹙三﹚執行內容(3/10) • 3、檢舉案件處理 • 設立國土保育檢舉專線﹙0800000930、0800057930﹚,接獲檢舉立即派專人前往查勘依法查處;如土地權屬非屬本局,則轉請相關權責單位查處。 • 98年1月至6月接獲檢舉計7件,其中2件非屬管轄範圍已轉請權責單位處理,另5件本局新竹林管處均已查處完畢。

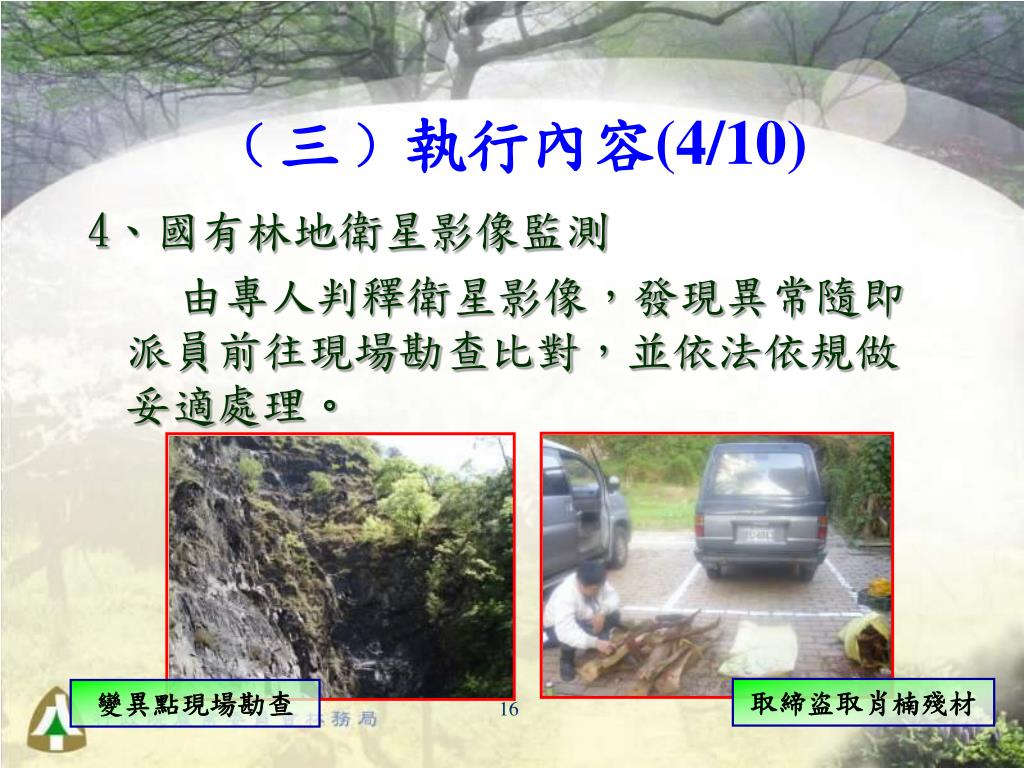

﹙三﹚執行內容(4/10) • 4、國有林地衛星影像監測 • 由專人判釋衛星影像,發現異常隨即派員前往現場勘查比對,並依法依規做妥適處理。 取締盜取肖楠殘材 變異點現場勘查

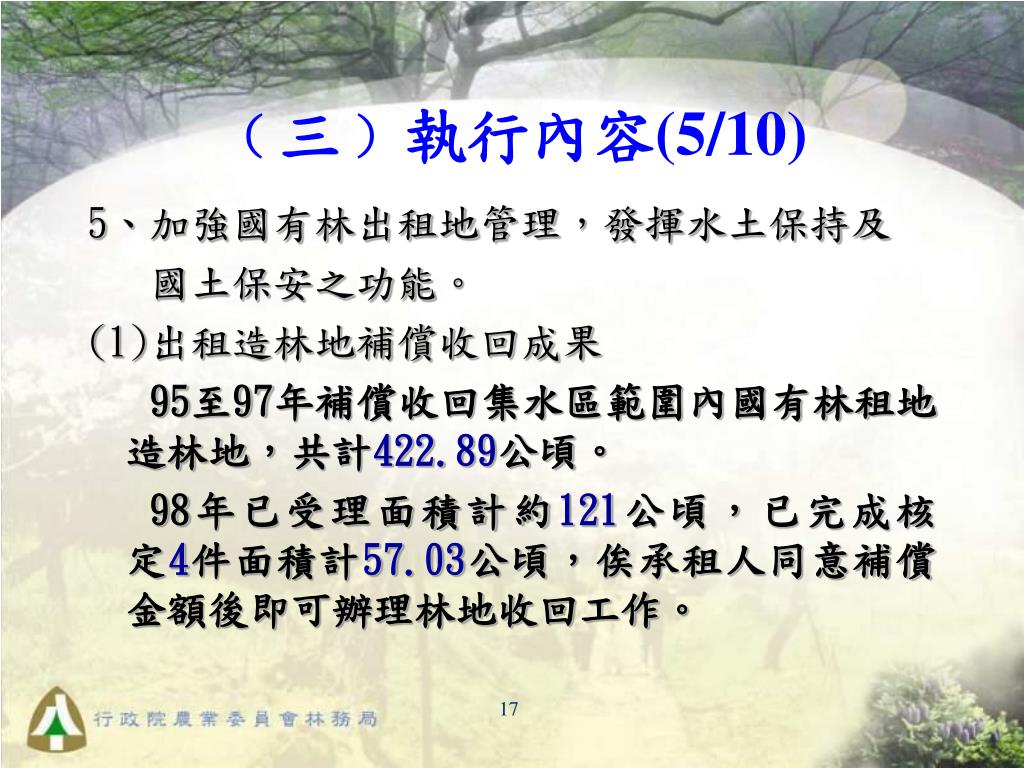

﹙三﹚執行內容(5/10) • 5、加強國有林出租地管理,發揮水土保持及 • 國土保安之功能。 • (1)出租造林地補償收回成果 95至97年補償收回集水區範圍內國有林租地造林地,共計422.89公頃。 98年已受理面積計約121公頃,已完成核定4件面積計57.03公頃,俟承租人同意補償金額後即可辦理林地收回工作。

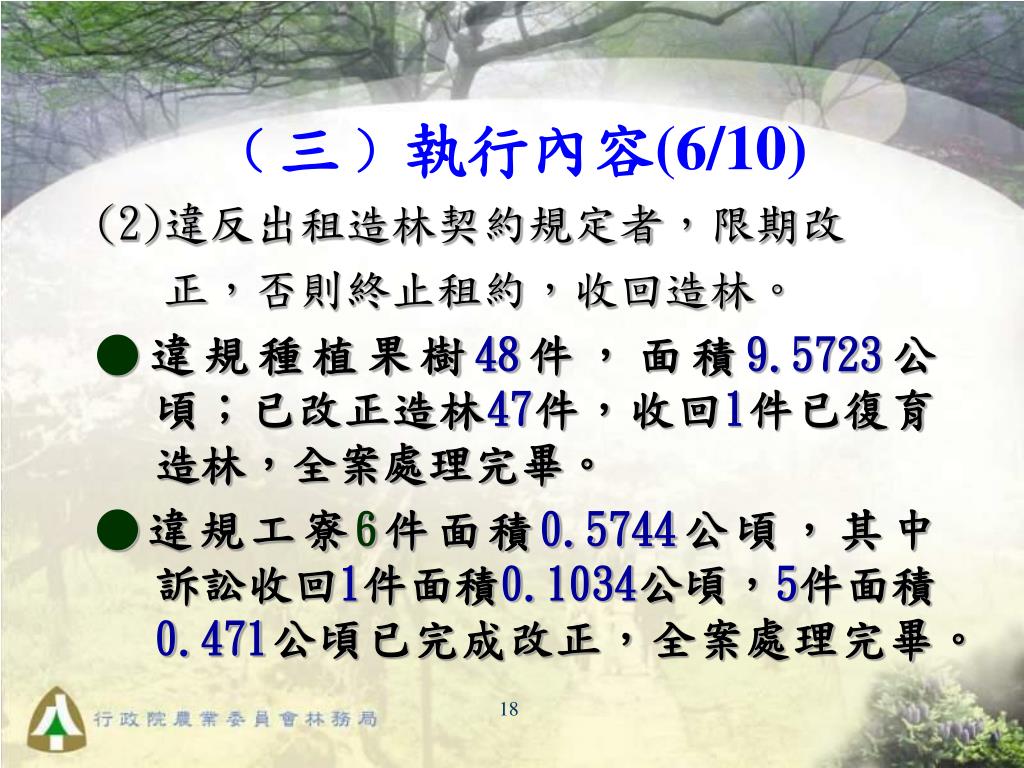

﹙三﹚執行內容(6/10) • (2)違反出租造林契約規定者,限期改 • 正,否則終止租約,收回造林。 • ●違規種植果樹48件,面積9.5723公 頃;已改正造林47件,收回1件已復育造林,全案處理完畢。 • ●違規工寮6件面積0.5744公頃,其中 訴訟收回1件面積0.1034公頃,5件面積0.471公頃已完成改正,全案處理完畢。

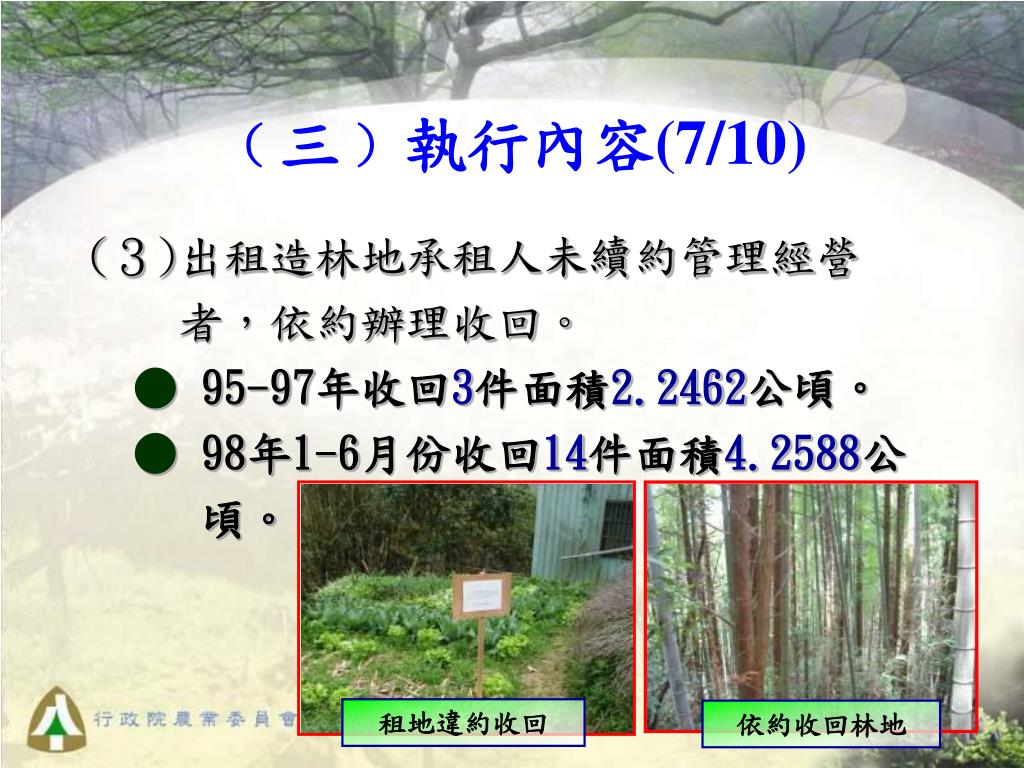

﹙三﹚執行內容(7/10) • (3)出租造林地承租人未續約管理經營 • 者,依約辦理收回。 ●95-97年收回3件面積2.2462公頃。 ●98年1-6月份收回14件面積4.2588公 頃。 租地違約收回 依約收回林地

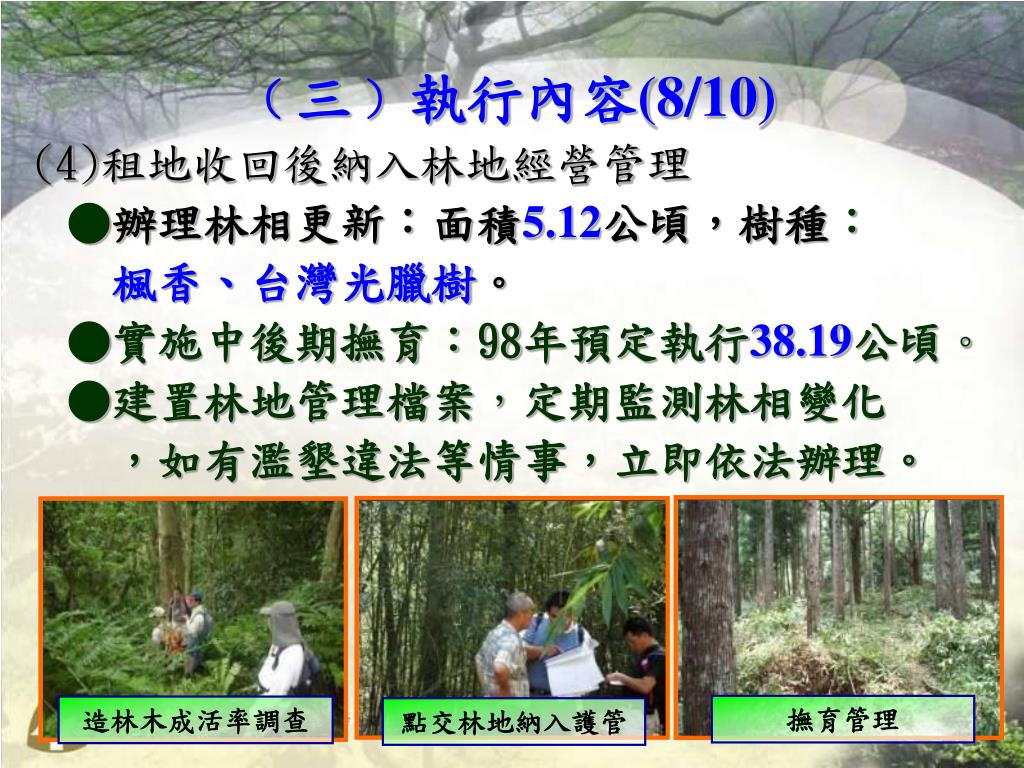

﹙三﹚執行內容(8/10) (4)租地收回後納入林地經營管理 ●辦理林相更新:面積5.12公頃,樹種: 楓香、台灣光臘樹。 ●實施中後期撫育:98年預定執行38.19公頃。 • ●建置林地管理檔案,定期監測林相變化 • ,如有濫墾違法等情事,立即依法辦理。 撫育管理 造林木成活率調查 點交林地納入護管

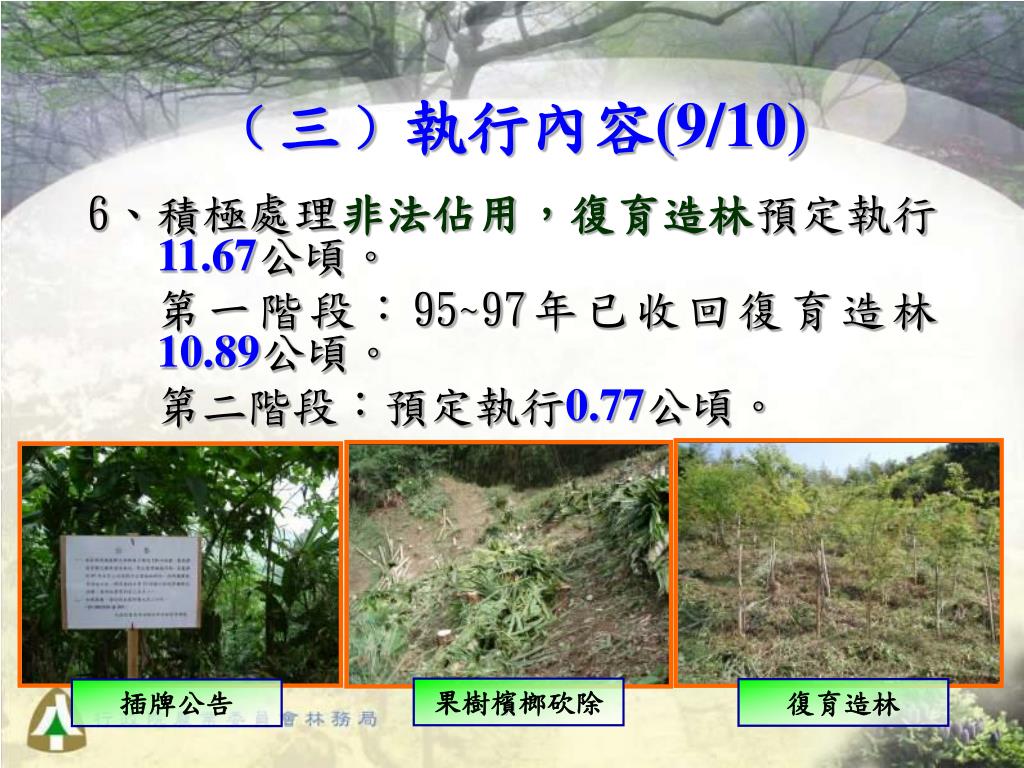

﹙三﹚執行內容(9/10) • 6、積極處理非法佔用,復育造林預定執行11.67公頃。 第一階段:95~97年已收回復育造林 10.89公頃。 第二階段:預定執行0.77公頃。 果樹檳榔砍除 復育造林 插牌公告

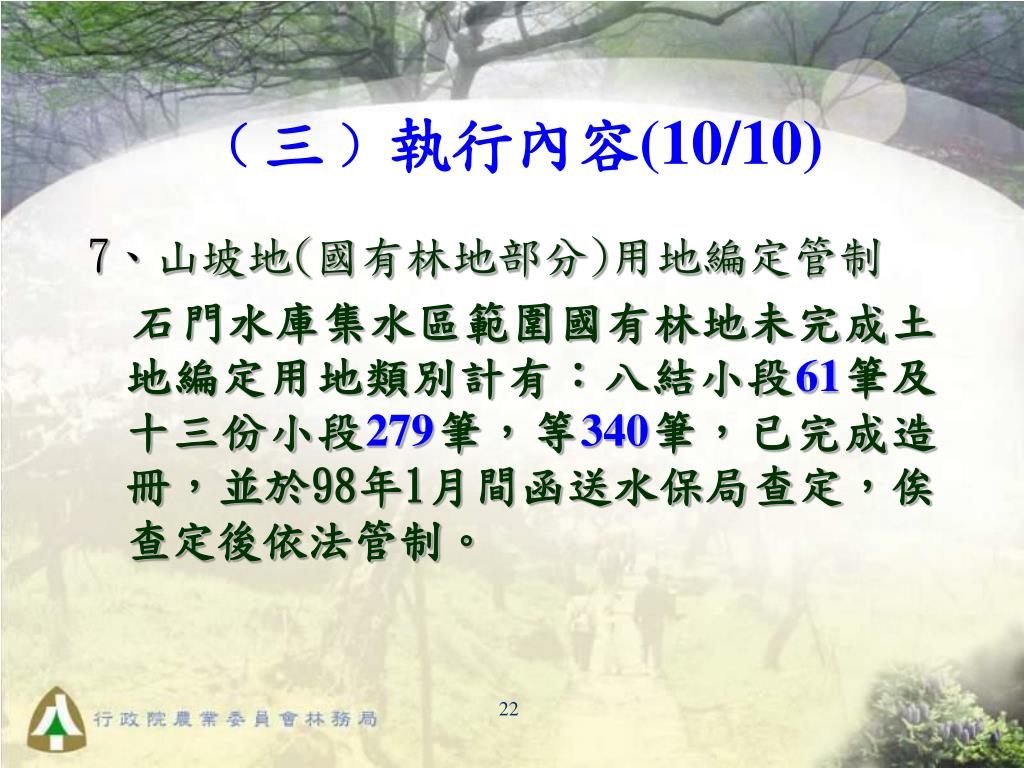

﹙三﹚執行內容(10/10) • 7、山坡地(國有林地部分)用地編定管制 石門水庫集水區範圍國有林地未完成土地編定用地類別計有:八結小段61筆及十三份小段279筆,等340筆,已完成造冊,並於98年1月間函送水保局查定,俟查定後依法管制。
二、自然保育 公告之自然保護(留)區 拉拉山自然保護區 插天山自然保留區

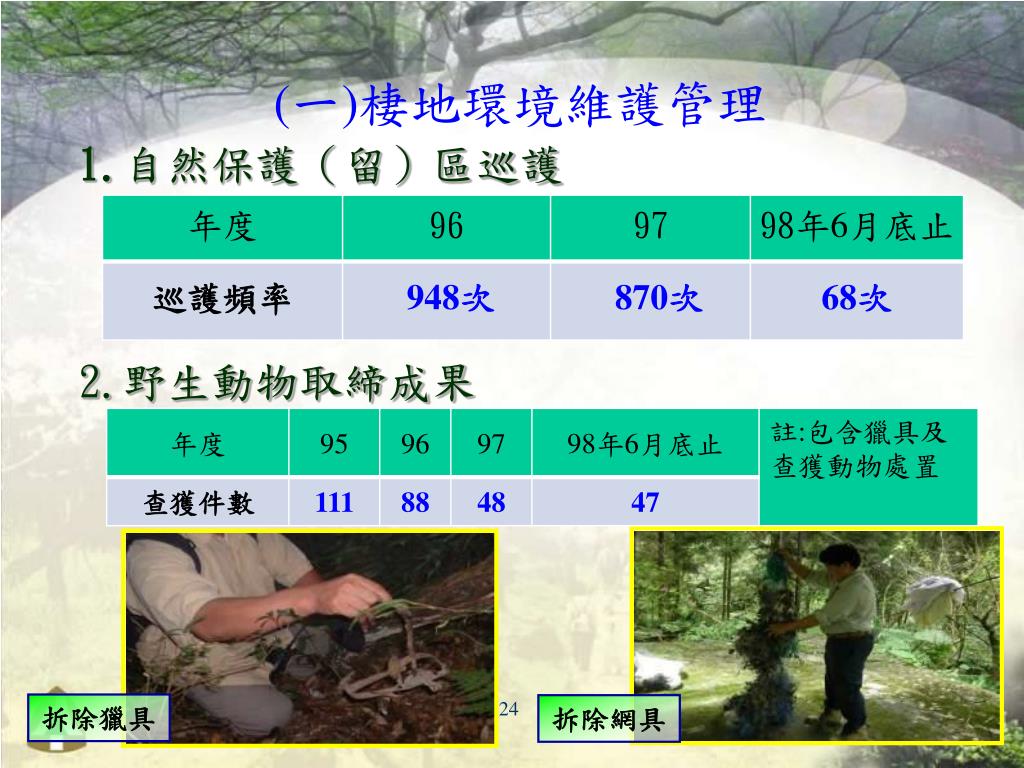

(一)棲地環境維護管理 • 1.自然保護(留)區巡護 • 2.野生動物取締成果 拆除獵具 拆除網具

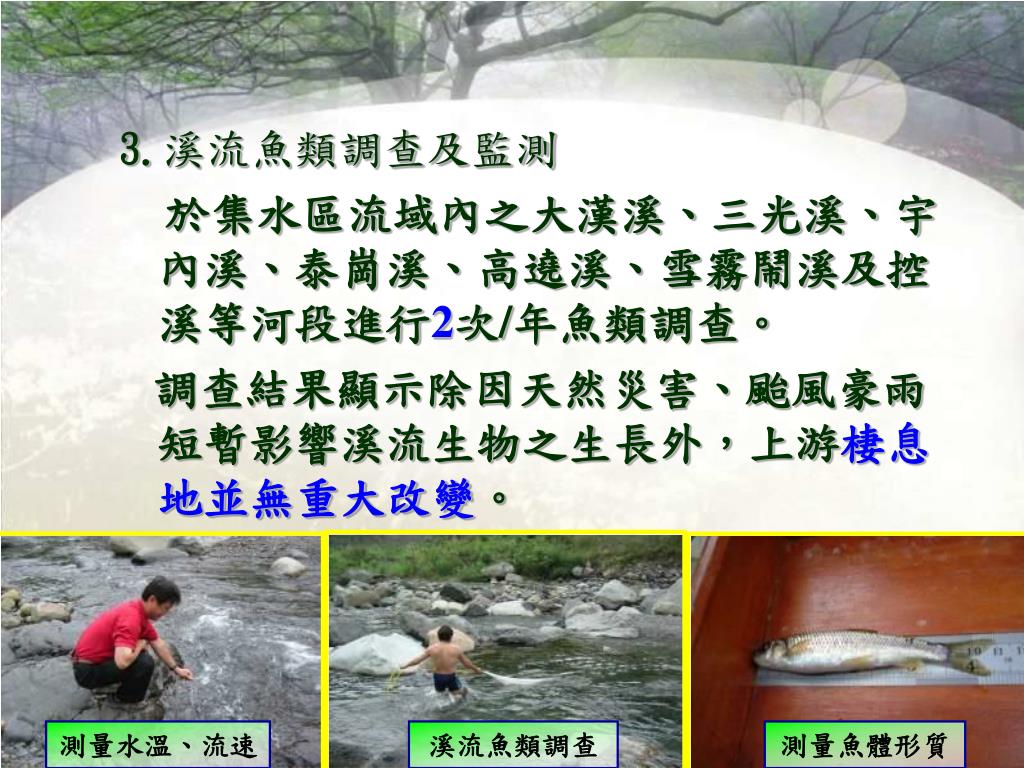

3.溪流魚類調查及監測 於集水區流域內之大漢溪、三光溪、宇內溪、泰崗溪、高遶溪、雪霧鬧溪及控溪等河段進行2次/年魚類調查。 調查結果顯示除因天然災害、颱風豪雨短暫影響溪流生物之生長外,上游棲息地並無重大改變。 測量水溫、流速 溪流魚類調查 測量魚體形質

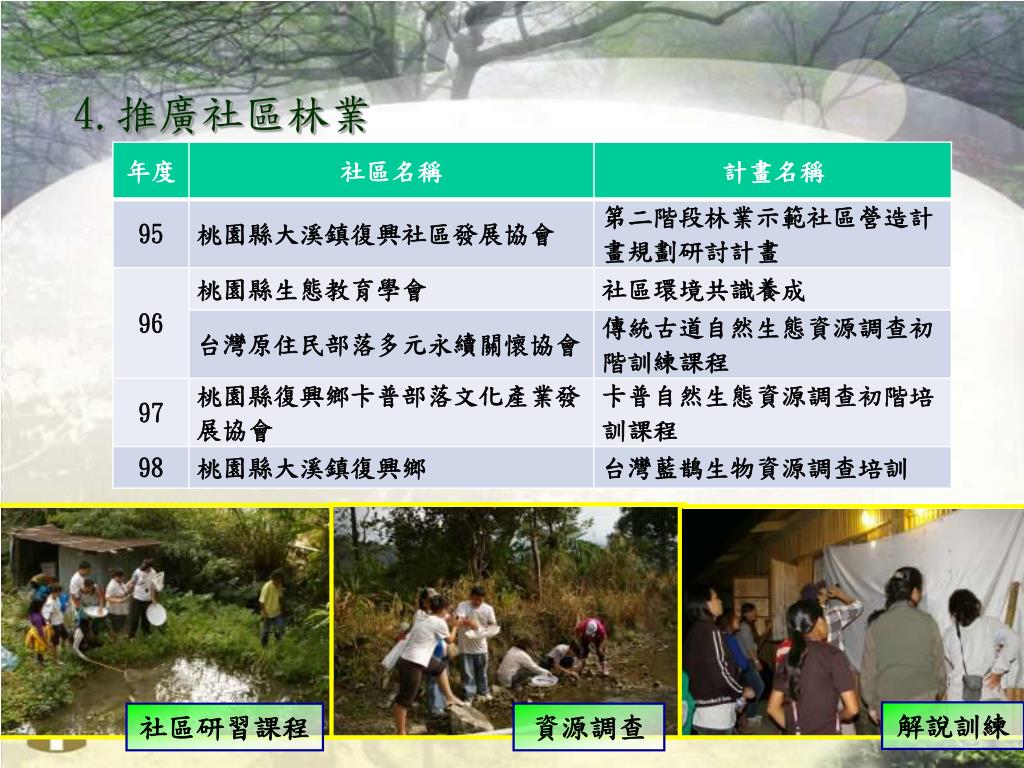

4.推廣社區林業 • 解說訓練 • 社區研習課程 • 資源調查

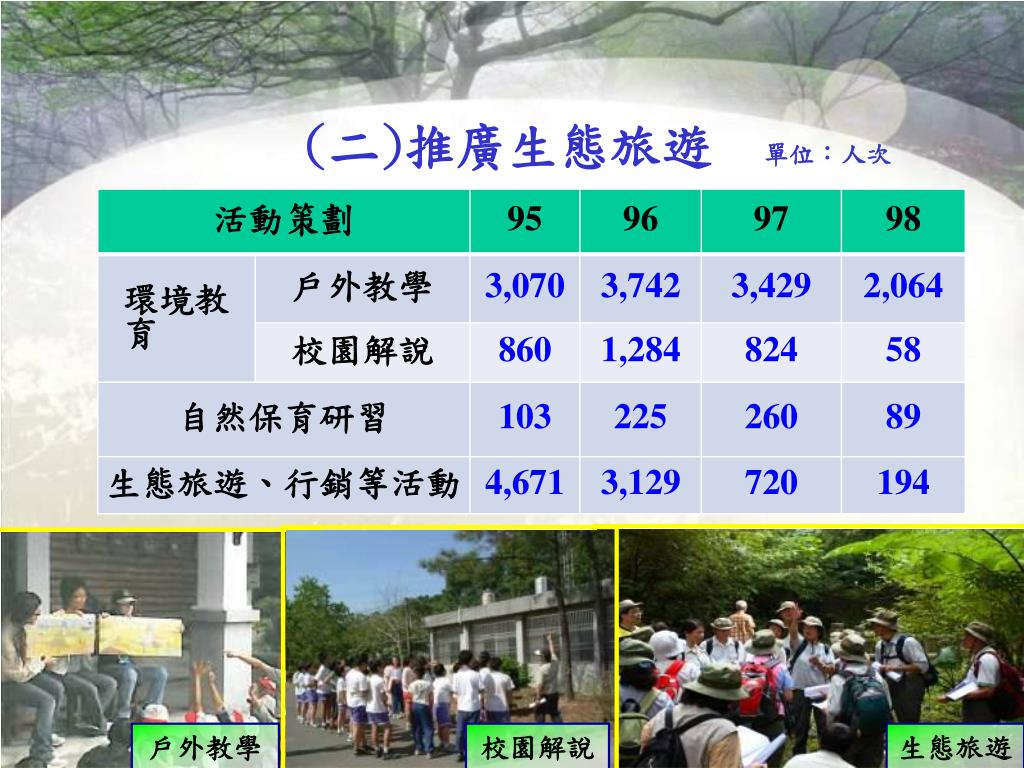

(二)推廣生態旅遊 單位:人次 戶外教學 校園解說 生態旅遊

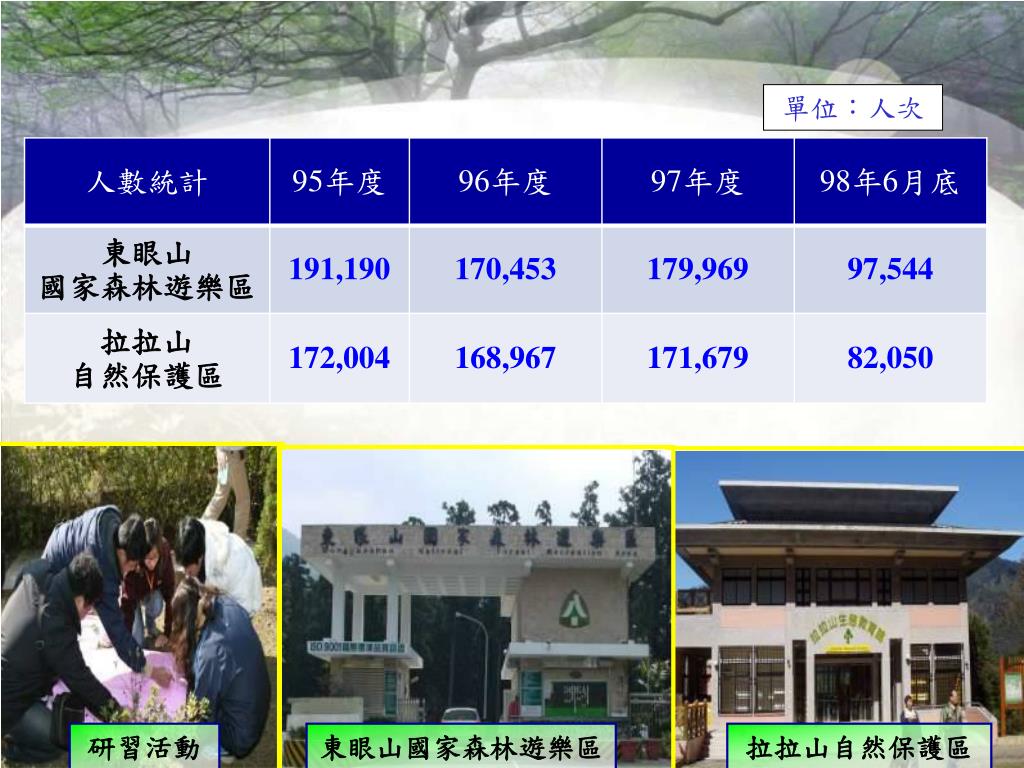

單位:人次 研習活動 東眼山國家森林遊樂區 拉拉山自然保護區

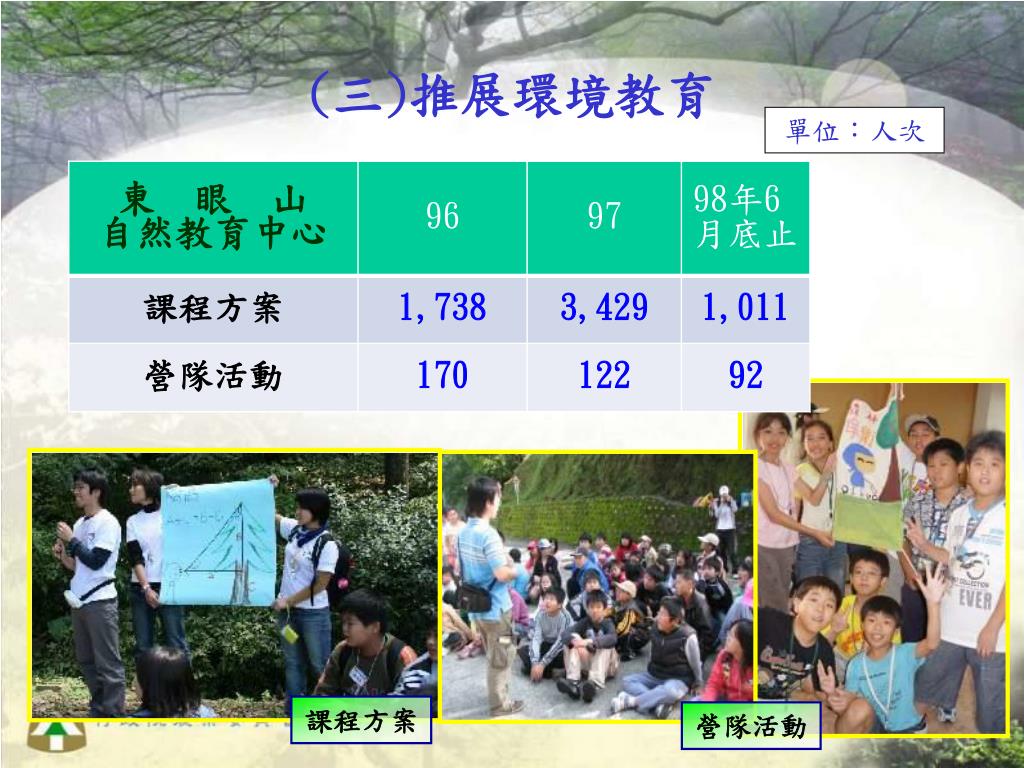

單位:人次 (三)推展環境教育 課程方案 營隊活動
戶外教學 東眼山觀心探索活動 保育研習 課程方案

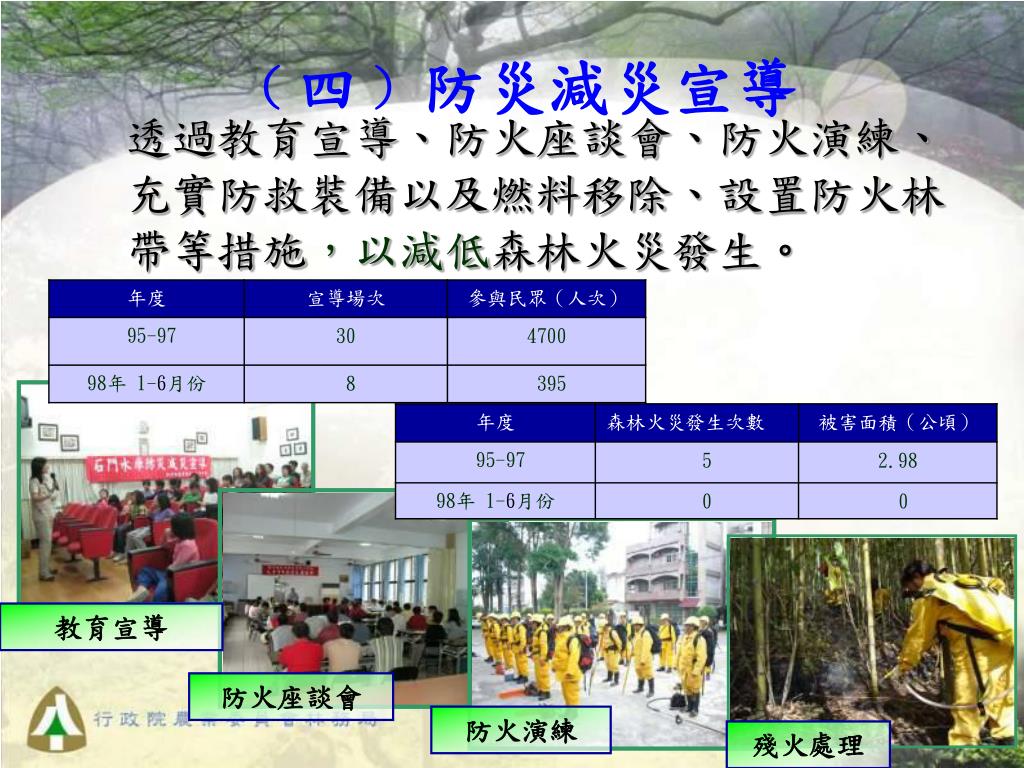

﹙四﹚防災減災宣導 • 透過教育宣導、防火座談會、防火演練、 • 充實防救裝備以及燃料移除、設置防火林 • 帶等措施,以減低森林火災發生。 教育宣導 防火座談會 防火演練 殘火處理

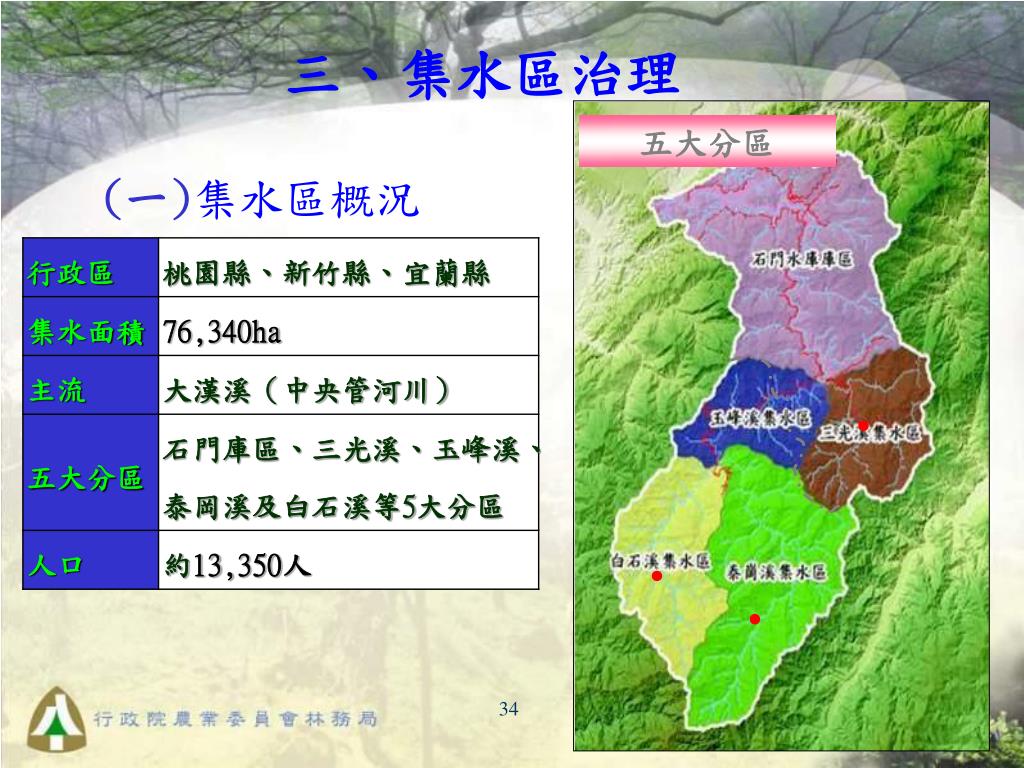

三、集水區治理 (一)集水區概況 五大分區

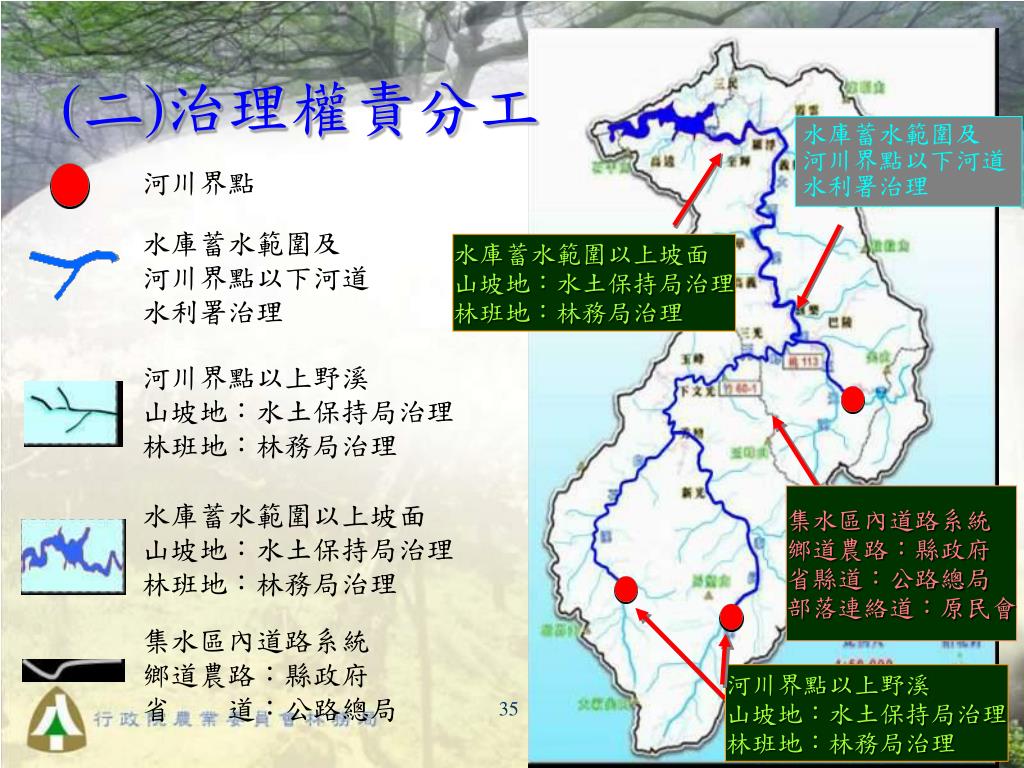

(二)治理權責分工 水庫蓄水範圍及 河川界點以下河道 水利署治理 河川界點 水庫蓄水範圍及 河川界點以下河道 水利署治理 水庫蓄水範圍以上坡面 山坡地:水土保持局治理 林班地:林務局治理 河川界點以上野溪 山坡地:水土保持局治理 林班地:林務局治理 集水區內道路系統 鄉道農路:縣政府 省縣道:公路總局 部落連絡道:原民會 水庫蓄水範圍以上坡面 山坡地:水土保持局治理 林班地:林務局治理 集水區內道路系統 鄉道農路:縣政府 省 道:公路總局 河川界點以上野溪 山坡地:水土保持局治理 林班地:林務局治理

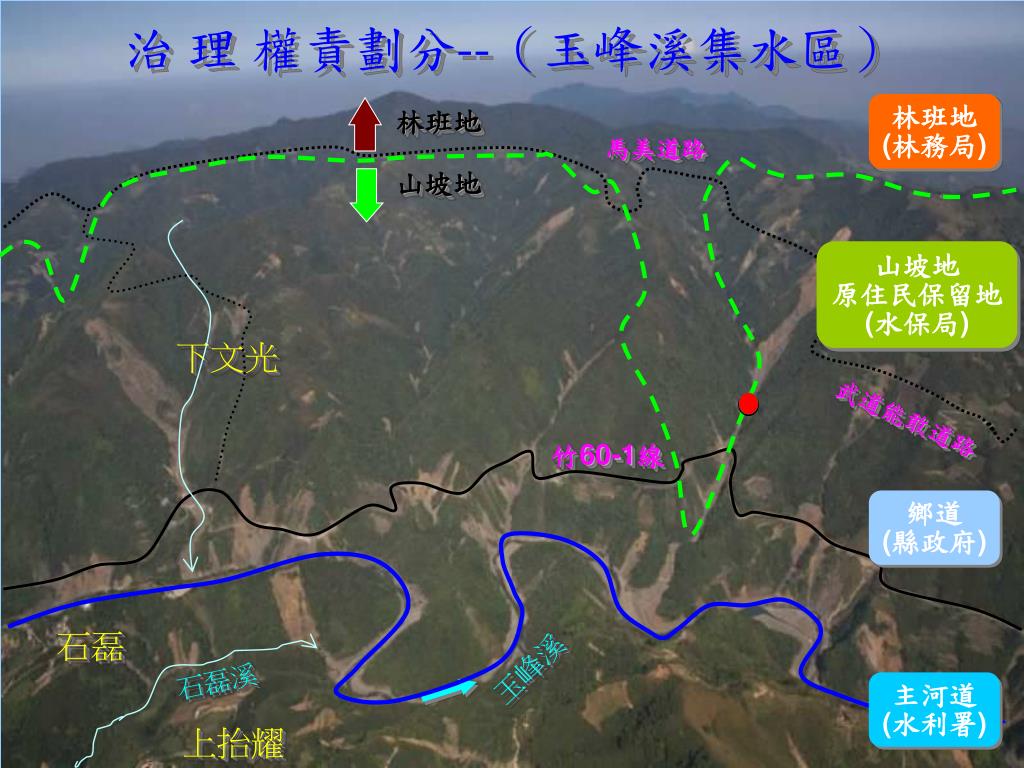

治 理 權責劃分--(玉峰溪集水區) 林班地 (林務局) 林班地 馬美道路 山坡地 山坡地 原住民保留地 (水保局) 下文光 武道能敢道路 竹60-1線 鄉道 (縣政府) 石磊 玉峰溪 石磊溪 主河道 (水利署) 上抬耀

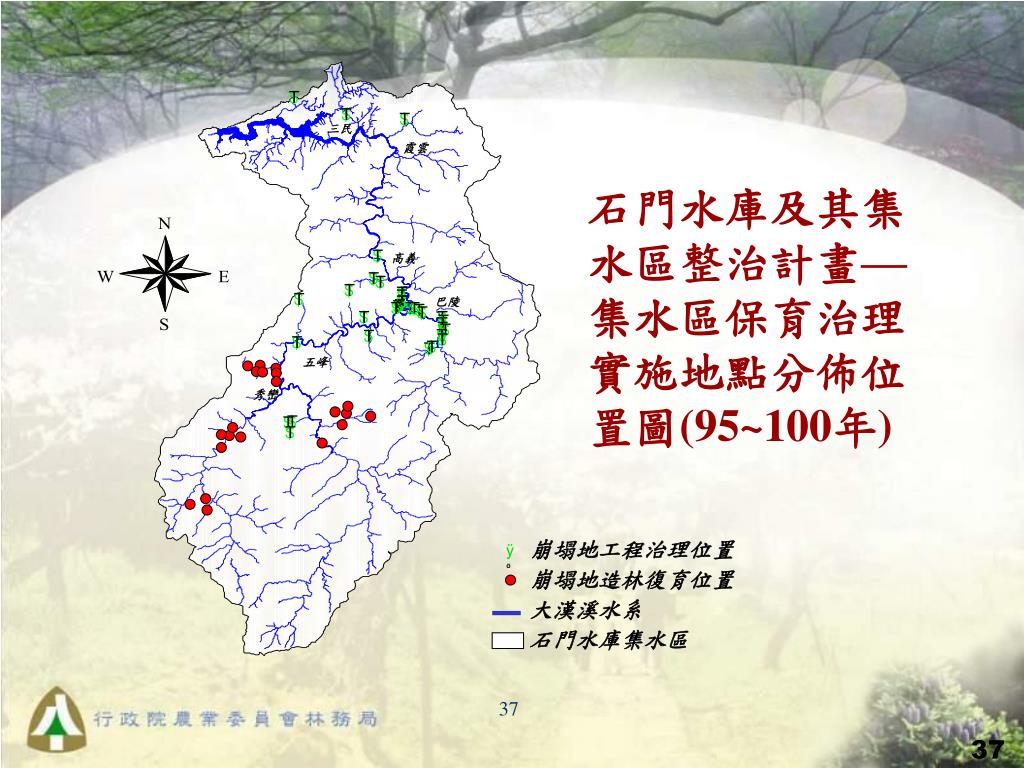

三民 霞雲 高義 巴陵 五峰 秀巒 崩塌地工程治理位置 崩塌地造林復育位置 大漢溪水系 石門水庫集水區 石門水庫及其集水區整治計畫—集水區保育治理實施地點分佈位置圖(95~100年) 37

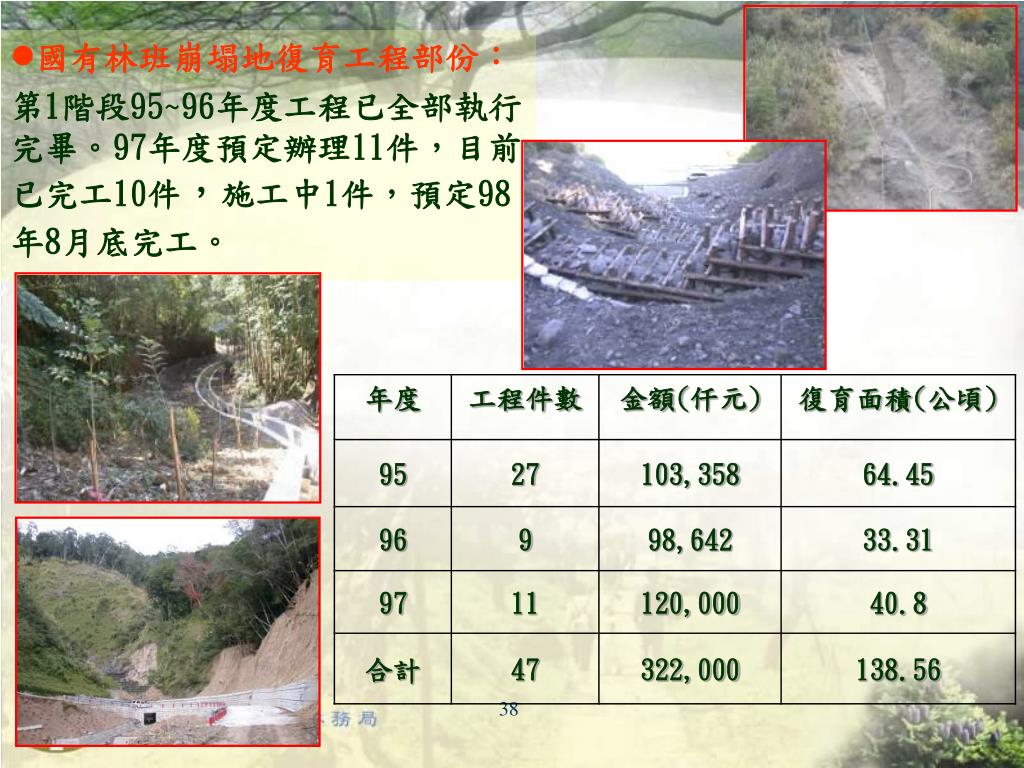

國有林班崩塌地復育工程部份: • 第1階段95~96年度工程已全部執行完畢。97年度預定辦理11件,目前已完工10件,施工中1件,預定98年8月底完工。

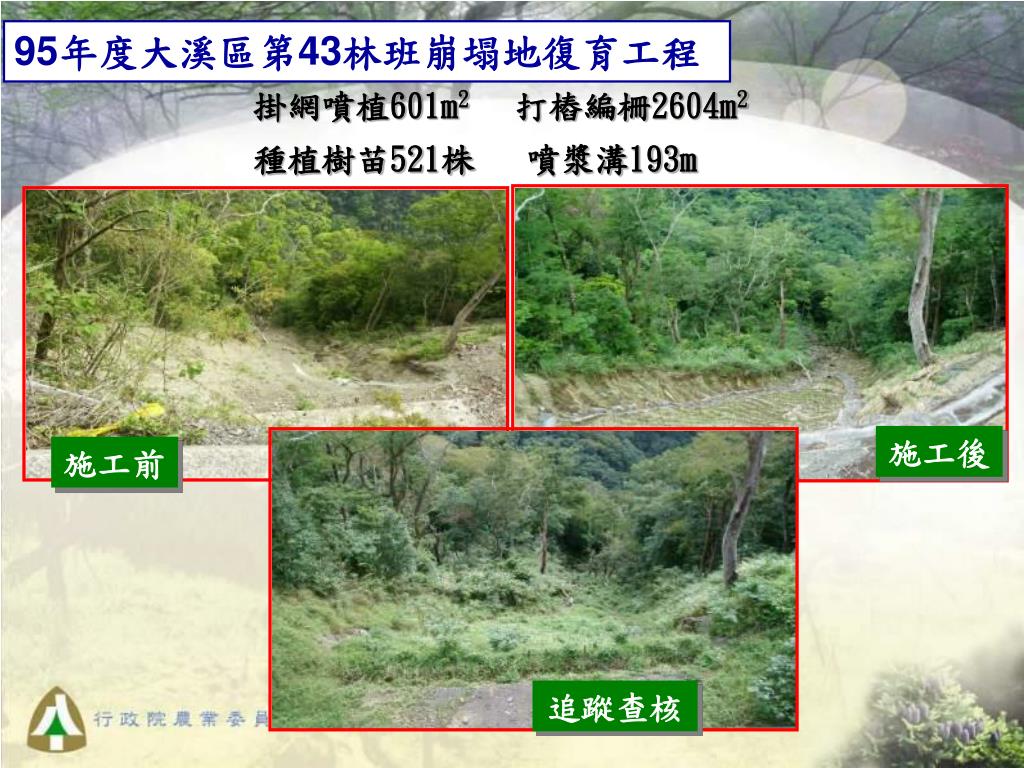

95年度大溪區第43林班崩塌地復育工程 • 掛網噴植601m2 打樁編柵2604m2 • 種植樹苗521株 噴漿溝193m 施工後 施工前 追蹤查核

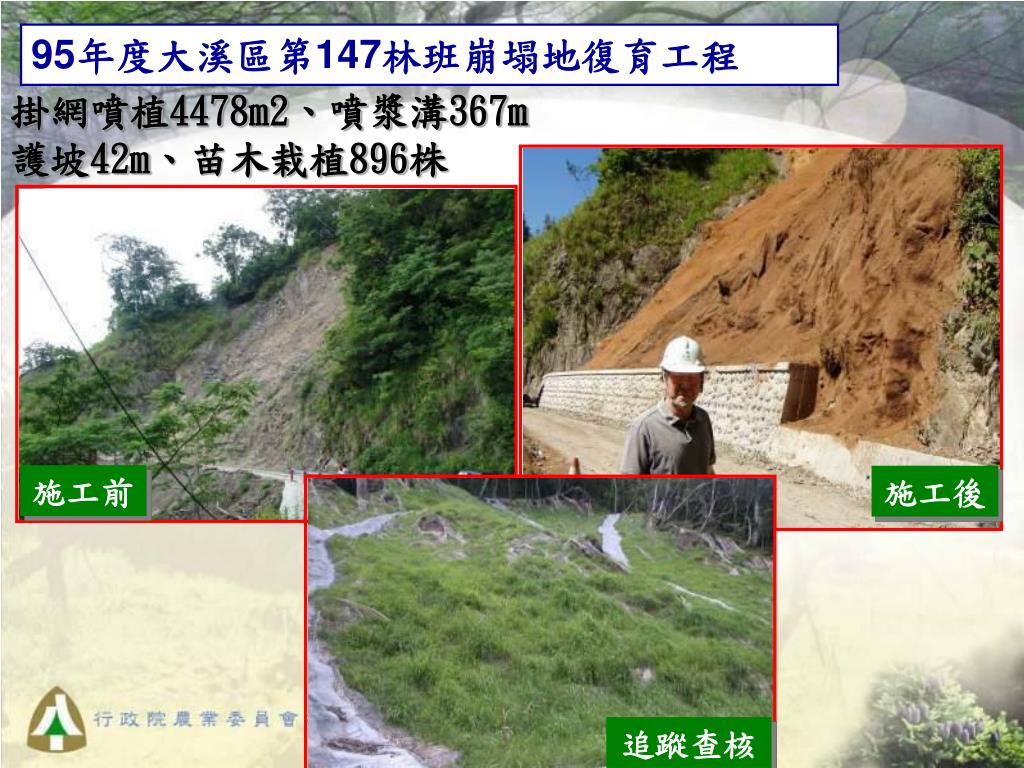

95年度大溪區第147林班崩塌地復育工程 掛網噴植4478m2、噴漿溝367m護坡42m、苗木栽植896株 施工前 施工後 追蹤查核

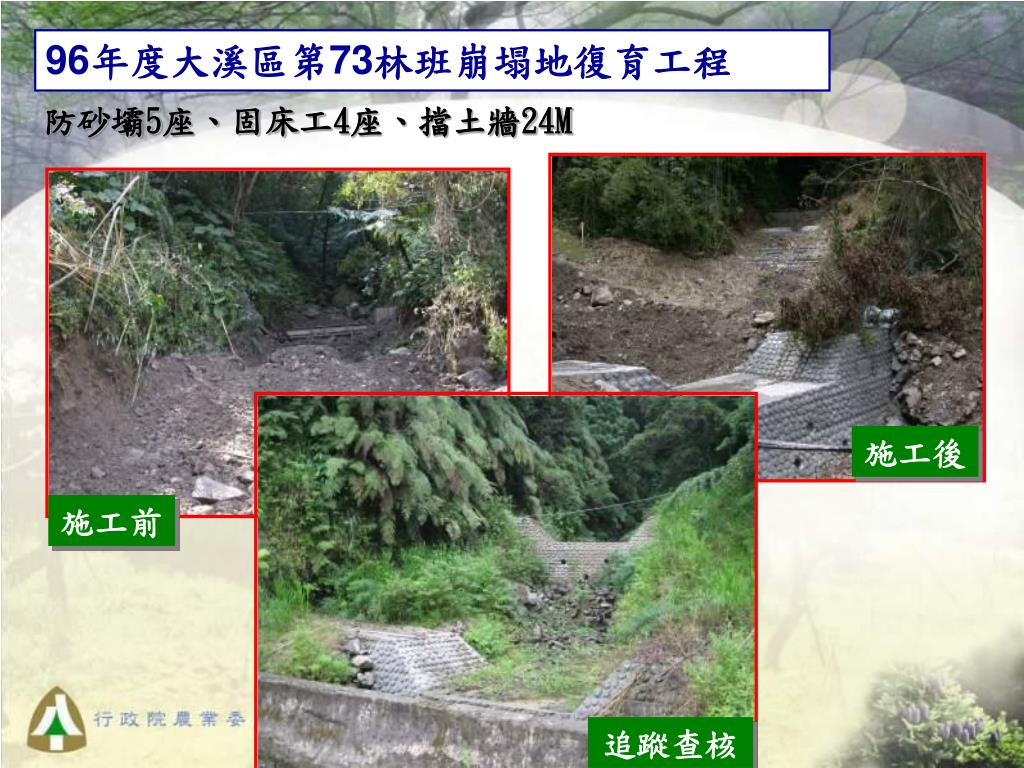

防砂壩5座、固床工4座、擋土牆24M 96年度大溪區第73林班崩塌地復育工程 施工後 施工前 追蹤查核

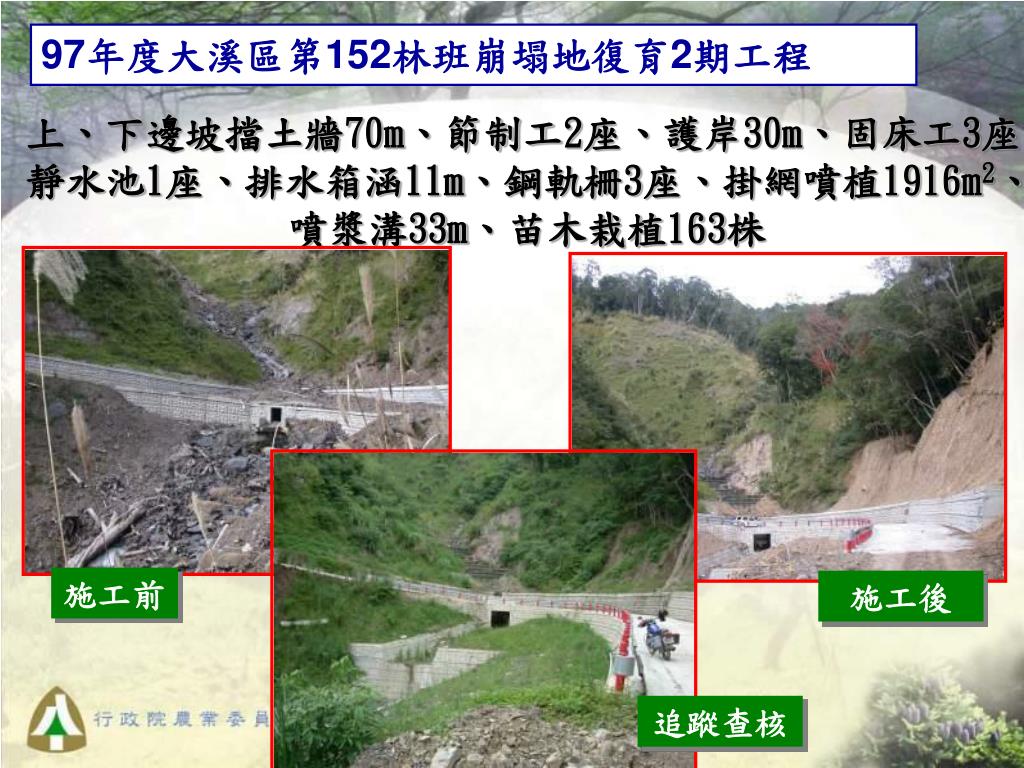

97年度大溪區第152林班崩塌地復育2期工程 上、下邊坡擋土牆70m、節制工2座、護岸30m、固床工3座、靜水池1座、排水箱涵11m、鋼軌柵3座、掛網噴植1916m2、噴漿溝33m、苗木栽植163株 施工前 施工後 追蹤查核

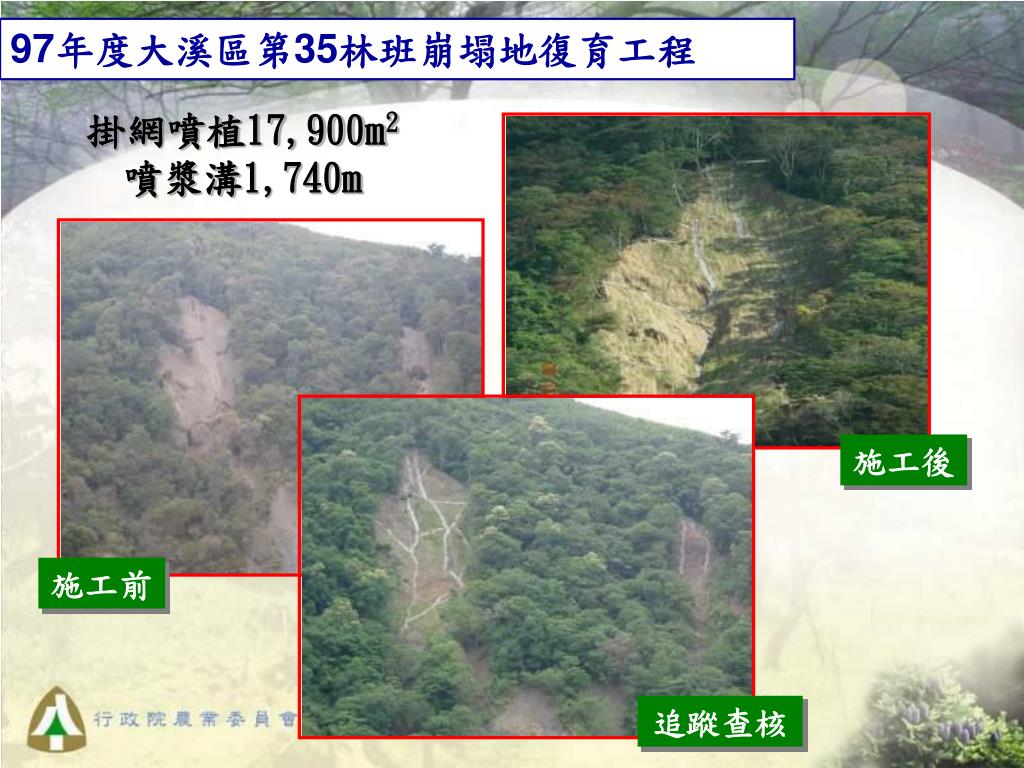

97年度大溪區第35林班崩塌地復育工程 掛網噴植17,900m2噴漿溝1,740m 施工後 施工前 追蹤查核

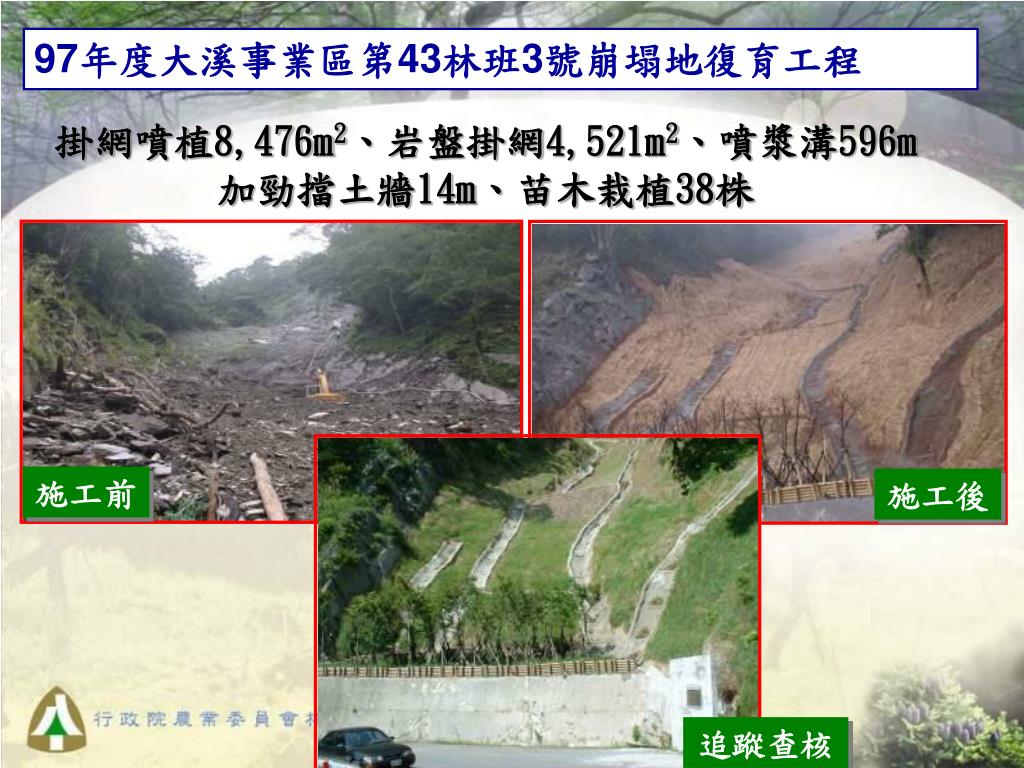

掛網噴植8,476m2、岩盤掛網4,521m2、噴漿溝596m加勁擋土牆14m、苗木栽植38株掛網噴植8,476m2、岩盤掛網4,521m2、噴漿溝596m加勁擋土牆14m、苗木栽植38株 97年度大溪事業區第43林班3號崩塌地復育工程 施工前 施工後 追蹤查核
97年度大溪事業區134林班崩塌地復育工作 客土袋排水溝1,850m 木樁消能池10座 坡頂截水2,500m 打樁編柵23公頃m2 石籠252m2 撒播:赤楊、黑麥草、高狐草 施工中 追蹤查核

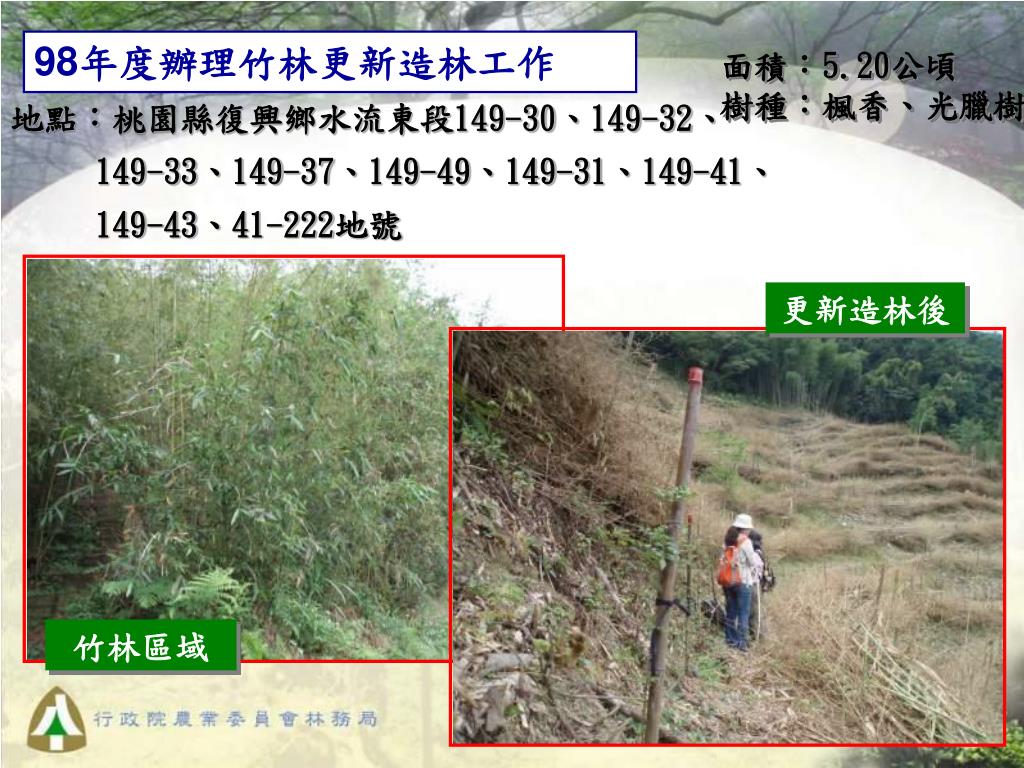

98年度辦理竹林更新造林工作 • 面積:5.20公頃 • 樹種:楓香、光臘樹 • 地點:桃園縣復興鄉水流東段149-30、149-32、 • 149-33、149-37、149-49、149-31、149-41、 • 149-43、41-222地號 更新造林後 施工前 竹林區域

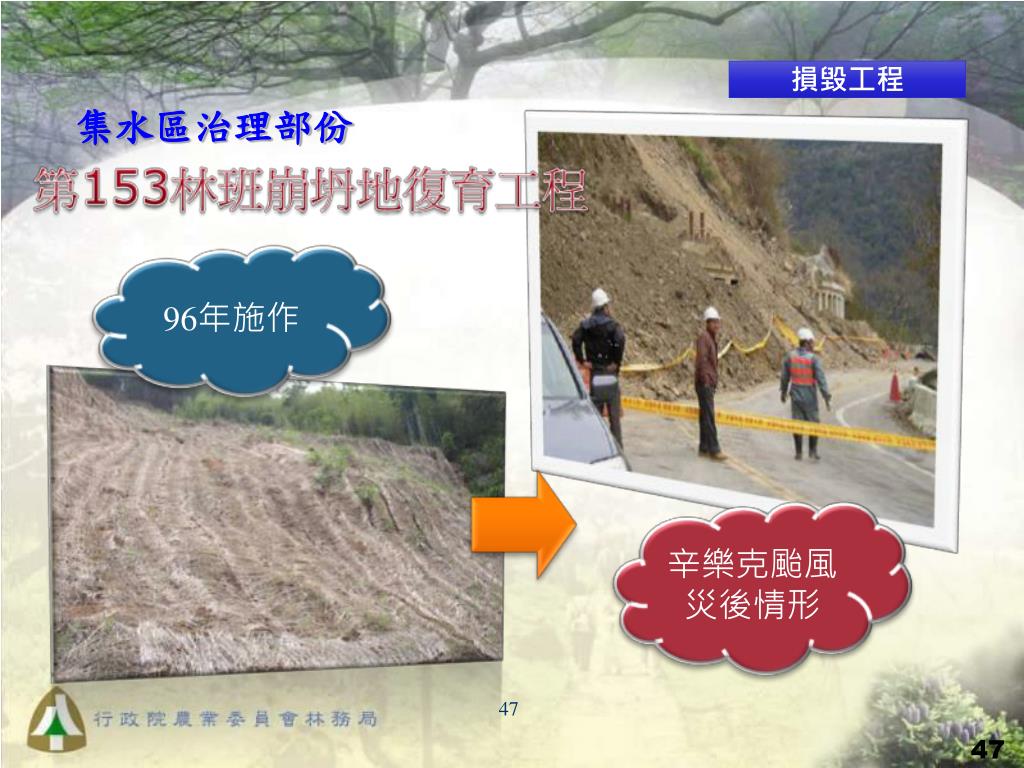

96年施作 辛樂克颱風災後情形 集水區治理部份 損毀工程 47

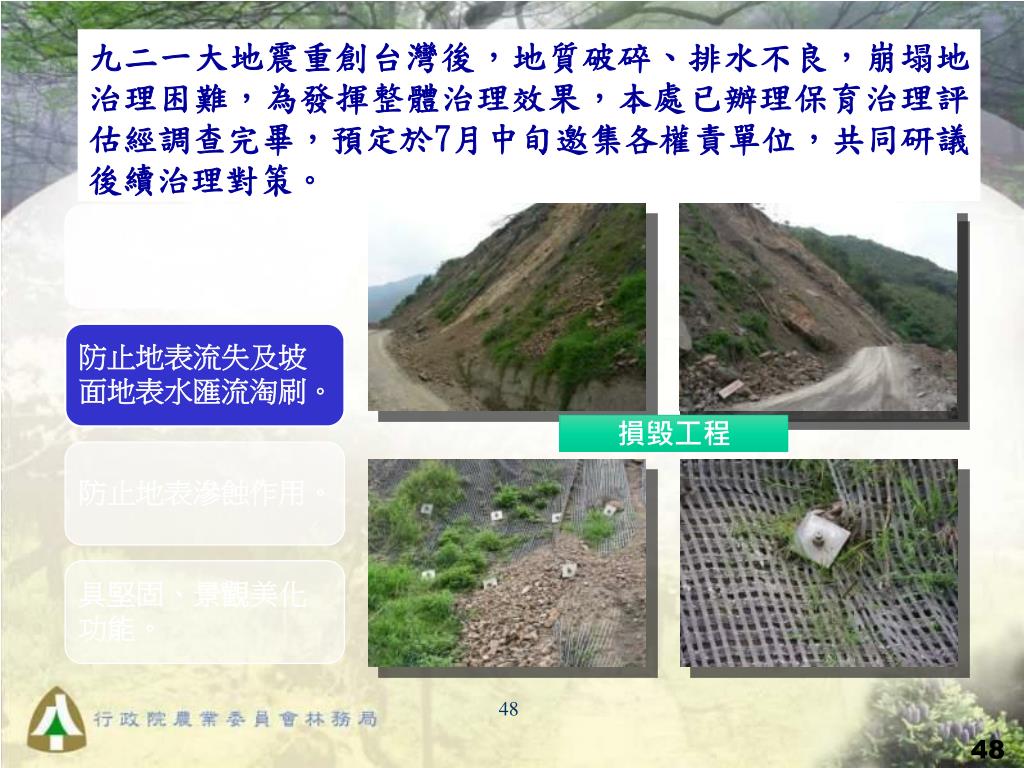

九二一大地震重創台灣後,地質破碎、排水不良,崩塌地治理困難,為發揮整體治理效果,本處已辦理保育治理評估經調查完畢,預定於7月中旬邀集各權責單位,共同研議後續治理對策。九二一大地震重創台灣後,地質破碎、排水不良,崩塌地治理困難,為發揮整體治理效果,本處已辦理保育治理評估經調查完畢,預定於7月中旬邀集各權責單位,共同研議後續治理對策。 損毀工程 48

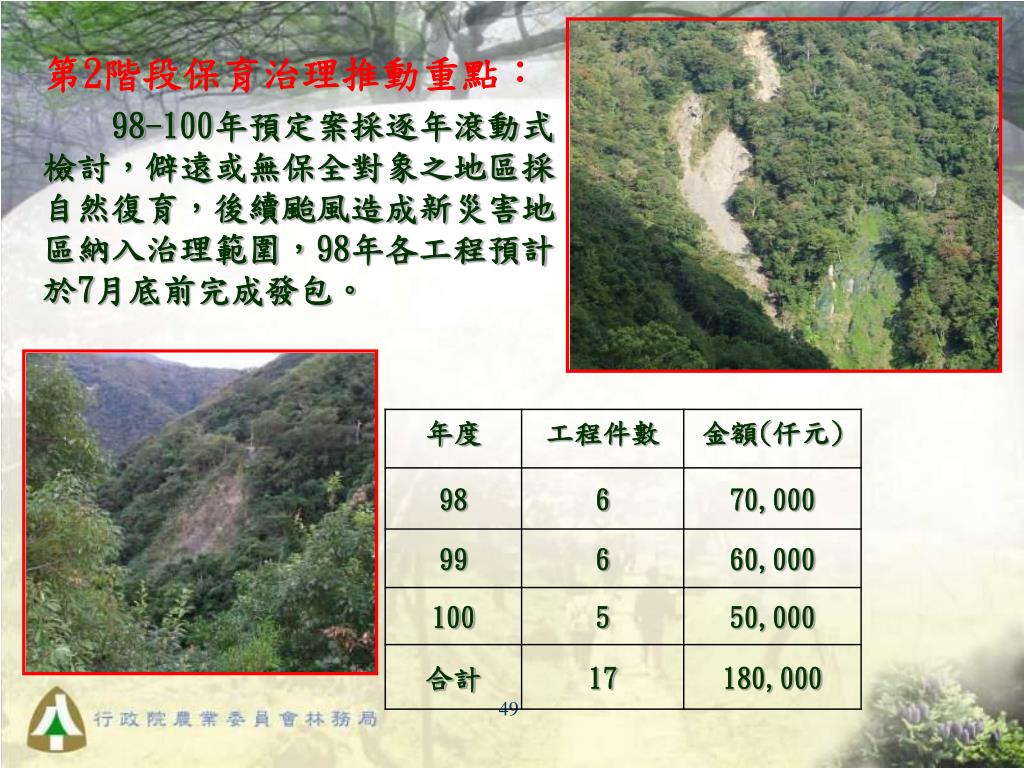

第2階段保育治理推動重點: • 98-100年預定案採逐年滾動式檢討,僻遠或無保全對象之地區採自然復育,後續颱風造成新災害地區納入治理範圍,98年各工程預計於7月底前完成發包。
大溪區第3林班崩塌地復育2期工程-刪除 98年度預定工程位置圖 大溪區第8林班崩塌地復育工程 大溪區第152林班崩塌地復育2期工程-列為99年 大溪區第157林班崩塌地復育工程 大溪區第42林班1號崩塌地復育2期工程-新增 大溪區第81林班崩塌地復育工程-新增 大溪區第33林班崩塌地復育2期工程
