TESTE DE POMPARE EFECTUATE IN CADRUL PROIECTULUI CLEANWATER

TESTE DE POMPARE EFECTUATE IN CADRUL PROIECTULUI CLEANWATER. Principala metodă pentru obţinerea parametrilor hidrogeologici o reprezintă testarea hidrodinamică prin intermediul forajelor .

gizi
Download Presentation

TESTE DE POMPARE EFECTUATE IN CADRUL PROIECTULUI CLEANWATER

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. TESTE DE POMPARE EFECTUATE IN CADRUL PROIECTULUI CLEANWATER Principala metodă pentru obţinerea parametrilor hidrogeologici o reprezintă testarea hidrodinamică prin intermediul forajelor. În cadrul proiectului CLEANWATER, pe parcursul anilor 2011 si 2012 au fost efectuate 7 teste de pompare, la un număr egal de foraje ce fac parte din Reteaua Hidrogeologică Natională. Metodologia de testare a constat, în cazul fiecărui foraj, în efectuarea unui test de performanţă. Au fost pompate forajele şi a fost înregistrată variaţia de sarcină piezometrică în foraj atât în timpul pompării cât şi în perioada revenirii.

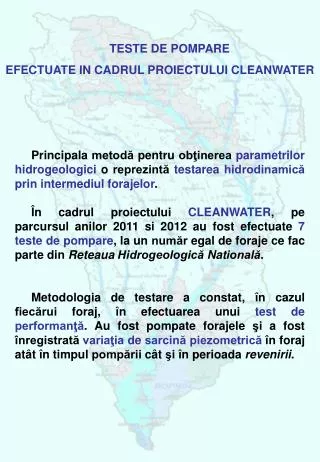

  2. Harta cu amplasamentul forajelor in care s-au realizat testele de pompare

  3. Echipamentul utilzat pentru realizarea testelor de pompare a fost achiziționat în cadrul proiectului și a constat în: • electropompă submersibilă cu accesoriile • necesare (trepied, cabluri electrice, furtun pentru • apă, cablu de ancorare); • generator electric pentru producerea de curent • necesar electropompei, plus combustibilul • necesar; • - valvă pentru reglarea debitelor; • senzori de înregistrare automată a variaţiilor de • nivel piezometric (tip Diver); • unitate USB (Diver USB Reading Unit); • notebook pentru programarea, citirea şi salvarea • înregistrărilor efectuate de senzori (divere).

  4. Durata testelor de pompare realizate în forajele Mărășeni F2 și F3, Simila F1 și F4 şi Dragalina F3, a fost cuprinsă între 4 si 5 ore, perioadă de timp care a inclus programarea senzorilor, efectuarea pompării propiu-zise şi continuarea monitorizării variaţiei de sarcină piezometrică până la revenirea la nivelul iniţial. În cazul forajelor Băcăoani F2 și Dorăşti F3, durata testului a fost mai lunga, perioada de pompare fiind extinsă la 6 ore, până s-a constatat o stabilizare a nivelului piezometric în foraj.

  5. INTERPRETARE TESTE POMPARE Analiza datelor obținute în urma efectuării testelor de pompare, s-a realizat cu software-ul specializat Aquifer TestPro - cel mai bun produs de specialitate-fiind calculaţi parametrii hidrogeologici „Conductivitatea hidraulică - K”, „Transmisivitatea acviferului - T” si „Coeficientul de înmagazinare”.

  6. REZULTATE TESTE POMPARE Rezultatele sunt apropiate de valorile aflate în arhiva INHGA, obtinute la testele de pompare efectuate la construcția forajelor și au fost folosite ca date de intrare pentru modelul de curegere a apei subterane, dezvoltat în cadrul proiectului

  7. HARTA DISTRIBUTIE VALORI K (M/ZI)
